连续梁施工安全专项方案
- 格式:doc
- 大小:243.00 KB
- 文档页数:38
一、工程概况本工程为某大桥主通航道桥,全长615米,主梁采用钢混混合梁结构,跨径布置为(118220293)m四跨预应力混凝土刚构—连续梁组合体系。
其中,3#墩为墩梁固结构造,其余桥墩(1#、2#、4#、5#)处设置摩擦摆式减隔震支座。
主梁混凝土部分按全预应力混凝土结构设计,采用变高截面;主梁钢箱梁部分采用等高截面。
本工程主要施工内容包括墩顶0#块及1#块支架搭设、0#块及1#块钢管桩支架现浇、挂篮拼装、挂篮悬浇、预应力张拉、孔道注浆、现浇边跨支架搭设、支架预压、边跨现浇及边跨合拢段等。
二、编制依据1. 《公路桥涵施工技术规范》JTG/T3650-20202. 《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG 3662-20183. 《公路工程技术标准》JTG B01-20144. 工程设计文件及图纸三、施工部署1. 施工进度计划:根据工程进度要求,制定详细的施工进度计划,确保各阶段施工任务按时完成。
2. 人员组织机构:成立以项目经理为组长的项目管理机构,明确各部门职责,确保施工顺利进行。
3. 主要设备配置计划:根据工程需求,配置必要的施工设备,如吊车、泵车、混凝土搅拌车、钢筋加工设备等。
4. 材料供应:提前储备各类施工材料,确保材料供应充足,满足施工需求。
5. 交通条件:优化施工场地交通组织,确保施工车辆畅通无阻。
四、主要施工方法及流程1. 总体施工方案:采用支架现浇法进行连续梁施工,分为墩顶0#块及1#块支架搭设、0#块及1#块钢管桩支架现浇、挂篮拼装、挂篮悬浇、预应力张拉、孔道注浆、现浇边跨支架搭设、支架预压、边跨现浇及边跨合拢段等施工内容。
2. 施工工艺流程:(1)墩顶0#块及1#块支架搭设:根据设计图纸,搭设墩顶0#块及1#块支架,确保支架稳定可靠。
(2)0#块及1#块钢管桩支架现浇:在支架上现浇0#块及1#块钢管桩,确保桩身质量。
(3)挂篮拼装:根据设计图纸,拼装挂篮,确保挂篮安装牢固、安全可靠。
2023年连续梁施工专项安全方案连续梁是桥梁工程常用的结构形式之一, 具有跨度大、刚度好、施工时间短等优点, 但在施工过程中也存在一定的安全风险。
为确保施工过程中的安全, 制定一份全面的连续梁施工专项安全方案是十分必要的。
下面是一份针对2023年连续梁施工的专项安全方案的详细内容。
一、项目概述1.1 项目名称: 2023年连续梁施工项目1.2 项目地点: 具体位置及地理条件1.3 项目范围: 施工区域、材料、设备等二、安全管理组织机构2.1 组织机构: 建立安全管理领导小组, 明确责任分工2.2 人员配置: 从业人员的资质、岗位职责与培训要求2.3 安全考核:建立安全绩效评估体系, 监督和考核各岗位人员安全工作情况。
三、安全技术管理3.1 施工方案: 制定详细的施工方案, 包括工序、防护措施等3.2 安全技术措施:- 安全遮挡: 安装合适的遮挡物, 避免坠落物伤害人员和设备- 安全防护网: 设置合适的安全防护网, 防止人员从高处坠落- 安全带: 对特殊工种和高空作业人员进行安全带使用的培训, 并严格要求佩戴安全带- 安全标识: 设置明确的安全标识牌, 指导人员遵守安全操作规程- 安全通道:确保施工现场设置明确的安全通道, 方便紧急情况下人员疏散四、施工现场安全4.1 施工场地: 保证施工现场整洁有序, 清理垃圾和杂物, 避免其对施工造成影响。
4.2 施工设备: 确保施工设备的安全可靠性和正常工作状态, 进行定期检查和维护。
4.3 施工工艺: 严格按照施工方案进行施工, 合理组织施工人员, 确保施工的连贯性和安全性。
4.4 施工工作面域:划定安全工作面域, 明确高空起重机械操作边界, 防止人员进入危险区域。
4.5 临时设施:安排临时设施(如脚手架、作业平台等)的搭设, 确保其稳定性和安全性。
五、应急预案及演练5.1 应急预案: 制定连续梁施工安全应急预案, 包括事故的分类和处理办法、应急通讯和救援机构等。
现浇连续梁专项安全施工方案方案概述:本方案针对现浇连续梁施工过程中存在的安全风险,制定了一套详细的施工方案,旨在确保施工过程中人员和设备的安全,并提供应急处置措施,以应对突发情况。
一、施工前准备:1.明确施工任务和施工目标,制定合理的施工计划,排定施工序列。
2.安排相关施工人员,并进行必要的培训,确保他们具备相关的安全知识和技能。
3.检查和维修工程机械和设备,保证其良好的工作状态。
4.组建安全管理小组,负责安全监督和协调工作。
二、施工过程中的安全措施:1.确保施工人员、设备和材料之间的安全距离,以免发生意外撞击。
2.严格遵守作业票制度,对高空、窄小、陡峭等特殊工艺操作进行详细的作业指导。
3.每天进行安全例会,交流近期发生的安全问题和意外事故,提醒大家注意施工安全。
4.设立安全警示标志,提醒施工人员注意周围的安全隐患,确保施工现场的安全环境。
5.加强对施工人员的安全培训和交底,提高他们的安全意识和自我保护意识。
6.制定详细的施工操作规范,明确每个环节的工作流程和注意事项。
三、施工过程中的应急措施:1.设置临时避难场所,供施工人员在突发情况下暂时躲避。
2.建立紧急联络机制,及时通知相关部门和人员处理突发事件。
3.准备充足的急救药品和设备,及时处理施工现场的伤病情况。
4.统一安排排水设备,避免出现积水和滑倒事故。
5.为施工人员配备个人防护装备,确保其安全施工。
6.组织应急演练,模拟突发情况,培养施工人员的应急响应能力。
四、施工后的安全整理:1.清理施工现场,保证施工区域的整洁和无积水。
2.对工程机械和设备进行检查和维护,确保其安全运行。
3.归档施工安全管理资料,以备后续的安全监督和评估。
五、安全管理制度及事故处理:1.制定详细的安全管理制度,明确责任部门和责任人,确保安全工作能够得到有效的执行。
2.建立完善的事故处理机制,对发生的事故及时进行调查和处理,并采取相应的纠正措施。
3.开展定期的安全检查和隐患排查,及时消除安全隐患,确保施工现场的安全。

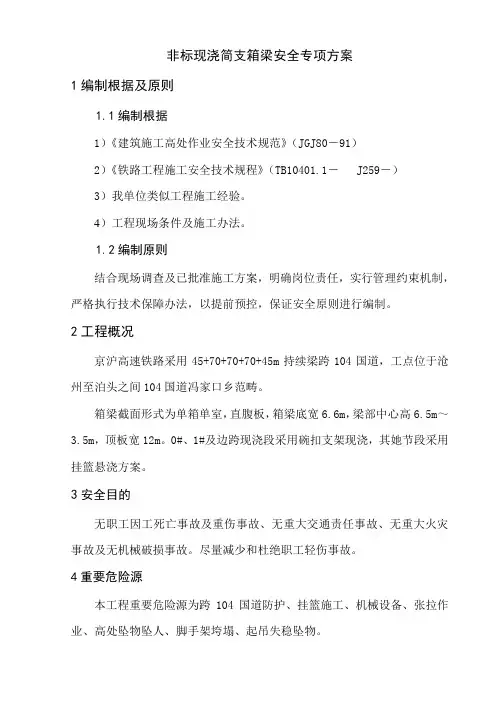

非标现浇简支箱梁安全专项方案1编制根据及原则1.1编制根据1)《建筑施工高处作业安全技术规范》(JGJ80-91)2)《铁路工程施工安全技术规程》(TB10401.1- J259-)3)我单位类似工程施工经验。
4)工程现场条件及施工办法。
1.2编制原则结合现场调查及已批准施工方案,明确岗位责任,实行管理约束机制,严格执行技术保障办法,以提前预控,保证安全原则进行编制。
2工程概况京沪高速铁路采用45+70+70+70+45m持续梁跨104国道,工点位于沧州至泊头之间104国道冯家口乡范畴。
箱梁截面形式为单箱单室,直腹板,箱梁底宽6.6m,梁部中心高6.5m~3.5m,顶板宽12m。
0#、1#及边跨现浇段采用碗扣支架现浇,其她节段采用挂篮悬浇方案。
3安全目的无职工因工死亡事故及重伤事故、无重大交通责任事故、无重大火灾事故及无机械破损事故。
尽量减少和杜绝职工轻伤事故。
4重要危险源本工程重要危险源为跨104国道防护、挂篮施工、机械设备、张拉作业、高处坠物坠人、脚手架垮塌、起吊失稳坠物。
5安全管理组织机构及职责5.1安全管理组织机构建立健全安全生产管理组织机构和安全领导小组,贯彻人员责任制,实现人人抓安全,人人管安全。
组长:董永刚副组长:赵志明、孙新峰、柴万亮组员:孔祥生、刘春生、王超、张洪、各科科长、胡代军5.2职责董永刚:大队队长,工程师,对安全生产工作全面负责,负责安排建立健全安全生产责任制度,保证安全生产所需安全资金投入,负责安全资源调配。
赵志明:副大队长,工程师,负责持续梁现场施工安全管理,贯彻安全规章制度和施工方案,合理安排生产。
孙新峰:大队总工,高档工程师,负责安全专项方案编制、上报。
柴万亮:大队安质科科长,工程师,负责收集安全法律法规,监督安全防护用品使用发放,负责安全奖罚制度编制,负责安全检查及督办整治,及时上报关于安全隐患,负责关于安全资料收集保管。
朱军刚:大队技术科科长,助工,负责安全技术交底编制下发。

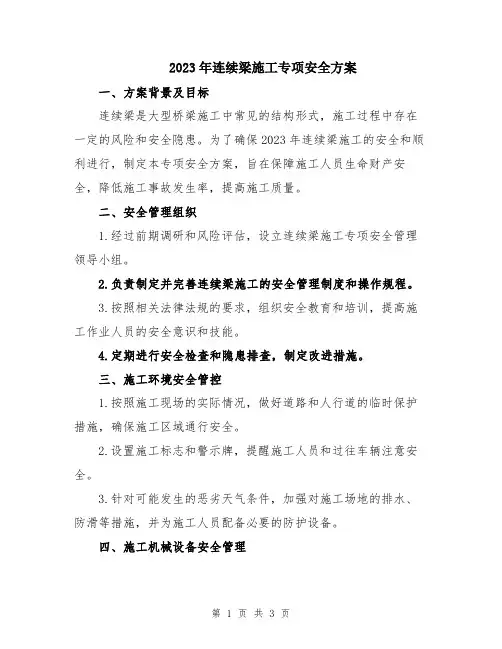

2023年连续梁施工专项安全方案一、方案背景及目标连续梁是大型桥梁施工中常见的结构形式,施工过程中存在一定的风险和安全隐患。
为了确保2023年连续梁施工的安全和顺利进行,制定本专项安全方案,旨在保障施工人员生命财产安全,降低施工事故发生率,提高施工质量。
二、安全管理组织1.经过前期调研和风险评估,设立连续梁施工专项安全管理领导小组。
2.负责制定并完善连续梁施工的安全管理制度和操作规程。
3.按照相关法律法规的要求,组织安全教育和培训,提高施工作业人员的安全意识和技能。
4.定期进行安全检查和隐患排查,制定改进措施。
三、施工环境安全管控1.按照施工现场的实际情况,做好道路和人行道的临时保护措施,确保施工区域通行安全。
2.设置施工标志和警示牌,提醒施工人员和过往车辆注意安全。
3.针对可能发生的恶劣天气条件,加强对施工场地的排水、防滑等措施,并为施工人员配备必要的防护设备。
四、施工机械设备安全管理1.严格按照设备厂家的使用说明书进行操作,不得超负荷使用设备。
2.建立设备定期维护和检修制度,确保设备的正常运行。
3.对施工机械设备进行定期检查,发现问题及时进行修理或更换。
4.对施工机械设备操作人员进行培训和考核,确保其具备相关技能和知识。
五、高空作业安全管理1.对所有高空作业人员进行专项培训,确保其具备高空作业的相关安全知识。
2.确保高空作业人员佩戴合格的安全防护装备,包括安全帽、安全带、防护眼镜等。
3.合理规划高空作业工序,减少高空作业的频率和时间。
4.加强对高空作业现场的监督和管理,定期进行安全检查,及时发现隐患并整改。
六、紧急情况应急预案1.制定连续梁施工的应急预案和逃生救援预案,确保在紧急情况下能够快速、有效地进行应对。
2.建立报警和事故处置机制,确保在事故发生后及时报警并开展紧急救援。
3.进行紧急情况演练,提高施工人员对紧急情况的应对能力。
七、安全监督及评估1.设立专职安全监督员,对施工现场进行全面监督和检查,发现并及时纠正安全隐患。

目录1.编制依据和原则及范围 (1)1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (2)2工程概况 (2)3施工部署 (2)3.1施工组织结构 (2)3.2施工进度计划安排 (3)3.2.1施工准备时间 (3)3.2.2桩基施工时间 (3)3.2.3承台施工时间 (4)3.3.4墩身施工时间 (4)3.4.5连续梁施工时间 (4)4.施工安全防护技术方案 (4)4.1施工技术方案 (4)4.1.1钻孔桩基础施工 (4)4.1.2承台施工 (4)4.1.3桥墩施工 (5)4.1.4连续梁施工 (5)4.2防护棚架吊装期间安全保证方案 (6)4.2.1防护棚架安装计划安排 (6)4.2.2交通维护措施 (7)4.2.3起吊作业及占道施工注意事项 (9)5 安全文明施工措施 (10)5.1安全施工措施 (10)5.1.1连续梁施工期间安全防护 (10)5.1.2防火措施 (10)5.1.3预应力施工安全措施 (11)5.1.4施工现场安全用电措施 (11)5.1.5施工机械安全保证措施 (12)5.1.6高空作业的安全措施 (12)5.2文明施工措施 (13)5.3环保水保措施 (13)6应急预案 (14)6.1应急处理机制 (15)6.2应急处理程序 (16)6.3应急处理领导小组 (16)连续梁安全施工专项方案1.编制依据和原则及范围1.1编制依据(1)《公路运输安全保护条例》;(2)《公路公务安全规则》;(3)《标实施性施工组织设计》;(4)《连续梁施工组织设计》(5)现场实际调查及测量资料。
1.2编制原则(1)确保对兴业路的行车干扰控制到最低限度;(2)各类交通标志设置应确保正常状态下兴业路的行车安全;(3)连续梁施工期间,杜绝杂物、施工废液等坠落至兴业路路面上方;(4)坚持“以人为本”的宗旨,按照“安全第一,预防为主”的原则进行安全生产管理,结合连续梁悬臂法施工各工序的特点,抓住安全工作的重点、难点、关键环节,制定出切实可行的施工安全措施和控制流程,将责任、目标逐级分解。

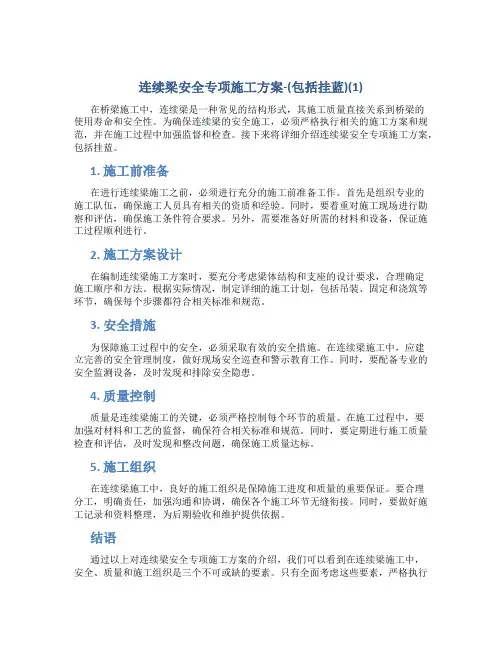

连续梁安全专项施工方案-(包括挂蓝)(1)在桥梁施工中,连续梁是一种常见的结构形式,其施工质量直接关系到桥梁的使用寿命和安全性。
为确保连续梁的安全施工,必须严格执行相关的施工方案和规范,并在施工过程中加强监督和检查。
接下来将详细介绍连续梁安全专项施工方案,包括挂蓝。
1. 施工前准备在进行连续梁施工之前,必须进行充分的施工前准备工作。
首先是组织专业的施工队伍,确保施工人员具有相关的资质和经验。
同时,要着重对施工现场进行勘察和评估,确保施工条件符合要求。
另外,需要准备好所需的材料和设备,保证施工过程顺利进行。
2. 施工方案设计在编制连续梁施工方案时,要充分考虑梁体结构和支座的设计要求,合理确定施工顺序和方法。
根据实际情况,制定详细的施工计划,包括吊装、固定和浇筑等环节,确保每个步骤都符合相关标准和规范。
3. 安全措施为保障施工过程中的安全,必须采取有效的安全措施。
在连续梁施工中,应建立完善的安全管理制度,做好现场安全巡查和警示教育工作。
同时,要配备专业的安全监测设备,及时发现和排除安全隐患。
4. 质量控制质量是连续梁施工的关键,必须严格控制每个环节的质量。
在施工过程中,要加强对材料和工艺的监督,确保符合相关标准和规范。
同时,要定期进行施工质量检查和评估,及时发现和整改问题,确保施工质量达标。
5. 施工组织在连续梁施工中,良好的施工组织是保障施工进度和质量的重要保证。
要合理分工,明确责任,加强沟通和协调,确保各个施工环节无缝衔接。
同时,要做好施工记录和资料整理,为后期验收和维护提供依据。
结语通过以上对连续梁安全专项施工方案的介绍,我们可以看到在连续梁施工中,安全、质量和施工组织是三个不可或缺的要素。
只有全面考虑这些要素,严格执行相关规范和标准,才能确保连续梁施工的顺利进行,为桥梁的安全使用提供保障。
希望本文对相关领域的从业者有所帮助。

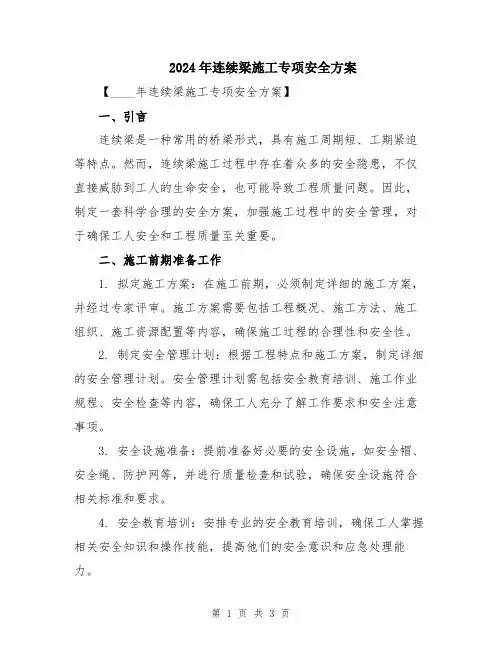

2024年连续梁施工专项安全方案【____年连续梁施工专项安全方案】一、引言连续梁是一种常用的桥梁形式,具有施工周期短、工期紧迫等特点。
然而,连续梁施工过程中存在着众多的安全隐患,不仅直接威胁到工人的生命安全,也可能导致工程质量问题。
因此,制定一套科学合理的安全方案,加强施工过程中的安全管理,对于确保工人安全和工程质量至关重要。
二、施工前期准备工作1. 拟定施工方案:在施工前期,必须制定详细的施工方案,并经过专家评审。
施工方案需要包括工程概况、施工方法、施工组织、施工资源配置等内容,确保施工过程的合理性和安全性。
2. 制定安全管理计划:根据工程特点和施工方案,制定详细的安全管理计划。
安全管理计划需包括安全教育培训、施工作业规程、安全检查等内容,确保工人充分了解工作要求和安全注意事项。
3. 安全设施准备:提前准备好必要的安全设施,如安全帽、安全绳、防护网等,并进行质量检查和试验,确保安全设施符合相关标准和要求。
4. 安全教育培训:安排专业的安全教育培训,确保工人掌握相关安全知识和操作技能,提高他们的安全意识和应急处理能力。
三、施工过程安全管理1. 管理责任制定:明确安全管理的责任和权限,建立健全的安全管理机构,制定并完善管理制度和规章制度。
2. 安全检查和评估:定期开展安全检查和评估,及时发现和排除安全隐患。
对施工现场、施工设备和工人的安全操作进行全面检查,确保施工安全。
3. 施工材料质量控制:对施工所使用的材料进行严格的质量控制,杜绝使用劣质材料,确保连续梁的安全使用周期。
4. 人员配备和作业管理:合理安排施工人员,保证人员素质符合要求,并对施工现场进行人员管理。
对施工过程中的高危作业进行严格监督和控制,确保操作规范和安全。
5. 设备维护和安全管理:定期检查施工设备,确保设备状态良好。
对设备进行定期维护和保养,保证设备正常运行,避免设备故障导致的事故。
6. 紧急预案和应急演练:制定详细的紧急预案,确保在发生事故或紧急情况时能够迅速、有效地处理。
连续梁施工专项安全方案一、概述连续梁是大型桥梁工程的重要组成部分,其施工安全直接关系到人员安全和工程质量。
本方案根据现场实际情况,结合施工特点,制定一套科学、合理、可行的施工安全方案,确保施工过程中的安全。
二、施工前准备1. 项目经理要组织施工人员参加安全教育培训,提高安全意识和技术水平。
2. 制定并组织实施标准化作业管理制度,明确各工种的职责和安全要求。
3. 配备必要的施工设备和保护工具,并对其进行检查和维护,保证其正常运行。
4. 对施工现场进行周边环境调查和评估,制定防火、防雷、防倒塌等应对措施。
5. 制定应急预案,明确各种突发事件的应对措施和责任分工。
6. 施工现场设置明显的安全警示标志,进行安全宣传。
三、施工过程安全控制1. 安全防护(1)施工人员必须配备个人防护装备,包括安全帽、防护鞋、防护眼镜等。
(2)施工现场要设置警示标志,划定施工防护区域,禁止无关人员进入。
(3)定期检查施工现场的围栏、防护网等安全设施,确保其完好无损。
(4)在临边作业或高空作业时,要设置安全网、安全带等防护措施。
(5)对危险区域进行封闭、隔离,设置明显的安全提醒标识,提示危险性。
2. 材料输送(1)材料运输要由专人负责,遵守交通规则,确保安全、有序进行。
(2)材料的装卸要由专人操作,使用安全工具,避免人员伤害。
(3)禁止在危险区域进行材料的储存,保持现场整洁有序。
(4)材料的存放要远离易燃物,防止发生火灾事故。
3. 施工机械操作(1)施工机械的操作必须由持证上岗的人员进行,并按照操作规程进行。
(2)机械设备要进行定期检查和维护,确保其正常运行,防止发生故障。
(3)对机械设备操作的人员进行教育培训,提高其操作技能和安全意识。
(4)在机械操作现场进行明确标识和提示,确保工人安全。
4. 高空作业(1)高空作业要严格按照标准作业流程进行,遵守操作规程。
(2)高空作业人员必须配备安全带,并且要有专人负责监督。
(3)设置安全网等防护措施,防止人员坠落。

目录1 编制依据 (1)2 编制内容 (2)3 施工概况 (2)4 安全施工方案 (2)4.1管线迁改 (2)4.2桩基安全施工 (3)4.3承台基坑防护 (3)4.4墩柱安全施工 (3)4.5连续梁悬灌施工 (4)5 安全保证措施 (13)5.1防护围挡拆除安全保证措施 (13)5.2挂篮后退安全保证措施 (14)5.3合拢施工安全保证措施 (14)5.4安全防护一般措施 (15)5.5施工人员保证措施 (17)6 安全应急预案 (17)6.1事故处理组织机构 (17)6.2驻站联络员工作程序 (18)6.3应急预案 (19)6.4安全卡控表 (20)(60+100+60)m连续梁施工安全专项方案1 编制依据(1)国家和铁道部现行的设计、施工规范、安全操作规程、验标。
(2)铁道部《关于加强营业线施工安全管理的规定》及《兰州铁路局加强营业线施工安全管理实施细则》的要求。
(3)关于公布《铁路营业线施工安全管理补充办法》的通知。
(4)《兰州铁路局营业线施工安全管理补充办法实施细则》(兰铁办【2010】46号)。
(5)《兰州铁路局营业线施工安全管理实施细则》(兰铁办【2008】105号)。
(6)兰新铁路甘青有限公司《指导性施工组织设计》。
(7)新建兰新铁路LXS-10标实施性施工组织设计。
(8)《兰新铁路甘青有限公司过程控制标准化》。
(9)新建兰新铁路临泽南跨兰新铁路立交特大桥施工图(图号:兰乌二线施桥(特)LXS-10(标)-8A)。
(10)新建兰新铁路预应力混凝土连续梁(60+100+60)m施工图(图号:兰乌二线施桥参14-Ⅴ-Ⅹ)。
(11)《施工现场临时用电安全技术规程》(JGJ46-2005)(建设部05年322号文)。
(12)《既有线施工安全管理办法》。
(13)《铁路工程施工安全技术规程》(上)(TB10401.1-2003)。
(14)《铁路工程施工安全技术规程》(下)(TB10401.1-2003)。

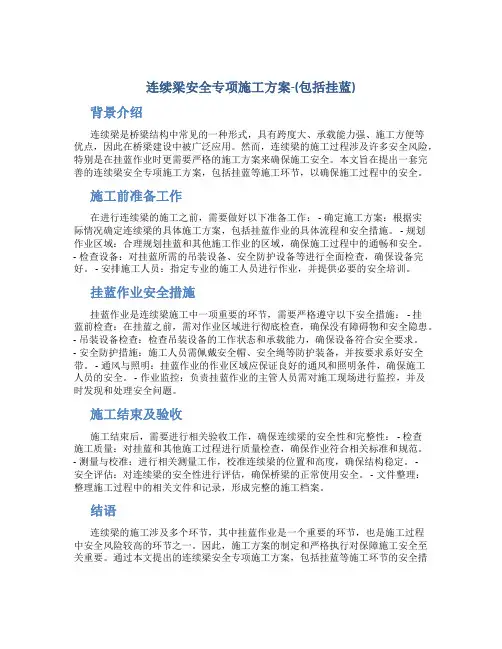

连续梁安全专项施工方案-(包括挂蓝)背景介绍连续梁是桥梁结构中常见的一种形式,具有跨度大、承载能力强、施工方便等优点,因此在桥梁建设中被广泛应用。
然而,连续梁的施工过程涉及许多安全风险,特别是在挂蓝作业时更需要严格的施工方案来确保施工安全。
本文旨在提出一套完善的连续梁安全专项施工方案,包括挂蓝等施工环节,以确保施工过程中的安全。
施工前准备工作在进行连续梁的施工之前,需要做好以下准备工作: - 确定施工方案:根据实际情况确定连续梁的具体施工方案,包括挂蓝作业的具体流程和安全措施。
- 规划作业区域:合理规划挂蓝和其他施工作业的区域,确保施工过程中的通畅和安全。
- 检查设备:对挂蓝所需的吊装设备、安全防护设备等进行全面检查,确保设备完好。
- 安排施工人员:指定专业的施工人员进行作业,并提供必要的安全培训。
挂蓝作业安全措施挂蓝作业是连续梁施工中一项重要的环节,需要严格遵守以下安全措施: - 挂蓝前检查:在挂蓝之前,需对作业区域进行彻底检查,确保没有障碍物和安全隐患。
- 吊装设备检查:检查吊装设备的工作状态和承载能力,确保设备符合安全要求。
- 安全防护措施:施工人员需佩戴安全帽、安全绳等防护装备,并按要求系好安全带。
- 通风与照明:挂蓝作业的作业区域应保证良好的通风和照明条件,确保施工人员的安全。
- 作业监控:负责挂蓝作业的主管人员需对施工现场进行监控,并及时发现和处理安全问题。
施工结束及验收施工结束后,需要进行相关验收工作,确保连续梁的安全性和完整性: - 检查施工质量:对挂蓝和其他施工过程进行质量检查,确保作业符合相关标准和规范。
- 测量与校准:进行相关测量工作,校准连续梁的位置和高度,确保结构稳定。
-安全评估:对连续梁的安全性进行评估,确保桥梁的正常使用安全。
- 文件整理:整理施工过程中的相关文件和记录,形成完整的施工档案。
结语连续梁的施工涉及多个环节,其中挂蓝作业是一个重要的环节,也是施工过程中安全风险较高的环节之一。
2023年连续梁施工专项安全方案一、引言连续梁是大型桥梁工程中常见的一种结构形式,其施工过程复杂、风险较高。
为了确保施工的安全性,保障项目的顺利进行,特制定了2023年连续梁施工专项安全方案。
二、目标本安全方案的主要目标是:保障施工人员的人身安全,降低施工事故发生的概率,提高施工质量,确保项目顺利完成。
三、施工前的准备工作施工前的准备工作是确保施工安全性的基础,其中包括以下内容:1. 编制详细的工程施工方案,包括施工工序、施工方法和施工机械的选择等;2. 确定每个施工工序的安全措施,编制详细的安全操作规程;3. 进行现场勘察,了解施工现场的地质状况和周围环境;4. 建立施工现场的安全管理制度,确定责任人;5. 配备必要的安全设施,包括警示标志、安全防护用品等。
四、施工中的安全措施在施工过程中,需要采取一系列安全措施来确保施工的安全性:1. 施工现场的防护措施:设置施工围栏和警示牌,标明危险区域,并配备防护网,防止物体从高处坠落伤人;2. 施工场地的清理:定期清理施工现场,保持通道畅通,避免施工材料和垃圾堆积,防止人员滑倒和摔伤;3. 施工机械的安全检查:对施工机械进行定期的维护和检查,确保其正常工作,减少因机械故障引起的事故;4. 安全施工操作规程的执行:确保施工人员按照操作规程进行施工,并配备必要的安全防护用品,如安全帽、安全绳等;5. 施工人员的培训:对施工人员进行必要的安全培训,提高其安全意识和应急处理能力。
五、应急处理措施在施工过程中,可能会发生一些突发情况,需要做好应急处理措施:1. 组织人员进行应急演练,包括消防演练、人员疏散演练等;2. 设立应急疏散通道,明确疏散方向和出口标志;3. 配备消防器材和急救设备,保证在事故发生后能够及时处理;4. 紧急联系方式的建立,确保能迅速联系到相关救援部门。
六、施工后的安全工作施工完工后,需要做好安全工作的总结和检验:1. 对施工过程中发生的事故进行统计和分析,总结教训,制定改进措施;2. 对施工设备和工具进行检验和维护,保证下次施工的安全性;3. 进行施工质量评估,确保施工质量符合标准要求;4. 解散施工现场的安全管理组织。
一、工程概况本工程为某高速公路桥梁工程,桥梁全长XX米,采用预应力混凝土连续梁结构。
连续梁支架现浇施工是该桥梁工程的关键工序,为确保施工质量和安全,特制定本专项方案。
二、施工准备1. 技术准备:组织技术人员学习相关规范、标准,了解连续梁支架现浇施工工艺,明确施工流程和质量要求。
2. 材料准备:根据施工图纸和施工方案,准备足够的钢材、木材、水泥、砂、石等原材料。
3. 机械设备准备:配置必要的施工机械设备,如吊车、混凝土泵、振动器、模板等。
4. 人员准备:组织施工队伍,明确施工人员职责,进行技术交底和安全教育。
三、施工工艺1. 施工流程:测量放样→基础处理→支架搭设→模板安装→钢筋绑扎→混凝土浇筑→预应力张拉→混凝土养护→拆除支架。
2. 支架搭设:(1)基础处理:对支架基础进行平整、压实,确保基础强度满足要求。
(2)支架搭设:按照设计要求,选用合适的支架形式,确保支架稳定、安全。
支架立柱采用钢管,间距根据设计要求确定。
(3)横梁、纵梁搭设:根据支架立柱间距,搭设横梁、纵梁,确保横梁、纵梁与立柱连接牢固。
3. 模板安装:(1)模板选用:选用符合要求的钢模板或木模板,确保模板平整、严密。
(2)模板安装:按照设计要求,安装模板,确保模板位置准确、垂直。
4. 钢筋绑扎:(1)钢筋加工:按照设计要求,加工钢筋,确保钢筋尺寸、形状符合要求。
(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、牢固。
5. 混凝土浇筑:(1)混凝土配制:按照设计要求,配制混凝土,确保混凝土强度、坍落度等指标符合要求。
(2)混凝土浇筑:采用分层浇筑、分段施工的方式,确保混凝土密实、均匀。
6. 预应力张拉:(1)预应力钢筋张拉:按照设计要求,张拉预应力钢筋,确保预应力值达到设计要求。
(2)锚固:锚固预应力钢筋,确保锚固牢固。
7. 混凝土养护:按照规范要求,进行混凝土养护,确保混凝土强度达到设计要求。
8. 拆除支架:混凝土强度达到设计要求后,拆除支架,确保拆除过程安全、有序。
目录1、编制说明 (4)1。
1、编制依据 (4)1.2、编制目的 (4)1。
3、适用范围 (4)2、工程概况 (4)2。
1、工程简介 (4)2。
2、水文地质件 (6)2。
2.1、地区特征 (6)2.2.2、工程地质 (6)2。
2。
3、水文及气象 (6)2。
3、施工总平面布置 (7)2。
4、主要工程数量 (7)2.5、施工准备情况 (9)2.5.1、现场准备 (9)2.5。
2、材料准备 (9)2。
5.3、测量准备 (9)2.5.4、施工技术准备 (10)3、等截面现浇连续箱梁施工工艺 (10)3.1、主要施工技术方案 (10)3。
2、施工工艺流程 (10)3。
3、施工方法及要点 (10)3.3。
1、地基处理 (10)3.3。
3、底模及侧模安装 (13)3。
3.4、支架预压 (14)3。
3.5、钢筋加工及安装 (14)3.3.6、内模安装及支撑 (15)3.3.7、波纹管和钢绞线安装 (15)3。
3。
8、混凝土施工 (16)3.3.10、预应力张拉施工 (18)3.3。
11、压浆及封锚 (19)3。
3.12、支架拆除 (20)4、变截面现浇连续箱梁施工工艺 (20)4。
1、变截面现浇预应力混凝土连续箱梁施工 (20)4.2、0#块施工 (21)4。
2.1、施工工艺流程 (21)4。
2。
2、地基处理、支架布置 (21)4。
2.3、临时支承墩设计 (21)4.2.4、临时支座及永久支座的安装 (22)4.2。
5、预压 (22)4。
2。
6、模板安装 (22)4。
2.7、钢筋施工 (23)4。
2.8、预应力管道施工 (23)4.2。
9、梁体混凝土施工 (24)4.2.10、混凝土养护 (24)4.2.11、张拉及封锚施工 (25)4.3、临时锚固体系施加 (25)4.5、边跨现浇段施工 (27)4.6、合龙段施工 (29)4。
6。
1、边跨合拢段施工 (30)4.6.2、中跨合拢段施工 (31)5、施工计划安排 (32)5。
连续梁块施工专项方案1. 引言连续梁是一种常见的桥梁结构,其优点包括结构简洁、承载能力强等。
本文将介绍连续梁块施工的专项方案,包括施工准备、施工过程和注意事项等内容。
2. 施工准备2.1 材料准备连续梁施工所需的材料主要包括钢筋、混凝土和模板。
在施工前需对这些材料进行检查和准备,确保其质量达到施工要求。
2.2 设备准备连续梁施工所需的设备包括塔吊、起重机、模板支架等。
在施工前需对设备进行检查和调试,确保其正常运行。
2.3 环境准备在施工前需对施工现场进行清理,并确保施工现场的平整和安全。
同时,需要制定好施工计划,安排好施工人员的工作和休息时间。
3. 施工过程3.1 模板安装模板的安装是连续梁施工的第一步。
在安装模板时,需按照设计要求进行模板的设置和调整,确保其良好的承载能力和稳定性。
3.2 钢筋布置钢筋的布置是连续梁施工的关键环节。
在布置钢筋时,需按照设计要求和施工图纸进行,确保钢筋的布置位置准确、间距一致,并注意保证钢筋与模板之间的距离符合要求。
3.3 混凝土浇筑在混凝土浇筑前,需对混凝土的配合比进行调试,并根据设计要求进行施工。
在浇筑混凝土时,需注意浇筑速度、浇注顺序和振捣方式等,以确保混凝土的质量。
3.4 养护在混凝土浇筑完成后,需对其进行养护。
养护时间一般为28天,期间需做好保湿和温湿度控制等工作,确保混凝土的强度和稳定性。
4. 注意事项4.1 安全注意事项在连续梁块施工过程中,需要注意施工现场的安全,包括防止高空坠物、确保施工人员的安全等。
4.2 质量控制在施工过程中,需进行质量控制,包括对材料的检验、对施工过程的监督等。
同时,还需要进行质量检验和试验,确保连续梁的质量达到设计要求。
4.3 进度控制在连续梁施工过程中,需要对施工进度进行控制,确保施工进度的合理安排和施工周期的控制。
5. 结论本文介绍了连续梁块施工的专项方案,包括施工准备、施工过程和注意事项等。
通过合理的施工准备和施工过程控制,可以确保连续梁的质量和安全。
大桥连续梁施工安全防护专项方案1. 引言为了确保大桥连续梁施工的安全性和顺利进行,本文档旨在提供一套完整的施工安全防护专项方案。
该方案覆盖了施工区域的安全要求,施工人员的安全培训和防护装备要求,以及应急措施和事故处理等方面。
2. 施工区域安全要求2.1 施工区域应建立明确的施工现场布置图纸,并在施工现场显著位置进行公示,以便施工人员了解施工范围和各个区域的安全要求。
2.2 施工现场应设置合理的警示标识,包括但不限于施工禁止、高处坠落警示、电气危险等标识,以提醒施工人员注意危险区域和可能的风险。
2.3 施工区域应设置安全通道,并保持通道的畅通,以确保人员的疏散和逃生。
2.4 施工现场应定期进行巡视和清理,清除施工垃圾、杂物和积水等,以确保工地整洁、无障碍和无滑倒风险。
3. 施工人员的安全培训和防护装备要求3.1 所有参与大桥连续梁施工的人员都必须接受相关安全培训,包括但不限于施工安全规范、紧急救援措施和防护装备的使用方法等。
3.2 施工人员必须佩戴符合安全标准的头盔、安全鞋、反光背心等个人防护装备,并定期检查和更换,确保其正常使用和有效性。
3.3 施工人员在进行高处作业时,必须佩戴安全带,并正确使用安全绳索进行固定。
同时,高处作业区域应设置安全网或防护栏杆,以增加施工人员的安全保障。
3.4 施工人员在接触有害物质或作业环境具有特殊危险的区域时,必须佩戴符合要求的防护眼镜、呼吸器等装备,并按照相关规定进行通风和处理。
4. 应急措施和事故处理4.1 在施工现场必须设置完善的应急设施,包括但不限于灭火器、应急照明和应急报警装置等,以确保在紧急情况下能够及时采取措施。
4.2 施工人员必须了解和掌握各种应急处理措施,包括但不限于火灾、电击、坠落等紧急情况的处理方法和逃生路线。
4.3 在发生事故或紧急情况时,应立即报警并启动应急预案,组织人员疏散,并采取措施进行伤员救援和事故现场的控制。
5. 结论本文档所提供的施工安全防护专项方案是确保大桥连续梁施工安全的重要参考。
2024年连续梁施工专项安全方案____年连续梁施工专项安全方案一、前言连续梁是工程建设中常见的梁的形式之一,具有承载力强、经济高效等优点,但在施工过程中也存在一定的风险和安全隐患。
为了保证____年连续梁施工的安全性,制定专项安全方案,以保障工人和公众的安全。
二、施工前的准备工作1. 安全评估:施工前应对施工现场进行全面的安全评估,包括施工过程中可能出现的安全风险和潜在的安全隐患,以及工人的安全培训和装备需求等。
2. 编制施工方案:根据安全评估的结果,编制详细的施工方案,明确工作程序和安全措施,并在施工现场进行宣传和培训,确保每位工作人员都理解和遵守施工方案。
3. 确定责任人:明确施工过程中的责任人,包括项目经理、安全主管等,并制定责任人的职责和监督机制,以确保施工安全工作的有效落实。
三、施工中的安全措施1. 施工现场的防护:设置围挡和警示标志,保证施工现场的封闭和安全,防止未经许可的人员进入施工现场。
2. 安全设施的配备:配备必要的安全设施和器材,如安全帽、安全带、防护眼镜、手套等,并进行检查和维护保养,确保其良好的使用状态。
3. 安全培训和监督:对施工人员进行必要的安全培训,包括工作程序、安全操作规程和应急预案等,并进行定期的监督和检查,确保施工人员的安全操作。
4. 现场交通管理:严格控制施工现场的交通流量,确保施工现场的通行道路畅通无阻,并设立合理的交通标志和指示牌进行引导和提醒。
5. 安全作业规程:制定详细的安全作业规程,包括梁体吊装、焊接、浇筑等作业过程的安全要求和操作规范,确保每个环节都符合安全标准。
四、施工后的安全管理1. 安全巡查:施工结束后,进行安全巡查,确保施工现场的安全措施和设施没有遗漏和损坏,及时进行维护和修复。
2. 安全总结和改进:对施工中的安全措施和效果进行总结和评估,发现问题和不足之处,并及时进行改进和完善。
3. 安全经验分享:组织工作人员进行安全经验分享,以增强安全意识和提高安全能力。
目录1 工程概况 (1)2 编制原则 (2)3编制内容 (3)4 安全措施 (3)(1)支架搭设、拆除安全措施 (3)(2)挂篮施工安全措施 (6)(3)挂篮防护安全措施 (12)(4)已浇梁段防护措施 (14)(5)挂篮拆除安全措施 (15)(6)临时支座拆除安全措施 (15)(7)高空作业防护措施 (16)(8)防火措施 (17)(9)用电安全措施 (20)5 安全体系及应急预案 (23)6环境保护文明施工 (35)1工程概况蚌福特大桥跨工业大道(40m+64m+40m)连续梁位于30#~33#墩缓和曲线段,全长145.5m(含两侧梁端至边支座中心各0。
75m);桥墩基础采用钻孔灌注桩基础,圆端形墩柱.连续梁共分五大部分浇筑:A0、A1段为墩顶梁段,长15m;A2~A7段及A2´~A7´段为由A1段两侧对称分段悬浇部分,A9段为边孔支墩处在满堂支架上现浇部分,长7。
75m,A8段为边孔合拢梁段,长2。
0m,A8´段为主梁在跨中合拢部分,长2.0m.本连续梁位于平面缓和曲线上,将按照平曲线要素对梁体进行平面布设;且位于竖曲线上,将按照竖曲线直作对梁体进行竖向布设。
采用三角挂篮分段悬臂浇筑施工。
在墩身施工完毕至墩顶后,先在主墩31#、32#搭建支架并灌注临时支座,根据《(40+64+40)m连续梁图号:通桥(2008)2368A—Ⅲ》,零号块梁长为9m,为了给挂篮留有足够的拼装场地,在支架上分别灌注0号块和1、1’号块,并张拉和锚固纵向预应力束、横向及竖向预应力筋。
将0号块与31#、32#墩身临时固结.而后对称向两侧顺序灌注2~7、2’~7'号梁段,形成2个T构,每完成一个梁段后,对其纵向预应力束、横向及竖向预应力筋进行张拉和锚固。
在剩余二到三段梁体未浇筑时,分别在30#、和33#边跨现浇支架上浇筑边跨现浇段9号梁段.待仅剩合拢段未施工时,拆除挂篮,安装临时刚性连接构造,先现浇两边跨合拢段8号梁段,完成后,张拉并锚固纵向预应力束、横向及竖向预应力筋,拆除临时固结,落梁。
青荣城际铁路引入青岛枢纽相关工程站前工程ZQ-Ⅰ标段胶济客专线娄山特大桥跨预留青连铁路48+80+48m连续梁安全专项方案编制:审核:审批:中铁二局青荣城际引入青岛枢纽工程项目经理部第一分部二O一五年三月目录1 编制依据 (3)2 编制原则 (3)3 工程概况 (3)4 风险因素分析 (5)4.1主要风险因素分析 (5)4.2风险管理的具体组织措施 (11)5 安全控制措施 (12)5.1基本作业安全技术措施 (12)5.2连续梁施工安全控制措施 (13)5.3连续梁挂篮施工安全控制措施 (14)5.4支架搭设、拆除安全控制措施 (17)5.5塔吊防倾覆安全控制措施 (19)5.6已浇梁段安全控制措施 (20)5.7挂篮拆除安全控制措施 (20)5.8张拉及压浆施工安全控制措施 (20)5.9高空作业安全控制措施 (23)5.10防火安全控制措施 (24)5.11用电安全控制措施 (26)6 应急救援预案 (28)6.1预案处置原则 (28)6.2 组织保障及职责分工 (28)6.3安全事故时的应急工作程序 (31)6.4事故调查及处理 (32)6.5各类安全事故应急处理办法 (32)6.6预备应急救援工具: (36)1 编制依据(1)中华人民共和国《安全生产法》;(2)《建筑施工高处作业安全技术规范》(JGJ80-91);(3)建筑施工安全检查标准(JGJ59-2011);(4)《铁路建设项目现场管理规范》(TB 10441-2008);(5)执行规范《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑施工模板安全技术规范》(JGJ162-2008)、《建筑结构荷载规范》(GB50009-2012)。
(6)《胶济客专线娄山特大桥跨青连铁路48+80+48m连续梁专项施工方案》(7)施工现场调查所获取的资料。
2 编制原则遵守有关高空作业及特种作业的法律法规;遵守有关安全、质量方面的文件规定;坚持预防为主、安全第一的原则;规范施工,完善施工工艺,确保施工安全。
3 工程概况胶济客专娄山特大桥起讫里程:改JD1K19+211.71~改JD1K23+284.22,中心里程:改JD1K21+216.76,全长4009.11m,共有127个墩台,其中41#~44#墩为一联48+80+48m连续梁,里成为:JD1K20+489.35~改JD1K20+667.05,连续梁全长为177.5m(含两侧梁端至边支座中心各0.75m)。
该连续梁部分位于直线上,部分位于曲线上,JD1K20+489.35(41#墩)~改JD1K20+538.2(42#墩)段位于直线上,JD1K20+538.2(42#墩)~改JD1K20+667.05(44#墩)段位于缓和曲线上,连续梁上跨预留青连铁路省,线路左线中线与青连铁路中线夹角为158.53°,提供净空7.25m。
连续梁42#、43#主墩基础均为16根φ1.5m钻孔灌注桩,42#墩桩长30.5m,43#墩桩长31.5m,承台尺寸:(14.6×14.6×3+8.2×11.3×2.5)m,墩身为双线流线型圆端实体墩,42#墩为50:1变截面墩,墩高15m,43#墩为50:1变截面墩,墩高14m 。
41#、44#边墩基础均为12根φ1.25m钻孔灌注桩,41#墩桩长30m,44#墩桩长32m,承台尺寸:(9.1×12.5×2.5+5.4×10×1.5)m,墩身为双线流线型圆端实体墩,41#墩为45:1变截面墩,墩高15m,44#墩为45:1变截面墩,墩高15m(不含托盘顶帽2.5m)。
主梁采用预应力混凝土连续箱梁结构,计算跨度为(48+80+48)m,中支点0#梁段高6.487m,跨中10m直线段及边跨13.75m直线段梁高为 3.687m,梁底下缘按二次抛物线变化(抛物线方程:y=0.0025771x2),边支座中心线至两端0.75m。
梁体为单箱单室、变高度变截面结构。
箱梁顶宽10.6m(两侧翼缘板宽度为1.55m、2.65m),箱梁底宽6.4m,顶板厚度除梁端附近外均为43.7cm,底板厚度40至100cm,按直线线性变化,腹板厚48、60、70至100cm,按折线变化。
全联在端支点、中跨中及中支点处共设5个横隔板,横隔板设有孔洞,供检查人员通过。
桥面宽度:防护墙内侧净宽9.0m,桥上人行道栏杆内侧净宽10.6m (单侧人行道),单侧切悬臂。
4 风险因素分析4.1主要风险因素分析通过现场调查及实际分析,本工程在施工过程中,主要存在的各类风险因素见下表:6 / 387 / 388 / 389 / 3810 / 384.2风险管理的具体组织措施(1)建立施工阶段风险管理重点工程关注制度确定连续梁施工过程中,挂篮作业、张拉作业、高空作业等为安全风险管理重点。
(2)建立高风险工程日报、周报制度施工阶段,建立高风险工程项目日报、周报制度有利于风险管理信息管理,是确保风险管理措施落实到位的手段。
日报、周报应体现出当前所处风险位置、风险成因、主要风险类型、实施措施方案和落实情况、实施措施后残余风险情况、当日现场管理人员的履职情况。
(3)建立自查复核制度建立自查复核制度,每日必须由主管领导深入现场检查,检查记录应完整,如发现异常情况需形成检查报告及时报送监理。
(4)建立风险的预警、响应及信息报送机制施工过程中风险的监测包括施工监测、工况和环境巡视、作业面状态描述、风险处置过程和发展趋势等内容;在施工过程中应将纳入施工的重要工序,按照设计要求编制施工实施方案,对工程自身结构及环境风险进行全面监测;提前识别预测风险因素,保证施工安全。
(5)施工阶段风险看板公示①必须每月对相应管理级别风险制作风险看板公示。
②将每月所有风险制表张贴于会议室和主管领导办公室,并对风险工点现场以看板形式公示。
(6)实行高风险工点干部带班作业制度分部是工程风险控制的实施主体,应对承担任务范围内的高风险工点逐一进行分析,逐条细化风险控制措施,建立风险工点分级管理和高风险工点带班作业制度。
极高风险工点由负责人包保,项目班子成员轮流带班作业;高风险工点由班子成员或部门领导、干部带班作业,高风险工点还要执行技术和安全管理人员跟班作业制度。
(7)实行安全隐患治理挂牌督办制度。
分部要切实改进创新检查方法,把查管理、查体系和查现场、查实物有机结合起来。
对查出的问题,要认真分析原因,分清责任,严格按规定处理;实行问题闭环管理,明确整改时限、责任人和复查责任人,逐一登记销号,确保整改到位;加强警示教育,与一反三,防止类似问题再次发生。
对发现的安全隐患要挂牌督办。
(8)深入推进标准化管理。
通过深入推进标准化管理提高安全生产水平。
按照安全管理体系管到工班、技术管理体系体现在工序、质量管理体系落实到检验批的要求,认真编制质量安全管理体系文件。
要严格开工条件,施工组织要求的人员、设备、技术方案、临时设施等必须达标后方可开工。
要大力推行标准化作业、标准化设计,打牢安全质量基础。
(9)抢险救援坚持以人为本、科学抢险的方针,遵循统一指挥、分级负责、快速反应、严防次生灾害的原则,按照铁道部风险救援的相关规定组织实施。
5 安全控制措施5.1基本作业安全技术措施(1)对施工中的辅助结构如支架、提升设备等,进行安全检算,采取相应的安全措施。
(2)从事特种作业人员,按照国家有关规定经过专门培训取得特种作业操作资格证书并经安全考核合格后方可上岗作业。
其他作业人员按要求进行安全技术培训和考核。
(3)钢筋、模板安装前,搭设脚手架平台、栏杆及上下扶梯;人工搬运和绑扎钢筋时,互相配合,同步操作。
各工种进行上下立体交叉作业时,不得在同一垂直方向操作。
(4)模板就位后,立即进行固定,模板理好后,上好连接件,打好内撑,方可暂停作业,以保持稳定。
(5)作业人员在上岗作业前必须按要求将个人安全防护用品佩戴齐全,使用前仔细检查其完好和有效性,并按要求安全使用。
(6)模板吊装前,使用模板连接牢固,内撑、拉杆、箍筋上紧,掉点正确牢固。
起吊时拴好溜绳,并听从信号指挥,不得超载。
(7)在预应力作业中必须特别注意安全,站在千斤顶侧面操作,严格遵守操作规程。
油泵开动过程中,不得擅自离开岗位。
如需离开,必须把油阀门全部松开或切断电路。
(8)高空作业使用统一的信号、手势或对讲机等与地面联系。
(9)雨天和高温天气等进行高处作业时,采用可靠的防滑、防中暑措施。
强风及雷雨等恶劣气候不从事高处作业及装吊作业,有心脏病、癫痫、恐高症等不适合从事高空作业的人员的人员严禁进行高空作业。
强风暴雨后,对高处作业的安全防护及其他设施逐一进行检查,发现有松动、变形、损坏等现象,立即修理完善。
5.2连续梁施工安全控制措施(1)先对承台基坑范围内采用砂卵石进行分层回填,并用打夯机或冲击夯夯实,对承台基坑范围以外部份采用25T压路机碾压,确保其标高、承载能力符合计算要求,地基承载力采用重型动力触探仪进行检测。
同时做好地基的排水,防止雨水或混凝土浇筑和养生过程中滴水对地基的影响。
具体措施要求见施工方案(2)对支架的强度、刚度、挠度以及稳定性和地基允许承载力、沉降量等进行受力检算,各项演算指标符合规范要求后进行支架搭设,满足砼浇筑过程中各种荷载的受力要求。
(3)严格控制支架基础的沉降,保证支架预压的荷载及时间达到设计沉降量控制的要求,并仔细观测,认真记录,根据观测分析,进行支架拼装方案的调整和改进。
确保基础沉降在允许偏差之内。
(4)支架上部工作平台,平台周边设置双层安全防护栏杆级密目式安全网,施工人员佩戴安全帽并栓挂安全带,保证施工期间的安全。
5.3连续梁挂篮施工安全控制措施(1)挂篮上使用的所有配件、器具,必须符合国家质量检验标准及受力要求。
(2)施工过程中必须佩戴安全帽、安全带、穿防滑鞋,遵守项目部的相关规章制度。
(3)施工过程中,必须有一名经验丰富的、体力充沛的人员,进行协调统一指挥。
(4)砼浇筑前必须对挂篮上所有锚点及吊点进行检查,必须符合技术交底要求后,方可进行砼浇筑施工。
(5)挂篮应进行使用前的调试组拼,调试组拼后,要进行仔细地检查各部件联接牢固情况,各接头焊缝是否合格,杆件是否变形等现象,各联接配件是否齐全,尺寸是否按设计要求,发现问题及时整改。
(6)及时准备机具设备并进行检查①千斤顶:在使用前应对各部位所使用的千斤顶大小,按技术要求准备好,并进行调试检查,不合格的千斤顶不能使用。
②倒链:使用前要进行仔细地检查倒链的每一个链环接头是否会脱焊,各齿倒顺要灵活,吊重的吨位要符合设计要求,禁止使用小吨位的倒链代替大吨位使用,确保施工过程中的安全。
