样板房进度计划表
- 格式:xls
- 大小:105.50 KB
- 文档页数:1

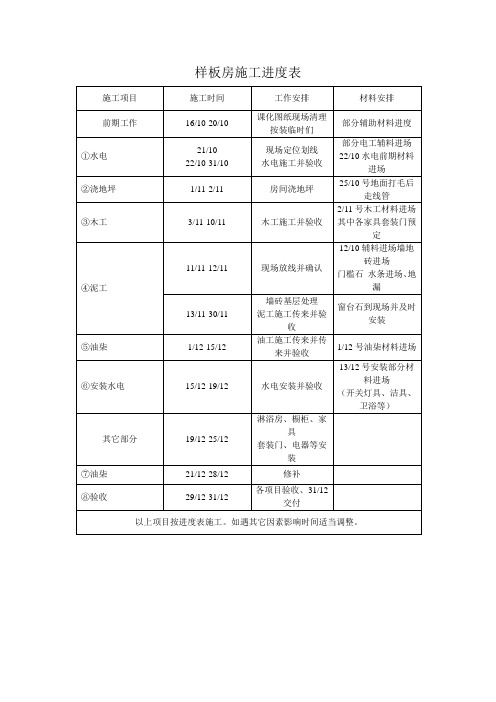

样板房施工进度表
施工项目施工时间工作安排材料安排
前期工作16/10-20/10 课化图纸现场清理
按装临时们
部分辅助材料进度
①水电
21/10
22/10-31/10
现场定位划线
水电施工并验收
部分电工辅料进场
22/10水电前期材料
进场
②浇地坪1/11-2/11 房间浇地坪25/10号地面打毛后
走线管
③木工3/11-10/11 木工施工并验收2/11号木工材料进场其中各家具套装门预
定
④泥工11/11-12/11 现场放线并确认
12/10辅料进场墙地
砖进场
门槛石水条进场、地
漏
13/11-30/11
墙砖基层处理
泥工施工传来并验
收
窗台石到现场并及时
安装
⑤油柒1/12-15/12 油工施工传来并传
来并验收
1/12号油柒材料进场
⑥安装水电15/12-19/12 水电安装并验收13/12号安装部分材
料进场
(开关灯具、洁具、
卫浴等)
其它部分19/12-25/12 淋浴房、橱柜、家
具
套装门、电器等安
装
⑦油柒21/12-28/12 修补
⑧验收29/12-31/12 各项目验收、31/12
交付
以上项目按进度表施工。
如遇其它因素影响时间适当调整。
样板房装饰工程进度计划表
一、施工队伍进场、队伍培训、工地标示张贴
二、图纸会审、施工组织设计报审材料计划报甲方
三、木门、橱柜、木地板单位进场检查场地
四、冷水管打压、冷热水管对接长时间实验、电气管线逐条测试移交
五、总包整改接收时再次检查
六、水电施工
七、轻钢龙骨吊顶石膏板吊顶
八、乳胶漆刮腻子
九、地面找平
十、墙地砖进场铺贴
十一、门槛石、窗台石、其它石材铺贴
十二、木制作开始包括门框底框安装、十三、厨房墙面不锈钢安装、橱柜以及洗脸台的框架安装
十四、正式的门框安装、橱柜门扇、十五、台面安装、鞋柜、衣柜的制作十六、乳胶漆第一面油漆施工
十七、入户门安装上锁
十八、煤气、空调安装
十九、卫生洁具进场
二十、镜子安装
二十一、卫生间厨房五金安装
二十二、木地板开始安装、踢脚线安装
二十三、保洁进场打扫卫生
水电施工预计5天4月7号到4月12号
地面找平预计4天4月12号到4月16号
地砖墙砖铺设预计10天4月18号到4月28号
木制作预计15天4月16号到5月1号
油漆预计15天5月1号到5月16号保洁预计1天5月17号
预计共50天
民生集团淮河新城精装部2011年4月8号。

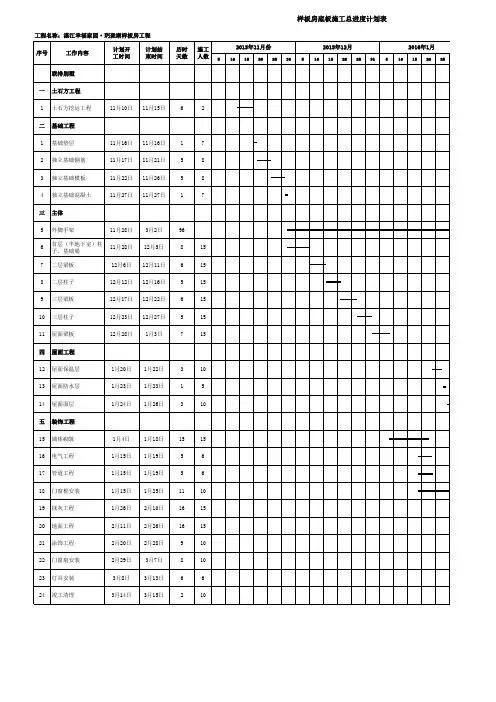

万达广场一期二区样板房精装修工程施工进度计划横道图(C标段)序号项目名称工程量施工人数2004年4月1234567891011121314151617181920212223242526272829301施工准备及楼层放线 32管内穿线300m 23防火门安装(总包完成)44吊顶内管线安装(其它分包)5墙面玻化砖铺贴19.9m2 26地面石材铺装38.1m2 47石膏板吊顶30.5m2 38墙面、天花腻子83m2 29电梯厅白色铝板安装 5.6m2 110木门制作安装4樘 211玻璃安装(含衬板)7.1m2 212管井门油漆29.9m2 213墙面、天花底漆(2遍)83m2 214踢脚板安装31.9m 215灯具及面板安装25套216墙面、天花面漆(2遍)83m2 217现场清理4说明:1、总包协调其他分包单位按本进度计划配合施工(特别是卫生间防水、外窗封闭、空调安装等),严格控制进度,不能影响本进度计划。
2、根据现场实际发生情况及时调整周计划、日计划,确保本工程顺利完工。
3、因本标段为公共部分,其它标段出入均经过施工面,施工中与其他标段协调并做好成品保护工作。
万达广场一期二区样板房精装修工程施工进度计划横道图(B标段)序号项目名称工程量施工人数2004年4月1234567891011121314151617181920212223242526272829301施工准备及楼层放线 5 2地面找平层(含养护)164.4m2 5 3户门安装(业主指定厂家完成)2樘2 4外窗封闭(其它分包完成) 4 5卫生间防水抹灰(总包完成)2 6墙面、顶棚腻子524m2 6 7管内穿线800m 2 8厨房石膏板吊顶11.1m2 2 9墙面马赛克铺贴109.2m2 5 10卫生间台盆架制作安装3套 2 11门及门套制作安装10樘2 12地砖铺贴111m2 5 13排气扇安装4套2 14卫生间铝扣板14.1m2 415窗台板石材、过门石洗面台面安装等安装1.6m2 216卫生洁具安装10套 317墙面底漆(2遍)524m2 518玻璃镜安装3套 119灯具安装24套220木地板铺装78.6m2 621卫生间五金件2间 122开关、插座面板安装100套 223踢脚板安装138.8m 224天花、墙面面漆(2遍)524m2 525现场清理4说明:1、总包协调其他分包单位按本进度计划配合施工(特别是卫生间防水、外窗封闭、空调安装等),严格控制进度,不能影响本进度计划。
住宅楼施工进度计划表一、工程概述本次施工的住宅楼项目位于_____,总建筑面积为_____平方米,地上_____层,地下_____层。
建筑结构形式为_____,基础类型为_____。
该住宅楼的建设旨在为居民提供舒适、安全的居住环境。
二、施工进度计划编制依据1、施工合同及相关文件。
2、施工图纸及设计说明。
3、国家和地方现行的施工规范、规程及标准。
4、施工现场的实际情况,包括场地条件、周边环境等。
5、施工单位的技术水平、施工能力和资源配置情况。
三、施工进度计划目标1、总工期:_____天,计划开工日期为_____,计划竣工日期为_____。
2、各阶段节点目标:基础工程完成日期:_____主体结构封顶日期:_____砌体工程完成日期:_____内外装修工程完成日期:_____设备安装调试完成日期:_____竣工验收日期:_____四、施工进度计划安排1、基础工程土方开挖:计划_____天完成,采用_____机械进行开挖,按照_____的顺序进行。
基础垫层:在土方开挖完成后,立即进行基础垫层施工,计划_____天完成。
基础钢筋绑扎:_____天完成。
基础模板安装:_____天完成。
基础混凝土浇筑:_____天完成,采用_____混凝土,浇筑过程中要注意_____。
基础养护:养护时间不少于_____天。
2、主体结构工程一层结构施工:包括柱钢筋绑扎、模板安装、混凝土浇筑等,计划_____天完成。
二层至_____层结构施工:按照每层_____天的进度进行施工。
屋顶结构施工:_____天完成。
主体结构验收:在主体结构完成后_____天内进行验收。
3、砌体工程从_____层开始,在主体结构施工至_____层时插入砌体工程施工。
按照_____的顺序进行砌筑,每层砌体施工时间为_____天。
4、内外装修工程内墙抹灰:在砌体工程完成_____层后开始,每层施工时间为_____天。
外墙抹灰:在主体结构验收后开始,计划_____天完成。
房屋建筑施工进度计划表范本大全房屋建筑施工进度计划表范本大全:打造您的梦想之家的蓝图!在这个日新月异的时代,构筑温馨家园的梦想对于每位业主而言,都宛如精心绘制的一幅画卷,而房屋建筑施工进度计划表,则是实现这一蓝图不可或缺的“施工指南”。
它如同一部精密的时间机器,细致规划着从打地基到封顶,从水电安装到装修装饰的每一步流程,让每一砖一瓦、每一钉一铆都能在最合适的时间发挥出最大的效能。
首先,咱来掰扯掰扯这份神秘的“施工进度计划表”。
这可不是一份简简单单的表格,而是涵盖了工程全生命周期的“时间沙漏”,从立项启动至竣工验收,每个阶段、每个环节都清晰明了。
其中,“三通一平”(通水、通电、通路和平整场地)作为施工前期准备工作的缩略语,其完成情况直接影响后续施工效率。
紧接着,“主体结构施工”堪称房屋建设的“脊梁骨”,钢筋混凝土浇筑、砌体工程等节点,均需严谨把控,确保安全质量的同时,也得跟上计划的步伐,以免延误工期。
再者,别忘了那些看似细枝末节,实则至关重要的“隐蔽工程”,诸如水电管线布局、消防设施安装等,这些环节在进度计划中绝对不能掉以轻心。
一旦出现差池,那可真是“牵一发而动全身”,影响整体施工进程不说,还可能留下安全隐患。
因此,在编制施工进度计划时,务必要将它们纳入重点考虑范畴,合理安排工序衔接,做到“无缝对接”。
此外,装修装饰阶段则是房屋建设中的“点睛之笔”,这一阶段不仅关乎房屋的实用性和美观度,更是考验施工团队匠心独运的时刻。
墙面粉刷、地板铺设、门窗安装……每一个细节都需要按照既定的施工进度计划进行,力求在预定工期内,将业主心中的理想家居完美呈现出来。
最后,无论是烈日炎炎还是寒风凛冽,施工团队都会依照这张“作战地图”——施工进度计划表,夜以继日地奋斗在施工现场,只为早日为业主们揭开梦想之家的神秘面纱。
在这过程中,也许会有风雨波折,但只要紧握这份详尽的施工进度计划表,就如同手握航海图的舵手,无论遇到何种困境,都能找准方向,稳步前行。
售楼处一售楼处大厅1吊顶乳胶漆2011年5月31日2吊顶玻璃安装2011年5月18日2011年5月23日3筒灯、卤光灯、射灯2011年5月15日2011年5月20日4壁灯、吊灯安装2011年5月31日2011年6月5日5墙面石材安装2011年5月12日2011年5月20日6墙纸安装2011年5月31日2011年6月5日7墙面玻璃安装2011年6月1日2011年6月4日8墙面乳胶漆2011年5月12日2011年5月20日9墙面开关、插座安装2011年5月20日2011年5月25日10大厅隔断安装2011年5月31日2011年6月2日11地面石材铺装2011年5月17日2011年5月26日12木地板安装2011年5月31日2011年6月2日13铺地毯2011年6月5日2011年6月6日14地面插座安装2011年5月31日2011年6月2日二VIP1、2、3房间1吊顶乳胶漆2011年5月12日2011年5月31日2吊顶玻璃安装2011年5月18日2011年5月22日3筒灯、卤光灯、射灯安装2011年5月23日2011年5月26日4壁灯、吊灯安装2011年5月31日2011年6月5日5墙纸、布艺安装2011年5月31日2011年6月5日6墙面玻璃安装2011年5月16日2011年5月31日7墙面乳胶漆2011年5月12日2011年5月31日8墙面开关、插座安装2011年5月16日2011年5月20日9石材、墙砖安装2011年5月12日2011年5月23日10地面石材安装2011年5月21日2011年5月26日11木地板安装2011年5月31日2011年5月23日三VIP房卫生间1吊顶2011年5月12日2011年5月18日2墙面马赛克铺贴2011年5月12日2011年5月17日3墙纸安装2011年5月31日2011年6月2日4地面石材安装2011年5月18日2011年5月26日5洁具安装2011年5月28日2011年6月1日6镜子安装2011年6月2日四公共卫生间1吊顶2011年5月12日2011年5月20日2墙面马赛克铺贴2011年5月19日2011年5月27日3地面马赛克铺贴2011年5月29日2011年5月31日4洁具安装2011年5月28日2011年6月1日五视听室1吊顶2011年5月12日2011年5月31日2墙面布艺墙纸安装2011年5月31日2011年6月2日3铺地毯2011年6月4日六电梯通道1吊顶2011年5月12日2011年5月31日2墙面石材安装2011年5月12日2011年5月16日3地面石材安装2011年5月17日2011年5月25日七给排水外接系统1给排水外接系统2011年6月1日2011年6月2日B户型样板房一各房间1吊顶乳胶漆2011年5月12日2011年5月31日2石材安装2011年5月12日2011年5月20日3墙纸安装2011年5月31日2011年6月2日4木饰面油漆2011年5月18日2011年5月31日5软包安装2011年6月1日2011年6月3日6衣柜柜框门扇油漆2011年5月12日2011年6月1日7木地板安装2011年6月2日2011年6月4日二餐厅玻璃不锈钢墙面1餐厅玻璃不锈钢墙面2011年5月29日2011年5月31日三阳台1顶乳胶漆2011年5月12日2011年5月31日2墙面2011年5月25日2011年6月3日四厨房、工人房、卫生间1吊顶乳胶漆2011年5月12日2011年5月31日2瓷砖石材2011年5月12日2011年5月20日洁具2011年5月28日2011年6月1日窗框安装2011年5月15日2011年5月17日栏杆2011年5月20日入户门门套2011年5月18日一客厅餐厅1吊顶石膏线2011年5月31日2011年6月2日客厅,阳台石膏线外,别的都到了2乳胶漆2011年5月22日2011年5月25日3墙面石材2011年5月30日2011年6月2日走廊,鞋帽间石材5月28日进场,云浮4壁纸2011年6月2日2011年6月5日6地面基层2011年5月13日2011年5月16日已经做完7地面石材/铺贴2011年5月24日2011年6月2日材料未到,24日进场,6月2日做完8洁具2011年6月1日2011年6月2日主卧内,洁具尺寸与现场不符;没有外墙排气孔道9浴缸2011年5月17日2011年5月28日2011516没有到,二房间1顶棚2011年5月31日2011年6月2日工人房间只有马桶,甲供,2011517发文至甲方2墙面壁纸2011年6月3日2011年6月5日3背景墙2011年5月12日2011年5月17日4主人房地毯、木地板2011年6月5日2011年6月5日三厨房1墙砖石材2011年5月13日2011年5月20日正在做2地面石材2011年5月21日2011年5月22日A户型样板房3橱柜2011年6月1日2011年6月5日厨房的110的排水立管道,橱柜厂家来包装4内门、家具、衣柜框、墙裙板2011年5月28日2011年5月28日四电梯厅1乳胶漆2011年5月31日2011年6月2日2墙面石材2011年5月12日2011年5月25日3地面石材2011年5月30日2011年6月2日4灯具2011年5月28日2011年5月28日按照计划5镜子玻璃2011年5月29日2011年5月31日同上1测量定位2011年5月12日2011年5月12日2花池砌体2011年5月13日2011年5月13日3碎石滤水层土工布2011年5月13日2011年5月13日4.回填土人工夯实2011年5月14日2011年5月18日5.水电预埋2011年5月14日2011年5月18日6稳定层砼基层机构2011年5月19日2011年5月20日7水池结构2011年5月14日2011年5月25日8水池防水保护层2011年5月17日2011年5月27日9灯具5月20之前样板确认2011年5月20日2011年6月3日10石材铺装2011年5月21日2011年6月7日盲道砖、异型石材、路牙石需要定制11围墙玻璃栏杆2011年6月1日2011年6月5日12绿化种植2011年5月26日2011年6月7日13管道井双层井盖2011年5月12日2011年6月12日需定制1展示区外墙装饰2011年5月18日2011年6月25日外装深化设计及施工单位需于5月17日前确定14、5栋一层拦板5月12日5月14日砼浇筑,模板拆除24、5栋负一层北立面砌筑抹灰防水5月12日5月16日34、5栋一层、二层北立面砌筑抹灰防水5月12日5月20日4样板房凸窗墙垛,落地窗砼反坎5月12日5月14日5B 户型样板房直饮水管井砌筑抹灰5月12日5月14日售楼通道及外围土建配合展示区园林展示区外墙装饰6售楼通道负二层砌筑抹灰5月12日5月14日73栋负二层汽车坡道结构部分5月12日5月14日8售楼通道负二层地面清理及渗透结晶、地面建筑构造做法5月12日5月20日9售楼通道钢管、木方、模板封闭5月12日5月22日10售楼通道负二层施工水池确保不漏水115栋砼输送泵管拆除5月12日5月15日12进样板房楼梯通道砌筑抹灰5月12日5月18日13所有售楼通道地面(需回填部位填加气砖面做100厚C15砼,其他按设计施工)5月12日5月26日14售楼通道墙面、天棚乳胶漆5月12日5月26日157栋售楼通道入口地面(包括室外部分)5月12日5月23日167栋外墙螺杆洞处理、抹灰5月14日173栋化粪池盖板5月18日183、4、5栋东立面砌筑、抹灰、防水一层、二层、负一层;从脚手架搭设完成7天内完成193、5栋与样板房、售楼处相关的沉降缝处理5月14日20B户型阳台水管洞修补剩余部分由华典公司处理。
