2012年造价员考试真题(计量与计价实务)造价员考试工程计量与计价实务(土建工程)试题1单项选择题:2•民用建筑分[]两大部分。
a生活建筑和公共建筑b居住建筑和公共建筑c居住建筑和文化建筑d生活建筑和公共建筑解析:民用建筑指的是供人们活动的建筑。
包括居住建筑和公共建筑两大部分。
2.严寒地区受动荷载作用的焊接结构,应选用碳素结构钢的品种是[].答案:da.q235-afb.q235-bc.q235-a.bd.q235-d解题要点:碳素结构钢按脱氧程度分镇静钢、半镇静钢和沸腾钢。
镇静钢最好,质量等级自a到d逐次提高,在低温承受动荷载的焊接结构,工作环境恶劣,应选用d级的镇静钢。
3.调制罩面用的石灰浆不得单独使用,应掺入麻刀和纸筋等以[]答案:ba.节省石灰b.防止开裂c.易于施工d.增加美观度解题要点:石灰浆在空气中硬化时有体积收缩现象,为防止抹而因收缩而开裂,应掺入麻刀或纸筋抵抗收缩拉力,防止裂缝。
4.其他条件一定时商品混凝土强度随水灰比的增大而[].答案:c3.增大b.不变c.降低d.不一定解题要点:决定混凝强度的因素有水泥标号、水灰比、骨料性质、温湿度、龄期等。
水灰比越大,多余的水越多(因水泥水化所需水量是一定的)。
多余的水在商品混凝土中会形成水泡或蒸发形成气孔,从而使强度降低。
5.试配(35商品混凝土,容重为2450kg/m3,现己知单位水泥用量428kg,单位用水量182kg,则该商品混凝土1立方米所需的砂石总重量为[]kg.答案:ba.l 284b.l 840c. 1 498d.l 584解题要点:1立方米,商品混凝土重2450R8,是由4种成分组成。
现己知水和水泥的用量,所以砂石总重量应为2 450 —;(428+282);1 840kg.6.某混凝配比设计中,、己知单位用水量为180kg,水灰比为0.7, 重量砂率为35%,则单位石子用量为[]kg.答案:ca.687b.l362c.l276d.733解题要点:己知单位用水量及水灰比可求单位水泥用量为280/0.7二257kg, 2立方米商品混凝土重量为2 400kg,则砂石总重量为2400 —;(180+257)二1963 kg,又知砂率为35%,则石子含率为65%,所以石子重量应为1 963x0.65=1 276kg.7.欲设计C30普通商品混凝土⑸gma;=5),其试配强度为[]mpa.答案:ba.21.8b.38.2c.30d.40解题要点:试配强度feu = fcu.k +1.645sigma;=30+l.645*5=38.2mpa.8.工业建筑的分类中多层厂房指层数在[]层及以上的厂房。
2012年造价工程师考试土建工程真题及答案(四)二、多项选择题(共20题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)61·为了防止地表水对建筑物基础的侵蚀,在降雨量大于900mm的地区,建筑物的四周地面上应设置( )。
A.沟底纵坡坡度为0.5%~1%的明沟B.沟底横坡坡度为3%~5%的明沟C.宽度为600~1000mm的散水D.坡度为0.5%~1%的现浇混凝土散水E.外墙与明沟之间坡度为3%~5%的散水62.道路工程中,常见的路基形式一般有( )。
A.填方路基B.天然路基C.挖方路基D.半挖半填路基E.结构物路基63.桥梁上栏杆间距通常应为( )。
A.1.0mB.1.2mC.1.6mD.2.5mE.2.7m64.关于柱式桥墩、墩柱配筋的说法,正确的有( )。
A.箍筋直径不应小于6mmB.纵向受力筋直径不应小于12mmC.钢筋净保护层厚度不应小于60mmD.纵向受力筋净距不应小于50mmE.箍筋间距不应大于400mm65.城市地下贮库建设应满足的要求有( )。
A.应选择岩性比较稳定的岩层结构B.一般性运转贮库应设置在城市上游区域C.有条件时尽量设置在港口附近D.非军事性贮能库尽量设置在城市中心区域E.出人口的设置应满足交通和环境需求 /forum-52-1.html 66.下列钢筋宜用于预应力钢筋混凝土工程的有( )。
A.CRB650冷轧带肋钢筋B.CRB800冷轧带肋钢筋C.甲级Q235冷拔低碳钢丝D.乙级Q235冷拔低碳钢丝E.热处理HRB335钢筋67.根据有关技术标准,砖砌体砌筑砂浆应满足的要求有( )。
A.宜选用中砂,其含泥量一般不超过5%B.水泥砂浆中,水泥用量不小于200kg/m3C.水泥砂浆用水量应不小于330kg/m3D.拌制Ml5水泥砂浆水泥用量340kg/m3左右E.水泥石灰混合砂浆中石灰含量宜为350kg/m3左右68.关于土桩和灰土桩的说法,正确的有( )。
四川省历年造价员土建考试试题及答案合集(2005-2007年)2005 年四川省造价师、造价员资格考试试题(-) 土建专业( 闭卷)造价师、选价员必作部分一、单项选择题( 共45 题, 每题 1 分。
每题的备应答案中, 只有一个最符合题意)l 、以下哪项原则不属于仲裁活动的基本原则( ) 。
A: 自愿原则B: 尊重事实、依据法律的公平合理原则C: 仲裁依法独立进行原则D: 一裁终局原则2 、以下不属于建设工程招标范围的是( ) 。
A: 单项工程合同估算价在l 50 万元人民币以上的B: 大型基础设施、公用事业等社会公共利益、公共安全的项目C: 全部或者部分使用国家资金投资或者国家融资的项目D: 使用国际组织或者外国政府贷款、援助资金的项目3 、建设项目竣工总结算在最后一个单项工程竣工结算审查确认后I5 天内汇总, 送发包后( ) 天内审查完成。
A:15 B :20 C :30 D :454 、按照《四川省建设工程工程量清单计价管理办法》的规定, 以下哪项措施费用, 不能参与投标竞争( )A: 规费B: 临时设施费C: 文明施工费D: 安全施工费5 、项目经理下设的一些职能机构, 分别从职能角度对基层进行业务管理, 这些职能机构可以在项目经理授权范围内, 就其主要的管理业务范围.向下下达命令和指示, 属于以下哪种组织形式( )A: 职能制项目组织 B : 直线制项目组织C: 矩阵式项目组织D: 分权制项目组织6 、按照《建设工程工程量清单计价规范》的规定, 从二O O 三年七月一日起, ( )应执行该规范。
A: 所有建设工程 B : 所有大中型建设工程C: 含有国有投资的建设工程D: 全部使用国有资金投资或国有资金投资为主的大中型建设工程7 、《四川省建设工程工程量清单计价管理试行办法》规定, 施工过程中实际完成的工程量与发包人提供的分部分项工程量清单中给定的工程量差值在( ) 以上或因发包人原因, 致使工期延长( ) 以上造成措施项目费用增加的应予调整。

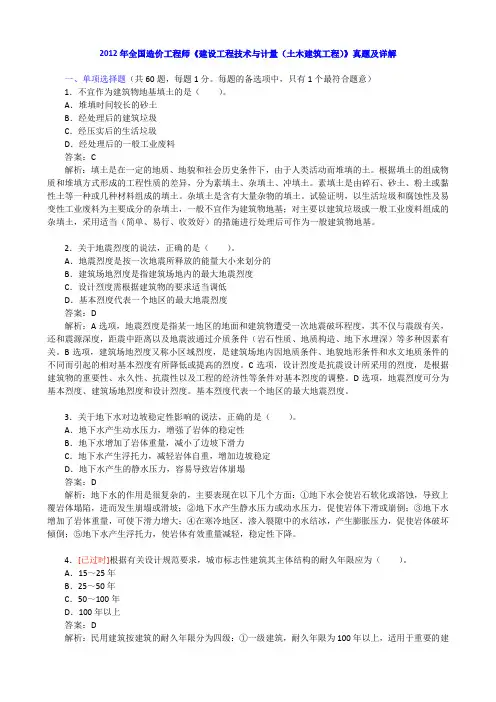

2012年全国造价工程师《建设工程技术与计量(土木建筑工程)》真题及详解一、单项选择题(共60题,每题1分。
每题的备选项中,只有1个最符合题意)1.不宜作为建筑物地基填土的是()。
A.堆填时间较长的砂土B.经处理后的建筑垃圾C.经压实后的生活垃圾D.经处理后的一般工业废料答案:C解析:填土是在一定的地质、地貌和社会历史条件下,由于人类活动而堆填的土。
根据填土的组成物质和堆填方式形成的工程性质的差异,分为素填土、杂填土、冲填土。
素填土是由碎石、砂土、粉土或黏性土等一种或几种材料组成的填土。
杂填土是含有大量杂物的填土。
试验证明,以生活垃圾和腐蚀性及易变性工业废料为主要成分的杂填土,一般不宜作为建筑物地基;对主要以建筑垃圾或一般工业废料组成的杂填土,采用适当(简单、易行、收效好)的措施进行处理后可作为一般建筑物地基。
2.关于地震烈度的说法,正确的是()。
A.地震烈度是按一次地震所释放的能量大小来划分的B.建筑场地烈度是指建筑场地内的最大地震烈度C.设计烈度需根据建筑物的要求适当调低D.基本烈度代表一个地区的最大地震烈度答案:D解析:A选项,地震烈度是指某一地区的地面和建筑物遭受一次地震破坏程度,其不仅与震级有关,还和震源深度,距震中距离以及地震波通过介质条件(岩石性质、地质构造、地下水埋深)等多种因素有关。
B选项,建筑场地烈度又称小区域烈度,是建筑场地内因地质条件、地貌地形条件和水文地质条件的不同而引起的相对基本烈度有所降低或提高的烈度。
C选项,设计烈度是抗震设计所采用的烈度,是根据建筑物的重要性、永久性、抗震性以及工程的经济性等条件对基本烈度的调整。
D选项,地震烈度可分为基本烈度、建筑场地烈度和设计烈度。
基本烈度代表一个地区的最大地震烈度。
3.关于地下水对边坡稳定性影响的说法,正确的是()。
A.地下水产生动水压力,增强了岩体的稳定性B.地下水增加了岩体重量,减小了边坡下滑力C.地下水产生浮托力,减轻岩体自重,增加边坡稳定D.地下水产生的静水压力,容易导致岩体崩塌答案:D解析:地下水的作用是很复杂的,主要表现在以下几个方面:①地下水会使岩石软化或溶蚀,导致上覆岩体塌陷,进而发生崩塌或滑坡;②地下水产生静水压力或动水压力,促使岩体下滑或崩倒;③地下水增加了岩体重量,可使下滑力增大;④在寒冷地区,渗入裂隙中的水结冰,产生膨胀压力,促使岩体破坏倾倒;⑤地下水产生浮托力,使岩体有效重量减轻,稳定性下降。
2012年造价员考试土建工程精选题1.建设项目总概算由工程费用.工程建设其他费用和( D )组成。
A.建安工程费用和设备购置费等B.设备工器具购置费C.土地使用费及勘察设计费D.预备费.投资方向调节税.建设期贷款利息等2.以下费用属建安工程造价中其它直接费的是( C )。
A.施工机械修理费B.材料采购和保管费C.材料二次搬运费D.生产工人基本工资3.预算定额基价是指( B )的人工.材料.施工机械使用费之和。
A.单位工程B.分部分项工程C.扩大分部分项工程D.单项工程4.我国现行建筑安装工程造价的构成中的间接费不包括有(D)。
A.企业管理费B.财务费用C.其它费用D.现场管理费5.对分部工程.分项工程采用相应的定额单价.费用标准,进行施工图预算编制的方法称为(A)。
A.单价法B.实物法C.概算法D.指标法6.仲裁是当事人在争议发生前或争议发生后达成协议,自愿将争议交给第三者作出裁决,仲裁如发生争议,其解决的方式为(D)。
A.由于仲裁机构本身并无强制力,对于仲裁结果当事人可以不执行B.裁决作出后,一方当事人不服可以再申请其它仲裁机构裁决C.裁决作出后,一方当事人不服可以向人民法院起诉D.裁决作出后,裁决结果立即生效,当事人不得再申请仲裁或者向人民法院起诉。
7.预算表的计算.价差表的计算.费用表的建表计算应键入以下哪一组合键(B)A.Alt+PB.Alt+1C.Alt+2D.Shift+08.水泥砂浆体积配合比是指水泥与(C)体积比。
A.天然砂B.天然净砂C.净干砂D.饱和干砂9.材料预算价格是指材料(D)费用A.采购B.成本C.预算D.自采购地运至施工现场或工地仓库的全部10.一般土建工程费用定额中的费率是由(D)而定的A.施工单位资质B.工程造价的大小C.上级主管部门D.工程类别11.人工挖土方,当挖土深度超过( B )米时,需增加工日。
A.1.2B.1.5C.2D.以上答案都不对12.一般住宅层高3米,某住宅只一层,但高达9米,其建筑面积应按( A )层计算。
2012年全国造价工程师考试《建设工程造价案例分析(土木建筑工程、安装工程)》真题及详解试题一(20分)某拟建工业项目建设投资3000万元,建设期2年,生产运营期8年。
其他有关资料和基础数据如下:(1)建设投资预计全部形成固定资产,固定资产使用年限为8年,残值率5%,采用直线法折旧。
(2)建设投资来源为资本金和贷款。
其中贷款本金为1800万元,贷款年利率为6%,按年计息。
贷款在两年内均衡投入。
(3)在生产运营期前4年按照等额还本付息方式偿还贷款。
(4)生产运营期第1年由资本金投入300万元,作为生产运营期间的流动资金。
(5)项目生产运营期正常年份营业收入为1500万元,经营成本为680万元,生产运营期第1年营业收入和经营成本均为正常年份的80%,第2年起各年营业收入和营业成本均达到正常年份水平。
(6)项目所得税税率为25%,营业税金及附加税率为6%。
问题:1.列式计算项目的年折旧额。
2.列式计算项目生产运营期第1年、第2年应偿还的本息额。
3.列式计算项目生产运营期第1年、第2年的总成本费用。
4.判断项目生产运营期第1年末项目还款资金能否满足约定还款方式要求,并通过列式计算说明理由。
5.列式计算项目正常年份的总投资收益率。
(计算结果均保留两位小数)答案:1.列式计算项目的年折旧额。
答:项目的年折旧额计算如下:建设期第1年贷款利息=1800.00/2×50%×6%=27.00(万元);建设期第2年贷款利息=(1800.00/2+27.00+1800/2×50%)×6%=82.62(万元);建设期贷款利息合计=27.00+82.62=109.62(万元)。
固定资产原值=建设投资+建设期贷款利息=3000.00+109.62=3109.62(万元);年折旧额=固定资产原值×(1-残值率)/折旧年限=3109.62×(1-5%)/8≈369.27(万元)。

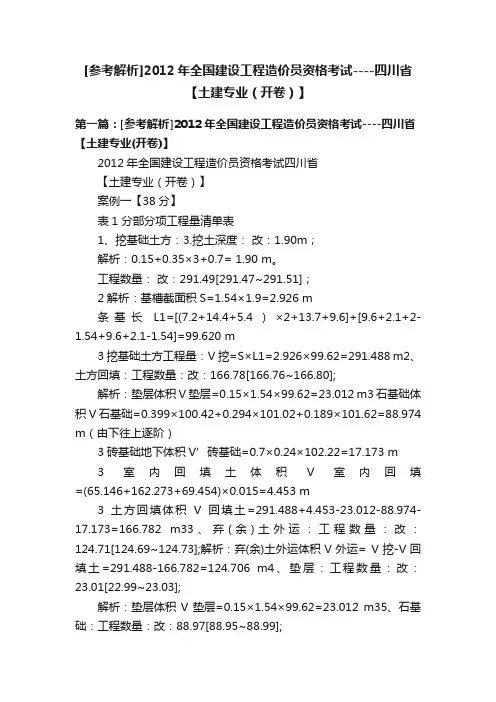

[参考解析]2012年全国建设工程造价员资格考试----四川省【土建专业(开卷)】第一篇:[参考解析]2012年全国建设工程造价员资格考试----四川省【土建专业(开卷)】2012年全国建设工程造价员资格考试四川省【土建专业(开卷)】案例一【38分】表1 分部分项工程量清单表1、挖基础土方:3.挖土深度:改:1.90m;解析:0.15+0.35×3+0.7= 1.90 m。
工程数量:改:291.49[291.47~291.51];2解析:基槽截面积S=1.54×1.9=2.926 m条基长L1=[(7.2+14.4+5.4)×2+13.7+9.6]+[9.6+2.1+2-1.54+9.6+2.1-1.54]=99.620 m3挖基础土方工程量:V挖=S×L1=2.926×99.62=291.488 m2、土方回填:工程数量:改:166.78[166.76~166.80];解析:垫层体积V垫层=0.15×1.54×99.62=23.012 m3石基础体积V石基础=0.399×100.42+0.294×101.02+0.189×101.62=88.974 m(由下往上逐阶)3砖基础地下体积V’砖基础=0.7×0.24×102.22=17.173 m3室内回填土体积V室内回填=(65.146+162.273+69.454)×0.015=4.453 m3土方回填体积V回填土=291.488+4.453-23.012-88.974-17.173=166.782 m33、弃(余)土外运:工程数量:改:124.71[124.69~124.73];解析:弃(余)土外运体积V外运= V挖-V回填土=291.488-166.782=124.706 m4、垫层:工程数量:改:23.01[22.99~23.03];解析:垫层体积V垫层=0.15×1.54×99.62=23.012 m35、石基础:工程数量:改:88.97[88.95~88.99];解析:石基础体积V石基础=0.399×100.42+0.294×101.02+0.189×101.62=88.974 m 36、砖基础:工程数量:改:17.91[17.89~17.93];解析:砖基础体积V砖基础=0.73×0.24×102.22=17.909 m表2 挖基础土方清单项目综合单价计算表31、定额编号:改:AA0004人工挖土方数量:改:383.01;解析:V’挖1、2=1.75×0.525×99.62=91.526 m人工挖土方量:91.526+291.488=383.014 m3、&5、数量:改:229.81 ;解析:383.01×60%=229.81-1-案例二【42分】表5 分部分项工程量清单表1、水泥砂浆地面:工程数量:改:23.84;解析:4.76×3.06+2.76×3.36=23.8392、水泥砂浆踢脚线:改:3.35;解析:(4.76+3.06)×2+(2.76+3.36)×2=3.3463、墙面一般抹灰:工程数量:改:65.98;解析:抹灰计算高度h=3-0.12=2.88 m内墙各边总面积(单位:m):3.06×2.88×2=17.62564.76×2.88×2=27.41762.76×2.88×2=15.89763.36×2.88×2=19.35362门窗洞口面积(单位:m):0.9×2.1×3+1.8×1.8+1.8×3=14.312墙面一般抹灰面积(单位:m):17.6256+27.4176+15.8976+19.3536-14.3100= 65.984 24、天棚抹灰:工程数量:改:23.84;解析:4.76×3.06+2.76×3.36=23.8395、块料墙面:工程数量:改:92.35;解析:块料计算高度h’=3.56+0.15=3.71 m外墙计算总面积(单位:m):2×3.71×[(6.54+0.116)+(7.04+0.116)]=102.4852门窗洞口扣18mm计算总面积(单位:m):0.864×2.082+1.764×1.764+2.964×1.764=10.1392块料墙面面积(单位:m)=102.485-10.139= 92.346 26、块料零星项目:工程数量:改:3.45;解析:门窗洞口计算总面积(单位:m):M-0921:(0.864+2.082×2)×0.16=0.804C-1818: 1.764×4×0.16=1.129 C-3018:(2.964+1.764)×2×0.16=1.5132块料墙面零星项目面积(单位:m)0.804+1.129+1.513=3.446 27、保温隔热外墙面:工程数量:改:90.23;解析:外墙总面积(单位:m):2×3.71×(6.54 +7.04)=100.764门窗洞口总面积(单位:m):0.9×2.1+1.8×1.8+3×1.8=10.53 2保温隔热外墙面面积(单位:m):100.764-10.53= 90.234 229、塑钢窗:2.玻璃品种、厚度、规格:改:夹胶玻璃(6+3+6);10、墙面抹灰油漆:工程数量:改:66.32;解析:计算参数(单位:m):洞口厚:0.24;洞口宽:0.9;踢脚线高:0.12;延边宽:0.1;抹灰面积:65.984;2踢脚线面积(单位:m): 3.346;2门、洞口处踢脚线多扣减面积(单位:m):0.9×0.12×3=0.3242门窗延边及洞口内壁面积(单位:m):(0.9+1.98【 2.1】×2+1.8×4+3×2+1.8×2)×0.1+(0.9+1.98×2)×0.24=3.332【3.356】2墙面抹灰油漆工程数量(单位:m):65.984-3.346+0.324+3.332【3.356】= 66.294【66.318】66.3211、天棚抹灰面油漆:工程数量:改:23.84;解析:4.76×3.06+2.76×3.36=23.83912、屋面涂膜防水:3.嵌缝材料种类:改:建筑油膏;改:29.26;解析:23.839+0.3744+5.048(反边面积)=29.261第二篇:《广东省建设工程造价员专业资格考试大纲(土建)》(2014年)广东省造价员考试大纲《建设工程计价基础知识》第1章工程造价的基础理论1.了解投资的含义、分类、固定资产投资的特点;2.熟悉我国现行工程造价构成;3.熟悉工程投资的全过程控制;4.熟悉建筑产品价格市场形成机制、工程成本的主要概念;5.了解工程造价专业人员及工程造价咨询业及其管理制度。
案例一背景资料:一、设计说明1.某工程±0.00以下条形基础平面、剖面大样图详见图1-1,室内外高差为30mm。
2.基础垫层为原槽浇注,清条石1000mm×300mm×300mm基础使用水泥砂浆(细砂)M7.5砌筑,页岩标砖基础为M5水泥砂浆(细砂)砌筑。
3.基础回填后弃土(余土)外运,采用机械运输,场外运输距离为1km。
回填为人工夯填,人力车运输40m。
4.垫层均现场拌合问题:一、根据图1-1基础平面图、剖面图、设计说明、技术要求、审查本±0.00以下基础工程的“表1分部分项工程量清单表”和“表2挖基础土方清单项目综合单价计算表”中的有关内容。
二、审查要求及计算说明1.根据《建设工程工程清单计价规范》GB50500-2008、《<四川省建设工程工程量清单计价规范>实施办法的通知》(川建发【2009】67号)和《四川省房屋建筑及市政工程工程量清单计价定额》及有关勘误、解释、配套文件审查“表1”和“表2”中项目编码、项目特征描述、计量单位、工程数量、定额编号、定额项目、综合单价及清单项目综合单价是否有误,将错误的内容、标注、数量、单价、编号用“——”符号划去后,将正确的内容、标注、数量、单价、编号填写在下一空行或空白处的相应栏目中,或填加相应内容,凡不按此规定填写的一律扣5分。
2.措施项目及规费清单不计算,定额项目综合单价(人工费、材料费、机械费、综合费)均不调整,加固钢筋不计算。
3.计算工程数量以“m、m³、m²”为单位,步骤计算结果保留三位小数,其最终计算结果保留两位小数(综合单价计算表中的综合单价也保留两位小数)。
4.须评审综合单价的项目为:挖基础土方、石基础表1 分部分项工程量清单表序号项目编码项目名称项目特征计量单位工程数量1 010********* 挖基础土方1.土壤类别:三类土m³178.20291.49 2.弃土运距:挖方量的60%现场内运输堆放,其余挖方人力车运输距离40m3.挖土深度:1.93m1.9m2 010********* 土方回填1.土质要求:三类土,符合规范及设计要求m³180.80166.78 2.夯填(碾压):人工夯填3.运输距离:人力车运输40m3 010********* 弃(余)土外1.土壤类别:三类土m³111.30运124.712.弃土运距:机械场外运输1km4 010********* 垫层配合比:3:7灰土m³27.50 23.015 010********* 石基础1.石料种类:清条石、1000m×300mm×300mmm³125.8088.972.基础类型,条形基础3.砂浆强度等级:水泥砂浆(细砂)6 6010301001001 砖基础1.砖品种规格:页岩标准砖m³19.8217.91 2.砂浆强度等级:M5水泥砂浆(细砂)表2 挖基础土方清单项目综合单价计算表工程名称:某工程计量单位:m³项目编码:010********* 工程量:178.20项目名称:挖基础土方清单项目综合单价:12.91序号定额编号定额项目单位数量综合单价(元)单价合价1 AA0002AA0004人工挖土方m³178.20383.019.29 1656.4823 AA0015 人力车运土方运距≤50mm³178.20229.813.62 645.0845 清单项目合价m³178.2 2300.56 67 清单项目综合单价m³ 1 12.918案例二背景资料一、设计说明1.某工程施工图(平面图、立面图、剖面图)详见图2-1、2-2所示。
2.该工程为砖混结构,室外自然地坪相对标高-0.15m,屋面混凝土班后120mm,砖墙均为240mm厚。
3.门窗代号及洞口尺寸详见表3,门窗均不设门窗套。
表3 门窗表名称代号洞口尺寸(mm)备注成品钢制防盗门M1 900×2100 成品,有锁塑钢推拉窗C1 3000×1800 塑钢90系列,单框夹胶玻璃(6+3+3),普通五金,拉手,风撑C2 1800×18004.该工程的装饰装修做法详见表4表4 装饰装修做法序号工程部位做法1 地面面层:20mm厚1:2水泥砂浆垫层:100mm厚C10砼,素土夯实2 踢脚线(120mm高)面层:1:2水泥砂浆6mm厚结合层:20mm厚1:3水泥砂浆3 内墙面混合砂浆普通抹灰,基层上刷素水泥浆一遍,底层15mm厚1:1:6水泥石灰砂浆,面层5mm厚1:0.5:3水泥石灰砂浆罩面压光,满刮普通成品腻子膏两遍,内墙刷乳胶漆三遍(底漆一遍,面漆两遍)4 天棚钢筋混凝土板地面清理干净,刷水泥801胶浆一遍,7mm厚1:1:4水泥石灰砂浆,面层5mm厚1:0.5:3水泥石灰砂浆,满刮普通成品腻子膏两遍,内墙刷乳胶漆三遍(底漆一遍,面漆两遍)5 外墙保温(-0.15m标高至+3.56m)砌体墙外刷界面砂浆5mm厚,做35mm厚胶粉聚苯颗粒6 外墙面贴块料(-0.15m标高至+3.56m标高)用8mm厚1:2水泥砂浆粘贴(密缝)白色100mm×100mm外墙砖厚10mm,无酸洗打蜡要求5.屋面做法详图2-2、A-A剖面图,女儿墙弯起反边高度200mm。
图:2-1平面、立面图图2-2 剖面、屋面图问题:一、根据图2-1、2-2所示的平面、里面、剖面图、设计说明及有关要求,审查本工程的“表5”中的有关内容、二、审查要求及计算说明1.根据《建设工程工程量清单计价规范》GB50500-2008、《<四川省建设工程工程量枪弹计价规范>实施办法的通知》(川建发【2009】67号)和《四川省房屋建筑及市政工程工程量清单招标投标报价评审办法》(川建发【2009】60号)及有关勘误、解释、配套文件审查“表5”中项目编码、项目特征描述、计量单位、工程数量是否有误,将错误的内容、标注、数量、编号用“——”符号划去后,将正确的内容、标注、数量、编号填写在下一空行或空白处的相应栏目中,或填加相应内容,凡不按此规定填写的一律扣5分。
2.凡“表5”中未列的清单项目不计算。
(1)内墙内门窗侧面、顶面和窗底面均抹灰、刷乳胶漆,其乳胶漆计算宽度均按100mm计算,并入内墙面刷乳胶漆项目内,踢脚线不刷乳胶漆。
(2)外墙保温其门窗侧面、顶面、窗底面不计算。
(3)外墙贴块料其门窗侧面、顶面和窗底面要计算,计算宽度均按160mm(含保温、贴块料)计算,归入零星项目。
(4)门洞侧壁做贴踢脚线,门洞侧面、顶面均抹灰、刷乳胶漆。
门洞地面同地面做法。
(5)女儿墙内侧不计算。
(6)计算税基砂浆踢脚线工程量,门洞不扣除,侧壁不增加。
3.计算工程数量以“m、m³、m²”为单位,步骤计算结果保留散文小时,其最终计算结果保留两位小数。
4.门窗工程按“m ²”计量。
5.须评审项目为:水泥砂浆地面、外墙保温。
表5 分部分项工程量清单表 序号 项目编码 项目名称 项目特征描述 计量单位 工程数量1020********* 水泥砂浆地面 1.垫层材料种类、厚度:C10砼、100mm ㎡ 22.50 22.84 2.面层厚度、砂浆配合比:20mm 厚1:2水泥砂浆 2020********* 水泥砂浆踢脚线 1.踢脚线高度:120mm ㎡ 4.00 3.35 2.底层厚度、砂浆配合比:20mm 厚1:3水泥砂浆 3.面层厚度、砂浆配合比:6mm 厚1:2水泥砂浆 3020********* 墙面一般抹灰 1.墙体类型:砖墙 ㎡ 68.22 65.98 2.底层厚度、砂浆配合比:素水泥浆一遍,15mm 厚1:1:6水泥石灰砂浆 3.面层厚度、砂浆配合比:5mm 厚1:0.5:3水泥石灰砂浆 4 020********* 天棚抹灰 1.基层类型:混㎡ 29.5凝土板底 23.84 2.抹灰厚度、材料种类:12mm 厚水泥石灰砂浆 3.砂浆配合比:刷水泥801胶浆一遍,7mm 厚1:1:4水泥石灰砂浆5mm 厚1:0.5:3水泥石灰砂浆 9020********* 塑钢窗 1.窗类型:90系列,单框、塑钢推拉窗、C1、C2 ㎡ 8.64 2.玻璃品种、厚度、规格:普通玻璃,5mm 3.五金材料:拉干、内撑 10020********* 墙抹灰面油漆 1.基层类型:抹灰面 ㎡ 85.20 66.32 2.腻子种类:普通成品腻子膏两遍 3.油漆品种、刷漆遍数:乳胶漆三遍(底漆一遍,面漆两遍) 11 020********* 天棚抹灰面油漆 1.基层类型:抹灰面 ㎡ 22.50 23.84 2.腻子种类:普通成品腻子膏两遍 3.油漆品种、刷漆遍数:乳胶漆三遍(底漆一遍,面漆两遍) 12 010********* 屋面涂膜防水 1.找平层:20厚1:3水泥砂浆找平层 ㎡ 21.9 29.262.防水层:SBS 改性沥青涂料二布三涂(厚2mm )3.绝材料种类:沥青涂料4.防护层:20厚1:2水泥砂浆案例三背景资料某工程现浇混凝土板的钢筋布置如图3-1所示(板厚为120mm 厚),钢筋的保护层厚度:版侧边厚度为15mm ,板的地面和顶面均为10mm 。
问题:试根据2009年《四川省建设工程工程量清单计价定额》计算钢筋工程量,并填写在“表6工程量计算表”中。
要求:计算工程数量时,步骤计算结果保留三位小数,理论质量保留三位小数,其最终计算结果保留两位小数,未注明分布筋不计算。
板底面及顶面布筋均从板侧边缘开始布置(如图所示)。
表6 钢筋工程量计算表理论质量序号钢筋种类长度(m)质量(t)(kg/m)120.075或1 Ø80.395 0.047或0.043121.03118.725或2 Ø80.395 0.047或0.048121.113 Ø10 89.28或90 0.617 0.055或0.05694.16或4 Ø100.617 0.05894.60合计定额工程量0.207或0.21案例四背景:某南方城市H中学拟建造一幢新教学楼,在施工图完成后通过招标确定C承包商为中标单位并与其签订了新教学楼的施工合同,合同中规定工期为5个月,工期延误罚款为1000元,采用固定总价合同,合同价款120万元;质量保修金为10万元。
该教学楼于2001年3月1日正式开工。
在施工过程中,因设计变更使得发包人已经采购的料规格不符合设计要求,只得退货并重新采购,由此延误工期20天,另因梅雨季节不能正常施工,延误工期7天。
该教学楼于2001年8月27日竣工。
为不影响新学期开学,校方决定不经竣工验收启用该教学楼,并于8月28日举行了新教学楼竣工暨启动仪式,会上承发包双方均致辞表示合作愉快。
