最全现浇钢筋混凝土楼梯水泥砂浆面层工程技术交底
- 格式:doc
- 大小:66.50 KB
- 文档页数:2
杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、扫帚、粉线包、小白线、錾子、锤子、钳子、钉子、防护钢筋、线坠、胶鞋等。
4、材料要求
(2)水泥:粘贴采用P.O32.5水泥,采用颜色一致、同一型号、同一强度等级、同一生产厂家的产品,并有出厂合格证及检测报告。
(3)砂:砂宜采用平均粒径0.35-0.5mm的中砂。
砂用前过筛含泥量不得大于2%。
(4)水泥砂浆结合层:采用1:3(体积比)干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜;素水泥浆粘结层:采用水灰比为0.5的素水泥浆。
5、作业条件:
(1)准备好各种施工机具,并接通水、电源。
(2)室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。
6、楼梯踏步规格:
5#楼楼梯1四层以上是立面178.3*8;平面250*7;
5#楼楼梯踏步2四层以上是:立面158.33*8,平面是280*8
四、施工方法及工艺要求
(一)水泥砂浆楼梯地面做法
1、工艺流程:
1、本表头由交底人填写,交底人与接受交底人各保存一份。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;。
混凝土工程技术交底-楼梯引言概述:混凝土楼梯是建筑中常见的结构,其施工技术对于楼梯的稳固性和美观性至关重要。
在混凝土工程技术交底中,楼梯的施工要求和注意事项需要被详细说明,以确保楼梯的质量和安全性。
一、楼梯设计要求1.1 楼梯结构设计:楼梯的结构设计应符合国家建筑设计规范,包括楼梯的高度、踏步宽度、扶手高度等参数。
1.2 楼梯材料选择:楼梯的混凝土材料应符合规范要求,强度等级应符合设计要求。
1.3 楼梯施工图纸:施工前需详细阅读楼梯的施工图纸,了解楼梯的具体结构和尺寸要求。
二、楼梯施工准备工作2.1 材料准备:准备好混凝土、钢筋、模板等施工所需材料,确保材料质量合格。
2.2 施工人员培训:对参与楼梯施工的工人进行培训,确保他们了解楼梯施工的流程和安全注意事项。
2.3 施工设备检查:检查混凝土搅拌机、模板支撑等施工设备,确保设备完好并符合安全标准。
三、楼梯施工过程3.1 模板安装:按照施工图纸要求,安装好楼梯的模板,确保模板的平整和牢固。
3.2 钢筋绑扎:根据设计要求,进行楼梯的钢筋绑扎工作,确保钢筋的数量和位置符合要求。
3.3 混凝土浇筑:将预先调配好的混凝土倒入模板中,逐步浇筑楼梯的踏步和扶手,确保混凝土均匀分布且密实。
四、楼梯养护和检查4.1 养护期控制:在混凝土楼梯浇筑后,需要进行养护工作,保持混凝土的湿润和温度适宜。
4.2 楼梯表面处理:在混凝土楼梯养护结束后,需要对楼梯表面进行修整和处理,确保楼梯的平整度和光滑度。
4.3 检查验收:楼梯施工完成后,需要进行验收工作,检查楼梯的结构和质量是否符合设计要求,确保楼梯的安全性和美观性。
五、楼梯使用和维护5.1 使用说明:在楼梯施工完成后,需要向使用者说明楼梯的使用方法和注意事项,确保楼梯的安全使用。
5.2 维护保养:定期对楼梯进行检查和维护,及时修复楼梯表面的损坏和裂缝,延长楼梯的使用寿命。
5.3 安全警示:在楼梯的入口处设置安全警示标识,提醒使用者注意楼梯的安全性,防止发生意外事故。
钢筋混凝土楼梯施工技术交底一、施工前准备在进行钢筋混凝土楼梯施工之前,需要进行充分的施工前准备工作。
首先,施工人员应详细查阅和研究楼梯施工图纸和设计图,了解楼梯的结构和尺寸要求。
其次,对施工场地进行必要的清理和整理,确保施工现场干净整洁、安全无隐患。
最后,按照设计要求和工程量计算,准备好所需的材料和工具设备。
二、楼梯模板搭设1. 模板选择根据楼梯设计要求,选择合适的模板材料和规格,常用的有钢模板、木模板等。
模板材料应具有足够的强度和刚度,能够承受楼梯混凝土的浇筑和硬化过程中的荷载。
2. 模板搭设根据楼梯设计图纸,按照标高和步辐进行模板的搭设。
首先,在楼梯立面的两侧搭设垂直支撑柱,并使用水平支撑梁进行支撑。
接着,根据楼梯的板面形状,搭设合适的模板板面和楼梯踏步板面。
三、钢筋的布置1. 钢筋选择根据楼梯结构和设计要求,选择合适的钢筋规格和型号。
钢筋应符合国家相关标准,具有足够的强度和韧性。
2. 钢筋的布置按照楼梯设计图纸,将钢筋按照要求嵌入到混凝土中,形成整体的钢筋骨架。
特别要注意楼梯的支撑部位需要加强钢筋的布置,以确保楼梯的承重能力和稳定性。
四、混凝土浇筑1. 混凝土材料选择符合设计要求的混凝土材料,并按照比例准确搭配。
混凝土应具有合适的流动性和坍落度,以保证施工过程中材料的易于浇筑和密实性。
2. 混凝土浇筑工艺在浇筑混凝土之前,应进行充分的预浇筑试验,以确保混凝土的质量和性能满足要求。
在实际施工过程中,应按照楼梯平台、踏步和扶手的顺序进行浇筑,确保混凝土的质量和连接性。
3. 后续处理在混凝土浇筑完成后,应进行适当的养护措施,以保证混凝土的强度和耐久性。
养护期间应注意对楼梯进行保护,防止外力的影响和损坏。
五、安全施工在进行钢筋混凝土楼梯施工过程中,安全是首要考虑的因素。
施工人员应穿戴必要的安全防护设备,遵守安全操作规程,使用合格的材料和工具设备。
同时,施工现场应设置明显的警示标志,确保工人和其他人员的安全。
交底内容:一、工程概况:1、主体结构为全现浇钢筋混凝土框架,承台独立基础,现浇钢筋混凝土大楼板与板式楼梯。
2、基础底标高为-2.5、-2.85m ;基础梁断面宽度为350mm、高度为500、600、750、800、850、900、1000,剪力墙厚为300mm ;方柱断面为:500 X500、650 X650、650 X750mm ,圆柱为© 600 ,框架梁主要尺寸为250 X350、250 X550、250 X700、350 X750、350 X800、300 X900、350 X900mm ;楼板厚度为110、120mm。
3所有混凝土都使用商品混凝土二、施工准备1、模板检查1)检查模板的位置、标高、截面尺寸与设计图纸的符合性;模板的板面、背楞、支撑和连接件与模板方案的符合性; 模板下口、洞口与角模处的拼缝口的严密性、泡沫密封条是否都贴上、贴好。
2) 模板内不能有垃圾、木片、泥土、塑料等杂物,否则,必须用空压机吹洗、 清理干净。
3) 钢筋隐蔽手续完毕,马镫、垫块、保护层厚度符合要求,墙内预埋件、予 留孔洞、水电预埋管线、电盒的位置、数量与固定满足要求。
办好工序交接手续。
4) 预检完成并合格,填写“模板工程质量评定表” 。
2、 钢筋检查1) 办完钢筋隐蔽验收手续,检查支架、混凝土或塑料垫块,钢筋不被踩弯, 以保证各部位的保护层厚度,钢筋不能有油污。
2) 核实墙、板、柱内的预埋件、预留孔洞、预留钢筋、水电预埋管线、盒(槽)的位置、数量与固定情况。
3、 机具准备并检查 1)主要机具2)混凝土汽车输送泵、应试运转良好。
3)振捣器准备充足,振捣器要试运转良好。
4)汽车泵架设固定完毕。
5)检查电源、线路,如遇夜间施工,作好施工照明准备。
4、商品混凝土1)经多方面考察,本工程选用XXXX商品混凝土搅拌站,运输距离约5km,可以满足混凝土施工要求。
2)签定商品混凝土合同时,要将每个浇筑部分的混凝土强度等级、数量、坍落度与允许偏差、外加剂、水泥品种、缓凝要求、抗渗标号、初凝时间、终凝时间、供应速度、供应时间、地点等应写清楚。

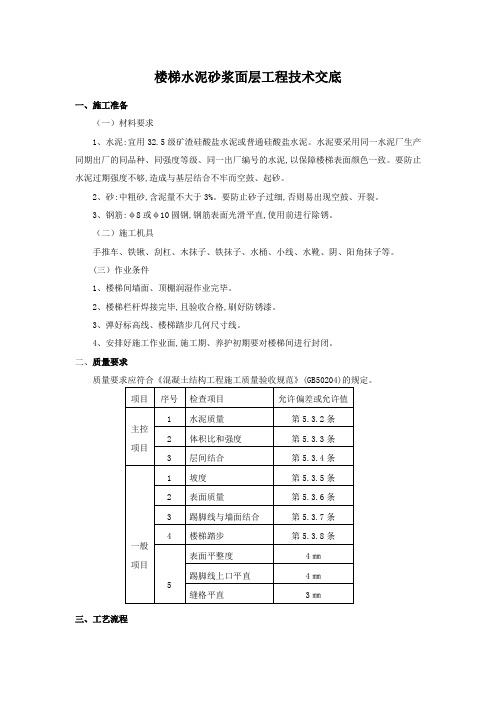

楼梯水泥砂浆面层工程技术交底一、施工准备(一)材料要求1、水泥:宜用32.5级矿渣硅酸盐水泥或普通硅酸盐水泥。
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼梯表面颜色一致。
要防止水泥过期强度不够,造成与基层结合不牢而空鼓、起砂。
2、砂:中粗砂,含泥量不大于3%。
要防止砂子过细,否则易出现空鼓、开裂。
3、钢筋:φ8或φ10圆钢,钢筋表面光滑平直,使用前进行除锈。
(二)施工机具手推车、铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、阴、阳角抹子等。
(三)作业条件1、楼梯间墙面、顶棚润湿作业完毕。
2、楼梯栏杆焊接完毕,且验收合格,刷好防锈漆。
3、弹好标高线、楼梯踏步几何尺寸线。
4、安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。
二、质量要求质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204)的规定。
三、工艺流程基层清理→焊接踏步护角钢筋→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理四、施工工艺(一)基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
(二)焊接踏步护角钢筋根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊固定好的护角钢筋位置要准确,踏步高度和宽度误差不超过5mm,相邻两步高度差不超过10mm。
钢筋采用φ8或φ1O圆钢,钢筋要直,长度为踏步横向宽度。
全部护角钢筋焊接完毕后,将踏步板清扫干净,后续施工过程中要注意保护,防止踩踏、碰撞,造成变形。
(三)洒水润湿提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
(四)刷索水泥浆一遍在清扫湿润后的基层表面,刷一遍水灰比为0.5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象。
(五) 铺抹水泥砂浆压头遍以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm;用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平。
混凝土工程技术交底-楼梯引言概述:混凝土工程技术交底是指在建筑施工过程中,施工方向工程参与人员进行详细交底和说明,以确保施工过程中各项技术要求的准确实施。
本文将重点介绍混凝土楼梯的施工技术交底内容,包括混凝土材料选择、楼梯结构设计、施工工艺、质量控制等方面。
一、混凝土材料选择1.1 混凝土配合比选择在楼梯的混凝土施工中,应根据设计要求和使用环境选择合适的混凝土配合比。
一般来说,楼梯的混凝土配合比应具备较高的强度和耐久性,以满足使用要求。
1.2 骨料选择骨料的选择对混凝土的强度、耐久性和施工性能有着重要影响。
在楼梯混凝土中,常用的骨料有碎石、砂石等。
应根据设计要求选择合适的骨料,并进行筛选、洗净等处理,以保证混凝土的质量。
1.3 水泥选择水泥是混凝土的胶凝材料,对混凝土的强度和耐久性起着重要作用。
在楼梯混凝土中,一般选择普通硅酸盐水泥或矿渣水泥,根据设计要求和使用环境选择合适的水泥种类和等级。
二、楼梯结构设计2.1 楼梯类型选择根据建筑设计和使用要求,选择合适的楼梯类型,如直梯、曲梯、螺旋梯等。
楼梯类型的选择应考虑楼层高度、使用人数、空间布局等因素。
2.2 楼梯尺寸设计根据使用要求和相关规范,设计楼梯的尺寸,包括楼梯的宽度、踏步高度、踏步宽度、扶手高度等。
楼梯尺寸的设计应满足人体工程学要求,保证使用的舒适性和安全性。
2.3 楼梯结构设计楼梯的结构设计包括楼梯的支撑结构、梁板结构、楼梯间的连接等。
在设计过程中,应确保楼梯结构的稳定性和承载能力,以及与建筑其他部分的连接牢固性。
三、施工工艺3.1 楼梯模板搭设楼梯模板的搭设是楼梯施工的重要环节。
应根据设计要求和模板规格,进行模板的搭设,包括楼梯踏步、楼梯板、楼梯扶手等部分的模板制作和安装。
3.2 混凝土浇筑在楼梯模板搭设完成后,进行混凝土的浇筑工作。
应根据混凝土的施工要求,采取适当的浇筑方法和工艺,确保混凝土的均匀性和密实性。
3.3 后续工序混凝土浇筑完成后,需进行养护、拆模等后续工序。
混凝土工程技术交底-楼梯引言概述:混凝土工程技术交底是指在建筑工程施工前,施工方与监理方之间进行的一项重要工作。
混凝土楼梯作为建筑工程中常见的构件之一,其施工过程需要严格遵循相关技术规范和要求。
本文将从楼梯的设计、模板制作、混凝土浇筑、养护和验收等五个方面,详细阐述混凝土工程技术交底中与楼梯相关的要点。
一、楼梯设计:1.1 楼梯尺寸:根据建筑设计要求和使用功能,确定楼梯的宽度、高度和踏步数量。
1.2 楼梯坡度:按照相关规范,计算楼梯的坡度,确保楼梯的舒适度和安全性。
1.3 楼梯结构:根据楼梯的使用要求和承重能力,设计楼梯的结构形式,包括梁、板和柱等部分。
二、模板制作:2.1 模板材料选择:选择适合楼梯施工的模板材料,如胶合板、钢板等,确保模板的稳固性和耐用性。
2.2 模板安装:按照设计要求,将模板安装在楼梯位置,并进行调整和固定,确保模板的准确性和稳定性。
2.3 模板验收:在混凝土浇筑前,对模板进行验收,确保模板的平整度和尺寸符合要求。
三、混凝土浇筑:3.1 混凝土配合比:根据设计要求和相关规范,确定混凝土的配合比,包括水灰比、砂石比和水泥用量等。
3.2 浇筑工艺:采用适当的浇筑工艺,如分层浇筑或整体浇筑,确保混凝土的均匀性和密实性。
3.3 浇筑注意事项:在混凝土浇筑过程中,注意控制浇筑速度、振捣力度和浇筑温度等,以避免混凝土开裂和变形。
四、养护:4.1 初期养护:在混凝土浇筑后,及时进行初期养护,包括覆盖保湿、防止阳光直射和防止温度变化等,以促进混凝土的强度和耐久性发展。
4.2 后期养护:根据混凝土的强度发展情况,逐渐进行后期养护,如湿润养护、覆盖保护和防止碰撞等,以确保楼梯的使用寿命和安全性。
4.3 养护验收:在养护期结束后,对楼梯进行养护验收,检查混凝土的强度和表面质量是否符合要求。
五、验收:5.1 楼梯平整度:使用水平仪等工具,检查楼梯的平整度,确保楼梯的舒适性和美观度。
5.2 楼梯安全性:检查楼梯的承重能力和防滑性能,确保楼梯的安全使用。
混凝土工程技术交底-楼梯引言概述:混凝土工程技术交底是指在施工过程中,工程施工方与技术交底人员之间进行的一种沟通与交流方式,目的是确保施工过程中的技术要求得到准确理解和执行。
本文将详细阐述混凝土工程技术交底中与楼梯相关的内容。
正文内容:1. 楼梯的设计要求1.1 楼梯的尺寸要求:包括楼梯的宽度、踏步高度、踏步宽度等方面的要求。
1.2 楼梯的承重要求:根据楼梯的使用情况和预计的荷载,确定楼梯的承重能力。
1.3 楼梯的坡度要求:根据楼梯的使用人群和安全要求,确定楼梯的坡度,以保证人员的安全。
2. 混凝土楼梯的施工工艺2.1 楼梯模板的搭设:根据设计要求,搭设楼梯的模板,确保楼梯的形状和尺寸符合要求。
2.2 混凝土的浇筑:选择合适的混凝土配合比,按照施工图纸要求进行浇筑,确保混凝土的质量和强度。
2.3 楼梯的养护:在混凝土硬化期间,进行适当的养护措施,以保证混凝土的强度和耐久性。
3. 楼梯的安全措施3.1 楼梯的防滑措施:选择合适的防滑材料或处理方式,确保楼梯的踏面具有良好的防滑性能。
3.2 楼梯的扶手设计:根据楼梯的使用人群和安全要求,设计合适的扶手,以提供必要的支撑和保护。
3.3 楼梯的照明要求:根据楼梯的使用环境和安全要求,确定楼梯的照明方式和照明强度,以确保使用者的安全。
4. 楼梯的验收标准4.1 尺寸验收:检查楼梯的宽度、踏步高度、踏步宽度等尺寸是否符合设计要求。
4.2 承重验收:通过静载试验或其他方法,检验楼梯的承重能力是否满足要求。
4.3 安全验收:检查楼梯的防滑措施、扶手设计、照明等安全要求是否达标。
5. 楼梯的维护与保养5.1 定期检查:定期检查楼梯的使用状况,及时发现并修复可能存在的安全隐患。
5.2 清洁保养:定期清洁楼梯,保持楼梯的整洁和美观。
5.3 修复维护:如有楼梯损坏或老化,及时进行修复和维护,以延长楼梯的使用寿命。
总结:通过混凝土工程技术交底,我们可以确保楼梯的设计、施工、安全措施、验收标准以及维护与保养等方面的要求得到准确理解和执行。
现浇钢筋混凝土楼梯水泥砂浆面层工程分项工程质量技术交底卡GD2301003专业技术负责人:交底人:接受人:关于技术交底的要求1.技术交底的目的是使施工人员明确工程概况、合同文件、设计意图及设计中采用的新技术、新工艺、新材料;明确工程的各项技术要求、质量验收标准、工艺标准、各结构物的详细尺寸和标高、材料规格和数量等,确保施工过程满足质量、技术、工艺要求,安全顺利的完成施工任务。
2.技术交底分为会议交底、书面交底和岗位技术交底三种形式。
3.施工方案交底应采用会议交底,由项目总工主持,项目部有关人员、施工队长及施工队技术人员等参加。
主要对施工组织设计或施工方案及施工方案中的重点细节作专题介绍和详细说明,提出具体实施办法和要求,对施工质量控制与技术安全保证措施作详细交底。
参加会议人员对技术交底不明确或实施困难的问题(包括施工场地、施工机械、施工进度安排、施工部署、施工流水段划分、劳动力安排、施工工艺等)应及时提出,会议对提出的问题应逐一解答,并落实安排。
4.施工工艺的技术交底应采用书面交底,项目部或施工队向工班就分项工程或工序进行技术交底,应根据该项工程的施工组织设计或施工方案、上级的技术交底内容,按照设计文件、施工及验收规范等的有关要求,结合本工程的具体情况,按分项工程和工序,向施工班组进行详细的书面技术交底。
交底、接受交底双方均要在交底记录上签字。
班组长在接受技术交底后,应组织全班组成员认真学习与讨论,明确工艺流程和施工操作要点、工序交接要求、质量标准、技术措施、成品保护方法、质量通病预防方法及安全注意事项,然后根据施工进度要求、作业班组劳动力和技术水平高低进行分工,明确责任和协作关系。
5.施工技术交底应符合下列要求:1)、应符合设计图设计(或变更图设计)中的各项技术要求,特别是当设计图中的技术要求和技术标准高于施工及验收规范的相应要求时,应作更为详细的交底和说明;2)应符合体现上一级技术交底的意图和具体要求。
