小型引水泵站施工组织设计
- 格式:doc
- 大小:484.15 KB
- 文档页数:77
第1篇一、工程概况泵站工程是一项重要的水利基础设施工程,主要目的是通过水泵等设备实现水的提升、输送和调节,以满足农业灌溉、城市供水、防洪排涝等需求。
本工程为某地区泵站工程,位于市区东部,占地面积约5万平方米。
工程主要包括泵房、进出水管道、电气设备、控制系统等。
二、施工组织设计1. 施工组织机构(1)成立项目领导小组,负责工程的整体规划、协调和决策。
(2)设立项目经理部,负责施工过程中的组织、协调、管理和监督。
(3)设立各专业施工队伍,如土建、管道、电气、控制等。
2. 施工进度安排(1)施工准备阶段:包括施工现场的平整、临时设施建设、施工图纸的审核和会审等。
(2)土建施工阶段:包括泵房、进出水管道、电气设备基础等土建工程。
(3)管道安装阶段:包括进出水管道、连接管道等安装。
(4)电气设备安装阶段:包括变压器、开关柜、电缆等电气设备安装。
(5)控制系统安装阶段:包括控制系统设备、仪表、传感器等安装。
(6)调试阶段:对泵站设备进行调试,确保各项指标符合设计要求。
3. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置各类专业人员。
(2)材料配置:根据施工进度,提前采购各类建筑材料和设备。
(3)机械设备配置:根据工程特点和施工需求,配置各类施工机械。
4. 施工质量控制(1)加强施工过程中的质量监控,确保施工质量符合设计要求。
(2)严格执行施工规范和操作规程,确保施工过程安全、规范。
(3)加强原材料、半成品和成品的检验,确保工程质量。
5. 施工安全管理(1)制定完善的施工安全管理制度,确保施工过程安全。
(2)加强施工现场的安全检查,及时发现和消除安全隐患。
(3)加强施工人员的安全教育培训,提高安全意识。
6. 环境保护及文明施工(1)制定环境保护措施,减少施工对环境的影响。
(2)加强施工现场的文明施工管理,确保施工现场整洁有序。
三、施工措施1. 施工准备阶段:做好施工图纸的审核和会审,确保施工方案的合理性。
泵站施工组织设计方案一、项目背景及目标泵站位于我国某重要河流沿岸,工程主要包括新建泵站一座,及相关配套设施。
项目旨在提高区域防洪排涝能力,保障农业生产,改善生态环境。
我们的目标是确保工程按期完成,质量达标,安全可靠。
二、施工准备工作1.施工图纸及技术规范:组织设计人员对施工图纸进行审查,确保图纸完整、准确。
同时,熟悉相关技术规范,为施工提供技术支持。
2.施工队伍:选拔具有丰富施工经验的管理人员和技术人员,组成施工队伍。
对施工人员进行专业培训,提高其技能水平。
3.施工材料:根据工程需求,提前采购优质施工材料,确保材料供应充足。
4.施工设备:配置满足施工需求的各类设备,包括挖掘机、装载机、混凝土搅拌机等。
三、施工阶段划分1.土建施工阶段:主要包括泵站主体结构、引水渠道、出水渠道等土建工程的施工。
2.机电设备及金属结构安装阶段:主要包括泵站机电设备及金属结构的安装、调试。
3.调试运行阶段:对泵站进行调试,确保设备运行正常。
4.竣工验收阶段:组织专家对工程进行验收,确保工程质量达标。
四、施工方法及工艺1.土建施工:采用分段施工法,将工程分为若干施工段,同步进行。
采用现代化施工工艺,提高施工效率。
2.机电设备及金属结构安装:采用现场组装法,将设备分解为若干部分,现场组装。
采用精密测量技术,确保设备安装精度。
3.调试运行:在设备安装完成后,进行调试运行,发现问题及时处理。
五、施工进度安排1.施工前期:进行施工图纸审查、施工队伍培训、施工材料采购等工作。
2.施工中期:完成土建工程、机电设备及金属结构安装。
3.施工后期:进行调试运行、竣工验收。
六、施工质量控制1.施工过程控制:对施工过程进行全面监控,确保施工质量。
2.施工材料控制:对施工材料进行严格验收,确保材料质量。
3.施工设备控制:对施工设备进行定期检查,确保设备正常运行。
七、施工安全管理1.安全培训:对施工人员进行安全培训,提高其安全意识。
2.安全措施:制定完善的安全措施,确保施工安全。
泵站施工组织设计一、项目背景在建设各类水利工程项目中,泵站作为核心设施之一,其施工组织设计对于项目的顺利进行具有重要意义。
本文将针对泵站施工组织设计进行详细探讨,从施工前各项准备工作到具体实施方案的制定,为泵站施工提供有效的指导。
二、施工前准备2.1 工程调查在进行泵站施工组织设计之前,必须进行充分的工程调查,了解工程地质情况、水文地质条件等重要信息,为后续设计工作打下基础。
2.2 人员配备合理配置各类专业人员,如工程师、技术人员、安全人员等,确保施工团队的专业素质和工作效率。
2.3 设备准备保证施工所需的各类设备设施齐备,确保施工过程顺利进行。
三、施工组织设计方案3.1 施工组织架构制定清晰的施工组织架构,明确各级管理人员的职责与权限,保证施工过程的协调与高效。
3.2 施工流程安排合理安排施工流程,确保各项工作有序进行,避免工期延误与资源浪费。
3.3 安全生产保障制定完善的安全生产方案,加强现场安全监管,确保施工过程中人员和设备的安全。
3.4 资源管理合理规划施工资源的使用,包括物资、人力和财力等,确保施工过程的顺利推进。
四、实施与监督4.1 施工阶段管理根据施工组织设计方案,严格按照施工流程进行管理,确保施工质量和进度。
4.2 现场监督加强现场监督,及时发现和解决施工中的问题,确保施工质量和安全。
4.3 进度报告定期提交施工进度报告,与项目管理方及时沟通,保持工程进展的透明性和及时性。
五、总结与展望泵站施工组织设计是工程项目成功的关键一环,合理的施工组织设计方案能够提高工程施工效率和质量,降低风险和成本。
通过本文的介绍,希望能够为泵站施工组织设计提供参考与借鉴,促进工程建设的顺利进行。
以上为泵站施工组织设计的文档内容,希望对您有所帮助。
作者:您的姓名日期:编写日期。

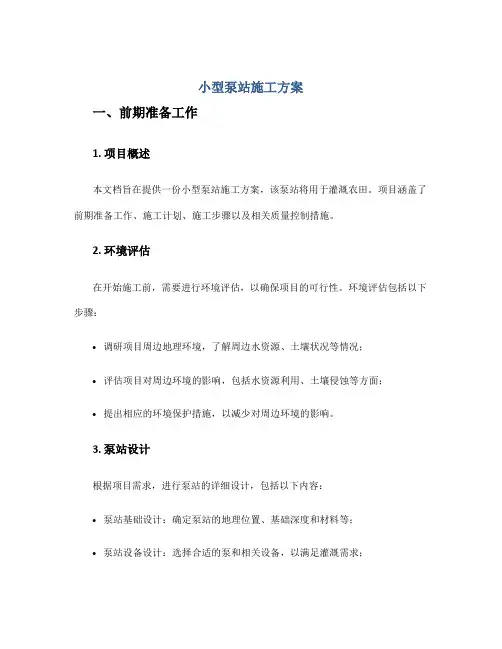

小型泵站施工方案一、前期准备工作1. 项目概述本文档旨在提供一份小型泵站施工方案,该泵站将用于灌溉农田。
项目涵盖了前期准备工作、施工计划、施工步骤以及相关质量控制措施。
2. 环境评估在开始施工前,需要进行环境评估,以确保项目的可行性。
环境评估包括以下步骤:•调研项目周边地理环境,了解周边水资源、土壤状况等情况;•评估项目对周边环境的影响,包括水资源利用、土壤侵蚀等方面;•提出相应的环境保护措施,以减少对周边环境的影响。
3. 泵站设计根据项目需求,进行泵站的详细设计,包括以下内容:•泵站基础设计:确定泵站的地理位置、基础深度和材料等;•泵站设备设计:选择合适的泵和相关设备,以满足灌溉需求;•管道设计:确定管道的材料、直径和布局,以确保水源能够顺利供应给农田。
二、施工计划1. 施工时间安排根据泵站设计的复杂程度和预计施工周期,制定详细的施工时间安排。
安排包括了以下内容:•泵站基础施工:确定开挖和浇筑基础的时间安排;•泵站设备安装:确定泵和相关设备安装的时间安排;•管道敷设:确定管道敷设和连接的时间安排;•系统调试:安排系统调试和运行的时间。
2. 人力资源安排制定详细的人力资源安排,包括施工队人员和管理人员的数量,以及分工和工作时间安排。
确保施工期间有足够的人力资源来保证项目的顺利进行。
3. 材料和设备采购根据设计要求和施工计划,制定材料和设备的采购计划。
包括材料和设备的种类、数量、采购渠道以及采购时间安排。
确保在需要时能够及时获得所需材料和设备。
三、施工步骤1. 泵站基础施工按照设计要求,进行泵站基础的开挖和浇筑工作。
施工步骤包括:•地面平整:对施工区域进行清理和平整,确保基础施工的顺利进行;•基础开挖:根据设计要求进行基础的开挖工作,包括地下水位的处理;•土方填筑:根据基础设计,进行土方填筑,达到合理的基础高度;•基础浇筑:按照设计要求进行基础的混凝土浇筑。
2. 泵站设备安装根据设计要求,进行泵站设备的安装工作。
泵站工程施工组织设计方案一、项目背景及目标泵站工程是水利工程中的重要组成部分,用于提升和调节水位,控制水流,保障农田灌溉、城市供水以及排水系统正常运行。
本方案旨在设计泵站工程施工组织,确保施工按照规划,高效、安全地进行,达到质量要求,保证施工进度。
二、项目概况项目名称:泵站工程施工项目地址:(具体地址)建设内容:(具体说明)施工期限:(具体时间)项目投资:(具体金额)三、施工组织设计1.施工目标:确保泵站工程的施工按照合同要求进行,完成质量、进度和安全目标。
2.项目管理组织架构:设立项目经理,负责工程管理,并成立相应的施工、质量、安全、采购等部门,对工程的施工过程进行整体统筹管理。
3.施工机械设备:根据具体建设内容和特点,合理配置起重机械、混凝土搅拌站、挖掘机等施工机械设备,并确保设备的正常运转。
4.材料管理:在项目经理的管理下,设立专门的材料采购部门,负责材料的选购、储存、发放和使用,确保材料符合质量要求。
5.工程进度计划:编制详细的工程进度计划,确保工程进度得到有效控制,避免延期。
6.施工现场管理:制定施工现场管理规定,确保施工现场的安全、整洁,合理布置设备和材料,遵守相关的环境保护法律法规。
7.施工质量管理:建立质量管理体系,对工程施工过程进行全面的监督和检测,确保施工质量符合要求。
8.安全管理措施:建立完善的安全管理制度和应急预案,对施工过程中可能存在的安全隐患进行全面排查和整改,确保施工安全。
9.人员培训:对参与施工的各类人员进行培训,提高其施工能力和安全意识,减少事故发生的可能性。
10.沟通与协调:与相关部门和供应商保持良好的沟通与协调,解决工程建设中可能遇到的问题和困难。
四、质量和安全保障措施1.质量保障:按照相关质量管理规定,建立质量监督体系,进行全面监督检测,保证施工质量。
2.安全保障:建立安全管理制度,落实岗位责任制,加强施工安全管理,定期组织安全培训和演练,确保施工过程安全。
泵站施工组织设计方案泵站施工组织设计方案一、项目概述本项目旨在建设一座新型泵站,主要用于农田灌溉和水资源调配。
该泵站位于某省一重要农业区域,施工范围包括泵房、进水管道、出水管道、电气设备等部分。
依据工程要求和技术规范,本次施工组织设计方案旨在确保工程安全、高效、有序进行。
二、施工组织设计1、施工队伍:建立一支由经验丰富的工程师、技术员、工人组成的施工队伍,确保工程顺利进行。
2、施工材料:提前采购泵站建设所需的各种材料,包括水泵、管道、电气设备等,确保质量合格且满足工程需求。
3、施工进度:制定详细的施工进度计划,确保各项工程任务按时完成。
合理安排人力资源,避免施工高峰期出现人力不足的问题。
4、施工质量:建立全面的施工质量管理体系,加强对施工过程的监督和检查,确保各道工序质量合格,从而提高整体工程质量。
5、施工安全:制定安全管理制度,加强施工现场安全宣传,提高施工人员安全意识。
配置相应的安全设施,确保施工安全。
三、施工流程设计1、泵房建设:按照设计图纸进行泵房的基础施工,然后安装钢筋和模板,最后进行混凝土浇筑和养护。
2、进水管道施工:根据设计要求进行进水管道的挖掘和铺设,确保管道埋设深度和坡度符合规范。
3、出水管道施工:与进水管道施工类似,主要区别在于出水管道需要连接至农田或水资源调配设施。
4、电气设备安装:在泵房内安装电气设备,包括变压器、电机、控制系统等,确保设备运行稳定且安全可靠。
5、调试与验收:完成各项施工任务后,进行设备调试和水泵试运行,确保泵站正常运行。
在验收阶段,组织专业人员对工程进行全面检查和评估,确保工程质量符合要求。
四、环境保护措施1、减少噪音:在泵房周围设置隔音设施,减少设备运行噪音对周边居民的影响。
2、减少扬尘:在材料运输和施工现场加强洒水降尘措施,减少扬尘对环境的影响。
3、水资源保护:合理安排施工时间,避免在雨季进行大规模土方开挖和混凝土浇筑,以免影响当地水资源平衡。
同时,设置沉淀池和过滤设施,对施工废水进行处理,确保不污染周边水源。
小型泵站施工方案小型泵站施工方案一、施工前准备工作1.设计图纸复核:根据设计要求,对图纸进行复核,确保施工前的准备工作符合设计要求。
2.施工材料准备:根据设计要求,准备所需的施工材料,包括泵站设备、管道、阀门等。
3.人员组织和安全培训:确定施工人员的组织结构,包括项目经理、工程师、技术员等。
对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的安全。
4.施工场地准备:清理施工场地,确保施工过程中没有杂物和障碍物,保证施工的顺利进行。
二、施工步骤和方法1.地基处理:对施工场地进行地基处理,确保地基的坚实稳定。
根据设计要求,对地基进行加固处理,包括挖掘土方、填土和夯实。
2.设备安装:根据设计要求,进行泵站设备的安装。
先安装泵站主体设备,然后安装辅助设备,如控制系统、监测系统等。
在安装过程中,要确保设备的安全可靠,符合设计要求。
3.管道安装:根据设计要求,进行管道的安装。
先安装主管道,然后安装支管道和配管道。
在安装过程中,要确保管道的连接紧密,无泄漏,符合设计要求。
4.电气布线:根据设计要求,进行电气布线。
先进行电缆敷设,然后进行电气设备的安装。
在布线过程中,要确保电气设备的安全可靠,符合设计要求。
5.阀门安装:根据设计要求,进行阀门的安装。
先安装主阀门,然后安装支阀门和配阀门。
在安装过程中,要确保阀门的开闭灵活,密封可靠,符合设计要求。
6.系统调试:对整个泵站进行系统调试,确保设备的正常运行。
对泵站的各项指标进行检测和调整,使其符合设计要求。
三、施工安全和质量控制1.施工过程中,要严格按照相关的安全规章制度进行施工,确保施工人员的人身安全。
2.施工过程中,要加强质量管理,对施工过程进行监督和检查,确保施工质量符合设计要求。
3.施工过程中,要加强沟通和协作,确保施工人员之间的合作和配合,提高施工效率。
四、施工进度和计划1.根据施工方案,制定合理的施工计划,明确施工的各个阶段和工作内容。
2.根据施工计划,进行施工进度的管理和监督,确保施工进度按照计划进行。

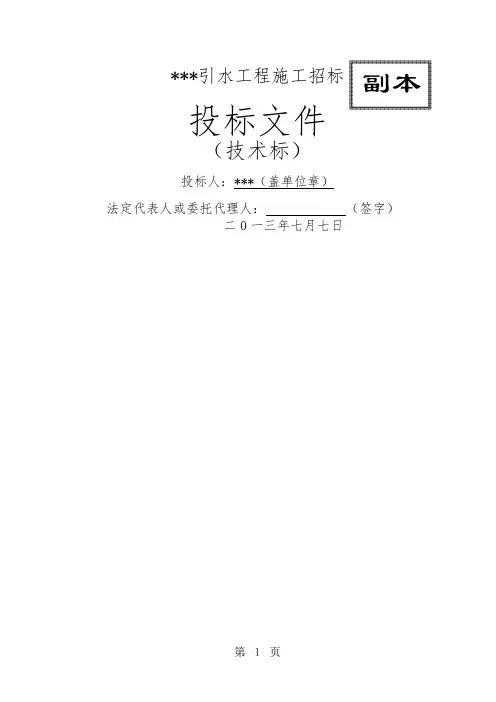

***引水工程施工招标副本投标文件(技术标)投标人:***(盖单位章)法定代表人或委托代理人:(签字)二0一三年七月七日六、施工组织设计目录第一章工程概况及编制说明 (1)第二章施工部署 (2)第三章施工组织机构与管理 (4)第四章各种资源投入计划及保证措施 (8)第五章施工总进度和平面布置 (10)第六章主要项目施工方案及质量保证措施 (13)第七章质量目标、质量保证体系及技术组织措施 (49)第八章安全保证体系与安全保证措施 (61)第九章环境保护和文明施工 (68)附件一:拟投入本标段的主要施工设备表 (72)附件二:拟配备本标段的试验和检测仪器设备表 (73)附件三:拟投入本标段的劳动力计划表 (73)附件四:施工进度计划 (74)附件五:施工总平面图 (74)附件六:临时用地表 (75)第一章工程概况及编制说明第一节编制说明1.编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。
本施工组织设计内容包括项目组织管理、机构设置、施工部署、总平面图布置、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。
2.编制依据1)本工程招标文件及有关设计图纸。
2)招标补遗文件。
3)现场踏勘情况。
4)现行的国家有关标准、规范、规程及相关地方标准规范。
5)本企业内部质量文件、管理制度及类似工程施工经验和其它有关文献资料。
第二节工程概况1. 工程概况施工标项主要建设内容为:新建泵房1座,蓄水池1座、高位水池1座,二级水池1座,输水管网、水泵及电力设备安装。
主要分项工程内容为土石方开挖、土方回填、M10水泥砂浆砌石、C25钢筋混凝土浇筑、φ114*6无缝钢管制安、DN160*11.8PE管安装;闸阀安装;1000KVA变压器、配电柜、自动化控制系统、多级泵安装以及电缆敷设。
施工合同工期为2个月。

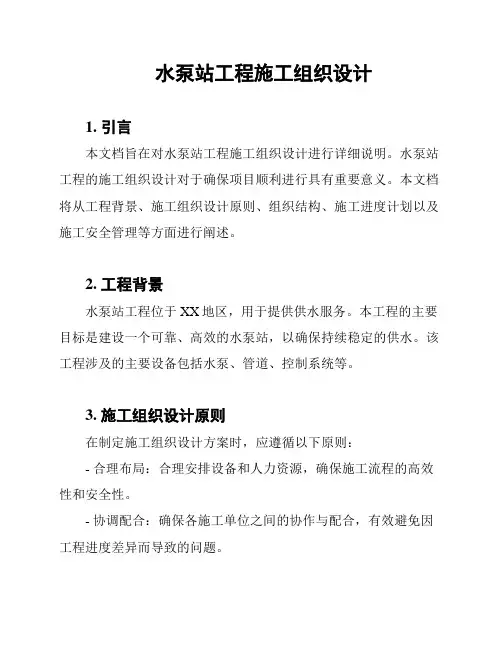

水泵站工程施工组织设计1. 引言本文档旨在对水泵站工程施工组织设计进行详细说明。
水泵站工程的施工组织设计对于确保项目顺利进行具有重要意义。
本文档将从工程背景、施工组织设计原则、组织结构、施工进度计划以及施工安全管理等方面进行阐述。
2. 工程背景水泵站工程位于XX地区,用于提供供水服务。
本工程的主要目标是建设一个可靠、高效的水泵站,以确保持续稳定的供水。
该工程涉及的主要设备包括水泵、管道、控制系统等。
3. 施工组织设计原则在制定施工组织设计方案时,应遵循以下原则:- 合理布局:合理安排设备和人力资源,确保施工流程的高效性和安全性。
- 协调配合:确保各施工单位之间的协作与配合,有效避免因工程进度差异而导致的问题。
- 资源优化:合理利用各种资源,确保施工过程的经济性和效益性。
- 安全可控:制定完善的安全管理措施,保障施工人员的安全,防止事故发生。
4. 组织结构本工程的施工组织结构包括以下部分:- 项目经理:负责全面统筹工程施工,协调各部门之间的工作。
- 技术部门:负责工程的技术支持和监督,确保施工符合规范要求。
- 施工队伍:由各类施工人员组成,根据施工进度计划进行相应工作。
- 安全管理人员:负责施工现场的安全管理,预防施工事故的发生。
5. 施工进度计划施工进度计划是确保工程按时完成的关键。
在本工程中,施工进度计划将包括以下内容:- 工期计划:明确工程的开始和结束日期,各施工阶段的时间安排。
- 里程碑节点:标明重要工作阶段及其完成时间,用于进行进度管理和评估。
- 施工分解:将工程分解为各个子任务,指定各项工作任务的开始和结束时间。
- 资源分配:确定各项工作所需的资源,包括设备、人员和材料等。
6. 施工安全管理施工安全管理是保障工程施工人员安全的重要措施,在本工程中将采取以下措施:- 制定详细的安全管理制度和操作规程,确保施工人员遵守相关规定。
- 安排专人负责安全管理工作,定期进行安全检查和培训。
- 加强现场安全监控,及时发现和处理安全隐患。

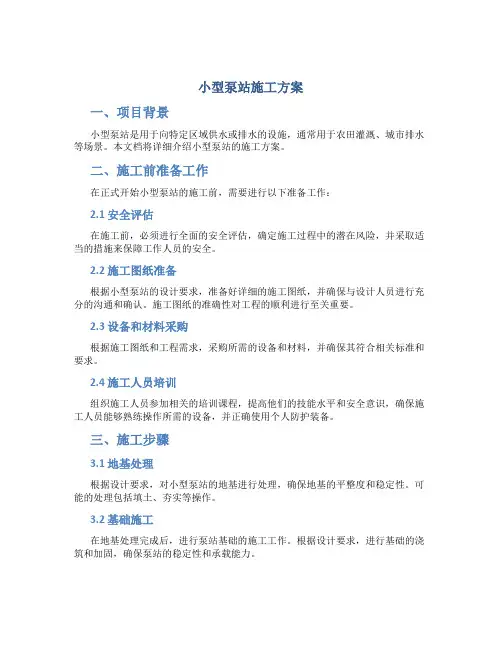

小型泵站施工方案一、项目背景小型泵站是用于向特定区域供水或排水的设施,通常用于农田灌溉、城市排水等场景。
本文档将详细介绍小型泵站的施工方案。
二、施工前准备工作在正式开始小型泵站的施工前,需要进行以下准备工作:2.1 安全评估在施工前,必须进行全面的安全评估,确定施工过程中的潜在风险,并采取适当的措施来保障工作人员的安全。
2.2 施工图纸准备根据小型泵站的设计要求,准备好详细的施工图纸,并确保与设计人员进行充分的沟通和确认。
施工图纸的准确性对工程的顺利进行至关重要。
2.3 设备和材料采购根据施工图纸和工程需求,采购所需的设备和材料,并确保其符合相关标准和要求。
2.4 施工人员培训组织施工人员参加相关的培训课程,提高他们的技能水平和安全意识,确保施工人员能够熟练操作所需的设备,并正确使用个人防护装备。
三、施工步骤3.1 地基处理根据设计要求,对小型泵站的地基进行处理,确保地基的平整度和稳定性。
可能的处理包括填土、夯实等操作。
3.2 基础施工在地基处理完成后,进行泵站基础的施工工作。
根据设计要求,进行基础的浇筑和加固,确保泵站的稳定性和承载能力。
3.3 设备安装根据施工图纸和设备安装要求,安装泵站所需的各个设备。
包括泵、管道、电气设备等。
在安装过程中,要确保设备的正确连接和固定。
3.4 管道连接根据设计要求,连接各个管道,确保泵站正常运行所需的流体通道。
在连接过程中,要注意管道的密封性和稳固性。
3.5 电气布线根据设计要求,进行电气布线工作,确保泵站的电气设备正常运行。
布线过程中,要注意电缆的敷设和连接的质量。
3.6 测试和调试完成设备安装和布线后,进行测试和调试工作,确保各个设备能够正常运行。
包括泵站的启停、流量调节等。
在测试和调试过程中,要记录相关数据,以备后续参考。
3.7 完善配套设施根据需要,对小型泵站进行配套设施的完善工作,包括护栏、标识牌、通风设施等。
四、施工安全和质量控制4.1 施工安全控制在整个施工过程中,严格遵守相关的安全规章制度,确保施工过程中的安全。
泵站施工组织设计范本1. 引言泵站的施工组织设计是泵站工程施工过程中非常重要的一局部。
合理设计的施工组织方案能够确保施工过程的顺利进行,提高施工效率,降低施工风险,保证工程质量。
本文将为泵站施工组织设计提供一个范本,以供参考和借鉴。
2. 施工组织设计目标•确定施工工程的整体目标和工期要求。
•制定合理的施工方案,确定施工工艺和方法。
•确定施工组织结构和人员配置。
•确定施工材料和设备的供应方案。
•做好平安环保措施的设计和落实等。
3. 施工组织设计内容3.1 施工工程概况•泵站名称、位置、所属单位、工程规模等根本信息。
•泵站工程施工的目的和意义。
3.2 工期安排•确定工程施工周期,制定施工进度方案。
•将工程施工分解为假设干个工作任务,确定每个任务的时间节点。
3.3 施工方案•定义施工工艺和施工方法。
•详细说明泵站结构和设备的安装过程。
•强调施工过程中的本卷须知和关键环节。
3.4 施工组织结构和人员配置•设计施工组织结构,明确各个施工单位的责任划分。
•确定施工队伍的人员组成和数量,合理配置施工人员。
3.5 施工材料和设备的供应方案•制定供应方案,保证施工材料和设备的及时供应。
•确定供应渠道,选择适宜的供应商。
3.6 平安环保措施•设计平安生产措施,确保施工过程的平安。
•制定环境保护措施,减少对周围环境的影响。
4. 引用资料•泵站设计图纸和技术文件。
•泵站施工标准和标准。
•泵站相关工程的施工经验。
•泵站施工相关的法律法规和政策文件。
5. 结论泵站施工组织设计是泵站工程施工过程中的重要环节,通过合理设计施工组织方案,可以提高施工效率,降低施工风险,保证工程质量。
本文提供了一个泵站施工组织设计的范本,希望能够对相关工程的施工组织设计有所帮助。
小型泵站施工组织设计§1工程概况1.1 工程概述三井河西站工程采用闸站结合布置方式,泵站采用2台套32ZLB-125轴流泵(配套2台95 KW电动机),节制闸净宽6m(采用QPQ2*100型启闭机)。
外河侧与内河侧各设置10. 0m长的C20钢筋混凝土护坦,后接5m长的M7.5浆砌块石海漫与河底相衔接,海漫与护坦处挡土墙采用直立式C25钢筋混凝土扶壁式挡墙;外河侧挡墙高程6.50m(吴淞基准,下同),内河侧挡墙高程6.00m。
以上为房屋部分(另:副厂房及管理房基础为回填土地基),其中主厂房平面尺寸13.85m×10.2(6.25)m,其中7.1m×10.2m为2层,6.75m×6.25m为1层;副厂房平面尺寸5.2m×9.0m,共1层;管理房平面尺寸9.0m×8.0m,共2导层。
节制闸配置QPQ2*100型卷扬机启闭机一台套;配置净宽2.5mHQ型固定回转式清污机二台套;泵站机泵启吊配MD1-3-9型电动葫芦一台套,泵站2.5m宽闸门配置50kn 螺杆式启闭机二台套。
1.2 工程环境略§2施工总平面布置略§3主要项目施工方法3.1 测量与放样(1)复核工程师提供的测量控制点。
在收到工程师提供的三等施工控制网中的控制点座标及水准点高程资料后,即会同工程师代表实地核查该控制点的位置,并进行复核。
(2)布置平面和高程控制网,根据工程师提供的经复核无误的控制点按规范要求设计和布设施工平面控制系统和高程控制系统,并绘制成图连同测量及计算成果报工程师审核,该控制网必须是整个枢纽工程控制网的一部分。
亦即是整个枢纽工程控制网的加密。
平面控制点及水准点均按规范及技术要求设置和保护。
(3)测量仪器:经纬仪1台,水准仪2台。
(4)由测量技术人员负责整个工程的测量技术工作,其余测量人员均是持证上岗,即是受过训练、有经验、有技能的人员承担测量工作。
泵站施工组织设计方案一、项目背景和概况本项目是为了解决地区的供水问题,新建一座泵站,并配套建设相应管网。
泵站的主要功能是将水源抽取到水厂进行处理,然后通过管网分配给居民和工业企业使用。
泵站的总用地面积为XXXX平方米,建筑面积为XXXX平方米。
二、施工目标和要求1.确保施工安全,保护环境。
2.按照设计图纸和合同要求完成泵站的建设。
3.保证工程质量,确保泵站的可靠性和耐久性。
4.合理调配资源,优化施工进度。
三、施工组织设计1.泵站施工分为基础工程、主体结构和设备安装三个阶段。
2.基础工程:包括地基处理、土方开挖、基坑支护、桩基施工等。
需要配备相应的机械设备和勘察检测人员。
3.主体结构:采用钢筋混凝土结构,包括泵房、水池、管道等。
需要配备混凝土搅拌车、塔吊等机械设备。
4.设备安装:包括水泵、管网等设备的安装和调试。
需要配备相应的电气、水工等专业技术人员。
5.施工人员应按照施工进度和队伍规模进行合理安排,确保施工质量和进度。
四、施工方案1.施工前准备:组织施工人员熟悉施工图纸和施工工艺,了解施工任务和要求。
准备施工材料和设备,组织协调各项资源。
2.基础工程施工:先进行地基处理,清除地表杂物,并进行土方开挖和基坑支护。
然后进行桩基施工,按照设计要求进行桩基承载力和质量检测。
3.主体结构施工:按照施工图纸进行混凝土浇筑,确保结构的牢固和平整。
同时进行管道的安装和连接工作,确保泵站的通畅和密封性。
4.设备安装:按照设备安装图纸进行水泵和管网的安装和调试,确保设备的正常运行和安全可靠。
5.安全保障:制定施工安全操作规程,落实责任人和安全员,进行安全教育培训,确保施工过程中不发生人员伤害和财产损失。
6.环境保护:按照环境保护要求,合理处理施工废弃物和污水,保护周边环境的清洁和生态平衡。
五、施工管理措施1.建立专门的施工组织设计管理小组,负责协调各项施工工作和资源。
2.制定施工计划,明确工期和分项工程的施工顺序和工艺要求。
水泵站施工组织设计一、工程概述本次水泵站施工项目旨在为_____地区提供可靠的水利设施,以满足当地农业灌溉、居民生活用水及工业用水的需求。
该水泵站设计规模为_____立方米/小时,主要包括泵房、进水池、出水池、配电室等设施。
二、施工准备(一)技术准备1、熟悉施工图纸,组织图纸会审,编制施工方案和技术交底。
2、进行现场勘察,了解施工现场的地形、地貌、水文地质等情况。
3、做好测量放线工作,设置永久性的坐标和水准点。
(二)物资准备1、根据施工进度计划,编制材料、构配件、设备的采购计划。
2、组织材料、构配件、设备的进场检验和验收。
(三)施工队伍准备1、组建项目经理部,配备项目经理、技术负责人、施工员、质检员、安全员等管理人员。
2、选择具备相应资质和施工经验的施工队伍,进行技术培训和安全教育。
(四)施工现场准备1、平整施工场地,修筑施工道路,接通施工用水、用电。
2、搭建临时办公、生活设施和仓库。
三、施工部署(一)施工顺序1、先进行泵房基础的施工,然后进行泵房主体结构的施工。
2、进水池和出水池与泵房主体结构同步施工。
3、配电室在泵房主体结构完成后进行施工。
(二)施工段划分根据工程特点和施工进度要求,将泵房划分为_____个施工段,进水池和出水池各划分为_____个施工段,配电室划分为_____个施工段。
(三)施工进度计划本工程计划总工期为_____天,具体施工进度计划如下:1、泵房基础施工:_____天2、泵房主体结构施工:_____天3、进水池和出水池施工:_____天4、配电室施工:_____天5、设备安装调试:_____天6、竣工验收:_____天四、主要施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工开挖为辅的方式进行。
开挖过程中,严格控制开挖深度和边坡坡度,避免超挖和塌方。
2、基础处理根据地质勘察报告,对基础进行处理。
如遇软弱地基,采用换填法、桩基础等方法进行处理。
3、基础混凝土浇筑基础混凝土采用商品混凝土,泵送浇筑。
第1篇一、工程概况本工程为一座大型泵站,位于我国某地。
该泵站主要用于灌溉、排涝、供水等。
工程总投资XX亿元,建设工期XX个月。
泵站主要建筑物包括泵房、进出水渠、节制闸等。
二、施工组织管理机构1. 项目部:负责整个工程的施工组织、协调、指挥和管理工作。
2. 施工队:负责具体施工任务的实施。
3. 质量安全监督小组:负责对施工过程中的质量、安全进行监督检查。
4. 材料供应部:负责工程材料的采购、供应、保管等工作。
5. 机械设备部:负责工程设备的采购、租赁、维护等工作。
三、施工部署1. 施工顺序:按照先主体后附属,先地下后地上的原则进行施工。
2. 施工阶段划分:施工分为三个阶段:基础工程、主体工程、附属工程。
3. 施工进度安排:根据工程总工期,制定合理的施工进度计划,确保工程按期完成。
四、施工准备1. 施工现场准备:平整场地、搭建临时设施、布置临时道路、设置排水设施等。
2. 材料准备:根据施工进度计划,提前采购、储备所需材料。
3. 机械设备准备:根据工程需求,租赁、采购施工机械设备。
4. 人员准备:组织施工队伍,进行技术培训和安全教育。
五、施工方案1. 基础工程:采用钢筋混凝土基础,施工方法为地下连续墙施工。
2. 主体工程:泵房采用现浇钢筋混凝土结构,施工方法为滑模施工。
3. 附属工程:进出水渠、节制闸等采用现浇钢筋混凝土结构,施工方法为模板施工。
六、施工进度计划及工期保证措施1. 制定详细的施工进度计划,明确各阶段施工任务及完成时间。
2. 优化施工组织,提高施工效率。
3. 加强现场管理,确保工程进度不受影响。
4. 制定应急预案,应对突发事件。
七、质量保证体系及措施1. 建立健全质量保证体系,明确各级人员质量责任。
2. 严格执行国家、行业及地方相关质量标准。
3. 加强原材料、半成品、成品的质量检验。
4. 对施工过程中的质量问题进行跟踪、处理。
八、安全文明施工措施1. 制定安全生产责任制,明确各级人员安全责任。
【Word版,可自由编辑!】目 录第1章 工程概况 (1)1.1工程概况 (1)1.2水文气象条件 (1)1.3工程地质条件 (2)1.4对外交通条件 (3)1.5合同项目和工作范围 (3)第2章 施工部署 (5)2.1指导思想和实施目标 (5)2.2项目管理总体安排 (6)2.3施工测量方案 (8)2.4施工区段划分 (9)2.5施工现场管理机构设置 (10)第3章 主要施工方案 (16)3.1土方开挖及填筑施工方案 (16)3.2施工导流 (19)3.3拉森式钢板桩围堰 (22)3.4深层水泥搅拌桩施工方案 (24)3.5锚杆静压桩施工方案 (28)3.6箱涵及取水枢纽结构砼工程施工 (35)3.7钻孔灌注桩施工 (46)3.8挡墙施工说明 (51)3.9泵站及加氯泵房施工 (51)3.10沟槽开挖及回填施工技术 (74)3.11水泵机组安装 (76)3.12水力机械辅助设备安装 (77)3.13厂内起重设备安装 (77)3.14电气设备安装 (77)3.15金结安装工程 (78)第4章 施工进度计划 (90)4.1编制依据和编制原则 (90)4.2施工总进度计划 (91)第5章 资源供应计划 (93)5.1劳动力需求计划 (93)5.2主要材料和周转材料需求计划 (95)第6章 主要机具配置计划 (96)第7章 施工准备工作计划 (97)7.1组织和思想准备 (97)7.2技术准备 (97)7.3现场准备 (97)7.4材料准备 (98)7.5机械设备准备 (98)7.6做好季节性施工准备工作 (98)7.7劳动力准备 (98)第8章 施工平面布置 (100)8.1布置基本原则 (100)8.2对外交通条件 (100)8.3对内交通 (100)8.4建筑材料 (101)8.5施工用电 (101)8.6施工用水 (101)8.7砂石料、砼系统布置 (101)8.8施工辅助加工场 (101)8.9仓储系统及其它 (102)8.10生活区布置 (102)8.11文明施工设施 (103)第9章 技术组织措施计划 (105)9.1保证进度目标的措施 (105)9.2保证质量目标的措施 (108)9.3保证安全目标的措施 (118)9.4保证环境的措施和文明施工的措施 (126)9.5保证成本目标的措施 (132)9.6保证季节施工的措施 (135)第10章 实施难点和对策 (137)10.1工程的重点、难点 (137)10.2工程管理重点 (137)10.3解决办法 (139)第1章 工程概况1.1 工程概况xxx引水二期工程从xx引水至xxx,取水口设在xx干流旧xx闸上游约250m库区的右岸,供水点位于xxx祥芝镇xxx大道南侧的xx 水厂。
云梦泵站施工组织设计方案一、项目概述:云梦泵站是位于云梦县的一座重要的水利工程,主要用于供应当地居民和农田灌溉的水源。
本项目的施工组织设计方案将从施工计划、施工队伍组织、施工技术措施和施工安全等方面进行详细规划和设计,确保项目能够高效、安全地完成。
二、施工计划:1.施工时间:根据项目需求,本次施工计划为连续施工,预计总时长为12个月,具体施工时间为2024年1月至2024年12月。
2.施工进度控制:将施工分为若干个阶段,每个阶段设立明确的里程碑,根据里程碑控制施工进度,并及时调整和优化施工计划,确保项目按时交付。
三、施工队伍组织:1.施工队伍:按照工程规模和施工要求,组织专业的施工队伍,包括项目经理、工程师、技术员、施工人员等。
同时与相关单位和政府部门建立紧密合作,确保人员配备和管理。
2.施工人员培训:对施工人员进行专业培训和安全教育,确保他们掌握所需技能和知识,遵守相关规定和要求,提高施工质量和安全水平。
四、施工技术措施:1.土方施工:采用机械挖掘和人工回填相结合的方法,确保泵站基坑的开挖和填充质量。
2.混凝土施工:按照工程设计要求,采用配比科学、施工工艺合理的方法进行混凝土浇筑,保证混凝土质量和强度。
3.设备安装:对泵站所需的各类设备进行认真检查和调试,确保设备安装稳固可靠,运行正常。
4.管道连接:严格按照设计图纸和工艺要求进行管道连接,确保管道密封和通畅。
五、施工安全:1.安全管理人员:设立专门的安全管理人员,负责组织、协调和监督施工过程中的安全工作,及时处理和解决安全事故隐患。
2.安全教育和培训:对所有施工人员进行定期的安全教育和培训,使他们了解并掌握安全操作规程和急救知识,提高自身安全意识和应变能力。
3.安全防护设施:根据工程实际情况,设置必要的安全防护设施,如安全帽、安全绳、防护网等,保护施工人员的安全。
4.施工过程监控:采用现场监控和巡查等方式,对施工现场进行全方位的监控,确保施工过程中不出现安全事故。
小型泵站施工方案1. 引言小型泵站作为供水和排水系统中的关键设施,广泛应用于农田灌溉、城市给排水等领域。
本文旨在提供一个小型泵站施工方案,以确保施工过程顺利进行并满足设计要求。
2. 工程概述小型泵站工程位于xx地区,占地面积约xx平方米。
其主要包括以下几个部分:2.1 水泵室水泵室是泵站的核心区域,用于存放水泵和相关设备。
在施工过程中,需要按照设计要求进行地基开挖、基础浇筑和室内设备安装等工作。
2.2 进水口和排水口进水口和排水口是泵站供水和排水的主要通道,需要进行管道铺设和连接。
控制室用于安装泵站的自动控制设备和监测仪器。
在施工过程中,需要进行室内配电、设备安装和接线等工作。
2.4 配电室配电室用于供电给泵站各设备,需要在施工过程中进行配电线路的铺设和设备安装。
3. 施工步骤根据以上工程概述,小型泵站的施工步骤如下:3.1 地基处理根据设计要求进行水泵室和控制室的地基开挖,并进行必要的土壤改良工作。
在地基处理完成后,进行水泵室和控制室的基础浇筑工作。
确保基础的平整牢固以支撑设备的安装和使用。
3.3 管道铺设根据设计要求,在水泵室和控制室之间进行进水口和排水口的管道铺设。
确保管道的连接牢固可靠,无渗漏。
3.4 室内设备安装在水泵室和控制室内安装泵站设备、自动控制设备和监测仪器。
确保设备安装正确,接线正确,方便检修和维护。
3.5 配电线路铺设根据设计要求,在配电室进行配电线路的铺设和设备安装。
确保配电线路安全可靠,符合供电要求。
施工过程中,应严格遵守相关安全规范,采取以下措施确保人员安全和质量:4.1 建立安全责任制度明确各施工人员的安全责任和管理层次。
设立安全专责人员,负责监督和管理施工现场的安全工作。
4.2 安全培训对施工人员进行必要的安全培训,提高其安全意识和应急能力。
确保每位施工人员具备基本的安全知识和技能。
4.3 安全防护设施在施工现场设置必要的安全警示标志和防护设施。
如安全帽、安全绳等,确保人员和设备的安全。
***引水工程施工招标投标文件(技术标)投标人:***(盖单位章)法定代表人或委托代理人:(签字)二0一三年七月七日六、施工组织设计目录第一章工程概况及编制说明 (1)第二章施工部署 (2)第三章施工组织机构与管理 (4)第四章各种资源投入计划及保证措施 (8)第五章施工总进度和平面布置 (10)第六章主要项目施工方案及质量保证措施 (13)第七章质量目标、质量保证体系及技术组织措施 (49)第八章安全保证体系与安全保证措施 (61)第九章环境保护和文明施工 (68)附件一:拟投入本标段的主要施工设备表 (72)附件二:拟配备本标段的试验和检测仪器设备表 (73)附件三:拟投入本标段的劳动力计划表 (73)附件四:施工进度计划 (74)附件五:施工总平面图 (74)附件六:临时用地表 (75)第一章工程概况及编制说明第一节编制说明1.编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。
本施工组织设计内容包括项目组织管理、机构设置、施工部署、总平面图布置、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。
2.编制依据1)本工程招标文件及有关设计图纸。
2)招标补遗文件。
3)现场踏勘情况。
4)现行的国家有关标准、规范、规程及相关地方标准规范。
5)本企业内部质量文件、管理制度及类似工程施工经验和其它有关文献资料。
第二节工程概况1. 工程概况施工标项主要建设内容为:新建泵房1座,蓄水池1座、高位水池1座,二级水池1座,输水管网、水泵及电力设备安装。
主要分项工程内容为土石方开挖、土方回填、M10水泥砂浆砌石、C25钢筋混凝土浇筑、φ114*6无缝钢管制安、DN160*11.8PE管安装;闸阀安装;1000KVA变压器、配电柜、自动化控制系统、多级泵安装以及电缆敷设。
施工合同工期为2个月。
2.本标合同范围本标段范围为***引水工程设计图纸的全部内容,主要工程量详见工程量清单。
3.施工条件(1)交通条件工程区交通可利用现有省道、县级村镇道路,对外交通方便。
场内施工道路开始施工后将根据实际条件、结合原有生产便道修筑施工道路。
(2)水文气象工程区流域气候属于温暖半干旱气候区,夏季短促,温差大,雨水集中。
年极端最高气温39.0 ℃ (2005年6月22日)。
多年平均降水量500. 7mm, 且多以暴雨形式出现,降雨多集中在7-9月份,占全年降雨量的74.3%。
(3)地形地貌及地质工程区位于陕北黄土高原丘陵沟壑区,地势由西向东倾斜,区内地形破碎,沟谷发育,川源相间.地形高程750m~ 1020m,相对高差为 100~300m。
据《中国地震动参数区划图》(GB18306~2001) (2008年版),本区地震动峰值加速度为0.05g,相应的地震基本烈度为VI度。
(4)建材、水电供应及通讯条件施工机械可就近检修。
水泥、柴油、汽油等材料在附近城镇采购供应,所需各类生活物资及其余零星材料均可在当地市场购买。
施工临建设施、材料仓库、砂石料堆放场、施工机械停放场、临时生活区等均可按要求合理布置。
生产生活区附近有10kV输电线路经过,在生产生活区布设变电站,并引至施工现场施工用电,可就近架设、引接。
并自配50KW发电机组2台保证施工用电。
施工用水可直接取地表水或在附近开挖集水池、集水井汲取浅层地下水,生活用水采用附近井水。
施工期场区内通讯,采用无线对讲机保护通讯联络。
对外采用无线通讯网络。
第二章施工部署第一节施工总体方案规划本工程线路短,地形地貘变化大,施工条件差,工期短,工程施工组织的过程中,必须合理的划分好施工区段及施工流程,施工前期由项目经理组织施工人员仔细踏勘现场,主要了解施工区域水文、地质、地形地貌、生产现状等。
根据工程实际情况以及雨季月份安排好各施工段。
及早确定切合现场实际情况的施工方案,组织施工,确保工程工期和质量。
第二节主要施工布置规划1. 施工场地使用规划依据发包人提供的施工场地条件、施工总进度计划和施工方案设计,并结合主体施工程序,规划布置本标段施工辅助企业和临时设施。
我公司将根据现场实际地形特点以及现场考察获悉的情况规划场地,以满足本标段生活生产辅助设施的需要,完成本工程各施工阶段的任务。
2.场地布置根据招标文件提供的施工条件、现场考察的结果以及本标施工组织设计,对本工程生产辅助用地规划详见附件五:施工总平面布置图;附件六:临时用地表。
3. 施工便道在充分利用原有农用道路的基础上,根据实际条件布置施工便道;在管沟两侧设置施工临时道路。
4.供水系统布置进场后,施工区根据实际条件设置取水点,利用潜水泵引水至蓄水池,经管道供应至各工作面及生活区。
5.供电系统布置工地配置了三台油浸式50KVA变压器从附近的高压线引入,380V低压电线输送至施工区及生活区。
备用20KW柴油发电机组6台。
6.施工段的划分及施工总体流向(1)施工区段的划分为确保工程施工总进度,根据工程特点,先按设计图纸按项目划分为三大块,三大块内再按施工专业划分为,土建施工队、安装施工队、机井施工队。
根据实际进度及现场实际状况调整施工作业人员数量及机械配置。
各施工区按流水程序、同步作业:每个施工区主要施工机械有:反铲挖掘机2台,50装载机2台,电夯10台,搅拌机2台,20KW柴油发电机组2台。
其它机械设备按需调整配备。
(2)施工总体流向各区段由于都是在农田内,因此施工前期应抓紧施工便道的修筑。
各区段内各专业作业队伍可分区平行展开、同步作业。
在施工段内有苗木影响施工的部位,前期必须尽快测量定位,确定苗木影响范围,并书面通知业主。
第三节.主要项目施工方案1. 沟槽及基础开挖土方工程采用人工配合1.0m3挖掘机、装载机分段同步流水作业,充分发挥机械效率,加快施工进度。
2. 土方回填管沟及基坑回填采用蛙式电夯分层回填,种植区表层30cm 利用原开挖种植土松填。
管道顶以下30cm 采用人工夯填。
夯填压实度按设计要求控制,设未明确时按规范规定执行。
3. 管道安装安装根据开挖段按流水作业合理安排施工,试压段按不大于1000m 结合 实际情况安排,试验压力按设计要求和规范规定执行。
管线阀井等附属物按分段同步进行。
PE 管采用热熔连接,钢管采用焊接连接。
4. 泵房施工其施工顺序是:第三章 施工组织机构与管理第一节 施工管理目标如我公司能荣幸承建本工程,将充分发挥我公司的优势,抽调精兵强将组建项目管理班子,组织技术素质高,能打硬仗的劳务队伍进场,运用先进成熟的施工工艺、科学合理的管理方法,按“质量、安全、工期、文明、效益、服务”六个一流的要求,以ISO9000的施工质量管理模式竭诚为社会和用户提供“高起点、高水平、高质量、高速度”的服务,确保业主满意。
根据本标工程的特点、招标文件和有关技术规范的要求,制定本项目的施工总体目标如下:一、质量目标:合格二、安全管理目标:安全生产无事故三、工期控制目标:按期完工四、环境保护目标:创“环境达标工程”。
五、文明施工目标:严格按照有关文明施工的要求,推行标准化管理,争创安全文明样板工地。
六、服务目标:加强与业主、监理和当地政府及群众的沟通联系,共同维护好施工现场秩序,确保本标段施工正常、有序地进行。
第二节项目组织机构根据项目法施工管理要求,结合本工程施工特点、规模、施工条件及公司以往管理经验,我公司拟组建“***引水工程项目经理部”,负责本合同工程的承建及施工现场管理工作。
一、项目经理部组织机构项目组织管理层次分为项目部管理层和作业层。
项目部管理层由项目经理、总工程师等组成。
项目经理对本合同工程的施工质量、进度、安全、环保负全面责任,并直接向发包人负责,总工程师对工程质量向项目经理负责。
项目部管理层设技术质量科、安全生产科、后勤物资科、综合办公室。
施工作业层设二个施工作业队。
项目部现场管理组织机构见组织机构图。
二、管理体制及项目运作方式1. 公司充分授予项目部经理和主管副职对现场管理的决策权。
项目部经理负责组织制定项目部各项规章制度,对项目进行规范管理,并按照合同要求主持整个工程实施。
2.项目部根据工程阶段的实际需要,有针对性地向公司提出技术、劳务、设备等资源计划,公司按计划要求严格把关,向项目部输送合格的资源。
3.公司认真审定项目部提出的总进度计划及资源配置计划,保证抽调人员的业务技能和思想素质满足现场需要,保证抽调和新购的施工机械设备能满足施工需要,并按项目部提出的要求对不合格资源进行及时而有效的调整。
4. 以目标管理为核心,建立科学的项目管理机制。
对施工进度、质量、安全环保及文明施工等进行目标管理,制定《项目部施工进度、质量、安全、环保及文明施工管理考核办法》,从组织制度、技术、资源、经济措施上保证目标的实现。
三、组织机构框图项目经理部组织机构框图四、拟投入本工程的主要管理及技术人员第三节施工管理措施3.1施工准备项目管理部为力求现场有条不紊、文明施工,因此将对工程开工前场布作统一布置,对主要的指定分包商做好事前筹划工作,做到统一布置、统一安排、文明施工。
3.2综合平衡项目管理部将根据设计审定的总进度计划,认真监督指定分包商,实施施工作业计划,强化人、机、技术、管理等之间的平衡,调度工作。
统筹兼顾,搞好施工阶段部署,在每个分项工程的施工作业计划中确定控制节点,利用经济杠杆,加强制约,确保节点计划兑现。
3.3质量监控为确保质量目标的实现,针对所有参加工程项目施工人员,尤其是管理人员加强质量意识、质量目标的教育宣传,形成科学的网络化管理模式,并层层分解到各个施工环节及日常工作实务管理中去。
3.4 对工程进度的控制项目部在施工全过程中建立起工期保证体系,加强信息的传递和反馈,加大对现场的协调管理,调度组织力度,确保整个现场能在统一指挥、统一组织、统一调度、统一管理下,有条不紊地有序作业。
3.5对施工技术的管理根据技术管理的要求,发挥计划、组织、指挥协调和控制功能,积极贯彻合同文件规定的技术政策和法规。
建立良好的项目技术管理秩序,使项目管理过程能符合技术规范、规程,科学、有效地组织各项技术工作的顺利开展。
3.6对安全、文明施工的管理文明施工管理全面体现企业的管理水平,针对现场条件情况,做好安全生产、消防安全等方面警标、宣传及布置相应的设施器材之外,同时必须加强有关文明标化施工的宣传和标识及相应的配套设施。
第四节与设计、监理的配合协调4.1与监理单位的配合协调与监理单位配合协调,可以促进承包商提高管理水平和实体质量,保证工程质量与安全。
4.2与设计单位的配合协调根据合同文件和技术标准、技术规程,建筑企业的技术管理制度由项目主任工程师负责做好与设计单位的配合协调工作。
