危险性较大分部分项工程安全施工专项方案一、工程概况本工程为危险性较大分部分项工程,主要包括高空作业、电气安装、大型设备吊装及拆除、深基坑支护等部分。
工程地点位于某城市中心区域,总占地面积约20000平方米,建筑总面积约为150000平方米,包括一栋主楼和两栋附楼。
主楼地上30层,地下3层,建筑高度为100米;附楼地上各20层,地下2层,建筑高度为60米。
工程合同工期为24个月,预计于2023年6月开工,2025年6月竣工。
本工程涉及的危险性较大分部分项工程较多,为确保施工过程中的安全,特制定本安全施工专项方案。
二、周边环境1. 地理位置:工程地点位于城市中心区域,周边道路交通便利,临近主要交通干道和公交站点。
2. 周边建筑物:工程地点周边建筑物较为密集,包括居民楼、商业楼、学校等。
其中最近的一栋居民楼距离施工现场约20米。
3. 周边管线:施工现场周边存在给排水、燃气、电力、通信等管线,距离施工现场较近,需在施工过程中采取相应措施确保管线安全。
4. 周边交通:施工现场临近城市主要道路,人流量和车流量较大,需在施工期间做好交通安全保障工作。
5. 周边环境:施工现场周边环境复杂,需在施工过程中充分考虑环境保护,确保施工对周边环境影响降至最低。
三、项目安全管理组织及目标1. 项目安全管理组织:(1)成立项目安全领导小组,负责本项目安全施工的全面领导、组织、协调、监督等工作。
(2)设立安全管理办公室,负责日常安全管理工作的组织实施、检查督促、资料整理等工作。
(3)设立专职安全员,负责施工现场的安全巡查、隐患排查、整改落实等工作。
(4)各施工队伍设立兼职安全员,负责本队伍的安全管理工作。
2. 项目安全管理目标:(1)确保施工过程中无重大安全事故发生,实现安全生产目标。
(2)确保施工现场安全设施齐全、有效,满足国家及地方安全生产法律法规要求。
(3)提高全体施工人员的安全意识,降低一般事故发生率。
(4)加强施工现场环境保护,减少施工对周边环境的影响。

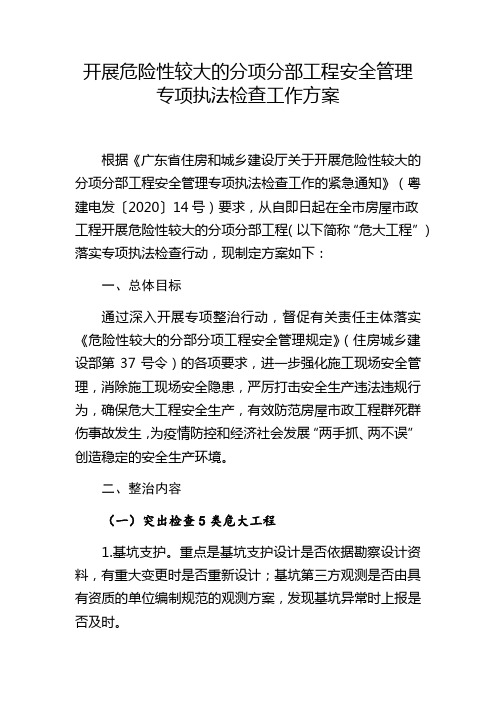

开展危险性较大的分项分部工程安全管理专项执法检查工作方案根据《广东省住房和城乡建设厅关于开展危险性较大的分项分部工程安全管理专项执法检查工作的紧急通知》(粤建电发〔2020〕14号)要求,从自即日起在全市房屋市政工程开展危险性较大的分项分部工程(以下简称“危大工程”)落实专项执法检查行动,现制定方案如下:一、总体目标通过深入开展专项整治行动,督促有关责任主体落实《危险性较大的分部分项工程安全管理规定》(住房城乡建设部第37号令)的各项要求,进一步强化施工现场安全管理,消除施工现场安全隐患,严厉打击安全生产违法违规行为,确保危大工程安全生产,有效防范房屋市政工程群死群伤事故发生,为疫情防控和经济社会发展“两手抓、两不误”创造稳定的安全生产环境。
二、整治内容(一)突出检查5类危大工程1.基坑支护。
重点是基坑支护设计是否依据勘察设计资料,有重大变更时是否重新设计;基坑第三方观测是否由具有资质的单位编制规范的观测方案,发现基坑异常时上报是否及时。
2.土方(隧道)开挖。
重点是开挖和降水方案是否与支护方案要求一致;是否存在超挖等现象;是否开展基坑监测。
3.脚手架。
重点是脚手架基础的地基垫层、架体与结构物的连接、转角及门洞部位的加强、悬挑部位的处理、水平及外立面防护是否满足规范要求。
4.模板支撑体系。
重点是支撑材料(杆件、扣配件)质量是否合格,间距及部距是否过大;纵横向水平杆和剪刀撑是否规范搭设,底部基础是否可靠,悬挑部位支撑是否符合专门要求。
5.起重机械安装及拆卸。
重点是建筑起重机械产权备案、安装(含拆卸)告知、使用登记是否按规定执行;安装人员、司机和信号司索工是否持有有效的建筑施工特种作业操作资格证;建筑起重机械安装、顶升(包括加节、附墙)、拆卸作业前,施工总承包、监理单位是否与安拆单位按规定落实技术交底;安装拆卸过程是否严格按照专项方案及作业规程实施;是否按规定进行建筑起重机械维护、保养。
(二)突出在施工现场落实5项规定1. 施工前必须编制施工方案。
危险性较大的分部分项工程专项巡视检查记录一、检查时间与地点:2024年5月10日,位于市A区B工地。
二、检查目的:针对危险性较大的分部分项工程,进行专项巡视检查,发现并解决存在的安全隐患,确保工程质量和人员安全。
三、巡视检查内容:1.施工现场:对现场的安全通道、防护设施、标识等进行检查,并核实是否符合相关安全规定;2.特种作业人员:对施工现场的特种作业人员的操作资质证书、安全防护措施的使用是否符合规定进行核查;3.施工设备:对施工现场所使用的吊装设备、施工机械等进行检查,包括设备是否经过定期检验、操作人员是否持证上岗等;4.施工材料:对施工现场所使用的材料的质量进行检查,包括原材料证明、检测报告等;5.施工工艺:对施工现场所使用的工艺进行检查,包括施工方法、关键工序等;6.集中供电:对电力设备、线路、电缆的安全运行情况进行检查;7.排水设备:对排水系统的设计与安装是否符合要求进行检查;8.火灾安全:对消防设备的齐全性、消防通道的畅通性、疏散标识的完整性进行检查。
四、巡视检查记录:1.施工现场检查:根据现场标识,通道设置符合规范,但尚未设置相关防护设施和标志牌;2.特种作业人员检查:核查了钢筋工人、电工的操作证书,发现证书未进行年审;并提醒项目负责人及时办理审核手续;3.施工设备检查:4.施工材料检查:核对了水泥、砂石的供应商和检测报告,无异常情况;5.施工工艺检查:现场施工人员正在进行钢筋绑扎工作,按照标准要求进行施工;6.集中供电检查:对电力设备进行了核实,发现存在一台电缆的外皮破损情况,及时通知项目负责人进行维修;7.排水设备检查:对排水管道进行了检查,发现有一处漏水情况,及时通知项目负责人进行修复;8.火灾安全检查:检查了消防设备,发现灭火器已过期,提醒项目负责人及时更换。
五、检查结论:根据本次检查情况,项目存在一些安全隐患,例如未设置相关防护设施和标志牌、特种作业人员操作证书未进行年审、塔吊未进行定期检验等。
危险性较大的分部分项工程专项检查表二背景介绍为了确保工程建设的安全性和可靠性,检查工程建设中的危险因素是必不可少的工作步骤。
尤其对于危险性较大的分部分项工程,要有专项的检查表格进行查验,以确保工程的整体安全。
本文档将介绍危险性较大的分部分项工程专项检查表二的相关内容。
检查表内容危险性较大的分部分项工程专项检查表二主要检查以下内容:1.本分部分项工程的设计、施工方案是否符合国家有关标准、规范的要求;2.重大危险源和重点环节是否设置了安全措施和防范措施,措施是否合理有效;3.工程施工现场是否采取了必要的安全防护措施,是否符合工程建设安全规定;4.施工人员是否具备相应的专业技能和操作证书,是否进行了安全教育和培训;5.施工现场是否存在不安全行为和事故隐患,是否存在未经验收或验收不合格的设备、材料和产品;6.施工现场临时用电、升降机等临时设施是否符合安全标准,是否合法使用。
检查流程按照危险性较大的分部分项工程专项检查表二的相关内容进行检查,步骤如下:1.对本分部分项工程的设计、施工方案进行审核,确认是否符合国家有关标准、规范的要求;2.根据重大危险源和重点环节设置的安全措施和防范措施,进行现场查验,确认措施是否合理有效;3.观察工程施工现场,检查是否采取了必要的安全防护措施,是否符合工程建设安全规定;4.对施工人员进行身份验证和技能认证,了解是否进行了安全教育和培训;5.执行现场检查,发现并处理不安全行为和事故隐患,及时整改未经验收或验收不合格的设备、材料和产品;6.进行临时用电、升降机等临时设施的检查,确认是否符合安全标准,是否合法使用。
在建设危险性较大的分部分项工程时,通过使用危险性较大的分部分项工程专项检查表二,可以充分挖掘和发现存在的安全隐患和不安全行为,及时采取整改措施,保障建设工程的安全性和可靠性。
建议施工方制定检查实施计划、开展检查工作,并加强对施工人员的安全教育和技能培训,提高施工人员的安全意识和工作水平。
危大专项检查表危险性较大的分部分项工程专项检查表一:汇总表地区名称:(公章)工程类型:房建工程、市政工程、其他工程在建工程项目数量:房建工程、市政工程、其他工程总数检查工程项目数量:基坑支护及土方开挖等危险性较大的分部分项工程检查数量:方开挖、建筑起重机械、脚手架、模板支架等其他总数已完成整改数量、发出整改通知数量、正在整改中数量总数、发出扣分通知、发出罚款处罚通知书、发出停工通知书、发出执法文书数量填报人:联系填报日期:年月日危险性较大的分部分项工程专项检查表二:工程概况表工程名称:蓝玥湾住宅小区建筑面积:.62平方米结构类型:二十层框剪结构工程所在地:潮州市潮枫路云梯路段建设单位:XXX施工单位:XXX施工进度:正在进行中施工单位资质:壹级项目经理:(姓名)监理单位:XXX监理单位资质:甲级XXX工程师:XXX注册证号:xxxxxxxx 安全监督机构:XXX 检查人:检查日期:危险性较大的分部分项工程专项检查表三:基坑支护及土方开挖工程专项检查表序号检查项目检查内容检查要点检查情况备注1 安全技术交底设计依据是否依据现行有关规范技术标准及勘察设计资料进行设计是□否技术审查施工图是否经审查合格是□否设计变更有重大变更是否重新审查□是否2 专项施工方案方案编制方案编制人是否为相关专业技术人员是□否方案编制方案是否依据规范标准编制是□否方案审批、论证专项方案审批人是否为企业技术负责人是□否超过规模的工程是否组织专家论证,论证后的修改有无再次审批有□否无此项3 被交底人交底人是否为负责项目管理的技术人员是□否部分人员没签名专项施工方案证施工图交底人接受交底人是否班组全员并签名留证□有否4 基坑监测监测报警发现基坑异常时通报是否及时是□否方案落实情况开挖顺序是否与支护方案一致一致排水、降水排水、降水措施是否与支护方案一致□不一致支护构造支护形式、构造是否与支护方案一致□不一致5 基坑开挖情况开挖顺序□有否排水、降水□有否支护构造□有否6 监测开展情况是否开展基坑监测是□否注:对于格式错误的文章,本AI无法识别和判断,建议提供更加明确的修改要求。
危险性较大的分部分项工程专项施工及方案危险性较大的分部分项工程专项施工方案一、基坑开挖一)施工准备:为确保施工的顺利进行,施工前应做好以下准备工作:1、施工要求:1)标高水准点已引入施工区,应按照建设单位给定的高程点进行施工。
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。
3)制定土方开挖施工方案,并安排好工期计划。
2、现场准备:1)进行定位放线,放出基坑开挖线和边坡线。
2)落实基坑支护队伍,以便开挖与支护同时进行。
3、施工方案:1)施工工艺:测量定位-机械进场-土方开挖-人工修边角-基底平整-基底普探。
2)施工方法:采用两台挖掘机,两台装载机,4辆自卸汽车配合外运。
人工刷坡:待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,放坡系数为1:0.33,人工刷坡与机械开挖同时进行。
要求配合机械挖土的施工人员清楚挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业。
4)基坑支护:依据《建设工程安全生产管理条例》和《强制性条文》的有关规定进行安全防护,东西两侧必须做土钉墙进行支护,土钉墙支护与机械开挖同时进行,做到随挖随支护,支护设计与施工有专门的施工方案。
基坑四周设置扣件钢管栏杆,并绑密目网,设置警示牌,防止人员及物体坠落。
采用扣件和钢管搭设爬梯,供施工人员上、下基坑。
5)施工排水:地面排水遵循先整治后开挖的施工顺序,施工前先做好地面排水,地面排水随地形坡势沿开挖基坑外边缘设30公分高阻水带,再修200×300水渠排水,以防地表水流入坑内。
二)普探与验槽:1、普探基坑挖至设计深度后进行普探,XXX按照《建筑物场地基坑探察与处理暂行规定》对基坑进行探察,会同建设单位有关技术人员进行全面的地质情况负荷,符合设计要求及有关规定后,即可进行灰土回填。
如有地下墓坑、软土层等情况,需由设计单位、监理单位提出处理方案,处理完毕后方可继续施工。
危险性较大分部分项工专项施工方案目录一、建立安全管理休系 (4)二、建立安全生产管理制度 (5)三、建立安全生产教育、培训制度。
(6)四、脚手架安全管理措施 (7)(一)支撑体系安全管理措施 (7)1一般要求 (7)2、材料 (9)3、基本要求 (9)(二)支撑体系脚手架拆除安全管理措施 (10)五、基坑监测: (12)六、土方开挖的注意点: (12)七、塔式起重机 (13)(一)装置安装安全管理措施 (13)(二)塔式起重装置加节安全管理措旅 (14)(三)塔式起重装置运行操作安全管理措施 (15)(四)塔式起重装置拆除安全管理措施 (16)八、明火作业管理 (17)九、临时用电管理措施 (18)本项目为诚通西路住宅、商业用地项目施工总承包工程一标段(南区),项目业主为成都人居置业有限公司,监理单位为中国华西工程设计建设有限公司,地勘单位为中国建筑西南勘察设计研究院,总包单位为中国五冶集团有限公司,工程地址位于三环路与诚通西路交汇处。
项目总建筑面积为260777.98m2,整个项目由高层住宅楼、高层商住楼及地下车库组成。
根据《危险性较大的分部分项工程安全管理办法》,本工程危险性较大分部分项工程清单、工程现场实际情况及我公司在类似工程中的经验相结合,对危险性较大分部分项工程制定了以下安全管理措施。
一、建立安全管理休系1、危险性较大的分部分项工程,公司各级领导在牢固树立“安全第一、预防为主"的思想,坚决贯彻“管生产必须管安全”的原则,把安全生产放在重点议事日程上,作为头等大事来抓,并认真落实“安全生产、文明施工"的规定。
2、建立健全并全面贯彻安全管理制度和备岗位安全责任制,根据工程性质、特点、成立三级安全管理机构.项目部安全领导小组,每周召开一次会议,部署各项安全管理工作和改善安全技术措施,具体检查各部门存在安全隐患问题提出改进安全技术问题,落实安全生产责任制和严格控制工人按安全规程作业,确保施工安全生产。

危险性较大分部分项工程落实施工方案专项行动检查表
年月日项目名称
危险性较大分
部分项工程
名称
施工方案编制方案实施情况□基坑支护□土方(隧道)开挖□脚手架□模板支撑系统
□起重机械安装、吊装及拆卸□高陡边坡、爆破作业□高层建筑防火
检查内容检查结果备注
1、方案编制、审核、专家论证程序是否符合规定
□符合
2、安全措施是否具有针对性和可操作性
□不符合
3、相关单位和人员是否按要求签字和盖章
1、方案实施前是否进行安全交底□符合
2、是否严格按照方案组织施工和指定专人进行监督检测□不符合
精选
持证上岗情况
建设单位履
职情况
监理单位履职
情况3、是否按照规定组织相关人员进行验收
项目负责人安全生产考核合
格证
是否持有有效证件
安全员安全生产考核合格证
特种作业证
工程安全报监时是否提供危险性较大分部分项工程清单
1、是否将危险性较大分部分项工程列入监理规划和监理细则
2、是否按规定审核专项方案
3、是否对方案实施情况进行现场监理
4、是否参加危险性较大分部分项工程验收
□符合
□不符合
□符合
□不符合
□符合
□不符合
精选
存在的隐患
整改要求
检查人员(签字):建设单位项目负责人(签字):
监理单位项目负责人(签字):
施工单位项目负责人(签字):
精选。
