化工企业设备清单【化工企业安全验收评价资料清单】化工企业安全验收评价资料清单 1. 项目文件(1)项目有关立项申请及批复、备案文件(2)营业执照(3)项目安全预评价报告及批复文件(4)初步设计、项目安全专篇及其批复(5)试生产方案及批复文件(6)消防验收意见书(7)防雷检测报告(8)环保验收意见书(9)施工单位、监理单位资质证书(10)压力容器、压力管道制造安装证书(11)初步设计单位资质证书(12)总平面布置图、竣工图(13)工艺流程图(14)消防设施布置图(15)各车间设备平面布置图(16)周边环境示意图(17)项目区域位置图 2.工程设计资料 2.1总平面布置及道路情况介绍 2.2 工艺工艺规程、操作规程、工艺参数及其工艺流程图,工艺操作步骤或单元操作过程,包括从原料的贮存、加料的准备至产品产出及贮存的整个过程操作说明。
(医药、溶剂回收企业请重点介绍溶剂回收工艺) 2.3物料 2.3.1原料、辅料及其年消耗量、吨消耗量(若有溶剂回收,请说明溶剂回收量) 2.3.2基本控制原料说明2.3.3原材料、中间体、产品、副产品和废物的安全、卫生及环保数据 2.3.4规定的极限值和(或)允许的极限值 2.4 设备相关资料 2.4.1建筑物结构情况一览表,包括面积、层数、结构、火灾类别、耐火等级 2.4.2设备明细表,包括设备名称、数量、型号、材质工作压力和温度、生产厂家、安装位置。
2.5 管道工艺管道检测相关数据报告、配管图 2.6自动控制系统报警系统介绍、自动控制系统介绍 2.7 公用工程系统 2.7.1用电负荷等级、电力、变压器设置、变压器容量、年用电量、电缆铺设的情况介绍 2.7.2供水单位、供水管网直径、年工艺用水量、年消防用水量、供水水压。
2.7.3供热情况(锅炉型号、锅炉蒸发量、蒸汽温度、蒸汽压力、功率、蒸汽管道管径、长度、压力) 2.7.4供气(空压机或风机型号、功率、供气量、供气压力等) 2.7.5消防设施布置情况介绍:灭火器材布置位置、消防水、容量,消防管网布置情况、消防栓布置情况 2.7.6污水处理系统介绍(工艺废水、生活污水、雨水如何处理) 2.7.7事故状态下防止环境污染的措施(消防废水收集池长、宽、高或半径、高度) 2.8 安全设施配置情况安全设施的配置、各工艺连锁系统的介绍,各安全卫生技术措施。

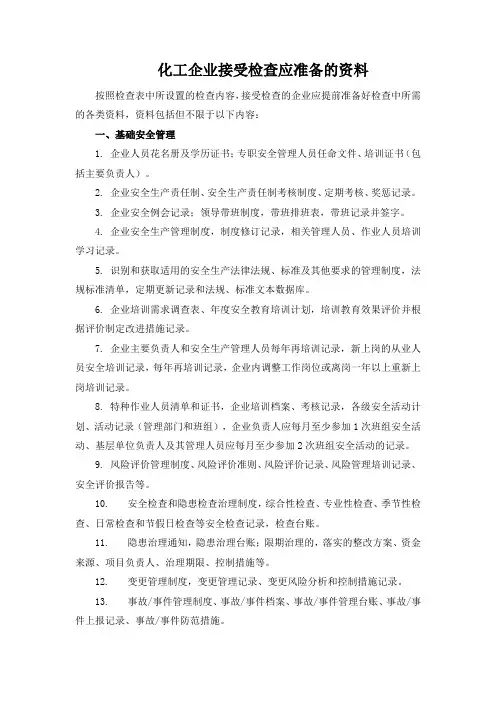

化工企业接受检查应准备的资料按照检查表中所设置的检查内容,接受检查的企业应提前准备好检查中所需的各类资料,资料包括但不限于以下内容:一、基础安全管理1. 企业人员花名册及学历证书;专职安全管理人员任命文件、培训证书(包括主要负责人)。
2. 企业安全生产责任制、安全生产责任制考核制度、定期考核、奖惩记录。
3. 企业安全例会记录;领导带班制度,带班排班表,带班记录并签字。
4. 企业安全生产管理制度,制度修订记录,相关管理人员、作业人员培训学习记录。
5. 识别和获取适用的安全生产法律法规、标准及其他要求的管理制度,法规标准清单,定期更新记录和法规、标准文本数据库。
6. 企业培训需求调查表、年度安全教育培训计划,培训教育效果评价并根据评价制定改进措施记录。
7. 企业主要负责人和安全生产管理人员每年再培训记录,新上岗的从业人员安全培训记录,每年再培训记录,企业内调整工作岗位或离岗一年以上重新上岗培训记录。
8. 特种作业人员清单和证书,企业培训档案、考核记录,各级安全活动计划、活动记录(管理部门和班组),企业负责人应每月至少参加1次班组安全活动、基层单位负责人及其管理人员应每月至少参加2次班组安全活动的记录。
9. 风险评价管理制度、风险评价准则、风险评价记录、风险管理培训记录、安全评价报告等。
10. 安全检查和隐患检查治理制度,综合性检查、专业性检查、季节性检查、日常检查和节假日检查等安全检查记录,检查台账。
11. 隐患治理通知,隐患治理台账;限期治理的,落实的整改方案、资金来源、项目负责人、治理期限、控制措施等。
12. 变更管理制度,变更管理记录、变更风险分析和控制措施记录。
13. 事故/事件管理制度、事故/事件档案、事故/事件管理台账、事故/事件上报记录、事故/事件防范措施。
14. 特殊作业管理制度、作业票、审批手续。
15. 承包商管理制度,承包商名录和档案。
企业与承包商签订的安全协议书。
承包商的作业人员入厂安全培训教育记录,承包商编制的施工方案和作业安全措施,现场安全交底记录。

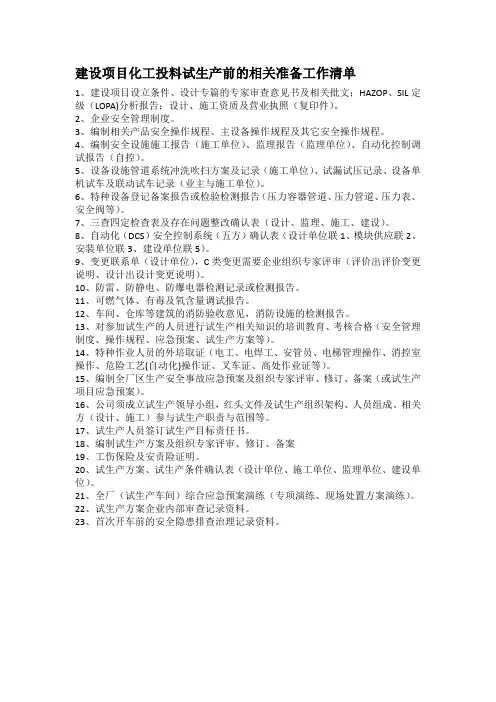

建设项目化工投料试生产前的相关准备工作清单1、建设项目设立条件、设计专篇的专家审查意见书及相关批文;HAZOP、SIL定级(LOPA)分析报告;设计、施工资质及营业执照(复印件)。
2、企业安全管理制度。
3、编制相关产品安全操作规程、主设备操作规程及其它安全操作规程。
4、编制安全设施施工报告(施工单位)、监理报告(监理单位)、自动化控制调试报告(自控)。
5、设备设施管道系统冲洗吹扫方案及记录(施工单位)、试漏试压记录、设备单机试车及联动试车记录(业主与施工单位)。
6、特种设备登记备案报告或检验检测报告(压力容器管道、压力管道、压力表、安全阀等)。
7、三查四定检查表及存在问题整改确认表(设计、监理、施工、建设)。
8、自动化(DCS)安全控制系统(五方)确认表(设计单位联1、模块供应联2、安装单位联3、建设单位联5)。
9、变更联系单(设计单位),C类变更需要企业组织专家评审(评价出评价变更说明、设计出设计变更说明)。
10、防雷、防静电、防爆电器检测记录或检测报告。
11、可燃气体、有毒及氧含量调试报告。
12、车间、仓库等建筑的消防验收意见,消防设施的检测报告。
13、对参加试生产的人员进行试生产相关知识的培训教育、考核合格(安全管理制度、操作规程、应急预案、试生产方案等)。
14、特种作业人员的外培取证(电工、电焊工、安管员、电梯管理操作、消控室操作、危险工艺(自动化)操作证、叉车证、高处作业证等)。
15、编制全厂区生产安全事故应急预案及组织专家评审、修订、备案(或试生产项目应急预案)。
16、公司须成立试生产领导小组,红头文件及试生产组织架构、人员组成、相关方(设计、施工)参与试生产职责与范围等。
17、试生产人员签订试生产目标责任书。
18、编制试生产方案及组织专家评审、修订、备案19、工伤保险及安责险证明。
20、试生产方案、试生产条件确认表(设计单位、施工单位、监理单位、建设单位)。
21、全厂(试生产车间)综合应急预案演练(专项演练、现场处置方案演练)。
验收前需要准备的材料第一篇:验收前需要准备的材料危化品许可建设项目验收前需要准备的材料一、试生产(使用)备案1、试生产(使用)备案认可表(F3)(需盖建设单位章)2、试生产(使用)备案申请表(F4)(需盖设计、施工、监理单位章)3、试生产(使用)方案(建设单位编写。
按国家安监总局令《危险化学品建设项目安全许可实施办法》第8号第二十条规定的6条标题编写)4、建设项目安全设施设计安全许可意见书(市安监局已批复;复印件)5、建设项目施工、安装、监理单位资质证书、建设项目质量监督手续(设计、施工、监理等单位出具的工程竣工验收报告)、(复印件)二、建设项目安全设施竣工验收1、危化品建设项目安全设施(竣工验收)审查申请书(三份)2、安全设施施工情况报告(施工单位编写并盖章。
包括施工、安装、监理单位资质、竣工报告单、隐蔽工程验收记录等)3、安全设施资金投入情况报告(建设单位编写并盖章)4、《安全设施竣工验收评价报告》(不能使用编制《设立评价报告》的机构)5、消防审核、验收文件(复印件)6、隐蔽工程记录(复印件)7、防雷、防静电、特种设备检测报告(复印件)8、主要负责人、安管人员、特种作业人员资格证书(复印件)9、安全规章制度、安全技术操作规程、应急救援预案(按AQ/T9002-2006编制)第二篇:科研项目验收前准备科研项目验收前的准备医院级别科研项目在验收前1个月,由项目承担科室提出验收申请(见表格《科研项目验收申请》)。
项目组在验收前1周将技术报告等相关验收资料交科教科,由科教科安排验收。
国家、省部级、市和区级科研项目在正式验收前35天内由项目负责人将相关验收材料上报科教科。
科教科负责进行形式审核,组织专家(包括财务专家)对相关验收材料进行初审,并提出修改意见和建议。
项目负责人修改后,由科教科上报项目主管职能部门并提出验收申请。
项目验收医院级别科研项目验收由科教科组织技术委员会进行验收,其科研项目经费决算必须经过财务科认可。

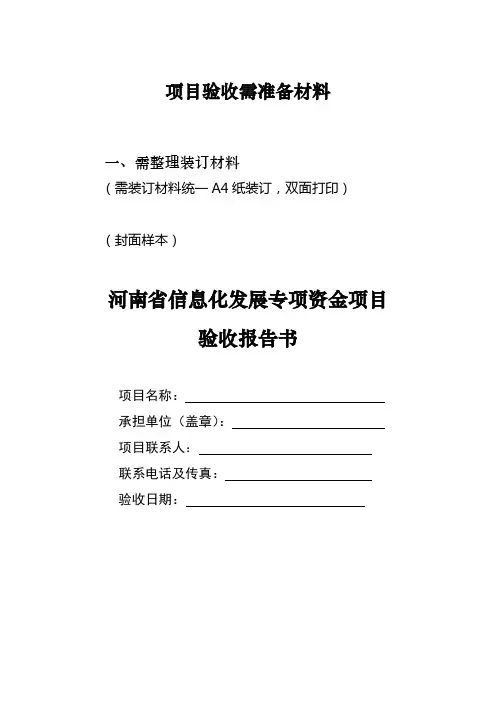

项目验收需准备材料一、需整理装订材料(需装订材料统一A4纸装订,双面打印)(封面样本)河南省信息化发展专项资金项目验收报告书项目名称:承担单位(盖章):项目联系人:联系电话及传真:验收日期:二、验收报告书需装订材料目录1、承担单位项目申请表;2、项目建设工作报告;3、项目管理材料,主要包括:项目计划、采用标准、需求方案及其执行情况;4、测试或应用材料,主要包括:测试单位出具的项目测试报告、监理单位出具的监理报告、用户单位出具的应用和系统试运用情况报告等;5、专项资金使用说明及原始单据复印件;6、项目建设招投标合同(协议);7、项目验收意见书。
三、省信息化发展专项项目验收内容1、项目完成情况。
主要检查项目内容、规模是否按照申报方案、责任书等有关文件约定建成,项目建设中发生的重大变更是否获得批准。
2、项目(开发)建设质量。
主要检查网络系统、应用系统、安全系统的施工质量。
3、执行法律法规和标准情况。
主要检查项目建设和管理是否符合有关法律、法规、专项资金管理办法以及信息化建设相关标准。
4、档案资料情况。
主要检查项目设计、施工、监理、集成、验收等技术档案,合同档案,各类标准、管理文件及过程控制文件等档案资料。
5、专项资金使用情况。
主要检查依据合同规定使用信息化专项资金情况,或者根据批复文件要求,调整使用专项资金情况。
四、项目验收论证会程序1、项目承担单位汇报项目建设和试运行的整体情况。
2、项目验收组查看项目建设有关资料。
3、项目承担单位答疑。
4、项目验收组实地检查项目建设与应用情况。
5、项目验收组研究讨论项目总体情况,出具项目验收意见,并填写《河南省信息化发展专项资金项目验收表》。
6、项目验收组向项目承担单位通报验收情况。
项目验收意见书。

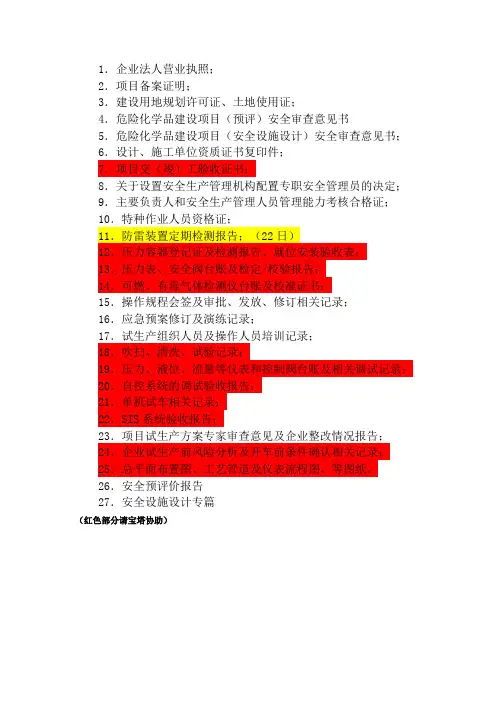

1.企业法人营业执照;
2.项目备案证明;
3.建设用地规划许可证、土地使用证;
4.危险化学品建设项目(预评)安全审查意见书
5.危险化学品建设项目(安全设施设计)安全审查意见书;
6.设计、施工单位资质证书复印件;
7.项目交(竣)工验收证书;
8.关于设置安全生产管理机构配置专职安全管理员的决定;
9.主要负责人和安全生产管理人员管理能力考核合格证;
10.特种作业人员资格证;
11.防雷装置定期检测报告;(22日)
12.压力容器登记证及检测报告、就位安装验收表;
13.压力表、安全阀台账及检定/校验报告;
14.可燃、有毒气体检测仪台账及校准证书;
15.操作规程会签及审批、发放、修订相关记录;
16.应急预案修订及演练记录;
17.试生产组织人员及操作人员培训记录;
18.吹扫、清洗、试验记录;
19.压力、液位、流量等仪表和控制阀台账及相关调试记录;
20.自控系统的调试验收报告;
21.单机试车相关记录;
22.SIS系统验收报告;
23.项目试生产方案专家审查意见及企业整改情况报告;
24.企业试生产前风险分析及开车前条件确认相关记录;
25.总平面布置图、工艺管道及仪表流程图、等图纸。
26.安全预评价报告
27.安全设施设计专篇
(红色部分请宝塔协助)。

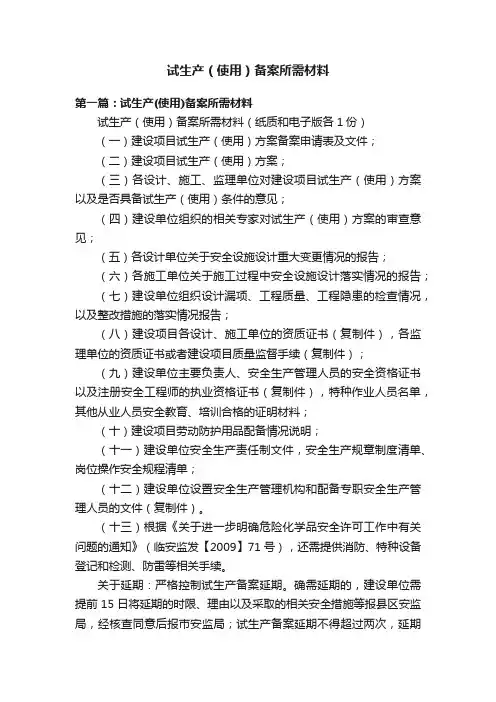

试生产(使用)备案所需材料第一篇:试生产(使用)备案所需材料试生产(使用)备案所需材料(纸质和电子版各1份)(一)建设项目试生产(使用)方案备案申请表及文件;(二)建设项目试生产(使用)方案;(三)各设计、施工、监理单位对建设项目试生产(使用)方案以及是否具备试生产(使用)条件的意见;(四)建设单位组织的相关专家对试生产(使用)方案的审查意见;(五)各设计单位关于安全设施设计重大变更情况的报告;(六)各施工单位关于施工过程中安全设施设计落实情况的报告;(七)建设单位组织设计漏项、工程质量、工程隐患的检查情况,以及整改措施的落实情况报告;(八)建设项目各设计、施工单位的资质证书(复制件),各监理单位的资质证书或者建设项目质量监督手续(复制件);(九)建设单位主要负责人、安全生产管理人员的安全资格证书以及注册安全工程师的执业资格证书(复制件),特种作业人员名单,其他从业人员安全教育、培训合格的证明材料;(十)建设项目劳动防护用品配备情况说明;(十一)建设单位安全生产责任制文件,安全生产规章制度清单、岗位操作安全规程清单;(十二)建设单位设置安全生产管理机构和配备专职安全生产管理人员的文件(复制件)。
(十三)根据《关于进一步明确危险化学品安全许可工作中有关问题的通知》(临安监发【2009】71号),还需提供消防、特种设备登记和检测、防雷等相关手续。
关于延期:严格控制试生产备案延期。
确需延期的,建设单位需提前15日将延期的时限、理由以及采取的相关安全措施等报县区安监局,经核查同意后报市安监局;试生产备案延期不得超过两次,延期合计时间不超过1年。
第二篇:塔吊使用备案所需资料使用备案所需资料1、使用登记申请表;2、贵阳市建筑起重机械产权备案证书;3、建筑起重起械,租赁合同,出租前检测合格证明;4、建筑起重机械检验测报告和安装验收资料(特检所);5、使用单位特种人员资格证书;6、特种人员健康证明及设备维保责任人资格证书;7、建筑起重机械维护保养等管理制度;8、建筑起重机械生产安全事故应急救援预案;9、特种设备制造许可证、产品合格证、防坠器生产及检验日期;10、建筑起重机械各种限位装置证明资料;11、检验检测机构出具的定期检验合格报告;12、安装单位资质证书,安全生产许可证副本;13、安装单位特种作业人员证书;14、建筑起重机械安装(拆卸)工程专项施工方案;15基础验收资料;16、安装单位与使用单位签订的安装(拆卸)合同及安全协议书;17、安装单位负责建筑起重机械安装(拆卸)工程专职安全生产管理人员及专业技术人员名单及职业资格证;18、使用登记表一份,使用登记铁牌标识(样本);19、安装合格验收表(安装、产权单位、施工单位、监理共同验收);第三篇:试生产所需材料总纲试生产所需材料明白纸纸质和电子版各1份,电子版请发到邮箱*****************,邮件名称设置为:试生产+企业名称+项目名称(一)建设项目试生产(使用)方案备案申请表及申请文件;(二)建设项目试生产(使用)方案;(三)各设计、施工、监理单位对建设项目试生产(使用)方案以及是否具备试生产(使用)条件的意见;(四)建设单位组织的相关专家对试生产(使用)方案的审查意见(专家审查后出具);(五)各设计单位关于安全设施设计重大变更情况的报告(设计单位出具);(六)各施工单位关于施工过程中安全设施设计落实情况的报告(施工单位出具);(七)建设单位组织设计漏项、工程质量、工程隐患的检查情况,以及整改措施的落实情况报告;(八)建设项目各设计、施工单位的资质证书(复制件),各监理单位的资质证书或者建设项目质量监督手续(复制件);(九)建设单位主要负责人、安全生产管理人员的安全资格证书以及注册安全工程师的执业资格证书(复制件),特种作业人员名单(附上特种作业人员证书复制件),其他从业人员安全教育、培训合格的证明材料;(十)建设项目劳动防护用品配备情况说明;(十一)建设单位安全生产责任制文件,安全生产规章制度清单、岗位操作安全规程清单;(十二)建设单位设置安全生产管理机构和配备专职安全生产管理人员的文件(复制件)。

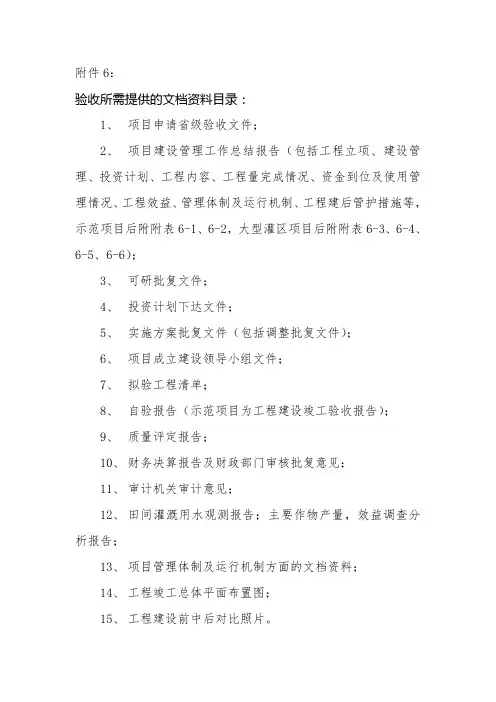

附件6:验收所需提供的文档资料目录:1、项目申请省级验收文件;2、项目建设管理工作总结报告(包括工程立项、建设管理、投资计划、工程内容、工程量完成情况、资金到位及使用管理情况、工程效益、管理体制及运行机制、工程建后管护措施等,示范项目后附附表6-1、6-2,大型灌区项目后附附表6-3、6-4、6-5、6-6);3、可研批复文件;4、投资计划下达文件;5、实施方案批复文件(包括调整批复文件);6、项目成立建设领导小组文件;7、拟验工程清单;8、自验报告(示范项目为工程建设竣工验收报告);9、质量评定报告;10、财务决算报告及财政部门审核批复意见;11、审计机关审计意见;12、田间灌溉用水观测报告;主要作物产量,效益调查分析报告;13、项目管理体制及运行机制方面的文档资料;14、工程竣工总体平面布置图;15、工程建设前中后对比照片。
项目验收应准备的备查档案资料目录:一、项目立项文件资料(可研报告、实施方案、施工图设计及概预算文本)(一)可行性研究报告申报、批复文件(各级)(二)实施方案申报、批复文件(各级)以及咨询意见(三)施工图设计及工程预算申报、批复文件(四)项目调整或设计变更申报、批复文件二、项目建设文件资料(一)建设单位组织机构成立文件(二)设计合同书(三)工程勘测合同(四)咨询合同(五)工程招标、投标文件1、招标申报材料(质监申请、招标报告)2、招标公告3、招投标、评标文件4、中标通知书(六)施工合同及廉政合同(七)开工报告及开工令(八)工程监理文件、资料(九)工程质量监督检测资料三、资金管理文件资料(一)各级下达投资计划文件(二)各级配套资金有关文件资料(三)资金管理有关文件四、灌区(项目区)管理体制及运行机制资料(一)灌区改革方案(二)灌区(项目区)工程管护措施(三)用水户协会管理资料五、竣工验收文件资料(一)建设管理工作报告(二)工程设计报告(三)工程施工管理报告(四)工程试运行报告(五)工程监理报告(六)工程质量评定报告(七)工程竣工财务决算(八)工程竣工财务决算审计报告(九)主要工程照片(十)工程竣工图(十一)多媒体光盘(十二)自验报告(十三)申请省级验收报告(十四)固定资产移交协议书、交付使用资产一览表附表6-1:节水灌溉示范项目建设内容汇总表附件6-2:节水灌溉增效示范项目验收证书(一)注:增产、节水、运行费等效益指标因节水工程建设后作物种植结构发生变化,其指标宜用改造前后的不同作物的产值进行折算对比。
安全验收评价报告所需资料清单一、前言安全验收评价报告是一项非常重要的工作,它是评估一个项目或工程是否符合相关标准和要求的过程中必不可少的一部分。
一个全面的安全验收评价报告可以帮助我们清晰地认识到一个工程项目的优缺点,从而更好地提高其质量和安全水平。
为了制定一份完整、准确、可靠的安全验收评价报告,我们需要准备一些资料和物品。
下面,我将就安全验收评价报告所需资料清单做详细的阐述。
二、报告需要的资料清单1.施工图纸及图纸审核文件施工图纸是安全验收评价报告制定过程中必不可少的一部分。
它可以较为清晰地反映出工程项目的实际情况,如建筑结构、电气线路、管道等。
同时,图纸审核文件也是不可或缺的资料,因为它记载了图纸审核的整个过程,包括审核运作记录、修正返工记录、审核总结报告等。
2.施工进度计划及检查记录施工进度计划是评价加以评价的重要依据,它可以帮助我们了解工程项目的实际进展情况。
同时,安全验收评价报告还需要建立考核制度和检查记录,以确保监督员尽到自己的职责,及时发现问题,提出相应解决措施。
3.设计文件审核记录在工程建设过程中,许多设计文件(如结构设计文件、机械设计文件、装修设计文件等)都需要经过审核才能执行。
安全验收评价报告需要收集所有相关的设计文件审核记录,以完整反映设计文件的合规性。
4.质量监督检查记录质量监督检查记录是对工程质量进行考核的一个重要依据。
这些记录包括关键工序的质量检验报告、产品检验报告等。
5.相关的法规和标准为了保证安全验收评价报告的准确性和权威性,我们需要准确的全面了解所有相关的法规和标准。
这些法规和标准包括国家标准、行业标准、安全标准等。
6.事故记录和应急预案对于工程项目运营过程中发生的事故,我们需要建立相应的事故记录。
在此基础上,我们还需要完善和实施相关的应急预案,以防范整个工程项目在意外情况下可能挑战面对的各种风险。
7.工作票、典型工艺和操作规程在工程建设过程中,需要对不同的工作进行归类,并在每一项工作前制定相应的工作票,以保证工作程序的熟练运作。
安全验收评价应提供的资料1企业概况(企业性质、法人、地理位置、成立时间、试产时间、人员状况、主要产品等)2企业区域布置图3企业总平面布置图(标明各单元功能及单元之间的尺寸,厂区总平面尺寸及与周边建筑物距离)4实际生产规模(包括产品的名称、类别、储存数量、年产量、储存位置、包装方式、规格),涉及危险化学品的名称、年使用量、储存数量、包装方式、规格5设计单位、时间、资质6施工单位、时间、资质7消防验收文件8项目设计及竣工验收文件9企业职工卫生审核登记证10环境监测报告(复件)11职业危害因素监测结果评价报告(复件)12锅炉检验报告(复件)13起重设备检验报告(复件)14评价项目生产工艺框图15主要设备、装置一览表16企业安全及危险化学品专项管理制度、安全操作规程、岗位责任制、安全管理制度、企业法人安全管理资格证、专项安全员资格证、危险品专管员证及特殊工种上岗证等17职业卫生、劳动保护管理制度18劳动保护用品发放标准及发放情况记录19消防设施和生产安全防护设施的配备和管理情况20接触危险化学品员工健康检查档案21危险化学品(含剧毒品)名称、年产(用)量、库存量22企业人员结构情况23企业编制的事故应急救援预案24环保验收情况25安全卫生组织机构网络26电气安全设施检验检测报告27防雷防静电设施检验检测报告安全验收评价应提供的资料(二)安全验收评价是为了确保项目在设计、施工和运行过程中符合相关的安全标准和法规要求,同时保障工作人员和公众的人身安全和财产安全。
以下是安全验收评价过程中需要提供的相关资料:1. 项目规划和设计文件:包括项目规划、设计方案、建筑设计图纸、工程施工图纸等。
这些文件是项目进行安全评价的基础,评价人员需要对文件进行分析和审查,确保其中的安全要求和措施得到合理的体现。
2. 施工合同和施工计划:施工合同是项目各方之间的约定,包括了施工期限、工程质量要求、安全管理责任等内容。
施工计划则是具体的工程施工安排,包括了工地布置、施工方法和工序、安全措施等。

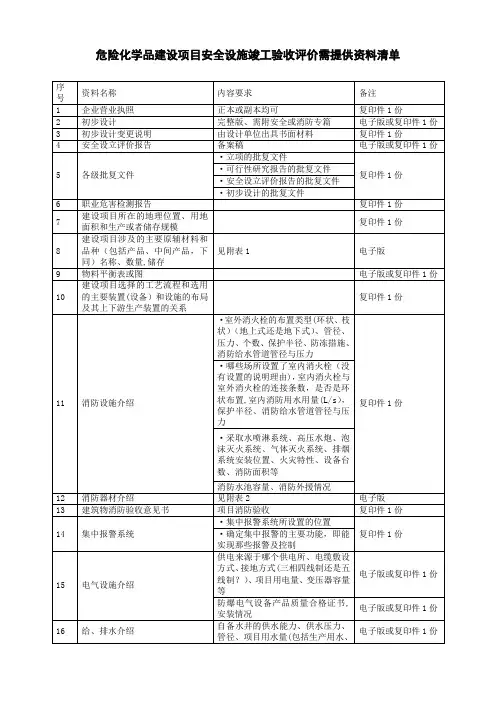

安全验收评价所需资料清单安全验收评价所需资料清单一、法定文件、资料(进入验收评价程序时企业必备的材料)1、★工商营业执照(复印件)2、★评价项目选址意见书、项目工程规划许可证、项目用地规划许可证(复印件)3、相关备案情况的证明(重大危险源、易制毒危险品的相关备案,出具单位:安监局、公安局等)4、★安全生产监督管理局出具的危险化学品生产储存建设项目安全审查意见书(设立审查)、安全生产监督管理局出具的危险化学品生产储存建设项目安全许可意见书(安全设施设计审查)、试生产备案。
5、★进行消防设计的建筑工程的消防验收文件(复印件)6、★建构筑物的防雷验收文件(复印件)7、★锅炉、压力容器等特种设备(起重设备、气瓶)等的有关检测、检验记录(复印件)、★设备的注册使用证(复印件)8、强制检测设备设施情况(安全阀;压力表;可燃、有毒气体检测报警仪及变送器;其它强制检测设备设施情况)9、★主要负责人、安全管理人员培训考核情况表及证书(复印件)10、★公司主要负责人、技术人员学历证书复印件(中小企业)11、★特种作业人员培训考核情况表及证书(复印件)12、★项目设计、施工、监理单位资质证书、土建施工、安装单位资质证书复印件13、工伤保险的缴费证明(复印件)14、其他从业人员培训考核情况表(复印件)二、被评价单位概况1、企业基本情况2、★评价项目、装置基本情况3、★周边的重要场所、区域,道路交通,基础设施,企事业单位、村庄、居民分布情况等的介绍(必须标明距离多远)三、安全生产管理资料1、★企业管理机构、岗位设置网络图2、★安全生产管理机构和专职安全生产管理人员的设置和配备文件3、★各岗位责任制文件、★安全生产管理制度、★企业安全操作规程4、★事故应急救援预案(按导则编制)及其演练、修改、完善情况5、日常安全管理情况(作业证、安全检查、隐患整改、安全会议、安全教育培训等情况)、安全投入台帐等6、项目施工情况报告(项目竣工报告、应由施工单位编制)7、★安全预评价报告,安全设施设计、试生产方案、试生产情况说明四、主要设备、设施资料1、生产、储存系统(1)★主要设备、设施清单(名称、规格型号、介质、材质、主要操作参数、生产厂家等)(2)★储存设施清单(设备名称、规格型号、介质、材、主要操作参数、生产厂家等,仓库结构、面积、分区用途等)2辅助系统(1)★公用工程设施清单(办公、汽、水、电、气、风等设施的名称、规格型号、介质、材质、主要操作参数、生产厂家等)(2)通讯、报警装置、设施清单(3)★安全设施:★检测、报警设施、★防爆、泄压设施、★安全联锁设施、淋洗设施、★劳动防护用品清单、配备明细(4)消防系统:★消防水系统(消防水、消防泵、消防栓等)、蒸汽灭火系统、泡沫灭火系统、★灭火器(型号、数量)(5)建构筑物的情况:建构筑物名称、面积、结构形式等五、工艺技术资料1、生产原料、辅助材料,产品、中间产品、副产品,生产过程中产物,废物的物理性质、化学性质和危险性资料2、★生产原料、辅助材料,产品、中间产品、副产品的数量、规格型号、储存方式等3、反应原理(生产过程的主要化学反应方程式)4、★工艺流程描述(按流程详细描述,包括各岗位温度、压力等主要控制指标)安全验收评价所需资料清单一、法定文件、资料(进入验收评价程序时企业必备的材料)1、★工商营业执照(复印件)2、★评价项目选址意见书、项目工程规划许可证、项目用地规划许可证(复印件)3、相关备案情况的证明(重大危险源、易制毒危险品的相关备案,出具单位:安监局、公安局等)4、★安全生产监督管理局出具的危险化学品生产储存建设项目安全审查意见书(设立审查)、安全生产监督管理局出具的危险化学品生产储存建设项目安全许可意见书(安全设施设计审查)、试生产备案。
安全验收评价需提供资料清单1.营业执照;2.土地证及立项批文(如有县级以上人民政府对项目处于化工园区或化工集中区的规划证明文件一并提供);3.建设项目选址意见书;4.建设用地规划许可证;5.建设工程规划许可证;6.建设项目设立批复文件及专家审查意见;7.建设项目安全设施专篇批复文件及专家审查意见;8.设立评价报告、设计专篇、环评报告及环评批复;9.试生产备案专家审查意见10.试生产方案文件及试生产运行情况报告(试生产运行情况报告应反映①试生产方案的制定和落实②单体运转情况及联动试车情况③72小时的工艺考核情况:产品产量、主要技术指标、主要工艺指标及安全控制指标合格率、主要设备完好率、产品质量合格率、产品能耗及环保是否达到设计要求的情况④主要装置及配套设施的运行情况⑤安全连锁保护、安全阀等安全设施的调试运行情况⑥压力容器、压力管道、安全阀的特种设备及安全附件的检验情况⑦岗位操作人员的培训情况、特殊工种人员培训取证情况⑧安全生产责任制、管理制度、操作规程、应急预案的制定和落实情况等);11.重大危险源备案和证明文件;12.应急预案和备案证明文件;13.危险化学品登记证;14.工程消防验收合格的意见书;15.防雷装置检测报告及合格证;16.工伤保险证明凭证(近期的,能反映出缴费金额和人数);1.法人、总经理、分管生产、分管安全和技术负责人任命文件(红头文件),以及法人、总经理、分管安全负责人的安全合格证明(安监部门有考核合格记录),并提供学历、专业、职称、从事相关行业的年限;17.安全管理机构的设置及安全管理人员的任命文件(安委会、安全管理部门及安全管理人员的红头文件);安全管理的人员安全合格证明(安监部门有考核合格记录)。
(专职安全管理人员学历和专业要求:1、化学化工类或安全工程专业中专以上学历,2、任职资格为化学化工专业的工程师,3、注册为危险物品类的注册安全工程师。
按目前要求企业应配备注册为危险物品类的注册安全工程师进行安全管理工作。
化工企业安全验收评价需要的资料一、企业基本情况资料1. 企业名称、注册地址、法定代表人、经营范围等基本信息;2. 工厂平面布局和建筑结构图;3. 企业组织机构、人员数量和职责分工等相关资料;4. 企业所有制形式、经营规模和主要产品信息;5. 企业生产设备清单及其技术参数。
二、企业危险化学品管理资料1. 企业危险化学品分类、储存量、使用方式等相关资料;2. 危险化学品储存场所平面布局图和安全设施配备情况;3. 危险化学品储罐、管道、阀门等设备的技术参数和完好情况;4. 危险化学品应急预案和事故案例分析;5. 危险化学品运输和装卸作业的操作规程和设备信息。
三、生产工艺和工作方式资料1. 企业主要生产工艺流程图;2. 生产工艺中涉及的危险环节、关键设备和操作环节的安全措施;3. 生产作业场所的通风、照明、设备维护等情况;4. 工人操作规程和培训记录。
四、安全管理制度和措施1. 安全生产责任制和职责、权限划分、安全管理岗位职责等资料;2. 安全生产政策、目标、制度和规范文件;3. 安全培训和考核制度;4. 事故隐患排查和治理记录;5. 安全设施设备的维护保养和检查记录。
五、环境监测和污染治理资料1. 废气、废水、废固体排放污染物的监测数据和处理设施设备运行情况;2. 周边环境影响评价和环境风险评估报告;3. 废物和危险废物的处理与处置情况;4. 安全消防设施的设备维护和消防演练记录。
六、法律法规和标准文件1. 与化工行业安全生产相关的法律法规和标准文件;2. 事故案例分析和国内外同行业安全生产标杆企业情况。
综上所述,化工企业安全验收评价所需的资料包括企业基本情况资料、危险化学品管理资料、生产工艺和工作方式资料、安全管理制度和措施、环境监测和污染治理资料、法律法规和标准文件等。
这些资料的提供将有助于评估企业的安全运营情况和是否符合相关法律法规要求,以确保企业的安全生产。
危险化学品建设项目安全设施竣工验收资料清单1、企业法人营业执照(最新);2、项目立项备案、项目用地证明(选址意见书、土地使用许可证或建设用地规划许可证)、入园许可;3、安全条件审查意见书;4、安全设施设计文档、附图和安全设施设计审查意见书;5、建设项目开工日期、竣工日期、试生产方案、试生产专家意见和试生产方案认可表、试运行总结情况报告;6、安全设施设计、岩土工程勘察、施工、安装、监理单位资质复印件;建设项目竣工报告,各重要单项工程验收记录;控制室抗爆设计文件或计算书;7、设计单位出具的变更或未发生重大变更的说明;8、安全管理机构成立文件及人员任命通知,安全管理机构(图),主要负责人、安全管理人员资质证书和注册安全工程师资格证;9、特种作业人员台账及抽样特种作业人员操作证书;10、消防验收意见书;11、防雷、防静电检测报告;12、参加工伤保险凭证(缴费凭据复印件);13、特种设备检验台账、检验报告(根据项目实际情况,提供锅炉、叉车、行车、储气罐、反应釜等)及相关的使用登记证;14、强制检测设备(安全阀、压力表、可燃气体探测器)台账及抽样提供检测报告复印件;15、安全生产责任制、安全管理制度、安全操作规程及清单;16、事故应急救援预案、事故应急预案备案证明及演练记录;17、重大危险源备案证明;18、消防设施设备;19、防护用品及应急救援器材清单;20、安全教育培训记录;21、根据《危险化学品建设项目安全监督管理办法》(国家安监总局令第45号,第79号修订)第二十六条的规定,提供施工单位出具的《安全设施施工情况报告》、监理单位出具的《安全设施监理情况报告》;22、HAZOP分析报告、SIL定级报告、SIS系统设计方案、SIS系统单项工程验收记录、SIS系统阀门证书、SIS系统专项验收专家审查意见、SIS系统逻辑图;23、项目竣工图(应有施工单位的竣工图章,至少有总平面布置图、设备布置图等);24、盖章页(附后:安全评价委托书、业绩表和反馈表,企业盖公章)。
项目验收所需资料第一篇:项目验收所需资料项目验收所需资料一、单项工程验收资料。
1、环保局出具环保验收证明;2、安监局出具的安全验收报告;3、消防部门出具的安全验收报告;4、项目下达依据等相关档案材料。
二、请有资质的会计事务所出具的财务决算(审计)报告。
三、项目备案通知书。
四、提交竣工验收申请报告书,内容如下:1、项目建设单位基本情况;2、项目建设依据材料;3、项目概况;4、项目实施情况及投资完成情况(国家资金使用情况);5、试生产(试运行)情况;6、实施项目的经验不足。
第二篇:项目建设及竣工验收所需资料项目建设及竣工验收所需资料工程准备阶段文件一、立项文件1、项目建议书;2、项目建议书审批意见及前期工作通知书;3、可行性研究报告及附件;4、可行性研究报告审批意见;5、关于立项有关的会议记录、领导讲话;6、专家建议文件;7、调查资料及项目评估研究资料;二、建设用地、征地、拆迁文件1、选址申请及选址规划意见通知书;2、用地申请报告及县级以上人民政府城乡建设用地批准书;3、拆迁安置意见、协议、方案;4、建设用地规划许可证及其附件;5、划拨建设用地文件;6、国有土地使用证;三、勘察、测绘、设计文件1、工程地质勘察报告;2、水文地质勘察报告、自然条件、地震调查;3、建设用地钉桩通知单;4、地形测量和拨地测量成果报告;5、申报的规划设计条件和规划设计条件通知书;6、审定设计方案通知书及审查意见;7、有关行政部门(人防、环保、消防、交通、园林、市政、文物、通讯、保密、教育、卫生等)批准文件或取得的有关协议;8、政府有关部门对施工图设计文件的审批意见;四、招投标文件及合同1、勘察、设计招投标文件;2、勘察、设计承包合同;3、施工招投标文件;4、施工承包合同;5、工程监理招投标文件;6、监理委托合同;五、开工审批文件1、建设项目列入计划的社保文件;2、建设项目列入计划的批复文件或计划项目表;3、建设项目规划许可证及其附件;4、建设项目工程许可证;5、投资许可证、审计证明、缴纳绿化建设费等证明;6、工程质量监督手续;六、建设、施工、监理机构及负责人1、工程项目管理机构(项目经理部)及负责人名单;2、工程项目监理机构(项目监理部)及负责人名单;3、工程项目施工管理机构(施工项目经理部)及负责人名单;监理文件一、监理规划1、监理规划2、监理实施细则二、监理月报中的有关质量问题三、监理会议纪要中的有关质量问题四、进度控制1、工程开工/复工审批表2、工程开工/复工暂停令五、质量控制1、不合格项目通知2、质量事故报告及处理意见六、造价控制1、工程竣工决算审核意见书七、分包资质1、分包单位资质材料2、供货单位资质材料3、试验等单位资质材料八、合同与其他事项管理1、合同延期报告及审批2、合同争议、违约报告及处理意见3、合同变更材料九、监理工作总结1、工程竣工总结2、质量评价意见报告施工文件一、建设安装工程(一)土建(建筑与结构)工程1、施工技术准备阶段;(1)施工组织设计;(2)技术交流;(3)图纸会审记录;2、施工现场准备;(1)控制网设置资料;(2)工程定位测量资料;(3)基槽开挖线测量资料;3、地基处理记录;(1)地基钎探记录和钎探平面布点图;(2)验槽记录和地基处理记录;(3)桩基施工记录;(4)试桩记录;4、工程图纸变更记录;(1)设计会议会审记录;(2)设计变更记录;(3)工程洽商记录;5、施工材料预测构件质量证明文件及复试试验报告;(1)砂、石、砖、水泥、钢筋、防水材料、隔热保温、防腐材料、轻集料试验汇总表;(2)砂、石、砖、水泥、钢筋、防水材料、隔热保温、防腐材料、轻集料出厂证明文件;(3)砂、石、砖、水泥、钢筋、防水材料、轻集料、焊条、沥青复试试验报告;(4)预制构件(钢、混凝土)出厂合格证、试验记录;6、施工实验记录;(1)土壤(素土、灰土)干密度试验报告;(2)土壤(素土、灰土)击实验验报告;(3)砂浆(试块)抗压强度试验报告;(4)混凝土(试块)抗压强度试验报告;(5)混凝土抗渗实验报告;(6)商品混凝土出厂合格证、复试报告;(7)钢筋接头(焊接)试验报告;(8)土壤、砂浆、混凝土、钢筋连接、混凝土抗渗试验报告汇总表;7、隐蔽工程检查记录;(1)基础和主体结构钢筋工程;(2)钢结构工程;(3)防水工程;(4)高程控制;8、施工记录;(1)工程定位测量检查记录;(2)沉降观测记录;(3)现场施工预应力记录;(4)工程竣工测量;(5)新型建筑材料;(6)施工新技术;9、工程质量事故处理记录;10、工程质量检验记录;(1)基础、主体工程验收记录;(2)幕墙工程验收记录;(3)分部(子分部)分项工程质量验收报告;(二)电气、给排水、消防、采暖、通风、空调、燃气、建筑智能化、电梯工程1、图纸会审;2、设计变更;3、工程洽谈;4、设备、产品质量合格证、质量保证书;5、设备安装记录;6、设备试运行记录;7、设备明细表;8、隐蔽工程检查记录;9、电气接地电阻、绝缘电阻、综合布线、有线电视末端等测试记录;10、楼宇自控、监视、安装、视听、电话等系统调控记录;11、变配电设备安装、检查、通电、满负荷测试记录;12、给排水、消防、采暖、通风、空调、燃气等管道强度、严密性、灌水、通水、吹洗、漏风、试压、通球、阀门等试验记录;13、电气照明、动力、给排水、消防、采暖、通风、空调、燃气等系统调试、试运行记录;14、电梯接地电阻、绝缘电阻测试记录;空载、半载、满载、超载试运行记录;平衡、运速、噪声调整试验报告;15、质量事故处理记录;16、分部(子分部)工程质量验收记录;(三)室外工程1、室外安装(给水、雨水、污水、热力、燃气、电讯、电力、照明、电视、消防等)施工文件;2、室外建筑环境(建筑小品、水景、道路园林绿化等)施工文件;二、市政基础设施工程1、图纸会审记录;2、工程定位测量资料;3、工程定位测量复核记录;4、导线点、水准点测量复核记录;5、工程轴线、定位桩、高程测量复核记录;6、设计变更通知单;7、洽商记录;8、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表、质量合格证书和出厂检验报告及现场复试报告;9、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表、出厂合格证和试验报告、现场复试报告;10、混凝土预制构件、管材、管件、钢结构构件等试验汇总表、出厂合格证书和相应的施工技术资料;11、厂站工程的成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表、出厂合格证书及安装使用说明;12、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表;13、回填土、路床压实度试验及土质的最大干密度和最佳含水量试验报告;14、石灰类、水泥类、二灰类无机混合料基层的标准击实验报告;15、道路基层混合料强度试验报告;16、道路面层压实度实验记录;17、混凝土试块强度试验报告;18、混凝土试块抗渗、抗冻试验报告;19、混凝土强度试块统计、评定记录; 20、砂浆试块强度试验报告;21、砂浆试块强度统计评定记录;22、钢筋(材)焊、连接试验报告;23、桩基础试(检)验报告;24、地基钎测记录及钎测位置图;25、地基与基槽验收记录;26、地基处理记录与示意图;27、桩基位置平面示意图28、打桩记录;29、钻孔桩钻进记录及成孔质量检查记录; 30、钻孔(挖孔)桩混凝土浇灌记录;31、厂(场)、站工程大型设备安装调试记录;32、预应力张拉记录表;33、预应力张拉孔道压浆记录;34、孔位示意图;35、沉井工程下沉观测记录;36、管道、箱涵等工程项目推进记录;37、构筑物沉降观测记录;38、预制安装水泥壁板缠绕钢丝应力测定记录;39、隐蔽工程检查(验收)记录; 40、分部工程质量评定记录;41、道路工程的弯沉试验记录;42、桥梁工程的动、静载试验记录;43、无压力管道的严密性试验记录;44、压力管道的强度试验、严密性试验、通球试验等记录;45、水池满水试验;46、消化池气密性试验;47、电气绝缘电阻、接地电阻测试记录;48、电气照明、燃气管网等网试运行记录;49、供热管网、燃气管网等网试运行记录; 50、燃气储罐总体试验记录;51、电讯、宽带网等管网试运行记录;52、工程质量事故报告及处理记录;53、建筑物、构筑物竣工测量记录及测量示意图;54、地下管线工程竣工测量记录;竣工图一、建筑安装工程竣工图(一)综合竣工图1、综合图(1)总平面布置图(包括建筑、建筑小品、水景、照明、道路、绿化等)(2)竖向布置图(3)室外给水、排水、热力、燃气等管网综合图;(4)电气(包括热力、电讯、电视系统等)综合图;(5)设计总说明书;2、室外专业图(1)室外给水(2)室外雨水(3)室外污水(4)室外热力(5)室外燃气(6)室外电讯(7)室外电力(8)室外电视(9)室外建筑小品(10)室外消防(11)室外照明(12)室外水景(13)室外道路(14)室外绿化(二)专业竣工图1、建筑竣工图2、结构竣工图3、装饰(装修)工程竣工图4、电气工程(智能化工程)竣工图5、给排水工程(消防工程)竣工图6、采暖通风空调工程竣工图7、燃气工程竣工图二、市政基础设施工程竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等公交工程;6、地下铁道等轨道交通工程;7、地下人防工程;8、水利防灾工程;9、排水工程;10、供水、供热、供气、电力、电讯等地下管线工程;11、高压架空输电线工程;12、污水处理、垃圾处理处置工程;13、场、厂、站工程竣工验收文件1、工程概括表;2、工程竣工图;3、单位(子单位)工程质量验收记录;4、竣工验收证明;5、竣工验收报告;6、竣工验收备案表(包括各专项验收认可文件);7、工程质量保修书;8、单位工程质量评定表及报验单;9、决算文件;10、交付使用财产总表和财产明细表;11、工程有关照片;12、录音、录像材料、缩微品;13、光盘、磁盘。
化工企业安全试生产项目验收需要准备哪些材料
试生产备案需要材料:
(一)试生产(使用)方案备案表(两份);
(二)试生产(使用)方案(两份);
(三)设计、施工、监理单位对试生产(使用)方案以及是否具备试生产(使用)条件的意
见(两份);
(四)专家对试生产(使用)方案的审查意见(两份);
(五)安全设施设计重大变更情况的报告(两份);
(六)施工过程中安全设施设计落实情况的报告(两份);
(七)组织设计漏项、工程质量、工程隐患的检查情况,以及整改措施的落实情况报告(两
份);
(八)建设项目施工、监理单位资质证书(复制件两份);
(九)建设项目质量监督手续(复制件两份);
(十)主要负责人、安全生产管理人员、注册安全工程师资格证书(复制件),以及特种作
业人员名单(两份);
(十一)从业人员安全教育、培训合格的证明材料(两份);
(十二)劳动防护用品配备情况说明(两份);
(十三)安全生产责任制文件,安全生产规章制度清单、岗位操作安全规程清单(两份);(十四)设置安全生产管理机构和配备专职安全生产管理人员的文件(复制件两份)。
试生产验收需要材料:
(一)建设项目安全设施竣工验收申请书及文件(两份);
(二)建设项目安全设施施工、监理情况报告(两份);
(三)建设项目安全验收评价报告(两份);
(四)试生产(使用)期间是否发生事故、采取的防范措施以及整改情况报告(两份);
(五)为从业人员缴纳工伤保险费的证明材料(复制件两份);
(六)危险化学品事故应急预案备案登记表(复制件两份);
(七)构成危险化学品重大危险源的,还应当提交危险化学品重大危险源备案证明文件(复制件两份)。
