装饰装修临水临电施工方案设计
- 格式:doc
- 大小:78.50 KB
- 文档页数:14

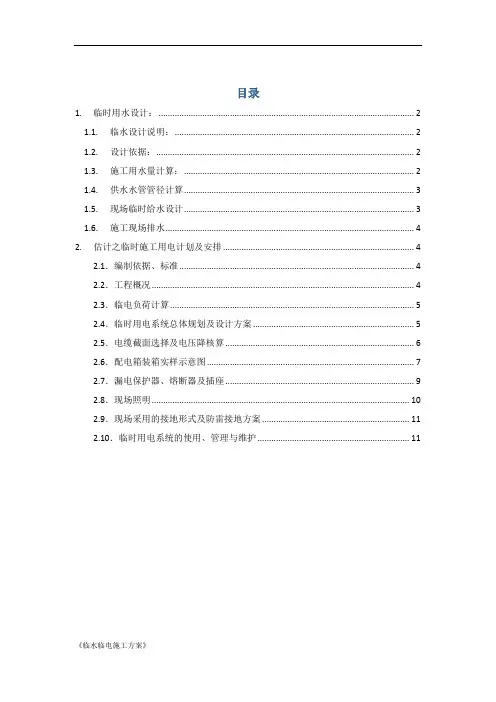

目录1.临时用水设计: (2)1.1.临水设计说明: (2)1.2.设计依据: (2)1.3.施工用水量计算: (2)1.4.供水水管管径计算 (3)1.5.现场临时给水设计 (3)1.6.施工现场排水 (4)2.估计之临时施工用电计划及安排 (4)2.1.编制依据、标准 (4)2.2.工程概况 (4)2.3.临电负荷计算 (5)2.4.临时用电系统总体规划及设计方案 (5)2.5.电缆截面选择及电压降核算 (6)2.6.配电箱装箱实样示意图 (7)2.7.漏电保护器、熔断器及插座 (9)2.8.现场照明 (10)2.9.现场采用的接地形式及防雷接地方案 (11)2.10.临时用电系统的使用、管理与维护 (11)临时用水及用电施工方案1.临时用水设计:1.1.临水设计说明:本临时用水方案包括生产给水系统、临时消火栓给水系统、生活给水系统及现场临时排水系统。
根据《议标文件》要求,发包方不提供临时水源接入点,由承包人自行解决生产、生活、消防用水水源问题。
因现场不设生活区,职工现场饮用水问题从场外送水解决,现场生产用水水源由丙区高层地下室降水井抽水解决,并通过在现场设置的沉砂池沉淀后引至水箱后加压后送至各生产用水点。
1.2.设计依据:a.《建筑设计防火规范》;b.《建筑给水排水设计手册》中国建筑工业出版社;c.结构及装饰装修施工规划的施工现场平面布置图;d.前总包临水布置实况踏勘示意图。
1.3.施工用水量计算:a.工地施工用水量计算:计算公式:q1=k1∑Q1×N1/(T1×t)×k2/(8×3600)q1:施工用水量(L/S)k1:未预计施工用水系数(1.05~1.15)Q1:年(季)度工程量(以实物计量单位表示)N1:施工用水定额T1:年(季)度有效作业天数t:每天工作班数k2:用水不均衡系数工程实际工程量及计算系数的确定:由于工程装修施工阶段相对于主体结构阶段施工用水量大,故Q1主要以二次结构和抹灰工程量计算为依据,本工程二次结构/框架填充墙/室外砌体工程量约为80000m³,本工程全部采用商品混凝土,所以本设计主要考虑砼养护用水量,根据施工用水定额,砼养护水定额为400升/m³,拟定混凝土结构施工工期约为321天,每天按2个工作班计算,因此:k1=1.1;Q1=73500㎡;N1=400升/m³;T1=321天;t=2班;k2=1.5故:q1=1.1×(80000×400)/(321×2)×1.5/(8×3600)=3.22L/Sa.施工机械用水量计算:计算公式:q2=k1∑Q2×N2×k3/(8×3600)q2:机械用水量(L/S)k1:未预计施工用水系数(1.05~1.15)Q2:施工机械用水定额N2:同种机械台数k3:施工机械用水不均衡系数施工机械用水量:施工用水机械表q2=1.15×(800×3+60×4+500×25)×2/(8×3600)=1.05L/Sb.施工现场生活用水量:计算公式:q3=p1N3k4/b×8×3600q3:施工现场生活用水量p1:施工现场高峰生活人数N3:施工现场生活用水定额k4:施工现场生活用水不均衡系数b:每天工作班次本工程高峰时现场人员约1600(含管理人员)人,按2班考虑,生活用水25L/人·日。
目录第一章编制依据............................................ - 1 -第二章工程概况............................................ - 1 -第三章机械设备配置计划.................................... - 2 -第四章配电规划与设计...................................... - 3 -4.1总体规划........................................................................................................ - 3 -4.2临电设计........................................................................................................ - 4 -第五章施工临时用电、用水安装.............................. - 6 -5.1施工临时用电线路布置要求 ........................................................................... - 6 -5.2配电柜安装 .................................................................................................... - 8 -5.3电缆敷设........................................................................................................ - 8 -5.4施工临时用水安装.......................................................................................... - 9 -第六章安全用电技术措施.................................... - 9 -6.1照明设施........................................................................................................ - 9 -6.2接地 ............................................................................................................. - 11 -6.3接零 ............................................................................................................. - 12 -6.4防雷 ............................................................................................................. - 12 -6.5冬季用电措施............................................................................................... - 13 -6.6雨季用电措施............................................................................................... - 13 -第七章预防电气火灾措施................................... - 14 -7.1预防电气火灾基本要求................................................................................. - 14 -7.2施工现场引发火灾的原因分析...................................................................... - 14 -7.3电气火灾预防措施........................................................................................ - 15 -第八章施工临时用电管理................................... - 17 -8.1施工临时用电管理内容................................................................................. - 17 -8.2专职电工管理............................................................................................... - 17 -8.3安全距离与外电防护 .................................................................................... - 18 -8.4使用与维护 .................................................................................................. - 19 -第九章应急救援预案....................................... - 19 -9.1应急救援组织机构........................................................................................ - 19 -9.2应急救援指挥小组职责................................................................................. - 20 -9.3安全事故应急救援措施................................................................................. - 20 -9.4应急预案的培训及演练................................................................................. - 23 -9.5事故处理及对应急预案进行评价和改进........................................................ - 23 -第十章计算书及相关附图....................... 错误!未定义书签。
装修工程临电方案一、前期准备1.1 安排专业电气工程师进行现场勘察,了解施工现场的具体情况,如建筑结构、用电需求等。
1.2 根据勘察结果,制定临时用电方案,并与客户进行沟通确认。
1.3 准备所需的设备和材料,包括电缆、插座、配电箱等。
二、临时用电设计2.1 根据临时用电需求确定总配电箱的位置,并与施工单位协商确定。
2.2 按照用电需求,确定线路布置方案,包括主线路和分支线路的走向和布置。
2.3 设计临时用电系统的配电方案,确定配电箱和插座的数量和位置,确保用电安全和便利。
三、临时用电施工3.1 按照设计方案进行布线施工,保证线路的安全性和可靠性。
3.2 安装总配电箱和分支配电箱,并与用电设备进行连接测试,确保正常运行。
3.3 安装插座和开关等配电设备,并进行检测和调试,保证用电设备正常使用。
3.4 完成临时用电系统的验收,并做好相关记录和档案。
四、临时用电管理4.1 制定临时用电管理制度,明确责任人和管理流程,确保用电安全。
4.2 安排专人进行临时用电系统的定期巡检和维护,及时处理设备故障和问题。
4.3 加强对临时用电系统的监控和管理,做好用电的调度和分配,避免用电过载和短路等安全隐患。
五、临时用电安全5.1 制定临时用电安全管理规定,对使用电工进行培训,确保他们熟悉安全用电知识。
5.2 对临时用电系统进行定期安全检测和维护,确保设备和线路的安全可靠。
5.3 加强安全监督和管理,建立安全奖惩制度,促进全员参与用电安全管理。
六、临时用电整改6.1 针对用电系统存在的问题和隐患,及时整改和改进,确保用电系统的安全可靠。
6.2 定期对临时用电系统进行评估和检查,及时发现问题并采取相应的整改措施。
七、临时用电监督7.1 加强对临时用电施工的监督,确保施工单位按照规定进行施工,做好施工质量管理。
7.2 对临时用电系统的使用进行监管,防止违规用电行为的发生,确保用电安全。
八、临时用电验收8.1 在临时用电系统施工完成后,进行验收,确保系统符合相关规定和标准。
一、编制依据1.1 施工图纸:依据《建筑工程施工图纸》及相关配套图纸,包括结构、设备、装饰等施工图纸。
1.2 施工组织设计:依据《建筑工程施工组织设计》及现场实际情况,合理制定施工方案。
1.3 国家及行业标准:《建筑装饰装修工程质量验收规范》(GB50210—2001)、《住宅装饰装修工程施工规范》(GB50327—2001)、《建筑地面工程施工质量验收规范》(GB50209—2002)等。
二、工程概况2.1 工程建设概况本工程为XX住宅小区,占地面积约XX平方米,总建筑面积约XX平方米,共XX栋楼,其中住宅楼XX栋,商业楼XX栋。
装饰装修工程主要包括住宅楼、商业楼的室内外装饰装修。
2.2 工程做法2.2.1 室内装饰:- 墙面:采用白色耐水腻子,12cm高蓝色踢脚板;- 地面:除厨房、卫生间为地砖外,全部为细石砼水泥压光;- 顶棚:除间道为矿棉吸音板吊顶板外,其他全部刮白耐水腻子。
2.2.2 室外装饰:- 外墙面:弹涂浅粉色涂料,6.50m以下至室外地坪为仿蘑菇石饰面板;- 外窗:塑料钢窗。
2.3 工程施工条件施工现场已具备施工条件,包括临时用电、用水、道路等。
三、施工安排3.1 项目管理目标确保工程质量、进度、安全、文明施工,达到长城杯工程标准。
3.2 项目管理组织机构与职责分工3.2.1 项目组织架构图(此处插入项目组织架构图)3.2.2 项目人员职责分工(此处插入项目人员职责分工)3.3 各项资源供应方式3.3.1 劳务资源安排一览表(此处插入劳务资源安排一览表)3.3.2 工程大用宗物资安排一览表(此处插入工程大用宗物资安排一览表)3.3.3 施工周转工具采购供应安排一览表(此处插入施工周转工具采购供应安排一览表)3.4 施工流水段的划分3.4.1 施工流水段划分(此处插入施工流水段划分)3.4.2 施工工艺流程(此处插入施工工艺流程)3.5 工程施工重点和难点分析及应对措施(此处插入工程施工重点和难点分析及应对措施)3.6 新技术应用要求(此处插入新技术应用要求)3.7 关键及特殊过程控制(此处插入关键及特殊过程控制)四、施工进度计划(此处插入施工进度计划)五、施工准备与资源配置计划5.1 技术准备5.2 现场准备5.2.1 施工临水临电方案及处理措施(此处插入施工临水临电方案及处理措施)5.3 物资准备5.4 劳动力配置计划5.5 施工机具配置计划5.6 测量计量仪器配置计划六、主要施工方法及工艺要求6.1 测量放线工艺流程和施工要点6.1.1 工艺流程(此处插入工艺流程)6.1.2 操作工艺(此处插入操作工艺)6.1.3 质量要求(此处插入质量要求)6.2 瓷砖楼地面施工方法6.2.1 工艺流程(此处插入工艺流程)6.2.2 操作工艺(此处插入操作工艺)6.2.3 质量要求(此处插入质量要求)6.3 石材地面施工方法6.3.1 工艺流程(此处插入工艺流程)6.3.2 操作工艺(此处插入操作工艺)6.3.3 质量要求(此处插入质量要求)七、质量保证措施7.1 施工过程控制7.2 质量验收标准7.3 质量保证体系七、安全文明施工措施7.1 施工现场安全管理7.2 施工现场文明施工七、环境保护措施7.1 施工现场环境保护7.2 环境保护设施七、施工组织协调7.1 施工组织协调机构7.2 施工组织协调措施七、施工合同管理7.1 施工合同签订7.2 施工合同履行八、竣工交付8.1 竣工验收8.2 竣工资料整理8.3 竣工交付九、施工总结9.1 施工经验总结9.2 施工不足及改进措施本施工方案仅供参考,具体施工过程中可根据实际情况进行调整。
临水临电工程施工方案一、项目概况本项目位于某县城市区,总面积约xxx平方米,是一处临水临电工程项目。
项目总体功能定位为xxx,旨在提供xxx服务,满足xxx需求。
该项目紧邻xxx水体,临近xxx电线,因此,在施工过程中需要高度重视安全问题,同时也要充分考虑环境保护和景观美化问题。
二、施工准备1.人员根据项目需求,将组建施工团队,包括项目经理、施工员、安全管理员、环境保护管理员等,确保施工人员的数量和质量满足项目需要。
2.材料根据项目设计方案,准备所需的施工材料和设备,包括建筑材料、机械设备、安全防护用具等,确保施工过程中的材料供应充足。
3.方案准备在施工前,需制定详细的施工方案,包括施工进度计划、安全预案、环境保护预案、应急救援预案等,确保施工全过程的安全可控。
三、施工方案1.安全施工(1)电力安全在临近电线的施工区域,要设置专门的警戒区,并由专人负责监控。
施工人员需要全程佩戴绝缘手套和绝缘鞋,确保电力安全。
(2)水体安全在临近水体的施工区域,要设置警戒线,并配备专业的水域救援人员。
施工人员需全程佩戴救生衣,并配备救生设备,确保水体安全。
2.环境保护(1)垃圾处理施工过程中产生的垃圾要及时清理,分类处理,并合理安排运输,确保不对周边环境造成影响。
(2)水质保护在施工过程中,要加强对水质的监测,定期检测施工区域周边水质情况,确保不对水体产生污染。
3.景观美化在施工过程中,要根据设计要求进行景观美化工作,如植树造林、绿化带建设等,确保施工结束后,周边环境美化和生态恢复。
四、施工流程1.勘测和测量在施工前,要对施工区域进行勘测和测量,确保施工按照设计方案进行。
2.基础施工按照设计方案进行地基处理和基础施工,确保建筑物的安全和稳固。
3.主体建设根据设计方案进行建筑主体施工,确保建筑物的质量和外观要求。
4.设备安装根据设计方案进行设备安装,确保设备运行正常和安全。
5.细节工程进行建筑物的细节工程,包括装饰、装修等,确保建筑物的美观和实用。

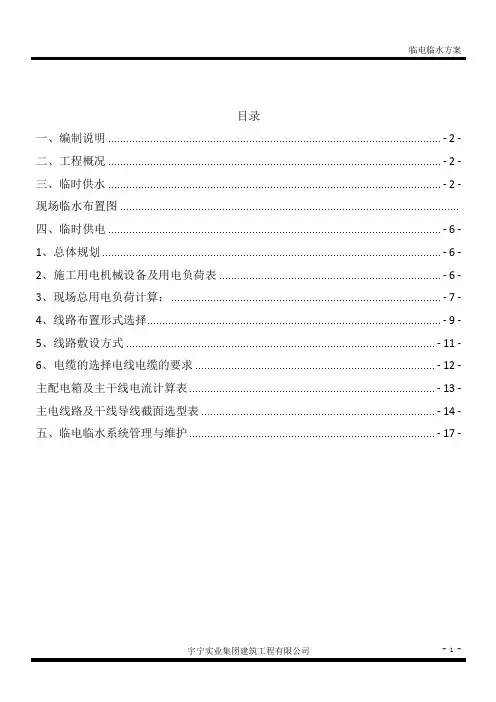

目录第一部分临时用电、用水施工方案 (3)一工程概况 (3)二编制依据 (3)三现场概况 (4)四临时用电计算 (5)4.2 临时用电计算书 (6)4.3 导线选择 (7)五、绘制第一阶段临时供电施工图 (9)六、安全用电技术措施 (10)6.1、安全用电技术措施 (10)6. 2、安全用电组织措施 (14)七、安全用电防火措施 (15)7. 1、施工现场发生火灾的主要原因 (15)7.2、预防电气火灾的措施 (16)八、防雷装置设计 (17)九、接地装置设计 (17)十施工现场的照明 (18)十一配电箱及开关箱设置 (19)11.2.电箱和开关箱的使用和维护 (22)11.3. 配电线路的敷设及要求 (23)11.3.1线路走向按以下原则 (23)11.3.2敷设方式 (23)十二防护措施 (24)十三安全用电措施和电气防火措施 (25)13.1.安全用电措施 (25)13.2.电气防火措施 (26)十四其他技术要求 (27)十五临时用电应急预案 (28)15.1. 应急小组 (28)15.2. 应急措施 (29)第二部分现场临时用水施工方案 (31)一临时用水概况 (31)二工程施工临时用水概算 (31)三. 施工用水布置 (32)3.1.平面布置 (32)3.2. 施工用水竖向布置 (33)3.3. 临时水管埋设节点 (33)附图表 (36)第一部分临时用电、用水施工方案一工程概况本工程的临时建筑主要建设在南面围墙南侧,施工区域与办公生活区用临时围墙隔开。
根据现场条件与施工生产要求,以及综合考虑分包所需用房,办公区拟建1栋2层共26间办公室(6m×3.6m);管理员生活区建1栋2层管理人员宿舍(6m×3.6m),共24间标准用房,其中一层3间各均分成两小间,1间卫生间,两间浴室,2间食堂,1间厨房;二层一间夫妻房,2间娱乐室,其余为管理人员宿舍。
工人生活区拟建5栋2层工人宿舍共82间,包括工人宿舍75间,男女厕所3间,男女浴室3间,小卖部1间(6m×3.6m),另建一栋单层5间为大食堂,操作间,储物间(6m×3.6m)。

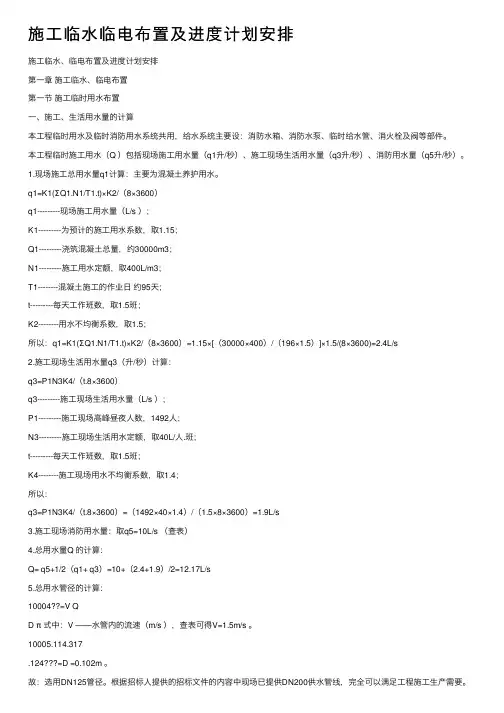

施⼯临⽔临电布置及进度计划安排施⼯临⽔、临电布置及进度计划安排第⼀章施⼯临⽔、临电布置第⼀节施⼯临时⽤⽔布置⼀、施⼯、⽣活⽤⽔量的计算本⼯程临时⽤⽔及临时消防⽤⽔系统共⽤,给⽔系统主要设:消防⽔箱、消防⽔泵、临时给⽔管、消⽕栓及阀等部件。
本⼯程临时施⼯⽤⽔(Q )包括现场施⼯⽤⽔量(q1升/秒)、施⼯现场⽣活⽤⽔量(q3升/秒)、消防⽤⽔量(q5升/秒)。
1.现场施⼯总⽤⽔量q1计算:主要为混凝⼟养护⽤⽔。
q1=K1(ΣQ1.N1/T1.t)×K2/(8×3600)q1---------现场施⼯⽤⽔量(L/s );K1---------为预计的施⼯⽤⽔系数,取1.15;Q1---------浇筑混凝⼟总量,约30000m3;N1---------施⼯⽤⽔定额,取400L/m3;T1--------混凝⼟施⼯的作业⽇约95天;t---------每天⼯作班数,取1.5班;K2--------⽤⽔不均衡系数,取1.5;所以:q1=K1(ΣQ1.N1/T1.t)×K2/(8×3600)=1.15×[(30000×400)/(196×1.5)]×1.5/(8×3600)=2.4L/s2.施⼯现场⽣活⽤⽔量q3(升/秒)计算:q3=P1N3K4/(t.8×3600)q3---------施⼯现场⽣活⽤⽔量(L/s );P1---------施⼯现场⾼峰昼夜⼈数,1492⼈;N3---------施⼯现场⽣活⽤⽔定额,取40L/⼈.班;t---------每天⼯作班数,取1.5班;K4--------施⼯现场⽤⽔不均衡系数,取1.4;所以:q3=P1N3K4/(t.8×3600)=(1492×40×1.4)/(1.5×8×3600)=1.9L/s3.施⼯现场消防⽤⽔量:取q5=10L/s (查表)4.总⽤⽔量Q 的计算:Q= q5+1/2(q1+ q3)=10+(2.4+1.9)/2=12.17L/s5.总⽤⽔管径的计算:10004??=V QD π式中:V ——⽔管内的流速(m/s ),查表可得V=1.5m/s 。

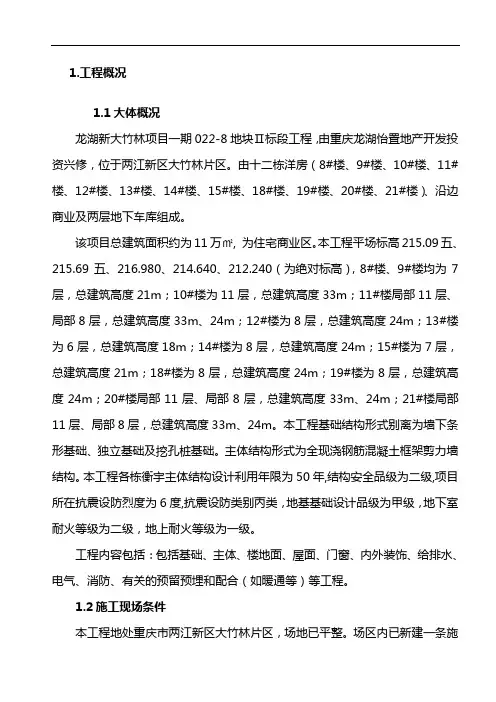

1.工程概况1.1大体概况龙湖新大竹林项目一期022-8地块Ⅱ标段工程,由重庆龙湖怡置地产开发投资兴修,位于两江新区大竹林片区。
由十二栋洋房(8#楼、9#楼、10#楼、11#楼、12#楼、13#楼、14#楼、15#楼、18#楼、19#楼、20#楼、21#楼)、沿边商业及两层地下车库组成。
该项目总建筑面积约为11万㎡, 为住宅商业区。
本工程平场标高215.09五、215.69五、216.980、214.640、212.240(为绝对标高),8#楼、9#楼均为7层,总建筑高度21m;10#楼为11层,总建筑高度33m;11#楼局部11层、局部8层,总建筑高度33m、24m;12#楼为8层,总建筑高度24m;13#楼为6层,总建筑高度18m;14#楼为8层,总建筑高度24m;15#楼为7层,总建筑高度21m;18#楼为8层,总建筑高度24m;19#楼为8层,总建筑高度24m;20#楼局部11层、局部8层,总建筑高度33m、24m;21#楼局部11层、局部8层,总建筑高度33m、24m。
本工程基础结构形式别离为墙下条形基础、独立基础及挖孔桩基础。
主体结构形式为全现浇钢筋混凝土框架剪力墙结构。
本工程各栋衡宇主体结构设计利用年限为50年,结构安全品级为二级,项目所在抗震设防烈度为6度,抗震设防类别丙类,地基基础设计品级为甲级,地下室耐火等级为二级,地上耐火等级为一级。
工程内容包括:包括基础、主体、楼地面、屋面、门窗、内外装饰、给排水、电气、消防、有关的预留预埋和配合(如暖通等)等工程。
1.2施工现场条件本工程地处重庆市两江新区大竹林片区,场地已平整。
场区内已新建一条施工道路进入,能知足施工运输的需要。
场内管网设施尚未完善,场地有部份排水系统。
靠金州大道有一接水口和供电系统,将别离对办公区及生活区进行供电供水,同时此接水口还将对现场施工进行供水,靠近恒山西路处,有1台箱式电力变压器,此箱式电力变压器将对施工现场进行供电。
目录一、编制说明 ............................................................................................................... - 2 -二、工程概况 ............................................................................................................... - 2 -三、临时供水 ............................................................................................................... - 2 - 现场临水布置图 .................................................................................................................四、临时供电 ............................................................................................................... - 6 -1、总体规划 ................................................................................................................. - 6 -2、施工用电机械设备及用电负荷表 .......................................................................... - 6 -3、现场总用电负荷计算:.......................................................................................... - 7 -4、线路布置形式选择.................................................................................................. - 9 -5、线路敷设方式 ....................................................................................................... - 11 -6、电缆的选择电线电缆的要求 ................................................................................ - 12 - 主配电箱及主干线电流计算表 .................................................................................. - 13 - 主电线路及干线导线截面选型表 .............................................................................. - 14 - 五、临电临水系统管理与维护 .................................................................................. - 17 -一、编制说明1、依据甲方提供的相关资料;2、本工程施工组织设计提供施工现场规划;3、本工程施工图纸;二、工程概况25-39#楼及地下车库,总建筑面积148011.22 m2,地上建筑面积105787.43m2,地下建筑面积42224.19m2,本工程共包含14 栋住宅单体、1栋幼儿园及部分裙房,其中37#、38#楼为30F高层、34#楼为26F高层、33#楼为20F高层、36#、39#楼为15F高层、35#楼为13F高层、32#楼为11F高层、25#、30#楼为7F洋房、26#、27#、28#、29#为6F洋房、32#楼幼儿园为3F。

装饰工程临时水电方案一、前言在装饰工程中,水电工程是至关重要的一环,涉及到住宅、商业、办公等各类建筑的用水和用电需求。
在进行装饰工程时,临时水电方案是必不可少的,它涉及到施工期间的用水用电需求,保障了施工人员的正常工作和生活。
因此,合理的临时水电方案对于整个装饰工程的顺利进行至关重要。
二、临时用水方案1. 供水管道在装饰工程过程中,可能会由于施工需要而破坏原有的供水管道,因此需要临时的供水管道来补充。
临时供水管道可以选择PVC管或PE管,这种管道具有良好的耐压性和耐腐蚀性,且安装简便、成本低廉。
在确定临时供水管道的走向和连接方式时,需要充分考虑到施工现场的布局和用水点的位置,以确保供水管道的覆盖范围和供水效果。
2. 供水设备在确定了临时供水管道后,还需要对供水设备进行选择和布置,以满足施工现场的用水需求。
通常可以选择水泵、储水桶等设备,以确保供水稳定和充足。
在布置供水设备时,需要考虑到用水点的位置和用水量,合理安排设备的摆放位置,减少管道长度和损耗,提高供水效率。
3. 用水点设置在施工现场,需要设置合理的临时用水点,以满足施工人员的用水需求。
通常可以设置临时洗手间、洗浴间、洗菜间等生活用水点,以及临时灌溉、清洗设备等工程用水点。
在设置用水点时,需要考虑到用水量和用水频率,合理布置水龙头、水槽等设备,确保供水稳定和用水方便。
4. 供水安全在供水过程中,需要充分考虑到供水安全和卫生问题,以确保用水的质量和安全。
可以通过定期清洗供水管道、消毒供水设备等方式来提高供水的卫生水平;同时,还需要建立供水管理制度,对供水进行定期检测和维护,及时处理供水问题,确保供水的稳定和安全。
三、临时用电方案1. 供电线路在装饰工程过程中,通常需要进行临时的供电线路布置,以满足施工现场的用电需求。
临时供电线路可以选择PVC线或PE线,这种线路具有良好的耐压性和绝缘性,且安装简便、成本低廉。
在确定临时供电线路的走向和连接方式时,需要充分考虑到施工现场的布局和用电点的位置,以确保供电线路的覆盖范围和供电效果。
7.3 施工现场临时用水方案

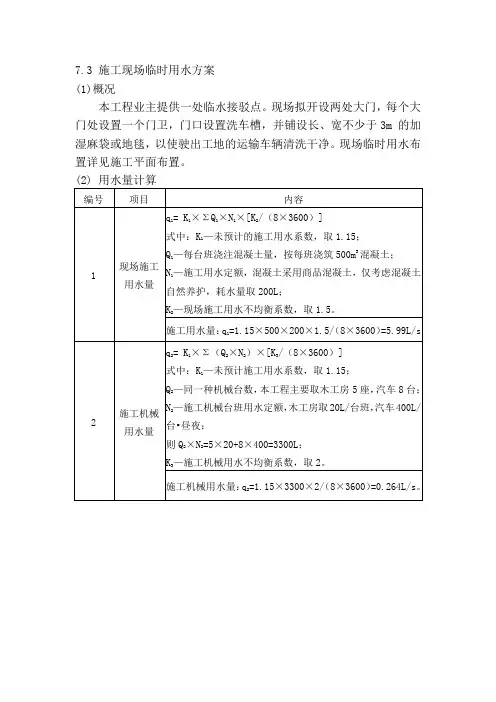

(1)概况
本工程业主提供一处临水接驳点。
现场拟开设两处大门,每个大门处设置一个门卫,门口设置洗车槽,并铺设长、宽不少于3m 的加湿麻袋或地毯,以使驶出工地的运输车辆清洗干净。
现场临时用水布置详见施工平面布置。
7.4施工现场临时用电方案
(1)概述
本工程现场由业主提供2处电源接驳点,靠近电源点处设置一个配电房内设2台一级配电箱,现场临时用电布置详见施工平面布置。
(2)临时用电计算
现场最高峰设备机械用电量统计
(3)用电布置情况
施工用电沿外围墙内侧和施工便道边埋地敷设。
施工用电分别由配电房引至塔吊、施工电梯、钢筋加工棚及其它用电点。
各用电点设总配电箱,各施工用电接口设分配电箱,每台用电机械设备各相应配备一台开关箱。
根据施工阶段的转换,用电线路也随用电设备的增加或减少而改变。
(4)布线原则
遵循生产生活用电分路的原则,由配电房引三相五线至各用电点,做到三级配电二级保护,并实行“一机、一闸、一漏、一箱”。
从配电房向各用电点用 YJV 电缆沿外围墙内侧或施工便道边埋地敷设。
施工现场保护零线的重复接地应不少于 3 处。
如果施工现场一旦出现意外停电,必须保证重要施工工序的连续进行,不能影响正常的施工进度,所以必须在现场配制适当的备用电源。
确保2台塔吊、2台施工电梯、2台振动棒、1台消防水泵能正常运转,现场必须配备1台315KVA的柴油发电机组备用电源才能满足停电时应急施工需求。
发电机组型号为THK-300G,机组额定功率315kw。
水电安装工程临电方案一、项目概况本次工程为某住宅项目的水电安装工程临时电力方案。
该项目位于某某市某某区,总建筑面积约为XXXX平方米,共有X栋建筑,共计X套房屋。
本次临时电力方案主要针对水电安装工程期间的临时用电需求,确保施工期间的施工、设备运行等需要用电的工作顺利进行,并保障施工现场安全有序。
二、施工现场布置及用电负荷分析1. 施工现场布置施工现场主要包括施工工地、仓库及办公区域。
施工工地为主要用电区域,包括挖土、搬运材料、混凝土搅拌、照明等用电设备;仓库主要用于存放施工材料和设备,主要用电设备为照明和电动吊车等;办公区域主要用于施工管理和施工人员休息,用电设备主要包括照明设备、空调、办公设备等。
2. 用电负荷分析根据施工现场布置情况及现场设备使用情况,初步估算出施工现场的用电负荷。
经过核算,施工现场预计用电负荷为XX千瓦,峰值负荷为X千瓦。
同时还需考虑施工现场的用电安全保障,确保施工现场电力设施的可靠性和稳定性。
三、临时用电方案1. 供电方式为满足施工现场的用电需求,采用临时供电方式。
现场采用临时供电柜,通过市电供电,供电柜进行配电,分配用电场所。
临时供电柜设备选型应符合国家标准,且具有完善的保护装置和安全设施,确保安全可靠。
2. 建设内容(1)供电设备安装工程:包括供电柜、断路器、电能表、引入线路等设备的安装工程。
(2)供电线路敷设工程:从主干道引入临时供电线路,并沿途敷设电缆,到达施工现场,并根据供电负荷进行分支敷设。
(3)室内用电设备安装工程:室内用电设备包括照明设备、办公设备、空调设备等,需按照用电需求进行合理分布安装。
3. 安全保障措施施工现场临时用电设施的安全保障是施工管理的重要环节。
临时用电设施应符合国家标准,且需进行安全用电培训,确保施工人员具备一定的用电知识,做好用电安全工作。
四、施工管理要求1. 安全管理:临时用电施工过程中,需严格按照有关法律法规和安全操作规程进行操作,确保施工人员的人身安全。
装饰装修工程临水临电方案一、前言在装饰装修工程中,如果遇到临水临电的环境,需要更加谨慎和细心地进行施工。
因为涉及到水电的安全问题,一旦施工不慎可能会带来严重的安全隐患。
因此,制定临水临电的装修方案至关重要。
本文将详细讨论临水临电装修方案,并提出一些注意事项和解决方案,以确保工程顺利进行。
二、临水临电装修方案1、水电管线布置临水临电的房屋装修,首先要注意水电管线的布置。
水管线应尽量避免与电线接触,同时也要保证水管线的密封性。
电线要选择防水防潮的材料,并尽量避免与水管线交叉。
而临水区域的水管线和电线应采取双管道设计,多管控制,确保安全使用。
2、防水措施在临水区域进行装修,防水工程尤为重要。
需要在地板、墙面和天花板等位置进行防水处理,并选择防水性能良好的材料。
特别是在厨房、卫生间和洗衣房等区域,更要加强防水措施,以避免水渗透引发潮湿和霉菌等问题。
3、插座开关设施临水临电的装修方案中,插座和开关的布置需要更加谨慎。
插座要采用防水设计,并且离水源至少30厘米以上。
开关应尽量安装在干燥的位置,同时也要避免在水源附近安装。
4、地板设计选择耐水、耐磨的地板材料是临水区域装修的关键。
地板要符合防水防潮的要求,并且能够抵抗潮湿的环境。
防滑、易清洁的地板材料是最佳选择。
5、灯具和照明在临水临电的装修中,灯具和照明设施也要格外注意。
首先,要选择防水的灯具,并且合理布局以避免与水源接触。
其次,考虑到水雾和蒸汽对灯具的影响,要选择防潮的灯具。
6、排水系统排水系统的设计对于临水区域的装修尤为重要。
要确保排水系统通畅,避免积水,以防止地面滑倒和滑动。
排水口的设计也要合理,能够有效地排除积水,并且保持清洁。
7、家具和装饰品选择在临水临电的环境中,选择耐水性好的家具和装饰品至关重要。
家具材料和表面处理要具有防水性能,装饰品也要避免选择易受潮损坏的材料。
8、安全监控在临水临电的装修过程中,要加强安全监控,确保施工人员的安全。
特别是在水电工程施工时,要加强对施工人员的防护和安全教育,避免发生意外。
装饰工程临电专项施工方案一、前期准备工作1.1 施工前,需与电力部门联系,进行临时用电申请,确定用电容量和使用时间。
同时,需派专人前往现场与电力部门进行沟通,确保临时用电施工方案的顺利实施。
1.2 对施工现场进行全面勘察,了解施工区域周边环境和电力设施情况,提前制定安全施工方案。
1.3 在勘察的基础上,绘制出临时用电布线图,并在现场进行布线,保证临时用电系统的正常供电。
二、临时用电系统搭建2.1 根据项目要求和施工需要,确定临时用电系统的容量和配电方案。
一般情况下,可采用移动式发电机供电,同时搭建临时配电箱和线路。
2.2 安装并调试临时用电系统,确保系统运行稳定,能够满足施工现场的用电需求。
同时,对临时用电系统进行定期检查和维护,保障施工期间的安全用电。
三、施工现场安全管理3.1 制定临时用电安全管理制度,明确责任人和安全操作规程。
对施工现场人员进行安全教育和培训,提高他们的安全意识和应急处理能力。
3.2 确保施工场地的清洁整齐,消防设施齐全,安全出口通畅。
加强对临时用电设备和线路的日常巡检,发现问题及时处理,杜绝安全隐患。
3.3 严格遵守用电操作规程,禁止私拉私接,杜绝违章用电行为。
加强现场监督,对违反规定的行为进行严肃处理,保障施工现场的安全。
四、临时用电设备管理4.1 临时用电设备的选择应符合国家标准,并具有相应的安全认证。
设备应定期进行检测和维护,确保其安全可靠,避免因设备故障导致的安全事故。
4.2 对临时用电设备进行分类存放,标记清晰,做到清晰易查。
设备应放置在干燥通风的地方,防止受潮受损。
4.3 严格落实设备借用手续,对借用设备的人员进行必要的安全教育,提高其使用设备的安全意识。
五、紧急处理预案5.1 制定临时用电事故应急预案,包括突发停电、漏电、电气火灾等常见事故的处理流程和方法。
全员参与预案演练,确保在发生事故时能够迅速、有效地处理。
5.2 设置应急处理专用电话,确保在发生事故时能够及时报警和求助。
装饰装修临水临电施工方案This manuscript was revised by the office on December 22, 2012规划展馆升级改造精装修临水临电施工方案第一章、临时用电方案......................................................... (2)一、编制依据......................................................... . (2)二、工程概况......................................................... ................ ...............2三、施工机械配置情况......................................................... ...............21.装饰施工阶段施工用电动机械设备配备..........................................32.装饰施工阶段施工用电焊机......................................................... . (3)3.装饰施工现场所需照明灯具......................................................... .....4四、用电负荷计算......................................................... ..........................4五、施工现场用电布置及临时用电负责人................................. ........41、总配电箱设置.............................................. .......... ..... . ......... ..........5六、导线的截面规格的选择......................................... ... . ..... ... .........5七、安全用电技术措施和电气防火措施................. . ..........................61、安全用电技术措施........................................... ..... ...... ...... ............72、电气防火措施................................................... .... . ...... .... ..............8八、触电急救....................................................... . ........ ........................9第二章、临时用水方案......................................... . .. .... ..... ...............10一、编制原则..................................................... ... ...... .. .. ... ..............10二、编制依据......................................................... . ..............................10三、临时施工给排水..................................................... ... ..................10四、现场用水的保证措施......................................................... .....11、12第一章、临时用电方案一、编制依据本方案编制依据如下:《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工计算手册》(中国建筑工业出版社)二、工程概况1、工程名称:规划展馆升级改造一期精装修工程2、工程地址:河北省怀来县东花园镇东镇公路与葡萄大道交汇处东北角,怀来工业区规划展馆局部3、层数:地上1层;4、建筑面积:工程总建筑面积:平方米;装修总面积平方米;在临电设计方面:由于临时供电由承包人从招标人指定的现场内400V电源点挂表接入,并负责配电设施的设计、安装、维护和管理,施工用电的设计、安装、维护和管理必须符合国家、地方及招标人的有关规定,并确保其安全可靠。
第六章施工现场平面布置和临时设施、临时道路布置6.1 周围环境分析6.1.1 工程位置本工程位于丹阳市市中心,位于新建丹阳市试验幼稚园以东,白云街以北,新建荣城国际小区以西。
6.1.1-1 工程平面图6.1.2 周围状况施工现场为待拆操场和教学楼,北侧为荣城国际项目施工场地,南侧为已建好旳学校教学楼和居民区和道路,现场北侧为新建旳丹阳市试验幼稚园,并有一排电线杆和围墙,现场东侧为试验小学既有教学楼。
施工过程中需要对既有建筑和设施进行对应旳保护。
6.2 布置原则与布置根据平面布置时应根据现场实际状况,结合工程特点进行布置,就本工程而言,布置原则和根据如下:6.2.1 布置原则施工现场平面布置以现场条件及工程施工特点为根据,本着施工现场布置紧凑合理、减少临时设施旳拆改,经济节省旳原则开展现场旳布置及施工活动,详细旳施工平面布置原则确定如下:1 施工现场平面只针对生产设施和现场围蔽进行布置。
办公及生活场地使用附近场地,施工现场场地内不予搭设。
2 施工平面紧凑有序,在满足土建、水电安装、装修施工旳条件下,尽量节省施工用地。
3 运用业主提供旳水、电条件,本着尽量节省线路旳原则对施工现场临时用水、电路进行合理旳布置。
4 合理布置塔吊和施工电梯、物料提高机旳位置和型号,运用原有场内施工道路,合理布置材料堆放场地,减少运送费用和场内二次搬运。
5 按市有关现场卫生、安全防火和环境保护等旳规定进行布置。
6.2.2 布置根据1 招标文献有关规定。
2 现场临界线、水源、电源位置,以及现场勘察成果。
3 招标提供旳招标图纸。
4 总进度计划及资源需用量计划。
5 总体布署和重要施工方案。
6 安全文明施工及环境保护规定等。
6.3 生活区布置6.3.1 生活区场地旳选择由于本工程施工场地狭小,管理人员办公、生活区直使用附近场地另行搭设。
6.3.2 生活设施旳布置6.3.2.1 宿舍布置生活区内设置职工宿舍、食堂、活动室等房间,满足职工休息以及文化活动旳需要。
规划展馆升级改造精装修临水临电施工方案第一章、临时用电方案 (2)一、编制依据 (2)二、工程概况 ......................................................................... (2)三、施工机械配置情况......................................................... (2)1.装饰施工阶段施工用电动机械设备配备 (3)2.装饰施工阶段施工用电焊机 (3)3.装饰施工现场所需照明灯具 (4)四、用电负荷计算 (4)五、施工现场用电布置及临时用电负责人................................. .. (4)1、总配电箱设置.............................................. ............... . ......... . (5)六、导线的截面规格的选择......................................... ... . ..... (5)七、安全用电技术措施和电气防火措施................. . .. (6)1、安全用电技术措施........................................... ..... ...... ...... (7)2、电气防火措施................................................... .... . ...... .... .. (8)八、触电急救....................................................... ......... (9)第二章、临时用水方案......................................... . .. .... .. (10)一、编制原则..................................................... ......... .. .. ... .. (10)二、编制依据.......................................................... (10)三、临时施工给排水..................................................... (10)四、现场用水的保证措施..............................................................11、12第一章、临时用电方案一、编制依据本方案编制依据如下:《施工现场临时用电安全技术规》(JGJ46-2005)《建筑施工计算手册》(中国建筑工业)二、工程概况1、工程名称:规划展馆升级改造一期精装修工程2、工程地址:省怀来县东花园镇东镇公路与葡萄大道交汇处东北角,怀来工业区规划展馆局部3、层数:地上1层;4、建筑面积:工程总建筑面积:6992.5平方米;装修总面积1488.6平方米;在临电设计方面:由于临时供电由承包人从招标人指定的现场400V电源点挂表接入,并负责配电设施的设计、安装、维护和管理,施工用电的设计、安装、维护和管理必须符合国家、地方及招标人的有关规定,并确保其安全可靠。
承包人不得使用房间正式电源。
故施工临时用电每层设总电箱一台,2 台分配电箱,各使用机具单独配制开关箱。
照明从总配电箱引出。
主干电缆采用架空敷设,主要用电机具为电焊机及小型电动机具。
三、施工机械配置情况本工程按装饰部分分析,根据装饰施工阶段来计算现场总用电量,用电高峰阶段施工机械见下表:1.装饰施工阶段施工用电动机械设备配备2.装饰施工阶段施工用电焊机2.装饰施工现场所需照明灯具四、用电负荷计算采用需要系数法进行负荷计算,公式为SSH=l.05~1.l(K1ΣP1/ cosφ+K2ΣP2+K3ΣP3)由公式求得施工现场设备用电量后,即为施工现场所需供电总容量,即Sz享S,H 式中=SZ——施工现场供电所提供的总容量(KVA) SSH——施工现场用电设备所需总容量(KVA) ΣP1——施工现场用电动机额定功率之和(KW) ΣP2——施工现场用电焊机额定功率之和(KW) ΣP3——施工现场用照明容量之和(KW) 1.05~1.10——容量损失系数η——电动机效率系数,平均为0.75-0.90,一般为0.85。
K1——电动机同时使用系数,10台以取0.7,11~30台取0.6,30台以上取0.5。
K2——电焊机同时使用系数,3~10台取0.6,10台以上取0.5。
cosφ——电动机平均功率因数,施工现场最高取0.75-0.78,一般取0.65~0.75。
根据此式得:ΣP1=171.72KW、ΣP2=70KW、ΣP3=9KW,K1=0.6, K2=0.5,K3=1 SSH=1.1*(0.6*171.72/0.75+0.5*105+0.8*55) 经计算SSH=257.26KVA,现场提供的用电量为400KVA,即Sz=400KVA,则Sz享SSH,满足施工用电要求。
五、施工现场用电布置及临时用电负责人本工程临时供配电采用TN-S 系统,树干式和放射式供电。
配电箱电源电缆采用架空敷设。
现场所有电气设备正常不带电的金属部分均应有保护接零且电气连接可靠,N线、PE线不得小于相线的1/2,且PE必须用绿/黄双色线。
单相负载应尽量分散到各相线上,力求使相电流均匀,减少零线上的电流。
实行三级配电,二级保护原则,以确保人身安全。
各配电箱均采用标准箱。
1、总配电箱设置根据本工程各单体及办公区域的平面布置,各施工划分及设备的配置情况,整个现场用电单路供电,线路采用YJV-3*35+2*16电缆沿工地敷设,设4只临时配电箱具体分配如下:1)走廊1,2,3,4各分配1个二级配电箱供临时用电。
六、导线的截面规格的选择现场准备布置由甲方指定的电源接口至一级配电箱采用YJV-3*35+2*16的电缆敷设,一级配电箱至二级配电箱采用RVV-3*25+2*10的电缆敷设。
七、安全用电技术措施和电气防火措施1、安全用电技术措施(1)建立健全用电管理制度,设立专职的值班电工,配合安全员对临时用电进行管理。
值班电工必须持证上岗,经常对现场的电气线路和设备进行安全检查,定期测试电气绝缘、接地接零电阻、漏电保护器等开关是否完好。
并做好业资料,台讯季节要强化检查,对查出的问题限期整改。
(2)对总配电箱、各路分配电箱、供电线路及电气设备检查、维修、保养等安全管理制度,严禁电气设备带病运行。
(3)每台电气设备必须执行三级配电、二级漏电保护装置。
(4)每台电气设备应用各自的开关箱,必须实行"一机、一闸、一漏、一箱"制,严禁用同一只开关箱直接控制二台及二台以上的用电设备(含插座)。
(5)电源迸线电缆应遵循下进上出的原则,在箱经固定后分别接配电箱的L、N、PE各端。
视负载额定容量,正确选择熔体,使熔断器可靠的、有效的起到短路保护和断开点的作用。
熔体应采用合格的铅合金熔丝,严禁用铁丝、铝丝等非专用熔丝替代,严禁用多股熔丝代替一根较大约熔丝。
(6)电源接入配电箱后,必须先检测再使用:不接负荷,分别合闸,依次检测每一漏电断路器,试验按钮应迅速自动分闸,断开电源,操纵手柄退回到"分"或"0"位置为合格。
配电箱周围必须无杂物,有操作位置。
(7)配电箱投入正常使用后,应由专业人员每月测试一次,并作书面记录。
各级配电箱明确专人负责,做好检查维修和清洁工作箱应保持整洁,不准存放任何东西,箱周围应保持通道的畅通。
施工现场的固定露天电箱、分配电箱必须架空设置,其底边距地高度不小于0.6米。
(8)所有配电箱必须符合有关规定,具有合格证,配好门锁,做好跨接,总配电箱、分配电箱下口应三面封闭,做好油漆,露天配电箱应搭好双层防坠棚。
(9)遵守送电、停电的操作程序:用电+总开关+分路开关电源末端的漏电开关;停电,反之操作。
(10)使用各种规格的配电箱必须遵守:a、空气断路器仅作总开关,转接用。
b、5OmA的漏电断路器只作转接用(1OOmA除外):c、3OmA的可作负载前端用。
(11)凡断路器合不上闸,自动跳闸,禁止强行合闸,应查出原因、排除故障后才能合闸送电。
(12)选用配电箱应计算匹配、负载的额定电流应小于控制箱额定电流,机械限位必须接入箱标注"限位接线"处。
(13)电缆必须用五芯橡皮电缆,保护零线严禁通过任何开关和熔断器,与工作零线不可混用。
重复接地必须加在PE线上。
(14)现场总配、分配都应做好重复接地,其接地电阻值不得大于规定值。
(15)所有电气设备的保护零线应以并联方式与零干线连接。
零线的断面不应小于相线载流量的一半,零线上不准装设开关和熔断器,单相电气设备必须设置单独的保护零线,不得利用设备自身的工作零线兼做接零保护。
(16)分配电箱与开关箱的距离不超过30m,开关箱与其控制的电气水平距离不超过5m。
(17)所有的电焊机必须使用二次降压器。
其一次侧电源应用橡套电缆线,长度不得超过5米。
(18)施工现场的照明电压必须执行如下规定:如要使用36V电压,则采用小型变压器将220V降压至36V使用。
(19)手持电动工具必须选用Ⅱ类工具,必须有额定漏电电流不大于3OmA、动作时间不大于0.1s,的漏电开关保护。
(20)建立停电检修挂牌制度,安装、维修或拆除临时用电工程必须由电工完成。
2、电气防火措施(1)根据交配电"五防一通"要求,配电室采用套箱式变压器,并配置防沙桶及四只以上干粉灭火器。
(2)各灯配电箱、开关板应采用阻燃及高强度绝缘材料,总配电箱、分配电箱位置按规定配置灭火器。
(3)各类电线绝缘层、PVC管均使用耐燃材料。
(4)各类电动机要按电机容量配置、布线及合理选用熔断器、熔体及漏电开关。
(5)应用电焊设备,必须实行动火审批手续,做好专人看护和隔离工作。
(6)对重点防火区域、易燃、易爆、危险品仓库应采取相应的电气防燃、防爆措施,并配置相应的灭火器材。
(7)发生电气火灾应立即拉断上级电源开关,采用黄沙或干粉灭火器灭火,严禁用水灭火。
八、触电急救发现有人触电时,应首先迅速拉电闸断电或使用绝缘物(如干燥的竹枝、木方、木板等不导电材料)挑开电源或带电体;将触电人与电源部位分离开,确认触电者是否已脱离电源,防止触电者二次触电或抢救者触电。
并向工地负责人报告。
有呼吸、心脏跳动者抬到平整通风的场地施行人工急救。
触电者停止呼吸、心脏不跳动,如果没有其他致命的外伤,应视触电为假死,在现场必须立即进行人工呼吸抢救,同时拨打120急救。
