第1篇一、工程概况本项目为某住宅小区的耐火工程施工,主要涉及建筑物的防火墙、楼板、屋顶、管道井等部位的耐火材料施工。
施工区域位于该小区的B栋住宅楼,总建筑面积为10万平方米。
根据《建筑设计防火规范》(GB50016-2014)及相关标准,本工程耐火等级为一级。
二、施工准备1. 人员准备:组建专业的耐火工程施工队伍,包括施工技术人员、质检人员、安全员等,确保施工质量和安全。
2. 材料准备:提前采购符合国家标准的耐火材料,如防火板、防火涂料、防火玻璃等,并确保材料质量合格。
3. 设备准备:准备必要的施工设备,如切割机、喷涂机、抹灰机等,确保施工顺利进行。
4. 技术准备:熟悉耐火材料的使用说明和施工工艺,制定详细的施工方案。
三、施工工艺流程1. 基层处理:对施工面进行清理,确保无油污、灰尘、杂物等。
2. 防火板安装:按照设计要求,采用干挂法或粘贴法安装防火板,确保安装牢固、平整。
3. 防火涂料施工:选择合适的防火涂料,采用喷涂或刷涂方法进行施工,涂层厚度应符合设计要求。
4. 防火玻璃安装:按照设计要求,安装防火玻璃,确保玻璃安装牢固、密封。
5. 管道井施工:对管道井进行防火封堵,采用防火模块或防火板进行施工。
6. 楼板、屋顶施工:对楼板、屋顶进行防火处理,采用防火涂料或防火板进行施工。
四、施工质量控制1. 材料检验:对进场材料进行检验,确保材料质量符合国家标准。
2. 施工过程控制:严格控制施工工艺,确保施工质量。
3. 验收标准:按照《建筑设计防火规范》及相关标准进行验收。
五、施工安全措施1. 现场安全:施工区域设置安全警示标志,确保施工人员安全。
2. 消防安全:配备消防器材,制定消防安全措施。
3. 高空作业:高空作业人员必须佩戴安全带,确保作业安全。
六、施工进度计划1. 工期安排:根据工程量及施工条件,制定合理的施工进度计划。
2. 关键节点:确保关键节点按时完成,确保工程进度。
七、施工成本控制1. 材料采购:合理采购材料,降低材料成本。

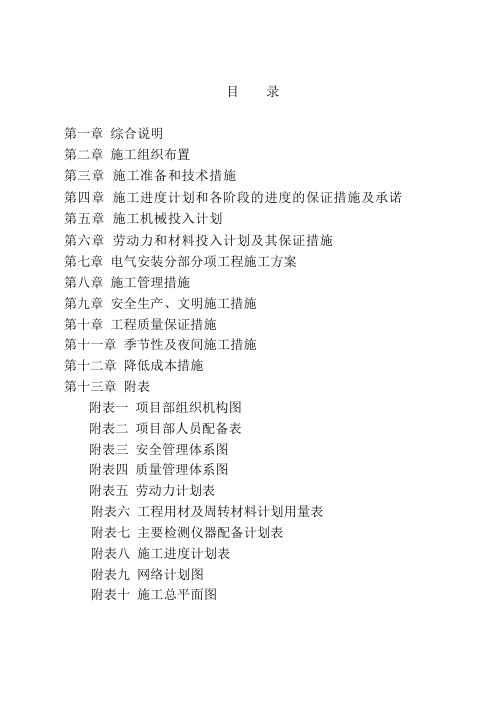

目录第一章综合说明第二章施工组织布置第三章施工准备和技术措施第四章施工进度计划和各阶段的进度的保证措施及承诺第五章施工机械投入计划第六章劳动力和材料投入计划及其保证措施第七章电气安装分部分项工程施工方案第八章施工管理措施第九章安全生产、文明施工措施第十章工程质量保证措施第十一章季节性及夜间施工措施第十二章降低成本措施第十三章附表附表一项目部组织机构图附表二项目部人员配备表附表三安全管理体系图附表四质量管理体系图附表五劳动力计划表附表六工程用材及周转材料计划用量表附表七主要检测仪器配备计划表附表八施工进度计划表附表九网络计划图附表十施工总平面图第一章综合说明第一节工程概述1.编制依据1)《建筑工程施工质量验收统一标准》(GB50300-2001)2)《建筑电气安装工程施工质量验收规范》(GB50303-2002)3)《电气装置安装工程母线装置施工及验收规范》(GBJ149-90) 4)《电气装置安装工程电气设备交接试验标准》(GBJ150-91) 5)《电气装置安装工程电缆线路施工及验收规范》(GB50168-92)6)《电气装置安装工程接地装置施工及验收规范》(GB50169-92)7)《建筑电气安装工程通用图集》(92DQ)8)《建筑安装分项施工工艺标准》(DBJ01-26-2003)9)国家现行的建筑工程施工及验收规范,以及芜湖市现行有关规定。
10)四褐山安置小区零星工程施工招标文件。
11)本工程现场实际地形地貌及场地形式。
12)国家现行有关验收规范质量检验评标准。
13)根据本公司实际管理水平、施工能力、技术力量及设备、装备水平等。
14)执行ISO质量管理体系及OHS职业健康安全管理体系进行施工管理。
15)工程质量为合格。
16)施工工期为40个日历天。
2.编制原则1)遵循招标文件条款的原则,在编制施工组织文字说明及附件表中,严格按照招标文件规定的要求,做到统一标准,规范编制。
2)遵循设计和规范编标的原则,在编写主要项目的施工方法中严格按设计要求,执行现行的施工规范和验收标准、科学组织施工,确保工程的质量和进度。
桥柱施工方案桥柱施工方案一、工程概况本项目是某市某河流上的一座公路桥,为方便乡村人民的出行,提高运输效率,需要对原有的桥梁进行改造和施工。
本方案主要针对桥柱的施工进行详细介绍。
二、施工原则1.安全第一:施工期间,必须严格遵守施工安全规范,符合国家相关标准。
2.质量保证:施工过程中,必须确保质量合格,达到设计要求,并进行质量检查和验收。
3.进度控制:严格按照施工计划进行施工,确保工期进度符合要求。
三、施工方案1.实地勘察:施工前,要进行详细的实地勘察,了解桥梁的具体情况,确定桥柱的位置和数量,以及所需材料的规格和数量。
2.施工准备:购买所需材料和设备,并进行安装调试。
组织施工人员进行专业培训。
3.基础施工:根据设计要求,在桥梁两岸进行桩基础的施工。
先进行地面的测量和挖掘,然后浇筑混凝土,形成基础。
4.柱身施工:根据设计要求,在桥面上进行柱身的施工。
先安装钢筋,然后浇筑混凝土,最后使用压浆机进行压浆,提高柱身的耐久性和稳定性。
5.柱头施工:柱头是桥梁的重要组成部分,需要精确施工。
根据设计要求,制作柱头的模板,安装钢筋,然后进行浇筑混凝土和钢筋的加固。
最后进行表面保护和乳化沥青处理,增强柱头的耐久性。
6.验收与交付:施工完成后,组织验收人员进行验收,确保质量合格。
验收合格后,进行交付。
四、安全措施1.施工现场要设立明显的警示标志,保证施工区域的清晰并避免外界干扰。
2.施工人员必须配备完善的安全防护装备,严禁在高空作业时随意行走和悬空作业。
3.对施工现场进行彻底清理,保持通道畅通,避免滑倒和摔伤的事故发生。
4.对施工现场的机械设备进行定期检查和维护,确保正常运行,避免设备故障造成的事故。
五、施工进度计划1.第一阶段:实地勘察和施工准备(1周)2.第二阶段:基础施工(2周)3.第三阶段:柱身施工(2周)4.第四阶段:柱头施工和表面处理(1周)5.第五阶段:验收与交付(1周)六、总结通过本施工方案的实施,桥柱的施工可以按照设计要求和标准进行,确保质量合格,并达到预期效果。

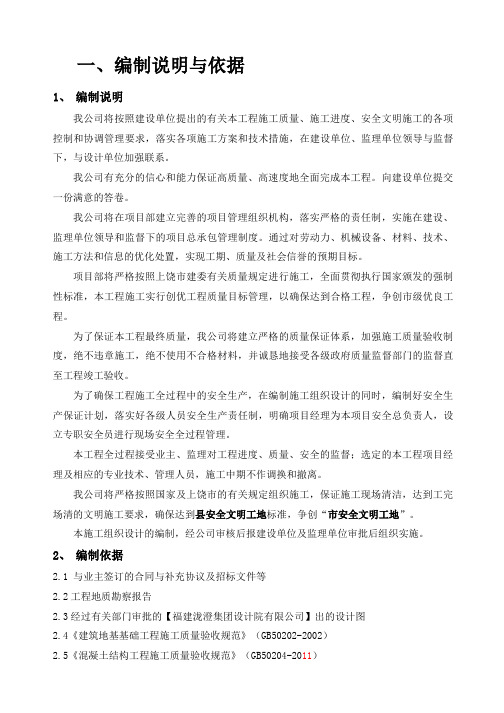

一、编制说明与依据1、编制说明我公司将按照建设单位提出的有关本工程施工质量、施工进度、安全文明施工的各项控制和协调管理要求,落实各项施工方案和技术措施,在建设单位、监理单位领导与监督下,与设计单位加强联系。
我公司有充分的信心和能力保证高质量、高速度地全面完成本工程。
向建设单位提交一份满意的答卷。
我公司将在项目部建立完善的项目管理组织机构,落实严格的责任制,实施在建设、监理单位领导和监督下的项目总承包管理制度。
通过对劳动力、机械设备、材料、技术、施工方法和信息的优化处置,实现工期、质量及社会信誉的预期目标。
项目部将严格按照上饶市建委有关质量规定进行施工,全面贯彻执行国家颁发的强制性标准,本工程施工实行创优工程质量目标管理,以确保达到合格工程,争创市级优良工程。
为了保证本工程最终质量,我公司将建立严格的质量保证体系,加强施工质量验收制度,绝不违章施工,绝不使用不合格材料,并诚恳地接受各级政府质量监督部门的监督直至工程竣工验收。
为了确保工程施工全过程中的安全生产,在编制施工组织设计的同时,编制好安全生产保证计划,落实好各级人员安全生产责任制,明确项目经理为本项目安全总负责人,设立专职安全员进行现场安全全过程管理。
本工程全过程接受业主、监理对工程进度、质量、安全的监督;选定的本工程项目经理及相应的专业技术、管理人员,施工中期不作调换和撤离。
我公司将严格按照国家及上饶市的有关规定组织施工,保证施工现场清洁,达到工完场清的文明施工要求,确保达到县安全文明工地标准,争创“市安全文明工地”。
本施工组织设计的编制,经公司审核后报建设单位及监理单位审批后组织实施。
2、编制依据2.1 与业主签订的合同与补充协议及招标文件等2.2工程地质勘察报告2.3经过有关部门审批的【福建泷澄集团设计院有限公司】出的设计图2.4《建筑地基基础工程施工质量验收规范》(GB50202-2002)2.5《混凝土结构工程施工质量验收规范》(GB50204-2011)2.6《钢筋焊接及验收规范》(JGJ18-12)2.7《屋面工程质量验收规范》(GB50207-2012)2.8《建筑装饰装修工程质量验收规范》(GB50210-2001)2.9《建筑施工高处作业安全技术规范》(JGJ80-91)2.10《建筑机械使用安全技术规范》(JGJ33-2012)2.11《施工现场临时用电安全技术规范》(JGJ46-2005)2.12《混凝土强度检验评定标准》(GBJI07-10)2.13《砌体工程施工质量验收规范》(GB50203-2011)2.14《建筑施工安全检查标准》(JGJ59-11)2.15《建筑地面工程施工质量验收规范》(GB50209-2010)2.16《建筑给水排水及采暖施工质量验收规范》(GB503242-2002)2.17 《建筑电气工程施工质量验收规范》(GB50303-2002)2.18 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.19《建筑工程施工质量评价标准》(GB/T50375-2006)2.20《建筑节能工程施工质量验收规范》(GB50411-2007)2.21 省、市发布的有关建筑施工质量、安全文件及规范、规程和标准。
盛世家园兰园6#楼施工方案
一、前言
盛世家园兰园6#楼位于XX市XX区,是一座高端住宅楼盘。
为了确保项目的
顺利施工和高质量完工,制定了详细的施工方案。
二、施工计划
1.施工周期:整体施工周期为12个月,包括地平工程、主体结构、装
饰装修等。
2.施工工期:根据项目实际情况进行分段,合理安排施工进度。
3.施工技术:采用XX技术和工艺,确保施工品质和安全。
4.施工人员:严格按照岗位要求组织施工队伍,保证施工流程顺利进行。
三、施工流程
1.地基处理:进行地基处理,确保建筑物稳固。
2.主体结构:按照设计图纸和工程要求进行主体结构施工。
3.外观装修:进行外墙装饰和绿化工作。
4.室内装修:进行室内装修,包括水电、涂料、地板等施工。
5.竣工验收:进行整体竣工验收,确保项目质量合格。
四、安全管理
1.安全措施:严格执行工地安全管理规定,确保施工过程中不发生安全
事故。
2.安全培训:对施工人员进行安全生产培训,提高安全意识。
五、质量管理
1.质量控制:实施质量管理制度,对每个施工环节进行严格把控。
2.质量检测:定期进行质量检测,及时发现和解决质量问题。
六、环境保护
1.环境保护:遵守环保法规,确保施工过程对环境无污染。
2.垃圾处理:按照规定对施工垃圾进行分类处理,降低对环境的影响。
七、总结
盛世家园兰园6#楼施工方案将严格按照计划进行,注重安全、质量和环保,
确保项目顺利完成。
四层框剪楼工程施工方案一、项目概述本项目是一个四层框剪楼工程,主要包括地基工程、结构工程、装饰工程等。
本施工方案旨在提供全面、规范的工程施工流程,确保工程质量和施工进度。
二、施工准备1.施工人员组织:根据工程规模和任务分工,组织施工人员,设立工程管理组织架构,并配备相关的施工技术人员和安全人员。
2.材料准备:审查图纸和技术要求,准备项目所需的各类材料,确保材料的质量和数量满足施工需要。
3.设备和机械准备:选购和配置施工所需的各类机械设备和工具,并严格按照操作规程和安全要求进行检修和维护。
三、工程施工流程1.地基工程施工(1)现场平整:清理施工场地,确保地面平整,清除杂草和其他障碍物。
(2)地基处理:根据设计要求,进行地表层挖掘、填土、夯实和压实,确保地基坚实稳定。
(3)基础施工:按照设计图纸和施工要求进行地基基础施工,包括灌注桩、承台、地下排水系统等。
2.结构工程施工(1)钢筋工程:根据设计图纸和承载要求,进行钢筋的加工、连接和安装。
(2)混凝土工程:按照设计要求进行混凝土搅拌、运输、浇筑和养护,确保混凝土质量。
(3)框架安装:进行钢结构和框架的安装,确保安装的牢固和准确。
3.安装工程施工(1)电气工程:按照设计要求进行电线管道敷设、电气设备安装和线路连接。
(2)给水工程:进行给水管道的敷设和设备的安装,确保给水系统正常运行。
(3)排水工程:进行排水管道的敷设和设备的安装,确保排水系统正常运行。
4.装饰工程施工(1)室内装修:进行室内装修工程,包括地面铺装、墙面粉刷、天花板安装等。
(2)外立面装修:进行外立面的装饰工程,包括外墙保温和涂料装饰。
(3)硬装饰:进行室内硬装饰工程,如橱柜、橱具、门窗等的安装。
四、质量控制与安全管理1.质量控制:制定质量管理计划,执行施工质量验收标准,确保工程质量符合国家和地方标准。
2.施工安全管理:制定安全施工方案,明确各项施工操作的安全措施和注意事项,并加强安全教育和培训。
绍兴玉兰花园一期Ⅱ标建筑节能专项施工方案绍兴玉兰花园一期Ⅱ标工程位于绍兴柯桥群贤路与湖中路交叉口瓜渚湖以北地块。
本工程由绍兴金绿泉置业有限公司投资开发,浙江绿城东方建筑设计有限公司设计,浙江江南工程管理股份有限公司监理,浙江中强建工集团有限公司承建。
本工程分8#~11#楼及A区地下车库,其中地下一层,地上8#楼28层、9#楼29层、10#楼29层、11#楼29层。
建筑面积为地下一层20028m2,地上8#楼39309m2、9#楼27773m2、10#楼24323.6m2、11#楼28582.6m2。
高度105.15米。
本工程质量目标为确保“兰花杯”、争创“钱江杯”。
一、节能设计的相关指标1、总体规划及体型系数本工程项目建筑与周边建筑间充分的间距,保证了建筑南墙的太阳辐射面积在整个冬季不因其他建筑的遮挡而减少。
建筑南北向布局,冬季有适量的阳光射入室内,且避免冷风袭。
8#楼体型系数0.18,9#楼体形系数0.19,10#楼体型系数0.18,11#楼体型系数0.25,均小于0.35,充分满足夏热冬冷地区的要求。
2、外窗外墙不同朝向平均窗墙面积比控制在0.35~0.45之间,并采用固定或活动遮阳,提高窗户的遮阳性能。
本工程外窗选用建设部定点的节能产品,采用隔热穿条式结构,都在铝型材空腹中灌注有隔热性能良好的树脂胶凝材料,将铝壁断开形成断桥,有效阻止热量的传导,玻璃采用中空低辐射玻璃,传热系数K=3.4w/m2·k,提高保温性能,使夏季降温节能40%左右。
同时门窗均采用优质橡胶密封条双道密封结构,窗框与墙体间塑填实,并用玻璃胶嵌缝,减小空气渗透性,使保温能满足规范要求。
同时,为保障室内空气的舒适程度,本工程全部采用中央新风系统。
另外,户门采用成品防火门,具有保温功能,传热系数K<2.0w/m2·k,能满足建筑节能标准要求。
3、外墙围护结构本工程内外墙体采用240mm厚砂加气混凝土砌块为主的建筑自保温体系,外墙采用50mm厚挤塑聚苯板外保温体系。
寻根桥临时用电专项施工方案1. 项目概况寻根桥是一座位于城市中心的老旧桥梁,由于年久失修,需要进行全面的维修改造工程。
为了保证施工期间的电力供应,特制定了此专项施工方案。
2. 施工时间和范围•施工时间:2022年2月1日至2022年5月1日;•施工范围:寻根桥全桥。
3. 施工电力需求根据施工范围和工程需求,预计在寻根桥临时用电期间需要供应以下电力设备:1. 施工吊篮:5台(每台功率为15千瓦); 2. 施工机械设备:包括起重机、搅拌机等(总功率约为40千瓦); 3. 施工照明设备:包括施工区域照明和安全提示灯(总功率约为20千瓦); 4. 临时办公室设备:包括空调、电脑等(总功率约为10千瓦); 5. 施工工人生活设备:包括用电热水器、电饭煲等(总功率约为10千瓦)。
4. 用电形式及供电方案为保证施工现场用电安全可靠,本项目将采取以下用电形式: - 采用临时用电箱进行接电; - 临时用电箱供电由市电进行,通过临时护线进行接入。
供电方案如下: 1. 联系施工现场临时用电供应商,要求供应商提供一台总功率为100千瓦的临时用电箱; 2. 在施工现场选择合适位置设置临时用电箱,确保方便用电设备布置和供电线路延伸; 3. 施工现场所需电力设备分别由临时用电箱通过分支线路进行供电,同时设置漏电保护开关、过载保护等设备以确保用电安全。
5. 施工现场安全措施为保证施工期间的供电安全,需要采取以下安全措施: 1. 确保所有用电设备在供电前经过检测,确保设备正常运行、接地良好,并保证设备运行稳定; 2. 施工现场临时用电箱的用电线路采用绝缘线材,并设置保护装置,确保电路安全可靠;3. 施工现场设置明显的警示标识,提醒工人注意用电安全; 4. 设立临时用电箱现场管理人员,负责保障临时用电设备的运行安全,并制定相应的紧急处理预案。
6. 施工期间能耗监测与管理方案为了合理管理施工期间的用电能耗,采取以下监测与管理方案: 1. 在临时用电箱处设置能耗监测设备,监测施工现场的用电情况和能耗变化; 2. 定期收集和分析能耗数据,根据实际情况进行能耗调控; 3. 对能源消耗较大的设备进行定时和定量的运行控制,以达到节能效果; 4. 做好电能表具的读数记录工作,确保用电量数据的准确性。
楼宇工程施工方案一、施工前的准备工作1. 确定施工范围:根据设计图纸和施工合同,确定本次工程的施工范围及工程量。
2. 编制施工计划:根据施工范围,编制详细的施工计划,包括施工顺序、工期安排、人员配备等内容。
3. 确定施工队伍:根据工程量确定所需施工人员数量和技术要求,招聘合适的施工队伍。
4. 采购施工材料:根据施工计划确定所需材料清单,提前采购,保证施工进度。
5. 安排施工机具设备:根据施工范围和工程量,选择合适的施工机具设备,保证施工质量。
6. 施工安全防护:制定安全施工方案,确保施工过程中人员和设备的安全。
7. 施工交底:在施工开始前,对施工计划和工程要求进行详细交底,确保工作人员明确任务。
8. 现场布置:在施工现场施工前,进行现场布置,包括搭建施工临时设施、设置施工标志等。
二、地基及基础工程施工1. 地基处理:根据设计要求对地基进行处理,包括挖土、填土、夯实等工作。
2. 基础施工:根据设计要求进行基础工程施工,包括基础板浇筑、基础柱安装等工作。
3. 基坑支护:对基坑进行支护,并进行基坑降水,确保基础施工的安全顺利进行。
4. 基础验收:完成基础工程后,进行验收,确保基础质量符合设计要求。
5. 基础设施施工:基础设施包括排水系统、通风系统等,进行设施施工,并与基础工程相协调。
三、主体结构工程施工1. 结构设计:根据设计要求,确定主体结构的设计和施工方案。
2. 结构施工:根据设计进行主体结构的施工,包括梁柱施工、板梁施工等。
3. 结构验收:完成主体结构后,进行结构验收,确保结构质量符合设计要求。
4. 防水处理:对主体结构进行防水处理,包括铺设防水材料、进行防水涂料等。
5. 主体结构设施施工:主体结构设施包括电气设施、通风设施、给排水设施等,进行设施施工。
四、装饰工程施工1. 装饰设计:根据设计要求确定装饰设计和施工方案。
2. 装饰施工:根据设计进行装饰施工,包括墙面装饰、地面装饰、天花板装饰等。
风雨桥施工方案1. 引言本文档旨在介绍风雨桥的施工方案。
风雨桥作为一种特殊类型的桥梁,主要用于跨越河流或峡谷,以便人们能够在恶劣天气条件下安全通行。
风雨桥的施工需要精密的规划和严格的操作,以确保施工质量和施工期限的满足。
2. 施工前的准备工作在开始风雨桥的施工之前,需要进行以下准备工作:2.1 确定工程范围和设计要求在确定风雨桥的施工方案之前,需要明确工程的范围和设计要求。
这包括桥梁的跨度、荷载要求、防风等级、工程预算等。
2.2 地质勘察和设计进行地质勘察和设计,了解施工地点的地质条件和承载能力。
根据勘察结果,确定桥墩和桥梁的布置,并进行方案设计。
2.3 制定施工计划根据设计要求和实际情况,制定详细的施工计划,包括工程进度、施工队伍组织、材料采购等。
2.4 确定施工方法和机械设备根据地质条件和施工要求,确定合适的施工方法和使用的机械设备。
常见的施工方法包括挖孔灌注桩施工、板桥施工等。
2.5 安全措施和环境保护措施制定安全措施和环境保护措施,确保施工过程中的安全和环境保护。
这包括施工现场的安全标志、安全防护设施等。
风雨桥的施工流程主要包括以下几个步骤:3.1 桩基施工根据设计要求和施工方案,进行挖孔灌注桩的施工。
这包括桩孔的开挖、注浆、钢筋的安装和混凝土的浇注等步骤。
在桩基施工完成后,进行墩身的施工。
墩身是连接桥梁和桩基的部分,需要根据设计要求进行浇筑,可以使用脚手架等辅助设备。
3.3 桥面板施工在墩身施工完成后,进行桥面板的施工。
桥面板是风雨桥的承载面,需要根据设计要求进行一体浇筑或分段浇筑,常用的材料包括钢筋混凝土等。
3.4 完善细节在桥面板施工完成后,进行风雨桥的细节完善工作。
这包括护栏、防滑装置和护坡等。
3.5 桥梁验收和保养在风雨桥的施工完成后,进行桥梁的验收和保养工作。
验收包括结构的检测和质量的评估,而保养包括定期的检查和维修工作。
4. 施工安全和环境保护在风雨桥的施工过程中,安全和环境保护是至关重要的。
合肥市二十埠河综合治理工程史城村、玉兰苑、国风、聚星桥桥梁施工方案编写:审核:批准:安徽省水安建设发展股份有限公司二十埠综合治理工程I标项目部一、工程概况1、桥梁基本情况1+844.4(史城村桥)为3—16M的简支空心板桥,桥面全宽为3.5米,空心板采用普通钢筋砼板共六片梁,基础为扩大基础U型桥台,中间为圆形立柱桥墩,桥梁全长56.04米。
2+193.5(玉兰苑桥)为1跨斜交15度预应力空心板梁共7片,四根灌注桩独立柱,上部为盖梁结构。
2+289(国风桥)为一跨钢筋砼简支空心板桥,跨径25米,桥宽12.5米。
桥墩为6根灌注桩基础,上部为盖梁结构。
2+867.9(新聚星桥)为3—13米的简支空心板梁,桥面宽为20米空心板采用普通钢筋砼,桥长48.04米与河道斜交10度,下部为扩大基础,U型桥台及圆形立柱墩身。
中间墩柱设盖梁。
其中1+844.4(史城村)桥和2+867.9(聚星)桥梁板为普通钢筋砼结构,2+193.5(玉兰苑)桥和2+289(国风)桥空心板为预应力板梁。
二、施工准备1、临时用地根椐现场观察桥位附近为稻田或厂房,现场选择宽阔平整的地方做钢筋加工厂、木工房、配电房等设施建设。
施工场地采用全封闭或半封闭围护措施,围护结构采用彩钢瓦。
临时项目部以租用村庄或厂区的民房为主,梁板预制场地选用厂区空地为主就近预制。
2、施工道路依靠原有便道或厂区道路进行材料运输,桥址两侧围堰做临时便道的采用加30cm块石基础及10cm泥结碎石路面。
3、施工用水该工程施工及生活用水就近与相邻居民联系后接入。
4、施工用电本工程施工及生活用电在周边厂区协调就近接入,另外配备发电机两台应急使用,并在下火处周围设置安全防护设施。
5、材料采购及供应我单位将与以往协作过,信誉好的材料供应商取得合作,择优选用优质材料。
现场取样试验,合格后报与监理工程师批准后投入使用。
6、技术准备1.内业技术准备(1).认真阅读、审核施工图纸和施工规范,编写审核报告。
(2).进行临时工程设计,规划临时用地,编制成本计划。
(3).编写各种施工工艺标准,保证措施及关建工序作业指导书。
(4).结合工程特点,编写技术管理办法和实施细则。
(5).备齐必要的参考资料,对施工人员进行岗前培训。
2.外业技术准备(1).进行现场详细调查与地质水文勘察,收集相关数据并做好记录作为施工时参考。
(2).办理现场控制桩交接手续并进行复测与护桩。
(3).做好原材料取样调查与合格性测试分析并整理试验报告。
(4).做好各种仪器设备的测试计量和检验并办理合格证书,进行状态标示。
(5).做好施工作业中所涉及的各种外部技术数据收集。
7、对桥梁再建工程的认识抽调经验丰富的技术型管理人员管理本工程施工,为确保该工程按质按量按期完成合同任务,总工办负责技术上的指导工作。
充分考虑本工程施工受天气影响的特点,指派专人做好天气预报收集工作,抓紧晴好天气施工。
并预备必要的防雨覆盖材料,做好工作面的防雨工作,特别在桥面砼等浇筑阶段,要防止砼受雨水淋。
机械配备制约整个工程的施工进度。
我公司加大投入增加施工班组和施工机械负责单独施工每座桥梁任务。
三、项目部组织机构设置及独立桥梁劳动力配置为优质按期完成该桥梁的施工任务,我们将以有水平、有能力、有建造同类桥梁实际经验的领导及施工人员充实进来,组成以项目经理牵头的领导组织机构,对该工程质量、安全、工期进行总体安排及控制。
项目经理部拟设项目经理1人(代凤伟),技术负责1人(徐传球),生产调度1人(高波),项目部内设计划财务、物资设备、技术测量、质量安全、试验办公室五个职能部门。
根椐该桥的工程量,对该座桥设置施工生产总调度一名,主管下设队施工中的质量、安全及每道工序的衔接。
同时各下设砼队长一名(施工人员10人)负责砼的浇筑:木工队长一名(施工人员20人)负责模板支设与支架的搭设:钢筋工队长一名(施工人员10人)负责钢筋的加工:电工、机械工、勤杂工(施工人员5人)均由施工生产总调度负责。
项目部组织框图项目经理:代凤伟技术负责:徐传球生产调度:高波质安技施材设后检全术工料员员员员员备勤:::::::陈李赵许高周董世绍济乾善琳科昆坤明涛胜钢砼瓦木电筋班工工班班班班长长长长工:::::三、桥梁施工方案(一)、桩基工程1.施工方案:本工程两座桥有钻孔灌注桩4根直径1200㎝+6根直径1400㎝,本桥桩基全部为桥台桩,根椐设计单位在设计图纸中对桩基的设计要求及数量,拟采用1台GPS-15回旋钻机进行成孔。
2.施工顺序:陆上桩基平台搭设陆上钢护筒埋设钻机就位泥浆制作钻机钻进终孔一次清孔安装钢筋笼及导管二次清孔搭设砼运输平台水下砼灌注。
1.施工方法:(1). 陆上桩机平台修整陆上桥台钻孔灌注桩平台采用人工进行场地平整并夯实,处理后在钻机下垫250×250cm枕木即可进行施工。
(2). 护筒的选用及埋设护筒选用高1.5米,直径大于设计桩直径的30∽40cm,壁厚为8mm 的钢制护筒。
护筒埋设为人工将桩位范围内的土方挖出后埋设,然后将护筒周围土方夯实,护筒顶埋设高度应高于地面30cm左右。
(3). 钻孔机械选择根椐设计施工图要求桩径、桩长等数值参考,我单位预先拟采用GPS-15型钻机,ø160mm钻杆配NL-100mm泥浆泵进行施工,具体设备选用及数量如下:GPS-15型钻机: 1台NL-100高压泥浆泵: 2台导管及下斗: 2套潜水泵: 2台(4). 泥浆:采用塑性指数 >22的粘土制作泥浆,根椐桩位所处地质显示,标高27.5-21.7米处为易坍层,以下部份为岩层。
为防止在钻进过程中出现坍孔及控制孔底沉碴,钻孔钻进时,通过采用加膨润土等方法来加大泥浆稠度进行固孔及浮碴。
为节约泥浆,钻孔中的泥浆经沉淀后循环使用。
泥浆池在河堤两侧开挖,泥浆循环时以导流槽引入泥浆池内。
泥浆性能指标按下列标准控制。
(5). 钻进:钻机就位后底座顶端应平稳,在钻进过程中不应产生位移和沉陷,钻盘中心、桩孔中心、方钻杆中线应处于同一铅垂线上,确保成孔时钻杆不因倾斜发生离心晃动,导致扩孔过大和钻孔倾斜。
开始钻孔时采用低档慢速钻进,钻头穿过护筒底部2.0m后再提高钻速。
钻进时分班连续作业,不得中途停止。
钻进过程中应经常注意土层变化,在土层变化处应捞取渣样判明土层,并记入记录表中,以便与地质剖面图核对,并经常对钻孔进行试验,及时测量泥浆比重、粘度、砂率,如泥浆性能指标不符合土层要求及时调整,交接班时应交侍本班钻进情况及下班应注意事项。
(6). 清孔:钻进结束后,应立即向监理工程师进行汇报,不得延误,以防止桩孔坍孔。
待监理工程师到位后对桩孔深度进行确认后提钻,进行检查,满足要求后方可下钻清孔。
清孔采用换浆法清孔。
具体方法如下:放下钻杆与钻锥,以桩机上卷扬机吊提钻杆,使钻头空钻,将未磨碎的泥条或岩块磨碎,同时保持原来的泥浆比重进行循环,将沉渣不断浮出,约2小时后调整泥浆比重(约为1.05∽1.10)、粘度(16∽18秒),自钻杆压入孔底,将剩余的沉渣浮悬出来后进行钢筋笼及导管安放,安放完毕后检验测量孔底沉渣,如超过规范要求,再通过导管内高压泥浆进行二次清孔。
二次清孔即以泥浆泵将较纯的泥浆至孔口压入桩孔内,将剩余少量沉渣物清出后,立即灌注水下砼,以保证砼浇注前孔内沉渣厚度不超过规范要求。
清孔时应注意以下事项:①.清孔排渣时,必须注意保持孔内水头压力,防止坍孔。
②.清孔时,孔口、孔中部和孔底部出的泥浆平均值应符合质量标准要求。
③.不得用加深孔底深度的方法代替清孔。
(7). 桩钢筋笼:钢筋笼分节制作入孔,采用孔口焊接成型。
钢筋笼接长(孔口焊接)采用搭接电弧单面焊,焊接长度大于10d,搭接长度区段内受力钢筋接头面积应小于50%,在同一根钢筋上应尽量少设接头。
钢筋笼顶端设置Ø20钢性撑杆,以控制钢筋笼标高及防止砼灌注时钢筋笼上浮,撑杆固定在钻机机架上。
钢筋笼保护层采用Ø50mm穿心圆,固定在钢筋笼侧面,设置间距2米,每截面安装4个,上层保护块与下层保块按30度错开。
(8). 水下混凝土灌注:混凝土采用与设计标号相同的商品砼,混凝土浇筑时应注意以下事项。
①.测定其坍落度,保证在16-20cm。
②.灌注时对混凝土进行取样(试块按每根桩不少于2组)。
③.混凝土灌注时导管底距孔底距离为40cm,首灌量保证砼埋管不小于1米。
④.灌注开始后,应连续地进行,并应尽可能缩短拆除导管的间隔时间,当导管内混凝土不满时,应缓慢进行防止在导管内造成高压气囊。
⑤.灌注过程中,必须有专人测量孔内混凝土面标高,并计算出导管在混凝土中的埋入深度(不小于2.0米),作好记录及时调整导管埋入深度。
同时应将孔内溢出的泥浆及时引流至沉淀池内,防止环境污染。
⑥.灌注桩顶超灌高度大于1.0D(D为桩径),超灌高度待混凝土初凝后终凝前挖除或基坑开挖后凿除。
⑦.灌注结束后,应将溢出的泥浆流入沉淀池内,用泥浆车运输至弃浆场内。
(二)、下部结构施工扩大基础施工1、基础开挖到设计标高和图纸所需尺寸组织验槽和检测地基承载力。
2、采用商品砼浇筑垫层。
3、进行精确放线(承台尺寸线)立模板。
4、浇筑承台采用商品砼、汽车输送泵浇筑,同时利用挖机向仓内甩块石5、砼浇筑时(每浇一次)做试块3组立柱柱身施工1、测量放样埋设立柱圆心桩,安装立柱模板。
2、圆形立柱采用定型钢模板(分三节制作)。
3、在立柱钢筋上焊接直径12 的下口支撑钢筋防止下口钢模的位移。
4、分节拼装好后,钢模上口设3到斜缆风绳,钢模下口增加一道水平连地支撑。
5、待模板验收合格后浇筑立柱砼。
6、浇筑过程严格控制砼的坍落度,分层浇筑直至柱顶。
(三)上部结构施工1、台帽施工:先钢筋制安再立侧模板浇砼2、盖梁施工:现搭设排架支撑铺设底模,经行盖梁钢筋制安随后立侧模浇筑砼3、空心板梁预制:施工顺序:先将场地硬化平整、浇筑板梁地膜、浇筑地膜时在延长度方向留间距75㎝的孔(埋设PVC管)作梁边模下端穿对拉拉杆用,在地膜上铺设地板革进行钢筋制安,紧接立边模,组织监理验收浇筑砼。
砼浇筑:砼采用商品砼,砼浇筑时,控制砼的坍落度和和易性,保证砼的强度。
A、芯模为木模的,第一次先浇筑好底板砼,再放芯模模板,绑扎梁面层钢筋,在整体分层浇筑。
浇筑过程中严格观察芯模是否有上浮,发现上浮立即停止浇筑处理。
B、芯模为气囊的,现将钢筋绑扎结束后和梁侧模加固结束后,放入气囊充气到规定气压后一次性浇筑箱梁砼。
在钢筋绑扎过程中扎丝头一律向外防止割伤气囊。
控制木模芯模上浮:在浇筑过程中严格控制商品砼坍落度,砼坍落度过大坚决退场,芯模固定牢靠是关键,在安放芯模后在芯模顶面间隔75㎝设顶撑,顶撑必须顶在模板上端钢板横撑上,待整片梁砼浇筑结束后立即拆除顶撑,把孔洞抹平。
切记顶撑不得顶在面层筋或固定在板梁钢筋上。
