2014年二建水利水电实务真题及答案[2L30题]二、多项选择题(共10题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0. 5 分)21、土石坝与砌石护坡的主要作用有()A.防止波浪沟刷B.降低坝体浸洞线C.防治顺坝水流冲刷D.防低坝体空隙水压力E.防止坝坡土冻胀破坏【参考答案】ACD【考点解析】护坡的作用:防止波浪冲刷、顺坝水流冲刷、冰冻和其他形式的破坏。
22、水泥灌浆工程中,如采用水泥基混合浆液,其渗合料可选用()等。
A,砂B.粘性土C.粉煤灰D.石灰E.水玻璃【参考答案】ABC【考点解析】水泥基混合浆液:系指掺有掺合料的水泥浆液,包括粘土水泥浆、粉煤灰水泥浆、水泥砂浆。
23、关于土工膜在水利工程中的主要功能,不正确的是()A.反滤B.排水C.加筋D.防渗E.防护【参考答案】AB【考点解析】土工膜是透水性极低的土工合成材料,所以不能反滤和排水。
24、铲运机按卸土方式可分为()oA.回转式B.强制式C.半强制式D.自由式E.自行式【参考答案】BCD【考点解析】按铲运机卸土方式又可分为强制式、半强制式和自由式三种。
25、下列堤防防渗加固技术中,适用在背水侧采用的方法有()。
A.抛土法B.放淤法C.导渗沟法D.灌浆法E.贴坡排水法【参考答案】CE【考点解析】下游排水法:导渗流法、贴坡排水法和排渗沟法。
26、根据《水利工程设计变更管理暂行办法》(水规计[2012] 93号),水利工程设计变更分为()。
A. 一般设计变更B.普通设计变更C.较大设计变更D.重大设计变更E.特别重大设计变更【参考答案】AD【考点解析】工程设计变更分为重大设计变更和一般设计变更。
27、根据《关于贯彻落实[国务院关于坚持科学发展安全发展租金安全生产形势持续稳定好转的意见],并进一步加强水利安全生产工作的实施意见》(水安监[2012] 57号),水利安全生产“三项建设”包括()A.法制体制机制B.保障能力C.监管队伍D.应急队伍E.教育培训机制【参考答案】ABC【考点解析】三项建设:法制体制机制、保障能力、监管队伍。
2014年二级建造师《水利水电工程管理与实务》真题一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.混凝土重力坝各类分缝中,必须进行灌浆处理的是()A.纵缝B.施工缝C.沉降缝D.温度缝【答案】A【解析】纵缝,为了保证坝段的整体性,沿缝面应布设灌浆系统。
参见教材P10.2.根据《水利水电工程等级划分及洪水标准》(SI252-2000),拦河水闸工程等级别的确定依据是()过闸流量。
A.最大B.设计C.平均D.最小【答案】A【解析】拦河水闸工程的等别,应根据其最大过闸流量确定。
参见教材P2。
3.下列模板设计荷载中,属于特殊荷载的是()。
A.新浇混泥土侧压力B.新浇混凝土重量C.振捣混泥土时产生的荷载D.风荷载【答案】D【解析】特殊荷载是风荷载。
参见教材P81、82。
4.中小型水利工程的普通混凝土配合比设计,骨科的含水状态一般以()状态为基准。
A.饱和面干B.干燥C.气干D.湿润【答案】B【解析】计算普通混凝土配合比时,一般以干燥状态的骨料为准,而大型水利工程常以饱和面干状态的骨料为基准。
参见教材P36。
5.围堰出现管涌险情时,宜采用()抢护。
A.塞堵法B.盖堵法C.砂石反滤围井法D.戗堤法【答案】C【解析】管涌的抢护方法包括砂石反滤围井、土石织物反滤围巾、梢料反滤围井。
参见教材P58-59。
6.在龙口建造浮桥,延龙口前沿投块料,使堆筑戗堤均匀上升的截流方法是()。
A.立堵法B.平堵法C.塞堵法D.盖堵法【答案】B【解析】平堵是先在龙口建造浮桥或栈桥,由自卸汽车或其他运输工具运来投抛料,沿龙口前沿投抛。
参见教材P60。
7.下列岩石中,属于变质岩的是()。
A.花岗岩B.石灰岩C.石英岩D.砂岩【答案】C【解析】变质岩主要有片麻岩、大理岩和石英岩。
参见教材P67.8.堆石坝的堆实压实质量指标通常用()表示。
A.干密度B.比重C.孔隙率D.级配【答案】C【解析】通常堆石体压实的质量指标,用压实重度换算的孔隙率n来表示。
2014年二级建造师水利水电考试真题及答案解析1.混凝土重力坝各类分缝中,必须进行灌浆处理的是( )A.纵缝B.施工缝C.沉降缝D.温度缝答案:A考点:混凝土工程解析:纵缝的形式。
纵缝须要设置键槽,并进行接缝灌浆处理,或设置宽缝回填膨胀混凝土。
2.根据《水利水电工程等级划分及洪水标准》(SI252‐2000),拦河水闸工程等级别的确定依据是( )过闸流量。
A.最大B.设计C.平均D.最小答案:A考点:建筑物的类型及组成3.下列模板设计荷载中,属于特殊荷载的是( )。
A.新浇混泥土侧压力B.新浇混凝土重量C.振捣混凝土时产生的荷载D.风荷载答案:D考点:混凝土工程解析:三、模板设计2.特殊荷载。
模板及其支架承受的荷载分基本荷载和特殊荷载两类。
基本荷载包括模板及其支架的自重、新浇混凝土重量、钢筋重量、工作人员及浇筑设备、工具等荷载、振捣混凝土产生的荷载、新浇混凝土的侧压力。
特殊荷载包括风荷载及以上7项荷载以外的其他荷载。
4.中小型水利工程的普通混凝土配合比设计,骨料的含水状态一般以( )状态为基准。
A.饱和面干B.干燥C.气干D.湿润答案:B考点:建筑材料解析:骨料的含水状态。
计算普通混凝土配合比时,一般以干燥状况的骨料为基准。
5.围堰出现管涌险情时,宜采用( )抢护。
A.塞堵法B.盖堵法C.砂石反滤围井法D.戗堤法答案:C考点:导流解析:管涌(二)抢护方法。
砂石反滤围井法是抢护管涌险情的最常见形式之一。
6.在龙口建造浮桥,延龙口前沿抛投块料,使堆筑戗堤均匀上升的截流方法是( )A.立堵法B.平堵法C.塞堵法D.盖堵法答案:B考点:截流解析:一、抛投块料截流1.平堵。
平堵是先在龙口建造浮桥或栈桥,由自卸汽车或其他运输工具运来抛投料,沿龙口前沿投抛。
7.下列岩石中,属于变质岩的是( )。
A.花岗岩B.石灰岩C.石英岩D.砂岩答案:C考点:土石方开挖工程解析:一、岩石的分类。
变质岩主要有片麻岩、大理岩和石英岩。
2014年二级建造师《水利水电工程管理与实务》真题及解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.重力坝中为了适应混凝土的浇筑能力、散热和减小施工期的温度应力,而进行灌浆的缝是()。
A.横缝B.水平施工缝C.纵缝D.横缝和纵缝【答案】C【圣才题库】横缝与坝轴线垂直,有永久性的和临时性的两种。
纵缝是平行于坝轴线方向的缝,其作用是为了适应混凝土的浇筑能力、散热和减小施工期的温度应力。
将坝体分成若干个坝段,横缝间距一般为15~20m。
永久性横缝可兼作沉降缝和温度缝,可适应地基的不均匀沉降和坝体温度变化。
水平施工缝是新老混凝土的水平结合面。
每层浇筑块的厚度约为1.5~4.0m,基岩表面约0.75~1.0m,以利散热。
2.软土基坑开挖的管井降水适用条件是,第四系含水层厚度应大于()m。
A.3.0B.4.0C.4.5D.5.0【答案】D【圣才题库】管井降水的适用条件有:①第四系含水层厚度大于5.0m;②基岩裂隙和岩溶含水层,厚度可小于5.0m;③含水层渗透系数K宜大于1.0m/d。
3.砂的粒径范围为()mm。
A.0.10~4.70B.0.15~4.75C.0.20~4.80D.0.25~4.85【答案】B【圣才题库】在混凝土中的砂、石起骨架作用,故称为骨料。
其中砂称为细骨料,其粒径在0.15~4.75mm之间;石称为粗骨料,其粒径大于4.75mm。
4.导流设计流量及围堰的()确定堰顶高程。
A.种类B.材料C.工作条件D.使用年限【答案】C【圣才题库】围堰堰顶高程的确定,取决于导流设计流量及围堰的工作条件。
围堰是保护大坝或厂房等水工建筑物干地施工的必要挡水建筑物,一般属临时性工程,但也可与主体工程结合而成为永久工程的一部分。
5.漏洞险情的抢护方法中,采用()抢护漏洞进口,需防止盖堵初始时,由于洞内断流,外部水压力增大,洞口覆盖物的四周进水。
A.反滤围井B.戗堤法C.塞堵法D.盖堵法【答案】D【圣才题库】漏洞险情的抢护方法中,采用盖堵法抢护漏洞进口,需防止盖堵初始时,由于洞内断流,外部水压力增大,洞口覆盖物的四周进水。
二级建造师水利水电实务真题与答案解析标准版)2014年水利水电工程管理与实务真题一、单项选择题1.混凝土重力坝各类分缝中,必须进行灌浆处理的是()A.纵缝B.施工缝C.沉降缝D.温度缝【答案】A【解析】纵缝,为了保证坝段的整体性,沿缝面应布设灌浆系统。
参见教材P10。
2.根据《水利水电工程等级划分及洪水标准》(SI 252—2000),拦河水闸工程等别的确定依据是()过闸流量。
A.最大B.设计C.平均D.最小【答案】A【解析】拦河水闸工程的等别,应根据其最大过闸流量确定。
参见教材P2。
3.下列模板设计荷载中,属于特殊荷载的是()。
A.新浇混凝土侧压力B.新浇混凝土重量C.振捣混凝土时产生的荷载D.风荷载【答案】D【解析】风荷载属于特殊荷载,ABC为基本荷载。
参见教材P81、82。
4.中小型水利工程的普通混凝土配合比设计,骨科的含水状态一般以()状态为基准。
A.饱和面干B.干燥C.气干D.湿润【答案】B【解析】计算普通混凝土配合比时,一般以干燥状态的骨料为准,而大型水利工程常以饱和面干状态的骨料为基准。
参见教材P36。
5.围堰出现管涌险情时,宜采用()抢护。
A.塞堵法B.盖堵法C.砂石反滤围井法D.戗堤法【答案】C【解析】管涌的抢护方法包括砂石反滤围井、土工织物反滤围井、梢料反滤围井。
参见教材P58-59。
6.在龙口建造浮桥,延龙口前沿抛投块料,使堆筑戗堤均匀上升的截流方法是()。
A.立堵法B.平堵法C.塞堵法D.盖堵法【答案】B【解析】平堵是先在龙口建造浮桥或栈桥,由自卸汽车或其他运输工具运来抛投料,沿龙口前沿投抛。
参见教材P60。
7.下列岩石中,属于变质岩的是()。
A.花岗岩B.石灰岩C.石英岩D.砂岩【答案】C【解析】变质岩主要有片麻岩、大理岩和石英岩。
参见教材P67。
8.堆石坝的堆石压实质量指标通常用()表示。
A.干密度B.比重C.孔隙率D.级配【答案】C【解析】通常堆石体压实的质量指标,用压实重度换算的孔隙率n来表示。
2014 年二建《水利水电》真题及答案解析1.混凝土重力坝各类分缝中,必须进行灌浆处理的是()A.纵缝B.施工缝C.沉降缝D.温度缝答案:A考点:混凝土工程解析:纵缝的形式。
纵缝须要设置键槽,并进行接缝灌浆处理,或设置宽缝回填膨胀混凝土。
2.根据《水利水电工程等级划分及洪水标准》(SI252-2000),拦河水闸工程等级别的确定依据是()过闸流量。
A.最大B.设计C.平均D.最小答案:A考点:建筑物的类型及组成解析:3.下列模板设计荷载中,属于特殊荷载的是()。
A.新浇混泥土侧压力B.新浇混凝土重量C.振捣混凝土时产生的荷载D.风荷载答案:D考点:混凝土工程解析:三、模板设计 2.特殊荷载。
模板及其支架承受的荷载分基本荷载和特殊荷载两类。
基本荷载包括模板及其支架的自重、新浇混凝土重量、钢筋重量、工作人员及浇筑设备、工具等荷载、振捣混凝土产生的荷载、新浇混凝土的侧压力。
特殊荷载包括风荷载及以上7项荷载以外的其他荷载。
4.中小型水利工程的普通混凝土配合比设计,骨料的含水状态一般以()状态为基准。
A.饱和面干C.气干D.湿润答案:B考点:建筑材料解析:骨料的含水状态。
计算普通混凝土配合比时,一般以干燥状况的骨料为基准。
5.围堰出现管涌险情时,宜采用()抢护。
A.塞堵法B.盖堵法C.砂石反滤围井法D.戗堤法答案:C考点:导流解析:管涌(二)抢护方法。
砂石反滤围井法是抢护管涌险情的最常见形式之一。
6.在龙口建造浮桥,延龙口前沿抛投块料,使堆筑戗堤均匀上升的截流方法是()A.立堵法B.平堵法C.塞堵法D.盖堵法答案:B考点:截流解析:一、抛投块料截流1.平堵。
平堵是先在龙口建造浮桥或栈桥,由自卸汽车或其他运输工具运来抛投料,沿龙口前沿投抛。
7.下列岩石中,属于变质岩的是()。
A.花岗岩B.石灰岩C.石英岩D.砂岩答案:C考点:土石方开挖工程解析:一、岩石的分类。
变质岩主要有片麻岩、大理岩和石英岩。
8.堆石体的堆实压实质量指标通常用()表示。
2014年二级建造师《水利水电工程管理与实务》考试真题一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.根据《水利水电工程等级划分及洪水标准》(SI252-2000),拦河水闸工程等别的确定依据是()过闸流量。
A.最大B.设计C.平均D.最小2.混凝土重力坝各类分缝中,必须进行灌浆处理的是()。
A.纵缝B.施工缝C.沉降缝D.温度缝3.中小型水利工程的普通混凝土配合比设计,骨料的含水状态一般以()状态为基准。
A.饱和面干B.干燥C.气干D.湿润4.下列模板设计荷载中,属于特殊荷载的是()。
A.新浇混凝土侧压力B.新浇混凝土重量C.振捣混凝土时产生的荷载D.风荷载5.在龙口建造浮桥,延龙口前沿抛投块料,使堆筑戗堤均匀上升的截流方法是()。
A.立堵法B.平堵法C.塞堵法D.盖堵法6.围堰出现管涌险情时,宜采用()抢护。
A.塞堵法B.盖堵法C.砂石反滤围井法D.戗堤法7.堆石坝的堆石压实质量指标通常用()表示。
A.干密度B.比重C.孔隙率D.级配8.下列岩石中,属于变质岩的是()。
A.花岗岩B.石灰岩C.石英岩D.砂岩9.水利工程施工现场的消防通道宽度至少为()m。
A.3.0 B.3.5C.4.0 D.4.510.根据《水利水电工程施工组织设计规范》(SL303-2004),不过水土石围堰防渗体顶部高程应不低于()。
A.设计洪水静水位B.设计洪水静水位与波浪高度之和C.设计洪水静水位与安全加高值之和D.设计洪水静水位与波浪高度及安全加高值之和11.根据《水利工程建设项目管理规定》(水建【1995】128号),下列阶段中,不属于水利工程建设程序的是()。
A.招标设计B.项目建议书C.可行性研究D.预可行性研究12.水利工程建设项目管理“三项”制度不包括()。
A.项目法人责任制B.政府监督制C.招标投标制D.建设监理制13.下列施工现场的主要设备用电负荷中,属于一类用电负荷的是()。
二级建造师水利水电考试历年真题及答案解析(2014-2020)目录2020年二级建造师水利水电考试真题及答案解析 (1)2019年二级建造师水利水电考试真题及答案解析 (18)2018年二级建造师水利水电工程考试真题及答案 (32)2017年二级建造师《水利水电》考试真题及参考答案 (60)2016年二级建造师考试真题及参考答案 (70)2015年5月二级建造师《水利水电管理与实务》考试真题 (88)2014年6月二级建造师《水利水电管理与实务》考试真题 (103)2020年二级建造师水利水电考试真题及答案解析1沿渗流方向设置反滤,其反滤料粒径应按()排序。
A.中→大→小B.中→小→大c.大→中→小D.小→中→大【答案】D【解析】为避免因渗透系数和材料级配的突变而引起渗透变形,在防渗体与坝壳、坝壳与排水体之间都要设置2~3层粒径不同的砂石料作为反滤层。
材料粒径沿渗流方向由小到大排列。
【考点来源】2F311011水利水电工程建筑物的类型2.某水闸闸室建筑物级别为3级,其工作闸门合理使用年限为()年。
A.20B.30C.40D.50【答案】B【解析】1级、2级永久性水工建筑物中闸门的合理使用年限应为50年,其他级别的永久性水工建筑物中闸门的合理使用年限应为30年。
【考点来源】2F311013水利水电工程合理使用年限及耐久性3.水泵梁的钢筋混凝土保护层厚度是指混凝土表面到()之间的最小距离。
A.箍筋公称直径外边缘B.受力纵向钢筋公称直径外边缘C.箍筋中心D.受力纵向钢筋中心【答案】A【解析】钢筋的混凝土保护层厚度是指,从混凝土表面到钢筋(包括纵向钢筋、箍筋和分布钢筋)公称直径外边缘之间的最小距离。
【考点来源】2F311013水利水电工程合理使用年限及耐久性4.目前我国采用的高程起算统一基准是()国家高程基准。
A.1985B.1995C.2000D.2005【答案】A【解析】我国自1988年1月1日起开始采用1985国家高程基准作为高程起算的统一【考点来源】2F311023水利水电工程施工放样基准。
2014二级建造师考试《水利水电》真题及标准答案解析(一)背景资料承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥**开挖,⑦地基处理,⑧办公、生活用房等。
监理工程师批准了该施工总进度计划。
其中部分工程施工网络进度计划如下图所示(单位:天)。
施工中发生如下事件:事件一:工程初期排水施工中,围堰多处滑坡。
承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。
事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。
承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。
F工作实际持续时间为40天,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。
发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
问题:1.根据«水利水电工程施工组织设计规范»(SL303—2004),指出背景资料的相关工作中属于工程准备期的工作(用编号表示);工程施工总工期中,除工程准备期外,还应包括哪些施工时段?2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。
3.事件1中承包人所采取的技术措施应包括哪些内容?4.根据«水利水电工程标准施工招标文件»(2009年版),对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。
5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。
承包人有权要求延长工期多少天?并简要说明理由。
【答案解析】1.①⑤⑧(P114);还包括施工期、完建期。
(P127)2.125天,井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,所以伴随地基处理、土方开挖、下部混凝土施工过程。
3.采取合理坡度、设置边坡护面、基坑支护、降低地下水位等。
(P25)4.承包人正确,应该按不利物质条件处理。

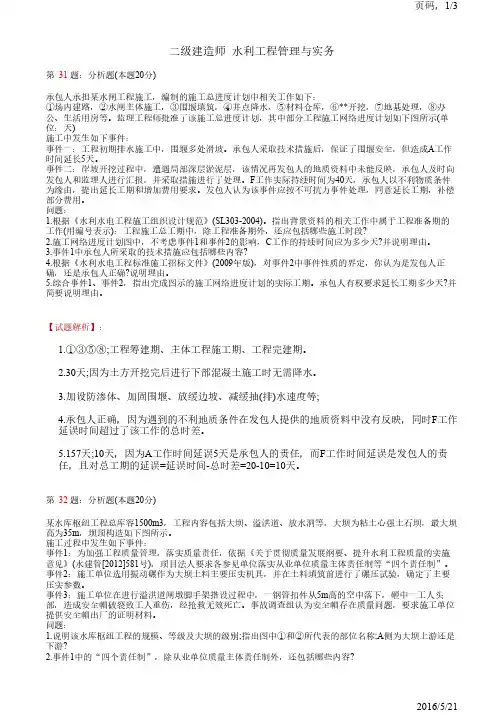

二级建造师 水利工程管理与实务第 31题:分析题(本题20分)承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥**开挖,⑦地基处理,⑧办公、生活用房等。
监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)施工中发生如下事件:事件一:工程初期排水施工中,围堰多处滑坡。
承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。
事件二:岸坡开挖过程中,遭遇局部深层淤泥层,该情况再发包人的地质资料中未能反映,承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。
F工作实际持续时间为40天,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。
发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
问题:1.根据《水利水电工程施工组织设计规范》(SL303-2004)。
指出背景资料的相关工作中属于工程准备期的工作(用编号表示):工程施工总工期中,除工程准备期外,还应包括哪些施工时段?2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。
3.事件1中承包人所采取的技术措施应包括哪些内容?4.根据《水利水电工程标准施工招标文件》(2009年版),对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。
5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。
承包人有权要求延长工期多少天?并简要说明理由。
【试题解析】:1.①③⑤⑧;工程筹建期、主体工程施工期、工程完建期。
2.30天;因为土方开挖完后进行下部混凝土施工时无需降水。
3.加设防渗体、加固围堰、放缓边坡、减缓抽(排)水速度等;4.承包人正确,因为遇到的不利地质条件在发包人提供的地质资料中没有反映,同时F工作延误时间超过了该工作的总时差。
5.157天;10天,因为A工作时间延误5天是承包人的责任,而F工作时间延误是发包人的责任,且对总工期的延误=延误时间-总时差=20-10=10天。
