顶板回顶施工方案
- 格式:doc
- 大小:113.00 KB
- 文档页数:7
地下室顶板回顶专项施工方案(完整版)地下室顶板回顶专项施工方案(风格一)1. 绪论1.1 项目概述1.2 施工组织1.3 工程划分及施工单位2. 工程准备2.1 施工前准备2.2 施工方案编制2.3 施工材料准备2.4 设备及机具准备3. 施工工艺3.1 回顶施工工艺3.2 板架安装3.3 钢筋绑扎3.4 混凝土浇筑3.5 养护处理4. 施工安全4.1 安全技术措施4.2 施工现场安全注意事项4.3 应急预案5. 质量控制5.1 施工质量要求5.2 施工质量控制措施5.3 质量检测及评定6. 环境保护6.1 施工环保要求6.2 施工中的环境保护措施6.3 施工废弃物处理7. 竣工验收7.1 验收标准7.2 验收程序及内容7.3 竣工报告编制8. 附件8.1 工程图纸8.2 相关合同及协议8.3 设备清单8.4 工艺要求9. 法律名词及注释地下室:指建造物地表以下、局部或者整体半埋或者全部埋入地下的楼层。
回顶:指将底板部份与上部墙体(包括柱、梁以及墙)之间未进行完成的混凝土浇筑部份补充完整的施工工艺。
地下室顶板回顶专项施工方案(风格二)1. 项目背景1.1 地下室建设的必要性1.2 地下室顶板回顶的作用1.3 施工单位及项目承担方2. 工程准备2.1 施工准备事项2.2 工程方案制定2.3 施工材料选用与准备2.4 施工设备与机械配置3. 施工工艺3.1 地下室顶板回顶工艺流程3.2 板架搭设与调整3.3 钢筋安装与绑扎3.4 混凝土浇筑技术要点3.5 养护措施与时间安排4. 施工安全4.1 施工安全技术措施4.2 施工现场安全注意事项4.3 突发事件应急处理5. 质量控制5.1 施工质量要求与标准5.2 施工质量控制措施5.3 质量检测与评定6. 环境保护6.1 施工环保要求6.2 施工环境保护措施6.3 施工废弃物处理7. 竣工验收7.1 验收标准与程序7.2 竣工报告编制8. 附件8.1 工程图纸及设计方案8.2 合同及合作协议8.3 施工设备清单8.4 工艺要求与相关规范9. 法律名词及注释地下室:指建造物地面以下、至少有一半埋入地下的楼层或者房间。
地下室顶板回顶方案(一)引言概述:地下室顶板回顶是建筑施工中的重要环节,其方案选择对于地下室的结构稳定和使用安全具有关键性意义。
本文将介绍地下室顶板回顶方案的相关内容,包括选用合适的回顶材料、回顶工艺要点、施工注意事项等。
正文:1. 选用合适的回顶材料a. 耐腐蚀性:地下室常面临潮湿环境,回顶材料应具有良好的耐腐蚀性,以防止顶板受损。
b. 强度要求:回顶材料应具备足够的强度,能够承受地下室的荷载和压力。
c. 隔热性能:地下室顶板回顶通常需要有一定的隔热性能,以提高室内舒适度和节能效果。
d. 施工可行性:材料的施工性能以及可行性也是选择回顶材料的重要考虑因素。
2. 回顶工艺要点a. 清理顶板:在回顶施工前,需要彻底清理地下室顶板,确保无灰尘、油污等杂质存在。
b. 涂刷底漆或基层:在顶板表面涂刷底漆或基层,以提高回顶材料的附着力和保护顶板表面。
c. 打砂处理:对于某些回顶材料,如石膏板、石棉板等,需要进行打砂处理,以增加与地下室顶板的粘接强度。
d. 施工层次控制:回顶过程中要注意施工层次的控制,确保顶板回顶的均匀性和平整度。
e. 稳固连接:回顶材料与顶板之间的连接必须牢固可靠,以确保回顶层不会出现开裂、脱落等问题。
3. 施工注意事项a. 安全防护:地下室回顶施工过程中,应加强安全防护,提供足够的通风和照明设施,保证施工人员的安全。
b. 施工环境控制:控制施工环境的温度、湿度等因素,以保证回顶材料的施工效果。
c. 施工质量监控:在回顶施工过程中,需要不断进行质量监控,确保回顶层的平整度和质量。
d. 施工进度安排:地下室回顶施工的进度需要合理安排,充分考虑材料固化时间及工期等因素。
4. 其他影响因素分析a. 环境因素:地下室顶板回顶方案还会受到地质特征、水位变化等环境因素的影响,需要进行综合考虑。
b. 使用要求:地下室的使用要求也是选择回顶方案的重要依据,需要结合实际使用情况进行选择。
5. 回顶方案总结结合地下室的具体情况和要求,选用耐腐蚀性好、强度高、具备隔热性能的回顶材料,并注意施工工艺和质量监控,以确保地下室顶板回顶方案的安全可靠性和施工质量。

地下室顶板回顶方案地下室通常用于存储物品、作为额外的娱乐空间或办公室,但有时候我们可能会遇到顶板下垂或需要回顶的情况。
本文将介绍地下室顶板回顶方案,帮助您解决这个问题。
地下室顶板回顶的原因可能有很多。
一些常见的原因包括长期承重、结构老化、潮湿环境等。
这些因素导致地下室顶板下垂,不仅影响美观,还可能存在安全隐患。
因此,回顶成为了一项必要的工程。
在进行地下室顶板回顶之前,首先需要确定回顶的具体目的。
如果只是为了解决下垂问题,并无其他要求的话,可以选择简单经济的回顶方法。
如果需要增加防潮、防火或保温等功能,则需要考虑使用高端材料和技术。
一种常见的地下室顶板回顶方法是使用钢丝拉筋。
这种方法在顶板上钻孔,通过钢丝将顶板与地面或墙壁连接起来,以增加顶部支撑。
这种方法简单易行,成本低廉,且效果显著。
不过,需要注意的是,钢丝的选择要结实耐用,并且正确安装以确保其有效性。
另一种常见的回顶方法是使用石膏板。
石膏板可以选择用作回顶材料,其轻质且易于安装。
使用石膏板回顶可以使地下室顶部平整,美观,并且可以根据需求进行装饰。
使用石膏板需要注意的是,选择合适的尺寸和合理的安装方式,以确保结构稳定和安全。
除了上述方法外,还可以考虑使用聚苯颗粒泡沫板回顶。
这种材料具有良好的绝缘性能和防潮功能,能够有效保护地下室顶板。
同时,聚苯颗粒泡沫板还具有良好的吸震性能,可以减少地震或其他外界震动对地下室的影响。
使用聚苯颗粒泡沫板需要注意材料的选择和安装方式,以确保其功能的最佳发挥。
需要注意的是,地下室顶板回顶是一项需要专业人士进行的工程。
在选择回顶方案之前,建议咨询相关专业人士,进行现场勘测和评估。
他们可以根据实际情况提供最适合的回顶方案,并确保施工的质量和安全。
总结起来,地下室顶板回顶是解决地下室顶板下垂问题的重要工程。
选择合适的回顶方案十分关键,可以根据需要选择钢丝拉筋、石膏板或聚苯颗粒泡沫板等材料实施回顶。
在进行施工之前,务必咨询专业人士的意见,并进行现场评估,以确保回顶的效果和安全性。

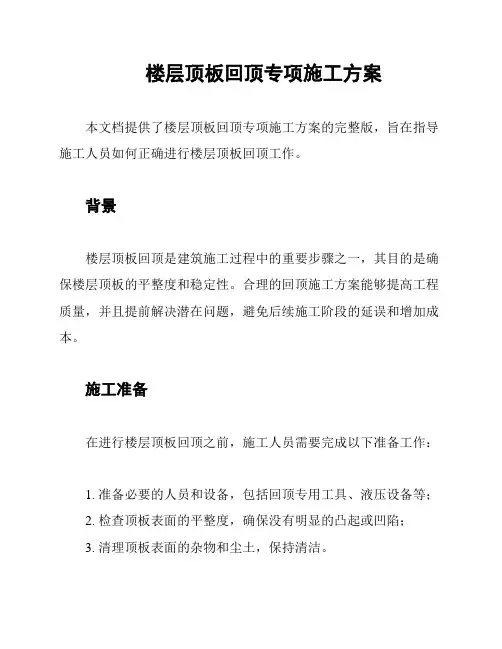

楼层顶板回顶专项施工方案
本文档提供了楼层顶板回顶专项施工方案的完整版,旨在指导施工人员如何正确进行楼层顶板回顶工作。
背景
楼层顶板回顶是建筑施工过程中的重要步骤之一,其目的是确保楼层顶板的平整度和稳定性。
合理的回顶施工方案能够提高工程质量,并且提前解决潜在问题,避免后续施工阶段的延误和增加成本。
施工准备
在进行楼层顶板回顶之前,施工人员需要完成以下准备工作:
1. 准备必要的人员和设备,包括回顶专用工具、液压设备等;
2. 检查顶板表面的平整度,确保没有明显的凸起或凹陷;
3. 清理顶板表面的杂物和尘土,保持清洁。
施工步骤
楼层顶板回顶的施工步骤如下:
1. 根据顶板的材料和结构,选择合适的回顶专用工具;
2. 将回顶专用工具安装在液压设备上,并调整压力;
3. 由施工人员操作液压设备,使回顶专用工具逐渐施加压力于
顶板;
4. 观察顶板的变形情况,根据实际情况调整压力和施加时间;
5. 施加完毕后,逐渐减小压力,使顶板恢复原状;
6. 仔细检查顶板的平整度和稳定性,确保符合要求。
安全注意事项
在进行楼层顶板回顶施工时,施工人员需要注意以下安全事项:
1. 确保回顶设备和液压设备的正常工作状态,并进行必要的维
护和保养;
2. 穿戴必要的个人防护装备,包括安全帽、护目镜、手套等;
3. 确保施工现场的安全,设置必要的警示标识和隔离措施;
4. 严禁超负荷使用设备,避免发生意外事故。
总结
楼层顶板回顶专项施工方案是确保顶板平整度和稳定性的重要措施,本文档提供了完整的回顶施工方案及安全注意事项,希望能对施工人员在楼层顶板回顶过程中提供指导和参考。
地下室顶板回顶专项施工方案完整版.doc地下室顶板回顶专项施工方案完整版一.项目概述地下室顶板回顶专项施工方案的编制是为了确保地下室顶板回顶工程的安全、质量和进度,以及满足相关法律法规的要求。
本施工方案涉及到回顶工程的施工流程、工作要求、安全措施等内容。
二.施工准备1. 施工前的准备工作1.1 勘察地下室顶板的结构,确定设备和材料的选型。
1.2 编制工程施工方案和作业指导书。
1.3 准备所需的施工材料和设备,并进行检验和试运行。
1.4 对施工现场进行清理和平整,确保施工的顺利进行。
1.5 建立施工队伍和各项职责。
2. 施工所需材料2.1 回填土石方材料2.2 支撑材料2.3 辅助工具和设备三.施工流程1. 顶板清理1.1 清理顶板表面的杂物和污垢。
1.2 检查顶板的平整度和面积。
2. 回填土施工2.1 在顶板上铺设防水层。
2.2 进行回填土的分层施工,并采取适当的振捣措施。
2.3 对回填土进行密实和修整。
3. 支撑施工3.1 根据设计要求,进行顶拱形成方式的选择。
3.2 搭设支撑结构,并进行调整和固定。
四.安全措施1. 施工人员必须佩戴个人防护装备,并接受安全培训。
2. 施工现场必须设立明显的警示标志,并划定安全区域。
3. 施工现场必须有合格的安全检测仪器,并进行定期检测。
附件:1. 设计图纸2. 监理报告3. 技术资料法律名词及注释:1. 建筑法律法规中的术语及其解释2. 建筑质量安全法规中的术语及其解释地下室顶板回顶专项施工方案完整版一.项目背景为确保地下室顶板回顶工程的施工质量和安全,特编制此方案。
本文档详细描述了回顶工程的施工流程、注意事项和安全措施。
二.施工准备1. 施工前准备1.1 完成地下室结构和顶板的勘察和分析。
1.2 编制施工方案和施工图纸。
1.3 准备施工所需的设备、材料和人力资源。
1.4 清理施工现场,确保施工的顺利进行。
2. 施工所需材料和设备2.1 回填土和填充材料2.2 支撑材料和活动支撑设备2.3 安全设备和个人防护用品三.施工流程1. 顶板清理和准备工作1.1 清除顶板表面的杂物和沉积物。
地下室顶板回顶专项施工方案一:项目概述1.1 工程名称:地下室顶板回顶专项施工方案1.2 工程地点:XX市某某街道1.3 工程范围:地下室顶板回顶施工二:施工准备工作2.1 材料准备2.1.1 主要材料:XX砂浆、钢筋等2.1.2 辅助材料:保护膜、模板等2.2 设备准备2.2.1 所需施工机械设备清单2.2.2 检查施工机械设备的工作状况及保养情况三:施工工艺3.1 地下室顶板回顶施工步骤3.1.1 清理地下室顶板3.1.2 查验顶板梁、墙体及地面状况3.1.3 凿除顶板裂缝及松动部分3.1.4 清理顶板裂缝、松动部分及灰尘3.1.5 打底砂浆3.1.6 回填砂浆3.1.7 稀砂浆抹面3.1.8 养护保护四:质量控制措施4.1 施工前验收4.2 施工过程中的关键控制4.3 施工后验收五:安全措施5.1 施工现场安全管理5.2 高处作业防护5.3 机械设备操作安全附件:施工图纸、砂浆试验报告等法律名词及注释:1. XX砂浆:一种建筑用胶凝材料,具有良好的强度和粘结性能。
2. 钢筋:一种用于加固混凝土结构的金属材料,具有高强度和耐腐蚀性。
3. 地下室:指建筑物地面以下的部分,一般用于储存、停车等功能。
---一:项目简介1.1 项目名称:地下室顶板回顶专项施工方案1.2 项目地点:XX市某某街道1.3 项目范围:地下室顶板回顶工程施工二:施工前准备工作2.1 材料准备2.1.1 主要材料:XX砂浆、钢筋等2.1.2 辅助材料:保护膜、模板等2.2 设备准备2.2.1 所需施工机械设备清单2.2.2 检查施工机械设备的工作状况及保养情况三:施工工艺及方法3.1 地下室顶板回顶施工步骤3.1.1 清理地下室顶板3.1.2 检查顶板梁、墙体及地面的平整度3.1.3 凿除顶板裂缝及松动部分3.1.4 清理顶板裂缝、松动部分及灰尘3.1.5 打底砂浆3.1.6 回填砂浆3.1.7 稀砂浆抹面3.1.8 养护保护四:质量控制措施4.1 施工前验收4.2 施工过程中的关键控制4.3 施工后整体验收五:安全措施5.1 施工现场安全管理5.2 高处作业防护5.3 机械设备操作安全附件:施工图纸、砂浆试验报告等法律名词及注释:1. XX砂浆:一种建筑用胶凝材料,具有良好的强度和粘结性能。
目录一、编制说明1二、设计概况1三、支撑体系搭设设计1四、钢管搭设及拆除2五、检查、维护与应急处理4六、施工安全注意措施7CD块地下室顶板回顶加固方案一、编制说明前期上报地下室回顶方案时,已明确东侧临时道路和回顶EF块既满足现场施工的需要,现因政府修建庐州大道的原因造成现场东侧临时道路无法使用,从而使现场红线外无任何道路。
根据现场的实际情况和施工的需要,我单位只有利用韶山路在2-1商业西侧重新修建一条临时道路。
这样车辆就必须进过CD块,才可满足施工材料的运输。
因钢筋原材车辆和砼搅拌车等车辆荷载大于设计活荷载,为了保证本工程安全、文明施工,防止地下室顶板出现裂缝,需对按照前期回顶的方案将CD块重新回顶。
二、设计概况地库顶板厚250mm,砼标号为C30,抗渗等级为P6。
地下车库顶消防通道及消防登高场地:按满载重量不超过300KN的消防车,地下车库顶非消防机动车道:车辆满载重量不得超过50kN。
三、支撑体系搭设设计根据前期回顶方案,现仍然按照前期的搭设方式搭设。
沿着2-1商业大厅回顶一条道路通向D块。
1、考虑顶板荷载的影响,按600X600立杆间距体系搭设立杆支撑oooo op ④o ooo ooooo o o o o ①o ooooo oooo o o o oooo ooo-o o o o Q o o1、工艺流程铺底部垫木T 逐根树立立杆并随即与第一步横杆扣紧T 装第一步小横杆并与立杆扣紧—安第一步大横杆与各立杆扣紧—安第一步小横0009件oo 4自。
lo +e-F o o 令主 四、钢管搭设及拆除杆—安第二步大横杆—安第二小小横杆—第三、四小大横杆和小横杆—加设剪刀撑。
2、构造要求1)脚手架构架从上述设计要求下,支撑立杆纵横向间距为600x600mm;施工道路的现浇梁、板底的立杆纵横向间距均600x600mm;水平杆步距均为不大于1500mm,实际搭设时根据搭设高度进行选择。
第一道扫地杆离地面不高于200mm。
地下室顶板回顶方案1.安全措施:在进行地下室顶板回顶之前,必须确保现场的安全。
工人需要佩戴防护装备,并确保周围区域的人员疏散。
对于重要的地下室工程,还需要根据实际情况采取防止地下室坍塌的措施。
2.制定回顶计划:在进行地下室顶板回顶之前,需要制定详细的回顶计划。
计划包括回顶的步骤、工期、人员和设备的安排以及各项工作的安全措施。
3.加固顶板:在进行回顶之前,需要对地下室顶板进行加固处理。
加固的方式可以是使用钢筋、钢板和钢梁等材料,以增加顶板的承重能力。
这样可以提高地下室的整体稳定性,保证回顶过程的安全。
4.拆除支撑结构:在进行回顶之前,需要拆除原有的支撑结构。
这些支撑结构是在地下室施工过程中用来支撑顶板的。
拆除过程需要谨慎、有序地进行,以避免顶板的坍塌。
5.回顶过程:回顶过程需要精确控制。
首先,需要使用千斤顶等工具将顶板逐渐抬升至预定的高度。
在抬升过程中,需要保持顶板的平整度和稳定性,以确保回顶的安全。
然后,通过适当的方式将顶板固定在原位,以确保其不会再次下沉或移动。
6.后续加固:在完成地下室顶板回顶后,需要进行后续的加固工作。
这主要包括对顶板进行钢筋混凝土浇筑,增加其承重能力和稳定性。
地下室顶板回顶是一项非常复杂和危险的工作,需要专业的技术和经验。
在进行回顶之前,必须进行充分的工程测量和分析,以确定回顶的可行性和安全性。
同时,还需要合理安排施工计划,确保各项工作的有序进行。
在施工过程中,必须严格遵守各项安全规定,确保工人的生命安全和施工质量。
总之,地下室顶板回顶是地下室施工过程中关键的一环,是确保地下室安全和稳定的重要工作。
通过合理的工艺和措施,可以有效地完成地下室顶板回顶,并确保地下室的整体结构质量。
地下室顶板支撑回顶方案1.顶板与地下室墙体一体支撑:这种方案适用于地下室墙体较为稳定的情况下。
具体做法是将地下室顶板与墙体进行一体化设计和施工,使顶板在自身重力和土压力的作用下与墙体共同承受荷载,从而实现支撑回顶的效果。
2.钢支撑结构:如果地下室墙体承受能力有限或者存在变形的风险,可以考虑采用钢支撑结构。
这种方案通过在地下室顶板与墙体之间设置一定数量和间距的钢支撑,将顶板与墙体分离,减少了墙体的荷载,提高了墙体的稳定性。
3.高强度混凝土顶板:地下室顶板的回顶效果与顶板的强度有很大的关系。
采用高强度混凝土可以提高顶板的抗弯和抗压能力,使其在自身重力和土压力的作用下能够保持稳定。
4.预应力顶板:在地下室施工过程中,通过在顶板中设置预应力钢筋,使其产生压应力,从而增加顶板的强度和稳定性。
这种方案适用于地下室顶板跨度较大且承载力要求较高的情况。
5.注浆加固:地下室施工过程中,可以采用注浆技术对地下室顶板进行加固。
通过注入高强度浆液,可以填充地下室顶板与土体之间的空隙,增加其整体的强度和稳定性。
6.地下室排水系统:在地下室施工过程中,要确保地下室顶板周围的排水系统畅通。
这样可以有效地减少土体与顶板的接触面积,减小土压力对顶板的影响,提高其稳定性。
地下室顶板支撑回顶方案的选择要根据具体的工程情况来确定。
在选择方案的时候,需要充分考虑地下室的结构特点、土体条件以及工程预算等因素,从而选取最为适合的方案。
同时,在施工过程中需要严格按照设计要求进行施工,确保地下室顶板支撑回顶方案的有效实施。
总之,地下室顶板支撑回顶方案是地下室施工中的一个重要环节。
通过合理选择方案和科学施工,可以有效地保证地下室顶板的稳定性和安全性,确保地下室的正常使用和结构稳定。
因此,在地下室的施工过程中,应该高度重视顶板支撑回顶方案的选择和实施。
目录目录 (1)一、编制说明 (2)二、编制依据 (2)三、工程概况: (2)四、施工荷载 (3)五、地下车库顶板脚手架加固 (4)六、安全技术措施 (7)七、计算书 (7)施工电梯处地下车库顶板回顶方案一、编制说明为了保证结构工程施工安全、文明施工、按规范化要求并达到国家规定的标准,由于本工程部分地下车库顶板施工完成,现阶段进入主体及二次结构施工阶段,根据现场的实际情况和施工的需要,在本工程的地下车库顶板上布置泵车及施工升降机.施工期间的荷载远大于设计活荷载,需加设支撑,避免因荷载过大,造成梁板开裂。
此方案应经上级技术部门审核批准后生效。
二、编制依据1、《建筑结构荷载规范》GB50009—20122、《建筑施工安全检查标准》JGJ59-2011;3、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011;4、《建筑施工高处作业安全技术规范》JGJ80—2016;5、罗兰春天一期施工图纸。
6、本工程的实际情况三、工程概况:美的罗兰春天项目一期1#~7#、10#~13#、20#楼及地下车库工程,位于邯郸市东区、北临建安路、南临联纺东路、东临蔺相如大街,由邯郸市顺美房地产开发有限公司开发建设,河北拓朴建筑设计有限公司设计,河北新隆基项目管理有限公司监理,中铁七局集团郑州工程有限公司总承包.该工程集配套商业、住宅用房、地下车库等功能.总建筑面积约127695.78m2。
本工程为现浇钢筋混凝土框架、剪力墙结构,条基、筏板基础1#楼地下1层、地上8层;2#~7#楼地下2层、地上8层;10#~13#楼地下2层、地上18层;20#楼为配套商业地上三层。
地下车库和配套商业为框架结构。
四、施工荷载2、SC200/200施工升降机60m高度时的自重载荷及冲击载荷表五、地下车库顶板脚手架加固考虑到在施工作业过程中产生动荷载对楼板的影响,为了偏于安全,施工位置对应之下的地下车库搭设钢管脚手架进行支撑,以减小对顶板的影响。
目录
1. .................................................................. 编制依据2
1.1施工图纸及设计变更、洽商 (2)
1.2施工组织设计 (2)
1.3施工规程及标准图集 (2)
2. .................................................................. 工程概况2
2.1 工程总体概况 (2)
2.2 各栋号建筑参数 (2)
2.3 建筑设计概况 (3)
2.4结构设计概况 (3)
3. .................................................................. 编制目的4
4. .................................................................. 施工方法4
5. .......................................................... 顶撑架体安全演算6
1.编制依据
1.1施工图纸及设计变更、洽商
人民大会堂三河综合服务基地(二标段)建筑、结构施工图纸及图纸会审记录、设计变更及工程洽商记录。
1.2施工组织设计
人民大会堂三河综合服务基地(二标段)《施工组织设计》。
2.工程概况
2.1工程总体概况
2.2各栋号建筑参数
2.3建筑设计概况
3.编制目的
本工程为减小混凝土收缩产生的附加应力,以及不避免不均匀沉降,按设计要求,在混凝土基础底板、挡土墙、梁、板相同位置均设置后浇带,带宽为800mm。
本方案主要针对楼板后浇带两侧楼板混凝土拆模后,为保证混凝土不因混凝土自重等因素产生变形,为了避免楼板已经发生挠度变形,产生微小裂缝,对混凝土耐久性非常不利,根据现场实际情况,拟采用的楼板顶撑方式进行后浇带混凝土加固。
4.施工方法
由于后浇带的留置,结构受力转变为悬臂梁板,因此在后浇带处需加设支撑,避免因结构受力的变化,造成梁板开裂。
1、顶撑施工顺序
梁底模板拆除→梁底顶撑→顶板模板拆除→顶板顶撑
2、顶撑施工
为了保证结构受力要求,将梁板和后浇带模板支撑体系作为同一体系。
拆除此部分满堂支撑脚手架时,后浇带处支撑必须随时拆除随时回顶;在拆除和回顶过程中需要注意不能大面积拆模,一般一跨一跨循环进行,严禁梁、板同时拆除后再回顶。
后浇带二次回顶支撑拆除前,后浇带混凝土以同条件的试块强度必须达到100%。
后浇带端的梁、板回顶均采用扣件式钢管脚手架支撑,材料选用50×100mm木枋通设在梁板底,支架系统采用Ф48×3.0钢管搭设双排支撑架体,架体钢管顶端放置U型可调顶托,木方架设在U型可调顶托上,调节U型顶托,将木枋与梁底、板底顶撑牢固,U型可调顶托使用长度≤200mm。
双排支撑架体纵向间距1500,横向间距1200,根据层高设二道水平杆,步距1500,下部200高处设一道扫地杆。
后浇带两侧双排架每隔四个纵距设连接杆一道。
搭设双排钢管架顶撑时,分别在后浇带两侧预留400mm支模空间;梁底位置另行搭设两根钢管顶撑,搭设横距与板底钢管相同。
具体布置如下图:
顶撑平面图顶撑剖面图
5.顶撑架体安全演算
(一)、计算参数
1、模板支撑架搭设高度负一层为3.95m。
2、立杆的纵距 b=1.50m,立杆的横距 l=1.20m,立杆的步距负一层h=1.50m。
3、梁按最不利位置考虑,按后浇带设置平面图最长悬臂选取为5米,截面尺寸按最大截面考虑,尺寸为500mm×1000mm。
4、楼板厚度负一层为350mm。
5、钢筋混凝土自重标准值按24KN/m3选取。
6、活荷截按1KN选取。
(二)结构稳定性验算
1、钢筋混凝土梁
(1)荷载计算
梁自重(按最长悬臂一半计算):q1=0.5×1×5/2×24=30KN
活荷载:q2=1KN/m2 ×0.5×5/2=1.25KN
按荷载最大值梁考虑,轴心压力N=30+1.25=31.25KN
(2)每根立杆的受压荷载为31.25/2=15.625 KN
(3)立杆稳定性计算
计算公式:
公式
设用钢管Ф48×3钢管,A=424mm2
受压荷载N=15.625 KN
长细比λ=L/i
钢管回转半径i=15.9 (经计算)
λ=1500/15.9=94.34
按λ=105查表,得出轴心受压杆的稳定系数ф=0.626 《建筑施工手册1》表5-18
σ=10313/0.626×424=69.85N/mm2<205 N/mm2 满足要求。
2、钢筋混凝土楼板
(1)荷载计算
负一层板自重(按最长悬臂一半计算):q1=1.5×0.35×5/2×24=31.5KN
活荷载:q3=1KN/m2 ×1.5×5/2=3.75KN
负一层楼板轴心压力N1=31.5+3.75=35.25KN
2、负一层每根立杆的受压荷载为35.25/2=17.625KN
3、立杆稳定性计算
计算公式:
公式(1)
设用钢管Ф48×3钢管,A=424mm2
受压荷载N1=17.625KN
长细比λ=L/i
钢管回转半径i=15.9 (经计算)
λ1=1500/15.9=94.34
按λ1=94.34查表,得出轴心受压杆的稳定系数ф=0.626 《建筑施工手册1》表5-18σ1=17625/0.626×424=119.38N/mm2<205 N/mm2 满足要求。
