网络计划习题
- 格式:doc
- 大小:416.50 KB
- 文档页数:10
2022-07-04 11:47 来源:打印| 收藏 |字号分享到:( )。

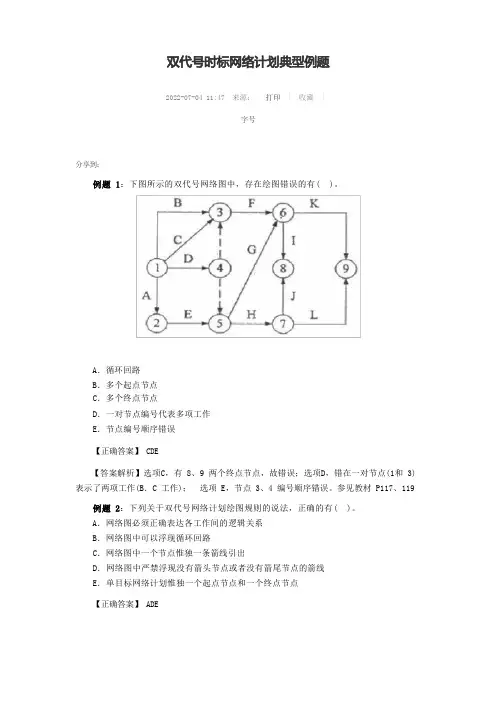

A.循环回路B.多个起点节点C.多个终点节点D.一对节点编号代表多项工作E.节点编号顺序错误【正确答案】 CDE【答案解析】选项C,有 8、9 两个终点节点,故错误;选项D,错在一对节点(1和 3) 表示了两项工作(B.C 工作);选项 E,节点 3、4 编号顺序错误。
参见教材 P117、119( )。
A.网络图必须正确表达各工作间的逻辑关系B.网络图中可以浮现循环回路C.网络图中一个节点惟独一条箭线引出D.网络图中严禁浮现没有箭头节点或者没有箭尾节点的箭线E.单目标网络计划惟独一个起点节点和一个终点节点【正确答案】 ADE【答案解析】双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁浮现循环回路;③双代号网络图中,在节点之间严禁浮现带双向箭头或者无箭头的连线;④双代号网络图中,严禁浮现没有箭头节点或者没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或者多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。
当交叉不可避免时,可用过桥法或者指向法;⑦双代号网络图中应惟独一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点;⑧双代号网络图应条理清晰,布局合理。
参见教材P117、119网络图是( )。
工作紧前工作A .A 图B .B 图C .C 图D .D 图A B————CADA、BEDFC、D【正确答案】 C【答案解析】按双代号网络计划的绘图规则即可得出正确答案为C.参见教材 P117、119( )。
A.该工作的自由时差B.该工作的总时差C.该工作与其紧前工作之间的时间间隔D.该工作与其紧前工作之间的时距【正确答案】 A【答案解析】双代号时标网络计划中箭线上的波形线表示工作的自由时差。
网络计划习题 Revised by BETTY on December 25,2020工程网络计划有关时间参数的计算典型例题例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥C.①→②→⑤→⑥和①→②→③→④→⑥D.①→②→③→⑤→⑥例题2:[背景]某施工企业与业主签订了某工程的施工承包。
经审核批准的施工进度计划如下图所示(时间单位:天)。
根据上述背景资料,回答下列第1~4小题:第1小题:双代号网络图中虚箭线表示()。
A.资源消耗程度B.工作的持续时间C.工作之间的逻辑关系D.非关键工作第2小题:监理工程师审核批准的施工进度计划工期是()天。
A.210 B.245 C.280 D.300【正确答案】D第3小题:上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是()。
A.185和205B.185和235C.205和235D.235和255第4小题:上述施工网络计划中,电梯安装及调试工作的总时差为()天。
A.30 B.60 C.90 D.120【正确答案】C例题3:某分部工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B B.工作C C.工作F D.工作E E.工作H 某施工,有 3个主要施工过程,节拍为:支模板——2周,绑钢筋——2工程网络计划有关时间参数的计算典型例题例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥C.①→②→⑤→⑥和①→②→③→④→⑥D.①→②→③→⑤→⑥【正确答案】B【答案解析】按工作计算法可知,总工期为14天,关键线路为:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥两条。
参见教材P128.例题2:[背景]某施工企业与业主签订了某工程的施工承包。
经审核批准的施工进度计划如下图所示(时间单位:天)。

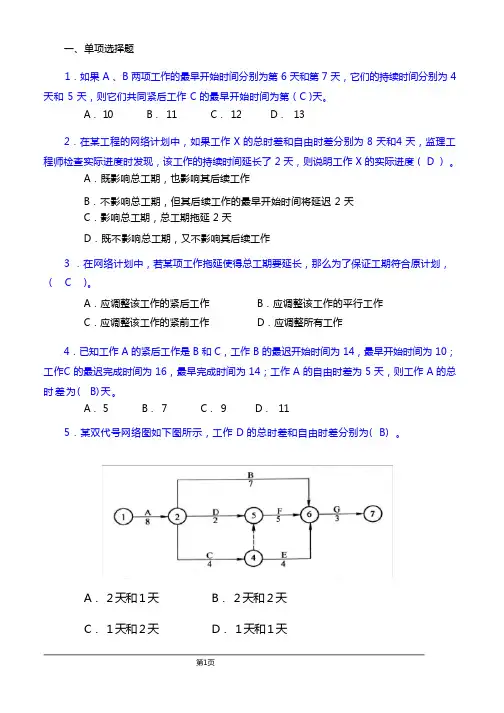

一、单项选择题1.如果 A 、B 两项工作的最早开始时间分别为第 6 天和第 7 天,它们的持续时间分别为 4 天和 5 天,则它们共同紧后工作 C 的最早开始时间为第 ( C )天。
A. 10 B. 11 C. 12 D. 132.在某工程的网络计划中,如果工作 X 的总时差和自由时差分别为 8 天和4 天,监理工程师检查实际进度时发现,该工作的持续时间延长了 2 天,则说明工作 X 的实际进度 ( D ) 。
A.既影响总工期,也影响其后续工作B.不影响总工期,但其后续工作的最早开始时间将延迟 2 天C.影响总工期,总工期拖延 2 天D.既不影响总工期,又不影响其后续工作3 .在网络计划中,若某项工作拖延使得总工期要延长,那么为了保证工期符合原计划,( C )。
A.应调整该工作的紧后工作C.应调整该工作的紧前工作B.应调整该工作的平行工作D.应调整所有工作4.已知工作 A 的紧后工作是 B 和 C,工作 B 的最迟开始时间为 14,最早开始时间为 10;工作C 的最迟完成时间为 16,最早完成时间为 14;工作 A 的自由时差为 5 天,则工作 A 的总时差为(B)天。
A. 5 B. 7 C. 9 D. 115.某双代号网络图如下图所示,工作 D 的总时差和自由时差分别为( B) 。
A. 2 天和 1 天C. 1 天和 2 天B. 2 天和 2 天D. 1 天和 1 天6.在工程网络计划中,判别关键工作的条件是该工作 ( D )。
A.最迟开始时间与最早结束时间差值最小B.与其紧前工作之间的时间间隔为零C.与其紧后工作之间的时间间隔为零D.最迟开始时间与最早开始时间的差值最小7.某双代号网络图有 A 、B 、C 、D 、E 五项工作,其中 A 、B 完成后 D 开始,B 、C 完成后 E 开始。
能够正确表达上述逻辑关系的图形是( D)。
A.图 1 B.图 2 C.图 3 D.图 4 8.某工程单代号网络计划如下图所示,其关键线路为( C )。
第三章网络计划技术习题一、填空题1.网络图是由________ 和 _______ 按照一定规则组成的、用来表示工作流程的、有向有序的网状图形。
(箭线;节点)2.双代号网络图是用_______ 表示工作,用_________ 表示工作的开始或结束状态及工作之间的连接点。
(箭线;节点)3・双代号网络图中,箭头端节点编号必须_____________ 箭尾节点编号。
(大于)4. ________________________________________ 网络计划中的逻辑关系是指各工序之间__________________________________________________ 和________ 的关系。
(相互制约;相互依赖)5. ___________________ 虚箭线可起到_________ 、和作用,是正确地表达某些工作之间逻辑关系的必要手段。
(联系;区分;断路)6-网络图中耗时最长的线路祢为,它决定了该工程的 _________ 0 (关键线路;工期)7・______ 在网络图上通常用粗线、彩线或双箭线表示。
(关键线路)&在双代号网络图中,进入A工作开始结点的工作,均称其为A的 ____________________ ;紧接在A工作之后的工作,均称其为A的 _______________________ o(骑前工作;紧后工作)9・绘制网络图时应尽量避免箭线交叉,当交叉不可避免时,可用____________ 或—______ 处理。
(过桥法;指向法)10.在组织分段流水施工时,要用 ___________和增加__________ 的方法切断无逻辑关系工作之间的联系,以保持逻辑关系的正确。

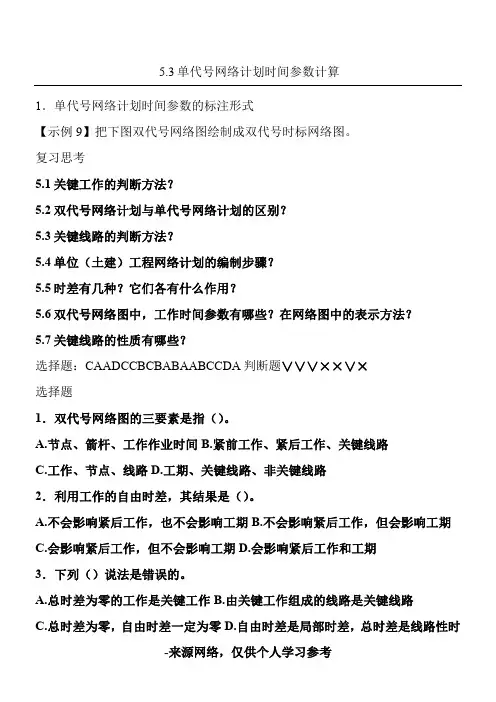

(虚箭线;节点〉(组织关系;工艺关系)工网络计划中常用的排列方法有,在水平方向表示或表示_________12._____________________________ 工作的最早开始时间是指全部完成,具备了本工作开始的必要条件的最早时刻。
网络计划练习题Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998单代号网络计划时间参数计算1.单代号网络计划时间参数的标注形式【示例9】把下图双代号网络图绘制成双代号时标网络图。
复习思考关键工作的判断方法双代号网络计划与单代号网络计划的区别关键线路的判断方法单位(土建)工程网络计划的编制步骤时差有几种它们各有什么作用双代号网络图中,工作时间参数有哪些在网络图中的表示方法关键线路的性质有哪些选择题:CAADC CBCBA BAABC CDA 判断题∨∨∨××∨×选择题1.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是()。

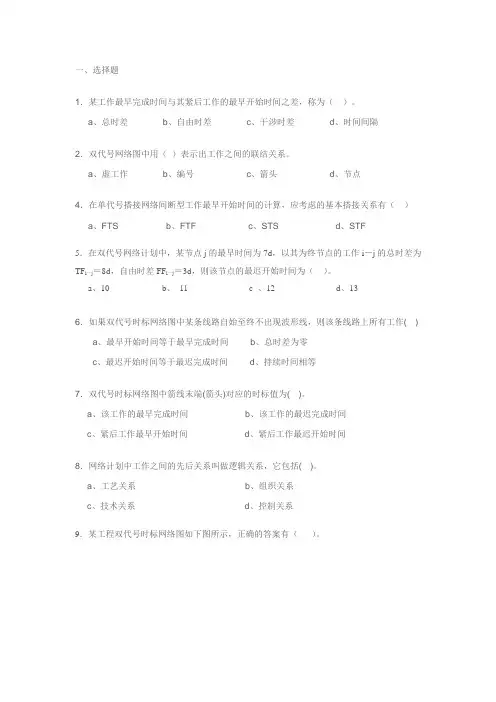

A. 13天B. 3天C. 8天D. 15天8.双代号网络图中的虚工作()。
一、选择题1.某工作最早完成时间与其紧后工作的最早开始时间之差,称为()。
a、总时差b、自由时差c、干涉时差d、时间间隔2.双代号网络图中用()表示出工作之间的联结关系。
a、虚工作b、编号c、箭头d、节点4.在单代号搭接网络间断型工作最早开始时间的计算,应考虑的基本搭接关系有()a、FTSb、FTFc、STSd、STF5.在双代号网络计划中,某节点j的最早时间为7d,以其为终节点的工作i-j的总时差为TF i-j=8d,自由时差FF i-j=3d,则该节点的最迟开始时间为()。
a、10b、11 c 、12 d、136.如果双代号时标网络图中某条线路自始至终不出现波形线,则该条线路上所有工作( )a、最早开始时间等于最早完成时间b、总时差为零c、最迟开始时间等于最迟完成时间d、持续时间相等7.双代号时标网络图中箭线末端(箭头)对应的时标值为( )。
a、该工作的最早完成时间b、该工作的最迟完成时间c、紧后工作最早开始时间d、紧后工作最迟开始时间8.网络计划中工作之间的先后关系叫做逻辑关系,它包括( )。
a、工艺关系b、组织关系c、技术关系d、控制关系9.某工程双代号时标网络图如下图所示,正确的答案有()。
a、工作F最早结束时间为第7天b、工作D总时差为1天c、E工作的自由时差为2天d、工作G最迟开始时间为第6天10. 已知某单代号网络计划如下图所示,其关键线路为()。
a、1-2-4 -5-9b、1-2-5-9c、1-3-4 -5-9d、1-3-4-7-911.某双代号网络计划中工作K的时间参数如表中所示,正确的是()组。
二、填空题1.双代号网络图中的三要素是、和。
2.虚工作既不消耗又不消耗。
3.总时差为零的工作叫,连接这些工作的线路叫做。
4.某双代号网络计划中工作5-8的有关时间参数如下图,该工作的持续时间为。
5.当网络图中某一非关键工作的持续时间拖延Δ,并且大于该工作的总时差TF时,网络计划的总工期将因此拖延。

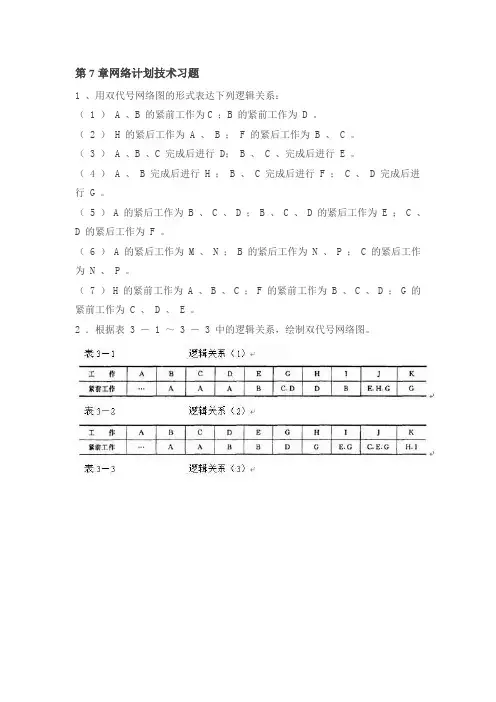

第7章网络计划技术习题1 、用双代号网络图的形式表达下列逻辑关系:( 1 ) A 、B 的紧前工作为C ;B 的紧前工作为 D 。
( 2 ) H 的紧后工作为 A 、 B ; F 的紧后工作为 B 、 C 。
( 3 ) A 、B 、C 完成后进行 D; B 、 C 、完成后进行 E 。
( 4 ) A 、 B 完成后进行 H ; B 、 C 完成后进行 F ; C 、 D 完成后进行 G 。
( 5 ) A 的紧后工作为 B 、 C 、 D ; B 、 C 、 D 的紧后工作为 E ; C 、D 的紧后工作为 F 。
( 6 ) A 的紧后工作为 M 、 N ; B 的紧后工作为 N 、 P ; C 的紧后工作为 N 、 P 。
( 7 ) H 的紧前工作为 A 、 B 、 C ; F 的紧前工作为 B 、 C 、 D ; G 的紧前工作为 C 、 D 、 E 。
2 .根据表3 - 1 ~ 3 - 3 中的逻辑关系,绘制双代号网络图。
4 .已知某单位工程施工过程的逻辑关系如表 3-4 所示,试绘制双代号施工网络进度计划,并指出关键线路。
表 3-4 某单位工程施工过程逻辑关系表5 .已知网络计划各工作的逻辑关系和持续时间如表3-5 所示。
如果该计划拟于6月24日(星期二)开始(每星期日休息),试绘制带有绝对坐标、日历坐标和星期坐标的双代号时标网络计划。
表 3 - 5 某单位工程施工逻辑关系6 .试在如图 3 - 2 所示单代号搭接网络图上计算各项工作的时间参数.并确定关键线路和工期。
8 .已知网络计划如图 3 - 4 所示。
图中话线下方括号外数据为正常持续时间,括号内数据为最短持续时间;话线上方括号外数据为正常持续时间下的直接资,括号内数据为最短持续时间下的直接费。
费用单位为千元,时间单位为天,若间接费率为 0 . 8 千元/天,试对其进行费用优化。

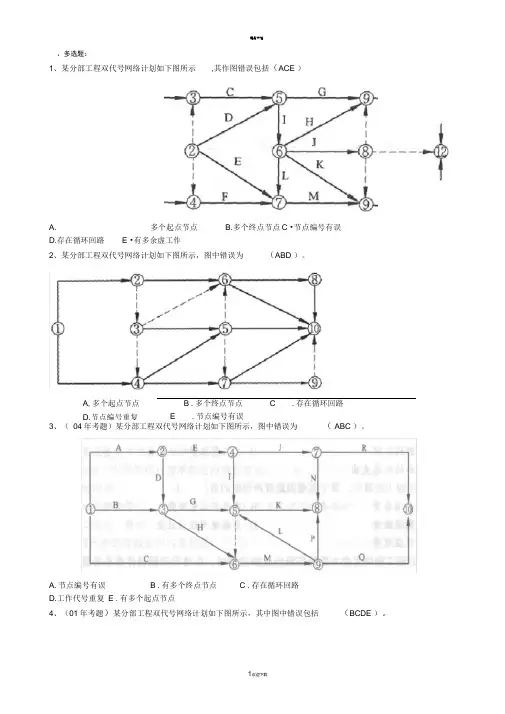

、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括(ACE )A.多个起点节点B.多个终点节点 C •节点编号有误D.存在循环回路E •有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为(ABD )。
A ,多个起点节点 D.节点编号重复B .多个终点节点C .存在循环回路E .节点编号有误 3、( 04年考题)某分部工程双代号网络计划如下图所示,图中错误为( ABC )。
A .节点编号有误B .有多个终点节点C.存在循环回路D.工作代号重复 E .有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括(BCDE )。
间为7天。
工作M 有2项紧后工作,它们的最早开始时间分别为第 24天和第26天,则工作M 的总时差 和自由时差(C )天。
A .分别为4和3B .均为3C .分别为3和2D .均为2 3 •在某工程双代号网络计划中,工作 M 的最早开始时间为第 15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第 27天和第30天,最迟开始时间分别为第 28天和第33天,则工作M 的总时差和自由时差( B )天。
A .均为5 B.分别为 6和5 C .均为6 D .分别为11和64 •在某工程双代号网络计划中,工作 N 的最早开始时间和最迟开始时间分别为第 20天和第25天,其持续时间为9天。
该工作有两项紧后工作, 它们的最早开始时间分别为第 32天和第34天,则工作N 的总时差和自由时差分别为 ( D )天。
A . 3 和 0B . 3 和 2C . 5 和 0 5•在工程网络计划中,判别关键工作的条件是该工作 A .结束与紧后工作开始之间的时距最小 BC.与其紧后工作之间的时间间隔为零D6 .在工程双代号网络计划中,某项工作的最早完成时间是指其 ( C ) oA .完成节点的最迟时间与工作自由时差之差B .开始节点的最早时间与工作自由时差之和 C.完成节点的最迟时间与工作总时差之差D.开始节点的最早时间与工作总时差之和7 .工程网络计划的计算工期应等于其所有结束工作 (B ) oA .最早完成时间的最小值B.最早完成时间的最大值A.有多个起点节点 D.工作代号重复E节点编号有误一、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为 3天和8天,则说明该工作实际上最早应从开工后A. 第3天上班时刻开始,B. 第3天上班时刻开始,C. 第4天上班时刻开始,D. 第4天上班时刻开始, ( C ) o第 8天下班时刻完成 第 9天下班时刻完成第 8天下班时刻完成 第 9天下班时刻完成2、在某工程网络计划中,工作M 的最早开始时间和最迟开始时间分别为第 15天和第18天,其持续时 D . 5 和 3 (D ) o.与其紧前工作之间的时间间隔为零.最迟开始时间与最早开始时间的差值最小LB •有多个终点节点C •存在循环回路C.最迟完成时间的最小值 D .最迟完成时间的最大值8•在网络计划中,工作的最迟完成时间应为其所有紧后工作( D )。
网络计划练习题 TTA standardization office【TTA 5AB- TTAK 08- TTA 2C】单代号网络计划时间参数计算1.单代号网络计划时间参数的标注形式【示例9】把下图双代号网络图绘制成双代号时标网络图。
复习思考关键工作的判断方法?双代号网络计划与单代号网络计划的区别?关键线路的判断方法?单位(土建)工程网络计划的编制步骤?时差有几种它们各有什么作用双代号网络图中,工作时间参数有哪些在网络图中的表示方法关键线路的性质有哪些?选择题:CAADC CBCBA BAABC CDA 判断题∨∨∨××∨×选择题1.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是()。
A. 13天B. 3天C. 8天D. 15天8.双代号网络图中的虚工作()。
工程网络计划有关时间参数的计算典型例题
例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥
B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥
C.①→②→⑤→⑥和①→②→③→④→⑥
D.①→②→③→⑤→⑥
例题2:[背景资料]某施工企业与业主签订了某工程的施工承包合同。
经监理工程师审核批准的施工进度计划如下图所示(时间单位:天)。
根据上述背景资料,回答下列第1~4小题:
第1小题:双代号网络图中虚箭线表示()。
A.资源消耗程度B.工作的持续时间C.工作之间的逻辑关系D.非关键工作
第2小题:监理工程师审核批准的施工进度计划工期是()天。
A.210
B.245
C.280
D.300
【正确答案】D
第3小题:上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是
()。
A.185和205
B.185和235
C.205和235
D.235和255
第4小题:上述施工网络计划中,电梯安装及调试工作的总时差为()天。
A.30
B.60
C.90
D.120
【正确答案】C
例题3:某分部工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B B.工作C C.工作F D.工作E E.工作H 某施工,有3个主要施工过程,节拍为:支模板——2周,绑钢筋——2周,浇筑混
凝土——4周,其流水段数为3个,试着组织成倍节拍流水。
周数123456789101112
支模板
绑钢筋
浇筑1
浇筑2
代号工作内容紧前工作持续时间(天)
A基础框架安装-----10
B接地干线安装-----10
C桥架安装A8
D变压器安装AB10
E开关柜配电柜安装AB13
F电缆敷设CDE8
G母线槽安装DE10
H二次线路敷设E4
I试验调整FGH20 J计量仪表安装H2 K检查验收I2
工程网络计划有关时间参数的计算典型例题
例题1:某工程双代号网络计划如下图所示(单位:天)。
该网络计划的关键线路为()。
A.①→③→⑤→⑥
B.①→③→④→⑤→⑥和①→②→③→④→⑤→⑥
C.①→②→⑤→⑥和①→②→③→④→⑥
D.①→②→③→⑤→⑥
【正确答案】B
【答案解析】按工作计算法可知,总工期为14天,关键线路为:①→③→④→⑤→⑥和①→②→③→④→⑤→⑥两条。
参见教材P128.
例题2:[背景资料]某施工企业与业主签订了某工程的施工承包合同。
经监理工程师审核批准的施工进度计划如下图所示(时间单位:天)。
根据上述背景资料,回答下列第1~4小题:
第1小题:双代号网络图中虚箭线表示()。
A.资源消耗程度B.工作的持续时间C.工作之间的逻辑关系D.非关键工作
【正确答案】C
【答案解析】在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要用虚箭线。
虚线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资
源。
在双代号网络图中,任意一条实箭线都要占用时间、消耗资源。
参见教材P116.
第2小题:监理工程师审核批准的施工进度计划工期是()天。
A.210
B.245
C.280
D.300
【正确答案】D
【答案解析】本题实质就是计算该网络计划的工期。
计算得到的最早开始时间、最早完成时间、最迟开始时间、最迟完成时间、总时差和自由时差。
由图可知计划工期是300天。
由于该网络计划图较简单,也可以分别计算四条线路的持续时间,关键线路的长就是计划工
期。
参见教材P127.
工期泛指完成任务所需要的时间,一般有以下3种;
(1)计算工期,根据网络计划时间参数计算出来的工期,用T c表示;
(2)要求工期,任务委托人所要求的工期,用T r表示;
(3)计划工期,根据要求工期和计算工期所确定的作为实施目标的工期,用T p表示。
网络计划的计划工期T
应按下列情况分别确定:当已规定了要求工期T r时,T p≤T r;当未规定要求工期时,可令p
计划工期等于计算工期,T p=T r。
计算过程见下图所示:
第3小题:上述施工网络计划中,外装修作业的最早开始时间和最迟开始时间分别是
()。
A.185和205
B.185和235
C.205和235
D.235和255
【正确答案】A
【答案解析】参见第2小题解析。
参见教材P127
第4小题:上述施工网络计划中,电梯安装及调试工作的总时差为()天。
A.30
B.60
C.90
D.120
【正确答案】C
【答案解析】参见第2小题解析。
参见教材P127.
例题3:某分部工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B
B.工作C
C.工作F
D.工作E
E.工作H
【正确答案】BCE
【答案解析】经计算,该网络计划的关键线路为C→F→H:参见教材P128.
、排斥潜在投标人或者投标人。
某施工,有3个主要施工过程,节拍为:支模板——2周,绑钢筋——2周,浇筑混凝土——4周,其流水段数为3个,试着组织成倍节拍流水。
周数123456789101112支模板
绑钢筋
浇筑1
浇筑2
代号工作内容紧前工作持续时间(天)
A基础框架安装-----10
B接地干线安装-----10
