ALC板施工方案
- 格式:doc
- 大小:582.50 KB
- 文档页数:17
蒸压轻质加气混凝土板施工方案(ALC)目录1.工程概况2.编制依据3.施工总体安排4.施工准备5.主要施工方法及安装工艺6.施工注意事项7.质量控制及质量要求8.质量保证措施及成品保护9.文明施工及安全措施1、工程概况1.1建筑设计1.2加气墙板设计1.3加气墙板规格材料简介;ALC轻质蒸压加气混凝土(Autoclaved Lightweight Concrete)的简称,它是以硅砂(石英砂)、水泥、石灰、铝膏或铝粉等为主原料。
其主要特点如下;1.强度:立方体抗压强度≥4MPa,单点吊挂力≥1200N。
作为一种非承重维护结构材料完全能够满足在各种使用条件下对板材抗弯、抗裂及节点强度要求,是一种轻质高强度护结构材料;2.耐火性:ALC板材是一种不燃的无机材料,具有很好的耐火性能,作为墙板耐火极限100厚板为3.23小时;150厚板>4小时;50厚板保护钢梁耐火极限>3小时;50厚板保护钢柱耐火极限>4小时;都超过了一级耐火标准;3.耐久性:ALC是一种无机硅酸盐材料,不老化,耐久性好,其使用年限可以和各类建筑物的使用寿命相匹配;4.抗冻性:抗冻性好,经冻融试验后质量损失<1.5%(国家标准<5%),强度损失<5%(国家标准<20%);5.抗渗性:抗渗性好,比标准砖抗渗性好5倍;6.绿色环保材料:该材料无放射性,无有害气体逸出,是一种绿色环保材料;2、编制依据3、施工总体安排3.1组织结构3.2施工计划及部署安排本工程加气板安装分工作段进行施工,每层为一个工作段,预计安排30名施工人员。
每个工作段配备施工小组3组(根据作业面及现场情况确定)。
每个施工小组配置10名施工人员,每组配备50T起重机一台、电焊机1台、切割机1台、手电钻1把、冲击电锤1把、加气板专用吊具一套。
3.3工期安排3.4人员要求:尊重并服从甲方、监理、总包方的统一管理。
现场设立项目部并安排专人负责协调与甲方、设计、监理、总包方工作关系,有问题及时反映到公司,作好技术指导、质量验收等各种协调工作。
ALC板施工方案22469施工方案名称:ALC板施工方案一、施工准备1.确定施工位置和范围:根据工程图纸和施工要求确定ALC板的施工位置和范围。
2.验收材料:验收ALC板的质量和数量,确保材料符合规范要求。
3.准备施工设备:准备所需的施工设备和工具,包括起重机械、搅拌设备、安装工具等。
二、施工工序1.基础处理:根据工程要求,在施工区域进行基础处理,包括清理杂物、铺设防水层等。
2.布置型钢龙骨:根据施工图纸和要求,在基础上安装型钢龙骨,确保其水平度和垂直度。
3.安装ALC板:将预制的ALC板按照施工图纸要求进行安装,采用干挂或湿贴方式,确保板材的平整度和垂直度。
4.预留洞口:根据施工要求,在ALC板上预留洞口,用于安装门窗等设施。
5.粘结牢固:使用专用胶水将ALC板与型钢龙骨粘结牢固,确保整个施工结构的稳定性和安全性。
6.进行砂浆填缝:在ALC板之间的缝隙进行砂浆填充,增加板材之间的粘接力和牢固度。
7.进行表面处理:对已安装的ALC板进行表面处理,包括打磨、刷涂等,使其质感和外观符合要求。
8.进行防水处理:对ALC板进行防水处理,确保其在使用过程中的防水性能。
三、施工安全1.安全教育:在施工开始前进行安全教育,确保施工人员熟知施工安全规范和操作要求。
2.安全防护:施工人员必须佩戴符合标准要求的安全帽、安全鞋、手套等安全防护用品。
3.轻拿轻放:在搬运和安装过程中,施工人员必须轻拿轻放,避免对ALC板和设备造成损坏。
4.施工现场整洁:施工现场必须保持整洁,避免杂物和碎屑对施工过程和人员的影响。
四、质量控制1.材料检验:在施工前对ALC板的质量进行检查,确保其符合相关的标准和规范要求。
2.施工工艺控制:在施工过程中,严格按照工程图纸和要求进行施工,确保施工工艺的合理性和有效性。
3.成品检验:在施工完成后,对已安装的ALC板进行质量检测,确保其外观质量和使用性能符合要求。
五、施工进度1.制定施工进度计划:在施工前制定详细的施工进度计划,合理安排施工工序和人员配备,确保施工进度的合理性和可行性。
(完整版)ALC隔断板施工方案一、项目背景本项目是为了实现办公室的灵活性和空间利用率而进行的隔断板施工。
隔断板采用ALC(轻质水泥板),具有防火、隔音和装饰的功能,能够满足办公室的需求。
本施工方案旨在确保施工过程规范、高效,并达到客户的满意度。
二、施工方法1. 材料准备:准备所需的ALC板材、金属龙骨、隔断门、房间间隔设计图纸等材料和工具。
材料准备:准备所需的ALC板材、金属龙骨、隔断门、房间间隔设计图纸等材料和工具。
2. 测量与标记:按照房间间隔设计图纸,使用量具测量墙面尺寸,并在墙面做好标记。
测量与标记:按照房间间隔设计图纸,使用量具测量墙面尺寸,并在墙面做好标记。
3. 安装金属龙骨:按照标记位置,使用自攻螺丝将金属龙骨固定在墙面上。
安装金属龙骨:按照标记位置,使用自攻螺丝将金属龙骨固定在墙面上。
4. 安装ALC板材:将已预先切割好的ALC板材依次套入金属龙骨,采用专用灌浆胶将板材固定在金属龙骨上。
安装ALC板材:将已预先切割好的ALC板材依次套入金属龙骨,采用专用灌浆胶将板材固定在金属龙骨上。
5. 门洞施工:根据设计需求,在合适的位置开设门洞,安装隔断门,并使用密封胶将门洞与墙体密封。
门洞施工:根据设计需求,在合适的位置开设门洞,安装隔断门,并使用密封胶将门洞与墙体密封。
6. 装饰工艺:根据实际需要,进行ALC板材的表面装饰,可使用涂料或壁纸进行装饰。
装饰工艺:根据实际需要,进行ALC板材的表面装饰,可使用涂料或壁纸进行装饰。
三、施工注意事项1. 安全第一:在施工过程中,注意工作区域的安全,佩戴相关的劳动保护用具。
安全第一:在施工过程中,注意工作区域的安全,佩戴相关的劳动保护用具。
2. 精确测量:在进行测量和标记时,需保证准确度,避免误差带来的不良影响。
精确测量:在进行测量和标记时,需保证准确度,避免误差带来的不良影响。
3. 严格按要求操作:按照施工方法的步骤进行操作,确保施工质量和效果。
ALC板施工方案一、概述ALC板(Autoclaved Lightweight Concrete Panel)又称蒸压轻质混凝土板,是一种新型环保建筑材料。
它采用普通混凝土原材料,加入轻质骨料、水泥、减水剂等,通过应用蒸压加热工艺,制成适用于各种建筑用途的板材。
ALC板具有轻质、强度高、防火、隔音、隔热、施工方便等优点,已经被广泛应用于住宅、商业、工业、公共建筑等领域。
本文将详细介绍ALC板在施工过程中的相关方案,包括材料准备、工具使用、施工步骤和后续处理。
二、材料准备1.ALC板。
根据需求选择不同规格的板材,确保板材质量符合相关标准。
2.粘结剂。
选择符合相关标准的粘结剂,进行粘结处理。
3.混合水泥和砂。
用于涂抹粘结剂。
三、工具使用1.高速切割机。
用于对板材进行切割、修整。
2.钢筋切断器、钢筋弯曲器、电动钻等。
做好放线、打钉、穿孔等前期准备工作。
3.聚氨酯泡沫密封剂。
用于填充板材间空隙,防止风、雨和虫害等入侵。
四、施工步骤1.准备垫层。
在预埋的钢筋基础上铺设一层砂浆,使基础表面平整。
2.定位。
根据设计图纸和放线标准,摆放ALC板,平整叠放,留出拐角和门窗漏斗等部位。
3.粘结处理。
在ALC板四周施加粘结剂,将板材进行粘接。
4.切割处理。
在需要调整的板材上使用高速切割机进行切割、修整。
5.钢筋加固。
将钢筋穿过板材,放平并固定,用聚氨酯泡沫密封剂填充空隙并加强结合。
6.检查、清理。
清除施工现场杂物、浮土,检查施工质量、梁柱间距离和角度是否符合要求。
五、后续处理1.涂刷防水材料。
保证墙体表面不受风吹雨打等气候因素侵蚀,延长使用寿命。
2.吊顶装修。
安装吊顶龙骨,与ALC板进行固定,并进行装修。
3.门窗安装。
在设计图纸标明位置和尺寸的地方,进行门窗安装。
六、ALC板作为一种新型环保建筑材料,其施工方案的要点和注意事项不同于常规建筑材料。
在施工过程中,要严格按照工艺流程,选用适当的材料和工具,确保施工质量。
本文介绍了ALC板的施工方案包括材料准备、工具使用、施工步骤和后续处理,供相关人员参考。

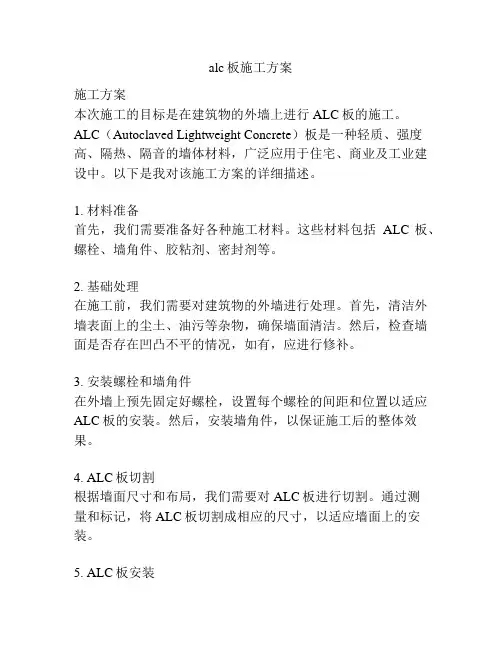

alc板施工方案施工方案本次施工的目标是在建筑物的外墙上进行ALC板的施工。
ALC(Autoclaved Lightweight Concrete)板是一种轻质、强度高、隔热、隔音的墙体材料,广泛应用于住宅、商业及工业建设中。
以下是我对该施工方案的详细描述。
1. 材料准备首先,我们需要准备好各种施工材料。
这些材料包括ALC板、螺栓、墙角件、胶粘剂、密封剂等。
2. 基础处理在施工前,我们需要对建筑物的外墙进行处理。
首先,清洁外墙表面上的尘土、油污等杂物,确保墙面清洁。
然后,检查墙面是否存在凹凸不平的情况,如有,应进行修补。
3. 安装螺栓和墙角件在外墙上预先固定好螺栓,设置每个螺栓的间距和位置以适应ALC板的安装。
然后,安装墙角件,以保证施工后的整体效果。
4. ALC板切割根据墙面尺寸和布局,我们需要对ALC板进行切割。
通过测量和标记,将ALC板切割成相应的尺寸,以适应墙面上的安装。
5. ALC板安装将切割好的ALC板按照预先确定的顺序和位置依次安装在墙面上,并使用螺栓将其固定。
在安装过程中,要确保板与板之间的平整度和间隙是否符合要求。
6. 粘合和密封处理安装完所有的ALC板后,我们需要进行粘合和密封处理。
使用胶粘剂将板与板之间粘合,确保整体结构的稳定性。
同时,使用密封剂对板与板之间的间隙进行密封处理,以提高墙体的防水性能。
7. 防火处理为了提高建筑物的防火安全性能,我们可以对ALC板进行防火处理。
使用防火涂料或防火涂料对ALC板进行涂抹,以提高其耐火等级。
8. 油漆和饰面最后一步是对ALC板进行油漆和饰面处理,以提高建筑物的装饰效果。
根据设计要求,选择适宜的油漆和饰面材料进行涂抹和装饰。
以上是对ALC板施工方案的详细描述,通过精心的准备和施工,我们将确保施工质量和效果的达到预期目标。
同时,在施工过程中,我们也要注意安全措施,确保工人和周围环境的安全。
ALC板材施工方案一、施工前的准备工作1.1材料准备采购所需的ALC板材,包括墙板、地板和天花板等,确保数量和规格按照设计要求和施工图纸进行采购。
1.2施工工具准备准备好所需的施工工具,包括切割工具、钢尺、锤子、墙龙骨、螺丝和电钻等。
1.3地面处理对施工区域的地面进行清理和处理,确保地面平整、洁净,并做好防水处理。
二、墙板安装2.1定位墙体根据设计图纸确定墙板的位置,然后使用钢尺和喷漆线标记出位置和尺寸。
2.2安装龙骨根据墙板尺寸和设计需求,在墙体上安装适当间距的龙骨,然后使用电钻将龙骨固定在墙体上。
2.3安装墙板将墙板放置在龙骨上,用螺丝将其固定在龙骨上,确保板材与龙骨之间的间隙均匀。
2.4接缝处理在墙板安装完成后,使用砂浆或填缝剂将接缝处进行填充和抹平,确保墙面平整光滑。
三、地板安装3.1地面处理在进行地板安装之前,先对地面进行处理,确保地面平整、干燥和洁净。
3.2铺设地板将地板铺设在地面上,使用切割工具根据需要进行切割,确保地板与墙体之间有适当的缝隙。
3.3固定地板使用螺丝将地板固定在地面上,确保地板稳固且牢固。
3.4接缝处理在地板铺设完毕后,使用填缝剂将地板的接缝进行填充和抹平,确保地面整体平整。
四、天花板安装4.1龙骨安装根据设计需求,在天花板上安装适当间距的龙骨,然后使用螺丝将其固定在天花板上。
4.2安装天花板板材将天花板板材放置在龙骨上,使用螺丝将其固定在龙骨上,确保板材与龙骨之间的间隙均匀。
4.3接缝处理在天花板安装完成后,使用填缝剂将板材的接缝进行填充和抹平,确保天花板整体平整。
五、验收及整理5.1验收工作对已完成的施工进行验收,确保施工质量符合设计要求和施工图纸的要求。
5.2整理工作完成施工后,对施工区域进行清理和整理,清除施工垃圾和杂物,保持施工区域的整洁和安全。
六、注意事项6.1施工期间要注意安全,遵守安全操作规程,确保施工人员的人身安全。
6.2施工过程中要仔细核对设计图纸和施工要求,确保施工的准确性和质量。
ALC板施工方案ALC板施工方案1. 简介本施工方案旨在详细解释ALC板在建筑施工中的使用方法和步骤。
ALC板,全称为Autoclaved Lightweight Concrete板,是一种轻质高强度的建筑材料,广泛应用于住宅、商业和工业建筑领域。
本文档将逐步介绍ALC板的准备工作,安装步骤以及施工后的处理。
2. ALC板准备工作2.1 材料准备在进行ALC板施工前,需要准备以下材料:- ALC板和角铁- 混凝土砂浆和建筑胶水- 钉子和螺丝- 施工工具:锤子、电钻、电锯等2.2 工地准备在施工前,需要确保工地清理干净,没有杂物和障碍物。
还需要进行地基处理,确保地基平整坚固。
3. ALC板施工步骤3.1 安装框架首先,根据设计图纸,安装建筑框架。
确保框架稳固,并按照规定的间距和高度进行设置。
3.2 ALC板切割和涂胶将ALC板根据需要的尺寸进行切割,并在切割的边缘处涂上建筑胶水。
3.3 ALC板安装将切割好的ALC板放置在已经安装好的框架上。
使用螺丝或钉子将ALC板固定在框架上,并确保每块板材之间的连接紧密。
3.4 ALC板墙壁处理完成ALC板的安装后,需要对墙壁进行处理,包括填充所需的隔热材料、修补任何缺陷以及做防水处理。
3.5 粘结和封缝使用混凝土砂浆填充ALC板之间的缝隙,确保墙体的整体性和稳固性。
4. ALC板施工后的处理4.1 表面涂料根据设计需求,对ALC板的表面进行涂料处理,以增强美观度和耐久性。
4.2 检查和整理完成施工后,对整个ALC板结构进行检查,确保每个部分都安装正确,并对施工现场进行整理和清理。
4.3 后续维护提醒用户进行日常的维护保养,包括定期检查和清洁,以保证ALC板长期的使用寿命和安全性。
扩展内容:1. 本文档所涉及附件如下:- 设计图纸- ALC板供应商信息- 施工工具清单2. 本文档所涉及的法律名词及注释:- ALC板:Autoclaved Lightweight Concrete板,一种轻质高强度的建筑材料。

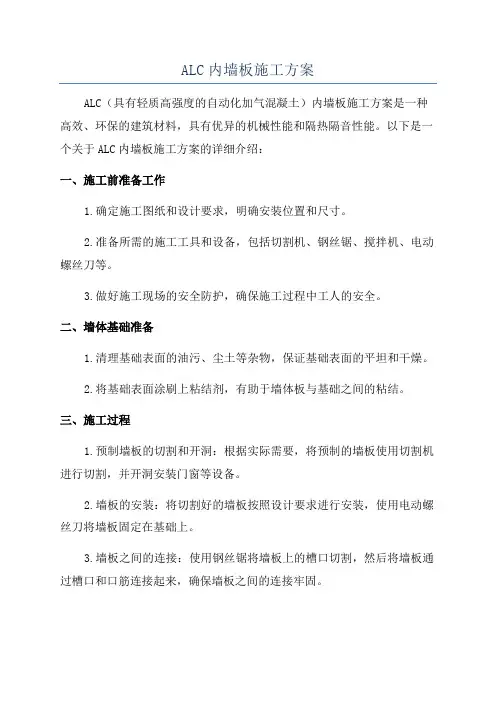

ALC内墙板施工方案ALC(具有轻质高强度的自动化加气混凝土)内墙板施工方案是一种高效、环保的建筑材料,具有优异的机械性能和隔热隔音性能。
以下是一个关于ALC内墙板施工方案的详细介绍:一、施工前准备工作1.确定施工图纸和设计要求,明确安装位置和尺寸。
2.准备所需的施工工具和设备,包括切割机、钢丝锯、搅拌机、电动螺丝刀等。
3.做好施工现场的安全防护,确保施工过程中工人的安全。
二、墙体基础准备1.清理基础表面的油污、尘土等杂物,保证基础表面的平坦和干燥。
2.将基础表面涂刷上粘结剂,有助于墙体板与基础之间的粘结。
三、施工过程1.预制墙板的切割和开洞:根据实际需要,将预制的墙板使用切割机进行切割,并开洞安装门窗等设备。
2.墙板的安装:将切割好的墙板按照设计要求进行安装,使用电动螺丝刀将墙板固定在基础上。
3.墙板之间的连接:使用钢丝锯将墙板上的槽口切割,然后将墙板通过槽口和口筋连接起来,确保墙板之间的连接牢固。
4.墙板的粉刷:待墙板固定好后,进行墙板的表面粉刷,以保护墙板的表面,并提升其美观度。
5.墙板的填缝:在墙板之间的接缝处使用填缝剂进行填缝处理,以增加墙体的密封性能。
四、施工质量控制1.施工过程中需进行检查,确保墙体垂直、水平和平整。
2.检查墙板的槽口是否完整,连接是否紧密。
3.检查墙板的固定是否稳固,无松动现象。
4.检查墙板的表面粉刷是否均匀,无麻面和漏刷现象。
5.检查填缝剂填缝效果,确保墙板之间的接缝密封。
五、施工安全措施1.进行施工前的安全交底,确保施工人员了解施工安全规范和操作流程。
2.施工现场的安全防护工作,包括悬挂安全网、穿戴安全帽和安全绳等。
3.安全使用工具和设备,注意安全操作,避免意外伤害的发生。
4.控制施工现场的噪音和粉尘,保持施工现场的清洁和安静。
总结:ALC内墙板施工方案是一种高效、环保的墙体构造方式,具有良好的机械性能和隔热隔音性能。
通过按照施工方案进行施工,可以保证施工质量和施工安全,实现快速高效的建筑施工。
ALC板安装施工方案方案一、工程概况本工程为安装ALC板,主要包括以下几个方面的工作:根据施工图纸进行ALC板的预处理、墙体的粉刷处理、ALC板的施工安装、ALC板的辅助材料砌筑、验收。
二、施工准备1.检查准备工作,包括对工程需求进行认真了解并核对,检查施工图纸是否与实际情况相符,检查相关设备和材料的完好性,检查施工场地是否符合要求。
2.预先准备所需设备和工具,包括A型脚手架、刮板刷、抹灰刀等施工工具,胶粉、网格布、喷涂机、搅拌机等施工材料。
3.安排人员,指派负责人员进行项目计划的编制与协调,包括安装队伍、质检人员、工程管理人员等。
三、施工流程1.预处理(1)对墙体进行检查,清除阻碍ALC板安装的物件,如灰尘、油污等,确保墙体表面平整、干燥。
(2)进行墙体的粉刷处理,采用水泥砂浆对墙体进行基层处理,确保墙体表面平整。
2.ALC板施工(1)根据施工图纸,按照安装顺序对ALC板进行编号。
(2)搭设A型脚手架,在脚手架上进行ALC板的安装。
将已编号好的ALC板依次按照图纸布置,并采用专用玻璃胶进行粘结。
(3)安装时要注意ALC板的水平、垂直、平直度,确保ALC板的安装质量。
(4)安装完毕后,对接缝位置进行处理,使用专用胶进行封缝。
(5)接下来按照施工图纸上的要求,对ALC板进行辅助材料的砌筑,如门洞、窗洞等。
3.验收(1)进行工程的初验,检查施工质量是否符合要求,包括安装位置、安装质量、安装密封等。
(2)对验收不合格的地方进行整改,确保施工质量符合要求。
(3)进行工程的终验,确认工程的完成,并出具相应的验收报告。
四、安全措施1.全程佩戴安全帽,严禁盲目施工。
2.在施工现场设置警示栏,并做好现场的封闭处理,临时设备和材料堆放整齐,防止滑坠和触电事故发生。
3.严格按照使用说明操作设备,确保设备能够正常运行。
4.对可能存在危险的地方加强警示标志,如悬空部分、深坑等。
五、施工质量控制1.施工中要严格按照图纸要求进行施工,保证施工的准确性。
ALC板施工方案引言ALC板,即轻质节能环保板,是一种以石膏为基材、硅酸盐为填料、钢筋钢丝为加强材料的新型墙体材料。
它具有重量轻、强度高、保温隔热、防火性能好等特点,被广泛应用于建筑施工领域。
本文将介绍ALC板的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
施工前的准备工作材料准备在开始施工之前,需要准备以下材料:•ALC板:按照施工图纸的要求,提前预订所需的ALC板材,并确保其质量符合国家标准。
•水泥:用于ALC板的连接和固定。
•钢筋、钢丝:用于加强ALC板的结构强度。
•砂浆:用于填充ALC板之间的缝隙。
•粘接剂:用于固定ALC板与其他建筑材料的粘结。
工具准备除了材料准备外,还需要准备以下工具:•电钻、螺丝刀:用于固定ALC板和其他建筑材料。
•砂纸、刮刀:用于修整ALC板表面。
•测量工具:用于测量施工场地尺寸和ALC板的精确位置。
•手动搅拌器、扫帚、水桶等辅助工具。
施工过程中的注意事项安全措施在进行ALC板施工过程中,需要注意以下安全措施:•工地应设立警示标志,确保施工区域的安全。
•工人应佩戴安全帽、手套等个人防护装备。
•施工现场应保持整洁,尽量避免杂物堆积和滑倒事故。
ALC板的粘接和安装1.粘接:首先测量施工场地尺寸,确保ALC板的尺寸准确。
然后,在ALC板与其他建筑材料的接合处,使用粘接剂进行粘接。
粘接剂一般需要在施工前混合搅拌,并按照说明进行施工。
2.安装:按照施工图纸要求,将ALC板逐个安装在位。
在安装过程中,需要使用电钻和螺丝刀将板材固定在墙体上,并使用水平仪确保板材的水平度和垂直度。
3.连接:在ALC板的接缝处,使用水泥砂浆进行填充,使板材之间形成牢固的连接。
填缝时需要注意砂浆的均匀填充和表面的修整。
ALC板施工的其他注意事项•钢筋的加固:在ALC板的边缘和角落处,需要使用钢筋进行加固,以增强结构强度。
•墙面处理:在ALC板施工完成后,需要使用砂纸和刮刀对墙面进行处理,使其平整光滑。
ALC板施工方案设计摘要:本文介绍了ALC板在建筑施工中的应用,详细阐述了ALC板施工方案设计,包括施工准备、施工流程、质量控制以及安全保障等方面,旨在提供一个全面的ALC板施工指南。
一、引言ALC板(Autoclaved Lightweight Concrete)是一种以水泥砂浆为基础材料,利用发泡剂或气泡稳定剂制作而成的轻质建筑材料。
由于其低密度、耐火性好和优异的隔音性能等特点,越来越受到建筑工程领域的关注和运用。
本文将重点介绍ALC板的施工方案设计。
二、施工准备1.材料准备:ALC板、水泥、砂子、水、发泡剂、预制件等材料的采购和储存;2.设备准备:振动台、起重机、切割机、焊接机等施工所需的设备的安装和调试;3.人员准备:熟练的施工人员,包括操作员、焊工、水泥工、砌筑工等。
三、施工流程1.墙板施工:根据设计图纸确定墙板厚度和尺寸,在工地现场进行预制墙板的加工和组装;2.吊装安装:使用起重机将预制的墙板吊装到指定位置,确保墙板水平、垂直、间距等参数符合要求;3.连接焊接:采用专用的焊接机对墙板进行连接焊接,确保墙板之间的连接牢固可靠;4.接缝处理:利用浇注砂浆或干挂装饰材料对墙板之间的接缝进行填充和处理,提高墙面的美观度和整体性;5.砂浆维修:对墙板表面进行维修、打磨等工序,确保墙板表面光滑、平整;6.涂刷装饰:根据设计需求,对ALC板墙面进行涂刷装饰,提高建筑的整体美观度。
四、质量控制1.外观质量:检查ALC板表面是否平整、光滑,是否有裂缝、凹凸等缺陷;2.尺寸精度:测量ALC板的厚度、长度、宽度等尺寸是否符合设计要求;3.连接强度:检查墙板连接处的焊接强度是否满足规定标准;4.表面处理:检查墙板表面的维修和装饰是否符合设计要求。
五、安全保障1.人员安全:施工人员必须戴好安全帽、安全鞋等个人防护用品,并接受相关的安全培训;2.设备安全:确保起重机等施工设备的安全稳定运行,定期检查和维护设备;3.材料安全:采取储存合理、防潮防火、防盗等措施,确保施工材料的安全性。
ALC外墙板工程施工方案一、工程概况本项目为XXX工程,位于XXX地区,主要包括一栋仓库和一栋办公楼。
建筑结构形式为钢框架结构,建筑高度分别为4层和5层。
外墙装饰采用蒸压轻质加气混凝土外墙板(简称ALC板),该材料具有质轻、高强、保温、防火、抗震等优点。
二、施工总体安排1. 施工顺序:先进行主体结构施工,然后进行ALC外墙板安装,最后进行外墙装饰和防水处理。
2. 施工周期:根据工程规模和施工进度要求,合理安排施工周期,确保工程按时完工。
3. 施工人员:根据工程量和施工要求,配备足够的施工人员,确保施工顺利进行。
4. 施工材料:提前准备充足的ALC板材、连接件、防水材料等,确保施工不受材料短缺影响。
三、施工准备1. 技术准备:熟悉施工图纸和施工规范,组织施工人员学习相关技术要求和操作规程。
2. 现场准备:清理施工场地,设置施工临时设施,如施工用房、材料堆放区、施工通道等。
3. 设备准备:根据施工需要,准备相应的施工设备,如吊车、电钻、切割机、测量仪器等。
四、主要施工方法及安装工艺1. 安装前的准备工作:(1)根据图纸和现场实际情况,制定详细的施工方案和施工流程。
(2)对ALC板材进行验收,检查板材的尺寸、强度、外观等是否符合要求。
(3)按顺序编号,便于施工时识别和安装。
2. 安装工艺:(1)弹线放样:根据设计图纸,在主体结构上弹出ALC板安装线,确定板材的安装位置。
(2)预埋件安装:在主体结构上预埋铁件,用于固定ALC板材。
(3)板材安装:采用吊车将ALC板材运输至安装位置,人工进行安装。
安装时,确保板材的垂直度和水平度。
(4)连接件安装:在ALC板材之间安装连接件,连接件应符合设计要求,确保板材之间的紧密连接。
(5)防水处理:在ALC板材接缝处涂抹防水砂浆,确保防水效果。
五、施工注意事项1. 施工过程中,严格遵循施工图纸和施工规范,确保施工质量。
2. 加强施工人员的安全教育,落实安全防护措施,防止安全事故的发生。
alc轻质隔墙板施工方案ALC轻质隔墙板施工方案。
一、材料准备。
1. ALC轻质隔墙板。
2. 钢龙骨。
3. 龙骨连接件。
4. 隔墙板固定件。
5. 螺丝、螺丝刀。
6. 隔墙板切割工具。
7. 手电钻。
8. 打墙机。
9. 打孔机。
二、施工步骤。
1. 定位,根据设计图纸和实际需求,确定隔墙的位置和尺寸,使用墨线或打线仪进行标记。
2. 安装龙骨,根据墙体的尺寸和位置,在地面、天花板和墙体上安装龙骨,确保龙骨的垂直度和水平度。
3. 固定连接件,使用龙骨连接件将龙骨固定在墙体上,确保连接牢固。
4. 安装隔墙板,将ALC轻质隔墙板放置在龙骨上,用隔墙板固定件将隔墙板固定在龙骨上,注意隔墙板之间的缝隙留出适当的伸缩缝。
5. 切割隔墙板,根据实际尺寸需要,使用隔墙板切割工具对隔墙板进行切割,确保切割平整。
6. 打孔,根据设计要求和实际需要,在隔墙板上使用打孔机进行打孔,以便后续管线的布置。
7. 确认固定,检查隔墙板的固定情况,确保牢固可靠。
8. 补充处理,对隔墙板的接缝和边角进行必要的补充处理,确保整体美观。
三、注意事项。
1. 施工前需对材料进行检查,确保质量合格。
2. 施工现场需保持整洁,确保施工安全。
3. 在施工过程中,需严格按照设计图纸和规范要求进行施工,确保施工质量。
4. 施工结束后,对隔墙进行检查,确保无松动、开裂等情况。
四、施工结束。
1. 清理施工现场,清除杂物和垃圾。
2. 对施工质量进行检查,确保符合要求。
3. 将施工工具和材料妥善存放,做好防潮防晒工作。
以上就是ALC轻质隔墙板的施工方案,希望能对您有所帮助。
如有任何疑问或需要进一步了解,欢迎随时联系我们。
ALC板安装施工方案一、施工准备工作1.确定安装位置:根据实际需要和设计要求,确定ALC板的安装位置,并标示出准确的尺寸和位置。
2.材料准备:准备好需要使用的ALC板材、砂浆、胶水、螺丝等材料,并按照实际需要计算所需的数量。
3.工具准备:准备好安装所需的工具,包括电动工具(电钻、电锯等)、量具、切割工具、扳手、梯子等。
二、基础处理1.清洁基面:将安装基面清理干净,确保没有杂物和灰尘,以保证ALC板安装的牢固。
2.基面处理:如果基面不平坦或有裂缝,需进行修补,使用砂浆或其他适合的修补材料,使其平整光滑。
三、安装ALC板1.标线定位:根据实际需要,使用水平仪和垂直仪等工具在基面上标示出ALC板的安装位置和水平线。
2.粘贴ALC板:将ALC板放置在标示好的位置上,使用胶水或砂浆将其粘贴在基面上,要保证每块板安装平整,且间距一致。
3.固定ALC板:在ALC板的边缘处和中间位置钻孔,使用螺丝将其固定在基面上,要保证固定牢固,避免松动。
4.平整处理:在安装完一整块ALC板后,使用水平仪和量具检测板面的平整度,如有不平整处,及时进行调整。
5.缝隙处理:如果需要,可以在ALC板之间使用密封胶或石膏进行缝隙处理,以增加整体的美观性。
四、后续工作1.清理工作:施工结束后,清理现场,将杂物和垃圾清理干净,保持施工环境的整洁。
2.检查验收:对已安装的ALC板进行检查和验收,确保质量和效果符合要求。
3.补充装饰:根据需要,可以进行ALC板的表面装饰处理,如刷漆、拼贴瓷砖等。
以上是ALC板的安装施工方案。
在进行施工前,需要充分的准备工作和相关的工具材料,确保安全和质量。
在施工过程中,需要严格按照要求标示出安装位置和水平线,并保证每块板的安装牢固和平整。
施工结束后,要进行清理和验收工作,确保质量和效果达到要求。
ALC外墙板施工方案一、施工准备工作:1.周详的测量现场的尺寸并制定施工图纸。
2.检查外墙面的平整度,如有不平整处,需进行修整。
3.确保施工现场的安全,设置好安全警示标志和围栏。
二、材料准备:1.ALC板材:选择质量优良、符合国家标准的ALC板材。
2.砂浆:选择符合要求的水泥砂浆。
3.固定器具:选用适合的膨胀螺丝或其他固定材料。
4.防水材料:在必要的部位使用防水胶带或防水涂料。
三、施工步骤:1.清理外墙面:清除外墙壁上的杂物、油污等。
2.打线:根据施工图纸上的标示,使用线锤和墨线进行打线,确保外墙板的水平和垂直度。
3.涂刷砂浆:在墙体打线的区域内,使用刷子将砂浆均匀地涂抹在外墙板的背面。
4.定位安装:将已涂抹砂浆的外墙板按照预先确定的位置放置在墙体上,并用膨胀螺丝或其他固定材料进行固定。
5.修整:在外墙板的接缝处,使用刮刀将多余的砂浆清理,并确保接缝处的平整。
6.固定面板:将接缝处的板材用专用的胶水粘结在一起,确保整个外墙面的结实和稳固。
7.打孔:根据需要,在外墙板上进行打孔,如插座孔、水管孔等,并使用防水材料处理。
四、检验及验收:1.检查整个外墙面板的安装是否平整、垂直,并合理安装各接缝处的板材。
2.检查固定是否稳固,接缝处是否平整。
3.检查打孔处理是否合理,并进行防水测试。
五、安全防护:1.施工期间,严禁乱扔杂物,保持施工现场的整洁。
2.施工人员必须佩戴安全帽、防护手套等防护用具,并严格按照相关安全规定操作。
3.在施工现场设置安全警示标志和围栏,以确保施工期间的人身安全。
注意事项:2.在施工过程中,及时处理墙体的不平整和接缝处的砂浆泛起现象。
3.施工完成后,对外墙板进行验收,并及时处理存在的问题。
总结:外墙板施工是一项关键的施工工序,需要进行仔细的测量和准备工作,确保施工质量和安全。
施工步骤的每个环节都需要严格按照要求进行操作,特别要注意材料的选择和处理,保证外墙面的安装平整、稳固。
在施工过程中要注重安全防护,确保施工现场的整洁和人身安全。
ALC板施工方案1.项目背景ALC板(也称轻质墙板)是一种新型的建筑材料,由水泥、石粉、石膏、轻质骨料、搅拌剂等原材料组成。
其轻质、保温、隔音、耐火、环保等特性,使其在墙体施工中得到广泛应用。
2.施工准备2.1材料准备根据设计要求,准备好ALC板、水泥、粘结剂、螺钉、建筑胶等施工所需材料,并按质量要求进行质检。
2.2施工设备准备好建筑扣板机、施工脚手架、电钻、打气泵、输送泵等相关施工设备,并做好设备检查和维护工作。
2.3施工人员确保有足够的工人,包括工程师、技术人员、经验丰富的熟练工人等,确保施工人员熟悉ALC板施工工艺。
3.施工步骤3.1基础处理首先对施工基地进行必要的清理和平整处理,确保基础平整、坚实。
根据设计要求,在地面上布置好标高和放线,为后续施工做好准备。
3.2ALC板安装按照设计要求,使用扣板机将ALC板固定在墙面上,最后使用螺钉将其牢固地固定。
3.3接缝处理将ALC板与ALC板之间的接缝进行处理,使用粘结剂加固接缝处,以增加整体结构的牢固性。
3.4墙体收口对墙体上的管道、线槽等开口,进行修整和加固,确保墙体的一体性和表面的平整度。
3.5砂浆抹灰对已安装好的ALC板表面进行砂浆抹灰,以增加墙体的稳定性和耐用性。
4.施工注意事项4.1工人安全施工过程中,要确保工人的安全,提供必要的安全设备和操作指导,避免发生意外事故。
4.2材料质量施工前要对材料进行必要的质量检测和验收,确保材料的质量符合相关标准和规定。
4.3环境保护施工过程中要注意环境保护,合理使用资源,将废弃材料进行分类和处理,减少对环境的污染。
4.4质量控制施工过程中要严格按照设计要求和施工规范进行施工,确保施工质量稳定可靠。
5.施工总结通过以上的施工方案,能够有效地进行ALC板的施工工作。
在施工过程中需要注意人员安全、材料质量、环境保护和质量控制等方面的问题。
只有做好这些工作,才能确保施工质量的要求,保证墙体的稳定性和耐用性。
alc板施工方案施工方案是指在进行建筑物或其他工程的施工过程中,根据设计图纸和施工规范,制定出具体的计划和措施,确保施工按照规定的时间、质量和安全要求进行。
下面是一份基于ALC板(增强轻质混凝土板)的施工方案,具体内容如下:一、施工准备1. 确认施工现场:确保施工区域无障碍物,符合施工条件。
2. 搭建安全防护设施:对施工现场进行临时围挡,设置安全警示标识,确保施工区域的安全和封闭。
3. 资材准备:准备好ALC板及相关施工辅助材料,如胶水、角码、螺丝等。
4. 人员组织:配备专业施工人员,确保施工人员具备相关资格证书。
二、施工工艺1. 表面处理:在施工前进行基础地面的处理,确保基础地面坚实平整,可以使用水泥砂浆进行填充和修补。
2. 制定安装方向:根据施工图纸,确定ALC板的安装方向和位置,并在基础地面上进行标记。
3. 调整墙角垂直度:使用水平仪和垂直仪检查墙角的垂直度,调整墙角使其达到垂直状态。
4. 涂胶粘贴:在ALC板的背面涂抹胶水,并将板材粘贴在准备好的位置上,使用角码进行固定。
5. 间距控制:根据设计要求,控制板与板之间的间隔,保证施工质量和美观度。
6. 打螺丝:在ALC板上预打螺丝孔,并根据设计要求在适当的位置上打入螺丝,固定ALC板。
三、验收和清理1. 施工验收:在施工完成后,进行工程质量验收,检查ALC板的安装质量、墙面平整度等,确保达到设计和规范要求。
2. 清理工作:将施工现场清理干净,清除施工过程中产生的垃圾、废料等。
3. 材料收纳:对未使用完的材料进行分类收纳,确保下次使用前的安全和准备。
四、安全措施1. 施工人员着装:施工人员必须穿戴合格的安全帽、安全鞋等防护装备,确保自身安全。
2. 监控施工现场:施工现场必须设立监控摄像头或安全巡查员,确保施工过程安全。
3. 施工区域限制:对施工区域进行封闭,禁止未经许可的人员进入,避免意外发生。
这是一份基于ALC板的施工方案,通过严格按照施工流程和安全措施进行施工,可以确保施工质量和进度的同时,也能保证工人的安全。
目录
一、工程概况 (2)
二、编制依据 (2)
三、施工准备 (2)
四、操作工艺 (3)
五、质量保证措施及验收标准 (5)
六、ALC板材施工完成后,注意事项 (6)
七、安全施工 (7)
八、施工注意事项 (8)
九、ALC板节点详图 (9)
页脚内容1
一、工程概况
本工程为济南雪山A09建设项目,地上25层(地下1层),内墙均采用蒸压砂加气混凝土板材(ALC板),其中内墙采用200mm、180mm、100mm厚墙板。
(1)该工程建筑面积:约230000㎡。
(2)主要结构形式:钢筋混凝土剪力墙结构。
二、编制依据
1、《济南雪山A09地块房地产开发项目施工图纸》及《精装图纸》;
2、《融创集团轻质隔墙板应用导则》;
3、《蒸压轻质砂加气混凝土(AAC)砌块和板材建筑构造》06CG01;
4、《蒸压轻质砂加气混凝土(AAC)砌块和板材结构构造》06CJ05;
5、《建筑工程施工质量验收统一标准》GB50300-2013;
6、《建筑装饰装修工程施工质量验收规范》GB50210-2018;
7、《蒸压加气混凝土板》GB15762-2008;
8、《建筑ALC条板隔墙技术规程》JGJ/T157-2014;
9、《蒸压加气混凝土应用技术规程》JGJ/T17-2008。
三、施工准备
3.1材料准备
(1)ALC隔墙板主材如下表
页脚内容2
蒸压加气混凝土板材
石英砂石灰、石膏、铝粉(膏)水泥
(2)隔墙板物理性能要求
四、操作工艺
1.工艺流程:
内墙:结构墙面、地面、顶面清理放线→配板→安装U型钢卡→配制粘结剂→安装墙板→板面处理→报验
具体流程如下图
页脚内容3
2.操作工艺:
2.1结构墙面、地面、顶面清理干净:清理墙板与顶面、地面墙面的结合部,将浮灰、沙、土、酥皮等物清除干净,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净。
2.2放线:在地面根据设计位置,弹好墙板水平双面边线及门窗洞口线。
2.3配板:板的长度应按楼层结构净高尺寸酌情减去梁板或反坎高度。
计算并测量门洞口上部墙板尺寸。
当板的宽度与墙板的长度不相适应时,应将部分墙板预先切割合适的宽度。
2.4安装U型卡:按设计要求用U型卡固定条板的顶端。
U型卡:在两块条板顶端拼缝之间用射钉枪将U型卡子固定在结构梁和板上。
且每块板不少于两点。
2.5配置粘结剂:粘结剂要随配随用。
配置的粘结剂应在1h内用完。
页脚内容4
2.6安装墙板:
安装前先作排版平面图,并列出板就位顺序,尽量减少和避免在墙板的垂直方向嵌入数量,以保证拼缝的粘结质量。
板材安装时要挑薄厚一致的条板。
(1)安装普通开槽墙板前,应在已就位的墙板侧面涂抹粘结剂。
涂抹量一般以挤出粘结剂为宜。
(2)墙板与柱墙的连接采用粘结剂连接,要求接缝处粘结剂均匀饱满。
(3)墙板安装一般采用竖装板(门口过梁板除外)内外墙板安装顺序应从与墙的结合处开始,依次顺序安装。
板侧清刷浮灰,在墙面板的侧面(相拼合面)满刮粘结剂呈泥鳅背状,将板立起,一个人在一侧推挤,另一个人在板下端用撬棍撬起板底端,将板顶起上下运动,直至板与板挤紧,粘结面胶粘剂饱满外冒为止。
缝控制在3-5㎜之内。
个别情况不能超过20㎜,但必须用粘结剂捻实。
用2m靠尺基及塞尺测量墙面的平整度,用2m靠尺检查板的垂直度,检查条板是否对准预先在顶面和地面上弹好的定位线,无误后,用木楔自底端挤紧顶实,但不得过紧,然后撤出撬棍。
在墙体粘缝没有产生一定强度前,严禁碰撞振动,以免板缝错动开裂。
(4)门口上部过梁板应最后安放,安放时先在门洞两侧条板上切锯出150㎜宽的搭肩口,然后量出过梁板的实际尺寸(其宽度比实际窄20㎜)。
安放时用两只小木楔楔在拼缝中做临时固定,而后撤出木楔用粘结剂勾捻密实。
门口两侧尽可能安装整板。
有缺棱掉角小于30mm 的ALC隔墙板要及时粘结砂浆进行修补,破损较为严重的ALC隔墙板禁止使用。
修补前先浇水湿润但板面无明水。
粘结完毕的墙体,应用ALC专用粘结砂浆将板下端堵严,7天后撤去板下木楔,并用同等强度的粘接剂塞实。
五、质量保证措施及验收标准
5.1 ALC板材安装允许误差
ALC板材安装允许误差按下表
页脚内容5
5.2保证质量的措施
(1)严格执行“三检”制度,即自检,互检,专检。
严格按“标准.规范”验收,做好检验记录,填表报验不合标准的坚决整改。
(2)配足必要的施工机械:大小切割机、电焊机、冲击钻、平车和台车及其他专用设备。
(3)认真贯彻“百年大计,质量第一”的方针,切实做到精心组织,文明施工,要贯彻“谁施工谁负责”的原则。
搞好人员组织,配备足量施工人员,合理分组,明确分工和职责,奖罚分明。
(4)认真熟悉图纸熟悉现场,搞好二级技术交底。
(5)认真做好ALC板材进场报验,有损坏的按规定进行修补或剔除。
按规定堆放。
六、ALC板材施工完成后,注意事项
(1)电工板上开槽:待外墙板达到整体强度后,方可进行钻孔、开槽工作。
在ALC板上开槽时,应沿板的纵向切槽,深度不大于2/5板厚。
当必须沿板的横向切槽时,槽宽不大于30㎜,槽深度不大于40mm。
管线安装后,要用聚合物水泥砂浆把线槽补平,不能一次补平,补前先浇水湿润且无明水。
管道工开洞可用云石机根据需要划线操作。
页脚内容6
(2)在做粉刷石膏、刮腻子前,隔墙板与梁墙交接处及水电开槽处应先清理浮灰,再挂20×20钢丝网,宽200㎜。
(3)为防止构造柱与隔墙板结合部位开裂,采用在隔墙板与构造柱连接处钉宽200mm 20×
20钢丝网的方法,具体做法详见下图:
(4)强、弱电箱开槽:强电箱尺寸:520mm×300mm×120mm;弱电箱尺寸:450mm×350mm×140mm。
墙板达到整体强度后,方可进行钻孔、开槽工作,为保护电箱,电箱四周采用聚合物抗裂砂浆进行填充。
七、安全施工
(1)坚决贯彻执行国家“建筑安装安全技术操作规程”和“建筑安全技术管理条例”。
实行项目安全责任制。
(2)加强安全教育,树立安全第一思想,人人熟悉安全操作规程。
页脚内容7
(3)进入工地必须安全帽,并系好带。
不能穿拖鞋。
临墙施工要配带好安全带方可施工。
严禁冒险作业,保证高空作业安全。
(4)机械设备不能带病作业,上班前要检查机械是否运转。
经常检查配电箱.电焊机、切割机等电气设备及线路,禁止使用破损电线。
禁止乱拉接线,防止设备损坏伤人和漏电伤人。
(5)严禁酒后作业,严禁施工中打闹玩笑,严禁抛丢工具材料。
(6)建筑垃圾要及时清理。
要持施工现场文明干净。
施工现场不能随地大小便。
(7)工人进场要进行安全教育,并签安全协议书。
八、施工注意事项
(1)板材运到工地现场后由总包方质检员组织对质量进行验收,对合格材料通过叉车卸货并用施工电梯运至使用楼层。
(2)板材的堆放场地应坚实、平整、干燥。
堆放时应按规格、等级分类堆放。
底部不得直接着地,顶部应加遮盖。
一般情况下,堆放高度不宜超过2m。
搬运、装卸与安装板材时应用专用夹具和工具,避免碰撞,并防止绑扎、起吊的绳索损伤板材。
如有碰伤、损伤,则允许修补,但凡有贯穿裂缝的板材,工程中严禁使用。
上部遮盖,避免水淋,严禁浸泡水中,条板使用时应干燥。
辅材进场应设置专门放置区域,防止水淋、浸泡,及时运送到指定楼层。
(3)墙板尺寸检测标准
(4)墙板安装后3d 内进行底缝封堵。
(5)在ALC隔墙板安装完成后不少于7天,方可进行水、电、气等专业工种在隔墙上的安装施工,严禁在ALC隔墙板上随意开槽,严禁不使用专用工具开孔开槽。
页脚内容8
(6)防开裂措施:
1)嵌缝时,先在墙板之间的拼接处,将板缝浮灰清扫干净,后在板缝倒角处使用专用修补砂浆填实,收光。
2)回填水电线管槽洞时,先用水润湿线槽边缘,再分两次封堵成活,线槽内须清扫干净,用1:2水泥砂浆回填,砂浆表面要比板面略凹3-5mm,第二遍修补砂浆将表面抹平,收光。
3)施工过程自检,对每道墙的垂直度、平整度、门边垂直度、门头板与隔墙平整度,阴角及阳角的垂直平整等进行检查;
(7)本工程内墙板板缝做法按照图集06CJ05,B-14页节点2做法。
内墙板与其他墙、柱、梁相接部位按照图集06CJ05,B-14页节点4做法。
内墙板与其他墙、柱、梁相接部位按照图集06CJ05,B-14页节点6做法。
九、ALC板节点详图
(1)L型墙转角处固定做法
页脚内容9
(2)T型墙交点处加固做法
(3)ALC板U型卡位置布置图
页脚内容10
页脚内容11
页脚内容12
页脚内容13
页脚内容14
页脚内容15
页脚内容16
页脚内容17。
