电气造价员考试真题
- 格式:doc
- 大小:336.50 KB
- 文档页数:26

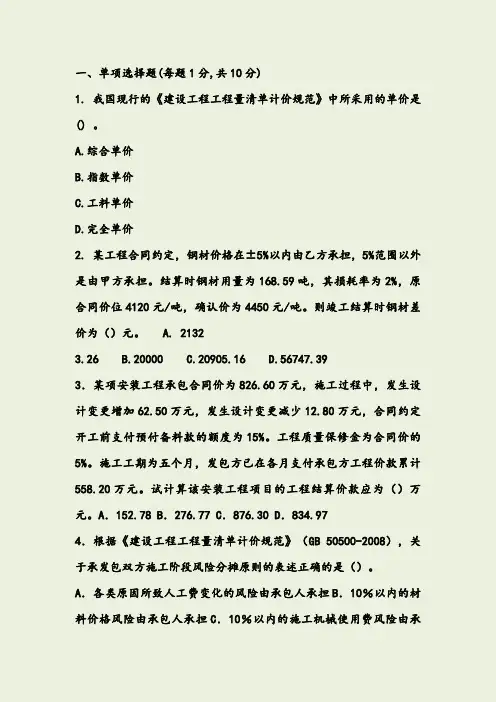

一、单项选择题(每题1分,共10分)1.我国现行的《建设工程工程量清单计价规范》中所采用的单价是()。
A.综合单价B.指数单价C.工料单价D.完全单价2.某工程合同约定,钢材价格在±5%以内由乙方承担,5%范围以外是由甲方承担。
结算时钢材用量为168.59吨,其损耗率为2%,原合同价位4120元/吨,确认价为4450元/吨。
则竣工结算时钢材差价为()元。
A.21323.26 B.20000 C.20905.16 D.56747.393.某项安装工程承包合同价为826.60万元,施工过程中,发生设计变更增加62.50万元,发生设计变更减少12.80万元,合同约定开工前支付预付备料款的额度为15%。
工程质量保修金为合同价的5%。
施工工期为五个月,发包方已在各月支付承包方工程价款累计558.20万元。
试计算该安装工程项目的工程结算价款应为()万元。
A.152.78B.276.77C.876.30D.834.974.根据《建设工程工程量清单计价规范》(GB50500-2008),关于承发包双方施工阶段风险分摊原则的表述正确的是()。
A.各类原因所致人工费变化的风险由承包人承担B.10%以内的材料价格风险由承包人承担C.10%以内的施工机械使用费风险由承包人承担D.5%以内的人工费风险由承包人承担5.施工企业按规定缴纳的车船使用税应计入建安工程造价的()。
A.税金B.利润C.企业管理费D.规费6.安装某台设备需基本用工20个工日,辅助用工为5个工日,超运距用工需2个工日,人工幅度差系数为10%,则预算定额人工工日消耗量为()工日/台。
A.27.7B.29.0C.29.2D.29.77.下列费用中,不属于工程建设其他费用中工程保险费的是()。
A.建筑安装工程一切险保费B.引进设备财产保险保费C.危险作业意外伤害险保费D.人身意外伤害险保费8.某进度款支付申请报告包含了下列内容:①本期已实施工程的价款;②累计已完成的工程价款;③累计已支付的工程价款;④本期已完成计日工金额;⑤应扣减的质量保证金;据此,发包人本期应支付的工程价款是()。

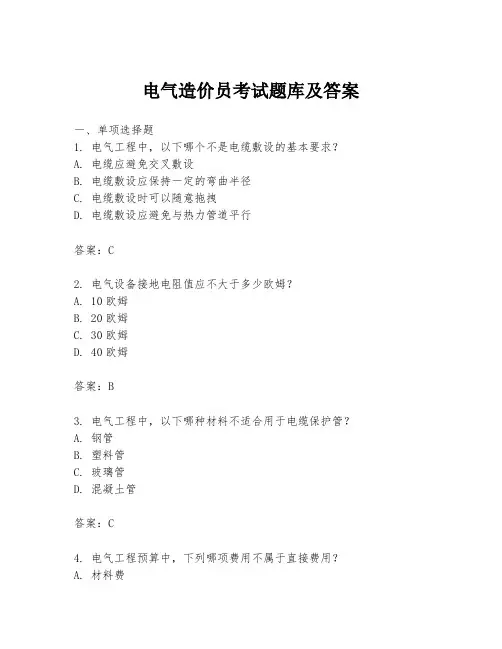

电气造价员考试题库及答案一、单项选择题1. 电气工程中,以下哪个不是电缆敷设的基本要求?A. 电缆应避免交叉敷设B. 电缆敷设应保持一定的弯曲半径C. 电缆敷设时可以随意拖拽D. 电缆敷设应避免与热力管道平行答案:C2. 电气设备接地电阻值应不大于多少欧姆?A. 10欧姆B. 20欧姆C. 30欧姆D. 40欧姆答案:B3. 电气工程中,以下哪种材料不适合用于电缆保护管?A. 钢管B. 塑料管C. 玻璃管D. 混凝土管答案:C4. 电气工程预算中,下列哪项费用不属于直接费用?A. 材料费B. 人工费C. 管理费D. 利润答案:C5. 电气工程中,以下哪种设备不需要定期进行绝缘电阻测试?A. 变压器B. 电动机C. 电缆D. 照明开关答案:D二、多项选择题1. 电气工程中,以下哪些因素会影响电缆的载流量?A. 电缆敷设方式B. 电缆敷设环境温度C. 电缆敷设深度D. 电缆绝缘材料答案:ABCD2. 电气工程预算中,以下哪些费用属于间接费用?A. 管理费B. 利润C. 材料费D. 人工费答案:AB3. 电气工程中,以下哪些设备需要进行接地?A. 变压器B. 电动机C. 照明灯具D. 电缆接头答案:ABD4. 电气工程中,以下哪些因素会影响电气设备的安全运行?A. 设备绝缘老化B. 环境湿度C. 设备过载D. 设备接地不良答案:ABCD三、判断题1. 电气工程中,电缆敷设时可以与热力管道交叉。
(错误)2. 电气工程预算中,材料费和人工费属于直接费用。
(正确)3. 电气设备接地电阻值越大,设备越安全。
(错误)4. 电气工程中,电缆敷设深度越深,电缆的载流量越高。
(错误)5. 电气工程预算中,利润不属于预算费用。
(错误)四、简答题1. 简述电气工程中电缆敷设的基本要求。
答:电气工程中电缆敷设的基本要求包括:电缆应避免交叉敷设,保持一定的弯曲半径,避免与热力管道平行,以及避免随意拖拽电缆。
2. 说明电气工程预算中直接费用和间接费用的区别。

电气造价员-4(总分100, 做题时间90分钟)一、判断题1.因以下原因造成工期延误,经工程师确认,可以顺延工期的是因设计变更使工程量缩减。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误2.作为工程预付款的抵扣方式之一,业主可以从未施工工程尚需的主要材料及构件的价值大于工程预付款数额时开始起扣。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误3.根据所有工序(或活动)最早开始时间与所有工序(或活动)最迟开始时间对应的资金使用计划值所绘制的图形或曲线为香蕉图。
( )SSS_JUDGEMENT正确错误分值: 1答案:正确4.电气平面图是把整个工程的供电线路用单线连接形式示意性地表示的线路图。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误5.我国现行建筑安装工程造价的构成中的问接费不包括企业管理费。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误6.格朗系数法以人工费为基数。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误7.比例估算法又称为因子估算法,它是以拟建项目的主体工程费或主要设备费为基数,以其他工程费占主体工程费的百分比为系数估算项目总投资的方法。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误8.桥架按设计图示中心线长度计算。
( )SSS_JUDGEMENT正确错误分值: 1答案:正确9.接地装置是接地体(又称接地极)和接地线的总称。
( )SSS_JUDGEMENT正确错误分值: 1答案:正确10.动力工程用电能转换作为光源的电气装置。
( )SSS_JUDGEMENT正确错误分值: 1答案:错误二、单项选择题11.分部分项工程费不包括( )。
•A.材料费•C.人工费•D.企业管理费SSS_SIMPLE_SINA B C D分值: 1答案:C12.根据我国现行规定,应免征土地增值税的是( )的房地产。
•A.已居住3年后由个人转让•B.2000年之前签订转让合同•C.因国家建设需要依法征用、收回•D.增值额未超过扣除项目金额50%SSS_SIMPLE_SINA B C D分值: 1答案:C13.根据我国现行规定,不同类别的建设工程项目应采用不同的组织实施方式,下列组合中正确的是( )。

建设工程造价员岗位培训班电气专业试题及参考答案(2012.1.8)一、单项选择题(每题1分,共10分)1. 建设工程计价是指按照计价依据、程序和办法计算(B )造价的活动。
A .建筑工程B .建设工程C .建安工程D .实际运距2 .计算备用电源自动投入装置调试时,安装自动供电投入装置的两条供电路和两台变压器,互为主用和备用,计算备用电源自动投入装置时,应按(B)计算备用电源自动投入装置调试。
A •一个系统B •两个系统C .三个系统D .四个系统3 .工程备料款是建设单位为了保证(A )的顺利进行而预支给施工企业的一部分垫款。
A .施工生产B .安全生产C .建设工程D .建安工程4 .分部分项工程量清单的项目编码,应采用十二位阿拉伯数字表示。
一至九位应按2009《陕西省建设工程工程量清单计价规则》附录的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置。
分部分项工程量清单的项目编码中三、四位编码表示(C)。
A .工程分类码B .分部工程顺序码C .专业顺序码D .分项工程顺序码5 .采用工程量清单计价方式直接发包的工程,合同价中的规费、安全文明施工措施费和税金三项不可竞争费应按规定费率计取,其他费率可由(D )确定,也可参照2009《陕西省建设工程工程量清单计价费率》计取。
A .发包人自行 B. 工程造价咨询人C .承包人自行 D. 发承包双方6 .建设工程监理是指工程监理单位受(B)的委托对建筑工程进行监督和管理的活动。
A .施工单位B .建设单位C .设计单位D .安装单位7 .编制措施项目清单时,应根据拟建工程的实际情况列项。
若出现2009《陕西省建设工程工程量清单计价规则》中未列的项目,可由(D )根据实际情况补充。
投标人补充项目,应按招标文件规定补充,招标文件无规定时,补充的项目应单列并在投标书中说明。
A .计价人B .投标人C .咨询人D .招标人8 .水灭火系统控制装置调试按照不同点数以系统为计量单位,其点数是按多线制与总线制的点数,这个“点”指的是(B )A .喷头BC •联动控制器.阀门•探测器9 •环境保护费(含工程排污费)是指施工现场为达到环保部门要求所需要的(C )及施工现场按规定缴纳的工程排污费。
电力造价员考试真题库三1、填空题(江南博哥)施工机构转移费费率中已经包括施工机构在()中发生的过路过桥费。
答案:进场过程2、单选变电站通用造价中设备的公路运输距离是()km。
A.50B.60C.80D.100答案:A3、多选根据国家电网公司基建标准化管理规定,业主项目部的建设管理业务由业主项目经理负责,并配置()。
A、建设协调专责B、安全管理专责C、质量管理专责D、综合管理专责E、技经管理专责答案:A,B,C,E4、多选根据国网公司基本建设技经工作管理办法,施工招标应根据项目特点确定是否编制标底。
对于项目招标的标底,主要依据招标文件确定的()进行编制。
A、工程量清单B、工程概算C、概预算管理规定D、招标规定E、调价文件答案:A,C,E5、填空题变电扩建工程的项目法人管理费费率按照新建工程费率乘以()系数计算。
答案:0.756、多选根据国网公司电力工程定额工作章程,工程造价计价依据管理工作必须贯彻国家有关法律、法规、政策,按照()的原则,维护国家和电力建设各有关方面的合法权益A、公平B、公正C、合法D、合理E、科学答案:A,B,E7、单选某输变电工程项目招标时,由招标人依法组建评标委员会,该委员会的组成符合规定的是()。
A.成员共7人,其中招标人代表3人,经济、技术专家各2人B.成员共5人,其中招标人代表3人,经济、技术专家各1人C.成员共4人,其中招标人代表2人,经济、技术专家各1人D.成员共9人,其中招标人代表1人,经济、技术专家各4人答案:D8、填空题合同的成立,需要经过()和承诺两个阶段。
答案:要约9、多选工程预备费的使用范围包括()。
A、国家法律、法规和政策变化引起的合同价款增加B、工程造价管理机构的价格调C、经过批准的设计变更D、自然灾害的损失E、其他项目建设单位认可的费用答案:A,B,C,D10、问答题送电线路工程中牵张机械在施工中会多次拆装、迁移,是否单独计列安拆费?答案:不单独计算。
电气造价员试题及答案一、单选题1. 电气工程中,以下哪个不是电气设备的基本组成部分?A. 导线B. 绝缘体C. 电阻器D. 变压器答案:D2. 以下哪个因素不会影响电缆的载流量?A. 敷设方式B. 环境温度C. 电缆材料D. 电缆长度答案:D3. 在电气工程中,下列哪个不是电气安全的基本要求?A. 绝缘B. 接地C. 过载保护E. 短路保护答案:C二、多选题1. 电气造价员在进行工程预算时,需要考虑以下哪些因素?A. 设备成本B. 人工费用C. 材料费用D. 施工难度E. 运输费用答案:ABCDE2. 电气设备在运行过程中,可能遇到哪些故障?A. 过载B. 短路C. 断路D. 接地故障E. 设备老化答案:ABCDE三、判断题1. 所有电气设备在安装前都不需要进行绝缘电阻测试。
(错误)2. 电气工程中,电缆敷设时,应尽量避免在潮湿环境下进行。
(正确)3. 电气工程中,所有电气设备都必须有明确的接地措施。
(正确)四、简答题1. 简述电气工程中,如何确定电缆的载流量?答:确定电缆的载流量需要考虑电缆的类型、敷设方式、环境温度以及电缆的敷设密度等因素。
在实际工程中,通常会参考电缆制造商提供的数据表或使用相关电气工程手册中的载流量表进行计算。
2. 电气工程中,为什么需要进行接地?答:接地是电气安全的重要组成部分,它可以防止电气设备因故障而带电,从而保护人员安全和设备的正常运行。
接地可以提供一个低阻抗的路径,使故障电流迅速流向地面,减少电气事故的风险。
五、计算题1. 假设有一个电气工程需要敷设一条长100米的铜导线,已知导线的电阻率为0.0172Ω.mm²/m。
请计算该导线的电阻值。
答:根据电阻的计算公式R = ρ(L/A),其中 R 为电阻值,ρ 为电阻率,L 为导线长度,A 为导线的截面积。
假设导线的截面积为 S平方毫米,那么电阻值为R = 0.0172 * (100 / S) Ω。
由于题目中未给出导线的截面积,无法计算出具体的电阻值。
造价师电气设备考试题库一、单选题1. 电气设备中,用于测量电压的仪器是()。
A. 电流表B. 电压表C. 功率表D. 电阻表2. 在电气工程中,三相交流电的相序通常表示为()。
A. ABCB. ACBC. BACD. CBA3. 电气设备中,用于保护电路不受过载或短路影响的元件是()。
A. 断路器B. 熔断器C. 继电器D. 接触器4. 以下哪个不是电气设备的保护措施()。
A. 接地B. 过电压保护C. 漏电保护D. 增加设备功率5. 电气设备中,用于测量电流的仪器是()。
A. 电流表B. 电压表C. 功率表D. 电阻表二、多选题6. 电气设备中,常见的过电压保护措施包括()。
A. 避雷针B. 避雷线C. 过电压保护器D. 熔断器7. 在电气工程中,以下哪些因素会影响电缆的载流量()。
A. 电缆的材料B. 电缆的截面积C. 敷设方式D. 环境温度8. 电气设备中,以下哪些属于电气设备的接地方式()。
A. 工作接地B. 防雷接地C. 保护接地D. 重复接地9. 电气设备中,以下哪些属于电气设备的绝缘等级()。
A. A级B. B级C. C级D. D级10. 在电气工程中,以下哪些属于电气设备的测试项目()。
A. 绝缘电阻测试B. 接地电阻测试C. 耐压测试D. 功率因数测试三、判断题11. 电气设备中的断路器不仅可以作为过载保护,还可以作为短路保护使用。
()12. 电气设备中的接地线可以作为正常工作电流的导体。
()13. 电气设备在安装时,不需要考虑其对周围环境的影响。
()14. 电气设备的绝缘等级越高,其允许的工作温度也越高。
()15. 电气设备中的漏电保护器可以在漏电发生时立即切断电源。
()四、简答题16. 简述电气设备接地的类型及其作用。
17. 描述电气设备中断路器的工作原理。
18. 解释电气设备中电缆载流量的影响因素。
19. 阐述电气设备中绝缘等级的含义及其重要性。
20. 说明电气设备测试的目的和常见测试项目。
模考吧网提供最优质的模拟试题,最全的历年真题,最精准的预测押题!电气造价员考试试题(三)一、单选题(本大题35小题.每题1.0分,共35.0分。
请从以下每一道考题下面备选答案中选择一个最佳答案,并在答题卡上将相应题号的相应字母所属的方框涂黑。
)第1题( )反映能独立设计、施工的单位工程的造价指标。
A .单项工程指标B .综合指标C .单位工程指标D .总造价指标【正确答案】:D【本题分数】:1.0分第2题在工程量清单的其他项目清单中,应包括( )。
A .环境保护费B .夜间施工费C .施工排水、降水费D .材料购置费【正确答案】:D【本题分数】:1.0分第3题根据我国《合同法》,由于债权人的原因致使债务人难以履行债务时,债务人可以将标的物交给有关机关保存,以此消灭合同的行为称为( )。
A .留置B .保全C .质押模考吧网提供最优质的模拟试题,最全的历年真题,最精准的预测押题!D .提存【正确答案】:D【本题分数】:1.0分第4题盘柜配线分不同规格,以( )为计量单位。
A .“kg ”B .“m 2”C .“mm ”D .“m ”【正确答案】:A【本题分数】:1.0分第5题建设工程项目总造价是指项目总投资中的( )。
A .建筑安装工程费用B .固定资产投资与流动资产投资总和C .静态投资总额D .固定资产投资总额【正确答案】:D【本题分数】:1.0分第6题招标投标法关于开标程序,下列叙述正确的是( )。
A .招标人只通知一部分投标人参加开标B .开标地点应当为招标人与投标人商定的地点C .开标由招标人主持,邀请所有投标人参加D .招标管理机构作为招标活动的发起者和组织者,应当负责开标的举行【正确答案】:C。
电力造价员试卷及答案1、单选(江南博哥)()负责分析所辖工程计价资料的基础数据,并报送至业主项目部或对口管理部门。
A.业主项目部B.施工项目部C.监理项目部D.设计项目部答案:B2、填空题工程监理费是指依据国家有关规定和规程规范要求,项目法人委托工程监理机构对()实施监理所支付的费用。
答案:建设项目全过程3、单选建筑安装工程费中的关于税金的定义中不包括()。
A、营业税B、城市维护建设税C、教育费附加D、增值税答案:D4、单选项目可行性研究设计费应由()开支。
A.前期工作费B.项目法人管理费C.勘察设计费D.设计文件评审费答案:A5、问答题编制概预算时,主要生产工程项下工程项目的划分层次分为哪三级?答案:分为扩大单位工程、单位工程和分部工程三级。
6、单选业主项目部220kV标准化工作手册,()配合建设管理单位财务、审计部门完成工程财务决算、审计以及财务稽核、固定资产转资工作A.业主项目部B.施工项目部C.监理项目部D.设计项目部答案:A7、多选根据国网公司关于进一步加强输变电工程结算工作的通知,加强工程结算工作是()。
A、造价全过程管理工作的需要B、基建标准化建设的需要C、提高工程建设效率和投资效益的需要D、积极推进公司发展、促进工作良性循环的需要E、为工程建设提供依据的需要答案:A,B,C,D8、问答题简述能够构成设计变更的事项。
答案:(1)更改有关部分的标高、基线、位置和尺寸。
(2)增减合同中约定的工程量。
(3)改变有关工程的施工时间和顺序。
(4)其他有关工程变更需要的附加工作。
9、问答题简要说明主变压器基础油池的计算方法。
答案:主变压器基础油池则是按容积计算,即容积=净空高度×净空面积,不扣除设备及基础,卵石等所占的体积。
10、单选根据新预规的规定,当架空送电线路工程长度为7km时,工程监理费按照()km计算。
A、5B、7C、10D、15答案:B11、单选对建设场地范围内的重要设施另行选址进行重建的,如果应由本建设项目承担重建费用时应计入()。
建设工程造价员岗位培训
电气专业试题
一、单项选择题(每题1分,共10分)
1、下列费用中,不属于与项目建设有关的其他费用中研究试验费的是(A)。
A.按施工验收规定在施工中必须进行试验所需费用
B.为项目提供设计参数所进行的试验费
C.为项目验证设计参数所进行的试验费
D.按设计规定在施工中必须进行的专项试验、验证所需费用
2、某工程总承包合同价为500万元,预付备料款额度为20%,主要材料费用占工程造价的60%,则预付备料款起扣点是(C )万元。
A:100 B:133 C:333 D:375
8.在建设工程招投标活动中,在提交投标文件截止时间后到投标有效期终止之前,下列对有关投标文件处理的表述中,正确的是(D)。
A.投标人可以替换已提交的投标文件
B.投标人可以补充已提交的投标文件
C.招标人可以修改已提交的招标文件
D.投标人撤回投标文件的,其投标保证金将被没收
二、多项选择题(每题2分,选择正确得2分,多选或错选不得分,共计10分) 2.建设工程合同包括( ABD )。
A.勘察合同
B.设计合同
C.材料采购合同
D.施工合同
E.设备租赁合同
4、建安工程造价中属于不可竞争性费用的是( ABC )。
A:环境保护费B:临时设施费C:职工失业保险费
D:管理费 E.冬、雨季施工措施费。
电气造价员试题及答案一、选择题1. 电气造价员试题的目的是什么?A. 测试电气造价员的专业知识和技能B. 评估电气工程的造价水平C. 提供电气工程项目的预算依据D. 促进电气工程的质量和效率答案:A2. 电气工程中的哪个环节与造价管理密切相关?A. 设计阶段B. 施工阶段C. 运维阶段D. 审核阶段答案:B3. 电气工程造价的计算方法通常有哪些?A. 固定单价法B. 直接成本法D. 综合定额法答案:D4. 电气材料的估价通常采用哪种计算方法?A. 直接材料费法B. 间接材料费法C. 细目核算法D. 预算发包法答案:A5. 电气造价员在招投标过程中的职责是什么?A. 编制招标文件和投标报价B. 进行工程预算和成本控制C. 监督施工合同执行情况D. 处理工程变更和索赔事宜答案:A二、案例分析题某电气工程项目计划包含照明、电力供应和安防系统,现需要进行造价估算。
以下为相关数据:- 照明面积:1500平方米- 灯具数量:200盏- 单位灯具价格:200元/盏2. 电力供应系统- 用电负荷:50千瓦- 电缆长度:1000米- 单位电缆价格:50元/米3. 安防系统- 摄像头数量:10个- 单位摄像头价格:1500元/个请根据以上数据回答以下问题:1. 照明系统的总造价是多少?答案:200盏 × 200元/盏 = 40,000元2. 电力供应系统的总造价是多少?答案:1000米 × 50元/米 = 50,000元3. 安防系统的总造价是多少?答案:10个 × 1500元/个 = 15,000元4. 该电气工程项目的总造价是多少?答案:40,000元 + 50,000元 + 15,000元 = 105,000元三、问答题1. 请简要介绍电气造价员的主要工作职责。
答:电气造价员的主要工作职责包括项目预算编制、成本控制、合同管理、招投标等。
他们需要根据工程项目的需求,结合市场行情和实际情况,制定合理的预算方案,并对工程进展进行成本分析和控制。
电气造价历届考试题试题汇总一、导言电气造价是指在建筑、工程或者其他项目中,对与电气设备、电气工程相关的成本进行估算和管理的过程。
为了确保电气造价专业人员具备必要的知识和技能,各种考试都被用来评估他们的能力。
本文档将汇总电气造价历届考试题,旨在提供一个综合的学习资料,帮助考生更好地备考。
二、历届考试题试题汇总1. 2015年考试题考试科目:电气工程基础1.电气工程中的电压、电流、电阻分别是什么?2.请简要介绍一下直流电路的基本元件和符号?3.请说明什么是电气功率,如何计算电气功率?4.请介绍一下电阻、电容和电感的特性和应用。
5.请介绍一下欧姆定律,如何计算电阻?考试科目:电气工程实施与管理1.请简要介绍一下电气工程的施工流程。
2.请说明在电气工程中常用的材料和设备。
3.请介绍一下电气工程的质量控制和安全管理。
4.请说明在电气工程实施过程中常见的问题和解决方法。
5.请列举一些影响电气工程成本的因素,并说明如何进行成本估算。
2. 2016年考试题考试科目:电气工程设计与规划1.请简要介绍一下电气工程设计的基本流程。
2.请说明在电气工程设计中需要考虑的各种标准和规范。
3.请介绍一下电气工程设计中常用的软件和工具。
4.请说明在电气工程设计中如何应对突发情况和问题。
5.请详细描述一个你参与的电气工程设计项目,并说明设计过程中的挑战和解决方法。
考试科目:电气工程成本评估与管理1.请简要介绍一下电气工程成本评估的方法和步骤。
2.请说明在电气工程成本评估中需要考虑的各种因素和指标。
3.请介绍一下电气工程成本管理的基本原则和方法。
4.请说明在电气工程成本管理中常见的问题和解决方法。
5.请列举一些影响电气工程成本的因素,并说明如何进行成本估算。
3. 2017年考试题考试科目:电气工程施工与监理1.请简要介绍一下电气工程施工的基本流程。
2.请说明在电气工程施工中常用的材料和设备。
3.请介绍一下电气工程施工中的质量控制和安全管理。
造价员考试《土建及电气》真题第一部分理论部分(共30分)一、判断题(共5分,每题0.5分)1、单位工程是指能独立发挥生产能力,并且有独立设计的施工图纸,且能独立组织施工的工程。
()2、工程造价在整个建设期中处于确定状态。
()3、模板按其作用和要求不同可分为整体式模板、定型模板、工具式模板、滑升机模板、胎模等。
()4、釉面砖表面平整、光滑、坚固耐用,多用于室外。
()5、泥浆运输工程按不同运距,以钻孔体积计算运输工程量。
()6、劳动消耗量定额也可以称为劳动定额,是指在正常的施工技术和合理的劳动组织条件下,为完成单位合格产品所需消耗的休息时间。
()7、工程量清单的编制与工程预算定额有差别的地方是,预算定额是按照计划经济的要求制定、发布、贯彻执行的。
()8、依据施工设计图纸,现行的标准图集只可以满足工程量清单计价这一形式。
()9、由于编制招标控制价和投标价包含的内容相同,只是对价格的处理不同,因此,招标控制价和投标报价汇总表使用统一表格。
()10、利用坡屋顶内空间时,顶板下表面至楼面净高在1.20~2.10m的部位应计算1/3面积。
()二、选择题(其中有单选和多选,共20分每题1分,错选和多选不得分,少选只得0.5分)1、基本建设活动的主要内容有()。
A、建筑安装工程B、设备、工具、器具的购置C、其他基本建设工作D、生产工程2、建设项目工程合同按承发包的范围和数量可分为()。
A、总承包合同B、承包合同C、总分包合同D、分包合同3、工程造价的层次性取决于()的层次性。
A、工程B、进度C、时间D、材料4、建筑物高度大于()时,不论住宅或公共建筑均为超高层建筑。
A、50mB、80mC、90mD、100m5、等高式放大脚的砌法为二皮一收,每次收进宽度为()砖长。
A、1/3B、1/4C、1/5D、1/66、屋面斜面积可按屋面水平投影面积乘以延尺系数计算,当屋面坡小于()时,屋面斜面积可按屋面水平投影面积计算,不乘以延尺系数。
电气练习题一、单项选择题(每题1分,共10分)1、下列费用中,不属于与项目建设有关的其他费用中研究试验费的是()。
A.按施工验收规定在施工中必须进行试验所需费用B.为项目提供设计参数所进行的试验费C.为项目验证设计参数所进行的试验费D.按设计规定在施工中必须进行的专项试验、验证所需费用2、某工程总承包合同价为500万元,预付备料款额度为20%,主要材料费用占工程造价的60%,则预付备料款起扣点是()万元。
A:100 B:133 C:333 D:3753、某住宅楼共3个单元;其中1、3单元地下1层(层高4.2米),地上26层(层高3米);2单元地下1层(层高4.2米),地上18层(层高3米)。
在计算高层建筑增加费时,应按( )计算。
A:26层B:19层C:27层D:1、3单元与2单元分别计算4、某18层建筑室内电气供电干线每户的照明用电采用主干普通电缆VV-4*120+1*70 三根(每根输送6层各户内照明用电)采用放射式供电方式,分支为VV4*25+1*16,主干分支之间连接采用电缆绝缘穿刺线夹,该楼所用电缆绝缘穿刺线夹的计价材料费为( )元(保留整数)。
A:61 B:20 C:610 D:200解析:B2-20 5(每层5个线夹)*18(18层)* 6.78/10(B2-20穿刺线夹的计价材料价,查定额查的)=61.02=61元所以本题选A5、编制某室内电气工程投标报价,已知共需要500个工日,人工费不下浮,计算利润时按规定费率计取后下浮20%,该电气工程的利润总额是( )元。
A:21000 B:4643 C:3714 D:34506、某综合楼共二层,层高5.5米,吊顶距顶板0.5米,楼内安装筒灯,筒灯直径φ230,吸顶式安装,共35套,其最高限价中的综合单价中人工费是()元。
A:7.56 B:10.42 C:11.76 D:9.457、某室内动力工程,管内穿电线BV-2*2.5mm2共120米,主材预算单价为2.4元/m,不考虑导线预留,编制最高限价时,该电线综合单价中的主材费是( )元。
A:2.52 B:2.78 C:2.4 D:2.88.在建设工程招投标活动中,在提交投标文件截止时间后到投标有效期终止之前,下列对有关投标文件处理的表述中,正确的是()。
A.投标人可以替换已提交的投标文件B.投标人可以补充已提交的投标文件C.招标人可以修改已提交的招标文件D.投标人撤回投标文件的,其投标保证金将被没收9、其他项目清单中,无须由招标人根据拟建工程实际情况提出估算额度的费用项目是()。
A.暂列金额B.材料暂估价C.专业工程暂估价D.计日工费用10、穿管配线时,允许不同回路与不同电压的交流与直流导线穿入同一根管子内的情形不包括()。
A.同类照明的几个回路的导线B.照明花灯所有回路的导线C.电压在50V以下的导线D.同一设备的电机回路和无抗干扰要求的控制回路的导线二、多项选择题(每题2分,选择正确得2分,多选或错选不得分,共计10分)1.下列项目中,在计算联合试运转费时需要考虑的费用包括()。
A.试运转所需原料、动力的费用B.单台设备调试费C.试用转所需的机械使用费D.试运转产品的销售收入E.施工单位参加联合试运转人员的工资2.建设工程合同包括( )。
A.勘察合同B.设计合同C.材料采购合同D.施工合同E.设备租赁合同3.按《中华人民共和国招标投标法》相关,以下说法正确的是()。
A.投标准备时间从开始发放招标文件之日起至开标之日止最短不得少于15日B.招标人对已发出的招标文件进行修改时,应当在开标前20日进行C.投标保证金有效期应当超出投标有效期30天D.评标结束后,招标人最迟应当在投标有效期结束日30个工作日前确定中标人E.招标人和中标人应当自中标通知书发出之日起30日之内按规定订立书面合同4、建安工程造价中属于不可竞争性费用的是( )。
A:环境保护费B:临时设施费C:职工失业保险费D:管理费 E.冬、雨季施工措施费5 下列工程中,其工程费用列入建筑安装工程费用的是()。
A.设备基础工程B.供水、供暖、通风工程C.电缆导线敷设工程D.附属于被安装设备的管线敷设工程E.各种炉窑的砌筑工程三、分析题(每题5分,共10分)1.某实行工程量清单计价的招标项目,该项目于2010年9月签订施工合同,工程竣工结算时出现以下问题:该项目为西安市某旧城改造项目,施工单位提出由于施工过程中采取了施工影响场地周边地上、地下设施的临时保护措施,原措施项目清单的列项有漏项,施工单位投标报价时也未报价,要求工程竣工结算时予以结算。
问题:1.你认为施工单位要求是否合理?2.简述理由。
2.某实行工程量清单计价的招标项目,施工过程中发生如下事件:工程量清单中电气暗配管SC20的工程量是12800米,实际施工后图纸确认工程量应是13568米,该工程施工合同中规定,分项工程量差在±5%以内不予调整,±5%以外的工程量差准予调整。
问题1.你认为施工合同的规定是否合理并说明理由。
问题2.实际结算中应按多少米结算?四、某贵宾室照明系统中一回路分部分项工程量清单编制及最高限价综合单价计算。
(46分)说明及相关要求:1.工程概况:西安市曲江新区,本建筑为7层框架结构,层高为4.6m。
2.照明配电箱M1电源由本层总配电箱引来,配电箱安装方式为嵌入式安装。
3.灯具支线采用BV2.5mm2,2~3根穿重型UPVC16管,4~6根穿重型UPVC20管,灯具支线管沿墙沿顶板暗配;顶板内敷设管材敷设标高为4.5m;插座支线采用BV4mm2导线,本题暂不计其线、管工程量。
4.开关控制装饰灯FZS-164为隔一控制。
各电器之间水平尺寸见图示括号内数字,单位为m。
5. 装饰灯XDCZ-50 8*100W暂估单价为5000元/套(含光源),装饰灯FZS-164 1*100W暂估单价为100元/套(含光源),配电箱暂估价为500元/台。
排气扇市场询价为50元/套。
其他主材均采用2010年第六期陕西省工程造价管理信息价,BV2.5mm2线执行“双新牌”。
6.招标文件中约定由施工单位承担自主报价5%以内主材涨价风险,5%以外涨价风险由建设单位承担。
某贵宾室照明平面图配电箱详图设备材料表序号图例名称及规格备注1装饰灯XDCZ-50 8*100W吸顶安装2装饰灯FZS-164 1*100W3单联单控暗开关10A 250V(F81/1D)安装高度1.4m4三联单控暗开关10A250V(F83/1D)5排风扇300*300 1*60W吸顶6照明配电箱M1(300*200*120)箱底标高1.6m问题1. 根据图示内容填写工程量计算书要求:(1)清单工程量计算书只填写管线部分,并用文字注明每个垂直尺寸的含义。
(4.5分)(2)辅助工程量计算书填写所有计价时需要的辅助工程量,配电箱要求计算详图已知进出导线的接线端子数量。
(2.5分)分部分项工程量清单项目清单工程量计算表工程名称:分部分项名称计算式计量单数量分部分项工程量清单项目辅助工程量计算表问题2.根据《陕西省2009建设工程工程量清单计价规则》规定编制分部分项工程量清单。
(19分)分 部 分 项 工 程 量 清 单工程名称:专业 第 页 共 页问题3.计算下列两个分部分项工程的综合单价(小计之前的合计栏数字不填,一定范围内风险费用在分项直接工程费一行中计算)(20分)(计算过程和结果均保留两位小数。
)1.UPVC20砖、混暗敷的综合单价工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:元/m2. 管内穿BV2.5的综合单价工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:元/m五、工程结算题(本题24分)假设第四题的工程项目经过招投标后,施工单位以合理价格中标并签订了合同。
1.该工程合同总价为500万。
2.无甲供材料及分包工程,无其他项目费。
3.合同约定由施工单位承担自主报价5%以内主材涨价风险,5%以外涨价风险由建设单位承担;建设单位承担施工单位自主报价5%以内主材降价风险,5%以外降价风险由施工单位承担。
施工单位投标报价时主材及设备均执行2010年第6期市场材料信息价,其中BV2.5mm2线执行“双新牌”,甲方主要材料和设备认质认价单如下表。
材料及设备认质认价单4.本工程无保修金及预付款。
问题1.填写下列主要材料及设备差价表(16分)主要材料及设备差价表问题2.计算该项目竣工结算价(8分)1.计算该项目合同调整额(6分)该项目合同调整额:2.计算该项目竣工结算价(2分)(以万元为单位,结果保留4位小数。
)1.A2.C3.C4.A5.C6.A7.A8.D9.D 10.C二、多项选择题(每题2分,选择正确得2分,多选或错选不得分,共计10分)1. ACDE2.ABD3. CDE4.ABC5. ABCE三、分析题(每题5分,共10分)1.答:问题1.我认为施工单位要求不合理。
问题2. 该项目签订合同时间为2010.9月,陕西省09计价费率已发布。
根据09计价规则4.3.5及4.7.4投标人可根据工程实际情况结合施工组织设计,对招标人所列的措施项目进行增减或调整,承包人中标的措施项目费是合同价款的组成部分,一般不做调整。
除非发包人更改已审定的施工方案,或分部分项工程量变化等,引起措施项目费用增加可以增加。
措施项目的报价高低,除安全文明施工措施费的费率必须按省建设部门规定的费率计算外,其余费率由投标人完全自主确定。
2.答:问题1.我认为施工合同不合理。
理由如下: .1.《陕西省2009建设工程工程量清单计价规则》的第4.2.3条及4.7.5条和4.7.6条规定:实行工程量清单计价,体现的是风险合理分担的原则,招标人承担工程量变化的风险,投标人承担自主报价一定范围内的风险。
工程量清单的工程数量与实际工程量不符时,按实计算。
根据我国工程建设特点,投标人应完全承担的风险是技术风险和管理风险,如管理费和利润;应有限度承担的是市场风险,如材料价格、施工机械使用费等的风险,应完全不承担的是法律、法规、规章和政策变化的风险。
2.实际上此合同是转移风险的不良行为,无形中就转移了两个方面的风险。
其一是转移了中介企业服务质量方面的责任风险,其二是转移了建设单位应承担工程造价方面的风险。
将建设单位自身质量行为不规范、工程量清单项目不完整、工程数量不准确及应由业主承担的工程量变化方面的风险、责任全部推向中标的施工企业。
3.施工单位签订合同协议书时要慎重,根据合同法,双方签订的协议书具有争议时最优先的解释权,除非证明该协议书无效,否则结算时将按协议书执行。
问题2.本题中双方已签订协议书,所以实际结算时应按合同计算工程量误差=(13568-128000)/12800=6%,超出合同约定幅度5%,结算时应按12800*(1+(13568-128000)/12800-5%)=12928米结算。
