上海环球金融中心超高层(492米)复杂体系巨型钢结构安装成套技术之施工测量技术上海环球金融中心是位于中国上海市浦东新区陆家嘴金融贸易区核心区域,建筑高度492米,占地面积10.7万平方米。
建筑集写字楼、世界级商业广场、五星级酒店、文化设施、公共景观于一体。
其中,超高层建筑所拥有的复杂体系和巨型钢结构安装成套技术亦备受瞩目。
本文将就上海环球金融中心超高层(492米)复杂体系巨型钢结构安装行为中的施工测量技术加以讨论。
施工测量技术的意义巨型钢结构安装是伴随着超高层建筑而出现的一项重要技术,因其施工难度大、对测量精度要求高、施工周期长等特点,给施工带来诸多挑战。
针对上述难点问题,在建筑施工前对地形、建筑基础、设备、构件、管线、洞口的测量进行精确掌握和记录,是确保建筑施工质量和工程进度的重要手段。
因此,在巨型钢结构安装工艺中,施工测量技术具有极其重要的意义。
同时,在钢结构制造和安装进程中,处于复杂体系中的巨型钢结构,由于自身的复杂性和施工位置的高度,使得调整相对偏难,更需要精确的施工测量技术的配合。
因此,施工测量技术作为保证工程质量、施工安全和进度要求的重要手段,显得至关重要。
施工测量技术实践上海环球金融中心的巨型钢结构合计高达45000吨,数量多、型式复杂,安装工艺难度大,为了确保工程顺利进行,采用高新技术,尤其注重施工测量的严格实施。
地形测量地形测量是确定地面水平和高程状况的重要步骤。
根据设计图纸中的要求,在土层或既有设施中进行地级测量,以确保建筑物在整个施工过程中的基础和结构的整体适应性。
在上海环球金融中心施工中,基于建筑工艺和要求,进行了总体地面高程标志、地面水平控制点及基础投影点等多种地面测量,确定建筑位置,初步划定施工区域,确保了建筑在实际地形中的正确位置。
钢结构测量高强度的巨型钢结构安装施工所需的精度尤其关键,即使少量测量偏差也会在施工过程中放大。
因此,在施工过程中,采用现代化测量技术,如高精度全站仪等,对钢结构的定位精度进行测量。
上海环球金融中心施工总结课件 (一)上海环球金融中心是一个标志性的建筑,是中国城市繁荣发展的象征。
自从项目开始启动以来,使用了最先进的技术和材料,这种方式让建筑工程更高效、更安全,这是一项我们应引以为戒的经验。
在这篇文章中,我们将总结上海环球金融中心的施工方法,并探索未来的发展方向。
一、施工设计在设计阶段,上海环球金融中心受到了严格的审查和测试,无论是建筑物的强度还是可持续性,都受到了严格的考虑。
整个施工设计过程中,通过采用电算模拟分析,可在实际施工之前进行全球非线性分析等多项技术优化。
二、施工技术上海环球金融中心拥有一流的建筑施工技术,建立了高技术、高效率和高安全性的施工标准。
其中包括以下几项:1.采用了主流的自卸斗技术和智能测量装置,使得混凝土施工、材料运输和组装变得更加精准和快速。
2.使用了世界领先的高空作业装备,包括封顶若干种不同类型的塔式起重机、起重机组和吊篮等,使得施工现场文明施工和施工安全风险更小。
3.采用了智能化的系统监控技术,严格控制了测量精度,以及材料和施工设备的管理,大大提高了整个施工质量和效率。
三、安全和环保安全和环保是上海环球金融中心施工的核心方面之一。
在整个施工过程中,始终坚持“安全第一、环保第一”的原则,做到了从源头抓起,勇于修复问题。
在此基础上,还加强了施工质量的把控、规范的管理措施和创新技术的应用,使得上海环球金融中心的建筑质量和安全性能得到了极大的提高。
四、未来展望未来,随着城市与建筑的不断变化,上海环球金融中心还将继续发展。
未来的方向还将继续促进节能减排的设施,顺应社会的需求,做出好的反馈。
同时,在技术和管理方面,还将进一步强化管理和提高效率,使得上海环球金融中心变得更加高端的与世界接轨。
总之,上海环球金融中心施工总结课件,为我们带来了很多启示和经验,既高效、又安全、环保的施工标准是推动一个城市建设的核心。
我们相信,在未来的发展中,上海环球金融中心一定会不断创新、不断进步,向着更加美好的未来迈进。
上海环球金融中心主楼深基础混凝土大底板施工对上海环球金融中心主楼深基础超大体积商品混凝土基础底板留设水平施工缝的理论分析,是进行超大超厚商品混凝土施工的又一种解决办法,而采用聚煎酸系外加剂配制的低水化热低收缩的大体积商品混凝土也为施工提供了一条新的技术途径。
其2.89万m3商品混凝土一次性连续浇捣,创造了建筑工程的世界新记录,工程实测数据表明:该商品混凝土施工技术处于国际领先水平。
1 工程概况上海环球金融中心工程位于上海陆家嘴金融贸易区,与金茂大厦相邻,该工程地上101层,地下3层,地面以上实体高度为492 m,总建筑面积为37.7万m 2,为多功能摩天超高层建筑。
主楼工程桩为Ф700 mm的钢管桩,圆形围护墙内共1 242根,有P700 mm *15 mm、P700 mm *18 mm和P700 mm * 11 mm三种规格。
主楼区域基坑呈100 m内径的圆形,基坑面积约7 850 m2。
主楼基础底板厚度一般为4.0 m和4.5 m,圆形围护墙内含部分裙房底板,厚度为2 m。
主楼与裙房基础面过渡段为坡面,高差2 m.水平投影长6.34 m。
主楼基础挖深18.35 m。
电梯井深坑位于基坑中部,面积约2 116 m2 ,开挖深度约25.89m。
主楼基础底板商品混凝土总方量约38 900 m3,强度等级为C40,抗渗等级为P8、R60。
底板水平钢筋采用钢筋束形式,钢筋束为两根一束。
底板内设竖向抗剪钢筋,主楼底板钢筋总最约7 000 t。
主楼中部的电梯井深坑处底板最大厚度为12.04 m,落深部分的基坑商品混凝土量约为10 000 m3。
2 关键技术研究我们在超大体积低水化热商品混凝土配制研究之前对聚羧酸系外加剂的抗裂机制、商品混凝土的水化热理论分析、聚羧酸系外加剂的选择、聚羧酸系外加剂与水泥的适应性、搅拌工艺的改进、商品混凝土初凝时间的确定、搅拌运输车辆的确定等方面进行了系统研究,为商品混凝土的合理配制提供了条件。
上海环球金融中心施工方案1. 引言上海环球金融中心是一座位于上海浦东新区的超高层建筑,是上海市的标志性建筑之一。
本文将介绍上海环球金融中心的施工方案,包括施工流程、施工方法和施工管理措施等内容。
2. 施工流程上海环球金融中心的施工流程可以分为以下几个阶段:2.1 前期准备阶段前期准备阶段主要包括项目筹备、工程规划和设计、土地购置等工作。
在这个阶段,需要明确项目的目标和需求,并进行详细的规划和设计工作。
2.2 基础施工阶段基础施工阶段是对地基进行处理和加固的阶段。
首先是进行土地平整和地基开挖工作,然后进行桩基施工和混凝土浇筑等工序,最后完成地基施工。
2.3 主体结构施工阶段主体结构施工阶段是对建筑物的骨架进行施工的阶段。
主要工作包括钢结构安装、混凝土浇筑和外墙施工等。
2.4 室内装修阶段室内装修阶段是对建筑物内部进行装修和装饰的阶段。
包括大堂装修、办公室装修、设备安装等。
2.5 竣工验收阶段竣工验收阶段是对整个建筑项目进行验收和评估的阶段。
包括安全验收、质量验收和环境验收等。
3. 施工方法上海环球金融中心的施工方法包括以下几种:3.1 钢结构施工钢结构施工是在建筑物主体结构中使用钢材来进行搭建的方法。
它具有施工周期短、质量可控、适用范围广等优点。
3.2 混凝土浇筑混凝土浇筑是将预先调配好的混凝土倒入模板中,经过凝固和硬化后形成建筑物的结构的方法。
它具有强度高、适应性强等特点。
3.3 模块化建造模块化建造是将建筑物的不同部分提前制作好,然后进行拼装的方法。
它可以提高施工效率、减少浪费和降低成本。
3.4 BIM技术应用BIM技术是一种基于三维建模的信息化建筑工具。
它可以将建筑物的各个组成部分进行数字化建模和管理,提高施工效率和准确性。
4. 施工管理措施为了确保上海环球金融中心的施工顺利进行,需要采取以下管理措施:4.1 安全管理安全管理是施工中最重要的一环。
需要制定完善的安全管理制度,包括施工现场的安全防护措施、人员的安全培训以及安全事故的处理等。

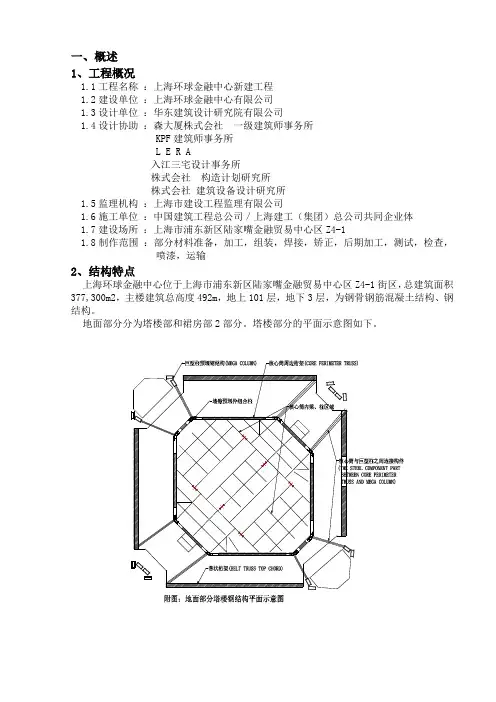

一、概述1、工程概况1.1工程名称:上海环球金融中心新建工程1.2建设单位:上海环球金融中心有限公司1.3设计单位:华东建筑设计研究院有限公司1.4设计协助:森大厦株式会社一级建筑师事务所KPF建筑师事务所L E R A入江三宅设计事务所株式会社构造计划研究所株式会社建筑设备设计研究所1.5监理机构:上海市建设工程监理有限公司1.6施工单位:中国建筑工程总公司/上海建工(集团)总公司共同企业体1.7建设场所:上海市浦东新区陆家嘴金融贸易中心区Z4-11.8制作范围:部分材料准备,加工,组装,焊接,矫正,后期加工,测试,检查,喷漆,运输2、结构特点上海环球金融中心位于上海市浦东新区陆家嘴金融贸易中心区Z4-1街区,总建筑面积二、编制依据1、采用的标准和规范1.1应用标准1.1.1 钢结构施工图及合同技术规范。
1.1.2 现场说明书及质疑回答书1.1.3《钢结构工程施工质量验收规范》(GB50205—2001)1.1.4《高层民用建筑钢结构技术规范》(JGJ99—98)1.1.5《建筑钢结构焊接规程》(JGJ81—2002)1.1.6《钢结构手工超声波探伤方法及缺陷评定》(GB11345)1.2参考标准1.2.1 日本建筑学会《钢结构工程标准制作要领书》JASS 6 (2002)1.2.2《钢结构焊接规范》AWS D1.1-2000。
1.2.3 日本建筑学会《钢结构工程技术指南--工厂制作篇》 19961.2.4 日本建筑学会《高强螺栓连接设计施工指南》 19931.3本要领书钢结构制作标准优先顺序:1.3.1《钢结构工程施工质量验收规范》(GB50205—2001)《高层民用建筑钢结构技术规范》(JGJ99—98)1.3.2 日本建筑学会《钢结构工程标准制作要领书》JASS 6 (2002)2、本文件编制是按设计院的正式施工图纸、并结合本公司原则工艺要求及多年的施工经验等进行编制的,在施工过程中除应遵循本工艺外,还应满足规范及其相关文件的要求,该工艺作为该工程在厂内施工及拼装的技术指导性文件。
