瓦斯抽采管理制度(一)为加强瓦斯抽采管理,确保抽采达标,根据《煤矿安全生产标准化基本要求及评分方法(试行)》通风专业工作要求中“完善各项管理制度”以及基本要求中“有完善的煤矿通风、瓦斯防治、综合防尘、防灭火和安全监控等专业管理制度”的规定,制定本制度。
(二)瓦斯治理抽采工程应执行“三同时”制度,即瓦斯治理抽采工程要与采掘工程同时设计、同时施工、同时投入生产和使用。
(三)达到抽采条件的煤矿,地面永久抽采瓦斯系统设计、施工,由有相关资质的单位实施。
工作面抽采瓦斯系统设计方案由煤矿总工程师负责组织编制。
(四)煤矿必须建立健全抽采瓦斯岗位责任制、抽采工程质量验收、检查和抽采工程考核指标体系等有关管理制度。
(五)抽采瓦斯设施应符合《煤矿安全规程》(____)第182、183、184条要求。
(六)井上下瓦斯泵房(站)必须有专人值班,有直通调度室的电话。
运行和备用瓦斯泵每月至少切换____次。
瓦斯泵停止运转,必须向调度室报告。
(七)抽采瓦斯系统因检修、管路维护和切换、闭锁实验等原因有计划停运时,必须提前制定专项安全技术措施。
(八)瓦斯抽采必须纳入生产接续计划,根据抽采接续计划制定生产接续计划。
瓦斯抽采不达标的,不得组织采掘作业。
(九)抽采单位必须定期对抽采系统、钻场、钻孔进行检查,发现问题,立即处理,并有检查记录。
(十)瓦斯抽采计量装置管理1.计量装置安装(1)地面永久及井下移动瓦斯抽放泵站、井下干管、抽采支管、井巷揭煤工作面、底(顶)板穿层预抽钻场、评价单元等,必须安设抽采计量装置。
地面及井下移动瓦斯抽放泵站、井巷揭煤工作面、底(顶)板穿层预抽钻场、评价单元必须同时安装自动计量装置,其他地点可安装孔板流量计。
(2)所安装的抽采计量装置必须能测定抽放流量、浓度、负压、温度、压力等参数。
(3)所有自动计量数据必须全部连入矿井安全监测监控系统。
(4)采用自动计量装置进行计量的,所有自动计量数据必须换算成标准大气压下的流量(大气压为101.325kPa,温度为20℃)。

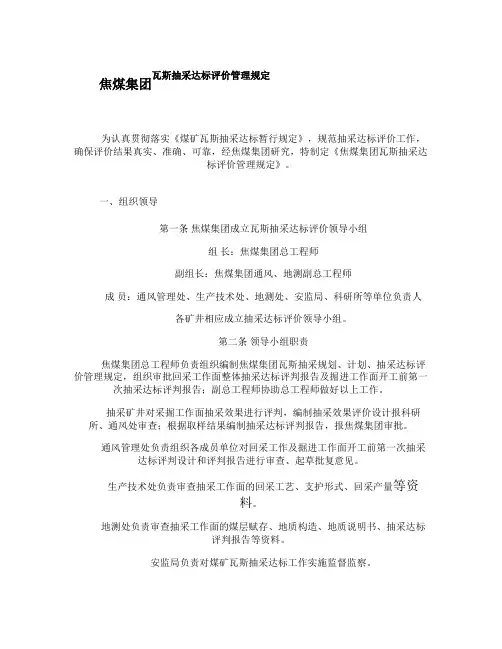

瓦斯抽采达标评价管理规定焦煤集团为认真贯彻落实《煤矿瓦斯抽采达标暂行规定》,规范抽采达标评价工作,确保评价结果真实、准确、可靠,经焦煤集团研究,特制定《焦煤集团瓦斯抽采达标评价管理规定》。
一、组织领导第一条焦煤集团成立瓦斯抽采达标评价领导小组组长:焦煤集团总工程师副组长:焦煤集团通风、地测副总工程师成员:通风管理处、生产技术处、地测处、安监局、科研所等单位负责人各矿井相应成立抽采达标评价领导小组。
第二条领导小组职责焦煤集团总工程师负责组织编制焦煤集团瓦斯抽采规划、计划、抽采达标评价管理规定,组织审批回采工作面整体抽采达标评判报告及掘进工作面开工前第一次抽采达标评判报告;副总工程师协助总工程师做好以上工作。
抽采矿井对采掘工作面抽采效果进行评判,编制抽采效果评价设计报科研所、通风处审查;根据取样结果编制抽采达标评判报告,报焦煤集团审批。
通风管理处负责组织各成员单位对回采工作及掘进工作面开工前第一次抽采达标评判设计和评判报告进行审查、起草批复意见。
生产技术处负责审查抽采工作面的回采工艺、支护形式、回采产量等资料。
地测处负责审查抽采工作面的煤层赋存、地质构造、地质说明书、抽采达标评判报告等资料。
安监局负责对煤矿瓦斯抽采达标工作实施监督监察。
科研所负责对采掘工作面原始瓦斯含量、原始瓦斯压力、残余瓦斯含量、残余瓦斯压力、残存瓦斯含量的测定工作,并出具测试报告。
二、 一般规定第三条 按照《煤矿瓦斯抽采达标暂行规定》应当进行瓦斯抽采的煤层必须先抽采瓦斯,抽采效果达到标准要求后方可安排采掘作业。
第四条 煤矿瓦斯抽采应当坚持“应抽尽抽,多措并举,抽、掘、采平衡”的原则。
第五条 瓦斯抽采系统应当确保工程超前、能力充足、设施完备、计量准确;瓦斯抽采管理应当确保机构健全、制度完善、执行到位、监督有效。
第六条 有下列情况之一的矿井必须进行瓦斯抽采,并实现抽采达标:(1)开采有煤与瓦斯突出危险煤层的;(2)一个采煤工作面绝对瓦斯涌出量大于5m 3/min 或者一个掘进工作面绝对瓦斯涌出量大于3m 3/min 的;(3)矿井绝对瓦斯涌出量大于或等于40m 3/min 的;(4)矿井年产量为1.0~1.5Mt ,其绝对瓦斯涌出量大于30m 3/min 的;(5)矿井年产量为0.6~1.0Mt ,其绝对瓦斯涌出量大于25m 3/min 的;(6)矿井年产量为0.4~0.6Mt ,其绝对瓦斯涌出量大于20m 3/min 的;(7)矿井年产量等于或小于0.4Mt ,其绝对瓦斯涌出量大于15m3/min 的。

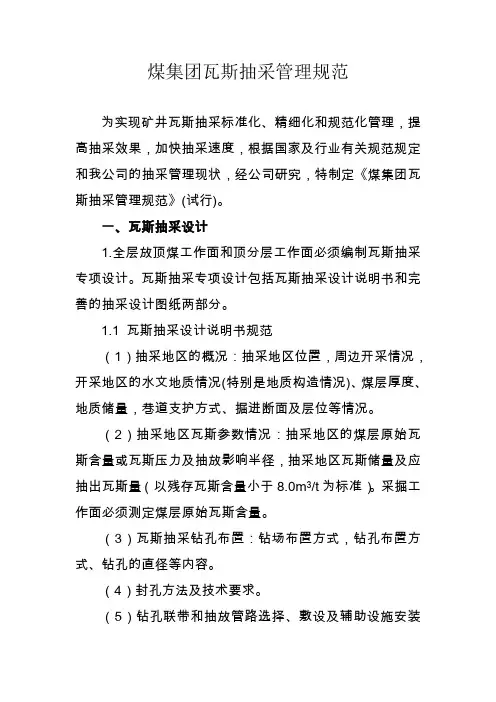

煤集团瓦斯抽采管理规范为实现矿井瓦斯抽采标准化、精细化和规范化管理,提高抽采效果,加快抽采速度,根据国家及行业有关规范规定和我公司的抽采管理现状,经公司研究,特制定《煤集团瓦斯抽采管理规范》(试行)。
一、瓦斯抽采设计1.全层放顶煤工作面和顶分层工作面必须编制瓦斯抽采专项设计。
瓦斯抽采专项设计包括瓦斯抽采设计说明书和完善的抽采设计图纸两部分。
1.1 瓦斯抽采设计说明书规范(1)抽采地区的概况:抽采地区位置,周边开采情况,开采地区的水文地质情况(特别是地质构造情况)、煤层厚度、地质储量,巷道支护方式、掘进断面及层位等情况。
(2)抽采地区瓦斯参数情况:抽采地区的煤层原始瓦斯含量或瓦斯压力及抽放影响半径,抽采地区瓦斯储量及应抽出瓦斯量(以残存瓦斯含量小于8.0m3/t为标准)。
采掘工作面必须测定煤层原始瓦斯含量。
(3)瓦斯抽采钻孔布置:钻场布置方式,钻孔布置方式、钻孔的直径等内容。
(4)封孔方法及技术要求。
(5)钻孔联带和抽放管路选择、敷设及辅助设施安装(6)瓦斯抽采管理要求。
1.2瓦斯抽采设计图纸规范要求(1)瓦斯抽采设计图以地测部门提供的采掘工程平面图为底图,比例1:500或1:1000,地测部门要提供清晰的地质构造资料,图上必须标明地质构造带、煤层变化情况等内容。
(2)抽采设计平面图必须标明抽采钻场位置,钻场间距,钻场钻孔数量等参数。
(3)瓦斯抽采设计图上除绘制抽放钻孔平面图外,还应绘制剖面图(要在平面图上标注所作剖面位置)、钻场钻孔布置断面图。
剖面图必须标明钻孔孔号、倾角、深度、钻孔终孔点位置等参数,并附钻孔参数表(与平面图及剖面图要对照),并有设计文字说明。
钻场钻孔布置断面图需标注钻孔间距、钻孔排距、钻孔距顶(底)板距离等参数。
(4)瓦斯抽采设计平面图上要有抽采管路敷设及辅助设施安设内容。
(5)瓦斯抽放设计必须由通防科编制,通防科科长签字,经矿通风副总、总工程师审批后,并报通风部备案方可执行。
焦煤企业深入加强煤矿瓦斯综合治理工作旳补充规定为深入加强焦煤企业煤矿瓦斯综合治理工作,切实防备和杜绝各类瓦斯灾害事故,结合《煤矿安全规程》、《防治煤与瓦斯突出规定》、《河南省强化煤矿安全生产暂行规定》、《河南省煤矿防治煤与瓦斯突出十项措施》、《河南省煤矿瓦斯防治补充规定》等规程规定和文献旳有关规定,按照《河南能源化工集团深入加强煤矿瓦斯综合治理工作指导(试行)》和专家会诊旳有关意见,特制定《焦煤企业深入加强煤矿瓦斯综合治理工作旳补充规定》,现予以印发,请各矿井认真贯彻执行。
一、优化采、掘、抽工程布置第一条煤与瓦斯突出矿井和与煤与瓦斯突出矿井相邻经鉴定为非突出旳矿井,要以高效防突、“三区配套三超前”为基本原则布置水平、采区、工作面,结合区域瓦斯治理工作优化采掘布置,充足满足瓦斯治理需要,逐渐实现“四量”平衡目旳。
1、工作面设计要防止形成“孤岛”工作面;2、煤巷掘进工作面不得设计上山掘进(>8°)。
确需上山掘进时,必须制定专题强化防突措施,并按规定实行短掘、防片帮冒顶和炮后延迟进人等防止措施,沿底托煤掘进时须制定措施,加强顶板支护管理,防止巷道片帮冒顶;3、突出煤层在150m区域范围内,不得布置2个掘进工作面相向掘进;在300m区域范围内,不得布置采煤与掘进工作面、采煤与采煤工作面相向掘进或回采,防止采动应力集中。
第二条突出矿井必须坚持以底板岩巷+穿层抽采+水力冲孔增透为主旳区域瓦斯治理技术模式,具有开采保护层条件旳宝雨山矿,应采用开采保护层与底板岩巷穿层抽采相结合旳方式进行瓦斯治理。
第三条底板抽采巷旳布置应以穿层钻孔可以有效掩护采掘区域煤层为原则,合理根据工作面长度确定底抽巷数量。
工作面斜长不小于150m旳,必须沿走向合理布置中间底抽巷。
第四条底抽巷服务期为工作面回采结束,设计时必须综合考虑钻孔施工需求、抽采管路敷设、辅助运矸出煤、抽采管理维护等原因,巷道宽度、高度满足瓦斯治理及钻孔安全高效施工需求,加大支护强度,保证巷道断面在服务期内满足需要。
瓦斯抽采管理及规章制度第一章总则第一条为了加强瓦斯抽采工作的管理,保障矿井安全生产,维护矿工的身体健康,特制定本规章制度。
第二条本规章制度适用于所有进行瓦斯抽采的矿井,各级矿山管理部门应当认真执行。
第三条矿山管理部门应当对瓦斯抽采工作进行全面监管,确保矿井的安全生产。
第四条矿山管理部门应当加强对瓦斯抽采工作人员的培训和教育,提高他们的安全意识和技能水平。
第五条矿山管理部门应当建立健全瓦斯抽采的管理机构和工作制度,组织专门的人员进行监督和检查。
第六条矿山管理部门应当加强对瓦斯抽采设备的维护和检修,确保其正常运转。
第七条矿山管理部门应当做好瓦斯抽采工作的相关记录和档案,及时整理和归档。
第八条矿山管理部门应当加强与其他部门的协作和沟通,共同做好瓦斯抽采的管理工作。
第二章瓦斯抽采管理第九条矿山管理部门应当按照相关法律法规,制定并实施瓦斯抽采的计划和方案。
第十条矿山管理部门应当制定瓦斯抽采的安全操作规程,大力推行标准化作业。
第十一条矿山管理部门应当建立健全瓦斯抽采的巡检制度,确保瓦斯抽采设备的正常运转。
第十二条矿山管理部门应当加强对瓦斯抽采现场的监督和检查,发现问题及时处理。
第十三条矿山管理部门应当加强对瓦斯抽采工作人员的考核和评价,激励他们积极工作。
第十四条矿山管理部门应当建立瓦斯抽采的奖惩机制,严格执行。
第十五条矿山管理部门应当根据实际情况,调整瓦斯抽采的工作计划和方案。
第三章瓦斯抽采规章第十六条瓦斯抽采工作人员应当遵守矿井安全生产的相关法律法规,认真执行瓦斯抽采的规章制度。
第十七条瓦斯抽采工作人员应当按照规定的程序和要求进行作业,杜绝违章操作。
第十八条瓦斯抽采工作人员应当主动关注瓦斯抽采设备的运行情况,发现异常及时上报。
第十九条瓦斯抽采工作人员应当保证用电安全,避免事故的发生。
第二十条瓦斯抽采工作人员应当加强对瓦斯抽采现场的巡视和监测,发现问题及时处理。
第二十一条瓦斯抽采工作人员应当不得擅自修改或调整瓦斯抽采工作的参数和设备。
瓦斯抽采管理制度范文为了加强瓦斯抽放技术管理,提高瓦斯抽放效果,防止瓦斯事故发生,保证矿井安全生产,确保钻孔负压得到进一步提高,经矿领导研究决定,特制定以下管理制度:一、井下打钻管理制度(一)开机前的准备1、检查各油管、钻具、接插件、管件、套管、钻杆等配件情况。
必须认真检查设备的安全装置处于良好工作状态,方能开机。
2、____钻机时,将钻场顶部的活矸及底板的浮煤、杂物清理干净,保证见实底实顶,立柱必须戴木帽,安设底木必须摆好摆平,有问题时必须及时处理好。
3、钻机机长必须携带便携式瓦检仪和压力表,随时检查施工地点钻场的瓦斯情况,发现瓦斯浓度超过____%时,要及时切断钻机电源并安排机上人员撤离至瓦斯不超____%的新鲜风流中,并汇报通风调度及时处理;发现顶板、支护有问题,及时处理。
4、各连接螺栓必须拧紧,立柱必须固定牢固,有防倒措施。
固定夹头把钻机前端与固定装置的横梁连接,必须拧紧螺栓。
防止松动跑偏。
5、钻机在固定装置上作业时,定位必须适当。
使其在不同的高度水平,能平稳作业。
6、开机前要将润滑剂注入钻机的润滑孔内。
(每一个循环加注一次)7、钻机试运行时,给进、旋转应试运转1—____次,钻头马达空转均以最高转速旋转,空转时间不宜过长,避免马达升温。
8、所有施工人员穿着必须贴身,打钻过程中,加杆、上卡人员不得出现随意敞开衣服的情况,严禁戴手套作业。
(二)____钻机前的准备工作1、进入____地点前,应先检查巷道支护及通风等情况,发现问题及时处理。
整修、加固钻场时,应清理干净杂物。
2、钻机供电和开关必须实现瓦斯电闭锁。
3、机件、电源开关等均应良好,符合要求。
(三)____钻机时的操作规范1、钻场面积必须大于钻机座,周围要有足够的安全间隙;在进风巷道安设钻机时,应留下安全行人道。
2、钻机安设地点底板应平整。
3、钻机、操纵台、油箱摆放要合理,各路油管按序排放。
4、电缆必须悬挂整齐,封孔材料摆放在指定位置,并挂上封孔材料堆放牌。
一、瓦斯抽放管理制度第一条组织落施1、瓦斯抽放工作由通风科负责,下设专门负责钻孔施工、管路铺设、观察的队组。
2、通风科至少配备一名技术员专门从事瓦斯抽放的设计,研究和日常管理工作.第二条瓦斯抽放范围凡以通风方式无法保证安全生产的采掘工作面必须进行瓦斯抽放。
凡确定为必须采取瓦斯抽放措施的采煤工作面,未采取抽放措施或抽放系统不完善以前,一律不准投入生产。
第三条瓦斯抽放设计编制凡进行瓦斯抽放的工作面,必须编制瓦斯抽放专门设计,设计应该包括:1、工作面概况:开采煤层及邻近层赋存条件、工作面几何参数、地质概况、预计瓦斯涌出量、抽放量预测、管路系统计算等。
2、钻孔数量、位置、角度、直径、穿透层位和终孔位置等,以及必要的计算数据.3、封孔方法、封孔长度等。
瓦斯抽放设计要认真贯彻执行“密钻孔、高负压、大直径、综合抽"的原则。
根据抽放面的瓦斯涌出情况,具体确定钻孔间距和初始钻孔位置,永久抽放系统的支、干管选择,应根据瓦斯抽放混合量确定.第四条瓦斯抽放设计的审批程序和权限1、采煤工作面瓦斯抽放设计由通风科分管技术人员编制,矿总工程师审核签字,然后报请公司总工批准后,方可下达执行。
已经批准的瓦斯抽放设计,不得随意更改,如有重大修改,需要重新设计,重新履行审批手续,个别钻孔的参数需要修改或调整时,应由矿总工批准。
2、矿井新采区的瓦斯抽放系统和管路延长,由矿总工批准;工作面、采区内部的瓦斯抽放管路的延长或拆除,由矿总工程师批准。
第五条瓦斯抽放工程施工和验收1、工作面无瓦斯抽放设计,不准进行钻孔施工。
2、瓦斯抽放钻孔施工,必须严格按照设计要求进行施工,抽放孔定位、角度必须由抽放队长亲自指挥。
钻孔施工进度要班班填写在钻孔施工台帐上。
钻孔施工结束后,应由通风科组织验收,原则规定,钻孔深度误差不得超过±1m,角度误差不得超过±1°.3、抽放管路必须按照有关规定安装,保证质量,做到“平、稳、直、密"。
瓦斯抽采工程质量管理制度第一章总则第一条为了规范瓦斯抽采工程质量管理,提高工程质量,保障人身安全和财产安全,特制定本管理制度。
第二条本管理制度适用于所有瓦斯抽采工程的质量管理工作。
第三条瓦斯抽采工程质量管理应遵循科学、规范、公正、客观、实用的原则。
第四条瓦斯抽采工程质量管理的具体内容包括工程前期调研、设计、施工、监理、验收等环节。
第五条瓦斯抽采工程所需材料、设备、人员必须符合国家相关标准,质量合格后方可投入使用。
第六条各参与单位和人员应加强沟通协作,共同推动瓦斯抽采工程的顺利进行。
第七条对于瓦斯抽采工程中发现的质量问题,应及时报告,进行整改。
第八条管理制度的制定、执行和修订由瓦斯抽采工程质量管理机构负责。
第九条瓦斯抽采工程质量管理的主要目标是确保工程的质量安全和高效进行。
第二章质量管理机构第十条瓦斯抽采工程质量管理机构设立合理,职责明确,应当包括质量管理部门、质量监督部门、质量检测部门。
第十一条质量管理部门的主要职责是组织编制质量管理规定,监督检查各项工作的实施情况。
第十二条质量监督部门的主要职责是对瓦斯抽采工程的各个环节进行监督,确保工程质量。
第十三条质量检测部门的主要职责是对瓦斯抽采工程的材料、设备进行检测,对工程过程中的关键节点进行监测。
第十四条质量管理机构应定期组织质量培训,提高全员的质量意识。
第十五条质量管理机构应组织开展质量评价活动,不断提高瓦斯抽采工程的质量水平。
第三章质量管理规定第十六条瓦斯抽采工程的前期调研应包括地质勘查、环境评估等内容,确保工程可行性。
第十七条瓦斯抽采工程的设计应符合相关标准,确保工程安全可靠。
第十八条瓦斯抽采工程的施工应按照设计图纸和施工方案进行,确保施工质量。
第十九条瓦斯抽采工程的监理应独立进行,监督施工单位的工作,确保工程符合规范。
第二十条瓦斯抽采工程的验收应及时进行,确保工程质量,并出具相关验收报告。
第二十一条瓦斯抽采工程在运行过程中应定期进行检查维护,确保设备正常运转。

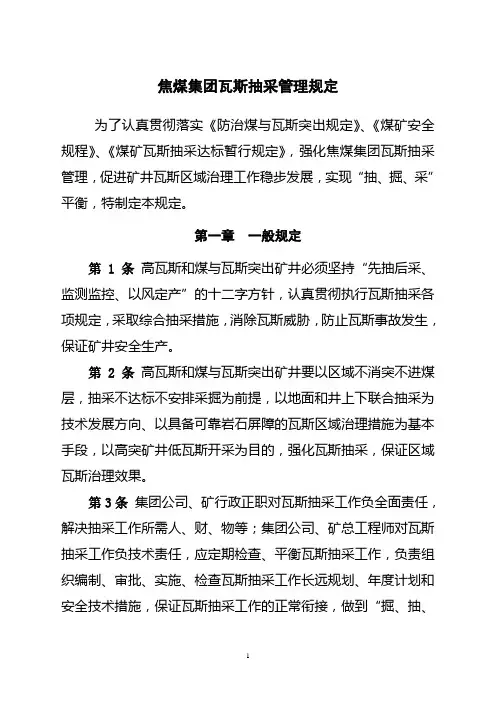

焦煤集团瓦斯抽采管理规定为了认真贯彻落实《防治煤与瓦斯突出规定》、《煤矿安全规程》、《煤矿瓦斯抽采达标暂行规定》,强化焦煤集团瓦斯抽采管理,促进矿井瓦斯区域治理工作稳步发展,实现“抽、掘、采”平衡,特制定本规定。
第一章一般规定第1条高瓦斯和煤与瓦斯突出矿井必须坚持“先抽后采、监测监控、以风定产”的十二字方针,认真贯彻执行瓦斯抽采各项规定,采取综合抽采措施,消除瓦斯威胁,防止瓦斯事故发生,保证矿井安全生产。
第2条高瓦斯和煤与瓦斯突出矿井要以区域不消突不进煤层,抽采不达标不安排采掘为前提,以地面和井上下联合抽采为技术发展方向、以具备可靠岩石屏障的瓦斯区域治理措施为基本手段,以高突矿井低瓦斯开采为目的,强化瓦斯抽采,保证区域瓦斯治理效果。
第3条集团公司、矿行政正职对瓦斯抽采工作负全面责任,解决抽采工作所需人、财、物等;集团公司、矿总工程师对瓦斯抽采工作负技术责任,应定期检查、平衡瓦斯抽采工作,负责组织编制、审批、实施、检查瓦斯抽采工作长远规划、年度计划和安全技术措施,保证瓦斯抽采工作的正常衔接,做到“掘、抽、采”平衡;集团公司、矿行政副职负责落实和检查所分管范围内的有关瓦斯抽采工作;集团公司、矿各职能部门负责人对本职范围内的瓦斯抽采工作负责。
第4条进行瓦斯抽采的矿井必须把瓦斯抽采纳入到矿井、采区、采掘工作面设计中,要不断优化抽采设计,强化抽采管理,实施高、低浓度瓦斯分源抽采,实现抽采规范化、精细化、最大化。
矿井、采区、采掘工作面投产验收时必须同时对瓦斯抽采工程验收,不合格不得投产。
第5条集团公司必须制定年度抽采量、利用量计划并下达各抽采矿井,各矿井必须将下达的瓦斯抽采指标计划逐月分解并进行考核。
第6条为促进矿井瓦斯抽采和利用工作,集团公司、矿要制定相应的奖励办法,对瓦斯抽采工作做出成绩的单位和个人进行表彰奖励。
第7条加强瓦斯抽采和瓦斯利用技术科技攻关,积极推广应用新技术、新工艺、新装备。
第8条瓦斯抽采矿井必须配备专门的瓦斯抽采队伍,负责钻孔施工、参数测定、管路安装回收、抽采系统日常维护管理等工作。
演马庄矿瓦斯抽采管理和考核奖惩制度2015年6月瓦斯抽采管理和考核奖惩制度为了进一步推进矿井瓦斯治理进度,增强瓦斯治理队伍人员责任心,提高瓦斯治理效果,为实现矿井安全生产提供保障,特制定本制度。
一、、考核对象和考核周期考核对象为演马庄矿与瓦斯治理工作相关的科室和区队,考核周期为月度考核,考核结果与年终考核相结合。
四、考核指标和考核方式(一)考核指标主要指标:抽采达标煤量、瓦斯抽采量、瓦斯利用量、抽采钻孔工程量。
辅助指标:瓦斯超限次数。
(二)考核方式抽采钻孔工程量的验收、结算时间为每月25日。
焦煤公司每月组织相关部室对各区域瓦斯治理矿井进行验收考核,验收结果以焦煤公司考核为准。
每月3日前将各专业考核结果报防突科,防突科每季度末编制考核报告,考核报告经矿主要负责人审批后,由人力资源部按考核结果兑现奖惩。
五、奖惩办法演马庄矿考核结果分别与副总师、科室、区队相关人员的绩效工资挂钩;矿井机关及相关区队直接参与瓦斯治理的人员奖惩每月在月度绩效工资中予以兑现。
(一)工资总额挂钩奖惩办法1、挂钩指标和奖惩比例(1)主要指标:瓦斯抽采量,以月度计划为基数,指标每欠1%,扣罚责任单位月度工资基数的1%;抽采达标煤量、瓦斯利用量、抽采钻孔工程量,以月度计划为基数,各项指标每欠1%,扣罚责任单位月度工资基数的0.5%,累计计算。
连续两个月未完成指标的,扣罚标准翻倍。
瓦斯抽采量超计划部分奖励抽采队0.6元/立方米,民用部分奖励0.10元/立方米。
东瓦斯泵站或泵站系统未达到抽采浓度标准的,扣减瓦斯抽采量、瓦斯利用量奖励的50%。
泵站抽采浓度标准按15%。
(2)辅助指标:瓦斯超限(无计划或有计划浓度超过1.5%)1次扣减通风区工资基数的1%。
(二)对相关部室及相关单位管理人员的奖罚办法1、矿井月度内未发生瓦斯伤亡事故,全面完成各项瓦斯抽采主要指标,对机关及相关部门有关人员进行激励,按月度绩效工资一定比例核算,季度兑现。
2、矿井月度内发生瓦斯伤亡事故或其中任一项瓦斯抽采主要指标未完成,对机关及相关部门有关人员不进行激励。
焦煤集团瓦斯抽采管理规定为了认真贯彻落实《防治煤与瓦斯突出规定》、《煤矿安全规程》、《煤矿瓦斯抽采达标暂行规定》,强化焦煤集团瓦斯抽采管理,促进矿井瓦斯区域治理工作稳步发展,实现“抽、掘、采”平衡,特制定本规定。
第一章一般规定第1条高瓦斯和煤与瓦斯突出矿井必须坚持“先抽后采、监测监控、以风定产”的十二字方针,认真贯彻执行瓦斯抽采各项规定,采取综合抽采措施,消除瓦斯威胁,防止瓦斯事故发生,保证矿井安全生产。
第2条高瓦斯和煤与瓦斯突出矿井要以区域不消突不进煤层,抽采不达标不安排采掘为前提,以地面和井上下联合抽采为技术发展方向、以具备可靠岩石屏障的瓦斯区域治理措施为基本手段,以高突矿井低瓦斯开采为目的,强化瓦斯抽采,保证区域瓦斯治理效果。
第3条集团公司、矿行政正职对瓦斯抽采工作负全面责任,解决抽采工作所需人、财、物等;集团公司、矿总工程师对瓦斯抽采工作负技术责任,应定期检查、平衡瓦斯抽采工作,负责组织编制、审批、实施、检查瓦斯抽采工作长远规划、年度计划和安全技术措施,保证瓦斯抽采工作的正常衔接,做到“掘、抽、采”平衡;集团公司、矿行政副职负责落实和检查所分管范围内的有关瓦斯抽采工作;集团公司、矿各职能部门负责人对本职范围内的瓦斯抽采工作负责。
第4条进行瓦斯抽采的矿井必须把瓦斯抽采纳入到矿井、采区、采掘工作面设计中,要不断优化抽采设计,强化抽采管理,实施高、低浓度瓦斯分源抽采,实现抽采规范化、精细化、最大化。
矿井、采区、采掘工作面投产验收时必须同时对瓦斯抽采工程验收,不合格不得投产。
第5条集团公司必须制定年度抽采量、利用量计划并下达各抽采矿井,各矿井必须将下达的瓦斯抽采指标计划逐月分解并进行考核。
第6条为促进矿井瓦斯抽采和利用工作,集团公司、矿要制定相应的奖励办法,对瓦斯抽采工作做出成绩的单位和个人进行表彰奖励。
第7条加强瓦斯抽采和瓦斯利用技术科技攻关,积极推广应用新技术、新工艺、新装备。
第8条瓦斯抽采矿井必须配备专门的瓦斯抽采队伍,负责钻孔施工、参数测定、管路安装回收、抽采系统日常维护管理等工作。
第二章瓦斯抽采设计第9条高瓦斯和煤与瓦斯突出矿井、高瓦斯和煤与瓦斯突出矿井的新水平、新采区、采掘工作面必须编制瓦斯抽采设计。
矿井、新水平、新采区瓦斯抽采工程设计必须报焦煤集团审批,瓦斯抽采工程设计内容应包括:1、概况:煤层赋存条件、煤炭储量、生产能力、巷道布置、采煤方法及通风状况等。
2、瓦斯基础参数:煤层瓦斯压力、含量、瓦斯储量及绝对瓦斯涌出量、相对瓦斯涌出量、煤层透气性系数与百米钻孔瓦斯流量及其衰减系数等。
3、抽采方法:钻孔(巷道)布置与抽采工艺参数。
4、抽采设备:抽采泵、管路系统、抽采监测监控系统及安全装置。
5、泵站建筑:泵房、供水、供电、采暖、避雷及其它。
6、瓦斯利用:利用方案、利用方式和利用量。
7、技术经济指标:投资概算及工期。
8、设计文件:设计说明书,平、剖面图,设备与器材清册,资金概算及图纸等。
第10条采掘工作面瓦斯抽采设计内容应包括:㈠、设计说明书1、工作面概况(1)工作面要素:走向长、倾斜长、煤厚、容重、煤炭储量、标高、倾角、埋深等。
(2)地质构造情况:断层、褶曲、夹矸情况、软分层厚度、薄煤带等分布情况。
(3)通风、瓦斯情况:工作面配风量、瓦斯浓度、瓦斯涌出量、原始瓦斯含量或原始瓦斯压力,瓦斯储量,煤层透气性系数、百米钻孔流量等。
(4)四邻开采情况。
(5)支护情况:支护形式、支护材料、设计断面等。
2、瓦斯抽采方法瓦斯抽采方法可选择:穿层钻孔或顺层钻孔预抽区段煤层瓦斯、穿层钻孔预抽煤巷条带煤层瓦斯、顺层钻孔或穿层钻孔预抽回采区域煤层瓦斯、顺层钻孔预抽煤巷条带煤层瓦斯、浅孔卸压抽采、上隅角埋管抽采、高位抽采等。
3、工作面瓦斯抽采半径确定。
瓦斯抽采钻孔的间距根据该地区瓦斯抽采影响半径确定,没有瓦斯抽采影响半径的应进行测定,未进行测定前,焦作矿区可以参照表1数据选择:表1瓦斯抽采影响半径4、钻孔设计参数:钻孔布置方式、钻孔位置、钻孔倾角、方位角、孔径、孔长、孔间距、总孔数、总孔长、钻孔施工工期、吨煤钻孔量等。
5、钻孔施工组织管理、施工设备与进度计划,有效抽采时间、抽采量、抽采率、预期效果、抽采达标时间等。
6、抽采管路的选择及铺设(1)管路的选择及铺设(2)抽采管路附属装置及设施安装要求(3)计量测点布置:应满足瓦斯抽采达标评价的需要。
7、钻孔的封孔与连接(1)封孔工艺:封孔方式、封孔结构、封孔设备、封孔材料、封孔长度、材料配比、封孔管直径、封孔技术要求等。
封孔深度根据巷道卸压带宽度确定。
(2)钻孔连接方式、观测孔、阀门安设位置等。
8、钻孔施工要求及安全技术措施㈡、抽采钻孔设计图1、钻孔设计图以地测部门提供的采掘工程平面图为底图,标明地质构造带、突出点等内容。
2、钻孔设计图,包括钻孔平面布置图,不同断面处的剖面图。
3、抽采钻孔标明设计参数,附钻孔参数表(钻孔排距、间距、直径、开孔位置、钻孔方位角、倾角、深度等)。
㈢、采掘工作面瓦斯抽采设计编制要求:1、采掘工作面瓦斯抽采设计必须符合《防治煤与瓦斯突出规定》、《煤矿安全规程》、《煤矿瓦斯抽采达标暂行规定》等要求。
2、采掘工作面抽采专项设计应充分考虑打钻区域内的地质构造,并提出针对性的打钻技术措施,保证钻孔施工到位,不留空白带。
技术部门要提供准确的打钻区域巷道布置图,地测部门要提供清晰的地质构造资料。
3、矿井要及时测定瓦斯抽采基础参数,即:不同地区煤层巷道卸压带宽度;不同地点、不同抽采时间的钻孔抽采影响半径;瓦斯含量、瓦斯压力等,为抽采钻孔设计提供技术依据。
4、采掘工作面瓦斯抽采设计编制完成后,矿总工程师应组织防突、技术、安监、抽采、地测、通风等部门进行会审,并经矿总工程师签字批准后,方可执行。
5、钻孔必须严格按设计施工,如遇特殊情况需要修改设计时,必须经矿总工程师批准。
6、抽采钻孔直径应采用φ89~108mm,煤层内打钻直径超过φ120mm时,必须制定专项安全技术措施。
7、采掘工作面抽采钻孔必须控制全煤厚,孔底间距应小于抽采影响半径的2倍。
实施底(顶)板岩巷穿层预抽煤层瓦斯措施时,岩巷和煤巷应重叠布置,钻孔要控制煤巷中心线以外至少30m。
在地质构造带附近、煤质酥软、透气性差等地区必须加大钻孔密度,加大控制范围。
8、工作面上下风道钻孔的设计方向应斜向工作面切眼方向,与巷道中线夹角70~80º。
9、矿井可以利用沿空留巷、沿空送巷施工顺层钻孔预抽回采区域煤层瓦斯,但不允许作为掩护另一回采工作面顺槽掘进时的主要区域防突措施。
采用沿空送巷时钻孔必须控制实体煤壁侧不小于20m,巷道正前不小于60m的范围。
10、煤与突出矿井严禁采用本煤层顺层钻孔预抽煤巷条带煤层瓦斯为主的区域防突措施,但可作为加强性防突措施使用。
㈣、采掘工作面瓦斯抽采工程竣工图绘制要求1、抽采钻孔施工后要及时绘制钻孔竣工图,竣工图应以地测部门提供的采掘工程平面图为底图,比例1:500,标明地质构造带、突出点位置等内容。
2、竣工图除必须有与设计对应的内容外,还要包括钻孔开孔时间、竣工时间及钻孔施工过程中的异常现象(见矸情况、瓦斯喷孔、顶钻、卡钻情况)等内容。
3、采掘工作面瓦斯抽采工程竣工图及其它竣工验收资料(钻孔实钻参数、封孔等),相关责任人要签字。
4、工作面抽采钻孔施工结束后,要对有无地质构造、空白带、是否见矸、有无喷孔、卡钻、瓦斯异常等情况进行分析,并有分析报告。
第三章抽采泵站第11条有下列情况之一的矿井,必须建立地面永久抽采瓦斯系统或井下临时抽采瓦斯系统。
㈠、一个采煤工作面的瓦斯涌出量大于5 m3/min或一个掘进工作面瓦斯涌出量大于3m3/min,用通风方法解决瓦斯问题不合理的。
㈡、矿井绝对瓦斯涌出量达到以下条件的:1、大于或等于40m3/min;2、年产量100~150万吨的矿井,大于30 m3/min;3、年产量60~100万吨的矿井,大于25 m3/min;4、年产量40~60万吨的矿井,大于20 m3/min;5、年产量小于或等于40万吨的矿井,大于15 m3/min;㈢、高瓦斯和煤与瓦斯突出矿井必须建立地面瓦斯抽采系统。
第12条矿井规划泵站的装机能力和管网能力应满足未来五年规划抽采量的要求。
瓦斯泵及其附属设备至少有一套备用,设置抽采泵软化水池或软化水装置。
运行泵的装机能力应不小于瓦斯抽采达标时应抽采瓦斯量对应工况流量的3~5倍。
第13条高瓦斯、煤与瓦斯突出矿井应实现以地面抽采系统为主、井下抽采系统为补充的抽采格局,高瓦斯及煤与瓦斯突出采区必须建立采区抽采泵站,实现高低浓度、高低负压分源抽采。
第14条地面瓦斯抽采泵站必须实现双回路供电,井下泵站必须实现双回路、三专供电。
第15条瓦斯抽采泵站要设专人24小时值班,每小时至少记录一次瓦斯抽采参数。
瓦斯抽采泵司机必须了解瓦斯抽采泵及其附属设施的性能,熟悉瓦斯抽采泵的操作规程及注意事项。
第16条瓦斯抽采泵必须连续运转,严禁随意停泵,需要停泵时,必须向矿井生产调度室汇报并启动备用泵。
第17条矿井要加强瓦斯抽采泵的日常维护和管理,配备专业人员定期维护,保证完好。
瓦斯抽采泵的供水量要合理,气水分离器必须安装水位计,做到气水分离充分,防止水量不足或溢出,杜绝回水管串气。
第18条瓦斯抽采泵站必须配有直通矿调度室的电话;必须安装抽采泵停水自动断电和环境瓦斯超限断电装置;按规定设置干粉灭火器和沙箱等消防器材;悬挂抽采泵操作规程、岗位责任制、供电系统图等。
第19条瓦斯抽采泵站必须安设能够检测管道瓦斯浓度、流量、压力、温度等参数的自动计量监测系统。
第20条泵房内不得存放与抽采工作无关的设备和材料,保证整洁卫生。
第21条地面瓦斯抽采泵站应符合下列规定:1、泵房必须用不燃性材料建筑,并必须有防雷电装置。
其距进风井口和主要建筑物不得小于50m,并用围墙保护。
2、泵房和泵房周围20m范围内,禁止堆积易燃物和有明火。
3、泵房内电气设备、照明和其它电气仪表均应采用矿用防爆型。
4、严禁使用干式瓦斯抽采泵,水环式瓦斯抽采泵吸气侧管路系统中必须装设有防回火、防回气和防爆炸的安全装置,三防装置每月检查一次,保持性能良好,并有记录可查。
瓦斯抽采泵站放空管的高度应超过泵房房顶3m以上。
5、新建瓦斯抽采泵站经焦煤集团组织有关部门验收合格后方可投运。
6、利用瓦斯时,必须在利用瓦斯系统的进气侧装设防回火、防回气和防爆炸的安全装置。
7、在利用瓦斯时,瓦斯抽采泵停止和恢复运转前,都必须通知瓦斯利用单位。
恢复供气前,必须取得利用单位同意,方可供气,并做好记录。
第22条井下瓦斯抽采泵站应符合下列规定:1、井下瓦斯抽采泵站应设在专用硐室内,实施标准化管理。
2、抽出的瓦斯可引排到地面、总回风巷、一翼回风巷或分区回风巷,但必须保证稀释后风流中的瓦斯浓度不超限。
