厂家ALC板施工方案(2017最新)
- 格式:docx
- 大小:30.03 KB
- 文档页数:7
xxxxxxxx产业园工程项目ALC板安装施工方案一、工程概况1、设计概况(1)该项目建设包含A-01库,地上2层;A-02产品加工间,地上1层;A-03库,地上1层;A-04业务楼,地上3层(局部4层),设备用房以及其他辅助用房。
总占地面积80618.87m²,总建筑面积60800.42m²,其中地上建筑面积60099.62 m²。
2、建筑工程概况:3、参建单位概况:(1)工程名称xxxxxxxxxxxx产业园(2)建设单位:xxxxxxxxxxxxxxx有限公司(3)监理单位:xxxxxxxxxxxxxxxxx项目管理有限公司(4)勘察单位:xxxxxxx勘察研究院有限公司(5)设计单位:xxxxxxxx建筑设计有限公司(6)施工总承包单位:xxxxxx建设有限公司二、编制依据2.1施工组织设计。
《施工组织设计》。
2.2设计图纸。
《xxxxxxxxxxx产业园施工图纸》。
2.3应用的主要规范、规程及标准三、施工准备1、施工准备(1)熟悉工程概况,对工地的环境、安全因素、危险源进行识别、评价。
掌握工地施工用电、道路、运输(包括垂直运输)、脚手架使用等情况。
(2)熟悉施工图纸及相关图集。
收集准备质量、安全、施工所涉及的相关规范、规定、施工日志、作业指导书等资料。
(3)编制施工方案,并报部门审核、会签,业主、监理批准。
(4)按计划组织施工工人、材料、机具等资源,做好施工的准备。
(5)进行图纸交底,并对管理人员、工人班组进行图纸、施工方案、质量、安全、环保、文明施工、施工技术交底,并作好记录。
(6)对从事特殊工种的工人进行岗前培训。
(7)卫生间、仓库防火隔墙采用ALC隔墙板,隔墙板安装前ALC隔墙板下部用C25混凝土导墙上返,其高度距建筑地面200mm,宽度同墙厚。
2、材料、机具准备(1)材料:ALC内隔墙板使用部位为卫生间、仓库防火隔墙,厚度50mm,宽度600mm,高度为3.2m,按现场实际测量为准。
工程蒸压轻质加气混凝土内墙板施工方案(ALC板)编制:日期:审核:日期:批准:日期:有限责任公司2017年9月目录1.编制依据 (3)2.工程概况 (3)2.1建筑设计简介 (3)2.2加气墙板设计简介 (3)2.3加气墙板规格简介 (4)3.施工部署 (4)3.1组织结构 (4)3.2施工计划及部署安排 (4)4.施工准备 (5)4.1技术准备 (6)4.2材料准备 (6)4.3施工工具准备 (6)4.4作业环境 (6)4.5人员准备 (7)4.6排板准备 (7)5.主要施工方法及安装工艺 (7)5.1内隔墙板安装工艺流程 (7)5.2外墙板安装工艺流程 (8)5.3施工节点图 (9)6.质量控制要求及验收标准 (14)6.1材料要求 (14)6.2安装标准 (14)7.质量保证措施及成品保护 (15)7.1质量保证措施 (15)7.2成品保护 (15)8.文明施工及安全措施 (16)8.1文明施工 (16)8.2安全措施 (16)8.3现场作业人员要求 (16)8.4用电安全 (17)8.5脚手架安全 (17)8.6手持电动工具安全 (17)8.7电焊机安全 (17)1.编制依据(1)主要规范表1-12.工程概况2.1建筑设计简介表2-12.2加气墙板设计简介2.2.1材料简介ALC轻质蒸压加气混凝土(Autoclaved Lightweight Concrete)的简称,它是以硅砂(石英砂)、水泥、石灰、铝膏或铝粉等为主原料。
ALC蒸压加气混凝土制品,内配钢筋经防腐处理焊接的双层钢筋网片,经过高压蒸汽养护而成的多气孔混凝土成型板材(其中板材需经过处理的钢筋增强);既可做墙体材料,又可做屋面板,是一种性能优越的新型建材。
该产品已通过环境管理体系认证(国家认可注册号02504E10004E)表2-22.2.2加气墙板规格简介表2-33.施工部署3.1组织结构表3-13.2施工计划及部署安排(1)施工部署:住宅剪力墙结构加气板安装内墙隔断墙,故采用平行施工,平行施工只要人员充足和具备工作面即可满足施工进度要求。

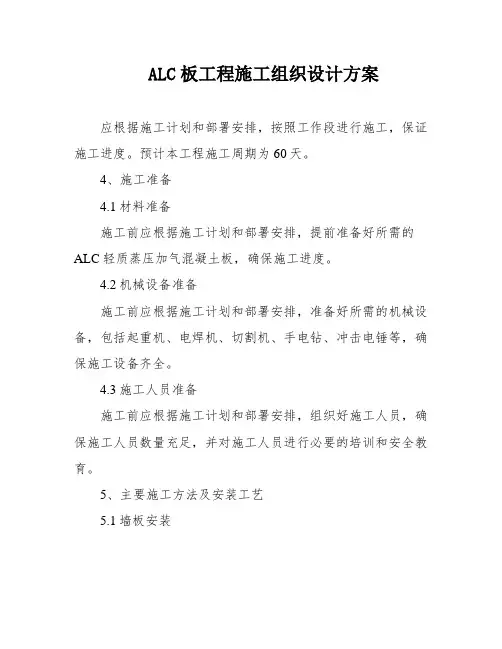

ALC板工程施工组织设计方案应根据施工计划和部署安排,按照工作段进行施工,保证施工进度。
预计本工程施工周期为60天。
4、施工准备4.1材料准备施工前应根据施工计划和部署安排,提前准备好所需的ALC轻质蒸压加气混凝土板,确保施工进度。
4.2机械设备准备施工前应根据施工计划和部署安排,准备好所需的机械设备,包括起重机、电焊机、切割机、手电钻、冲击电锤等,确保施工设备齐全。
4.3施工人员准备施工前应根据施工计划和部署安排,组织好施工人员,确保施工人员数量充足,并对施工人员进行必要的培训和安全教育。
5、主要施工方法及安装工艺5.1墙板安装墙板安装应按照设计图纸和施工方案要求进行,先将墙体结构做好,然后将ALC轻质蒸压加气混凝土板竖向安装在墙体结构上,并用专用吊具固定。
5.2板材拼缝处理板材拼缝处理应按照设计图纸和施工方案要求进行,采用凹凸槽自然拼缝工艺,确保拼缝处平整、美观。
6、施工注意事项6.1施工现场应保持清洁、整洁,材料堆放有序,避免影响施工进度和质量。
6.2施工人员应按照安全操作规程进行施工,确保施工安全。
6.3施工过程中应注意保护墙板,避免划伤或损坏。
7、质量控制及质量要求7.1墙板应符合设计图纸和施工方案要求,板面平整、无裂缝、无明显变形。
7.2板材拼缝处应平整、美观,拼缝处不得漏浆、渗水。
8、质量保证措施及成品保护8.1施工过程中应严格按照施工方案要求进行施工,确保施工质量。
8.2施工完成后应及时进行成品保护,避免受到外界影响。
9、文明施工及安全措施9.1施工现场应保持文明施工,杜绝乱扔垃圾、乱涂乱画等不文明行为。
9.2施工人员应按照安全操作规程进行施工,严格遵守安全生产规定,确保施工安全。
技术员、质检员、材料员、安全员和电工是施工过程中必不可少的人员。
他们需要遵守甲方、监理和总包方的管理,并设立项目部协调工作关系。
同时,他们还需要管理施工人员和确保安全健康工作。
根据工程进度、人员情况、现场环境和工作量,安排各班组的作业。
ALC板材施工方案根据您的需求,我为您提供以下关于ALC(轻质混凝土)板材的施工方案。
施工方案主要包括前期准备、施工过程和后期完工的步骤。
以下是详细的施工方案。
一、前期准备1.施工图纸及安全措施:根据建筑设计图纸制定ALC板材施工图纸,并确定施工所需的安全措施。
2.材料准备:购买足够的ALC板材、ALC板材专用薄饰面砂浆、玻璃纤维加固网格布、专用粘结剂等材料。
3.设备准备:准备起重设备、切割机械、龙骨和固定设备等工具和设备。
4.环境准备:清理施工现场,确保工地安全和干净整洁。
二、施工过程1.墙面布置:根据施工图纸要求,使用水平仪和锥形水泥砂浆将墙面进行布置,确保墙面垂直、平整和粘结牢固。
2.安装龙骨:根据设计要求,使用专用工具将龙骨固定在墙面上,确保与墙面垂直和水平。
3.接缝处理:根据施工图纸和设计要求,使用ALC板材专用薄饰面砂浆将板材的接缝处进行处理,使其平整、美观且防水。
4.ALC板材安装:根据施工图纸和设计要求,将ALC板材剪裁成所需尺寸,使用专用粘结剂将ALC板材固定在墙面上,并用定位钉进行对齐和定位。
5.玻璃纤维加固:根据设计要求,将玻璃纤维加固网格布固定在墙面上,以提高墙面的强度和稳定性。
6.预埋件安装:根据需要,在ALC板材安装过程中预先安装预埋件,便于后期的其他工程施工。
7.检查和修整:施工期间需要不断检查ALC板材的安装质量,如发现问题及时进行修整和调整。
三、后期完工1.完工检查:施工完工后,进行全面检查,确保墙面安装质量良好,并处理好接缝处的细节处理。
2.清洁和收尾:清洁施工现场,清除施工过程中的垃圾和杂物。
3.检查验收:根据施工图纸和设计要求,进行墙面施工质量验收,确保施工结果符合相关规范和要求。
ALC板材施工方案综合考虑了前期准备、施工过程和后期完工的各个环节,从而确保高质量的施工结果。
在施工过程中,使用专用材料和设备,严格按照设计要求进行施工,以确保墙体的垂直度、平整度和强度。
ALC板施工方案22469施工方案名称:ALC板施工方案一、施工准备1.确定施工位置和范围:根据工程图纸和施工要求确定ALC板的施工位置和范围。
2.验收材料:验收ALC板的质量和数量,确保材料符合规范要求。
3.准备施工设备:准备所需的施工设备和工具,包括起重机械、搅拌设备、安装工具等。
二、施工工序1.基础处理:根据工程要求,在施工区域进行基础处理,包括清理杂物、铺设防水层等。
2.布置型钢龙骨:根据施工图纸和要求,在基础上安装型钢龙骨,确保其水平度和垂直度。
3.安装ALC板:将预制的ALC板按照施工图纸要求进行安装,采用干挂或湿贴方式,确保板材的平整度和垂直度。
4.预留洞口:根据施工要求,在ALC板上预留洞口,用于安装门窗等设施。
5.粘结牢固:使用专用胶水将ALC板与型钢龙骨粘结牢固,确保整个施工结构的稳定性和安全性。
6.进行砂浆填缝:在ALC板之间的缝隙进行砂浆填充,增加板材之间的粘接力和牢固度。
7.进行表面处理:对已安装的ALC板进行表面处理,包括打磨、刷涂等,使其质感和外观符合要求。
8.进行防水处理:对ALC板进行防水处理,确保其在使用过程中的防水性能。
三、施工安全1.安全教育:在施工开始前进行安全教育,确保施工人员熟知施工安全规范和操作要求。
2.安全防护:施工人员必须佩戴符合标准要求的安全帽、安全鞋、手套等安全防护用品。
3.轻拿轻放:在搬运和安装过程中,施工人员必须轻拿轻放,避免对ALC板和设备造成损坏。
4.施工现场整洁:施工现场必须保持整洁,避免杂物和碎屑对施工过程和人员的影响。
四、质量控制1.材料检验:在施工前对ALC板的质量进行检查,确保其符合相关的标准和规范要求。
2.施工工艺控制:在施工过程中,严格按照工程图纸和要求进行施工,确保施工工艺的合理性和有效性。
3.成品检验:在施工完成后,对已安装的ALC板进行质量检测,确保其外观质量和使用性能符合要求。
五、施工进度1.制定施工进度计划:在施工前制定详细的施工进度计划,合理安排施工工序和人员配备,确保施工进度的合理性和可行性。
蒸压轻质加气混凝土板—ALC板施工方案简介蒸压轻质加气混凝土板,也被称为ALC板,是一种轻质、高强度的建筑材料,常用于墙体和屋顶的施工。
本文档将介绍ALC 板的施工方案。
施工准备在施工开始之前,需要进行以下准备工作:1. 确认施工图纸和设计要求。
2. 检查施工现场,确保地面平整、清理杂物。
3. 准备施工所需的材料,包括ALC板、水泥砂浆、施工工具等。
施工步骤1. 安装ALC板:根据施工图纸,按照正确的顺序将ALC板安装到预定位置。
使用水泥砂浆将板材固定在墙体或屋顶上。
确保板材之间的连接紧密,并按要求加固。
2. 排线:使用水平仪和垂直仪,在ALC板上标注出需要进行切割或固定的位置。
确保准确的尺寸和位置。
3. 切割:根据排线标注的位置,使用锯子或电动切割工具对ALC板进行切割。
注意安全操作,避免造成人员伤害或材料损坏。
4. 固定和加固:根据设计要求,在需要加强的位置使用钢筋或其他加固材料固定ALC板。
确保加固材料与板材之间的紧密连接。
5. 填缝:使用水泥砂浆填充ALC板之间的缝隙,确保缝隙的密封性和平整度。
使用刮刀或其他工具将砂浆均匀地铺满整个缝隙。
6. 涂料和装饰:根据设计要求,对ALC板进行涂料或其他装饰处理,提供美观和保护。
安全注意事项在ALC板施工过程中,需要注意以下安全事项:1. 确保施工现场的安全,将材料储存整齐,清理施工现场的杂物。
2. 注意施工工具的正确使用,避免造成人员伤害。
3. 穿戴适当的个人防护装备,如安全帽、手套、护目镜等。
4. 遵守施工工艺和操作规范。
以上是蒸压轻质加气混凝土板—ALC板施工方案的简要介绍和步骤。
在实际施工中,请确保根据具体情况和设计要求进行操作。

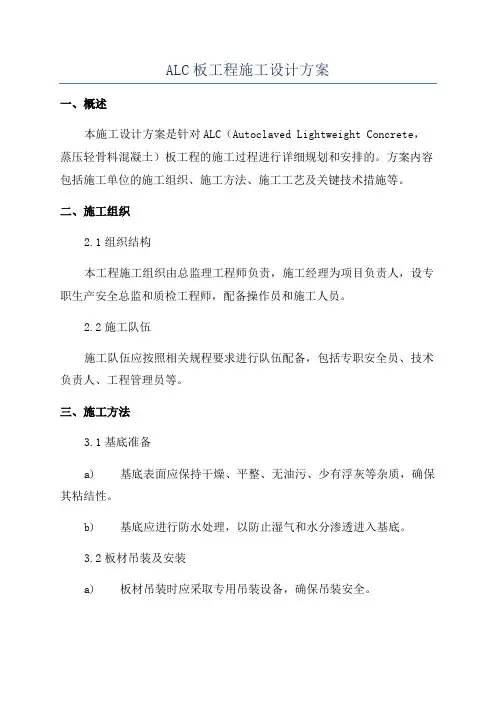

ALC板工程施工设计方案一、概述本施工设计方案是针对ALC(Autoclaved Lightweight Concrete,蒸压轻骨料混凝土)板工程的施工过程进行详细规划和安排的。
方案内容包括施工单位的施工组织、施工方法、施工工艺及关键技术措施等。
二、施工组织2.1组织结构本工程施工组织由总监理工程师负责,施工经理为项目负责人,设专职生产安全总监和质检工程师,配备操作员和施工人员。
2.2施工队伍施工队伍应按照相关规程要求进行队伍配备,包括专职安全员、技术负责人、工程管理员等。
三、施工方法3.1基底准备a) 基底表面应保持干燥、平整、无油污、少有浮灰等杂质,确保其粘结性。
b) 基底应进行防水处理,以防止湿气和水分渗透进入基底。
3.2板材吊装及安装a) 板材吊装时应采取专用吊装设备,确保吊装安全。
b) 板材安装时应根据设计要求确定板材位置,使用专用粘结剂进行拼接固定。
3.3扣件安装a) 扣件预埋件应根据设计要求进行埋设,确保位置准确。
b) 扣件安装时应按照设计要求,采用专用扳手和螺丝刀进行安装。
3.4填缝a) 板材安装完成后,应进行填缝处理,填缝材料应采用符合规范要求的专用材料。
b) 填缝应确保严密、牢固,避免水分渗透和破损。
3.5表面处理a) 板材安装完成后,应对表面进行清洁、抹灰等处理,以达到要求的装饰效果。
b) 表面处理材料应符合设计要求,避免对板材质量产生不良影响。
四、关键技术措施4.1施工质量控制通过配备专职质检工程师,加强施工现场质量监控,遵循相关质量验收规范,确保施工质量的合格性。
4.2安全措施在施工现场设立安全警示牌和防护栏,指定专职安全员负责现场安全管理,做好安全教育和培训工作,确保施工过程中的安全。
4.3环境保护施工过程中应采取措施减少粉尘、噪音等环境污染,废弃物应分类处理并及时清理。
五、施工工艺5.1基底处理对基底进行清洁、防水等处理,确保施工环境达到要求。
5.2施工顺序按照设计要求,先进行ALC板吊装及安装,再进行扣件安装、填缝和表面处理。
年产 10GW 高效太阳能电池用超薄硅单晶金刚切片厂房及动力配套建设项目ALC 板内隔墙施工方案年产 10GW 高效太阳能电池用超薄硅单晶金刚切片厂房及动力配套建设项目ALC 板内隔墙施工方案编制人:审核人:审批人:目录1编制根据 (2)2工程基本状况 (2)3施工安排 (2)3.1材料选择 (2)3.2技术规定 (3)3.3施工组织架构 (4)3.4劳动力配备 (6)4施工准备 (7)4.1技术准备 (7)4.2施工机械准备 (7)4.3进度计划 (7)4.4材料的准备 (7)5施工工序及工艺 (8)5.1施工工序 (8)5.2施工工艺 (8)6质量控制方法 (10)6.1质量原则 (10)6.2质量确保方法 (11)6.3施工质量具体方法 (11)7.安全文明控制方法 (12)7.1安全确保体系 (12)7.2安全确保方法 (12)8 成品保护方法 (14)附图1编制根据2工程基本状况1、工程名称:2、工程地点:3、建设单位:4、工程规模:总用地面积 72261.2㎡,总建筑面积 66928.9㎡。
5、构造设计:6、施工部位:动力厂房部分墙体采用 ALC 板内隔墙,具体位置详见附图。
3施工安排3.1材料选择3.1.1ALC 隔墙1、厚度:150 毫米2、技术参数:密度级别:B05;干密度≤525kg/m3;抗压强度:平均值≥3.5MPa、最小值≥3.2MPa、气干值≥4.0MPa;抗冲击性能≥10次;单点吊挂力≥1500N;抗冻性:质量损失≤3%、冻后强度≥3.2MPa;导热系数(干)0.13W/(m2.k);干燥收缩(原则法)≤0.5mm/m;软化系数:0.93%。
3、配套材料:(1)聚合物水泥砂浆:1:3 水泥砂浆加水泥重量 10%的丙烯酸酯共聚物乳液或 15%的 801 建筑胶。
(2)座浆及灌缝用砂浆:板材底部与主体构造之间座浆或水泥砂浆。
(3)ALC 板专用配套材料涉及粘结剂、界面剂、修补材料、底层腻子、面层腻子等,材料进场时应提供使用阐明书及检测报告。
ALC隔墙板施工方案1.引言2.材料准备3.设备准备4.施工步骤5.施工注意事项6.施工质量控制7.安全措施8.总结引言蒸压轻质加气混凝土内墙板(ALC板)是一种新型建筑材料,具有轻质、隔音、保温、防火、环保等优点,已经得到广泛应用。
本文介绍了ALC板的施工方案,以供参考。
材料准备1.ALC板:规格为600mm×200mm×75mm,强度等级为B06.2.砂浆:按照水泥、石灰、砂的比例1:0.5:3配制。
3.钢筋:直径为6mm的圆钢。
4.砖块:规格为240mm×115mm×53mm的空心砖。
5.水泥:普通硅酸盐水泥。
设备准备1.铅垂线、水平仪、钢尺、切割机、电钻、打孔机、电焊机等基本工具。
2.塔吊、升降机、脚手架等机械设备。
施工步骤1.基础处理:清理基础表面,并在基础上涂刷防水涂料。
2.钢筋安装:根据设计要求,在基础上安装钢筋,焊接成网格状。
3.砌筑砖墙:在钢筋网格上砌筑砖墙,墙体开口处要设置门窗洞口。
4.安装ALC板:在砖墙上涂抹砂浆,然后安装ALC板,用铅垂线、水平仪检查板面水平垂直度。
5.砌筑砖柱:在ALC板两侧砌筑砖柱,固定钢筋,加强墙体结构。
6.安装门窗:门窗洞口处安装门窗,固定门窗框架。
7.砌筑顶梁:在墙体上方砌筑顶梁,固定钢筋,加强墙体结构。
8.砌筑烟囱:根据设计要求,在墙体上方砌筑烟囱。
施工注意事项1.ALC板的安装要注意水平垂直度,避免板面出现明显的倾斜。
2.砖墙、砖柱、顶梁、烟囱等的砌筑要注意墙体结构的牢固性和稳定性。
3.门窗框架的安装要注意固定牢固,避免出现晃动现象。
施工质量控制1.ALC板的水平垂直度要符合设计要求。
2.砖墙、砖柱、顶梁、烟囱等的砌筑要符合设计要求,墙体结构要牢固稳定。
3.门窗框架的安装要符合设计要求,固定牢固,避免出现晃动现象。
安全措施1.工人必须穿戴安全帽、安全鞋等防护用品。
2.机械设备必须经过检修、维护,使用前要进行安全检查。
蒸压加气混凝土板(ALC)轻质隔墙施工方案编制:_江苏泰耀建设工程有限公司__审核:________日期:2017年7月10日目录1、编制依据 (1)1.1施工组织设计 (1)1.2设计图纸 (1)徐州耀辉置业有限公司2016-11号地块建设项目,装配式建筑设计图纸 (1)1.3应用的主要规范、规程及标准 (1)2、工程概况 (1)2.1工程本体情况 (1)2.2轻质隔墙施工概况 (2)2.3施工要点及难点 (3)3、施工准备 (3)3.1人员准备 (3)3.2技术准备 (4)3.3材料准备 (5)3.4机具准备 (5)3.5试验准备 (6)4、施工安排 (6)4.1组织机构及劳动力组织安排 (6)4.2样板策划 (7)5、蒸压加气混凝土板施工工艺 (9)5.1施工流程 (9)5.2放线 (9)5.3安装管卡 (9)5.4涂刷专用粘结剂 (11)5.5板材就位安装 (11)5.6调整 (12)5.7固定管卡 (12)5.8勾缝、修补 (13)5.9验收 (14)5.10其它构造 (14)6、质量要求 (19)6.1主控项目 (19)6.2一般项目 (20)6.3板材尺寸、外观质量的允许偏差及检验 (20)6.4应注意的质量问题 (22)7、成品保护措施 (22)8、安全保证措施 (23)9、环境保护措施 (24)1、编制依据1.1 施工组织设计《施工组织设计》1.2 设计图纸《徐州耀辉置业有限公司2016-11号地块建设项目,装配式建筑设计图纸》1.3 应用的主要规范、规程及标准《蒸压加气混凝土板》GB15762-2008 《建筑装饰装修工程质量验收规范》GB50210-2001 《建筑工程施工质量验收统一标准》GB50300-2013 《蒸压加气混凝土砌块、板材构造》13J104《混凝土结构设计规范》GB50100-2010 《蒸压轻质加气混凝土板(NALC)构造详图》03SG715-1《蒸压加气混凝土板钢筋涂层防锈性能试验方法》JC/T855-1999 《蒸压轻质加气混凝土板(NALC)构造图集》苏J01-2002 2、工程概况2.1 工程本体情况2.1.1、工程名称:徐州跃辉置业有限公司2016-11号地块一期,内隔墙100、200mm厚ALC蒸压加气混凝土板安装工程。

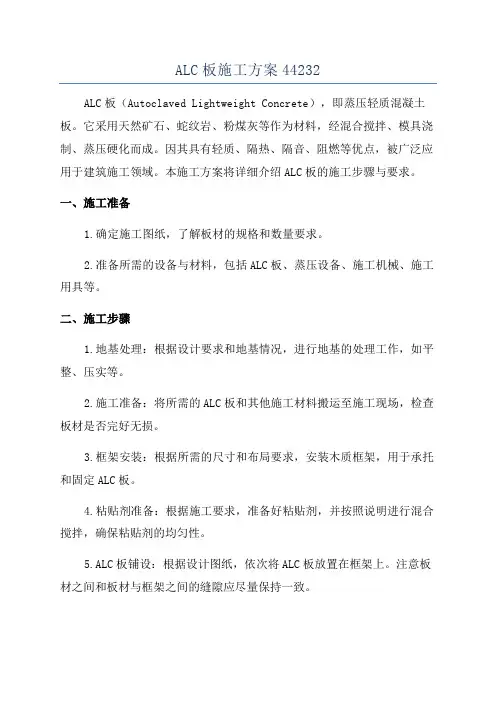

ALC板施工方案44232ALC板(Autoclaved Lightweight Concrete),即蒸压轻质混凝土板。
它采用天然矿石、蛇纹岩、粉煤灰等作为材料,经混合搅拌、模具浇制、蒸压硬化而成。
因其具有轻质、隔热、隔音、阻燃等优点,被广泛应用于建筑施工领域。
本施工方案将详细介绍ALC板的施工步骤与要求。
一、施工准备1.确定施工图纸,了解板材的规格和数量要求。
2.准备所需的设备与材料,包括ALC板、蒸压设备、施工机械、施工用具等。
二、施工步骤1.地基处理:根据设计要求和地基情况,进行地基的处理工作,如平整、压实等。
2.施工准备:将所需的ALC板和其他施工材料搬运至施工现场,检查板材是否完好无损。
3.框架安装:根据所需的尺寸和布局要求,安装木质框架,用于承托和固定ALC板。
4.粘贴剂准备:根据施工要求,准备好粘贴剂,并按照说明进行混合搅拌,确保粘贴剂的均匀性。
5.ALC板铺设:根据设计图纸,依次将ALC板放置在框架上。
注意板材之间和板材与框架之间的缝隙应尽量保持一致。
6.粘贴剂施工:用齿刮板将准备好的粘贴剂均匀地涂抹在ALC板的边缘和框架上,确保板材与框架之间的粘合性。
7.固定与调整:将ALC板轻轻放置在粘贴剂上,再用木槌轻敲板材,使其与粘贴剂和框架充分粘合并调整水平。
8.清理与维护:在铺设完所需的ALC板后,及时清理施工现场,并进行保养与维护。
确保框架的稳固性,并保持施工区域的整洁。
三、施工要求1.严格按照设计图纸进行施工,确保尺寸和布局的准确性。
2.ALC板的铺设要平整,尽量避免出现翘曲、凹凸不平的现象。
3.粘贴剂的搅拌要均匀,确保其粘合性和凝固性。
4.安装的框架要牢固可靠,能够承受ALC板的重量和外力。
5.施工过程中,要注意保护ALC板,避免碰撞、划伤等损坏。
6.施工现场要保持整洁,及时清理垃圾和积水,确保施工质量。
7.在温度较低或湿度较高的情况下进行施工时,要注意ALC板的干燥和防潮措施。
ALC板施工方案一、项目概述该项目为ALC板施工方案,施工范围包括建筑物主体结构、内部对墙、外墙及隔墙等部分。
该项目施工时间为30天,预算为500万元。
施工过程中,首先要保证施工安全,同时保证工作进度和质量,最终交付满足业主要求的建筑。
二、施工准备2.1 设备备货施工过程中需要用到ALC板、支架、脚手架、剪切器、定量切割设备、吊机等设备。
在施工前要确保所有设备和工具都已备货并且调试好,以确保后续施工过程的连贯性和效率。
2.2 人员安排施工前需要组织好施工人员,包括工程师、劳务人员、材料运输人员等,确保施工过程中全面做好人员安全管理,安排好作业队伍和各自工作任务,使施工整体进程科学有序推进。
2.3 建筑表面处理在施工前,必须对建筑物表面进行处理。
地面平整、无坑洞。
墙面平整、无明显划痕和裂痕。
这是保证安全施工的基础。
三、施工过程3.1 ALC板安装ALC板的安装是本工程的核心问题,需要精确的测量、设计、加工和建构。
该过程需要进行精确的工作测量,以确定ALC板的尺寸和形状,在现场进行加工和定制,确保每块ALC板的质量和功效都达到预期要求。
在安装的过程中,需要安装支撑结构,确保ALC板的安全和稳定,并且要确保施工过程中不会因为ALC板的不同或缺陷导致安全隐患。
3.2 剪切和控制在施工过程中,剪切技术,是主要人工成本的一个重要因素。
ALC板的剪切需要专业人士进行,确保每一块板都能够按照相应的尺寸进行剪切。
同时,在控制过程中,需要注意每个ALC板的重量,以避免因尺寸选错而引起的安全事故和成本浪费。
3.3 拼缀和夯实在拼缀过程中,需要进行精细的拼缀和锁扣,确保每一块ALC板与一块另一块拼缀完美匹配。
在夯实过程中,需要特别注意每一块ALC板的夯实范围,以确保板的安全和稳定。
3.4 隔墙和隔音在施工过程中,隔墙和隔音将是一个关键问题。
安装隔墙的时候,需要保证每一块墙板的安全和稳定,以及水平状况均衡。
隔音效果的实现,需要在施工过程的每个环节中加强控制,确保隔音效果达到业主要求。
ALC轻质隔墙板施工工法目录1 前言 (3)2 工法特点 (4)3 适用范围 (5)4 工艺原理 (6)5 工艺流程及操作要点 (7)5.1 工艺流程 (7)5.2 施工方法 (7)5.2.1 钢结构加工安装 (7)5.2.2 内墙板安装 (9)5.2.3外墙板安装 (16)5.2.4 管线敷设 (17)6 材料与机具 (19)7 质量控制 (22)8 安全措施 (24)9 环保措施 (27)9.1 项目建立环保小组 (27)9.2 防止扬尘 (27)9.3 防止噪音、废气污染 (27)9.4 减少建筑垃圾 (27)10 效益分析 (28)10.1经济效益 (28)10.2社会效益及绿色施工 (28)11 工程实例 (29)1 前言目前,建筑耗能已与工业耗能、交通耗能并列成为我国能源消耗的三大“耗能大户”,建筑的能耗约占全社会总能耗的30%,因此ALC轻质隔墙板施工技术便应运而生,ALC 轻质隔墙板是一种性能优越的新型建材,被广泛应用在厂房、图书馆、商场等建筑内,其具有轻质高强、保温隔声性好、耐火能力持久、施工简便、绿色环保等优点,所以ALC轻质隔墙板施工技术在多个工程中出现在我们的眼帘。
在杭州市富阳区世源科技富春云项目中,大量采用了ALC板作为隔墙板材料,而ALC板作为一种新型板材在以往工程中运用较少,故在本工程安装施工过程中摸索出了一些施工特点和要点,根据实际施工经验编制本工法。
2 工法特点(1)防火、环保:ALC板是不燃硅酸盐材料,热阻系数高,体积热稳定性好,具有很高的耐火性。
(2)节能效果好:ALC板微观结构是由无数互不连通的、均匀的微小气孔组成,使其具有卓越的保温隔热性能,是普通混凝土的10倍,黏土砖的7倍,玻璃的6倍,是保温隔热性能优越的建筑材料。
(3)单位质量轻:ALC板质量轻,为普通混凝土的1/4,黏土砖的1/3。
(4)施工便捷性:加气混凝土产品尺寸准确、质量轻,可大大减少人力、物力投入,板材安装工艺简便、效率高,特别是免去了构造柱、腰梁的施工工序,有效缩短了建设工期。
一、概述1、编制依据1.1工程设计图纸;1.2国家施工规范、规程和行业标准1.3项目《施工组织设计》;1.4与业主签定的工程承包合同;1.5《实用高层建筑施工手册》等。
2、ALC工程结构概况2.1安装结构形式:现浇板上安装、现浇板外侧安装。
2.2层次:6#、7#楼地上十二层、8#楼地上十层。
2.3层高:2.8米2.5ALC板厚度100mm。
3、施工条件与方案编制原则3.1施工条件3.1.1施工现场场地十分狭小,必须利用外架才能施工。
3.1.2整个ALC施工工期紧迫,并且已进入冬期施工。
3.1.3 全人工操作,ACL板材须人力从室内运到室外。
3.1.4施工中须保证安全和文明施工。
3.1.5工程质量要求高。
3.2编制原则3.2.1充分考虑流水作业提高工效,施工段的划分应合理;以提高工作效率,缩短工期3.2.2ALC板的进场子配置数量必须满足施工流水作业的要求。
3.2.4各种ALC板必须是合格品,严把产品质量关,不合格的ALC板(材)不许进入现场使用。
制作与安装重点控制好板的表面平整度。
二、ALC板施工总体安排2.1ALC施工管理人员组织及职责分工2.2各施工部位工期安排根据施工组织设计对主体结构模板施工工期的详细要求完成时间如下:2.3劳动力投入安排根据各施工部位的工期计划应投入的木模工劳动力人数应8满足下表2.4主要施工机具投入计划(不包括大型机械、测量设备和手动工具)2.6施工段划分2.6.:6#、7#、8#楼每幢为一个施工段。
三、排版及安装设计1、排版本工程ALC板设计为造型外挂板,根据楼层高度底层采用L=2.94米高板,女儿墙上用L=2.6米高板,其余楼层采用L=2.8米高板,ALC板标准厚度100,宽度600。
宽度可以根据现场进行切割,如有企口处也应根据尺寸进行切割。
2、安装设计内侧安装在现浇板上的按ACL板构造图集(03SG715—1)中的内墙安装方式外侧挂板按照按ACL板构造图集(03SG715—1)中的外墙安装方式,上侧固定点变通为¢14螺杆采取植筋方式进行固定。
ALC板施工方案ALC板是一种轻质、高强度的建筑材料,常用于室内和室外墙体装修。
它由水泥、石膏和少量的添加剂组成,具有保温、防水、防火等特点。
在进行ALC板的施工过程中,需要注意以下几个方面。
第一,准备工作。
首先,要清理施工现场,确保基地平整、干燥、无杂物。
其次,要测量墙体尺寸,计算所需材料的数量。
最后,要购买合适的工具和材料,例如ALC板、水泥砂浆、石膏粉、建筑胶、刮板等。
第二,墙体施工。
首先,要根据设计要求,在墙角和门窗口进行铺贴螺纹钢筋。
然后,根据墙体尺寸和设计图纸,将ALC板切割成所需尺寸,并用建筑胶涂抹在墙面上。
接着,将ALC板贴在墙面上,并用木锤轻轻敲击,使其与墙面紧密结合。
最后,用刮板将多余的建筑胶刮平,并修整墙体边缘。
第三,墙体装饰。
首先,要进行石膏粉抹面处理,以便后续的涂料或壁纸装饰。
其次,耐水防裂涂料或乳胶漆可以用于美化墙体表面,增加其防水和耐久性。
最后,可以根据需要选择壁纸、瓷砖等材料进行装饰。
第四,防水处理。
由于ALC板本身不具备防水功能,因此需要进行防水处理。
可以使用防水涂料或铺设防水卷材在墙体表面,以确保墙体在潮湿环境下不受损。
第五,防火处理。
ALC板具有良好的防火性能,但仍需通过涂刷防火涂料或其他防火材料来增强其防火功能,以确保在火灾发生时能起到有效的隔热和防火作用。
总之,ALC板的施工需要经过一系列的准备工作和步骤,包括清理施工现场、准备材料和工具、墙体施工、墙体装饰、防水处理和防火处理等。
在施工过程中,需要严格按照设计要求和相关规范进行操作,以确保施工质量和建筑安全。
蒸压砂加气(ALC )混凝土板材安装工程
施
工
方
案
编
制:滦县镇诚新型建材有限公司
2017年07月08日
施工方案
—、工程概况:
本工程为____________________ ALC隔墙板项目。
外墙内墙用
100mm( ),120mm( ) 150mm( )蒸压轻质混凝土板。
二、施工准备
1材料准备:蒸压轻质混凝土板依照图纸及现场实际尺寸测量,进行排版计算。
然后安排生产,到现场对号入座安装。
材料进场堆放位置及施工道路应平整,通畅。
堆放时距板材两端1/5外用垫木或是加气砖垫平,堆放高度不能超过两米。
板材含水率不能超过15%。
2内墙板安装方式:米用横向和竖向排板两种安装方式。
横装板:门头采用横装板。
竖装板:墙体采用竖装,上端节点采用 U型钢卡固定,下端木楔固定(下楔上顶挤浆法),干硬性沙浆或豆石混凝土填实。
3附件:水泥、中砂、粘结石膏、U型钢卡。
所有铁件都做防锈处理或镀锌件。
4、工具准备:板材垂直水平运输工具,吊装带、安装工具切割锯、射钉枪、撬杠、线垂、墨斗、铝合金靠尺、卷尺、马凳等。
5施工前准备:结构已验收,控制线、50线已弹好。
三、操作工艺:
1•工艺流程:结构墙面、地面、顶面清理放线1 ^配板^安装 U 型钢卡
->安装隔墙板T板面处理T报验
T配制粘结剂
2•操作工艺:
2.1结构墙面、地面、顶面清理干净:清理隔墙板与顶面、地面墙面结合部,将浮灰、沙、土、酥皮等物清除干净,凡凸出墙面的砂浆,混凝土块等必须剔除并扫净,结合部尽力找平。
2.2 放线:在地面上放线需总包方放线为以,墙面及顶面根据设计位置,弹好隔墙水平双面边线及门窗洞口线。
弹出立面垂直线,弹出顶面连接线,并按板宽分档。
要先检查墙柱是否在同一条直线上,经总包方同意,在确定安装位置。
2.3 配板、修板
板的长度应按楼层结构净高尺寸减去 20~40mm。
计算并测量门窗洞口上部及窗口下部的隔墙板尺寸。
当板的宽度与隔墙的长度不相应时,应将部分隔墙板预先拼接成合适的宽度放置在阴角处。
有缺陷的板应修补。
2.4ALC 板高度要求:
100mm 厚板,最长不能超出 4000mm;120mm 厚板,最长不能超出
4800mm; 150厚度及以上最长不能超出6000mm,超出长度后用方钢或 U 型卡加固。
2.5安装墙板:安装前先做排版平面图,并列出板就位顺序,尽量减少和避免在隔墙的垂直方向嵌入数量,以保证拼缝的粘结质量。
板材安装时要挑薄厚一致的条板。
2.6内墙板安装
按设计要求用 U 型卡子固定条板的顶端,在两块条板顶端拼缝之间用射钉抢将 U 型卡子固定在结构梁和板上,且每块板不少于两点。
内外墙板安
装顺序应从与墙的结合处开始,依次顺序安装。
板侧刷砂浆。
在墙面、板的
侧面。
将板立起,一个人在一侧推挤,另一个人在板下端用撬棍撬起板底
端,将板顶起。
直至板与板挤紧,特殊位置板缝超过标准的必须用粘结剂捻
实。
用2m靠尺基及塞尺测量墙面的平整度,用2m托线板检查板,用木楔自
底端挤紧顶实,但不得过紧,然后撤出撬棍。
每安完一块板后,在墙拐角处
或 T 型头处沿墙高度距板底和板顶 1/3 处钉入300mm长0 6钢筋,在墙体粘缝没有产生一定强度前,严禁碰撞振动,以免板缝错动开裂。
2.7 门口上部过梁板应最后安装,安装时先在门洞两侧条板上切锯出
110mm宽的搭肩口(搭肩口不少于100mm),然后量出过梁板的实际尺寸(其
宽度比实际窄20mm)。
安装时用两只小木楔在拼缝中做临时固定,门口超过
1000mm 时,用方钢加固,方钢要与地面和顶部连接。
而后撤出木楔做粘结
剂勾捻密实。
门口两侧尽可能安装整板。
有缺棱掉角要及时粘结石膏进行修
补,修补前先浇水湿润。
粘接完毕的墙体,应用 1:3 干硬性水泥砂浆将板下
端堵严, 3 天后撤出板下木楔并用同等强度的干硬砂浆塞实。
2.8修补对板面、边角损伤的部用粘结剂修补粉进行修补,修补方法按
规定要求操作,最后要求板面平整、边角清晰。
对大一点的洞应用修补粉分
两次进行修补,第一次修补深度为 20mm-25mm (也可用聚合物水泥砂浆)
距表面8-10mm,待干后,在做第二次修补,至表面补平。
2.9 板与板侧缝应采用自然靠拢法安装,板缝应在 3-20mm 之内。
将粘结砂浆按规定要求加水,进行充分搅拌,将搅拌好的膏状粘结砂浆用抹刀填入板侧八字缝内,抹平。
填塞时应略用力压紧,直至与板面平。
2.10外墙安装:
按图设计要求 U 型卡子,固定条板,采用上下固定,在两块条板平缝
之间用射钉枪将 U 型卡固定在结构墙顶板和底板上,依次按顺序安装完成。
四、质量保证措施:
保证质量的措施:
1. 严格执行“三检”制度,即自检,互检,专检。
严格按“标准
.规范”验收,做好检验记录,填表报验不合标准的坚决整改。
2 配租必要的施工机械,大小切割机,电焊机,冲击钻。
平车和台车及其他专用设备。
3.认真贯彻“百年大计,质量第一”的方针,切实做到精心组织,文明施工,要贯彻“谁施工谁负责”的原则。
搞好人员组织,配备足量施工人员,合理分组,明确分工和职责,奖罚分明。
4.认真熟悉图纸熟悉现场,搞好二级技术交底。
5. 认真做好 ALC 板材进场报验,有损坏的按规定进行修补或剔除。
按规定堆放。
6. 严格按照图纸施工,严格执行有关“规程”,严格按“标准图籍
设计图纸及施工方案施工,禁止随意表更和违规操作,工程变更按规定程序办理。
7. 做好后期养护和成品保护,及时清理施工现场。
五.其他工种注意事项:
1. 电工板上开槽:待隔墙板达到整体强度后,方可进行钻孔、开槽工作。
在 ALC 板上开槽时,应沿板的纵向切槽,深度不大于 1/3 板厚。
当必须沿板的横向切槽时,槽宽不大于 30mm,槽深度不大于1/3板厚。
管线安装
后,要用聚合物水泥砂浆把线槽补平,不能一次补平,补前先浇水湿润。
管道公开洞可用云石机根据需要划线操作。
2. 墙面用粉刷石膏或聚合物砂浆找平:在做粉刷刮腻子前,板缝、阴阳角缝以及和梁、柱交接处应先清理浮灰,然后用聚合物砂浆或粉刷石膏满挂网格布。
依据图集 L06J002, P85.
3. 墙面抹灰和刮腻子前,应清理浮尘再刷一道108 胶方可进行下一
道工序。
卫生间要做防水,做防水前应先抹一遍聚合物水泥砂浆。
内墙面若抹灰最好选用粉刷石膏。
做抹灰提前应先浇水湿润。
刮腻子先用石膏找平。
刮腻子前不要浇水,应先刷一遍 108 胶。
4. 墙上挂轻物时可用尼龙胀栓,挂重物时,要用对穿螺栓固定。
门窗框固定可用尼龙胀栓自攻钉施工操作。
六.关于后续工序的建议
1. 外墙外里面腻子即内墙面建议选用弹性腻子:
2. 内墙刮腻子前适用粉刷石膏或干粉砂浆进行抹面找平,厚度3mm 下为宜。
七.安全施工:
1.坚决贯彻执行国家“建筑安装安全技术操作规程“和”建筑安全技术管理条例“。
进行班前教育,实行项目安全责任制。
2. 加强安全教育,树立安全第一思想,人人熟悉安全操作规程。
3. 进入工地必须戴安全帽,并系好带。
不能穿拖鞋。
临墙施工要佩
戴好安全带方可施工。
严禁冒险作业,保证高空作业安全
4•机械设备不能带病作业,上班前要检查机械是否运转。
经常检查配电
箱、电焊机、切割机等电气设备及线路,用电应使用三级箱,漏电保护齐全。
禁止使用破损电线。
防止设备损坏伤人和漏电伤人。
5•严禁酒后作业,严禁施工中打闹玩笑,严禁抛丢工具材料。
6•建筑垃圾要及时清理。
保持施工现场文明干净。
施工现场不能随地大小便。
7.工人进场要进行安全教育,并签安全协议书。
并设置专门安全员负责安全工作。
八•其他:
1•遵守总包方,施工现场各种规章制度及条例。
2•服从建设单位,监理监督指导。
附:U型卡子图
施工方案制作单位:滦县镇诚新型建材有限公司
间: 2017 年 7 月 8 日。
