湖南省建设工程定额计价办法第一章总则第一条为了规范我省工程计价行为,维护工程发包与承包双方的合法权益,满足工程量清单计价和定额计价的需要,依据《中华人民共和国招标投标法》、建设部107号部令《建筑工程施工发包与承包计价管理办法》及其他有关法律、法规等规定,结合我省实际情况,制定本办法。
第二条本省行政区域内进行招标投标的建筑工程、装饰工程、安装工程、市政工程、园林绿化工程、仿古建筑工程均应遵守本办法。
本办法包括《湖南省建设工程量清单计价办法》(以下简称清单计价)和《湖南省建设工程定额计价办法》(以下简称定额计价)。
采用清单计价或定额计价,由发包人根据有关法律法规等规定在招标文件或合同中予以明确。
第三条本办法所称工程量清单计价是指采用工程量清单项目及相应的综合单价计价为主的办法。
本办法所称定额计价是指采用单位工程估价表或单位工程基价表及相关取费标准计价的办法。
第二章工程量清单及其计价第四条工程量清单(一)工程量清单是招标文件的组成部分,是依据本办法统一规定编制的拟建工程项目的明细清单。
(二)工程量清单由总说明、分部分项工程量清单、措施项目清单、其他项目清单等组成。
(三)工程量清单是编制标底和投标报价的依据,是签订工程合同、拨付工程价款和办理工程结算的基础。
第五条工程量清单编制(一)工程量清单必须由具有相应工程造价咨询资质的单位编制。
(二)工程量清单依据本办法、招标范围的有关要求、设计文件和施工现场实际情况进行编制。
(三)工程量清单项目及计量规则如有缺项,可作补充,并报省工程造价管理机构备案。
第六条工程量清单计价(一)工程量清单计价是指按本办法编制招标标底,、投标报价、签订工程合同价款和办理工程结算计价的活动。
(二)工程量清单计价应依据现行设计规范、施工验收规范、质量评定标准等综合考虑。
(三)标底必须由招标人委托具有相应工程造价咨询资质的单位,依据招标文件中工程量清单和有关要求,结合施工现场情况、合理的施工方法,按照省建设厅发布的现行定额和市场价格进行编制。

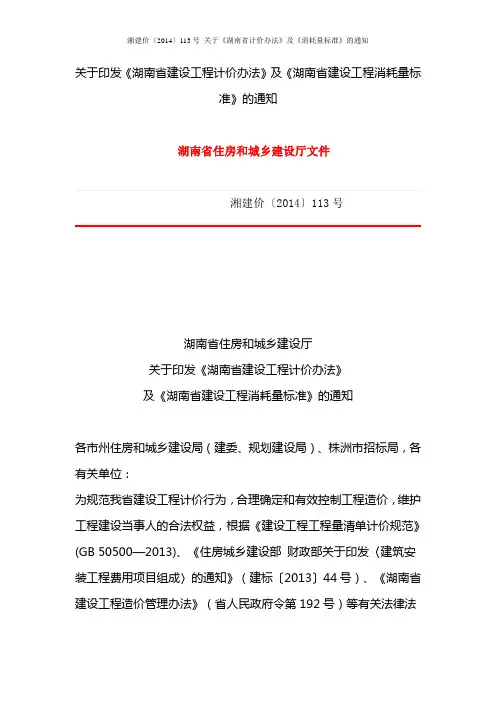

关于印发《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》的通知湖南省住房和城乡建设厅文件湘建价〔2014〕113号湖南省住房和城乡建设厅关于印发《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》的通知各市州住房和城乡建设局(建委、规划建设局)、株洲市招标局,各有关单位:为规范我省建设工程计价行为,合理确定和有效控制工程造价,维护工程建设当事人的合法权益,根据《建设工程工程量清单计价规范》(GB 50500—2013)、《住房城乡建设部财政部关于印发〈建筑安装工程费用项目组成〉的通知》(建标〔2013〕44号)、《湖南省建设工程造价管理办法》(省人民政府令第192号)等有关法律法规,结合本省实际情况,我厅组织制定了《湖南省建设工程计价办法》(以下简称“计价办法”》)及《湖南省建筑工程消耗量标准》、《湖南省建筑装饰装修工程消耗量标准》、《湖南省安装工程消耗量标准》、《湖南省市政工程消耗量标准》、《湖南省仿古建筑及园林景观消耗量标准》(以下总称“消耗量标准”),现印发给你们,并就有关事项通知如下:一、“计价办法”及“消耗量标准”适用于湖南省行政区域内的建筑工程、装饰工程、安装工程、市政工程、仿古建筑及园林景观工程发承包及实施阶段的计价。
二、本省行政区域内的建筑工程、装饰工程、安装工程、市政工程(包括城市轨道交通工程)、仿古建筑及园林景观工程的工程计价不论资金来源,均应采用工程量清单计价。
三、施工图预算(招标控制价或标底价、或合理价)应按照“计价办法”及“消耗量标准”的规定编制,除合理价可按有关规定比例下浮以外,其余的均不应上调或下浮。
四、为确保建设工程计价的准确性,施工图预算(招标控制价)、竣工结算、投标报价等工程造价成果文件应使用通过省建设工程造价管理机构符合性评测合格的软件编制。
对于使用盗版、未经符合性评测或评测不合格软件的单位和个人,各级建设工程造价管理机构应当要求其停止使用或者予以纠正。
《湖南省建设工程计价办法》及有关工程消耗量标准统一解释汇总《湖南省建设工程计价办法》解释汇总1、“检验试验费”计费标准如何确定?其费用是否进入工程总造价?根据《建设工程质量检测管理办法》(建设部令第141号)的规定,建设工程的“质量检测业务,由工程项目建设单位委托具有相应资质检测机构进行检测。
”据此规定,“检验试验费”的检测内容不得委托无相应资质的工程承包单位进行检测。
因此,工程招标投标时其“检验试验费”可不予考虑,在施工过程中发生的检测内容,由建设单位按照省物价局湘价服[2005]138号文件规定以及合同约定向受委托的建设工程质量检测机构支付其费用。
即施工过程中发生的“检验试验费”由建设单位承担。
2、冬雨季施工增加费如何列项进入工程造价?冬雨季施工增加费是指冬雨季施工时,为确保工程质量所采取的防寒、防雨措施的人工、材料费用,但不包括砼中掺用外加剂,其冬雨季施工增加费在施工措施项目费中列项计算。
招标单位编制标底或上限值时,可按分部分项工程量清单费的1.60‰计入工程总造价;投标人在投标报价时可根据工程具体情况予以计取。
3、招标人在工程报建时,缴纳的规费以及招标人供应的商品砼等材料、半成品、成品是否应计入综合单价及工程总造价?招标人缴纳的规费以及招标人提供的材料、半成品、成品应计入综合单价及工程总造价。
其缴纳的规费及材料等价款可抵扣工程进度款或在财务结算中扣除,具体方法双方在合同中约定。
4、施工措施项目费中的脚手架等项目费是否与工程安全防护、文明施工措施费有关项目重复?不重复。
计价办法第51页工程安全防护、文明施工措施费费率表应为“工程安全防护、文明施工措施增加费费率表。
”一般工程现场围挡、现场临时性围墙费用包括在安全防护、文明施工措施项目费内,一般不另计算。
5、计价办法第15页安装工程施工措施项目费中的采暖、空调系统调试费与清单项目采暖工程系统调整等项目是否重复?第15页第6条采暖、空调系统调试费取消,按分部分项工程量清单计价。

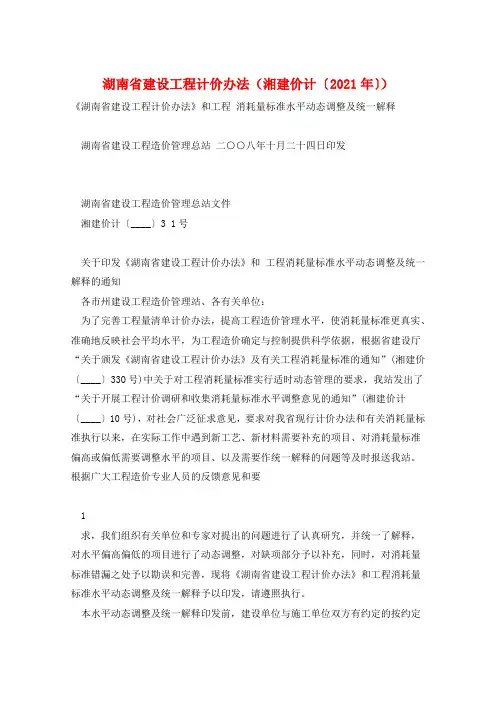

湖南省建设工程计价办法(湘建价计〔2021年〕)《湖南省建设工程计价办法》和工程消耗量标准水平动态调整及统一解释湖南省建设工程造价管理总站二○○八年十月二十四日印发湖南省建设工程造价管理总站文件湘建价计〔____〕3 1号关于印发《湖南省建设工程计价办法》和工程消耗量标准水平动态调整及统一解释的通知各市州建设工程造价管理站、各有关单位:为了完善工程量清单计价办法,提高工程造价管理水平,使消耗量标准更真实、准确地反映社会平均水平,为工程造价确定与控制提供科学依据,根据省建设厅“关于颁发《湖南省建设工程计价办法》及有关工程消耗量标准的通知”(湘建价〔____〕33O号)中关于对工程消耗量标准实行适时动态管理的要求,我站发出了“关于开展工程计价调研和收集消耗量标准水平调整意见的通知”(湘建价计〔____〕10号),对社会广泛征求意见,要求对我省现行计价办法和有关消耗量标准执行以来,在实际工作中遇到新工艺、新材料需要补充的项目、对消耗量标准偏高或偏低需要调整水平的项目、以及需要作统一解释的问题等及时报送我站。
根据广大工程造价专业人员的反馈意见和要1求,我们组织有关单位和专家对提出的问题进行了认真研究,并统一了解释,对水平偏高偏低的项目进行了动态调整,对缺项部分予以补充,同时,对消耗量标准错漏之处予以勘误和完善,现将《湖南省建设工程计价办法》和工程消耗量标准水平动态调整及统一解释予以印发,请遵照执行。
本水平动态调整及统一解释印发前,建设单位与施工单位双方有约定的按约定执行,已办理工程结算的不予调整。
前期解释与本解释有出入的以本解释为准。
为便于社会使用,我们已将该通知上网,查询或下载请登陆湖南省建设工程造价信息网(网址:)。
二○○八年十月二十四日抄报:省建设厅2一、水平调整及统一解释(一)建设工程计价办法1、发包方或发包方委托咨询单位编制的工程量清单,如有漏项、错算,其工程量是否可以调整?按照国家工程量清单计价规范以及《湖南省建设工程计价办法》(湘建价[____]330号)第九条规定“工程量清单中所列工程数量仅作为投标的共同基础,工程款结算应按实际完成的工程量确定”。
关于2020《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》的解读为规范我省建设工程计价行为,合理确定和有效控制工程造价,维护工程建设当事人的合法权益,根据《建筑工程施工发包与承包计价管理办法》(住建部令第16号)、《住房城乡建设部财政部关于印发〈建筑安装工程费用项目组成〉的通知》(建标〔2013〕44号)等有关法律法规,结合本省实际情况,由省造价总站组织制定和编制了《湖南省建设工程计价办法》(以下简称“计价办法”)、及《湖南省建设工程消耗量标准》(以下简称“消耗量标准”),现就有关问题作:一、编制“计价办法”及“消耗量标准”的必要性2014年《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》颁发以来,国家法律法规、环境保护、安全生产相关政策已发生了较大变化;工程造价改革不断深化,住房和城乡建设部新《建设工程工程量清单计价规范》即将出台,其征求意见稿提出绿色施工安全防护措施费、建筑信息模型BIM应用等许多新理念,并对原国家2013版建设工程工程量清单计价规范进行大量变革;在国家科技进步的推动下,新材料、新工艺不断涌现,施工机具机械智能化水平不断提高,2014消耗量标准施工工艺及造价水平已经脱离市场实际。
随着社会不断发展,国家对生态环境保护、大气污染防治、建筑节能的越来越重视,相关政策文件相继出台,人们对居住水平、环境美化要求不断提高,不再满足于基本居住功能,建筑智能化水平和休闲娱乐功能不断提高,原有的计价依据已经不能满足需要。
为合理确定和有效控制新时期的建设工程造价,我站集中全省行业力量组织了市州造价站、中建五局、湖南省第六工程有限公司、湖南省大地咨询有限公司等单位通过大量的政策研究及市场调研,编制了2020计价办法及消耗量标准。
二、“计价办法”及“消耗量标准”主要内容:新编“计价办法”包括:总则、术语、一般规定、工程量清单编制、招标控制价、投标报价、合同价款约定、工程计量、合同价款调整、合同价款期中支付、竣工结算与支付、合同价款争议的解决、工程计价资料与档案、共计十三章,50节,327条。

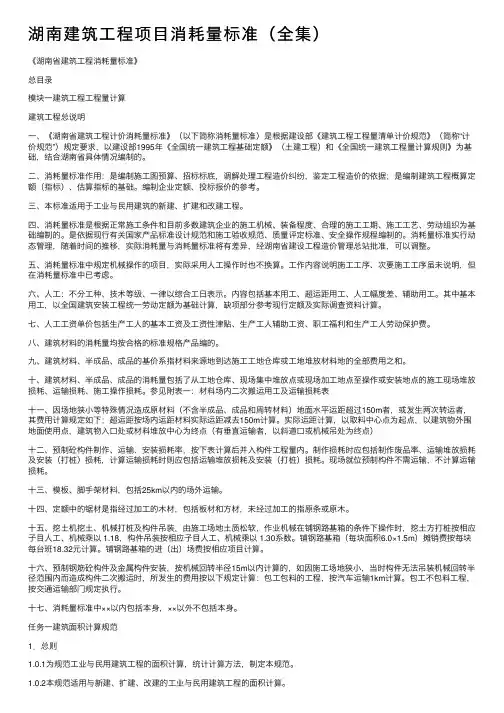

湖南建筑⼯程项⽬消耗量标准(全集)《湖南省建筑⼯程消耗量标准》总⽬录模块⼀建筑⼯程⼯程量计算建筑⼯程总说明⼀、《湖南省建筑⼯程计价消耗量标准》(以下简称消耗量标准)是根据建设部《建筑⼯程⼯程量清单计价规范》(简称“计价规范”)规定要求,以建设部1995年《全国统⼀建筑⼯程基础定额》(⼟建⼯程)和《全国统⼀建筑⼯程量计算规则》为基础,结合湖南省具体情况编制的。
⼆、消耗量标准作⽤:是编制施⼯图预算、招标标底,调解处理⼯程造价纠纷,鉴定⼯程造价的依据;是编制建筑⼯程概算定额(指标)、估算指标的基础。
编制企业定额、投标报价的参考。
三、本标准适⽤于⼯业与民⽤建筑的新建、扩建和改建⼯程。
四、消耗量标准是根据正常施⼯条件和⽬前多数建筑企业的施⼯机械、装备程度、合理的施⼯⼯期、施⼯⼯艺、劳动组织为基础编制的。
是依据现⾏有关国家产品标准设计规范和施⼯验收规范、质量评定标准、安全操作规程编制的。
消耗量标准实⾏动态管理,随着时间的推移,实际消耗量与消耗量标准将有差异,经湖南省建设⼯程造价管理总站批准,可以调整。
五、消耗量标准中规定机械操作的项⽬,实际采⽤⼈⼯操作时也不换算。
⼯作内容说明施⼯⼯序、次要施⼯⼯序虽未说明,但在消耗量标准中已考虑。
六、⼈⼯:不分⼯种、技术等级、⼀律以综合⼯⽇表⽰。
内容包括基本⽤⼯、超运距⽤⼯、⼈⼯幅度差、辅助⽤⼯。
其中基本⽤⼯,以全国建筑安装⼯程统⼀劳动定额为基础计算,缺项部分参考现⾏定额及实际调查资料计算。
七、⼈⼯⼯资单价包括⽣产⼯⼈的基本⼯资及⼯资性津贴、⽣产⼯⼈辅助⼯资、职⼯福利和⽣产⼯⼈劳动保护费。
⼋、建筑材料的消耗量均按合格的标准规格产品编的。
九、建筑材料、半成品、成品的基价系指材料来源地到达施⼯⼯地仓库或⼯地堆放材料地的全部费⽤之和。
⼗、建筑材料、半成品、成品的消耗量包括了从⼯地仓库、现场集中堆放点或现场加⼯地点⾄操作或安装地点的施⼯现场堆放损耗、运输损耗、施⼯操作损耗。
参见附表⼀:材料场内⼆次搬运⽤⼯及运输损耗表⼗⼀、因场地狭⼩等特殊情况造成原材料(不含半成品、成品和周转材料)地⾯⽔平运距超过150m者,或发⽣两次转运者,其费⽤计算规定如下;超运距按场内运距材料实际运距减去150m计算。

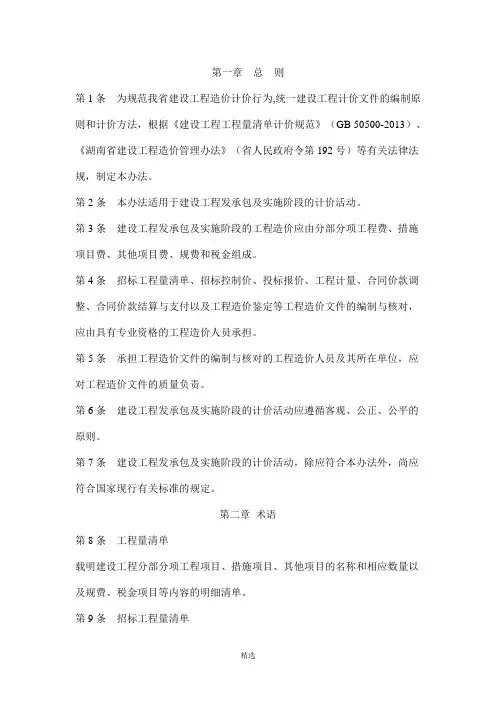

第一章总则第1条为规范我省建设工程造价计价行为,统一建设工程计价文件的编制原则和计价方法,根据《建设工程工程量清单计价规范》(GB 50500-2013)、《湖南省建设工程造价管理办法》(省人民政府令第192号)等有关法律法规,制定本办法。
第2条本办法适用于建设工程发承包及实施阶段的计价活动。
第3条建设工程发承包及实施阶段的工程造价应由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
第4条招标工程量清单、招标控制价、投标报价、工程计量、合同价款调整、合同价款结算与支付以及工程造价鉴定等工程造价文件的编制与核对,应由具有专业资格的工程造价人员承担。
第5条承担工程造价文件的编制与核对的工程造价人员及其所在单位,应对工程造价文件的质量负责。
第6条建设工程发承包及实施阶段的计价活动应遵循客观、公正、公平的原则。
第7条建设工程发承包及实施阶段的计价活动,除应符合本办法外,尚应符合国家现行有关标准的规定。
第二章术语第8条工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量以及规费、税金项目等内容的明细清单。
第9条招标工程量清单招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
第10条已标价工程量清单构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
第11条分部分项工程分部工程是单项或单位工程的组成部分,是按结构部位、路段长度及施工特点或施工任务将单项或单位工程划分为若干分部的工程;分项工程是分部工程的组成部分,是按不同施工方法、材料、工序及路段长度等将分部工程划分为若干个分项或项目的工程。
第12条措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中的技术、生活、安全、环境保护等方面的项目。
第13条项目编码分部分项工程和措施项目清单名称的阿拉伯数字标识。
湖南省住房和城乡建设厅关于印发2020《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》的通知文章属性•【制定机关】湖南省住房和城乡建设厅•【公布日期】2020.04.15•【字号】湘建价〔2020〕56号•【施行日期】2020.10.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】工程质量安全监管正文湖南省住房和城乡建设厅关于印发2020《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》的通知湘建价〔2020〕56号各市州住房和城乡建设局,各有关单位:根据《建筑工程施工发包与承包计价管理办法》(住建部令第16号)《中华人民共和国环境保护税法》《住房城乡建设部财政部关于印发〈建筑安装工程费用项目组成〉的通知》(建标〔2013〕44号)《住房和城乡建设部关于印发<建设工程定额管理办法>的通知》(建标〔2015〕230号)等有关法律法规,结合本省实际情况,我厅组织制定了《湖南省建设工程计价办法》(以下简称“计价办法”》)及《湖南省建设工程消耗量标准》(以下总称“消耗量标准”),其中“消耗量标准”包括《湖南省房屋建筑与装饰工程消耗量标准》《湖南省安装工程消耗量标准》《湖南省市政工程消耗量标准》《湖南省市政排水设施维护工程消耗量标准》《湖南省仿古建筑工程消耗量标准》《湖南省园林绿化工程消耗量标准》,现印发给你们,并就有关事项通知如下:一、“计价办法”与“消耗量标准”配套使用,“计价办法”及“消耗量标准”适用于湖南省行政区域内的建筑工程、装饰工程、安装工程、市政工程、市政排水设施维护工程、仿古建筑工程、园林绿化工程发承包及实施阶段的工程计价。
二、本通知自2020年10月1日开始施行,我厅2014年颁布的《湖南省建设工程计价办法》及《湖南省建设工程消耗量标准》(湘建价〔2014〕113号)《湖南省装配式建设工程消耗量标准(试行)》(湘建价〔2016〕237号)《湖南省城市地下综合管廊工程消耗量标准(试行)》(湘建价〔2018〕212号)及与之配套的取费文件、补充定额、解释说明同时废止。
1、原统一解释汇总 1~3 辑是否合用《湖南省建设工程工程量清单计价办法》(以下简称湘建价〔2022〕406 号文)?以下解释条款仍然合用于湘建价〔2022〕406 号文:第 1 辑(湘建价计 34 号文):1 条、 2 条、 4 条、 5 条、 7 条、 8 条、 10 条、11 条;第 2 辑(湘建价计 31 号文):1 条、 4 条;第 3 辑(湘建价计 29 号文) 1 至 9 条全部。
此外,对其工程消耗量标准的解释仍然合用.2、工程量清单计价办法及统一解释汇编第 111 页第 9 条解释明确了一个清单项目名称内,有两个或者两个以上专业工程内容,其取费标准按清单项目名称取费标准计算相关费用。
其人工工资单价是按清单项目计取还是按不同专业分别计算?其人工工资单价按清单项目相应专业工程工资单价计取。
3、湘建价〔2022〕406 号文新的计价办法颁布发执行后,其总包单位向分包单位收取的配套费标准及计费标准如何确定?工程配套费以分部份项工程费为计算基础:电梯、空调专业 2%-4%;其他专业 2%-3%。
总承包服务费按湘建价〔2022〕406 号文 65 条规定执行。
其具体内容详见原交底资料 5 页 1 条规定。
4、以人工费为取费基础的工程,其人工费是否包括机械台班费中的人工费?不包括.机械台班费中的人工费属机械台班费;同样,以人工费总额为取费基础的规费,也不包括机械台班费中的人工费。
5、混凝土工程中的模板竹胶合板是按 15mm 厚双面覆膜计算摊销量的,如实际施工采取 12mm 以内的,其消耗量及价格如何计取调整?模板摊销量仍按消耗量标准的摊销量计算;模板竹胶合板的价差按 15mm 厚双面覆膜价格调整。
二、建造面积设计三面为墙体,一面为栏杆或者栏板的空中花园,如何计算面积?有永久性顶盖和入园门的空中花园可参照第 2 辑入户花园的建造面积规定计算,即:第一部份以栏杆或者栏板外边线 1.5m 以内部份按 1/2 面积计算建造面积;第二部份以栏杆或者栏板外边线超过 1。
《湖南省建设工程计价办法》及有关工程消耗量标准统一解释汇总《湖南省建设工程计价办法》解释汇总1、“检验试验费”计费标准如何确定?其费用是否进入工程总造价?根据《建设工程质量检测管理办法》(建设部令第141号)的规定,建设工程的“质量检测业务,由工程项目建设单位委托具有相应资质检测机构进行检测。
”据此规定,“检验试验费”的检测内容不得委托无相应资质的工程承包单位进行检测。
因此,工程招标投标时其“检验试验费”可不予考虑,在施工过程中发生的检测内容,由建设单位按照省物价局湘价服[2005]138号文件规定以及合同约定向受委托的建设工程质量检测机构支付其费用。
即施工过程中发生的“检验试验费”由建设单位承担。
2、冬雨季施工增加费如何列项进入工程造价?冬雨季施工增加费是指冬雨季施工时,为确保工程质量所采取的防寒、防雨措施的人工、材料费用,但不包括砼中掺用外加剂,其冬雨季施工增加费在施工措施项目费中列项计算。
招标单位编制标底或上限值时,可按分部分项工程量清单费的1.60‰计入工程总造价;投标人在投标报价时可根据工程具体情况予以计取。
3、招标人在工程报建时,缴纳的规费以及招标人供应的商品砼等材料、半成品、成品是否应计入综合单价及工程总造价?招标人缴纳的规费以及招标人提供的材料、半成品、成品应计入综合单价及工程总造价。
其缴纳的规费及材料等价款可抵扣工程进度款或在财务结算中扣除,具体方法双方在合同中约定。
4、施工措施项目费中的脚手架等项目费是否与工程安全防护、文明施工措施费有关项目重复?不重复。
计价办法第51页工程安全防护、文明施工措施费费率表应为“工程安全防护、文明施工措施增加费费率表。
”一般工程现场围挡、现场临时性围墙费用包括在安全防护、文明施工措施项目费内,一般不另计算。
5、计价办法第15页安装工程施工措施项目费中的采暖、空调系统调试费与清单项目采暖工程系统调整等项目是否重复?第15页第6条采暖、空调系统调试费取消,按分部分项工程量清单计价。
6、城市防洪工程按建设部规定执行水利定额,另外我省冬季气温不会太低,一般不会搞城市集中供热,建议删掉?计价办法第51页、52页项目名称中的“集中供热”、“防洪堤”可以删掉。
7、人工挖孔桩、护壁桩、锚杆桩等是按建筑工程取费标准执行还是按打桩工程取费标准执行?机械打预制钢筋砼桩、灌注桩、挤密桩、护壁桩、锚杆桩、止水帷幕桩、强夯地基工程、以及人工挖孔桩、洛阳铲桩(人工成孔桩)均按机械打桩工程取费标准执行。
8、在“分部分项工程量清单”表中可否增加项目特征内容?项目特征内容可由清单编制人按照分部分项工程量清单编排顺序,在工程量清单项目名称下面增加项目特征内容。
可参考下表式样。
分部分项工程量清单工程名称:××工程第1页共1页序号项目编码项目名称及特征计量单位工程数量1010101001001平整场地(1)挖填二、三类土(2)5m以内就地填挖找平m22010101003001挖基础土方(1)挖三类条形基础土方(2)弃土运距约30米(3)基槽尺寸及工作面尺寸等详见结施××号图纸m33010401001001现浇砼带形基础(1)垫层为10cm厚C10砾40砼(2)带形基础为C25砾40砼(3)基础尺寸等详见结施××号图纸m3…………………………………………………………9、计价办法第47、48页工程预(结)算表两表分别用于什么专业工程?其定额编号是指什么定额?表2-1适用于主材单独计价、未进基价的项目(主要是安装工程),表2-2适用于主材进入基价的项目,表中的“定额编号”指消耗量标准项目编号,可删掉“定额”两字。
10、关于铁件、组合钢模板等其型材比例、加工费如何取定?模板锯材按杉木还是松木计算?(1)型材比例按以下规定计算:①普通铁件其型材比例:10mm厚钢板58.30%、50×4角钢15.90%、Φ14圆钢25.80%。
②加工铁件(需经车、钻床等加工的铁件)其型材比例:10mm厚钢板45.00%、50×4角钢30.00%、Φ18圆钢25.00%③组合钢模板其型材比例:4mm厚钢板83.00%、扁钢17.00%。
④支撑钢管及扣件型材比例:焊接钢管67.00%、普通铁件9.00%、加工铁件24.00%。
(2)加工费按以下规定计算:①普通铁件、组合钢模板按金属小型零星构件制作项目的人工费、辅材费、机械费计算。
②加工铁件参照钢滑模制作项目的人工费、辅材费、机械费计算。
③支撑钢管及扣件的预算价格分别按焊接钢管、普通铁件、加工铁件的比例及预算价格综合计算,其中焊接钢管另加8%的加工费。
④钢模板的零星卡具参照加工铁件的单价计算。
(3)模板锯材按50%的杉木锯材和50%的松木锯材综合取定。
11、招标人应提供工程安全防护、文明施工措施项目清单,投标人按照招标人提供的项目清单单独列项、单独报价,这里所指的“项目清单”与“单独列单、单独报价”应包括哪些内容?按照省建设厅湘建价(2006)451号文的规定,工程安全防护、文明施工措施费包括文明施工费、环境保护费、临时设施费、安全施工费四项19个子项。
招标人在提供“项目清单”时,可用“工程安全防护、文明施工措施费”表述;投标人编制投标报价时应按“文明施工费、环境保护费、临时设施费、安全施工费”四个项目分别列项、分别报价。
一、建筑工程解释汇总1、管道沟槽开挖是否按第6页第5条规定计算?管道沟槽执行《湖南省市政工程消耗量标准》相应子目。
2、钢筋笼如何计算工程量和套用消耗量标准?首先按第四章钢筋制作、安装子目计算制作、绑扎成钢筋笼费用;然后按第二章钢筋笼安放子目计算安放钢筋笼费用。
3、预应力管桩如何套用消耗量子目?按《湖南省市政工程消耗量标准》第三章桥梁工程的相应子目执行。
4、摆喷桩如何套用消耗量子目?按《湖南省市政工程消耗量标准》第四章隧道工程中高压旋喷注浆相应子目执行。
5、冲孔灌注桩执行什么子目?按钻孔灌注桩相应子目执行。
6、如何判别毛石、细料石、粗料石?根据《砖石工程施工及验收规范》条文中明确,料石砌体所用的料石,按其加工面的平整度分为细料石、半细料石、粗料石和毛石四种。
料石各面加工应符合下表规定料石各面的加工要求项次料石种类外露面及相接周边的表面凹入深度叠砌面和接砌面的表面凹入深度1 细料石不大于2毫米不大于10毫米2 半细料石不大于10毫米不大于15毫米3 粗料石不大于20毫米不大于20毫米4 毛料石稍加修整不大于25毫米注:①相接周边的表面系指叠砌面、接砌面与外露面相接处20-30毫米范围内的部分。
②如设计对外露面有特殊要求,应按计算要求加工。
各种砌筑用石料的宽度,厚度均不宜小于20厘米,长度不宜大于厚度4倍。
料石加工的允许偏差应符合下表规定项次料石种类充许偏差宽度、厚度(毫米)长度(毫米)1细料石半细料石±3±52 粗料石±5±73 毛料石±10±15注:如设计有特殊要求,应按设计要求加工。
7、连接轻质隔墙的钢丝网应如何套用消耗量标准?钢丝网的消耗量标准按每平方米耗工0.05工日,钢丝网1.05㎡,其他费用3元计算。
8、商品砼运至施工现场后采用人力双轮车转运至浇捣地点,如何套用消耗量标准?(1)其他构件A4-102至A4-113子目按上册305页第3条说明执行。
(2)除其他构件外的桩、基础、梁、板、柱墙现浇及预制构件确定现场运输及浇砼的费用,按相应消耗量标准子目扣除浇拌机台班数量、并按10m3砼构件扣5.58工日。
(3)采用泵送商品砼的施工损耗率1.5%。
9、沟槽断面中砼构件是否扣除穿线管的体积?埋管断面合计面积超过砼构件断面3%以上的部分应扣除工程量(3%以内的部分不扣除)。
10、没有混凝土化粪池子目,如何计价?分构件基础、墙、板等分别套用相应子目。
11、第2 5 4页钢筋运输是指“加工厂至操作地点的运输”,还是“现场加工点至操作地点的运输”?2 5 4页第四节钢筋运输指“加工厂至工地的运输”。
现场如现场签证发生超运距按总说明第十一条有关规定执行。
12、地下室构件掺入UEA等膨胀剂,如何计算费用?不论混凝土中掺入何种外加剂,混凝土原则应按实验室配制的配合比计算。
13、标准图中聚氨酯隔汽层标准注厚2或1,如何套用子目?标准为1厚者,按A8-62子目乘以系数0.6执行。
2到1厚之间厚度依据厚度插值计算。
14、建筑工程翻挂安全网如何套用消耗量标准?《建设工程施工安全技术操作规程》规定,严禁用安全立网代替安全平网(即翻挂安全网)。
首层安全平网安装高度,其网体最低点距离地面最小距离不宜小于4m,与下方物体的距离不小于3m。
网的宽度应不小于5m。
每道层间网的距离,不得大于10m。
层间网及随层网安装时,网面宜外高里低,与水平面夹角约为15°。
层间网及随层网的安装宽度,推荐3m宽的平网安装后其水平投宽约2.5m。
翻挂安全网包括层间平网及随层平网,施工组织设计未明确时,工程量计算每层平网搭设长按外墙中心线每边各加2米,宽按2.5米计算。
消耗量标准套用安全网挑出式A11-47至A11-49相应子目。
15、建筑工程施工措施项目表中建筑外脚手架包括的内容?外墙的钢筋砼柱、墙、梁计算了外架是否要计算里脚手架?(1)建筑工程施工措施项目表中建筑外脚手架清单项目应包括外脚手架、依附斜道、上料平台、护卫栏杆、卷扬机架(采用卷扬机作垂直运输机械时)安全网等作业。
(2)外墙的钢筋砼柱、墙、梁计算了外脚架后,不再重复计算里脚手架。
16、在施工组织设计未明确时,外脚手架长度如何计算?按外墙中心线每边各加2米计算。
17、支模超高增加费消耗量标准如何套用?支模高度超按3.6m考虑,每增加1m以内,直接套用相应的消耗量标准子目;每增加2m以内,按相应消耗量标准子目乘以2的换算系数;依次类推。
18、构筑物模板中0.5m3的池槽是指池槽的容积,还是混凝土体积?是指构件的外形体积。
19、砼构件的后浇带部分如何套用消耗量标准?套用砼的相应消耗量子目,同时,按不同部位增加清洗、除锈、凿毛用工,基础底板每延长米增加1 工日,其他部位每延长米增加0.5工日。
20、地下室采用止水对拉螺杆,如何处理?地下室采用止水对拉螺杆一次性使用,可按用量加2%的损耗计算调整消耗量子目中的铁件用量。
21、建筑物超高人工、机械降效费工程量计算复杂,如何简化计算?一个单位工程可按建筑面积加权计算出单一综合降效消耗量标准。
例如某工程檐口高度20米以内建筑面积500平方米,20米至40米标高建筑面积300平方米,40米至60米标高建筑面200平方米,则综合的人工降效消耗量的标准计算公式为:综合消耗量=(500平方米×0元/万元+300平方米×500元/万元+200平方米×600元/万元)÷[500+300+200]=(0+150000+120000)÷1000=270元/万元综合消耗量标准对应的工程量按以上部分汇总出的全部的人工费或机械费(不包括地下室和基础),且同时符合《湖南省建筑装饰装修工程消耗量标准》中册第516页说明第四条要求。
