废水池施工方案
- 格式:doc
- 大小:93.00 KB
- 文档页数:15

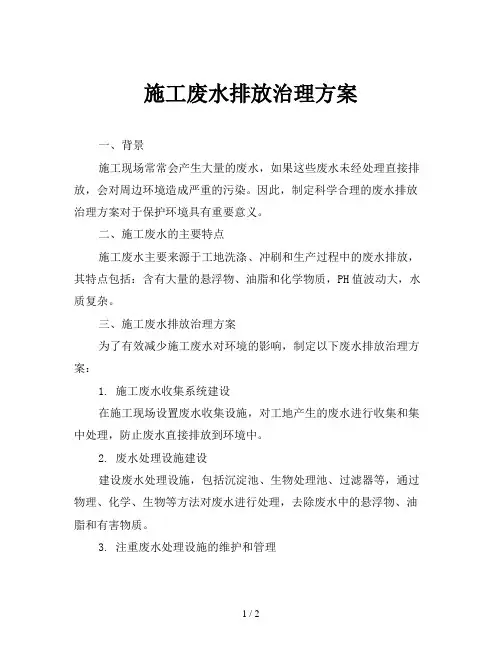

施工废水排放治理方案
一、背景
施工现场常常会产生大量的废水,如果这些废水未经处理直接排放,会对周边环境造成严重的污染。
因此,制定科学合理的废水排放治理方案对于保护环境具有重要意义。
二、施工废水的主要特点
施工废水主要来源于工地洗涤、冲刷和生产过程中的废水排放,其特点包括:含有大量的悬浮物、油脂和化学物质,PH值波动大,水质复杂。
三、施工废水排放治理方案
为了有效减少施工废水对环境的影响,制定以下废水排放治理方案:
1. 施工废水收集系统建设
在施工现场设置废水收集设施,对工地产生的废水进行收集和集中处理,防止废水直接排放到环境中。
2. 废水处理设施建设
建设废水处理设施,包括沉淀池、生物处理池、过滤器等,通过物理、化学、生物等方法对废水进行处理,去除废水中的悬浮物、油脂和有害物质。
3. 注重废水处理设施的维护和管理
定期对废水处理设施进行检查和维护,确保其正常运行,排放的水质符合环保标准。
4. 监测和报告
建立废水监测系统,定期对处理后的废水进行监测,记录监测数据并及时报告,以确保施工废水排放治理方案的有效实施。
5. 人员培训
为施工现场工作人员进行废水处理知识和操作技能的培训,提高他们的环保意识和废水处理能力。
6. 落实责任
明确施工废水排放治理的责任主体,划定各方责任边界,建立健全的责任追究机制,确保废水排放治理工作的有效开展。
四、总结
施工废水排放治理方案是施工现场环保工作的重要组成部分,通过科学合理的方案制定和严格执行,可以有效减少施工废水对环境的污染,实现可持续发展的目标。
希望施工单位能够重视施工废水排放治理工作,加大投入和管理力度,共同保护我们的环境和生态。

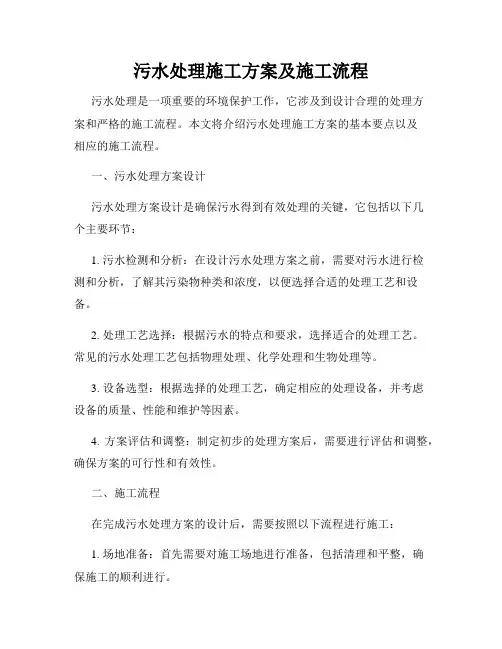

污水处理施工方案及施工流程污水处理是一项重要的环境保护工作,它涉及到设计合理的处理方案和严格的施工流程。
本文将介绍污水处理施工方案的基本要点以及相应的施工流程。
一、污水处理方案设计污水处理方案设计是确保污水得到有效处理的关键,它包括以下几个主要环节:1. 污水检测和分析:在设计污水处理方案之前,需要对污水进行检测和分析,了解其污染物种类和浓度,以便选择合适的处理工艺和设备。
2. 处理工艺选择:根据污水的特点和要求,选择适合的处理工艺。
常见的污水处理工艺包括物理处理、化学处理和生物处理等。
3. 设备选型:根据选择的处理工艺,确定相应的处理设备,并考虑设备的质量、性能和维护等因素。
4. 方案评估和调整:制定初步的处理方案后,需要进行评估和调整,确保方案的可行性和有效性。
二、施工流程在完成污水处理方案的设计后,需要按照以下流程进行施工:1. 场地准备:首先需要对施工场地进行准备,包括清理和平整,确保施工的顺利进行。
2. 基础工程:进行基础工程建设,包括地基处理、基础设施建设等。
确保处理设备的安全稳定运行。
3. 管道铺设:按照设计要求,在场地内铺设相应的管道网络,确保污水的流动畅通和分流。
4. 设备安装:按照设计方案和要求,安装处理设备,包括泵站、反应器、沉淀池等。
5. 电气连接:根据处理设备的电气需求,进行电气连接和调试,确保设备的正常运行。
6. 导管连接:将处理设备与管道连接,确保污水的顺利进出和处理。
7. 调试和测试:完成设备安装和连接后,进行设备的调试和测试,确保其正常运行和处理效果。
8. 运行维护:正式投入运行后,对处理设备进行定期维护和保养,确保其长期的有效运行。
三、安全与环保措施在污水处理施工过程中,需要重视安全和环保问题,采取相应的措施以确保工作的安全可靠和环境的保护。
1. 安全防护:施工人员需佩戴必要的安全防护装备,如安全帽、防护眼镜和手套等,确保工作安全。
2. 废水处理:施工过程中产生的废水需要得到合理的处理,以防止对周边环境的污染。
第1篇1.1 项目名称:XX小区化粪池工程施工1.2 工程地点:XX小区1.3 工程规模:本工程共需新建化粪池10座,单座化粪池容积为10立方米。
1.4 工程期限:60天1.5 工程质量:按照国家相关标准和规范执行,确保工程质量达到合格标准。
二、施工组织设计2.1 施工队伍:由我公司组织一支具有丰富经验的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
2.2 施工设备:施工现场需配备挖掘机、装载机、混凝土搅拌车、平板运输车、挖掘机等设备。
2.3 施工材料:水泥、砂石、钢筋、砖块、防水材料、化工产品等。
三、施工工艺及方法3.1 施工准备(1)现场勘查:对施工现场进行勘查,了解地形地貌、周边环境、地下管线等情况。
(2)编制施工方案:根据现场勘查结果,编制详细的施工方案。
(3)办理相关手续:办理施工许可证、临时用电、临时用水等手续。
(4)组织施工队伍:组织施工队伍,进行技术交底和安全教育。
3.2 施工工艺(1)开挖基坑:根据设计图纸,确定化粪池位置,开挖基坑。
基坑深度应大于化粪池底部深度0.5米,宽度应大于化粪池底部宽度0.3米。
(2)基础处理:对基坑底部进行平整,清除杂物,铺设砂垫层。
(3)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(4)模板安装:安装模板,确保模板垂直、平整、牢固。
(5)混凝土浇筑:按照配合比,搅拌混凝土,浇筑混凝土,确保混凝土密实、均匀。
(6)防水处理:对化粪池内外进行防水处理,采用防水涂料或防水卷材。
(7)回填土:对化粪池周围进行回填土,分层压实。
3.3 施工方法(1)挖掘机开挖基坑:采用挖掘机进行基坑开挖,确保基坑尺寸准确。
(2)装载机配合:采用装载机配合挖掘机,将土方运至指定位置。
(3)混凝土搅拌车运输:采用混凝土搅拌车运输混凝土,确保混凝土质量。
(4)平板运输车运输:采用平板运输车运输钢筋、模板等材料。
四、施工质量控制4.1 材料质量控制:对水泥、砂石、钢筋、砖块、防水材料、化工产品等材料进行严格检验,确保材料质量符合规范要求。
污水池防水施工方案1. 引言污水池是用于收集和存储废水的容器,它起到减少污染物排放和保护环境的重要作用。
为了有效地防止污水泄漏和地下水的渗透,污水池必须进行防水处理。
本文将介绍一种有效的污水池防水施工方案。
2. 防水材料选择在选择防水材料时,需要考虑以下几个因素:•耐化学性:污水中包含各种有害化学物质,防水材料需要具有良好的耐化学性,以防止其受损。
•耐磨性:污水池是经常有人员出入的场所,防水材料需要具有足够的耐磨性,以防止因日常活动而造成的磨损。
•耐温性:污水池内温度较高,防水材料需要具备良好的耐温性,以防止其因高温而变形或破裂。
根据以上要求,建议选择聚氨酯防水涂料作为防水材料。
聚氨酯防水涂料具有优异的耐化学性、耐磨性和耐温性,能够有效抵抗污水的侵蚀。
3. 施工步骤3.1 准备工作在施工前,需要确保污水池的表面平整、干燥且无积水。
如果有积水,需要先将其清理干净。
此外,还需要清除表面的油污和灰尘,以确保防水涂料能够附着在污水池的表面。
3.2 防水涂料施工在施工中,可以按照以下步骤进行防水涂料的施工:1.首先,将防水涂料搅拌均匀,以确保涂料的质地一致。
2.使用刷子或辊涂将防水涂料均匀地涂布在污水池的表面。
在涂布时,要确保每一处都被覆盖到,避免遗漏。
3.在较大的裂缝和孔洞处,可以使用防水胶带进行加固。
胶带应完全粘贴在防水涂料上,以确保密封效果。
4.涂布完毕后,待防水涂料干燥后,可以考虑再涂一层防水涂料,以增强防水效果。
3.3 防水涂料的维护防水施工完成后,还需要定期进行维护,以确保防水涂料的功能持久有效。
以下是一些建议的维护事项:•定期检查污水池的漏水情况,如果发现漏水现象,需要及时进行修复。
•清理污水池的积水和污物,保持污水池的干燥和清洁。
•定期检查防水涂料的磨损情况,如果发现破损或磨损严重,需要重新施工防水涂料。
4. 总结污水池的防水施工是保护环境和减少污染的重要环节。
选择适当的防水材料,并按照正确的施工步骤进行施工,可以有效地防止污水泄漏和地下水的渗透。
水池施工方一、分项工程施工总体思路1. 混凝土工程根据本工程结构特点以及施工流水段划分后,水池底板和综合泵房一次浇筑混凝土量比较大,每施工段浇筑混凝土量约100mV次,基于以上情况,进行以下安排:本工程各项目混凝土,均由商品混凝土运输车运至各项目。
用汽车泵送至工作面。
其余均采用混凝土输送车运输到浇筑工作面。
2.模板工程结构工程质量要求很高,而结构外观质量取决于模板的质量;模板的设计体现大型化、系列化、通用性、整体刚度大、易操作、施工方便快捷的特点,能保证混凝土具有较高的外观质量。
为此除综合水池池内外模板采用全钢大模板外,其余构筑物基础、池(墙)壁、柱梁以600 系列新型组合钢模板为主局部配少量的小钢模和木模板,所有顶(底)板模板选用竹胶模板,碗扣式脚手架支承体系。
本工程所用大模板由金属结构厂设计加工,现场安装调试。
小异形木模板均现场制作。
3.钢筋工程根据钢筋工程总用量不大,但规格比较多,施工现场比较小的特点,钢筋的供应按计划分批进场,钢筋加工机械的选择体现快捷、高效原则。
例如钢筋冷拉机械选用钢筋冷拉调直机,它集冷拉、调直、下料于一体,精度高,降低人工,无废料,用本机加工钢筋占地面积小等优点。
为最大限度降低半成品在现场积压,钢筋的进场速度,钢筋加工速度与施工速度保持同步。
所有各项目用钢筋均由加工厂统一加工,各项目分别绑扎的方法施工。
池壁及底板环形钢筋现场连接采用钢套筒连接。
为保证异形钢筋的加工精确度,在加工场放 1 :1 大样确定。
4.脚手架工程由于本工程结构空间构件体积比较大,室内脚手架选用结构刚度比较大,施工快捷的碗扣式支承体系。
外脚手架选用钢管双排脚手架,外围用密目安全网封闭。
二、施工机械的选择1.起重机的选择根据本工程的结构特点、各单位工程的布局和施工要求,污水池在基础、主体阶段布置一台QUY50履带起重机,起重机24h运转,昼间安排支拆模板,绑扎钢筋,夜间辅助浇筑池墙混凝土。
底板一次浇筑混凝土约400用,采用汽车泵送混凝土。
一、工程概况本项目为某污水处理厂清淤工程,旨在对污水处理厂内的污泥进行清理,以提高污水处理效果,保障污水处理厂正常运行。
工程范围包括污泥池、污泥浓缩池、污泥脱水车间等区域。
二、施工准备1. 组织机构成立项目经理部,负责工程的组织、协调和管理工作。
项目经理部下设工程技术部、施工管理部、质量安全部、物资供应部等部门。
2. 人员配置根据工程规模和施工要求,配置足够的技术人员、施工人员、管理人员等。
3. 施工设备根据工程需求,配备挖掘机、装载机、自卸汽车、推土机、洒水车等施工设备。
4. 施工材料准备足够的清淤材料,如编织袋、防水布、防水涂料等。
5. 施工图纸和技术资料收集整理施工图纸和技术资料,确保施工过程中的技术要求得到满足。
三、施工工艺1. 污泥池清淤(1)采用挖掘机将污泥池内的污泥进行初步清理,将污泥堆放在指定区域。
(2)采用装载机将污泥装入自卸汽车,运至污泥浓缩池。
(3)对污泥池进行冲洗,清除池壁和池底的污泥。
2. 污泥浓缩池清淤(1)采用挖掘机将污泥浓缩池内的污泥进行初步清理,将污泥堆放在指定区域。
(2)采用装载机将污泥装入自卸汽车,运至污泥脱水车间。
(3)对污泥浓缩池进行冲洗,清除池壁和池底的污泥。
3. 污泥脱水车间清淤(1)采用挖掘机将污泥脱水车间内的污泥进行初步清理,将污泥堆放在指定区域。
(2)采用装载机将污泥装入自卸汽车,运至污泥处理场。
(3)对污泥脱水车间进行冲洗,清除池壁和池底的污泥。
四、施工质量控制1. 严格控制施工过程,确保清淤质量达到设计要求。
2. 加强施工过程中的质量检查,发现问题及时整改。
3. 严格按照施工图纸和技术规范进行施工,确保工程质量。
五、施工进度计划1. 施工准备阶段:10天2. 污泥池清淤阶段:15天3. 污泥浓缩池清淤阶段:10天4. 污泥脱水车间清淤阶段:10天5. 整体施工周期:45天六、施工安全措施1. 加强施工人员的安全教育培训,提高安全意识。
2. 严格执行施工现场的安全规章制度,确保施工安全。
雅培(上海)公司研发实验室迁建工程废水池FRP施工方案施工单位:柏诚工程(江苏)股份有限公司(盖章)编制:审核:批准:日期:2016 年05 月19 日目录第一章:编制说明 (1)第二章:工程综述 (3)第三章施工组织和施工管理方法 (4)第四章施工方案 (6)第五章:主要资源供应计划 (8)第六章质量保证计划 (9)第七章施工安全保证措施 (13)第八章消防及文明施工措施 (14)第一章:编制说明一、防腐工程施工编制要求本工程施工本着精心组织、科学统筹、强化管理、规范施工、优质高效、节约投资,确保安全、质量和工期的原则,编制本施工方案。
(1)根据防腐施工的特点,合理组织施工,统筹安排劳力、物资和机械设备,严格执行GB50212《建筑防腐蚀工程施工及验收规范》,确保施工顺利进行。
(2)根据本工程的技术要求和特点,制定科学合理的施工方案,严格按照国家颁布的技术标准及要求施工,确保工程质量全部达到国家现行的验收标准,工程一次验收合格率达到100%,工程质量等级达到优良,实现本工程创优规划的目标。
(3)细化各级安全生产责任制,杜绝一切责任事故,人员伤亡事故,重大机械事故,火灾事故以及工程质量事故,实现安全生产无事故目标。
(4)按照质量体系程序要求,运用现代化管理手段,强化内部管理,在确保工程工期、质量和安全的前提下,努力降低工程成本。
(5)做好文明施工和环境保护工作,创造良好的施工环境,建设文明工程。
二、编制依据(1)本工程的现场实际情况:介质类型、浓度、温度及水池深度。
地面使用情况。
(2)采用的规范规程:①材料选择GB1446——82纤维增强塑料性能试验方法总则GB9979——2005纤维增强塑料高低温力学性能试验准则GB3857——2005玻璃纤维增强热固性塑料耐化学介质试验方法GB1450.1——玻璃纤维增强塑料层间剪切强度试验方法GB3355——82纤维增强塑料纵横剪切试验方法GB2572——2005纤维增强塑料平均线膨胀系数试验方法②基层表面处理GB8923《涂装前钢材表面锈蚀等级和除锈等级》HG/T20587《化工建筑防腐蚀设计规定》GB50209《建筑地面施工及验收规范》GB50212《建筑防腐蚀工程施工及验收规范》③工程验收HGJ229《工业设备、管道防腐蚀工程施工及验收规范》GB50212《建筑防腐蚀工程施工及验收规范》。
一、方案概述本方案针对污水厂水池施工过程中的关键环节进行详细规划,确保施工质量、进度和安全性。
本工程位于XX地区,为钢筋混凝土特种结构,建筑耐火等级为三级,按7度抗震设防。
水池设计为矩形构筑物,钢筋、混凝土、模板量最大,抗渗要求高。
二、施工准备1. 人员准备:组织施工队伍,包括施工负责人、技术员、质检员、施工员等,明确各自职责。
2. 材料准备:根据设计要求,提前准备钢筋、混凝土、模板、止水带等材料,确保材料质量符合规范要求。
3. 设备准备:配置施工设备,如挖掘机、搅拌机、泵车、振动器、钢筋加工设备等,确保设备运行正常。
4. 测量准备:建立厂区内控制网,确定工程的定位和标高,对控制点采取有效措施加以保护。
三、施工方法1. 施工顺序:挖土、底板垫层、底板钢筋、止水带、底板模板、混凝土养护、池壁钢筋、止水带、池壁模板、混凝土养护、拆模、闭水。
2. 底板施工:- 挖土:按照设计要求进行土方开挖,确保基础平整、密实。
- 底板垫层:铺设垫层,厚度符合设计要求,平整度满足施工规范。
- 底板钢筋:按照设计图纸绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
- 止水带:安装止水带,确保密封性能良好。
- 底板模板:安装模板,确保模板平整、牢固。
- 混凝土浇筑:采用泵车进行混凝土浇筑,分层浇筑,振捣密实。
3. 池壁施工:- 池壁钢筋:按照设计图纸绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
- 止水带:安装止水带,确保密封性能良好。
- 池壁模板:安装模板,确保模板平整、牢固。
- 混凝土浇筑:采用泵车进行混凝土浇筑,分层浇筑,振捣密实。
4. 养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
5. 拆模、闭水:混凝土强度达到设计要求后,拆除模板,进行闭水试验,确保水池抗渗性能良好。
四、质量控制1. 材料质量:严格控制原材料质量,确保材料符合设计要求。
2. 施工过程:严格按照施工规范进行施工,确保施工质量。
污水处理项目施工方案(通用11篇)污水处理项目施工方案1为了加快县城区生活污水处理项目建设步伐,减少县城生活污水对黄河水质的污染,促进县城污染防治工作取得实效,按照县委、县政府工作要求,特制定本实施方案。
一、基本要求及原则按照“统筹兼顾、适度超前、一次规划、分期建设”的原则,以治理城区生活污水为重点,以改善城市居民生活环境,完善城市配套功能,提升城市品位为目标,解决环保问题,实现节能减排,推进生态建设。
二、建设目标及内容紧紧抓住污水处理厂被列为国家扶持建设项目,加大城市基础设施建设投入的历史机遇,积极争取项目资金,严把工程建设质量关,千方百计加快进度,完成项目投资__万元,确保在__年__月底前建成污水处理厂,年底前配套建设污水处理厂至县城主管道__KM。
三、保障措施(一)加强组织领导,健全工作机构为切实加强对县城生活污水处理项目建设的组织领导,加快建设步伐,成立以县政府分管领导为组长,相关部门负责人为组员的项目建设领导小组,协调、指导和督促项目建设工作,领导小组办公室设在__x,具体负责项目协调、组织、实施。
(二)注重资金调度,建立补偿机制在积极筹措地方配套资金的同时,出台__x污水处理费征收、使用和管理办法,建立污水处理费调整机制,统筹整合城维费、排污费、水资源费等各种资金,落实配套资金,建立财政补贴机制,保证合理的投资回报,确保县城污水处理设施正常运行。
(三)强化质量管理,加快工程进度严格实行项目法人制、工程监理制和合同管理制,确保项目建设质量和资金的合理使用,做到高标准设计、高质量施工,健全质量三级管理网络,倒排工期,抢抓进度,确保工程质量达标和进度任务落实。
(四)建立健全工作机制,完善责任追究制度为保障项目的顺利实施,一是建立项目监管机制,明确工程建设目标、时间节点,加大工程监管力度,监理、质检站与项目业主同时到位,确保工程建设真正落到实处;二是建立项目专项跟踪督查机制,形成定期督办、定期调度、定期通报制度;三是建立责任追究制度,对于因工作失误、推诿扯皮造成项目受损或延误的,按照规定追究相关单位和人员的责任。
污水处理池专项施工方案一、编制依据1、工程的施工合同及设计文件2、《建筑工程施工质量验收统一标准》GB50300-20133、《给水排水构筑物工程施工及验收规范》GB50141—20084、《混凝土结构工程施工质量验收标准》GB50204—20155、《砌体结构施工质量验收标准》GB50203-20116、《给水排水管道工程施工及验收规范》GB50268—20087、其他相关法律、法规及相关规范二、工程概况本工程为潘桥街道岷岗片截污纳管工程(Ⅱ标),污水处理池位于新岗桥东侧的环岛上,分为1#处理池、2#处理池、3#处理池、4#处理池,污水处理采用MBR工艺.污水池池体为钢筋混凝土结构,除1#处理池埋深4.5m处,其余埋深均为3.5m,设计废水处理量为500m3/d,污水经过处理后达标排放,就近排入潘桥河。
该工程污水处理系统采用厌氧-好氧-生物处理技术,能在8个小时内,将每天排放的500吨污水中的有害物质全部净化完毕,整个处理过程利用传感自动控制系统及污水的自然流动来控制,有污水时候自动开机,无污水时候自动停机,不需专人管理。
污水处理站为钢筋混凝土结构全地埋式型式,检查井和地平相平,风机房电控部分为地上式,设置在2#处理池上方.三、工程特点污水处理池采用大开挖施工,因位于河边,地下水较丰富,给工程建设带来一定影响,施工过程中基坑及时排水防止水池上浮以及临边支护至关重要.污水处理池对抗渗水要求高,必须按要求做好渗水试验.四、工程施工工艺流程污水处理池施工工艺流程图五、前期施工准备1、劳动力配备根据工期要求配备足够的施工力量,合理分工,科学管理,配备如下:1、土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工。
2、主体工程施工队:钢筋绑扎、模板安装、浇筑混凝土等施工。
3、管道施工队:主要负责进水、排水管道及其相关工程的施工。
4、设备安装施工队:有资质的专业公司进行设备的安装与调试。
目录第一章工程概况及指导思想 (2)一、工程概况 (2)二、施工原则及指导思想 (2)第二章施工方法 (3)一、土方开挖 (3)1、基坑放线 (3)2、土方开挖 (4)3、人工捡底 (5)4、基坑钎探 (5)5、基坑验收 (5)二、基坑支护 (6)三、基础垫层施工 (6)四、底板侧墙钢筋绑扎 (6)1、制作准备 (6)2、钢筋制作 (7)3、钢筋绑扎 (7)4、钢筋检查验收 (8)五、模板施工 (8)六、砼浇筑 (11)七、水池施工水平及垂直运输 (12)第四章施工进度计划及材料、劳动力计划 (12)一、施工计划 (12)二、材料计划、劳动力 (12)第三章安全、文明施工措施 (13)附工期进度计划施工平面图第一章工程概况及指导思想一、工程概况四川广能公司LNG项目消防废水收集池位于储罐区东北部,轴线长40m,轴线宽20m,大面积深2.90m(含外露±0.000以上0.20m),局部集水坑3.60m。
容积为2190m³,为池口金属防护栏杆露天水池,结构为钢筋砼现浇。
水池中部底板及侧墙通一道800宽C35细石膨胀砼后浇带。
水池垫层为100厚C15砼,底板厚为600,两侧壁厚300,均为C30(P6)防渗砼。
水池施工主体工程量大约为:机械挖土石方3200m³,人工回填土方1400m³,浇筑C15砼垫层100m ³,C30池底、壁砼710m³,制作安装钢筋78t。
工程环保等级为=a,底板下层钢筋保护层为40,底板上层钢筋保护层为350。
本工程总工期91天。
二、施工原则及指导思想该水池位于储罐区,基坑底部大部处于储罐区降水带水位影响线以上,虽在雨季施工,仍可充分利用储罐降水带影响水位节约投资施工成本。
结合后浇带施工周期较长,集水坑较深等情形决定:当基坑土方开挖至-3.00m时,沿基坑周距底板垫层外500外挖排水沟,并在水池集水坑与两侧后浇带水沟边外挖施工排水集水坑。
第1篇一、施工准备1. 施工图纸会审:组织施工、设计、监理等相关人员对施工图纸进行会审,明确施工技术要求、施工方案及施工质量标准。
2. 材料设备准备:根据施工图纸及施工方案,提前准备所需材料、设备,确保施工顺利进行。
3. 施工现场布置:根据施工图纸及施工方案,对施工现场进行合理布置,包括临时设施、材料堆场、施工道路等。
4. 施工人员培训:对施工人员进行技术培训,确保施工人员掌握施工技术及质量标准。
二、施工工艺1. 基坑开挖:根据施工图纸,按照设计要求进行基坑开挖,确保基坑尺寸及标高符合要求。
2. 基坑支护:针对不同地质条件,采用合适的基坑支护措施,确保基坑稳定。
3. 桩基施工:根据设计要求,进行桩基施工,确保桩基质量及承载力。
4. 地基处理:对地基进行加固处理,提高地基承载能力。
5. 结构施工:按照施工图纸,进行污水池主体结构施工,包括池壁、池顶、池底等。
6. 附属设施施工:对污水池附属设施进行施工,如进出口管道、排水管道、通风管道等。
7. 防水施工:对污水池进行防水处理,确保污水池不渗漏。
8. 砌筑施工:对污水池内壁进行砌筑,确保砌筑质量及稳定性。
9. 钢筋施工:按照设计要求,进行钢筋施工,确保钢筋间距、锚固等符合规范。
10. 混凝土施工:按照施工方案,进行混凝土浇筑,确保混凝土强度及质量。
三、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求及国家标准。
2. 施工过程控制:对施工过程进行严格监督,确保施工质量符合规范。
3. 质量验收:按照国家及行业标准进行质量验收,确保工程质量。
4. 施工记录:做好施工记录,包括施工日志、材料验收记录、质量验收记录等。
四、安全管理1. 施工现场安全防护:设置安全防护设施,确保施工现场安全。
2. 施工人员安全教育:对施工人员进行安全教育,提高施工人员安全意识。
3. 施工机械安全:确保施工机械安全运行,防止机械事故发生。
4. 施工现场应急救援:制定应急救援预案,确保发生安全事故时能够迅速有效地进行处置。
污水处理池施工方案污水处理池是一种用于处理废水的设备,常见于污水处理厂、工业生产和民用建筑等场所。
为了有效地处理废水,保护环境和人民的健康,下面是一个有关污水处理池施工方案的例子。
1. 环境评估和设计:在施工开始之前,需要进行一次全面的环境评估和设计。
这包括评估污水的种类和来源,确定所需的处理过程和设备,并根据这些信息进行污水处理池的设计。
2. 清理和准备工作:在开始施工之前,需要对施工现场进行清理和准备工作。
这包括清除现场上的障碍物和垃圾,确保施工区域干净整洁,并且没有任何影响施工的因素。
3. 地基处理和基础施工:在施工现场准备好之后,需要进行地基处理和基础施工。
这包括挖掘和平整施工区域,然后进行混凝土浇筑,以确保污水处理池具有稳固和耐久的基础。
4. 污水处理池建设:根据环境评估和设计,按照相应的规格和要求进行污水处理池的建设。
施工过程中需要注意材料的选择和质量控制,确保污水处理池的结构和性能符合设计要求。
5. 设备安装和调试:在污水处理池建设完成后,需要安装相应的设备,并进行调试和测试。
这包括安装污水泵、搅拌器、过滤器等设备,并调试设备的运行参数和设置。
6. 运行和维护:一旦污水处理池建设和设备安装完成,就可以开始污水处理的运行和维护工作。
这包括定期检查和清理设备,监测污水处理的效果,并采取相应的措施来保证污水处理的正常运行。
7. 结束和验收:在污水处理池施工完成后,需要进行一次终验和验收。
这包括检查施工质量和设备运行情况,确保污水处理池的功能和性能符合设计和规范要求。
综上所述,污水处理池的施工方案主要包括环境评估和设计、清理和准备工作、地基处理和基础施工、污水处理池建设、设备安装和调试、运行和维护以及结束和验收。
通过科学合理的施工方案,可以有效地建设和运行污水处理池,保护环境和人民的健康。
第1篇一、工程概况本项目位于某市某区,占地面积约5000平方米,主要包括污水处理设施、办公楼、仓库等建筑物。
其中,污水处理设施包括预处理区、生化处理区、深度处理区、污泥处理区等。
为确保污水处理设施的正常运行,防水工程是不可或缺的一部分。
本方案旨在制定一套科学、合理、可行的污水处理防水工程施工方案。
二、工程特点1. 污水处理设施具有专业性、复杂性,防水要求较高。
2. 工程施工环境复杂,地下水位较高,施工难度较大。
3. 工程工期紧,需在保证质量的前提下,加快施工进度。
4. 污水处理设施在运行过程中,可能会产生腐蚀性气体,对防水材料有较高要求。
三、施工方案1. 施工准备(1)组织施工队伍,进行技术交底,确保施工人员熟悉施工工艺和质量要求。
(2)编制施工组织设计,明确施工顺序、施工方法、施工工艺等。
(3)准备施工材料、设备、工具等,确保施工顺利进行。
(4)做好施工现场的排水、照明、通风等设施。
2. 施工工艺(1)施工顺序:先进行地面防水施工,再进行地下防水施工。
(2)施工方法:1)地面防水施工:1.1 清理基面:对基面进行打磨、清洗,确保基面平整、干净。
1.2 基层处理:采用防水砂浆对基面进行找平、找坡,确保基面坡度符合设计要求。
1.3 防水涂料施工:采用喷涂或滚涂方式,将防水涂料均匀涂覆在基面上,涂层厚度应符合设计要求。
1.4 防水层验收:施工完成后,进行防水层验收,确保防水层无破损、无气泡、无脱落。
(2)地下防水施工:2.1 防水混凝土施工:按照设计要求,进行防水混凝土浇筑,确保混凝土密实、无裂缝。
2.2 防水层施工:2.2.1 防水卷材施工:采用热熔法或冷粘法,将防水卷材粘贴在地下结构上,确保卷材平整、无皱褶。
2.2.2 防水涂料施工:采用喷涂或滚涂方式,将防水涂料均匀涂覆在地下结构上,涂层厚度应符合设计要求。
2.3 防水层验收:施工完成后,进行防水层验收,确保防水层无破损、无气泡、无脱落。
3. 施工质量控制(1)严格控制施工材料的质量,确保材料符合设计要求。
施工现场污水处理施工方案一、方案背景在进行施工工程时,污水处理是一个重要的环节。
不正确处理污水可能会对周围环境和人们的健康造成负面影响。
因此,有必要制定一份有效的施工现场污水处理施工方案,以确保污水得到合理处理。
二、方案目标1. 保护周围环境:有效处理施工现场产生的污水,避免对土壤和水体的污染。
2. 符合法规要求:确保污水处理方案符合当地相关法律法规的要求。
3. 提高施工效率:选择适当的污水处理设备和工艺,以提高施工现场的效率。
三、施工现场污水处理方案根据方案目标,我们制定了以下施工现场污水处理方案:1. 污水收集与分流在施工现场设置污水收集系统,将各个污水源收集并分流。
例如,设立合适的管道和收集池,将洗刷污水、厕所污水和其他废水分别收集。
2. 初级处理将污水经过初级处理,去除其中的大颗粒物质和固体悬浮物。
这可以通过物理方法实现,例如过滤、沉淀和筛分。
初级处理有助于减少后续处理工艺的负担。
3. 生化处理经过初级处理的污水进入生化处理系统。
生化处理采用生物降解方法来去除有机物质、氨氮和其他污染物。
在生化处理系统中,适当控制温度、氧气供应和菌群数量,以确保良好的处理效果。
4. 次级处理通过生化处理后,污水需要经过次级处理以进一步净化。
次级处理一般采用物理、化学或其他生化方法,如混凝、沉淀、氧化或活性炭吸附,以去除残余的污染物。
5. 消毒处理为了确保污水处理后的水质符合相关标准,最后一道工序是消毒处理。
消毒可以采用紫外线照射、臭氧处理或化学消毒剂等方式。
这可以有效杀灭病原微生物,保证处理后的水质安全。
6. 出水排放经过全面处理后,处理后的污水可以安全地排放或回用。
根据当地法规要求,选择合适的出水排放方式,并确保排放水质符合标准要求。
四、方案实施与监测1. 方案实施将施工现场污水处理方案纳入整个施工流程,并配备相应的设备和人员进行实施。
在施工过程中,要确保系统可靠运行,及时维护和清洁设备,保证每个处理步骤的有效性。
目录一.工程概况 (1)二.工程特点 (1)三.编制依据 (1)四.工程主要工程量 (1)五.施工技术准备 (2)六.基础主要施工方法 (3)七.质量保证措施 (8)八.H SE管理措施 (10)九.劳动力资源配置计划 (12)十.施工机具资源配置计划 (13)十一. 交工技术文件 (13)十二. 施工进度计划 (15)一.工程概况海南炼化续建项目第四装置区PP废水池,水池平面尺寸为9400mm×12400mm,基底标高分别为-4.70m及-5.80m,池顶标高0.30m,池底板600mm厚,内壁厚200mm,外壁厚400mm。
位于海南炼化厂内。
二.工程特点2.1第四装置区PP废水池,墙高为4.10m及5.20m。
2.2混凝土强度垫层C10,底板及池壁均为C30防水砼,砼抗渗等级S8。
2.3池壁内外为清水砼墙,底板面、池顶板面抹20mm厚,1:2水泥防水砂浆。
三.编制依据3.1 国家现行的施工规范,标准和规程1)《地基与基础工程施工及验收规范》GB50202-20022)《混凝土工程施工质量验收规范》GB50204-20023)《建筑地基处理技术规范》JGJ79-20023.2中国石化现行的结构施工及验收规范,规程和标准3.3 中国石化建设工程公司的设计图纸。
图纸编号:B0303-8442-G-1~G-3;3.4工程图纸会审纪要及联络签3.5 FCC质量体系文件四.工程主要工程量4.1土方开挖:1293m34.2垫层混凝土:15 m34.3垫层模板:5m24.4基础模板:30 m24.5基础钢筋:17 t4.6基础混凝土:97 m34.7土方回填:639 m34.8池壁筋:28t4.9池壁模板:726 m24.10池壁砼:135 m3五.施工技术准备5.1施工图纸审核施工图等设计文件是施工的主要依据。
在施工图、设计文件到达后,应立即组织专责专职技术员,施工员,经营计划、供应等部门有关人员熟悉图纸,领会设计意图,熟悉技术要求和图纸内容。
审查设计中可能存在的问题,以提出合理化建议,保证施工质量。
对图纸中存在的问题,交技术负责人归纳,汇总,及时与设计人员联系,以求得设计部门的解答,并做好图纸会审记录。
5.2施工技术交底项目部技术部门应按工程进展情况组织进行详细的技术交底。
5.2.1施工组织设计/质量计划技术交底:由技术部门组织,总工程师向责任工程师、施工员、相关各部门有关人员进行交底,并形成记录。
5.2.2施工方案/措施交底:由技术部门组织,由责任工程师向施工员、质检员、施工队队长、班组长进行交底,并形成记录。
5.2.3检验和实验交底:由责任工程师向有关部门施工员、质检员、操作工人进行交底,并形成记录。
5.2.4其他技术交底,如作业指导书等技术交底:由施工员向有关人员进行交底,并形成记录。
六.基础主要施工方法6.1施工工序施工准备定位放线基坑开挖石方爆破地基清理地基验槽基础垫层模板砼垫层浇筑放线池底钢筋绑扎安装池底模板池底混凝土浇筑砼养护池壁及顶板钢筋绑扎预埋套管及模板安装加固砼浇捣砼养护6.2每道工序的施工方法6.2.1施工准备:仔细阅读施工图纸,熟悉图纸中的结构及要求,计算出图纸中的工程量,合理提出工程所需的各项计划,积极组织机具,材料及劳动力。
根据图纸,准确编制材料预算和外加工计划,使材料采购能够准确及时。
熟悉施工现场,对现场布局要有合理统筹安排。
6.2.2定位放线:在定位之前,根据设计要求,编制基础中心线测设图,将全部中心线统一编号。
依据甲方提供的定位桩引测出区域控制桩,然后通过区域控制桩确定基础的轴线龙门控制桩,龙门控制桩距离基础开挖边线1米。
6.2.3基坑开挖:(1).施工方法1). 土方开挖用挖掘机挖土,自卸汽车运土,基槽内挖出的土运至甲方指定的位置.土方开挖时按放线员所撒开挖边线进行挖方作业,开挖边线由基础垫层范围,工作面(每边300mm),放坡增加宽度等共同组成。
2). 土方开挖应根据土质及深度按规范要求进行放坡,并采取措施确保边坡的稳定;3).挖土机械挖土应在基底标高以上保留10~30cm左右用人工清理基槽及基槽边坡。
4). 基槽清理完毕后,应会同建设单位,质量监督站,勘察设计单位,监理单位,施工单位有关人员进行验槽。
验收合格后,及时进行下一道工序的施工。
(2).质量标准:1).标高允许偏差: 0,-50mm. 用水准仪检查;2).长度和宽度允偏差: >0 用经纬仪.线和尺量检查3).边坡偏陡: 不宜观察或用坡度尺检查(3).土方开挖注意事项:1). 施工现场的电线应架空、拉设应合理,不得妨碍土方开挖;2). 基槽开挖应有水平标准严格控制基底标高,以防基底超挖;3).对定位桩和水准点等应注意保护好,挖土时不得碰撞,并应定期复测,检查其可靠性。
6.2.4基础回填:(1).施工要求1). 基坑经验收合格后方可进行下道工序施工。
回填每层铺填厚度不应大于300mm,震动夯碾压夯实,碾压前应充分洒水湿润,压实系数≥0.94。
2). 废水池周围回填土采用素土,回填土质必须合格;提前对填土进行试验,确定其最优含水率和现场控制干密度;3). 填土前应做好水平高程的测设:在坡边上按需要的间距打入水平桩;4). 回填土采用机械运土、人工平摊、机械夯实的施工方法分层找平夯实,分层厚度和压实遍数应根据土质、压实系数和机具性能选用;(2).回填土质量标准:1).保证项目:基底处理,必须符合设计要求或施工规范的规定;回填的土料必须符合设计要求或施工规范的规定;回填土必须按规定分层夯压密实。
2).允许偏差项目:①.标高允许偏差: ±50mm. 用水平仪测量(3).回填土施工注意事项:1).严格控制每层回填厚度,禁止汽车直接卸土入槽;2).施工时应注意保护有关轴线和标高高程桩点,防止碰撞下沉;6.2.5砼垫层浇筑:在基础垫层浇筑砼前,对地基应事先按设计标高和轴线进行校正,并应清除浮土和杂物;雨季采用集水坑抽水,并晾干,原土夯实后才能浇砼。
垫层浇筑时一次找平。
砼使用泵送商品砼。
6.2.6钢筋绑扎:底板为双层钢筋,上层钢筋应设马凳作钢筋支撑,其间距为1500mm,采用φ16钢筋制作。
池内壁吊模下设铁马凳作模板支撑。
事先弹好底板钢筋的分档标志,再摆好下层钢筋。
绑扎钢筋时,除靠近外圈两行的相交点全部绑扎牢外,中间部分采用梅花形绑扎,保证钢筋不移位。
摆好钢筋马凳后即可绑上层钢筋的纵横两个方向定位钢筋,并在定位钢筋上画出分档标志,然后穿放纵横钢筋。
绑扎方法与下层钢筋相同。
池立壁钢筋插筋按图纸要求伸入基础深度要符合设计要求,并绑扎固定牢固,以确保位置准确,必要时可采用电焊焊牢。
底板钢筋绑扎后应随即垫好砂浆垫块。
待底板混凝土浇灌后,在底上放线,再校正预埋立壁插筋,先绑2-4根立壁钢筋,并画好分档标志,然后在其下部和齐胸处绑两根横向钢筋进行定位,在横筋上画好分档标志。
然后绑其余竖筋,最后绑其余横筋。
墙筋应逐点绑扎,其搭接长度,位置及绑扎方法与底板相同。
立壁双排钢筋之间应绑间距支撑。
双排钢筋的外侧绑扎砂浆垫块,保证钢筋保护层厚度。
配合其他工种安装各种预埋铁管件,预留洞口,其位置标志均应符合设计要求。
6.2.7钢筋连接池底及池壁钢筋采用搭接。
6.2.8安装模板:模板采用18mm厚胶合板,支撑加固材料50*100木方和直径48mm钢管。
安装模板前先复查基础垫层的标高及中心线位置,弹出各墙边线,在池立壁内外设置钢管脚手架,并设水平拉杆,斜撑杆,钢管脚手架里皮立杆离池壁300mm。
池壁模板支垫竖向50×100木方间距300mm,横向采用48mm钢管压在竖向木方处,间距600mm双支,每排横向钢管用φ12钢筋防水螺杆对拉固定,间距450×600mm。
上下排错位布置。
内外模板间支撑,用止水拉杆两端根据墙截面尺寸焊钢筋头,支撑墙板确保墙截面尺寸。
支撑时,还应检查钢筋保护层厚度,模板的平整度,垂直度以及是否有隔离剂等事项,在各项均符合要求后才能进行浇筑。
现浇结构模板安装的允许偏差如下表:6.2.9浇筑:混凝土搅拌采用C30抗渗S8商品混凝土,使用矿渣硅酸盐水泥。
对混凝土提供单位的原材料严格控制。
砼浇筑时使用泵车采用分层浇筑,每层厚度不得大于600mm,振捣一律采用振动棒进行振捣。
浇筑混凝土时应注意保护钢筋与预埋钢管的位置,振捣棒不得碰及钢筋与预埋钢管。
混凝土施工缝设置于底板面上600mm剪力墙处留一道水平施工缝,施工缝墙中设钢板止水钢板,钢板使用-4×300mm带钢,钢板接缝采用对焊,用钢筋固定止水钢板。
其他地方不留水平施工缝,池立壁一律不留垂直施工缝。
为了达到以上要求,浇筑池壁混凝土采用分层赶浆法连续施工,不产生水平与垂直施工缝,以保证混凝土的施工质量。
6.2.10预埋套管池壁预埋套管,钢筋绑扎过程中,壁内套管周边绑扎好加固钢筋。
钢筋爬梯待剪力墙,模板安装后,放线定位,模板开孔,安装爬梯固定。
预埋钢板中心位置偏差:10mm。
混凝土水池尺寸允许偏差:6.2.11砼的养护为保证已浇筑好的砼在规定龄期内达到设计要求的强度,并防止产生收缩裂缝,必须认真做好养护工作。
在自然条件下,对砼表面浇水养护,使砼在一定时期内保持水泥水化作用所需要的适当湿度,砼浇水养护时间不小于15d。
20天后作储水试验。
七.质量保证措施工程质量保证体系图见附图(一)项目经理负责工程总质量目标的落实和实现;项目技术负责人负责技术文件及现场技术问题的质量控制;项目质量负责人负责现场施工过程中质量的检查与监督工作;项目材料负责人负责施工过程中各种原材料、半成品及构配件的检查验收,防止不合格品的使用;项目HSE负责人负责施工现场的安全及文明施工等控制工作;项目施工负责人负责整个施工过程的协调工作。
为确保工程质量,本着以质量求生存的宗旨,该工程从施工准备、组织施工、竣工验收和总结回访实行全过程质量控制,主要做好如下几个方面的工作:停点检查、内部不合格报告及整改计划的项目组内部质量控制措施;自检、互检、专检、质量评定的“三检一评”制度在施工中的质量控制;项目组设立奖罚制度,进行材料限额领料卡等;对建筑工程质量通病进行预防工作。
从过程中做好以下工作:7.1施工准备阶段7.1.1对工程中所采用的原材料、半成品、构件的质量进行检查和审查,采购的材料均应有产品出厂合格证或技术说明,材料使用前必须按有关规程、规范要求取样试验,审查材料试验情况,报监理及有关部门。
7.1.2审查图纸,明确设计意图、特点和施工要求,提出图纸中存在的问题,同设计单位和有关单位协商解决,用书面的形式解释或提交设计变更通知单。
7.1.3组织有关人员逐层进行技术交底,让参与技术交底的所有人员必须熟悉工程概况、工程特点、工程要求、施工程序、计划安排、施工方法及技术要求、执行的规程、规范和质量检验标准,从而使所有参加施工、组织施工的人员明确自己的职责,达到预期的施工质量和施工安全的要求。
