土石方成本预算在建筑工程领域,土石方工程是一种重要的基础性工程。
它涉及到挖掘、运输、装载、填筑等多个环节,而这些环节的成本预算是整个工程项目成本预算的重要组成部分。
本文将详细介绍土石方成本预算的编制方法、影响因素以及降低成本的措施。
一、土石方成本预算的编制方法土石方成本预算的编制方法主要包括工程量计算和单价计算两个步骤。
1、工程量计算工程量计算是编制土石方成本预算的第一步。
它主要是根据施工图纸和工程量清单,对需要挖掘、运输、装载、填筑的土石方数量进行详细计算。
在计算过程中,需要考虑到工程地质条件、施工环境、施工工艺等因素对工程量的影响。
2、单价计算单价计算是编制土石方成本预算的第二步。
它主要是根据市场价格和工程实际情况,对挖掘、运输、装载、填筑等环节的单价进行详细计算。
在计算过程中,需要考虑到机械设备型号、耗油量、维修费用等因素对单价的影响。
二、土石方成本预算的影响因素土石方成本预算受到多种因素的影响,其中主要包括以下几个方面:1、工程地质条件工程地质条件是影响土石方成本预算的重要因素之一。
不同的地质条件会对挖掘、运输、装载、填筑等环节的难度和成本产生不同的影响。
例如,在软土地基地区,需要采用特殊的施工工艺和设备,这会增加施工成本。
2、施工环境施工环境也是影响土石方成本预算的重要因素之一。
不同的施工环境会对挖掘、运输、装载、填筑等环节的效率和质量产生不同的影响。
例如,在城市地区施工,需要考虑到噪音、扬尘等因素对周边居民的影响,这会增加施工成本。
3、施工工艺施工工艺也是影响土石方成本预算的重要因素之一。
不同的施工工艺会对挖掘、运输、装载、填筑等环节的时间和成本产生不同的影响。
例如,采用机械挖掘和人工挖掘相比,机械挖掘效率更高,成本更低。
三、降低土石方成本的措施为了降低土石方成本,可以采取以下措施:1、优化施工方案优化施工方案是降低土石方成本的重要措施之一。
通过对施工方案进行详细分析和比较,选择最优的施工方案,从而提高施工效率和质量,降低施工成本。
4) 土石方挖至设计标高,边坡按图示要求完成。
5) 土石方中障碍物清除。
6) 为完成本工程所采取的一切技术措施、安全措施、施工机械费等。
2) 施工场地内的挖、装、运、卸,等工作内容,弃土场地自行寻找。
3) 现场治污减霾措施,政府要求“六个百分百”相关措施(施工工地周边100%密闭、物料堆放100%覆盖、出入车辆100%冲洗、施工现场地面100%硬化、拆迁工地100%湿法作业、渣土车辆100%密闭运输),现场扬尘检测监测设备、雾炮车、 各类型覆盖网、围墙绿化、洗车台设备、临时道路、钢板及政府要求的监控设备的采购及安装等一切与土方外运相关投入的安全文明措施费用。
4) 土石方挖至设计标高,边坡按图示要求完成。
5) 土石方中障碍物清除。
6) 为完成本工程所采取的一切技术措施、安全措施、施工机械费等。
7) 工程测量、放线、管线处理,地表植被、垃圾等的开挖和清运出场外。
8) 施工范围内及施工期间工作面排水。
9) 施工临时便道的施工及养护。
10) 含渣土排放费、外运保证金等所有政府费用。
11)土质不分类别,综合考虑。
12) 每月外运不得低于10万方(或日有效外运量不低于1.0万方),低于下限要求,当月土方单价扣10元/m3。
(下雨天雨后影响天数与政府发文停工天数不算有效天数);13)施工过程中土方外运按车计取,结算时根据融创土方平衡方案及土方方格网计算外运土方量。
过程总量不得大于结算外运工程量;若总量大于,则每月单价和工程量按比例进行核算。
14)每月土方开挖量不得低于50万方,低于下限要求,当月土方单价扣10元/m3。
(下雨天雨后影响天数与政府发文停工天数不算有效天数);15)机械台班含进出场费;16)所有土方内倒只按照开挖量计取一次,施工单位需与甲方沟通,合理安排内运,重复内倒的土方开挖工程量不予计取费用。
例进行核算。
14)每月土方开挖量不得低于50万方,低于下限要求,当月土方单价扣10元/m3。
(下雨天雨后影响天数与政府发文停工天数不算有效天数);15)机械台班含进出场费;16)所有土方内倒只按照开挖量计取一次,施工单位需与甲方沟通,合理安排内运,重。
土石方开挖单价明细一、工程概述本次土石方开挖工程位于_____,工程规模为_____立方米。
开挖区域的地形地貌较为复杂,包括山地、丘陵和平地等。
二、单价构成要素1、机械设备费用挖掘机:根据挖掘机的型号和工作效率,每小时的租赁费用在_____元至_____元之间。
常见的挖掘机型号有_____、_____等。
装载机:装载机用于装载和运输土石方,每小时租赁费用约为_____元。
运输车辆:运输车辆的费用取决于车型和运输距离,一般每吨每公里的运费在_____元左右。
2、人工费用操作工人:挖掘机和装载机的操作工人工资,每人每天约为_____元。
辅助工人:负责现场清理、指挥等辅助工作的工人,每人每天工资在_____元左右。
3、油料费用挖掘机和装载机等机械设备的油料消耗,根据设备的工作时间和油耗量计算,每吨油料价格约为_____元。
4、爆破费用(如需要)若开挖区域存在岩石等需要爆破的情况,爆破费用包括炸药、雷管等材料费用以及爆破施工费用。
炸药每吨价格约为_____元,雷管每个价格约为_____元,爆破施工费用每立方米在_____元左右。
5、场地准备费用包括场地平整、修筑临时道路等费用,约为_____元/平方米。
6、管理费和利润按照工程总造价的一定比例计算,管理费约为_____%,利润约为_____%。
三、单价计算示例假设开挖土石方量为 10000 立方米,其中土方 8000 立方米,石方2000 立方米。
1、土方开挖单价机械设备费用:挖掘机工作 50 小时,每小时租赁费用 300 元,共15000 元;装载机工作 30 小时,每小时租赁费用 200 元,共 6000 元。
人工费用:操作工人 2 人,每人每天 300 元,工作 5 天,共 3000 元;辅助工人 5 人,每人每天 200 元,工作 5 天,共 5000 元。
油料费用:挖掘机耗油 5 吨,每吨 800 元,共 4000 元;装载机耗油 3 吨,每吨 800 元,共 2400 元。

关于机械挖运土石方、回填土统一定价的通知汉冶公司各厂、部门:为规范市场价格,确保汉冶公司二期项目工程顺利开展,特对汉冶公司所有项目工程的机械挖运土石方、回填土、爆破石方、爆破砼等价格进行统一定价,要求汉冶公司所有单位严格按照上述单价执行。

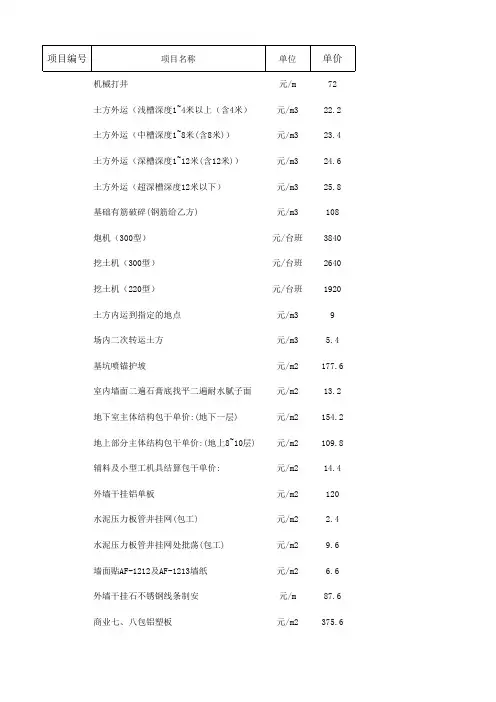

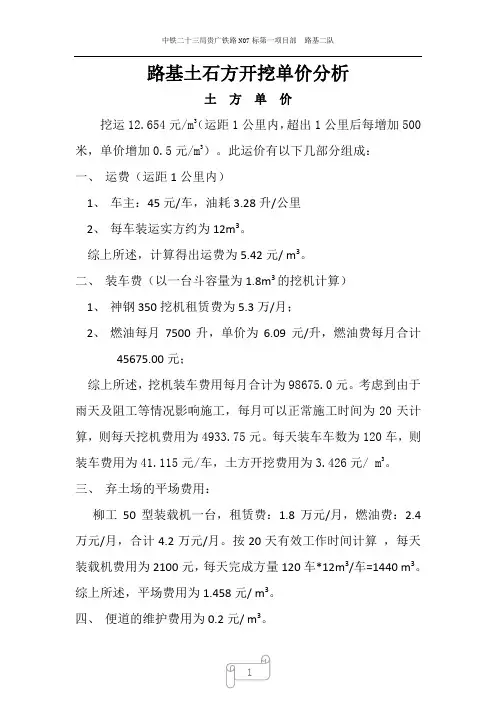

价格规定如下:1、机械挖运土方(运出厂区外,不允许在两河流域之内倒土)10元/ m32、机械挖运土方(运在施工场地附近不平整;待基础回填运回)7元/ m33、机械挖运土方且机械回填土(含推平碾压,二次挖运土回填)9元/ m34、机械挖运土方(运在厂区内甲方指定位置,且推平碾压)8.5元/ m35、机械回填土(含推平碾压)3.5元/ m36、回填土(分层夯实,打夯机打夯)5元/m37、机械挖土方5元/m38、机械破碎或爆破及挖运石方⑴机械破碎或爆破石方30元/m3⑵机械挖运石方10元/m39、机械破碎或爆破及挖运石方(开挖面积小,深度比较深的基坑;如旋流井)⑴机械破碎或爆破石方35元/m3⑵机械挖运石方14元/m310、机械破碎或爆破砼⑴机械破碎或爆破素砼(含运输)100元/m3⑵机械破碎或爆破钢筋砼大体积设备基础100 m3以上(含运输)340元/m3⑶机械破碎或爆破钢筋砼基础100 m3以下(含运输)240元/m3⑷机械破碎或爆破钢筋砼轨道基础(含运输)260元/m3备注:(1)以上土石方工程量均以天然密实体积计算;(2)堆土地点在挖方周围20米范围内均按机械挖方计算;(3)挖机挖土采用汽车或自卸车运输,按机械挖运土方计算;(4)以上机械挖土方的单价均按基础深度5米以内定价;若深度大于5米的基础挖方,按单价乘以系数1.1计算或根据具体的施工方法增加坡道工程量;(5)第二项、第三项制定的单价是针对大体积的设备基础开挖土石方而制定的,要求土方量必须在3000 m3以上,且必须通过项目部认定签证的施工组织方案后方可进行结算。
(6)以上单价均为含税价。
xx汉冶钢铁有限公司。

水利工程建筑预算定额教案1土方工程单价概述土方工程包括土方开挖、土方填筑两大类。
影响土方工程单价的主要因素有:土的级别、取(运)土的距离、施工方法、施工条件、质量要求等。

土方工程定额也是按上述影响因素划分节和子目,所以根据工程情况正确选用定额是编制土方工程单价的关键。
1.土方开挖土方开挖由“挖”、“运”两个主要工序组成,主要施工方法有人力施工、机械施工。
1)挖土挖土一般分为:一般土方开挖、渠道土方开挖、柱坑土方开挖、沟槽土方开挖、土方暗挖等。
具体划分见《水利工程建筑预算定额》。
2)运土运土是将开挖的土方运输至指定地点。
土方的运输包括集料、装土、运土、卸土、卸土场整理等工序。
开挖的土料一般都有运输要求,土方开挖单价也多指挖运综合单价,通常编制挖运综合单价!2.土方填筑水利水电工程中的土坝、提防、道路、围堰等都有大量的土方填筑。
土方填筑工程一般分为土坝(堤)填筑和一般土方填筑两种。
土坝(堤)填筑对土料及碾压的要求高。
土方填筑主要由土料开采运输、压实两大工序组成,此外一般还包括伐树挖根、覆盖层清除、土料处理等辅助工序。
土方工程定额使用说明土方工程定额一般是按影响土方工程工效的主要因素(如土的级别、取(运)土距离、施工方法、施工条件、质量要求等参数)来划分节和子目的。
土方工程定额中注意的问题(1)土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
(2)定额中挖土、推土、运土均以自然方计,土方压实和土石坝填筑综合定额均以压实方计,在编制单价时应注意统一计量单位。
(3)土方开挖定额的分类①一般土方开挖定额:适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2的柱坑土方工程。
②渠道土方开挖定额:适用于上口宽度小于或等于16m的梯形断面、长条形、底边需要修正的渠道土方工程。
③柱坑土方开挖定额:适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1:0.5、不修边坡只修底的柱坑工程,如集水井、柱坑、机座等工程。

土方工程造价预算范本土方工程造价预算范本主要包括以下内容:一、工程概况1. 工程名称:土方工程2. 工程地点:XXXX3. 工程规模:XXXX平方米4. 工程内容:土方开挖、运输、回填等二、编制依据1. 国家相关法律法规和政策2. 当地政府有关文件及规定3. 施工图纸和技术文件4. 工程地质勘察报告5. 施工组织设计及施工方案三、工程量清单1. 土方开挖:XXXX立方米2. 土方运输:XXXX立方米3. 土方回填:XXXX立方米4. 其他:XXXX立方米四、预算费用1. 人工费:根据工种、人数、技术水平等因素计算,包括基本工资、加班费、奖金等。
2. 材料费:根据材料种类、规格、数量、单价等因素计算,包括土方材料费、运输费等。
3. 机械费:根据机械种类、规格、数量、单价等因素计算,包括挖掘机、运输车辆等费用。
4. 其他直接费:包括水电费、管理费等。
5. 间接费用:包括企业管理人员工资、办公费等。
6. 税金:根据国家税收政策计算。
7. 总计:将以上各项费用汇总得出总造价。
五、预算说明1. 本预算依据国家相关法律法规和政策,结合当地市场行情编制。
2. 本预算考虑了施工过程中的各种因素,包括气候、地质条件等,并预留了一定的风险费用。
3. 本预算未考虑与建设单位协调配合的费用,如有需要,另行协商。
4. 本预算自签订之日起生效,如有变更,需经甲乙双方协商确定。
六、附表1. 土方工程量清单(详见附表1)2. 材料明细表(详见附表2)3. 人工费明细表(详见附表3)4. 机械费明细表(详见附表4)5. 其他直接费明细表(详见附表5)6. 间接费用明细表(详见附表6)。
