水电站施工导流
- 格式:doc
- 大小:43.50 KB
- 文档页数:5
涨知识水利水电工程中的导流(I-260)施工导流是指,在修筑时为了使水工建筑物能保持在干地上施工,用围堰来维护基坑,并将水流引向预定的泄水建筑物泄向下游,称为施工导流。
施工导流方法分为全段围堰法和分段围堰法。
导流作用在水域(大多数指活水河道)内修建水利工程的过程中,为创造干地施工条件,前期用围堰围护基坑,将河道水流通过预定方式绕过施工场地导向下游的工程措施。
施工导流是水利工程施工,特别是修建闸坝工程所特有的一项十分重要的工程措施。
导流方案的选定,关系到整个工程施工的工期、质量、造价和安全渡汛,事先要做出周密的设计。
设计内容主要包括:1.掌握并分析河流的水文特性和工程地点的气象、地形、地质等基本资料;2.选定导流时段、设计标准、导流流量、导流方式及导流建筑物类型;3.拟定导流建筑物的修建顺序、拆除围堰及封堵导流建筑物的施工方法;4.制定拦洪渡汛和基坑排水措施;5.确定施工期通航、过水、供水等综合利用措施。
施工导流措施受多方面因素的制约,一个完整的方案,需要通过技术经济比较,必要时要做模型实验,反复论证,然后定案。
导流方式按河床位置分为:河床外导流、河床内导流两类。
河床外导流:用围堰一次拦断整个河床,让河水通过河床外的导流泄水建筑物导向下游;河床内导流:用围堰先后分段围护部分河床,河水通过被束窄的另一部分河床导走,即分期导流。
按泄水建筑物类型分为:明渠导流、隧洞导流,以及涵洞、坝体底孔、梳齿和缺口过流、涵管导流等导流方式。
涵洞导流一般用于中小型水闸、土石坝等工程。
底孔导流用于混凝土坝施工,水流全部或部分通过坝体内设置的临时或永久泄水孔导向下游。
梳齿导流则是在混凝土坝施工时预留梳齿状缺口过水,随坝体升高,分级轮换封堵缺口。
涵管导流是一种利用涵管进行导流的施工方法,适用于导流量较小的河流或只用来担负枯水期的的导流。
一般在修筑土坝、堆石坝等工程中采用。
由于涵管过多对坝身不利,且使大坝施工受到干扰,故此坝下埋管不宜过多,单管尺寸不宜过大,涵管在干地施工,易布置在河滩上,滩地高程在枯水位以上。
水电站施工导流及水流控制方案为保障水电站施工和运行的顺利进行,需要采取合适的导流及水流控制方案。
下面将详细介绍一种适用于水电站施工的导流及水流控制方案。
1.导流方案1.1主坝导流方案主坝导流可采取开挖导流洞或使用盾构机掘进导流洞的方式进行。
具体步骤如下:(1)首先,根据设计要求确定导流洞的位置。
(2)然后,在主坝基岩上进行导流洞开挖或盾构机掘进。
(3)导流洞开挖或盾构机掘进完成后,进行洞口加固,确保洞口的稳定性和安全性。
(4)最后,根据需要安装导流门,调整导流门的开度以控制流量。
1.2副坝导流方案副坝导流可采取引流通道和溢流堰的方式进行。
具体步骤如下:(1)首先,根据设计要求确定引流通道和溢流堰的位置和尺寸。
(2)然后,在副坝上开挖引流通道和溢流堰。
(3)引流通道和溢流堰开挖完成后,进行加固,确保其稳定性。
(4)最后,根据需要安装控制闸门,调整控制闸门的开度以控制流量。
2.1稳定水位控制为维持水电站的正常运行,需要采取措施控制水位的稳定。
具体步骤如下:(1)通过主坝导流洞、副坝引流通道及控制闸门等设施来控制水流的流量。
(2)根据水电站的负荷需求和供电要求,调整导流洞和控制闸门的开度,控制出水量。
(3)监测水位变化情况,及时调整导流洞和控制闸门的开度,确保水位稳定在正常范围内。
2.2水质控制为保护水电站设备和周边环境,需要采取措施控制水质的变化。
具体步骤如下:(1)在导流系统中设置过滤装置,过滤掉悬浮物和杂质,净化水质。
(2)对进入水电站的水进行监测和采样分析,及时发现水质异常。
(3)根据需要采取化学、物理等方式进行水处理,保持水质稳定。
2.3应急水流控制为应对突发事件或自然灾害,需要制定应急水流控制方案。
具体步骤如下:(1)建立应急响应机制,明确各责任单位和人员的职责和任务。
(2)增加水位监测频次,及时了解水位变化情况,根据需要调整导流门和控制闸门的开度,控制水流量。
(3)加强沟通与协调,及时向相关单位发布水位变化信息,协助做好应急处置工作。

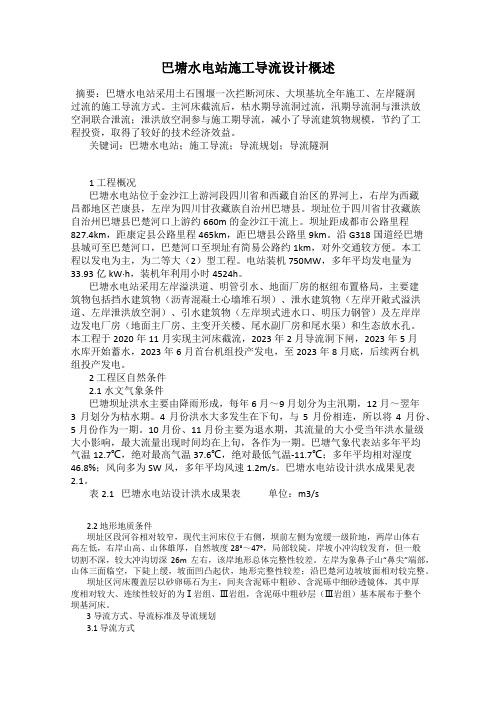

巴塘水电站施工导流设计概述摘要:巴塘水电站采用土石围堰一次拦断河床、大坝基坑全年施工、左岸隧洞过流的施工导流方式。
主河床截流后,枯水期导流洞过流,汛期导流洞与泄洪放空洞联合泄流;泄洪放空洞参与施工期导流,减小了导流建筑物规模,节约了工程投资,取得了较好的技术经济效益。
关键词:巴塘水电站;施工导流;导流规划;导流隧洞1 工程概况巴塘水电站位于金沙江上游河段四川省和西藏自治区的界河上,右岸为西藏昌都地区芒康县,左岸为四川甘孜藏族自治州巴塘县。
坝址位于四川省甘孜藏族自治州巴塘县巴楚河口上游约660m的金沙江干流上。
坝址距成都市公路里程827.4km,距康定县公路里程465km,距巴塘县公路里9km。
沿G318国道经巴塘县城可至巴楚河口,巴楚河口至坝址有简易公路约1km,对外交通较方便。
本工程以发电为主,为二等大(2)型工程。
电站装机750MW,多年平均发电量为33.93亿kW·h,装机年利用小时4524h。
巴塘水电站采用左岸溢洪道、明管引水、地面厂房的枢纽布置格局,主要建筑物包括挡水建筑物(沥青混凝土心墙堆石坝)、泄水建筑物(左岸开敞式溢洪道、左岸泄洪放空洞)、引水建筑物(左岸坝式进水口、明压力钢管)及左岸岸边发电厂房(地面主厂房、主变开关楼、尾水副厂房和尾水渠)和生态放水孔。
本工程于2020年11月实现主河床截流,2023年2月导流洞下闸,2023年5月水库开始蓄水,2023年6月首台机组投产发电,至2023年8月底,后续两台机组投产发电。
2 工程区自然条件2.1 水文气象条件巴塘坝址洪水主要由降雨形成,每年6月~9月划分为主汛期,12月~翌年3月划分为枯水期。
4月份洪水大多发生在下旬,与5月份相连,所以将4月份、5月份作为一期。
10月份、11月份主要为退水期,其流量的大小受当年洪水量级大小影响,最大流量出现时间均在上旬,各作为一期。
巴塘气象代表站多年平均气温12.7℃,绝对最高气温37.6℃,绝对最低气温-11.7℃;多年平均相对湿度46.8%;风向多为SW风,多年平均风速1.2m/s。
水电站导流洞施工组织措施随着全球对清洁能源的需求不断增加,水电站的建设也得到了广泛关注。
在水电站建设过程中,导流洞是一个非常重要的工程部分。
导流洞施工需要进行周密的组织和计划,本文将分析水电站导流洞施工的组织措施。
一、导流洞施工前的准备工作1. 人力资源准备导流洞施工需要大量的技术人员和工人。
施工前应根据施工图纸和工程量确定所需人力资源。
导流洞施工需要的人力资源主要包括:施工技术员、质量监督员、安全监督员、机械操作工、工人等人员。
2. 物资设备准备导流洞施工需要的物资设备主要包括:导流洞施工所需的钢筋、水泥、砖块等建筑材料,以及龙门吊、塔吊、起重机、混凝土泵车等机械设备。
在施工前需要根据需要准备好相关物资和设备,以保证施工进度。
3. 环境准备施工前需要检查导流洞周边的环境情况,包括土地平整、周边的道路是否畅通、是否有杂草等,确保施工现场安全干净,方便施工作业。
同时还要考虑施工现场的防水、防渗、防坍塌、防滑等问题,以确保施工过程中的安全和稳定。
二、导流洞施工的组织措施1. 建设方案导流洞施工的建设方案是由建设单位和施工单位共同制定的。
在制定建设方案时,需根据工程设计、地质勘察、现场观测等多方面因素进行合理的分析和测算,以确保方案合理可行。
2. 工作安排在制定工作安排时,必须考虑到施工过程中的各种因素,如天气、工期、人员、设备等。
要根据实际情况安排施工人员的工作时间,合理安排施工机械的使用,优化施工流程。
同时还要充分考虑施工安全和环保问题,在施工过程中注意施工现场的整洁和排污处理。
3. 管理控制在导流洞的施工过程中,必须进行严格的质量、安全和技术的管理控制。
对每个施工工序都要进行明确的工艺路线和标准,必要时进行抽样检验和原材料检测,及时发现和解决施工过程中出现的问题。
三、导流洞施工后的清理工作1. 清场工作施工完成后,必须对施工现场进行清理,包括清除施工产生的垃圾、不要抛荒材料和设备等,确保施工现场的整洁清爽。
水利水电施工导流与水流控制施工工艺技术在河床上修建水工建筑物时,为保证在干地上施工,需将天然径流部分或全部改道,按预定的方案泄向下游,并保证施工期间基坑无水,这就是施工导流与水流控制要解决的问题。
施工导流与水流控制一般包括以下内容:(1)坝址区的导流和截流;(2)坝址区上下游横向围堰和分期纵向围堰;(3)导流隧洞、导流明渠、底孔及其进出口围堰;(4)引水式水电站岸边厂房围堰;(5)坝址区或厂址区安全度汛、排冰凌和防护工程;(6)建筑物的基坑排水;(7)施工期通航;(8)施工期下游供水;(9)导流建筑物拆除;(10)导流建筑物下闸和封堵。
第一节施工导流一、施工导流方法施工导流的基本方法大体可分为两类:一类是全段围堰法导流,即用围堰拦断河床,全部水流通过事先修好的导流泄水建筑物流走;另一类是分段围堰法,即水流通过河床外的束窄河床下泄,后期通过坝体预留缺口、底孔或其它泄水建筑物下泄。
但不管是分段围堰法还是全段围堰法导流,当挡水围堰可过水时,均可采用淹没基坑的特殊导流方法。
这里介绍二种基本的导流方法。
(一)全段围堰法全段围堰法导流,就是在修建于河床上的主体工程上下游各建一道拦河围堰,使水流经河床以外的临时或永久建筑物下泄,主体工程建成或即将建成时,再将临时泄水建筑物封堵。
该法多用于河床狭窄、基坑工作量不大、水深、流急难于实现分期导流的地方。
全段围堰法按其泄水道类型有以下几种:1、隧洞导流山区河流,一般河谷狭窄、两岸地形陡峻、山岩坚实,采用隧洞导较为普遍。
但由于隧洞泄水能力有限,造价较高,一般在汛期泄水时均另找出路或采用淹没基坑方案。
导流隧洞设计时,应尽量与永久隧洞相结合。
隧洞导流的布置型式如图7-1。
图7-1 隧洞导流示意图2、明渠导流明渠导流是在河岸或滩地上开挖渠道,在基坑上下游修筑围堰,河水经渠道下泄。
它用于岸坡平缓或有宽广滩地的平原河道上。
若当地有老河道可利用或工程修建在弯道上时,采用明渠导流比较经济合理。
工程施工导流设计一、概述工程施工导流设计是在水利水电工程施工过程中,为了保证施工顺利进行和施工安全,对河流进行临时性疏导和控制,以满足施工需求。
施工导流设计是水利工程施工组织设计的重要组成部分,其目的是确保施工期间河流的水位、流量和流速等水文参数处于可控范围内,为施工创造有利条件。
二、施工导流设计原则1. 确保施工安全:施工导流设计应充分考虑施工期间的安全问题,确保施工人员和设备的安全,防止因河流疏导不当导致的洪水、泥石流等灾害。
2. 经济效益:在满足施工需求的前提下,尽量减少施工导流工程的投资,降低工程成本。
3. 施工进度:施工导流设计应与施工进度相协调,确保施工关键环节不受水流影响,保证工程进度。
4. 环境保护:施工导流设计应充分考虑环境保护因素,减少对河流生态环境的影响,确保施工过程中的水质安全。
5. 可行性:施工导流设计应具有可行性,充分考虑施工现场的地理、水文、气象等条件,选择合适的导流方案。
三、施工导流设计内容1. 导流方案的选择:根据工程特点和施工现场条件,选择合适的导流方案,如明渠导流、隧洞导流、涵洞导流、围堰导流等。
2. 导流渠道的设计:导流渠道的设计应满足施工期间河流的疏导需求,包括渠道长度、宽度、深度、截面形状等参数。
3. 围堰设计:围堰是施工导流的重要组成部分,其设计应满足施工期间挡水、排水、抗洪等需求,确保施工安全。
4. 施工期水位、流量和流速的控制:通过导流工程的设计,实现对施工期间水位、流量和流速的有效控制,为施工创造有利条件。
5. 施工导流工程的风险评估:对施工导流工程可能出现的风险进行评估,制定相应的风险防范措施,确保施工安全。
四、施工导流设计在水利工程施工中的应用施工导流设计在水利工程施工中具有重要意义。
以某水电站工程为例,施工导流设计主要包括以下几个方面:1. 导流方案选择:根据工程特点和施工现场条件,选择明渠导流和隧洞导流相结合的方案。
2. 导流渠道设计:渠道设计长度为5公里,宽度为80米,深度为6米,截面形状为矩形。
一、工程概况水电站导流工程是水电工程建设的重要组成部分,其主要目的是在施工期间引导水流,确保大坝和施工人员的安全。
本方案针对某水电站导流工程,根据工程特点、地质条件、施工环境等因素,制定以下施工方案。
二、导流方式1. 导流标准:根据《水利水电工程施工组织设计规范》的规定,本工程导流建筑物为5级,相应土石导流建筑物的洪水重现期为10~5年,混凝土导流建筑物的洪水重现期为5~3年。
本工程选择10年一遇洪水作为施工导流设计洪水标准。
2. 导流时段:依据河道水文资料分析,11月~次年4月为枯水期,5月~10月为汛期。
根据本工程各种建筑物的结构特点、工程量大小及相应的施工条件,本工程的施工导流采用枯水时段围堰。
3. 导流流量:根据上述导流标准及导流时段的划分,大坝下游河道向左成90度拐弯,而且在坝址下游130m有一处天然跌水,天然跌水的高程993m,上游河道高程1017m,加上左岸连接土坝位置地势相对较低,且平坦,最高处高程1021m。
根据大坝如此得天独厚的地形地质情况,施工导流选择全段围堰导过水面积。
三、导流施工方案1. 施工顺序:导流工程分为导流明渠施工、导流隧洞施工、围堰施工、截流工程等四个阶段。
2. 导流明渠施工:首先进行导流明渠的开挖,包括渠道的开挖、衬砌、排水设施等。
在开挖过程中,要严格控制边坡稳定,确保施工安全。
3. 导流隧洞施工:根据隧洞地质条件,采用钻爆法进行开挖。
在施工过程中,要密切关注围岩稳定性,做好支护工作,确保施工安全。
4. 围堰施工:围堰采用土石混合材料,根据设计要求进行填筑。
在填筑过程中,要严格控制填筑质量,确保围堰的稳定性。
5. 截流工程:在导流明渠和导流隧洞施工完成后,进行截流工程。
截流工程包括截流建筑物、导流建筑物等。
在截流过程中,要密切关注水流变化,确保施工安全。
四、施工安全措施1. 严格执行安全生产责任制,加强施工现场安全管理。
2. 对施工人员进行安全教育培训,提高安全意识。
水利水电施工中施工导流和围堰技术摘要:水利水电工程是一种利用水资源进行发电或灌溉的工程,通常需要在河流或湖泊中修建水工建筑物,如坝、闸、渠等。
为了保证水工建筑物的施工质量和安全,需要在施工过程中采用导流和围堰技术,将水流引向预定的泄水建筑物,使基坑保持在干地上施工。
导流和围堰技术是水利水电施工中的重要内容,关系到整个工程的工期、造价、防洪和通航等多方面的因素,因此需要进行周密的设计和施工。
本文中笔者分析了水利水电施工中施工导流和围堰的技术方法,并列举应用实例,根据其中存在的主要问题提出施工的要点内容,为相关人员提供参考和借鉴。
关键词:水利水电;施工导流;施工围堰1水利水电施工中施工导流的技术方法施工导流是指在施工区域上游设置导流设施,将水流引入其他渠道或河道,从而减少或切断施工区域的水流。
施工导流的设施有导流堰、导流隧洞、导流管道等。
施工导流的方法有以下几种:全断面导流:即将整个河道的水流全部引入其他渠道或河道,使施工区域完全干燥。
这种方法适用于水量较小、河床较平坦、河岸较高的河道,或者有现成的旁通渠道或河道可供利用的情况。
半断面导流:即将河道的一半或部分水流引入其他渠道或河道,使施工区域部分干燥。
这种方法适用于水量较大、河床较陡峭、河岸较低的河道,或者没有现成的旁通渠道或河道可供利用的情况。
分段导流:即将河道分成若干段,每段设置一个导流设施,依次进行导流和施工。
这种方法适用于河道较长、水量较大、地形复杂的情况[1]。
2水利水电施工中施工围堰的技术方法围堰技术是指在施工区域周围设置围堰,将水流隔离在围堰内,从而保证施工区域的安全和干燥。
围堰技术的设施有钢板桩围堰、混凝土围堰、土石坝围堰等。
围堰技术的方法有以下几种:固定式围堰:即在施工前就设置好围堰,并在整个施工过程中保持不变。
这种方法适用于水位变化不大、地质条件稳定、施工时间较短的情况。
可移动式围堰:即在施工过程中根据水位变化和施工进度调整围堰的位置和高度。
导流工程施工方案一、工程概况本项目为XX水电站导流工程,位于我国南方某河流上。
水电站主要由大坝、溢洪道、发电厂房等组成,总装机容量为XXMW。
工程采用分期围堰法施工,施工期间需要进行河道导流,以确保施工安全和进度。
二、导流工程目标1. 确保施工期间河道水流畅通,避免洪水对施工区域造成影响。
2. 满足施工期间上下游交通需求,确保施工材料和设备的顺利运输。
3. 保障施工人员的安全,避免洪水等自然灾害对施工造成损害。
4. 最大限度地减少导流工程对环境影响,确保工程结束后河道恢复正常。
三、导流工程方案1. 导流方式:采用全围堰法施工,即在施工期间将河道围堰起来,使水流通过围堰预留的导流通道。
2. 导流通道:根据河道断面尺寸和流量要求,设置合理的导流通道。
导流通道采用混凝土结构,断面尺寸为XX平方米。
3. 围堰结构:围堰采用土石结构,根据河道断面尺寸和地质条件,合理配置围堰高度和厚度。
围堰顶部宽度为XX米,底部宽度为XX米。
4. 施工期间,定期对围堰和导流通道进行检查和维护,确保其结构安全和功能正常。
5. 工程结束后,及时拆除围堰,对河道进行清理和恢复,最大限度地减少对环境的影响。
四、施工组织与进度安排1. 施工前,组织专业技术人员对导流工程进行详细设计,制定施工方案和应急预案。
2. 施工期间,成立专门的导流工程指挥部,负责组织、协调和监督导流工程施工。
3. 导流工程施工按照先上游、后下游的顺序进行,确保施工安全和进度。
4. 施工过程中,加强施工现场安全管理,定期对施工人员进行安全教育,确保施工安全。
5. 工程结束后,对导流工程进行验收,确保工程质量符合设计要求。
五、质量与安全保证措施1. 导流工程质量保证:严格按照设计文件和施工规范进行施工,加强施工过程质量控制,确保工程质量。
2. 施工安全保证:建立健全安全生产责任制,加强施工现场安全管理,定期进行安全检查,确保施工安全。
3. 环境保护措施:在施工过程中,严格遵守国家环保法规,采取有效措施减少对环境的影响。
水电站施工导流设计简要
1·1施工导流总说明
1·1·1工程内容
水电站位于湖南省怀化市辰溪县境内沅水干流中游。
坝址距下游辰溪县城约8 km,坝址右岸有简易公路直达辰溪县城。
.枢纽主要建筑物分两汊布置,右汊从右至左依次为进场公路、开关站、电站厂房、排污闸以及8孔溢流坝,船闸布置在木洲左侧岸边,左汊河床中部布置12孔溢流坝,船闸与溢流坝以及溢流坝与左岸岸坡之间采用砼重力坝相连,右汊溢流坝和船闸之间采用土坝相连。
潭水电站导流工程主要工程项目包括:
①为满足一期导流和通航要求而进行的一期左岸河道疏挖;
②一期围堰(包括一期上、下游横向围堰)
③二期围堰(包括二期上、下游横向围堰);
④船闸围堰;
⑤施工期安全渡汛;
⑥基坑排水;
⑦施工期厂房进、尾水口临时封堵(五台机组进、尾水口)。
1·1·2施工导流工程总进度控制
①一期围堰合龙计划在2004年12月15日完成;
②一期围堰拆除计划在2006年9月30日完成;
③二期围堰合龙计划在2006年10月20日完成;
④二期围堰拆除计划在2008年3月31日完成;
⑤船闸围堰修筑计划在2005年1月31日完成;
⑥船闸围堰拆除计划在2006年9月30日完成;
1·1·3导流工程工程量如下:表1
1·2导流设计
1·2·1导流设计原则
本工程导流设计的基本原则是:
①在满足有关规范要求的前提下尽量节约工程投资;
②尽量减少对周围环境和居民生活的影响,保证沅水通航的要
求;
③尽可能使工程提前发挥效益;
④尽量简化导流程序,减少施工难度。
1·2·2导流标准
根据《水电枢纽工程等级划分及设计安全标准》(DL5180-2003)规定,本工程等别为Ⅱ等,永久水工建筑物挡水坝、电站厂房和船闸为Ⅲ级建筑物,根据《水利水电工程施工组织设计规范》(SD338-89)规定,本工程临时建筑物属Ⅳ级建筑物,相应导流建筑物(土石)设计洪水重现期为20~10年。
可虑通航要求以及上游水位不超过坝前库区移民防护控制高程130.0m,以满足施工期库区淹没要求,一期土石围堰导流设计挡水标准为P=10%,相应流量为17800 m3/s,二期采用过水围堰,设计挡水标准为枯水期10月~次年3月10年一遇洪水标准,相应流量为6890 m3/s。
1·2·2导流方式
潭水电站采用分两期导流方案。
一期围右汊厂房、排污闸和8孔溢流坝,利用左汊过流。
船闸也安排在一期施工,利用预留岩(土)埂挡水,挡水标准也为十年一遇;二期进行左汊溢流坝和重力坝段施工,采用过水围堰,汛期利用过水围堰与右汊已建8孔溢流堰联合泄流。
施工导流特性详见表2。
施工导流特性表表2
1·2·3围堰形式
1·2·3·1一期围堰
一期围堰包括右汊上、下游围堰,围堰基础覆盖层较浅,厚度1~2m。
上游围堰长度约374m,堰顶高程130.0m,最大堰高18m,堰顶宽度8m。
上游坡1:2.5,在123.0m高程设马道,下游坡1:2.0,在118.5m 高程设马道,基础采用高喷板墙防渗,上部采用粘土心墙防渗。
迎水面采用抛石护坡.,块石戗堤高程为118.5m。
下游围堰长度约276m,堰顶高程127.8m,最大堰高15.8m,堰顶宽度8m。
上游坡1:2.0,在118.5.0m高程设马道,下游坡1:2.5,在121.0m 高程设马道。
基础采用高喷板墙防渗,上部采用粘土心墙防渗。
迎水面采用抛石护坡.,块石戗堤高程为118.5m。
一期围堰在一期工程施工完成后需拆除,上游围堰拆除至高程为
115.0m,下游全部拆除。
1·2·3·2二期围堰
二期上、下游围堰均采用土石过水围堰,围堰分两上、下部分,上部为粘土麻袋子堰,下部为采用土石过水围堰主堰,主堰溢流面采用混凝土护面,枯水期主堰和子堰联合挡水,汛期将子围堰拆除,利用主围堰过流。
上游围堰堰顶长度320 m,主堰顶高程123.0m,堰顶宽度15m,上游坡1:2.5,下游坡1:2.0,溢流面采用50cm厚砼护面,砼下垫50cm 厚干砌石,坡脚采用抛石护脚。
基础采用高喷板墙防渗,上部采用粘土心墙防渗。
块石戗堤高程为119.0m。
子围堰堰顶高程126.5m,堰顶宽度1.0m,上、下游坡均为1:0.75,堰体两侧为粘土麻袋,中间填筑粘土。
下游围堰堰顶长度370 m,主堰顶高程119.5m,堰顶宽度15m,上游坡1:2.0,下游坡1:2.5,溢流面采用50cm厚砼护面,砼下垫50cm厚干砌石,坡脚采用抛石护脚。
基础采用高喷板墙防渗,上部采用开挖土石料防渗。
块石戗堤高程为116.5m。
子围堰堰顶高程126.5m,堰顶宽度1.0m,上、下游坡均为1:0.75,堰体两侧为粘土麻袋,中间填筑粘土。
二期围堰在二期工程施工完成后需拆除,上游围堰拆除至高程为115.0m,下游全部拆除。
1·2·3·3船闸围堰
船闸位于木洲右岸,基本在干地施工,施工期利用预留岩(土)埂挡水,基础采用高喷板墙防渗,局部较低的部位,采用粘土编织袋挡水。
