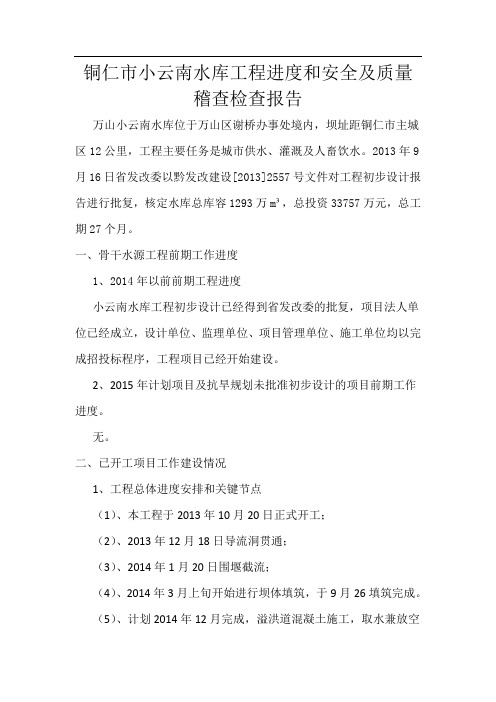

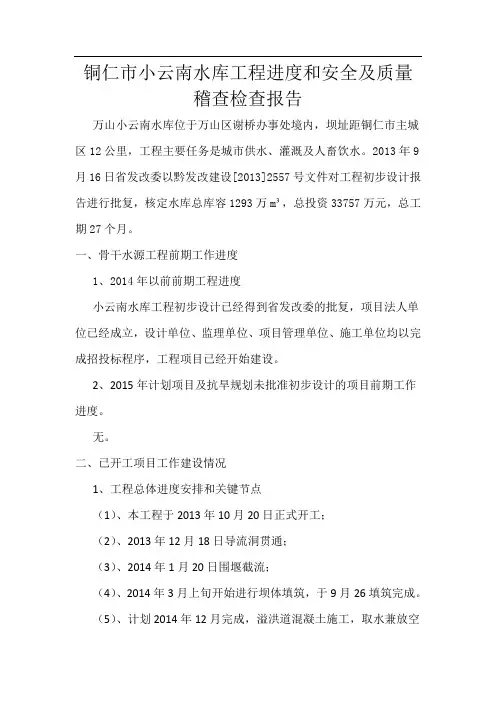

铜仁市小云南水库工程进度和安全及质量稽查检查报告万山小云南水库位于万山区谢桥办事处境内,坝址距铜仁市主城区12公里,工程主要任务是城市供水、灌溉及人畜饮水。
2013年9月16日省发改委以黔发改建设[2013]2557号文件对工程初步设计报告进行批复,核定水库总库容1293万m³,总投资33757万元,总工期27个月。
一、骨干水源工程前期工作进度1、2014年以前前期工程进度小云南水库工程初步设计已经得到省发改委的批复,项目法人单位已经成立,设计单位、监理单位、项目管理单位、施工单位均以完成招投标程序,工程项目已经开始建设。
2、2015年计划项目及抗旱规划未批准初步设计的项目前期工作进度。
无。
二、已开工项目工作建设情况1、工程总体进度安排和关键节点(1)、本工程于2013年10月20日正式开工;(2)、2013年12月18日导流洞贯通;(3)、2014年1月20日围堰截流;(4)、2014年3月上旬开始进行坝体填筑,于9月26填筑完成。
(5)、计划2014年12月完成,溢洪道混凝土施工,取水兼放空隧洞进出口结构混凝土施工;(6)、2015年1月中旬完成,取水泵站取水平洞及竖井混凝土施工,2月底前完成泵站房屋结构施工。
(7)、2015年4月底完成金属结构安装施工;完成帷幕灌浆施工;(8)、2015年5月底完成机电设备安装,完成大坝面板混凝土施工。
(9)、2015年8月底完成业主营地建设。
(10)、2015年11月底完成其他项目施工,12月竣工验收。
2、工程实际进度完成情况(1)临时工程。
导流洞开挖支护完成,已经投入使用;“三通一平”等项目建设完成。
(2)大坝枢纽:1)、大坝已经填筑至坝顶高程,开始进入沉降期;2)、溢洪道开挖完成,其中泄槽段混凝土浇筑完成,正在进行引渠段、控制段混凝土施工的准备工作;3)、左岸1#灌浆平洞、右岸灌浆平洞开挖完成,左岸2#灌浆平洞支洞开挖完成。
大坝趾板灌浆完成,左岸1#灌浆平洞至左岸坝肩灌浆完成。
黔东南州人民政府关于加快推进黔东南州骨干水源工程项目前期工作的通知文章属性•【制定机关】黔东南自治州人民政府•【公布日期】2011.05.26•【字号】黔东南府发[2011]30号•【施行日期】2011.05.26•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文黔东南州人民政府关于加快推进黔东南州骨干水源工程项目前期工作的通知(黔东南府发〔2011〕30号)各县市人民政府,凯里经济开发区和黔东循环经济工业区管委会,州政府各部门、各直属机构:为加快推进我州骨干水源工程项目前期工作,争取国家投资,改善我州水资源利用现状,确保水资源对我州经济社会又好又快、更好更快发展的支撑作用,结合省发改委、省水利厅《关于加快开展水库工程前期工作的通知》(黔发改农经〔2011〕248号)文件的精神,经州人民政府研究决定,就黔东南州骨干水源工程项目前期工作有关事项通知如下:一、组织领导(一)为加强对全州骨干水源工程前期工作的领导,成立黔东南州骨干水源工程项目前期工作领导小组,组成人员如下:组长:李飞跃(州人民政府州长)副组长:冯仕文(州人民政府常务副州长)姜学东(州人民政府副州长)杨胜勇(州人民政府副州长)成员:洪金洲(州政协副主席、凯里市人民政府市长)张孝云(州发展和改革委员会主任)古亚平(州水利局局长)李正相(州财政局局长)秦刚(州国土资源局局长)刘建新(州环境保护局局长)邓锦光(州林业局局长)陈剑(州住房和城乡建设局局长)龙云茂(州水利水电工程移民局局长)龙先金(丹寨县人民政府县长)陈晓琼(麻江县人民政府县长)李文昌(黄平县人民政府县长)敖琼(施秉县人民政府县长)李吉科(镇远县人民政府县长)吴世胜(岑巩县人民政府县长)付乐欣(三穗县人民政府县长)王润华(雷山县人民政府县长)王勇志(剑河县人民政府县长)杨昌彪(台江县人民政府县长)龙永贵(锦屏县人民政府常务副县长)杨光杰(天柱县人民政府县长)唐浩(黎平县人民政府县长)张广渊(从江县人民政府县长)肖克(榕江县人民政府县长)领导小组下设项目督查组和项目管理组。

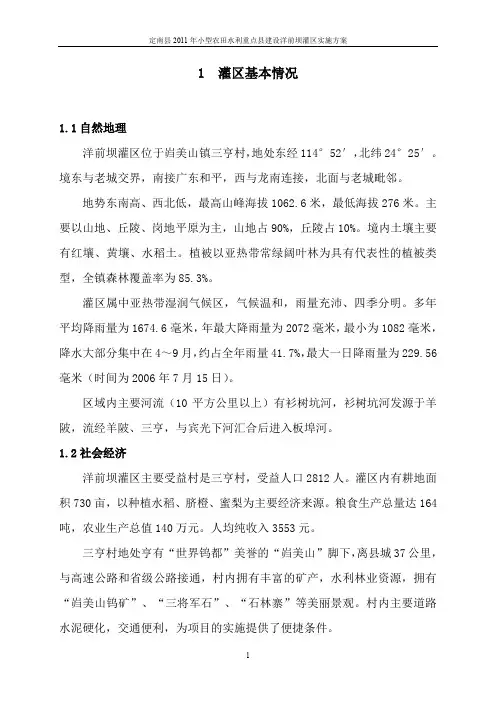

1 灌区基本情况1.1自然地理洋前坝灌区位于岿美山镇三亨村,地处东经114°52′,北纬24°25′。
境东与老城交界,南接广东和平,西与龙南连接,北面与老城毗邻。
地势东南高、西北低,最高山峰海拔1062.6米,最低海拔276米。
主要以山地、丘陵、岗地平原为主,山地占90%,丘陵占10%。
境内土壤主要有红壤、黄壤、水稻土。
植被以亚热带常绿阔叶林为具有代表性的植被类型,全镇森林覆盖率为85.3%。
灌区属中亚热带湿润气候区,气候温和,雨量充沛、四季分明。
多年平均降雨量为1674.6毫米,年最大降雨量为2072毫米,最小为1082毫米,降水大部分集中在4~9月,约占全年雨量41.7%,最大一日降雨量为229.56毫米(时间为2006年7月15日)。
区域内主要河流(10平方公里以上)有衫树坑河,衫树坑河发源于羊陂,流经羊陂、三亨,与宾光下河汇合后进入板埠河。
1.2社会经济洋前坝灌区主要受益村是三亨村,受益人口2812人。
灌区内有耕地面积730亩,以种植水稻、脐橙、蜜梨为主要经济来源。
粮食生产总量达164吨,农业生产总值140万元。
人均纯收入3553元。
三亨村地处亨有“世界钨都”美誉的“岿美山”脚下,离县城37公里,与高速公路和省级公路接通,村内拥有丰富的矿产,水利林业资源,拥有“岿美山钨矿”、“三将军石”、“石林寨”等美丽景观。
村内主要道路水泥硬化,交通便利,为项目的实施提供了便捷条件。
暴雨类型一般有锋面气旋雨和台风雨等。
全年各月均有出现,年均出现暴雨次数5次。
3~6月以锋面气旋雨为主,7~9月受台风影响,暴雨历时短,强度大。
由于受4号“碧利斯”、 5号“格美”台风的影响,2006年7月14日至7月25日,灌区内遭到了百年未遇的特大暴雨,24小时内,降雨量达165毫米。
因暴雨降雨量大,来势猛,时间长,致使山洪暴发、河水猛涨。
1.3灌区农田水利工程状况1.3.1灌区水源工程运行情况⑴洋前坝灌区现有的主要水源工程有山塘1座,水陂1处;⑵灌区现有干渠1条、斗渠12条共3.6公里;⑶灌区现有的渠系建筑物4座,其中涵闸1座、机耕桥1座、人行桥2座。

骨干水源工程方案引言随着经济的不断发展和人口的增加,水资源供给短缺已经成为一个全球性的问题。
骨干水源工程则是为了满足人民群众对水资源的需求而提出的综合性工程。
本文将从骨干水源工程建设的意义、国内外骨干水源工程的现状、骨干水源工程建设的原则和重点以及骨干水源工程建设的实施等方面进行阐述。
骨干水源工程的意义骨干水源工程是优化水资源配置、保障水资源安全、促进经济社会可持续发展的重要措施。
其建设意义主要包括以下几点:1.优化水资源配置。
通过骨干水源工程的输送和调度,可以将丰富的水资源引进不足的地区,从而实现优化水资源配置的目的。
2.保障水资源安全。
骨干水源工程可以保证城市、农业和工业等各个领域的水资源供应,解决当前我国水资源供应短缺的问题,为人民群众提供安全、便捷、可靠的用水服务。
3.促进经济社会可持续发展。
水资源是国民经济和社会发展的基础,建设骨干水源工程可以为经济社会的可持续发展提供有力支撑,促进我国经济社会各项事业的发展。
国内外骨干水源工程的现状近年来,国内外骨干水源工程建设发展迅速,取得了显著成效。
国内骨干水源工程的现状我国已经建成了一批较为完善的骨干水源工程,如南水北调、黄河调水等工程。
这些工程的建设为解决我国水资源短缺问题、提高水资源利用效率、促进区域协调发展做出了重要贡献。
国外骨干水源工程的现状国外的骨干水源工程建设也取得了一些进展。
例如,美国的加州水资源管理系统、澳大利亚的黄金海岸水资源系统以及巴西的南北水道等。
这些工程不仅保障了当地人民的用水需求,还为当地的经济社会发展提供了有力支撑。
骨干水源工程建设的原则和重点骨干水源工程建设的原则和重点包括以下几点:1.遵循可持续发展原则。
在骨干水源工程建设中,必须充分考虑生态环境保护问题,注重环境保护和水资源的可持续利用。
2.善用水资源。
在骨干水源工程建设中,必须注重节约用水,加强水资源管理,推广水资源节约技术和措施,提高水资源利用效率。
3.动态调度管理。
市政排水工程概况表1. 项目概述该项目是针对市区内的排水问题进行改善和管理的一项市政工程。
主要目标是提高市区排水系统的效率和可靠性,以适应日益增长的人口和城市化发展。
2. 工程范围该项目涉及市区内的主要排水管网和设施。
工程范围包括但不限于以下几个方面:- 排水管道的清理和维修- 排水泵站的升级和改造- 排水口和下水道的建设和修复3. 工程目标该工程的主要目标包括以下几个方面:- 提高排水系统的排水能力,以减少雨水积涝和道路积水的发生- 提升排水系统的运行效率,减少排水管道的阻塞和故障- 改善城市环境,减少不洁水体和污水外溢的情况- 提供更可靠的排水服务,确保市民生活的质量和安全4. 实施计划工程的实施计划将分为以下几个阶段:1. 前期准备:确定工程范围、制定详细的施工计划,并获得必要的许可和批准。
2. 设计和采购:进行排水系统的设计和选购所需的设备和材料。
3. 施工和安装:根据设计方案进行排水管线和设施的施工和安装。
4. 调试和验收:对完成的工程进行调试和验收,确保其符合设计要求和技术标准。
5. 运行和维护:投入使用后,进行日常的运行管理和定期的设施维护,确保排水系统的正常运行。
5. 预计效益该项目的实施将带来以下效益:- 减少雨水积涝和道路积水的发生频率,提高城市交通和市民出行的便利性。
- 减少排水管道的阻塞和故障,降低排水系统维护和修复的成本。
- 改善城市环境,减少污水外溢和水环境污染的风险。
- 提升市民的生活质量和居住环境,增加对市政管理的满意度。
以上为市政排水工程概况表,供参考。
水利工程施工概况表项目名称:某某水利工程项目工程概述:该水利工程项目是为了解决某某地区的水资源短缺问题,改善农田灌溉条件,提高农业产量,促进当地经济发展而进行的。
主要包括水库、引水渠、泵站、灌溉系统等。
项目背景:该地区是一个典型的农业大县,但由于地处内陆,水资源紧缺,致使农田灌溉条件较差,农业产量低下。
为了改善当地的水资源状况,提高农业产量,当地政府决定启动该水利工程项目。
地理环境:该地区地处山区,气候多变,降水分布不均匀。
山地占地广阔,平原地少且分散。
地形多为丘陵和平原交错,水土流失严重。
地质条件:地区地质复杂,岩层多变,地下水位较深,部分地区有泥石流等地质灾害。
工程概况:1. 水库工程:水库工程主要包括一座大型水库和配套的溢洪道、泄洪孔等设施。
水库的主要功能是蓄水,解决农田灌溉用水问题。
水库的总库容为XXX万立方米,设计水位为XXX 米,最高水位为XXX米,水库坝顶长XXX米,坝顶宽XXX米。
水库周边设置了护岸、道路、监测设施等。
2. 引水渠工程:引水渠工程包括主渠、支渠和配套的泵站等。
主渠为XXX公里,设计流量为XXX立方米/秒,最大输水能力为XXX立方米/秒;支渠为XXX公里,设计流量为XXX立方米/秒,最大输水能力为XXX立方米/秒。
泵站主要是用来抽水和调节水流的,共设置了X座泵站。
3. 灌溉系统工程:灌溉系统工程主要包括管道、喷灌设备等。
灌溉系统用于将引水渠输送过来的水分配到各个农田,满足农作物的灌溉需求。
设计灌溉面积为XXX亩,主要采用喷灌、滴灌等高效节水灌溉技术。
4. 其他配套设施:工程还包括道路、桥梁、护岸、防汛设施、环境保护设施等。
施工单位:某某水利工程施工队施工周期:自XXXX年X月XX日开始,至XXXX年X月XX日结束施工人员:根据施工需要,共投入施工人员XXX人,其中技术人员XXX人,工程技术人员XXX人,管理人员XXX人。
施工设备:施工设备共XX台(套、条、副),包括钻机、挖掘机、起重机、混凝土搅拌机、喷浆设备等。
遵义市水务发展“十三五”规划报告1前言“十三五”时期是全面建成小康社会最后冲刺的五年,是全面深化改革要取得决定性成果的五年。
党的十八大以来,党中央、国务院提出了全面建成小康社会、加快“四化同步发展”、大力推进生态文明建设等一系列方针政策,作出保障国家水安全、加快节水供水重大水利工程建设等重大决策部署,对水利改革发展提出新的更高要求。
为确保我市实现“两个率先”的目标,牢牢守住发展和生态两条底线,建好生态文明,推进工业化、信息化、城镇化、农业现代化同步发展,把“5个100工程”作为落实主基调主战略的主战场主抓手,加快推进全市经济社会建设。
水务是经济社会发展的基础支撑。
今后5年,面对我市经济社会发展新要求和新挑战,水利改革发展不仅要破解工程性缺水、水害灾害、水利投入低等老问题,更要解决好水生态损害、水环境污染等新问题。
按照市发改委《市发改委关于做好遵义市“十三五”重大工程项目规划的通知》(遵市发改建设【2015】12号)要求,我局高度重视,由李书江局长任组长,叶金亮、刘安辉、刘凯、智伟、何谨诚为副组长,各相关科室负责人为成员的领导小组,办公室设在计划建设科,叶金亮任办公室主任、王君涛任副主任);规划编制工作委托遵义水利水电勘测设计研究院具体承担,由领导小组办公牵头,落实工作经费,各相关科室及各县市区协助配合。
目前已完成制定《遵义市水务改革发展“十三五”规划》,并根据规划编制领导小组审查会意见补充修改,并通过局党组会议进一步研究,完善形成本报告。
“十三五”期间,我市水务发展规划总投资326.89亿元,其中:申请中央资金补助261.51亿元,地方投资65.38亿元。
规划遵义灌区、湄凤余灌区、仁赤习灌区三个大型灌区续建配套工程,新增、恢复灌溉面积78.56万亩、改善灌面30万亩;开工建设观音、文星两座大型水库,以及绿塘、清水河、赤水丙安、习水保丰、桐梓岩门子等16座中型水库,绥阳团山、凤冈穿家坪、道真富强等60座小型水库,新增供水量7.8亿m3,新增灌溉面积74.6万亩、改善灌面12.7万亩,人均供水量达到400立方米/年;全面解决农村饮水安全问题,完成病险库除险加固88座,新增中小水电装机45.27万千瓦;中小河流治理66条336km,防洪治涝工程保护人口30万人,保护耕地21万亩;新增水土流失治理面积1500平方公里。
