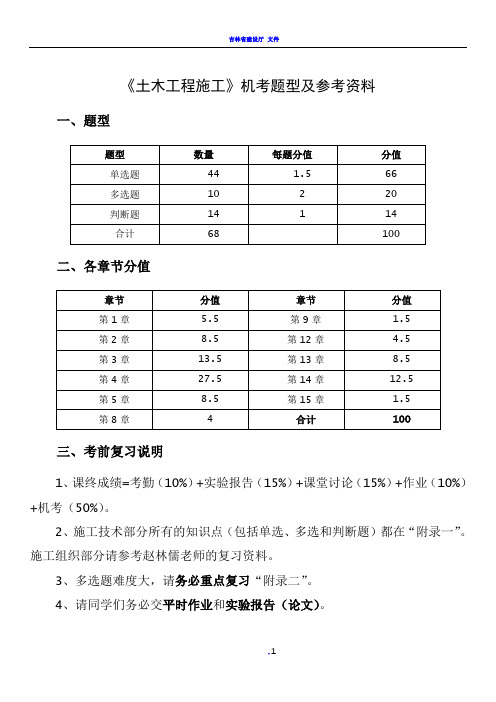

《土木工程施工》机考题型及参考资料

一、题型

二、各章节分值

三、考前复习说明

1、课终成绩=考勤(10%)+实验报告(15%)+课堂讨论(15%)+作业(10%)+机考(50%)。

2、施工技术部分所有的知识点(包括单选、多选和判断题)都在“附录一”。施工组织部分请参考赵林儒老师的复习资料。

3、多选题难度大,请务必重点复习“附录二”。

4、请同学们务必交平时作业和实验报告(论文)。

附录一:考试知识点汇总

第一章土方工程

010101(土方工程的内容及施工要求)

1.由于土方工程施工具有面广量大,劳动繁重,施工条件复杂等特点。(P1)

010102(土的工程分类及性质)

2.土的种类繁多,分类方法各异,在土方施工中,按土的开挖难易程度分为八类,如表1.1.所示。其中前四类土的排列顺序为松软土、普通土、坚土、砂砾坚土,粉质黏土为普通土。(P2)

3.土有各种工程性质,其中影响土方工程施工的有土的质量密度、含水量、渗透性和可松性等。(P2)

4.分天然密度和干密度。土的天然密度,指土在天然条件下单位体积的质量,它影响土的承载力、土压力及边坡的稳定。土的干密度,指单位体积土中固体颗粒的质量,它是用以检验填土压实质量的控制指标。(P2)

5.土的含水量W是土中所含的水与土的固体颗粒间的质量比,以百分数表示:W=(G1-G2)/G2。(P2)

6.土的含水量影响土方施工方法的选择、边坡的稳定和回填土的质量。

7.在某一特定含水量下,土方通过击实能获得最小体积时,这一特定含水量称谓最佳含水量。(P2)

8.土的渗透性是指水在土体中渗流的性能,一般以渗透系数K表示。从达西公式V=KI可以看出渗透系数的物理意义:当水力坡度等于1时的渗流速度即为渗透系数K。(P2)

9.水在土中渗流时,水头差与渗透路程长度之比,称为(水力坡度)。

10.最初可松性系数Ks =土经开挖后的松散体积V2/土在天然状态下的体积V1。(P3)

11.最后可松性系数Ks’=土经回填压实后的体积V2/土在天然状态下的体积V1。(P3)

12.土的可送性对土方量的平衡调配,确定运土机具的数量及弃土坑的容积,以及计算填方时所需的挖方体积等均有很大影响。(P3)

13.Ks>Ks’>1。(P3)

010103(土方边坡)

14.边坡的表示方法如图1.1所示,为1:m,即土方边坡坡度=h/b=1/(b/h)=1:m,式中m=b/h,称为坡度系数。(P3)

15.边坡坡度应根据不同的挖填高度、土的性质及工程特点而定,既要保证土体稳定和施工安全,又要节省土方。(P3)

16.保证边坡稳定的基本条件是,在土体重力及外部荷载作用下产生的剪应力小于土的抗剪强度。

17.临时性挖方边坡应按表1.5规定(要考),临时性挖方边坡开挖深度,对于软土不应超过4m,对于硬土不应超过8m;当地质条件良好,土质均匀且地下水位低于基坑、沟槽地面标高时,挖方深度在5m以内,不加支撑的边坡留设应符合表1.6的规定(要考),静载或动载应距离挖方边缘0.8m以外,堆土或材料高度不宜超过1.5m。(P3)

010104(土方量计算的基本方法)

18.土方量计算的基本方法主要有平均高度法和平均断面法两种。(P4)

19.平均高度法分为四方棱柱体法(公式1.5)和三角棱柱体法(公式1.6)。

20.用四方棱柱体法时,若方格四个角点部分是挖方,部分是填方,可按表1.7中所列的公式计算。(P4、P5)

21.平均断面法可按近似公式(公式1.9)和较精确的公式(公式1.10)进行计算。

22.当断面不规则时,求断面面积的一种简便方法是累高法。(P5)

23.当采用平均断面法计算基槽、管沟或路基土方量时,可先测绘出纵断面图,再根据沟槽基底的宽、纵向坡

度及放坡宽度,绘出在纵断面图上各转折点处的横断面,算出各横断面面积后,便可使用平均断面法计算各段的土方量(公式1.11)。(P6)

24.基坑(槽)路堤的土方量通常用四方棱柱体法,对体形复杂的土体土方量计算通常采用变截面计算法。

010105(场地平整土方量计算)

25.场地设计标高是进行场地平整和土方量计算的依据,也是总图规划和竖向设计的依据。合理地确定场地设计标高,对减少土方量和加速工程进度具有重要的经济意义。(P6)

26.在确定场地设计标高时,应结合现场的具体条件反复进行技术经济比较,选择其中一种最优的方案,其原则是:①应满足生产工艺和运输的要求;②充分利用地形,分区或分台阶布置,分别确定不同的设计标高;③使挖填平衡,土方量最少;④具有一定的泄水坡度,使能满足排水要求;⑤要考虑最高洪水位的影响。(P7)

27.原计划所得的场地设计标高仅为一理论值,实际上,还需考虑以下因素进行调整(P7、P8):

(1)土的可松性影响;

(2)场内挖方和填方的影响;

(3)场地泄洪坡度的影响。

场地土方量计算步骤如下(P9):

(1)求各方格角点的施工高度:各方格角点的施工高度,即为该点的设计标高减去地面标高(见图 1.14中的图例)

(2)绘出零线。零线位置的确定方法是,先求出方格网中边线两端施工高度有+,—中的零点,将相邻的两零点连接起来,即为零线。

(3)计算场地挖、填土方量。

010106(土方调配)

28.平均运距即挖方区土方重心至填方区土方重心的距离。(P11)

29.最优调配方案的确定步骤为:(P11-P13)

(1)用“最小元素法”编制初始调配方案;

(2)最优方案的辨别法:只要所有的检验系数λij≥0,则该方案即为最优方案。

(3)方案的调整;

(4)土方调配图。

010201(土壁稳定)

30.边坡的留设应符合规范的要求,其大小,则应根据封的性质、水文地质条件、施工方法、开挖深度、工期的长短等因素。对于黏性土的边坡可陡些;砂性土则应平缓些;时沟排水、人工挖土或机械在坑上挖土时则应平缓些。在土质均匀、开挖范围内无地下水、土的含水量正常、施工期较短的情况下,可垂直下挖,且不加设支撑的最大允许深度为:较密实的砂土或碎石土1m;粉土或粉质粘土粘土1.25m; 粘土或粘土填充的碎石土1.5m; 坚硬粘土2m。(P14)

31.土方开挖顺序、方法要遵守“从上往下,分层开挖;开槽支撑,先撑后挖”的原则。(P14)

32.土钉墙支护的构造要求:土钉长度宜为开挖深度的0.5一1.2倍,间距宜为1一2m,且呈梅花形布置,与水平夹角宜为5°一20°。

33.土层锚杆是由锚固体、拉杆、锚头组成。(P17)

34.对于土层锚杆支护,沿开挖基坑边坡每2-4m设置一层水平土层锚杆,直到挖土至要求深度。土层锚杆支护适于较硬土层中或破碎岩石中开挖较大、较深基坑,邻近有建筑物必须保证边坡稳定时采用。(P17)

知识点:010202(施工排水)

35.轻型井点设备简单,费用较低,降水深度小时宜优先采用;喷封井点设备较复杂费用较高,适宜降水深度
