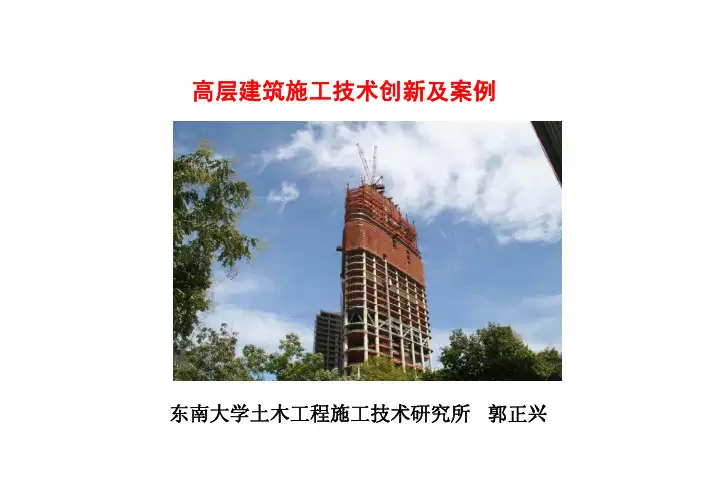

高层建筑施工技术创新及案例东南大学土木工程施工技术研究所郭正兴高层建筑施工关键技术问题地下部分(1)长桩的沉设;(2)深基坑支护;(3)深基坑降水;(4)大体积混凝土施工。
)大体积混凝土施工地上部分(1)轴线传递测量;(2)模板、钢筋和混凝土施工;(3)垂直运输;(4)外脚手架1 混凝土核心筒施工模板技术创新1.1 自爬模技术国外高层建筑混凝土核心筒体施工采用了液压自爬模技术采用了沿导轨爬升的连续爬升液压千斤顶江苏苏通大桥300m高桥墩施工采用DOKA自爬升模板南京新街口德基大厦核心筒施工采用的液压自爬模系统液压千斤顶导轨德基大厦的道广模板,木工字梁组拼大模南京金陵饭店扩建工程的混凝土核心筒自动爬模南京金陵饭店扩建工程的核心筒钢大模液压千斤顶南京金陵饭店扩建工程液压千斤顶的自动爬模采用涡轮蜗杆的提升机实现施工平台整体升降上海建工集团的整体提升钢平台体系则具有上海特色,特别适用于超高层建筑核心筒钢筋混凝土结构施工。
整体提升钢平台体系具有整体性强,工作条件好,施工质量易于保证;施工工艺简单,施工速度快;支撑于永久结构之上,安全性高等优点。
正因为整体提升钢平台体系具有明显优势,因此在上海东方明珠广播电视塔和金茂大厦等台体系具有明显优势因此在上海东方明珠广播电视塔和金茂大厦等许多标志性超高层建筑工程中得到广泛应用。
南京鼓楼紫峰大厦混凝土核心筒施工平台采用整体升降技术涡轮蜗杆提升机(20世纪70年代升板法施工的升板提升机)实现施工钢平台整体升降用型钢焊接成提升架,提升机沿提升架爬升,提升架埋入混凝土,不回收利用,但可取代部分墙体内钢筋广州西塔的长行程液压千斤顶整体升降钢平台系统对应三个支撑钢柱为三个支撑点,设置桁架式钢平台,平台结构形式结合核心筒墙体施工特点设置,以三角形为基点设置以三角形为基准扩展成六角星形主骨架,进而扩展成六边形,钢平台面积约1000m2。
在钢平台与混凝土浇筑面之间设计有5.5m的操作空间,方便混凝土剪力墙浇筑完毕后可尽快插入钢筋绑扎并提高绑扎速度。
