解析智能变电站监控系统的调试及验收摘要:随着我国经济的快速发展,变电站的建设越来越完善,本文将以智能变电站的监控系统为重点,利用直接组网法从监控系统的调试验收方法方面进行分析,希望能够为众多智能变电站的工作提供一些参考。
关键词:智能变电站;监控系统;调试验收引言在我国的智能变电站当中,变电站的监控系统采用先进的计算机科学技术、电力电子技术、通信技术等实现对变电站二次设备的功能重新合成,通过智能变电站监控系统的广泛适用,逐渐改善智能变电站的设计,对整个500kV智能变电站的正常合理使用以及后期检修都实行监控。
并通过监控系统及时对500kV智能变电站进行调试和维护,从而不断地提高电能质量,逐渐改善城市的生产水平以及人民的生活质量[1]。
1直接组网法的基本操作流程在使用直接组网法对智能变电站监控系统进行调试验收之前,技术工作人员必须要对直接组网法的基本流程有着深刻的认识。
直接组网法的相关特征与传统的调试验收方式有所不同,直接组网法在工厂时只调试,不验收,在工作现场进行直接组网,同时开展整体的传动调试,使调试和验收工作同步进行。
直接组网调试的基本流程如下:首先是工厂调试,进行监控系统的单体调试,随后进行现场的调试和验收,对系统及其装置进行整体的检查、全站组网调试验收、整改及重新试验、调试验收、最后将资料移交[2]。
2调试验收的准备工作在对智能变电站的监控系统进行调试验收之前,要做好充分的准备工作,主要分为三个方面:第一,对调试验收人员的准备工作,由于直接组网法与传统的调试验收的方法有所不同,它是将验收和调试工作同步进行的,在此之前,要确保相关工作人员能够及时到位,要求厂家、施工单位、验收方要同时到场,共同完成验收工作。
第二,要准备好调试验收所需要相关的道具,这其中包括万用表、相位仪、光数字校正仪、直流信号发生器等,同时还需要保证智能变电站的二次施工作业已经完成,一些与调试验收工作相关的设备也要能够正常运转。

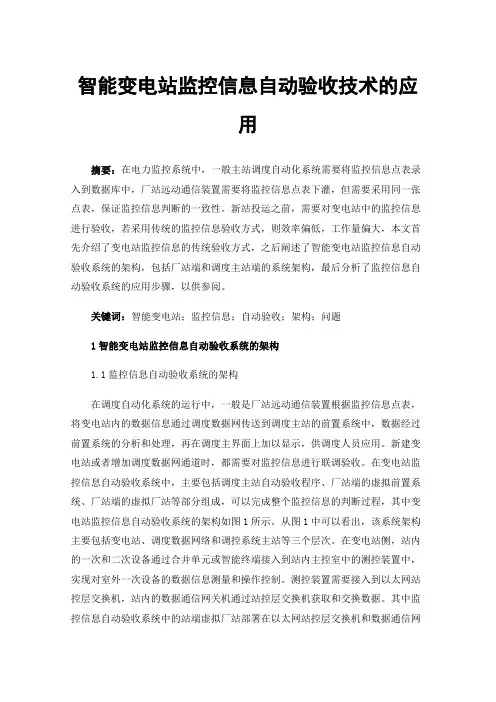

智能变电站监控信息自动验收技术的应用摘要:在电力监控系统中,一般主站调度自动化系统需要将监控信息点表录入到数据库中,厂站远动通信装置需要将监控信息点表下灌,但需要采用同一张点表,保证监控信息判断的一致性。
新站投运之前,需要对变电站中的监控信息进行验收,若采用传统的监控信息验收方式,则效率偏低,工作量偏大,本文首先介绍了变电站监控信息的传统验收方式,之后阐述了智能变电站监控信息自动验收系统的架构,包括厂站端和调度主站端的系统架构,最后分析了监控信息自动验收系统的应用步骤,以供参阅。
关键词:智能变电站;监控信息;自动验收;架构;问题1智能变电站监控信息自动验收系统的架构1.1监控信息自动验收系统的架构在调度自动化系统的运行中,一般是厂站远动通信装置根据监控信息点表,将变电站内的数据信息通过调度数据网传送到调度主站的前置系统中,数据经过前置系统的分析和处理,再在调度主界面上加以显示,供调度人员应用。
新建变电站或者增加调度数据网通道时,都需要对监控信息进行联调验收。
在变电站监控信息自动验收系统中,主要包括调度主站自动验收程序、厂站端的虚拟前置系统、厂站端的虚拟厂站等部分组成,可以完成整个监控信息的判断过程,其中变电站监控信息自动验收系统的架构如图1所示。
从图1中可以看出,该系统架构主要包括变电站、调度数据网络和调控系统主站等三个层次。
在变电站侧,站内的一次和二次设备通过合并单元或智能终端接入到站内主控室中的测控装置中,实现对室外一次设备的数据信息测量和操作控制。
测控装置需要接入到以太网站控层交换机,站内的数据通信网关机通过站控层交换机获取和交换数据。
其中监控信息自动验收系统中的站端虚拟厂站部署在以太网站控层交换机和数据通信网关机之间,实现站内的监控信息的虚拟化操作。
同时,在传统接线方式下,远动装置一般通过网线接入到调度数据网实时交换机,实现数据传输到调度主站。
在监控信息自动验收系统中,在数据通信网关机和调度数据网实时交换机之间部署站端虚拟前置,中间相当于省去了数据传输的过程,站内的监控信息数据直接传入到站端虚拟前置,实现监控信息的厂站和主站的信息自动联调,而不需要人工进行联调。

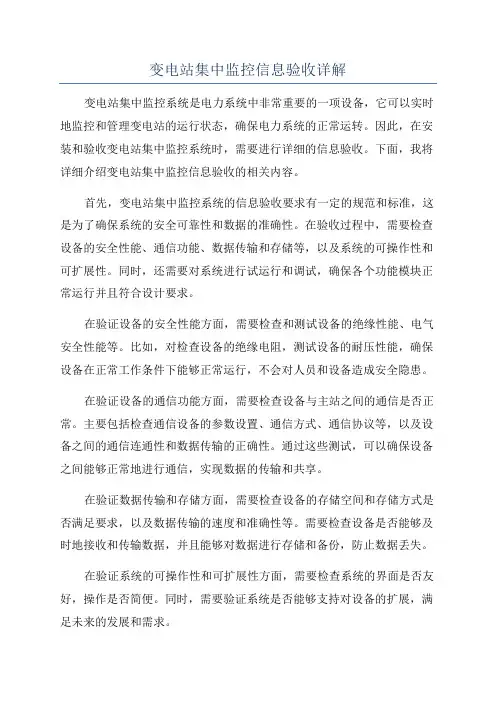

变电站集中监控信息验收详解变电站集中监控系统是电力系统中非常重要的一项设备,它可以实时地监控和管理变电站的运行状态,确保电力系统的正常运转。
因此,在安装和验收变电站集中监控系统时,需要进行详细的信息验收。
下面,我将详细介绍变电站集中监控信息验收的相关内容。
首先,变电站集中监控系统的信息验收要求有一定的规范和标准,这是为了确保系统的安全可靠性和数据的准确性。
在验收过程中,需要检查设备的安全性能、通信功能、数据传输和存储等,以及系统的可操作性和可扩展性。
同时,还需要对系统进行试运行和调试,确保各个功能模块正常运行并且符合设计要求。
在验证设备的安全性能方面,需要检查和测试设备的绝缘性能、电气安全性能等。
比如,对检查设备的绝缘电阻,测试设备的耐压性能,确保设备在正常工作条件下能够正常运行,不会对人员和设备造成安全隐患。
在验证设备的通信功能方面,需要检查设备与主站之间的通信是否正常。
主要包括检查通信设备的参数设置、通信方式、通信协议等,以及设备之间的通信连通性和数据传输的正确性。
通过这些测试,可以确保设备之间能够正常地进行通信,实现数据的传输和共享。
在验证数据传输和存储方面,需要检查设备的存储空间和存储方式是否满足要求,以及数据传输的速度和准确性等。
需要检查设备是否能够及时地接收和传输数据,并且能够对数据进行存储和备份,防止数据丢失。
在验证系统的可操作性和可扩展性方面,需要检查系统的界面是否友好,操作是否简便。
同时,需要验证系统是否能够支持对设备的扩展,满足未来的发展和需求。
在试运行和调试方面,需要对系统的各个功能模块进行测试和验证。
比如,对系统的人机交互界面进行测试,确保操作的正常和流畅;对实时数据的采集和监测进行测试,确保数据的准确性和实时性;对报警功能进行测试,确保报警信息能够及时地发送和处理。
综上所述,变电站集中监控系统信息验收的重点包括设备的安全性能、通信功能、数据传输和存储等,以及系统的可操作性和可扩展性。
变电站监控系统及远动验收细则一、引言随着电力系统的发展,变电站监控系统和远动技术的应用越来越广泛。
变电站监控系统是指通过安装在变电站内的监测和控制设备,实时监视变电站的运行状态和各种参数,提供远程控制和查询功能。
远动技术是指通过远程通信手段,实时监控变电站设备的状态,并通过远程控制进行自动化操作。
本文将详细介绍变电站监控系统和远动验收的具体细节。
二、变电站监控系统的要求1.实时监测功能:监控系统应能实时监测变电站的开关状态、电流、电压、温度等参数,并提供历史数据查询功能。
2.远程控制功能:监控系统应支持对变电站设备进行远程开关操作,并提供手动和自动控制模式。
3.报警功能:监控系统应具备报警功能,实时监测变电站设备的工作状态,并在异常情况下及时发出报警。
4.数据传输安全性:监控系统应确保数据传输的安全性,防止数据被篡改或泄露。
5.用户友好性:监控系统应具备良好的用户界面,易于操作和维护。
三、远动技术的要求1.远程通信功能:远动系统应具备稳定可靠的远程通信功能,可以通过互联网、移动通信网络等方式与远程监控终端进行通信。
2.自动化控制功能:远动系统应支持自动化控制功能,能够实现变电站设备的自动开关操作,提高设备运行效率和稳定性。
3.数据采集和处理:远动系统应能够实时采集并处理变电站设备的运行数据,提供报表和统计分析功能。
4.设备兼容性:远动系统应具备较强的设备兼容性,能够与各种类型和品牌的变电站设备进行通信和控制。
1.验收前的准备工作-确定验收标准和验收程序;-检查变电站监控系统和远动系统的设计文件和技术参数;-准备测试仪器和设备。
2.功能验收-对变电站监控系统进行功能测试,确保实时监测、远程控制、报警等功能正常运行;-对远动系统进行功能测试,确保远程通信、自动化控制、数据采集等功能正常运行。
3.性能验收-对变电站监控系统进行性能测试,包括数据传输速度、稳定性、可靠性等;-对远动系统进行性能测试,包括远程通信速度、控制响应时间、设备兼容性等。
一种变电站监控信息自动化验收装置及其验收方法,可以有效地提高变电站监控信息验收的效率和准确性,保证变电站的安全稳定运行。
以下是该装置及其验收方法的详细介绍。
装置介绍:一种变电站监控信息自动化验收装置,主要包括信息采集模块、数据处理模块、自动验收算法模块和验收报告模块。
该装置采用自动化手段,对变电站监控信息进行全面、准确的采集、分析和验收,提高了验收效率和质量。
1. 信息采集模块:该模块负责从变电站监控系统中采集各种监控信息,包括但不限于电压、电流、功率、温度、湿度等数据。
该模块能够自动识别监控系统的数据格式和传输协议,确保信息的完整性和准确性。
2. 数据处理模块:该模块负责对采集到的监控信息进行预处理,如去噪、标准化等,以提高后续分析的准确性。
同时,该模块还能够对异常数据进行检测和识别,为后续的自动验收算法提供基础数据支持。
3. 自动验收算法模块:该模块采用人工智能和机器学习技术,根据预设的验收标准,对变电站监控信息进行自动分析和评估。
该模块能够快速准确地发现监控信息中的异常和问题,并给出相应的解决方案和建议。
4. 验收报告模块:该模块根据自动验收算法模块的评估结果,生成验收报告。
验收报告包括但不限于监控信息的整体情况、异常数据分析和解决方案建议等。
该模块能够方便用户快速了解验收结果,并为后续的维护和改进提供依据。
验收方法:使用上述变电站监控信息自动化验收装置,进行变电站监控信息的自动化验收。
具体步骤如下:1. 将变电站监控信息自动化验收装置与变电站监控系统连接,确保信息能够顺利传输。
2. 启动装置,进入自动验收模式。
3. 装置根据预设的验收标准,对监控信息进行自动分析和评估。
4. 根据评估结果,生成验收报告。
5. 用户根据验收报告,对异常数据进行处理和修复,以保证变电站的安全稳定运行。
通过上述验收方法,可以大大缩短变电站监控信息的验收时间,提高验收效率和质量。
同时,自动化验收装置还能减少人为误判和疏漏,提高验收的准确性。

变电站监控信息接入自动验收方法研究摘要:随着变电站的不断发展,本文针对变电站的监控信息接入自动验收方法进行了详细的介绍,对验收环节过程中的工作技能、验收方法进行全方位的分析,并且和实际工作场景及其电网的建设相互结合,提出了高效的监控信息接入自动验收的方法。
关键词:变电站;监控信息接入;自动验收;方法1 变电站自动化监控系统变电站的自动化监控系统改变了传统的人工作业的方式,它主要包括信息的传递、相关数据的收集与处理、微机保护技术及其自动化控制技术等,大大的提高了变电站运行管理的水平。
变电站自动化监控系统的结构主要有保护装置、电力管理调度主站、通讯管理机、网络交换机、后台监管计算机系统。
变电站自动化控制系统的工作原理为:通过收集变电站的二次设备的数据,进一步对这些数据进行监控处理,以便用来实现整个变电站内所有设备的自动控制。
在此工作过程中具有比较友好的人机界面,能够生成报文报表、画面展示、历史数据记录等,在变电站的自动化监控系统连接互联网之后,能全面利用互联网的优势,促进电气设备的高效实用,实现更加复杂高效的电气运行管理。
2 变电站监控信息的联调验收系统2.1 变电站监控信息验收的目的变电站监控系统整体的工作流程是:具体的施工单位会根据设计资料及其施工现场的实际要求,进而准备变电站监控系统的全部设备及其安装铺设线路,在此之后,进一步调节变电站监控系统的内外装置与相应的软件参数。
在此工作流程中,如果某一环节出现了问题就会波及到整个系统。
变电站自动化信息验收工作是通过对变电站信息的做出相应的检查、试验的方法,检验变电站自动化监控信息的所有资料是否齐全、整体工作能否正常运转等,是否能充分的展现出用户的实际需求为主。
2.2 变电站间各个信息点之间的关系变电站自动化监控信息主要包含当地的监控系统接受的数据L,运动转发的数据信息R。
电力管理调度主站的自动化信息主要包括主站某个场站的数据信息M,运动转发的数据信息R与当地的监控系统接受的数据L通常是保持着映射的关系,往往为一对一映射,也可能为一对多映射。
变电站监控信息接入自动验收方法解析摘要:文章依据变电站监控信息接入自动验收方法,阐述了理论背景,了解其具体原因,随后对验收系统设计以及验收方法展开分析,最后总结了成效,目的在于更好的发挥出智能设备优势,提高变电站监控信息接入验收效率,从而推动我国电力行业发展。
关键词:变电站;监控信息接入;自动验收;验收方法变电站设备检修是保证设备安全的主要手段,基于“大运行”体系下,无人值守变电站设备检修一方面需要对设备运行的可靠性进行保证,另一方面也要符合无人值守、集中监控技术条件要求,也就是设备监控信息需要准确、高效的传输至调控中心,将设备健康状态反映出来。
所以,监控信息接入存在于设备检修的全周期,设备检修也可以认为是监控信息接入验收过程,需要选择信息接入自动验收方法,以保证变电站监控信息规范性与准确性。
1 理论背景若监控信息接入验收超期,将会导致人力、设备侵占成本,甚至会出现设备启动延误的现象。
长此以往,严重影响到电网的稳定运行,并且引起巨大的经济损失[1]。
所以,为了保证监控信息接入效率,需要将变电站电气设备检修周期缩短,这时电力工作人员关心的主要问题。
现如今,新建变电站数量越来越多,规模也得到扩张,一些新的监控信息与设备开始接入到调度控制系统当中,导致出现验收工作时间集中以及时间过长等诸多问题,需要研发出智能电网调控系统监控信号自动验收功能,全面实现监控遥信、遥测、遥控信息自动验收,减少验收人员工作量,缩短验收时间,自动生成验收报告,从而使变电站集中监控信息验收真正实现向自动化、信息化、智能化的方向转变。
2 变电站监控信息接入自动验收系统设计2.1 主站端信息自动验收流程主站端信息自动验收系统是在智能电网调度技术的基础上创建的高级应用,验收内容包括模拟厂站传输的遥信、遥测与遥控相关信息,计算机程序对前置信息进行校验,此外还包括遥信联合自动验收、遥测联合自动验收、遥控联合自动验收、遥信链接正确性校验、遥测链接正确性校验六个环节。
kV变电站监控系统及远动验收细则现场验收负责人:厂家调试负责人:施工负责人年月日调度中心自动化班宁东供电局kV 变电站监控系统及远动验收细则总则:1.本细则仅适用于宁东局各电压等级变电站综合自动化系统验收。
2.验收以工程协议书为准,如有出入需在备注中进行说明。
3.现场验收由调度中心成员组成。
由厂家现场调试人员、工程负责人进行配合。
4.所有遥信信号必须按“宁东供电局调度中心远动信号标准命名”进行标识。
5.重要遥信信号在告警窗出现时需特别标注(如颜色)。
6.方式部门应在验收前提供准确的变电所一次图纸(白图)。
7.验收前厂家工程人员应与自动化班成员将远动转发表完成,主站在验收前完成数据库、遥信遥测画面、主接线及相关连接的完成。
8.远动班成员应积极与工程负责人联系,紧密配合完成验收。
9.进行变电站综自系统验收时应具备“验收前应有资料”否则该变电站不具备综自验收资格。
1、验收前应有资料1.1设备出厂前应有远动人员前往厂家参加FAT(工厂验收),出厂校验报告上应有远动人员签字。
1.2在验收前应由工程承包公司提供现场调试报告(应在自动化人员进入现场验收前),该报告应有以下几个部分组成1.2.1当地监控四遥测试报告1.2.2远动设备硬件测试报告1.2.3远动设备接地测试报告1.3制造厂提供的技术资料:当地监控软件使用说明书、硬件设备说明书、合格证明等1.4在安装及调整中已矫正的设计资料(竣工原理图、竣工安装图、电缆清册等)1.5提供当地监控系统软件,包括:当地监控机主板、显卡、网卡、操作系统、数据库、应用软件等备份(原版软件)。
1.6如在协议中提到备品备件工程负责人应提供备品备件清单。
1.7变电站综自系统协议书(一份)。
2、监控后台系统2.1硬件核查参见技术协议中供货范围一栏中的后台系统配置,详细核查以下项目:2.1.1就地监控主机2.1.1如果协议上提到主机型号,核查是否为该型号主机。
2.1.2核查主机的性能是否和协议上提到的性能相符合;如果协议上未提到,按主频不低于1.8GHz,内存不小于512M,硬盘不小于80GB进行检查。
