大型深基坑土方开挖专项施工方案
- 格式:docx
- 大小:426.62 KB
- 文档页数:39

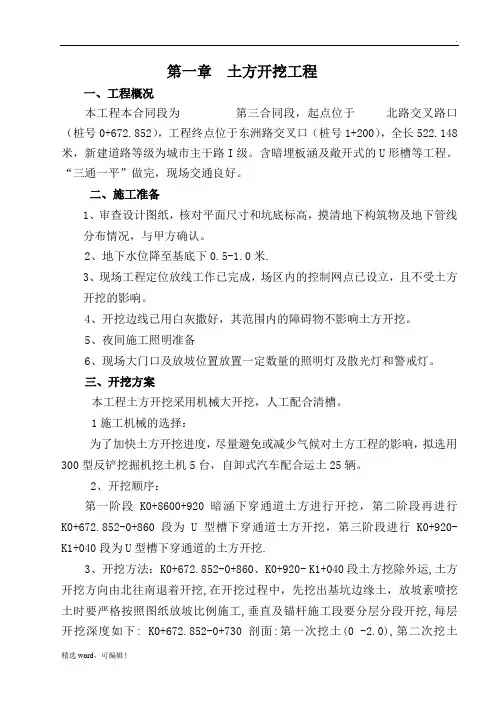

第一章土方开挖工程一、工程概况本工程本合同段为第三合同段,起点位于北路交叉路口(桩号0+672.852),工程终点位于东洲路交叉口(桩号1+200),全长522.148米,新建道路等级为城市主干路I级。
含暗埋板涵及敞开式的U形槽等工程。
“三通一平”做完,现场交通良好。
二、施工准备1、审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地下管线分布情况,与甲方确认。
2、地下水位降至基底下0.5-1.0米.3、现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响。
4、开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。
5、夜间施工照明准备6、现场大门口及放坡位置放置一定数量的照明灯及散光灯和警戒灯。
三、开挖方案本工程土方开挖采用机械大开挖,人工配合清槽。
1施工机械的选择:为了加快土方开挖进度,尽量避免或减少气候对土方工程的影响,拟选用300型反铲挖掘机挖土机5台,自卸式汽车配合运土25辆。
2、开挖顺序:第一阶段K0+8600+920暗涵下穿通道土方进行开挖,第二阶段再进行K0+672.852-0+860段为U型槽下穿通道土方开挖,第三阶段进行K0+920- K1+040段为U型槽下穿通道的土方开挖.3、开挖方法:K0+672.852-0+860、K0+920- K1+040段土方挖除外运,土方开挖方向由北往南退着开挖,在开挖过程中,先挖出基坑边缘土,放坡素喷挖土时要严格按照图纸放坡比例施工,垂直及锚杆施工段要分层分段开挖,每层开挖深度如下: K0+672.852-0+730剖面:第一次挖土(0 -2.0),第二次挖土(-2.0—3.5),第三次挖土(-3.5—5.5) , 第四次挖土(-5.5—7.1);K0+730-0+790剖面:第一次挖土(0 -2.4),第二次挖土(-2.4—4.4),第三次挖土(-4.4—6.0) , 第四次挖土(-6.0—7.7);K0+860-0+790剖面:第一次挖土(0 -2.5),第二次挖土(-2.5—5.0),第三次挖土(-5.0—6.5) , 第四次挖土(-6.5—8.0);K0+860-0+920剖面:第一次挖土(0 -2.5),第二次挖土(-2.5—5.0),第三次挖土(-5.0—6.5) , 第四次挖土(-6.5—8.0),第五次挖土(-8.0—9.0),K0+970-0+920剖面:第一次挖土(0 -2.5),第二次挖土(-2.5—5.0),第三次挖土(-5.0—6.5) , 第四次挖土(-6.5—8.0),第五次挖土(-8.0—8.8),K0+970-1+040剖面:第一次挖土(0 -2.5),第二次挖土(-2.5—5.0),第三次挖土(-5.0—7.3) ,分层分段开挖每层完成后基坑内需挖平整,留5米工作面, 为护坡创造条件,每层每段混泥土面喷好后24小时后进行下一层开挖,并配备专职测量员,机械大开挖接近基底时,应由测量员测设距离基底以上300㎜的标高,用人工修整至垫层底标高,以避免扰动基底土,测量放线人员按结构图纸放出承台灰线,小挖机随机挖除承台部位土方,及时人工修整,,每隔3m在槽帮上钉水平标高木桩,人工清槽时用3000标准尺杆随时以木桩为准校核槽底标高,最后由两端轴线(中心线)引桩拉通线检查距基坑边尺寸,确定基坑宽标准,根据此来修整基坑,最后清除基坑底土方。
深基坑土方开挖工程专项施工方案一、工程概况本次深基坑土方开挖工程位于XX市,是一座地下停车场的地基工程。
基坑深度为10米,开挖面积为1000平方米,土方开挖总量为5000立方米。
为确保工程施工质量和安全,我们将采取以下措施进行施工。
二、工程准备1.方案设计:根据工程要求,制定施工方案及分解任务。
2.人员组织:组织工程技术人员、现场施工人员和相关管理人员,分工明确,各司其职。
3.材料准备:准备各种施工材料,包括挖掘机、电钻、安全绳等。
三、施工工艺及措施1.工程分区:将基坑分为若干个工作区,每个区域安排专人负责管理。
2.备案手续:在施工前,向相关部门进行备案登记,确保符合相关规定。
3.挖土施工:采用机械挖掘方式进行土方开挖,挖掘机应保证机械并具备相应的安全装置。
4.土方处理:土方采用临时堆放方式,及时清除周围环境,保证施工区域的通行安全。
5.挖掘过程:开挖过程中需注意土方的坡度控制,保证工地坡度稳定,防止出现滑坡等意外事故。
6.排水系统:为防止施工区域积水,需设置排水系统,保持施工区域干燥。
7.安全措施:施工区域设置明显的警示标志和安全围栏,确保工地安全。
四、质量控制1.人员培训:在施工前,对相关施工人员进行岗位培训,确保其熟悉相关施工规范。
2.监测与检验:施工过程中,进行土方开挖的监测与检验,确保挖掘工作符合设计要求。
3.施工记录:对施工过程进行记录,包括开挖深度、土方开挖量等,以备后期工程验收。
4.工艺控制:严格按照施工方案执行,避免偏离设计要求。
5.材料质量:采用标准材料,持有合格证明,确保施工材料符合相关要求。
6.验收标准:按照相关规范进行工程验收,确保达到相应质量标准。
五、施工安全1.现场施工人员必须配备必要的个人防护装备,如安全帽、安全鞋、防尘口罩等。
2.机械设备操作人员必须取得相应资格证书,且配备专人进行机械设备的操作和日常维护。
3.严禁未经许可随意进入施工区域,未经允许的人员不得擅自操作施工设备。
深基坑土方开挖施工专项施工方案一、工程概况1.1 工程名称深基坑土方开挖工程1.2 工程位置工程位于城市中心地区,占地面积较小,周围环境复杂,受周边建筑物和地下管线影响。
1.3 工程规模深基坑的开挖标高为XX米,最大深度为XX米,开挖面积为XX平方米。
1.4 工程地质条件工程地质为软弱地层,包括黏土和软黏土,存在地下水位,局部存在松散砂土和砾石。
二、施工准备2.1 方案制定根据工程地质条件和开挖要求,制定详细的开挖施工方案,包括土方开挖的层次、方法、装备和安全措施等。
2.2 设备准备准备挖掘机、装载机、铲车等大型土方机械设备,确保设备的正常运转。
2.3 废土处理制定废土处理方案,选择合适的废土堆放点和运输方式,保证施工现场的整洁和安全。
三、施工流程3.1 土方开挖层次首先进行地表土方开挖,然后逐层进行深基坑土方开挖,按照设计要求进行层层开挖,直至达到设计标高。
3.2 开挖方法采用机械挖掘和人工挖掘相结合的方式进行开挖,注意控制开挖速度和深度,防止地表沉降和裂缝。
3.3 安全措施加强现场巡视和监督,落实安全管理责任,保证施工人员和设备的安全,防止事故的发生。
四、质量控制4.1 施工质量每个开挖层次结束后,进行现场质量检查,确保开挖的土方质量符合设计要求,对不合格部分及时整改。
4.2 施工监管设立监理岗位,加强施工现场监管,及时发现和解决施工过程中的质量问题,确保施工质量。
五、总结深基坑土方开挖施工是一项复杂的工程,需要严格遵循施工方案,做好施工准备,严格执行施工流程,加强质量控制和安全管理。
只有这样,才能确保深基坑土方开挖工程的顺利进行,达到设计要求。
以上便是深基坑土方开挖施工专项施工方案的概要内容,希望能对工程实施提供参考。
深基坑土方开挖专项施工方案一、项目概况1.1 项目背景本项目为深基坑土方开挖施工,地处市中心繁华地段,周边环境复杂,需要精细化施工管理。
1.2 工程概况项目深基坑总面积为XXX平方米,开挖深度为XX米,主要涉及土方开挖、支护、地下水处理等工作。
二、施工准备2.1 施工前检查在开工前,需对施工场地、设备及工程资料等进行全面检查,确保施工无误。
2.2 施工方案制定根据现场实际情况,制定详细的土方开挖施工方案,包括施工步骤、工期计划、安全补救措施等。
三、土方开挖施工3.1 机械设备由于基坑较深,需要选用大型挖掘机、装土机等设备进行土方开挖作业。
3.2 施工工艺采用逐层开挖的方式进行施工,确保开挖过程中土方不发生坍塌等意外情况。
3.3 安全措施施工过程中需设置警示牌、安全防护设施,保障施工人员的安全。
四、支护措施4.1 支护形式在土方开挖过程中,需要设置支撑桩、喷槽等支护结构,确保基坑墙体不会发生塌方。
4.2 支护材料选用高强度支护材料,如钢筋混凝土等,增强基坑结构的稳定性。
五、地下水处理5.1 排水系统在土方开挖过程中,需要设置临时排水系统,加固基坑底部,防止地下水渗入。
5.2 水质监测定期对地下水进行监测,确保排水系统正常运行,避免地下水波及周边建筑物。
六、施工总结6.1 施工成果经过一段时间的土方开挖施工,基坑土方已全部完成,工程顺利进行。
6.2 问题反思在施工过程中发现部分问题,需要总结经验,为后续工程提供参考。
以上内容为深基坑土方开挖专项施工方案的相关内容,希望能够对施工过程有所帮助。
教学楼大型深基坑土方开挖工程专项施工方案一、施工概述本次施工是为了建设一座教学楼,需要进行大型深基坑土方开挖工程。
本方案旨在明确施工团队的任务、施工工序、工艺要点、施工方法、安全措施等,确保施工能够顺利进行。
二、任务分解1.采购和准备所需的机械设备、工具和材料。
2.准备并施工基坑围护结构,包括临时支护和防水工程。
3.按照设计要求进行土方开挖,包括上部土方开挖和下部土方开挖。
4.按照设计要求进行土方回填。
5.清洁场地并进行工程验收。
三、施工工序1.基坑围护结构施工a.清理现场并标定开挖范围。
b.安装临时支护结构,如钢支撑、锚杆等。
c.进行基坑防水工程,包括水平防水板、接缝处理等。
2.上部土方开挖a.按照设计要求对地面进行标高测量,深坑标高确定。
b.利用挖掘机进行土方开挖,将土方运输至指定场地。
c.清理基坑底部的碎石、土层。
3.下部土方开挖a.根据设计要求,进行基坑底部的土层开挖。
b.清理基坑底部的碎石、土层。
4.土方回填a.利用挖掘机将回填土方运输至基坑,并进行填筑。
b.按照设计要求进行压实作业。
四、施工方法和工艺要点1.基坑围护结构施工中,需要预留出足够的防水板接缝,保证施工质量。
2.在土方开挖过程中,按照设计要求进行精确测量和定位,确保开挖尺寸和位置准确无误。
3.减少土方运输过程中的杂质和碎石,保持土方的整洁性,并减少对周边环境的影响。
4.在土方回填过程中,需要进行适当的压实作业,以提高填土的密实度和稳定性。
5.施工过程中特别注意安全措施,包括场地围挡、作业人员佩戴安全帽和防护装备等。
五、安全措施1.施工现场设置围挡,并设置明显的警示标志,确保施工区域的安全。
2.所有作业人员必须参加安全培训,并经过合格的考核。
3.所有作业人员必须佩戴安全帽、防护眼镜和防护服等个人防护装备。
4.严格执行施工作业预案,确保机械设备的正常操作和安全运行。
5.在挖掘机等设备运行过程中,禁止站在设备旁边,确保操作人员和周围人员的安全。
一、编制依据1. 国家及地方相关法律法规、规范、标准;2. 工程地质勘察报告;3. 基坑支护设计图纸;4. 建设单位、监理单位、施工单位等相关资料。
二、工程概况1. 项目名称:某住宅小区基坑工程;2. 基坑开挖深度:5.2米;3. 基坑周边环境:南侧为道路,西侧为绿化带,北侧为住宅,东侧为小区内部道路;4. 基坑支护形式:采用锚杆支护。
三、施工部署1. 施工顺序:先进行支护结构施工,再进行土方开挖;2. 施工阶段:分为支护结构施工、土方开挖、坑底平整、排水等阶段;3. 施工人员组织:成立专项施工小组,明确各岗位职责。
四、施工方法1. 支护结构施工:(1)锚杆施工:按照设计要求,选用合适的锚杆材料,采用钻孔、锚固、注浆等工序完成;(2)钢筋网施工:在锚杆施工完成后,按照设计要求布置钢筋网,并进行焊接;(3)喷射混凝土施工:在钢筋网施工完成后,采用喷射混凝土进行支护。
2. 土方开挖:(1)采用挖掘机进行土方开挖;(2)根据施工进度,合理安排开挖顺序,确保支护结构稳定;(3)开挖过程中,严格控制开挖深度,避免超挖;(4)开挖过程中,及时清理基坑内的积水,防止浸泡支护结构。
3. 坑底平整:(1)采用挖掘机进行坑底平整;(2)确保坑底平整度符合设计要求。
4. 排水:(1)设置排水沟,确保基坑内积水及时排出;(2)排水沟采用PVC管材,直径不小于200mm;(3)排水沟坡度不小于0.5%。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品;2. 施工现场设置安全警示标志,提醒施工人员注意安全;3. 施工机械操作人员必须持证上岗;4. 施工过程中,加强对支护结构的监测,确保其稳定性;5. 遇到恶劣天气,暂停施工,确保人员安全。
六、环境保护措施1. 施工现场设置围挡,防止扬尘;2. 施工过程中,及时清理施工垃圾,防止污染环境;3. 施工结束后,对施工现场进行恢复,确保土地资源得到合理利用。
七、施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
深基坑土方开挖专项方案一、方案背景1.1项目背景本项目是大型商业综合体的地下车库基础工程,地下部分分为四个层,总计深度为25米。
1.2工程目标确保土方开挖施工安全,按时按量完成土方开挖任务,为后续施工提供稳定的土地基础。
二、方案内容2.1工程范围2.2施工方法2.2.1机械挖掘采用在土方开挖现场使用挖掘机进行土方的开挖工作。
挖掘机应选用大型机械设备,具备较大的挖掘能力和稳定性。
2.2.2断层处理在挖掘过程中,如遇到地下水或斜层岩石等情况,需进行断层处理。
采用爆破和人工疏挖的方式处理断层,保证开挖效果和施工安全。
2.2.3土方转运土方开挖完成后,需将土方转运至指定地点。
转运过程中,应采用运输车辆,并按规定的路线运输。
2.3施工步骤2.3.1地质勘察在施工前,应进行地质勘察,了解开挖地质情况,确定施工方案和预防措施。
2.3.2土方开挖按照设计要求和施工方案,在施工现场进行土方开挖工作。
开挖过程中,要注意土方的水平度和坚实度,保证开挖质量。
2.3.3断层处理如遇到地下水或斜层岩石等情况,采取相应的断层处理措施,确保施工安全和质量。
2.3.4土方转运土方开挖完成后,将土方转运至指定的地点。
转运过程中,要按规定的路线进行,确保安全和效率。
2.4安全措施2.4.1施工现场安全施工现场应设置警示标志和隔离带,保证施工过程中的安全。
2.4.2设备使用安全挖掘机等机械设备的使用应符合安全操作规程,保证施工人员的安全。
2.4.3断层处理安全在进行断层处理时,应采取适当的措施,确保处理过程中的施工安全和人员安全。
三、项目进度计划3.1施工准备进行地质勘察、确定施工方案等准备工作。
3.2土方开挖按照施工方案,进行土方的开挖工作。
3.3转运和清理将土方转运至指定地点,并进行施工现场的清理。
四、总结通过实施深基坑土方开挖专项方案,可保证土方开挖施工的安全和质量。
同时,合理安排施工进度,保证按时完成土方开挖任务,为后续施工提供稳定的土地基础。
深基坑土方开挖工程专项施工方案(完整常用版)版)一、工程概况本工程为深基坑土方开挖工程,位于某市XX区,占地面积约20000平方米。
工程主要包括基坑土方开挖、支护、降水等施工内容。
基坑开挖深度为15米,施工周期为6个月。
本工程采用明挖顺做法施工,土方开挖量约为30000立方米。
二、周边环境1. 地理位置及周边建筑:本项目地处城市中心区,周边建筑物密集,东侧为XX大厦,西侧为XX小区,南侧为XX商场,北侧为XX医院。
周边道路交通便利,但需注意对周边建筑及道路的保护。
2. 地下管线:项目周边存在多种类型的地下管线,包括给水、排水、电力、通信、燃气等。
在施工过程中,需对地下管线进行详细调查,并采取相应的保护措施。
3. 水文地质条件:项目地处冲积平原,地下水位较高,地质条件复杂。
需进行降水处理,确保施工安全。
三、项目安全管理组织及目标1. 安全管理组织:成立以项目经理为组长的安全管理小组,负责组织、协调、监督施工现场的安全管理工作。
成员包括安全员、施工员、质量员、材料员等相关人员。
2. 安全管理目标:确保施工过程中无重大安全事故发生,实现以下目标:(1)人员伤亡事故为零;(2)设备损坏事故为零;(3)火灾事故为零;(4)环境污染事故为零;(5)工程质量合格率为100%。
四、施工方案1. 土方开挖- 开挖顺序:采用分层、分段、分块的顺序进行开挖,先开挖中间部分,再开挖四周,确保开挖过程中土体稳定。
- 开挖方法:采用机械开挖与人工配合的方式进行,主要机械包括挖掘机、装载机等。
- 开挖深度:根据设计要求,分阶段进行,每阶段开挖深度不超过2米。
- 支护措施:在开挖过程中,及时施工支护结构,包括排桩、锚杆、支撑等。
2. 降水工程- 降水方法:采用井点降水和深井降水相结合的方式,确保基坑内水位降至基底以下。
- 降水设备:选用合适的潜水泵、深井泵等设备,确保降水效果。
3. 土方运输与堆放- 运输车辆:选用符合环保要求的运输车辆,并对车辆进行定期检查、维护。
深基坑土方开挖工程专项施工方案一、项目概述本工程为深基坑土方开挖工程,施工区域位于XX地区。
工程范围包括土方开挖、土壤处理等。
本施工方案旨在确保施工过程中安全、高效地完成土方开挖工作,保证工程质量。
二、施工工艺流程1.前期准备工作(1)明确施工范围和目标。
(2)编制详细的施工方案,包括工艺流程、安全措施等。
(3)准备所需人员、材料和设备。
2.现场布置(1)根据设计要求,确定基坑的布置图纸。
(2)进行地面标志,确保施工面积的准确性。
3.土方开挖(1)根据设计要求,进行标高定位和挖土线定位。
(2)按照挖土线进行土方开挖,采用机械挖掘和手工清理相结合的方式。
(3)挖掘土方时,确保挖斜坡的坡度和稳定性。
4.土壤处理(1)将开挖出的土方进行分类,并进行场内处理和堆放。
(2)对于需要处理的土方,严格遵守环保要求,采取合适的处理方式。
5.安全措施(1)确保施工人员熟悉施工方案和操作规程。
(2)设置安全警示标志和围挡,保护现场安全。
(3)定期组织安全教育培训和演练,提高施工人员的安全意识和应急能力。
三、施工机械与设备1.挖掘机、推土机、装载机等土方开挖机械设备。
2.牵引机、卡车等运输装置。
3.频率振动器、振动板等土壤处理设备。
四、施工人员及其分工1.施工经理:负责施工组织、工艺流程的监督和控制。
2.现场主管人员:负责具体施工现场管理,安全责任的履行。
3.作业工:按照规定的工艺流程和安全操作规程进行土方开挖和土壤处理工作。
五、安全措施1.给予施工人员安全操作培训并确保其持证上岗。
2.施工现场设置警示标志和围挡,防止无关人员进入。
3.停车区、施工区划定清晰,并进行有效的交通禁令。
4.所有从事施工作业的人员必须佩戴安全帽和防护服。
5.严禁酒后作业以及不按规定穿戴个人防护设备的情况。
6.加强现场巡视,及时发现和排除安全隐患。
六、质量控制1.按照设计要求进行土方开挖,确保开挖的深度和形状符合要求。
2.对开挖出的土方进行分类、处理,并按照环保要求进行堆放。
第一章工程编制综述第一节编制说明1.1 、承诺在认真学习招标文件、图纸等文件的基础上,我们根据大连建筑工程职业技术学院工程的特点,并综合考虑到我公司的施工实力、特长、技术、机具配套能力等多方面因素,在充分了解施工图纸、施工合同等文件所提各项要求的前提下,编写了本工程施工组织设计。
我公司从施工方案、人员设置、机械配备、材料供应和工程服务等方面综合考虑,对于各分部工程、关键工序之间的相互协调和衔接等方面问题,我们在编制施工组织设计过程中已进行了技术措施可行性论证,认为是较为科学合理的,能达到确保工期和安全、保证质量、提高效益之目的。
我们将会以雄厚的企业整体实力为依托、为后盾,优质高速地完成本次工程的总包施工,交出让业主满意的精品。
本施工组织设计根据大连建发建筑设计院的施工图纸、地质资料、建设单位要求及国家颁布的现行施工及验收规范、施工规程和有关工艺标准、施工合同进行编制。
1.2 、工期目标拟订于2014年月日开工,2014年月日竣工。
总工期为天。
1.3 、质量、安全目标在认真阅读施工图纸及有关资料,并对本工程现场实地勘察的基础上,组织施工技术、质量、安全管理人员,结合以往同类工程的施工管理经验,策划本工程施工组织、施工质量、文明施工及安全生产管理工作。
1.4 、现场管理在施工过程中,我们将遵循国家、省、市有关施工技术、质量验收管理标准的有关规定,以及我公司的质量,根据设计图纸及实际施工情况编制详细的施工组织设计,用以指导工程的施工管理,确保建设优质工程、并要保证安全生产、文明施工及环境保护,争创文明工地。
1.5 、消防目标消除现场消防隐患, 杜绝火灾事故发生。
1.6 、培训和教育目标实现全员的培训教育,不仅包括管理层的培训教育,尤其是对施工作业层的培训教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护的意识以及相互合作相互协调的意识,强化施工管理和技术水平。
1.7 、团结合作目标积极、主动、高效为业主服务,急业主之所急,想业主之所想,处理好与业主、监理、设计、各专业分包以及相关政府部门的关系,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目综合目标的实现。
第二节编制依据2.1、根据大连建发建筑设计院提供的施工图纸。
2.2 、本工程预算文件和施工合同。
2.3 、劳动力供应情况,材料、预制构件的供应情况,主要施工机械的生产能力和配备情况。
2.4 、施工现场具体条件:水、电、道路条件、场地地形等等。
2.5、贯彻IS09001: 2000、IS014001: 1996、OHSM标准的AJ《质量、环境、职业安全健康管理手册》、《质量、环境、职业安全健康体系程序文件》、《质量、环境、职业安全健康体系作业指导书》。
2.6、主要施工规范2.6.1《测量规范》(GBJ50026-93)。
2.6.2 《建筑工程施工质量验收评定统一标准》GB50300-2001。
2.6.3 《建筑地基基础工程施工质量验收规范》(GB50202—2002)。
2.6.4 《建设工程项目管理规范》 ( GB/T50382-2001) 。
2.6.5 《建设工程文件归档整理规范》 ( GB/T50328-2001 ) 。
2.6.6 《建筑工程冬季施工规程》 (JGJ104-97)。
2.7.1建筑施工工程安全技术规范》 国务院)。
2.7.2建筑工程施工现场管理规定》 建设部 15 号令)。
2.7.3建筑机械使用安全技术规程》 JBJ33-2001)。
2.7.4 建筑安全监督管理规定》 (建设部 13 号令)2.7.5 建筑施工安全检查标准》 (JGJ59— 99)。
2.7.62.7.7 建筑工程施工现场用电安全规范》 JGJ46-2005。
2.6.7 《智能建筑工程施工质量验收规范》 GB50339-2003。
2.6.8 《建筑地基处理技术规程》 JGJ79-2002。
2.6.9 《民用建筑工程室内环境污染控制规范》 GB50325-2001。
2.6.10 《建筑边坡工程技术规范》 GB50330-2002。
2.6.11 《建筑基坑支护技术规范》 JGJ120-99。
2.6.12 《中小学校设计规范》 GB50099-20112.6.13 《人民防空地下室设计规范》 GB50038-20052.6.14 《汽车库建筑设计规范》 JGJ100-982、7 安全生产规范、规程标准建筑施工高处作业安全技术规程》 JGJ80-91。
2.8 、《中华人民共和国建筑法》 (1997年 11 月 1 日颁布实施)及《中华人民共和国建设工 程质量条例》(2000年 1月 30日发布施行)等。
第三节 编制目的3.1 、使整个施工过程受控,通过质量保证措施的实施,使施工的每个环节都规范化,确保 满足建设单位的质量要求。
3.2 、通过工期保证措施的实施,使工程的每个分部分项工程施工工期得到控制、保障,确 保在建设单位要求的工期内圆满的完成施工任务。
3.3 、通过安全生产、文明施工措施的实施,使工程施工现场满足甲方要求、满足公司安全 目标的要求,达到公司贯标要求的施工现场标准。
3.4 、通过其他各项保障措施的实施, 使工程能够圆满的完成, 达到甲方对工程的各项要求。
第四节现场概况本工程的场地南北长约为150 米;东西宽250 米。
地势西高东低,北高南低,东面环山。
场区外西侧有高压线路,对施工有影响,需甲方协调将高压线迁至施工安全距离,以便正常施工。
道路情况:16#楼场区西侧与15#楼东侧修筑一条南北通向道路与9#楼南侧道路15#楼北侧道路连接。
16#南侧修筑一条东西通向道路与12#楼西侧道路连接。
19#北侧修筑一条东西通向道路与15#楼西侧道路连接,东侧修筑一条南北通向道路与15#、16#楼北侧道路连接。
场区内设置四条主要环形干路供运输材料使用,是南北向作为竖向道路、东西作为横向道路。
第五节工程概况1、建筑工程概况:工程名称:大连市建设学校19#楼建设单位:大连职业教育基地建设工程指挥部地理位置:大连普湾新区石河街道设计单位:大连建发建筑设计院勘察单位:大连市勘察测绘研究院有限公司监理单位:大连大开建设咨询监理有限公司施工单位:大连中赫建筑工程有限公司合同范围:施工图中全部合同质量目标:工程质量标准等级为合格工程合同工期:计划开工日期年月日;计划竣工日期年月日总建筑面积:共28409.6 m2层数:19#(9 层)地下一层建筑物高度:19#(37.5 米)2、结构设计概况:本工程钢筋混凝土框架剪力墙结构,结构层高分别为;19#楼1、2层为;5.1m、3、4层为:4.2m、5层以上为:3.6m。
抗震设防烈度8度,抗震设防类别为;乙类建筑。
设计基本地震加速度值0.2g,设计地震分组为第一组,场地类别U类。
框架抗震等级一级,结构安全等级为二级,地基基础设计等级为乙级。
19#楼基础采用筏式基础。
19#楼±0.000 相当于绝对标高26.30 米。
结构设计使用年限为50年,预应力混凝土方桩基础桩端持力层为中风化石英砂岩夹页岩,单桩承载力特征值:Ra=1700K N筏式基础持力层为强风化页岩层,地基承载力特征值为:fak=400kpa. 钢筋混凝土框架剪力墙结构:1、(1)、19#楼基础底板、地下室外墙、消防水池外墙:C35、且抗渗等级为:P6。
人防墙:C45。
(2)、柱,剪力墙:地下一层,管道夹层:C45。
地下:-1层,管道夹层:C45。
地上:其他轴C35,(1-E)~(1-H)轴:1~3层C45,4~7 层C40,8 层以上C35。
(3)、梁、板:C30。
且有覆土的地下室顶板,其抗渗等级为:P6。
(4)、楼梯:C30。
(5)、过梁、圈梁、构造柱:C20。
第六节施工组织部署6.1 施工署总体部施工部署按照“先下后上、先土建后安装,先结构后装饰”的原则,实行平面分区,立体分层,分段流水方法施工,按照系统工程原理,精心组织各工种、各工序的作业,对工程的施工过程、进度、资源、质量、安全、成本实行全面管理和动态控制。
施工现场平面布置及安排,待进场后由甲方统一安排各标段场地后按实际情况布设。
6.1.1 施工阶段划分及衔接关系在施工中,为突出重点,明确目标,将整个施工分为五大阶段。
第一阶段:施工准备阶段:重点做好场地交接、基坑验收,调集人、材、物等施工力量,进行施工平面布置、塔吊基础的施工及塔吊的安装,图纸会审,办理开工有关手续,做好技术、质量交底工作,目标是充分做好开工前的各项准备工作,争取早日开工。
第二阶段:基础施工阶段:由于工程刚开工,此阶段主要是组织、协调,使施工尽快趋于正常,并做好现场的降排水、基坑回填工作。
第二章土方开挖工程、施工准备1、审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地下管线分布情况,与甲方确认。
2、地下水位降至基底下0.5-1.0 米.3、现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响。
4、开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖。
5、夜间施工照明准备6、现场大门口及放坡位置放置一定数量的照明灯及散光灯和警戒灯。
二、开挖方案本工程土方开挖采用机械大开挖,人工配合清槽。
2.1.1 开挖前期工作及开挖的原则1 )土方开挖前必须编制详细的围护结构、土方开挖施工方案,报建设、设计和监理单位认可,并进行专家论证。
严禁将土方堆放在基坑四周。
2 )基坑周围10m范围内堆载不得超过15KPa支撑和为檀上严禁堆载,挖土机不得直接在支撑上行走,应先在支撑两侧先填土,填土高度须高出支撑顶面500mm并铺设路基箱,方可在上面通行机械车辆。
3 )挖土次序严格遵循“分层开挖,严禁超挖”及“大基坑,小开挖”的原则,安排专职测量人员全程跟踪测量,防止超挖。
根据后浇带位置及基坑挖深分区分段开挖。
在施工程序上做到边开挖边支护,分层开挖分层支护,土方开挖必须和支护施工密切配合。
挖土至基坑底板标高后及时安排修土和砼垫层的浇筑,垫层应延伸至围护结构边,在土方开挖过程中应以大于1:1.5 放坡坡度分层盆式进行,防止坑内土体滑坡。
基坑支护方案详见设计设计的基坑围护设计施工图。
4 )基坑四周设地面排水沟,防止地面水流入基坑内为便于土方开挖,在基坑内采用盲沟、集水井方式进行坑内降排水。
5 )土方开挖前三天,专人办妥一切土方外运必须的相关手续和必备的渣土证、环保噪音许可证、车辆通行证等。
挖机提前进场,进行施工现场路面、车道平整,必要时运进适量建筑垃圾铺设汽车运输车道,确保汽车进出基坑的通行。
落实好施工技术,安全日报制度。
2.1.2 现场道路出入口安排工程所在地段道路以山皮石路为主,以土路为辅。
根据工程实际情况及围护设计方案要求,基坑内采用栈桥式挖土。
