110kV客户受电工程用电报装业务提交资料一、客户受电工程用电申请提交资料包括:1.高压客户新装、增/减容用电业务申请表2.高压客户用电设备容量清单3.政府部门立项(核准、备案)批复文件、用地批复、环保许可等资料;4.企业法人营业执照、组织机构代码证、委托代理人办理业务证明、法定代表人或委托代理人居民身份证及复印件、事业单位法人证书、法定代表人的委托书、被委托人与企业的社保关系证明;5.地理位置图和用电区域平面图以及用电地址物业权属证明材料;二、客户受电工程设计文件送审资料包括:1.设计单位资质证书、设计委托书;2.客户受电工程图纸审核申请书;3.客户受电工程设计及说明书;4.负荷组成、分布图、负荷性质;5.影响电能质量的用电设备清单;6.一次受电设备主要技术参数明细表;7.主要电气设备清单、生产工艺、允许中断供电时间及保安电源配置;8.高压受电装置一、二次接线图与平面布置图;9.用电功率因数计算和无功补偿方式及容量;三、客户受电工程中间检查送审资料包括:1.施工单位资质证明材料(《承装(修、试)电力设施许可证》、企业法人营业执照、施工委托书);2.中间检查申请;3.《客户受电工程中间检查意见书》;4.《用电业务办理授权书》;5.《工程概况说明或工程内容明细表》;6.客户受电工程设计图纸(隐蔽工程部分);7.设计变更证明文件(如存在变更);8.客户自行组织对隐蔽工程进行中间检查的合格证明(施工单位隐蔽工程施工记录、自检报告;建设单位隐蔽工程验收报告);9.客户线路、配电设施及电房报建批复证明材料(需要规划建设部门报建批复的需提供);10.接地电阻试验报告;四、客户受电工程竣工报验资料包括:1.竣工检验申请;2.《客户受电工程竣工检验意见书》;3.用电业务办理授权书;4.工程概况说明或工程内容明细表;5.工程竣工图;6.设计变更证明文件(如存在变更);7.施工、试验单位委托书;8.施工及试验单位资质证明;9.施工单位工程施工记录、自检报告;10.建设单位(监理单位)工程验收报告;11.电气设备交接试验报告;12.成套设备的型式试验报告;13.产品合格证、出厂试验报告、使用说明书;14.缺陷整改记录;15.电气设备铭牌照片;16.计量装置检定合格证书;17.计量装置相关照片(互感器铭牌、电能表铭牌、组合式一次接线柱、二次接线端子、实验接线盒照片);五、新设备投运资料包括:1.新设备投运方案;2.新设备投运简图;。
业扩工程施工建档资料有关事项

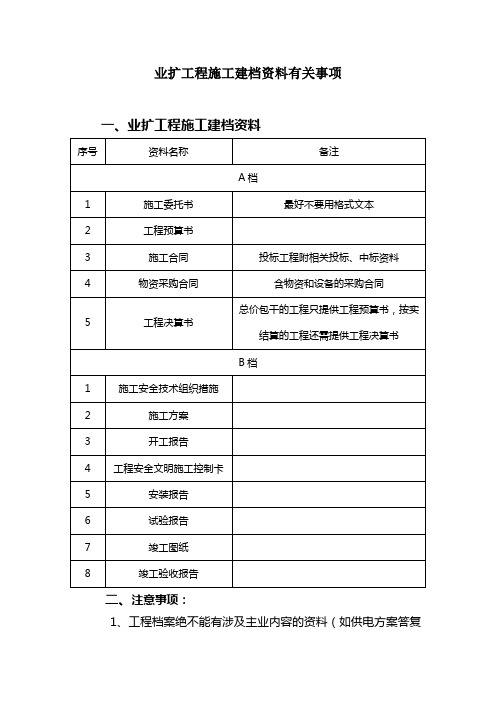

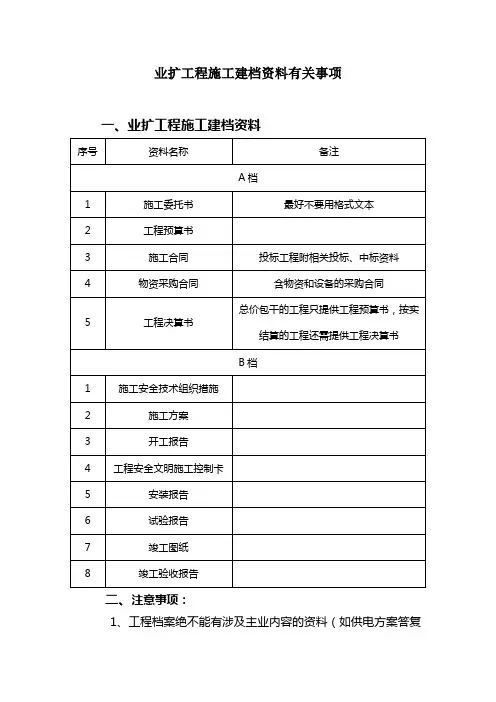

一、业扩工程施工建档资料
二、注意事项:
1、工程档案绝不能有涉及主业内容的资料(如供电方案答复单,国网公司标识等)或有“三指定”的嫌疑资料、文字(如联合勘察、引用主业什么文件、规定等);
2、各资料时间逻辑关系不能颠倒、不能倒挂;
3、资料签字人不能代签,否则可能会出现同一人有多种笔迹或多人同一笔迹现象,容易引起人们对资料真实性的怀疑;
4、工程预算书、决算书中物资价格与物资采购合同的价格应
基本一致,否则有层层加价的嫌疑;预决取费标准、物资加价率应规范、符合规定。
5、不能有违规分包的资料;
6、无相应资质的单位不能作为签约主体(如由总公司签定总包合同,再将工程拆分下达给相应单位或在施工合同中有设计的内容)。
昆明供电局业扩业务表单2014年7月目录附录1 《非居民客户新装、增/减容用电业务申请表》(营业厅填) 0附录2 《非居民客户变更用电业务申请表》(段沛恒、马原变更业务填) (1)附录3 《居民客户用电业务申请表》(低压居民客户用) (2)附录4 《客户用电受理回执》(申请业务办理营业厅填) (5)附录5 《用电设备容量清单》(客户按格式提供) (6)附录6 《高压客户现场勘查情况表》(客户经理查勘现场填写) (7)附录7 《低压客户现场勘查情况表》 (9)附录8 《用电申请资料补交通知书》(客户经理根据客户报装资料实际,需补充时填) (11)附录9 《居民客户现场勘查情况表》 (13)附录10 《供电方案答复通知书》(客户经理填写一式两份交庄俣,客户填写完意见后,返客户经理一份归档,一份给客户) (14)附录11 《暂缓用电受理通知书》(客户经理填写一式两份交庄俣,客户填写完意见后,返客户经理一份,一份给客户) (15)附录12 《客户设备加(启)封工作单》(客户工程经理投产时有冷备用情况的通知检查班填) (16)附录一三《客户用电受理回执》(设计文件送审)(审图人员填写一式两份交张石院,客户填写完意见后,返客户经理一份归档,一份给客户) 17附录14 《客户用电受理回执》(中间检查)(验收人员填写一式两份交张石院,客户填写完意见后,返客户经理一份归档,一份给客户) 19附录一五《客户用电受理回执》(竣工报验)(验收人员填写一式两份交张石院,客户填写完意见后,返客户经理一份归档,一份给客户) (21)附录16 《业扩费用缴交通知书》(验收人员填写一式两份交张石院,由张石院交客户) (23)附录17 《资质核验意见书》(图纸审核填设计单位、验收人员填施工单位) (24)附录一八《客户受电工程设计文件审核意见书》(设计审核人填) (25)附录19 《客户受电工程中间检查意见书》(验收人员填,一式3份,交两份给张石院发施工单位客户各一份) (27)附录20昆明供电局低压客户受电工程竣工报验单 (29)附录21昆明供电局高压客户受电工程竣工资料审验单(施工单位填写随竣工资料已起报张石院) (30)附录22昆明供电局低压客户受电工程竣工检验意见单 (31)附录26 《客户受电工程竣工检验意见书》(验收人员填,一式3份,交两份给张石院发施工单位客户各一份) (36)附录28 《客户受电工程中间检查现场作业表》(验收人员填) (39)附录29 《客户受电工程竣工检验现场作业表》(验收人员填) (41)附录30 《配套工程需求申请单》(现场查勘人员根据客户需求填报) (59)附录31 《用电报装受限情况表》(客户供电受限时填报,不归入客户竣工档案) (60)注:上述表格除用电报装受限情况表外,其他均需收入归档资料。

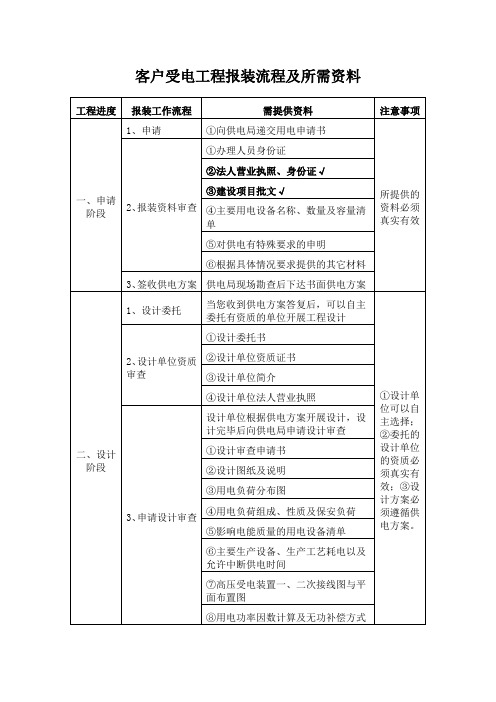

客户受电工程报装流程及所需资料用电申请***供电局:我公司在*******新大街兴建的“溪城鸣苑住宅小区”现已基本竣工,为了能按期交房和正常用电,特申请用电负荷***KWA,请给予办理为谢。
联系人:***联系电话:***申请人:***********(公章)2012年月日工程设计委托书*******勘查设计研究院:我单位已于年月日向***供电局提交了(申请编号为:,户名:*****地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程用电申请,并已取得供电局批复的供电方案。
现委托贵院根据供电方案对我单位的受电工程进行设计。
委托人:******************************司(公章)年月日******地产开发有限公司(公章):我院接受贵单位的委托,对贵单位于年月日向****供电局提交了(申请编号为:,户名:******地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程进行设计。
受托单位:******************(盖章)年月日设计审核申请*******供电局:我单位在贵局报装的受电工程(申请编号为:,户名:********房地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程)已由****勘查设计研究院设计完毕,设计资料共份,请予以审核。
申请人:****************************(公章)年月日工程施工委托书*********电力建设有限公司:我单位已于年月日向遵义县供电局提交了(申请编号为:,户名:*****房地产开发有限公司*10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程用电申请,现委托贵公司根据审核的设计方案对我单位的受电工程进行施工。
委托人:**********房地产开发有限公司(公章)年月日*******地产开发有限公司(公章):我公司接受贵单位的委托,对贵单位于年月日向***供电局提交了(申请编号为:,户名:*****地产开发有限公司10KV配电安装工程,用电地址:***新大街)高(低)压送电(配电)工程工程进行施工。
用电报装业务办理告知确认书尊敬的客户:您好!欢迎您前来办理用电业扩报装业务。
更好地为您服务,维护您的合法权益,确保业扩报装工作顺利进行和正式接电后的用电安全,请您仔细阅读以下内容,准备好相关资料按流程进行办理。
我们将为您提供全过程服务,欢迎您对我们的服务工作进行监督。
1.报装业务办理流程:业务受理—→现场勘查—→拟定供电方案—→供电方案审批—→答复供电方案—→确定费用—→业务收费—→客户受电工程设计审核—→工程情况登记—→中间检查—→配表与安装采集终端—→竣工报验—→竣工验收—→签订供用电合同—→装表供电—→资料归档—→客户回访。
在报装业务办理中您还需要按照政府文件规定交纳业扩报装相关费用。
2.您可通过供电营业厅、95598客户服务电话等报装渠道提交用电申请。
如您对供电质量有特殊要求或者您的用电设备中有非线性负荷设备,请在办理用电申请时一并提交相关负荷清单。
对资料不完整的,我们的工作人员将列出所缺资料清单,请在补充完整后再提交用电申请。
3.正式受理您的用电申请后,我们将按照预约的时间到用电现场勘查供电条件,初步确定方案。
在经过技术经济比较和与您充分协商的基础上,我们将在承诺时限内向您提供供电方案书面答复意见。
对于确实不具备供电条件的,我们将向您说明原因,希望您能够理解。
4.在受电工程建设过程中,您有权自主选择具备相关业务资质的电力设计、施工、设备材料供应企业。
同时,请配合我们做好如下工作:受电工程设计、施工单位资质的审核;工程设计图纸的审查,隐蔽工程中间检查和工程竣工检验。
请您提供相关单位的资质证明,及时将设计图纸送审,严格按照审核合格后的图纸进行施工,及时联系我们开展中间检查和工程竣工检验,并按照我们工作人员提出的意见进行整改。
5.在受电工程检验合格后,我们将根据国家有关法律法规以及您的用电需求、供电方案,与您协商供用电合同有关条款,在协商一致后签订《供用电合同》及相关协议。
6.在工程检验合格、《供用电合同》及相关协议已签订,业务相关费用已结清,您单位配备了具备相关资质电气人员后,我们将在承诺的时限内安排送电。
中国南方电网电力工程资料表格大全、中国南方电网专用表格3、1 110KV?500KV送变电工程质量检验及评定标准第1部分送电工程附录A (规范性附录)复测、分坑、验槽及杆塔号对照表表A.1路径复测记录表(线记1)表A.2被跨越物及地形凸起点测量记录表(线记2)表A.3普通(掏挖)基础和拉线基础分坑及开挖检查记录表(线记3)表A.4地基基坑(槽)检查记录表(线记4)表A.5杆塔号对照表(线记5)附录B (规范性附录)线路工程施工质量检查及评级记录表表B.1现浇、掏挖(等高)铁塔基础检查及评级记录(线基1)表B.2现浇、掏挖(不等高)铁塔基础检查及评级记录(线基2)表B.3铁塔拉线(含锚杆)基础检查及记录(线基3)表B.4岩石铁塔基础检查及评级记录(线基4)表B.5混凝土电杆基础检查及评级记录(线基5)表B.6角钢插入式(等高)基础检查及评级记录(线基6)表B.7角钢插入式(不等高)基础检查及评级记录(线基7)表B.8灌注桩基础桩身检查及评级记录(线基8)表B.9灌注桩基础承台、连梁检查及评级记录表(线基9)表B.10贯入桩基础检查及评级记录(线基10)表B.11挖孔桩基础检查及评级记录(线基11)表B.12自立式铁塔组立检查及评级记录(线塔1)表B.13拉线铁塔组立检查及评级记录(线塔2)表B.14铁塔拉线压接管施工检查及评级记录(线塔3)表B.15混凝土电杆组立检查及评级记录(线塔4)表B.16自立式钢管杆组立检查及评级记录(线塔5)表B.17导、地线展放施工检查及评记录表(线线1)表B.18导、地线直线液压管施工检查及评级记录(线线2)表B.19导、地线耐张液压管施工检查及评级记录(线线3)表B.20导地线紧线施工检查及评级记录(线线4)表B.21导地线附件安装施工检查及评级记录(线线5)表B.22对地、风偏开方对地距离检查及评级记录(线线6)表B.23交叉跨越检查及评级记录(线线7)表B.24复合光缆OPGV展放施工检查及评级记录(线光1)表B.25复合光缆OPGWS线施工检查及评级记录(线光2)表B.26复合光缆OPGV附件安装施工检查及评级记录(线光3)表B.27复合光缆OPGV现场开盘测试报告(线光4)表B.28复合光缆OPGW接头衰减测试报告(线光5)表B.29复合光缆OPGWf芯衰减测试报告(线光6)表B.30接地装置施工检查及评级记录(线地1)表B.31线路防护设施一览表(线防1)附录C (规范性附录)送电线路工程施工质量评级统计表表C.1分部工程质量评级统计表(线统1)表C.2单位工程质量评级统计表(线统2)3、2 110KV?500KV送变电工程质量检验及评定标准第2部分变电电气安装工程5电气装置安装工程竣工资料总的部分电气装置安装工程竣工资料总的部分(封皮)电气装置安装工程竣工资料总卷册说明电气装置安装工程竣工资料总目次Q/ CGS表0.1参与本工程电气测量仪表检定计量检定员登记表Q/ CGS表0.2本工程电气装置安装、调试用计量器具登记表Q/ CGS表0.3工程设备、材料出厂试验报告及合格证登记表Q/ CGS表0.4工程设计变更及材料代用通知单登记表Q/ CGS表0.5-1 设备缺陷通知单Q/ CGS表0.5-2 设备缺陷处理报告单Q7 CGS表0.6工程质量验评汇总表6号主变压器系统设备安装主变压器系统设备安装单位工程资料核查项目表Q/ CSG表1.0.1变压器运输冲击记录Q/ CSG表1.0.2变压器破压前气体压力检查记录Q/ CSG表1.0.3变压器绝缘油试验记录Q/ CSG表1.0.4变压器气体继电器检验记录Q/ CSG表1.0.5主变压器器身检查(隐蔽)签证记录Q /CSG表1.0.6主变压器冷却器密封试验签证记录Q/ CSG表1.0.7变压器真空注油及密封试验签证记录Q/ CSG表1.0.8导线液压施工检查记录Q/ CSG表1.0.9箱柜基础检查记录Q/ CSG表 1.10_号主变压器带电试运行质量检验评定(签证)表Q/ CSG表1.1主变压器安装分部工程质量验收评定表Q/ CSG表1.1.1主变压器本体安装分项工程质量检验评定表Q/ CSG表1.1.2主变压器器身检查分项工程质量检验评定表Q/ CSG表1.1.3主变压器附件安装分项工程质量检验评定表Q/ CSG表1.1.4主变压器注油及密封试验分项工程质量检验评定表Q/ CSG表1.1.5主变压器整体检查分项工程质量检验评定表Q/ CSG表1.2 _号主变压器系统附属设备安装分部工程质量验收评定表Q/ CSG表1.2.1中性点隔离开关安装分项工程质量检验评定表Q/ CSG表1.2.2中性点电流互感器安装分项工程质量检验评定表Q/ CSG表1.2.3中性点避雷器安装分项工程质量检验评定表Q/ CSG表1.2.4支柱绝缘子安装分项工程质量检验评定表Q/ CSG表125-1 中性点管形母线安装分项工程质量检验评定表Q/ CSG表125-2 中性点软母线安装分项工程质量检验评定表Q/ CSG表1.2.6中性点消弧线圈安装分项工程质量检验评定表Q/ CSG表1.2.7控制柜及端子箱安装分项工程质量检验评定表Q/ CSG表1.2.8二次回路检查及接线分项工程质量检验评定表Q/ CSG表1_号主变压器系统设备安装单位工程质量验收评定表_号主变压器系统设备安装单位工程竣工资料(封皮)_号主变压器系统设备安装单位工程竣工资料卷内目次7保护、控制及直流设备安装保护、控制及直流设备安装单位工程竣工资料(封皮)保护、控制及直流设备安装单位工程竣工资料卷内目录保护、控制及直流设备安装单位工程资料核查项目表Q/ CSG表2.0.1X号蓄电池组(第X次)充电记录Q /CSG表2.0.2 X号蓄电池组充、放电特性曲线Q/ CSG表2.0.3X号蓄电池组充、放电特性曲线Q/ CSG表2.0.4X号蓄电池组充、放电检查签证Q/ CSG表2.0.5箱柜基础检查记录Q/ CSG表2保护、控制及直流设备安装单位工程质量验收评定表Q/ CSG表2.1主控室、继电器室设备安装分部工程质量验收评定表Q/ CSG表2.1.1控制屏、保护屏安装分项工程质量检验评定表Q / CSG 表 2.1.2整流逆变类盘柜安装分项工程质量检验评定表Q7 CSG 表 3.2电压互感器及避雷器安装分部工程质量验收评定表Q /CSG 表 2.1.3二次回路检查及接线分项工程质量检验评定表 Q /CSG 表 2.2蓄电池组安装分部工程质量验收评定表Q /CSG 表 2.2.1蓄电池台架、屏柜安装分项工程质量检验评定表Q /CSG 表 2.2.2蓄电池安装分项工程质量检验评定表Q /CSG 表 2.2.3蓄电池充、放电分项工程质量检验评定表8 _KV 配电装置安装KV 配电装置安装单位工程竣工资料(封皮)_KV 配电装置安装单位工程竣工资料卷内目次KV 配电装置安装单位工程资料核查项目表 Q/CSG 表 3.0.1 新SF6气体抽样检验记录Q /CSG 表 3.0.2 断路器安装调整记录Q /CSG 表 3.0.3 (设备名称、编号)隔离开关、负荷开关调整记录Q /CSG 表 3.0.4 导线液压施工检查记录Q /CSG 表3.0.5 高压配电柜母线检查隐蔽前(签证)记录Q /CSG 表 3.0.6 箱柜基础检查记录Q / CSG 表 3 _KV 配电装置安装单位工程质量验收评定表Q /CSG 表3.1主母线及旁路母线安装分部工程质量验收评定表Q /CSG 表 3.1.1 悬式绝缘子串安装分项工程质量检验评定表 Q /CSG 表 3.1.2 支柱绝缘子安装分项工程质量检验评定表 Q /CSG 表 3.1.3 软母线安装分项工程质量检验评定表Q /CSG 表 3.1.4 管形母线安装分项工程质量检验评定表 Q /CSG 表 3.1.5 接地隔离开关安装分项工程质量检验评定表。
