干挂石材幕墙施工案例1
- 格式:doc
- 大小:69.01 KB
- 文档页数:20

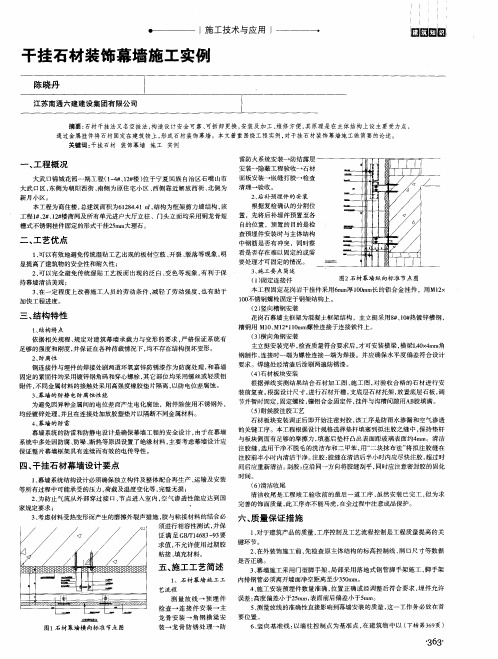

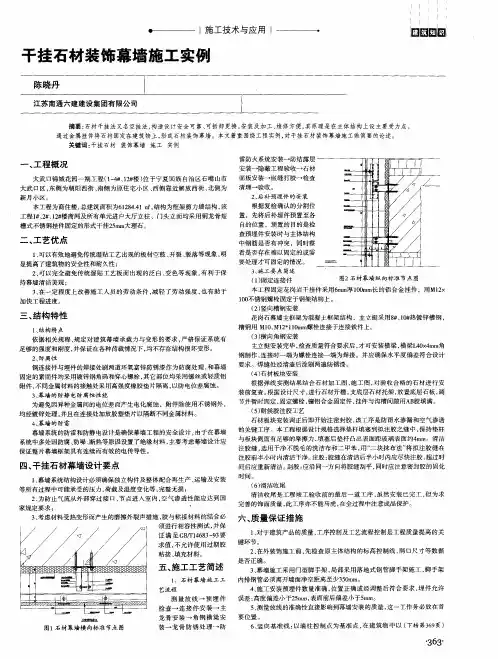

高层建筑外墙干挂石材幕墙施工工法1、工法特点1、板材之间独立受力独立安装,独立更换,节点做法灵活。
2、连接可靠,对石板的消弱较小,减少连接部位石材局部破坏,使石材面板有较高的抗震能力。
3、可准确控制石材表面与龙骨的间距,确保石材幕墙表面平整。
4、工厂化施工程度高,板材上墙后调整工作量少。
5、不受外立面尺寸的限制,亦可达到石材装修要求,装修灵活。
二、适用范围“干挂”工艺,一般多用于钢筋混凝土结构,非抗震设计或抗震设防烈度不大于7度的工业与民用建筑石材幕墙工程施工。
不宜用于砖墙和轻型、加气混凝土墙。
三、工艺原理“干挂”工艺的原理是直接在板材上打孔并通过固定的在结构物上的预埋件和与其相连的金属挂件,悬挂饰面板材,使分散的板材之间相互连接为一体,成为结构体外的一层装饰面。
这种工艺在石材背面不需要灌注砂浆或细石混凝土,而是靠连接件、锚固预埋件基本的强度承受饰面传递过来的外力,在石板材与墙体间形成一定宽度的空气层。
4、工艺流程及操作要点吊篮安装后置预埋件安装石材切槽测量放线保温材料施工装配组件型钢骨架安装现场排号石材饰面板安装板缝耐候密封胶隐蔽验收刷防锈漆板面清理、验收安装质量检查胶缝质量检查吊篮拆除施工准备隐蔽验收刷防锈漆1、施工工艺流程施工准备→吊篮安装→测量放线→后置预埋件安装→外墙保温材料施工→型钢骨架制作安装(焊接点清理并防腐)→石材搬运→石材饰面板安装→清理板缝嵌泡沫条打密封胶→细部处理→板面清洁→验收→吊篮拆除。
2、施工准备:石材饰面的主体结构已完成,并经验收合格,满足操作要求,并经验收合格。
3、吊篮安装:安装电动吊篮,仔细查看电动吊篮型号、额定载荷值、升降速度、悬挂机构重量等项目,严禁超负荷操作。
4、测量放线:清理预做饰面石材的结构表面,按照设计弹出定位线和分隔线。
测量时应控制分配测量误差,不能使误差积累。
5、后置预埋件安装根据施工图纸,使用膨胀螺栓和化学螺栓固定后置锚板,后置预埋件锚固安装完毕后要对其检查和校核。

高层民用建筑外墙干挂石材安全隐患案例分析宗良高层住宅外墙面干挂石材成为开发商炫耀楼盘品牌的亮点之一,但是在实际施工中却存在着诸多不安全隐患。
现在的石材幕墙多以“构件式”结构(现场在主体结构上安装立柱、横梁和各种面板的建筑幕墙)居多,按石材面板的支承形式分类,以“短槽两头翻插板(类似于SE插板)”式为主,这种结构的室外幕墙按照现行规范说明可以做到100m以下。
干挂石材幕墙的安全隐患问题在公用项目上并不突出,首先在材料使用上建设单位不会吝啬,二是维修不用操心,也可能不到20年就拆除重建了,而居住建筑则没有这样的条件,首先是开发商有办法让承包商主动“节约成本”,二是业主没有这样的维护实力。
说的是使用年限“不宜低于25年”,那么25年以后谁来负责任?说的是“终身负责制”,不可靠啊!到那时开发商早已是灰飞烟灭,消失的无踪无影,住房的维修基金换电梯还不够,谁肯出钱来维修公共的外墙?不要说穷人出不起这个钱,就是开得起宝马车交不起停车费的事不是屡见不鲜吗?《金属与石材幕墙工程技术规范》JGJ 133 2001规定“幕墙在正常使用时,使用单位应每隔5年进行一次全面检查”。
检查维护的内容相当于安装的过程,对于金属构件的锈蚀情况必须拆开石材面板后检查,物业公司能做到吗?安全使用25年是有条件的,设计、材料、安装质量及施工管理都必须满足规范,本文结合某高层住宅干挂石材设计和施工案例,分析石材幕墙存在的安全隐患。
1.当下流行的设计、施工一条龙承包模式存在缺陷。
施工单位自己设计自己施工。
边设计边施工,设计师学中干,干中学,把一件人命关天的大事当作实习作品来完成。
图纸随意改,骨架做完了,图纸还没有改出来。
送到审图单位的是一套图,而实际施工的却是另外一套图,这也就罢了,起码要送给原建筑设计师确认或者复核一下吧,没有。
如果设计和施工是两个单位,由于两者没有经济利害关系,可以互相制约,互相有顾忌,可以保证设计文件的严肃性。
现在这种“一条龙”机制应用到质量验收上,施工的实物是否符合设计要求的控制就是一句空话,施工怎么改设计都会无条件承认的。
背栓式干挂石材施工实例分析1. 项目背景随着我国建筑行业的快速发展,高档建筑越来越多地采用石材作为外墙及室内装饰材料。
背栓式干挂石材施工技术作为一种先进的施工方法,以其施工速度快、安全系数高、质量易于控制等优点,在石材施工领域得到了广泛的应用。
本文以某高档写字楼为例,详细分析背栓式干挂石材施工的整个流程及注意事项。
2. 工程概况本项目为某高档写字楼,位于我国某市中心区域,建筑高度为100米,共25层。
外墙及室内装饰采用进口大理石,共计约10000平方米。
施工采用背栓式干挂石材施工技术,以确保施工质量和进度。
3. 背栓式干挂石材施工流程3.1 施工准备- 材料准备:根据设计图纸,提前采购符合要求的石材、背栓式挂件、结构胶等材料。
- 工具准备:准备切割、打磨、焊接等施工所需工具及设备。
- 人员准备:组织具备相应资质的施工人员,进行技术培训和安全教育。
3.2 施工步骤1. 基层处理:对建筑物的基层进行清理、打磨、验收,确保基层表面平整、干净、无油污、无水迹。
2. 弹线定位:根据设计图纸,在基层上弹出垂直和水平控制线,确保石材安装的垂直度和水平度。
3. 石材加工:将进口大理石切割成所需尺寸,并进行打磨、倒角等处理。
4. 背栓安装:在石材背面打孔,安装背栓式挂件,确保挂件与石材固定牢固。
5. 安装临时支撑:在石材上方安装临时支撑,用于保持石材在施工过程中的稳定。
6. 挂件焊接:将背栓式挂件与结构钢架焊接,确保挂件与钢架连接牢固。
7. 石材安装:将石材通过背栓式挂件悬挂在钢架上,调整石材的垂直度和水平度,并用结构胶填充挂件与石材之间的缝隙。
8. 清理验收:施工完成后,对石材表面进行清理,检查石材的安装质量,确保达到设计要求。
4. 注意事项- 基层处理:基层的质量直接影响石材的安装效果,因此需对基层进行严格的处理和验收。
- 弹线定位:弹线的准确度决定了石材的安装位置,必须确保弹线的垂直度和水平度。
- 石材加工:石材的尺寸和形状需严格按照设计图纸进行加工,确保石材的安装效果。
外墙干挂石材施工方案1-2(1)
一、施工准备
在进行外墙干挂石材施工前,必须对施工现场进行认真的准备工作,包括: 1. 对施工区域进行清理,确保表面平整无杂物。
2. 检查墙体结构,确保承重墙体符合要求。
3. 准备好必要的施工工具和材料,如石材板材、角铁、膨胀螺栓等。
二、施工步骤
2.1 计算定位
1.根据设计图纸确定干挂点的位置和间距。
2.使用水平仪和尺子在墙体上标记出干挂点的位置。
2.2 安装角铁
1.将角铁按照设计要求安装在墙体上,用螺丝将角铁固定在墙体上。
2.确保角铁的水平度和垂直度。
2.3 固定石材板
1.使用膨胀螺栓将石材板固定在角铁上。
2.安装时注意石材板之间的缝隙和对齐度。
2.4 后续处理
1.检查已安装的石材板是否牢固,做好封边处理。
2.清理施工现场,保持整洁。
三、施工质量验收
1.检查干挂点的位置和间距是否符合设计要求。
2.检查石材板的固定情况和各板之间的对齐度。
3.对施工后的外墙进行整体检查,确保无明显质量问题。
四、施工注意事项
1.施工过程中要严格按照设计要求进行操作,确保施工质量。
2.注意施工安全,佩戴好安全防护装备。
3.若遇到问题及时与设计师、施工负责人沟通解决。
结语
外墙干挂石材施工是一项细致而重要的工作,需要施工人员认真对待。
遵循正确的施工步骤和注意事项,可以确保施工质量和安全。
希望以上施工方案能对实际施工提供有效指导,保障工程质量和安全。
阜阳市丽丰集团万隆美域小区材干挂施工方案工程名称:阜阳市万隆美域小区建设单位:阜阳市万隆置业有限公司编制单位:河南省信阳建筑总公司编制时间:2014年7月26日设计方案设计说明:一至三层外立面方案设计,本着体现简洁、稳重、大方的原则,在具体方案设计中,外立面造型在变化中求统一,达到视觉统一,又力现建筑物的雄伟气魄。
在外廊设计中运用淡雅石材与主体格调呼应,形成协调统一的韵味,整个建筑最终体现庄严、典雅、充满艺术感的文化氛围外墙干挂石材施工方案一、干挂石材制作、安装1、外墙石材干挂的安全性、耐久性要求很高,为达到要求规定的性能和质量标准,必须对设计、施工进行全面质量管理,对设计上的每个环节以及制作、安装过程的各道工序都要进行预防性的质量控制。
施工中的每道工序都必须进行认真的检查验收,并建立一整套施工、技术管理制度,并严格落实,确保制作及安装质量。
2、测量放线。
(1)配备二名经验丰富的放线工专门从事测量放线工作,并指导工人按线安装,测量工作见流程图。
(2)各种测量仪器和计量工具要按计量标准要求复查校正,保证使其处于正常工作状态。
各种测量记录应正确完整。
(3)高层建筑的测量工作,应在风力不大于4级的情况下进行,在一幅墙面的四大角,应从上至下弹出垂直控制线,控制左右方向的垂直度,同时用钢筋埋设在控制线上、下端的墙内,在伸出墙面的钢筋上,作出标记,控制进出方向的垂直度,作为立柱排列放线的传导点(线)。
水平控制线,应每层楼设置一个半永久性的控制点,并作出标记,作为横梁和窗洞口等弹水平通线的传导点(线)。
测量允许偏差,应符合下表的规定。
测量允许偏差3、金属骨架制作、安装。
⑴金属构件制作前,应对建筑设计施工图纸进行核对,并对建筑物进行复测,按实测结果,提出金属构件的加工计划。
⑵金属构件加工,在加工厂进行。
金属构件制作之前应进一步校核加工计划,各构件尺寸、螺孔位置应准确,金属构件加工质量允许偏差应符合下表的规定。
金属构件加工质量标准⑶金属构件,安装前进行检验,校正。
干挂石材幕墙施工方案3篇干挂石材幕墙施工方案3篇3)立柱在安装之前,首先对立柱进行直线度的检查,检查的方法采用拉进法、若不符合要求,经矫正后再上墙进行安装,将误差控制在允许的范围内。
4)先对照施工图检查主梁的加工孔位是否正确,然后用将立柱与角钢连接件焊接,调整立柱的垂直度与水平度。
立柱的前后位置依据连接件上长孔进行调节。
上下依据方通长孔进行调节。
5)立柱就位后,依据测量组所布置的钢丝线、综合施工图进行安装检查,各尺寸符合要求后,对钢龙骨进行直线的检查,确保钢龙骨的轴线偏差。
6)整个墙面立柱的安装尺寸误差要在控制尺寸范围内消化,误差不得向外伸延,各竖龙骨安装以靠近轴线的钢丝线为准进行分格检查。
7)龙骨的安装,竖向必须留伸缩缝,每个楼层间一处,竖向伸缩缝留20mm间隙,采用套筒连接,上下两根龙骨之间打胶防止进水。
1)主龙骨安装好以后,检查分格情况,符合规范要求后进行横梁的安装,横梁根据实际情况进行断料。
横梁的断料尺寸,应比分格尺寸小于3mm,这样施工过程中安装比较方便。
【干挂石材幕墙施工方案3篇】 2)次龙骨与主龙骨之间的连接为:一端焊接固定,另一端采用角码与主龙骨焊接,次龙骨再与角码栓接固定。
3)次龙骨的安装,依据水平横向线进行安装,将横料全部拧到5分紧后再依据横向鱼丝线进行调节、直接符合要求。
2)现场根据挂件的位置进行石材开槽,开好槽后对石材进行试装,试装好后在石材槽上抹上环氧树脂胶,将石材挂在在与横梁相连的铝合金石材支撑件上,控制其平整度、垂直度、分格尺寸、缝宽、高低差在允许误差范围内。
调节调位螺丝,进行上下高度的调节。
用定位螺丝进行定位。
1)石材面板安装后,先清理板缝,特别要将板缝周围的干挂胶打磨干净,然后嵌入泡沫条。
2)泡沫条嵌好后,贴上防污染的美纹纸,避免密封胶渗入石材造成污染。
贴美纹纸应保证胶缝宽一致。
【干挂石材幕墙施工方案3篇】 3)美纹纸贴完后进行打胶,胶缝要求宽度均匀、横平竖直,缝表面光滑平整。
后切式背栓干挂石材幕墙施工工法后切式背栓干挂石材幕墙施工工法一、前言后切式背栓干挂石材幕墙施工工法是一种常用的石材幕墙施工方法。
它通过在建筑物主体结构上预埋背栓,将石材挂载在背栓上,以实现幕墙的装饰效果。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析进行详细介绍,并给出工程实例。
二、工法特点后切式背栓干挂石材幕墙施工工法具有以下几个特点:1. 构造简单:采用背栓连接石材和主体结构,不需要石材表面开槽或切割,减少了施工难度。
2. 可拆卸性:背栓的设置方便了石材的更换和维修,提高了幕墙的可维护性。
3. 结构安全:背栓牢固地连接在主体结构上,能够承受强风荷载和地震力,确保了幕墙的结构安全。
4. 建筑整体性好:石材幕墙与主体结构的连接节点基本看不见,不影响建筑的整体性表现。
5. 良好的隔热、防水性能:背栓幕墙设计可以提供隔热和防水保护层,增强建筑的节能和防水效果。
三、适应范围后切式背栓干挂石材幕墙施工工法适用于各类建筑项目,特别适用于高层建筑和高端商业建筑的幕墙装饰。
四、工艺原理该工法的理论依据在于背栓与主体结构的紧密连接,以及石材的挂载。
施工中会采取以下技术措施:1.主体结构的预留:需要在主体结构上预留背栓孔,一般为φ25mm钢筋埋入混凝土中,确保背栓的稳定性。
2. 背栓的安装:在主体结构上预留的背栓孔中安装背栓,背栓的长度一般为100-150mm,与石材的厚度相适应。
3. 石材的后切加工:根据建筑设计要求,对石材进行后切加工,保留背面金属板,以便与背栓连接。
4. 石材的挂载:将石材用背栓与主体结构连接,一般采用背板与背栓头连接,然后将石材整块挂载在背板上。
五、施工工艺施工过程中包括以下几个阶段:1. 预留背栓孔:根据设计要求,在主体结构上预留背栓孔,并进行标高控制。
2. 背栓安装:在预留的背栓孔中安装背栓,并进行调整和固定,确保背栓与主体结构的连接稳定。

建设装饰工程(幕墙)案例分析案例题型:1、明确提问式2、隐藏提问式3、引伸式4、图形式5、综合式案例一(背景材料)有一施工队安装一大厦石材幕墙,石材原片进场后在现场切割加工。
施工队进场后首先以地平面为基准用水准仪和50米皮卷尺进行放线测量;在安装顶部封边(女儿墙)结构处石材幕墙时,其安装次序是先安装中间部位的石材,后安装四周转角处部位的石材;在施工中由于库存不够,硅酮耐候密封胶采用不同于硅酮结构胶的另一品牌,其提供的试验数据和相溶性报告,证明其性能指标都满足设计要求;施工完毕后通过验收,施工质量符合验收标准。
问题:1、施工队进场后放线的测量基准对不对,为什么?2、放线使用的测量仪器和量具是否正确,为什么?3、顶部封边(女儿墙)结构处石材幕墙的安装顺序对不对,为什么?4、硅酮耐候密封胶的采用是否正确?硅酮耐候密封胶除了提供常规的试验数据和相溶性报告外还应提供什么试验报告?(分析)1、应该以土建提供的三线为测量基准进行放线。
2、放线使用的测量仪器正确。
但水平测量时应该使用50米钢卷尺。
原因是:因为工人在使用卷尺时对卷尺有一个拉力,皮卷尺由于材料的原因在受拉时其长度容易发生变化,从而导致测量误差,而钢卷尺却没有这种现象发生。
3、在安装顶部封边(女儿墙)结构处石材幕墙时,其安装次序应该是先安装四周转角处部位的石材,后安装中间部位的石材。
因为幕墙实际安装框架的定位是由各转角处的石材来确定的。
只要各转角处的石材安装完毕了,幕墙实际安装框架也就确定了。
此时拉通线连接各转角处,就很容易确定中间各部位石材的安装位置,并且都能保证它们均处于幕墙实际安装框架位置上。
4、按规范“JGJ133-2001第3.5.3条”规定,同一幕墙工程应使用同一品牌的硅酮结构胶和硅酮耐候密封胶。
按“JGJ133-2001第3.5.2条”规定,硅酮耐候密封胶除了提供常规的试验数据和相溶性报告外还应提供证明无污染的试验报告。
案例二(背景材料)有一施工队安装一大厦玻璃幕墙,其中一处幕墙立面,左右两处各有一阳角。
第1篇一、工程概况1. 工程名称:某住宅小区石材外墙干挂工程2. 工程地点:某市某区某住宅小区3. 工程规模:总建筑面积约10万平方米,石材外墙面积约8000平方米4. 施工周期:预计60天二、施工准备1. 技术准备(1)组织施工人员学习相关施工规范和操作规程;(2)制定详细的施工方案和施工组织设计;(3)进行现场实地勘察,了解地质、水文、气象等条件;(4)编制材料、设备、人员、资金等施工计划。
2. 材料准备(1)石材:选用质地坚硬、耐腐蚀、色泽均匀的天然石材;(2)干挂件:选用符合国家标准、质量可靠的干挂件;(3)锚固件:选用高强度、耐腐蚀的锚固件;(4)密封材料:选用环保、耐候、耐老化的密封材料;(5)辅助材料:如膨胀螺栓、钢丝绳、切割机、砂轮机等。
3. 设备准备(1)施工电梯或塔吊;(2)石材切割机;(3)砂轮机;(4)电焊机;(5)螺丝刀、扳手等工具。
4. 人员准备(1)项目经理:负责施工全过程的管理和协调;(2)施工员:负责现场施工的组织和指挥;(3)质检员:负责施工质量的监督检查;(4)安全员:负责施工现场的安全管理。
三、施工工艺流程1. 施工准备(1)现场勘察,了解地质、水文、气象等条件;(2)编制施工组织设计,明确施工方案;(3)组织施工人员学习相关规范和操作规程;(4)准备施工材料、设备、人员、资金等。
2. 基层处理(1)清除墙面污垢、油渍、锈蚀等;(2)检查墙体平整度,如有必要进行墙面修补;(3)设置排水坡度,确保排水畅通。
3. 支设脚手架(1)根据设计要求,设置脚手架;(2)确保脚手架的稳定性、安全性;(3)设置安全防护设施。
4. 干挂件安装(1)根据设计图纸,确定干挂件的位置和数量;(2)使用电钻在墙体上钻孔,深度和直径应符合设计要求;(3)将干挂件插入孔内,拧紧螺丝;(4)检查干挂件的垂直度和水平度,确保安装准确。
5. 石材加工(1)根据设计图纸,确定石材尺寸和形状;(2)使用石材切割机进行切割,确保石材尺寸准确;(3)对石材进行打磨、抛光等处理,确保石材表面平整、光滑。
石材幕墙干挂法的原理及主要技术干挂石材幕墙作为一种新型安装工艺,在美观、耐久、不易变色及平整度上都达到了一个新的水平。
它克服了石材传统湿贴方法的缺陷,在大型民用建筑外墙面装饰中得到日益广泛的应用。
八十年代初,无论建筑物外墙,还是内墙的石材石材饰板安装,均采用墙面加钢筋网片,用铜丝固定板材,分层灌注水泥沙浆粘贴的旧工艺。
该工艺用于外墙面有许多弊病,不仅因水泥沙浆粘贴板材后碳酸氢钙析出(泛白霜)和出现水渍,使墙面石材变色,形成色差,污染墙面;而且还由于温度变化等原因,易造成墙面空鼓、开裂、甚至脱落等质量通病。
如:如太原市天龙大厦的外墙面装饰,选用600X600mm的磨光济南青花岗岩板材,尽管在安装过程中采用了环氧树脂胶勾缝等措施,但在完工1年多后依然出现出现泛白、变色现象,而且部分空鼓、开裂。
为此,大厦只得采取加固措施,在每块花岗岩板材上打φ8的两个孔,孔深为10cm,上斜角度为15°;钉φ6.5cm钢筋销钉,灌环氧树脂胶,并于加固后重新进行了清洗。
如此处理后,虽花岗岩饰板得到了加固,但外观效果仍不理想。
再如太原市金融大厦裙楼的花岗岩外墙,同样由于采用湿贴工艺,竣工不久即逐步出现泛白、变色、空鼓、开裂等现象。
近年来,石材饰板干挂工艺得到发展推广。
其原理是在主体结构上设主要受力点,通过金属挂件将石材固定在建筑物上,形成石材装饰幕墙。
目前,各地个工程石材干挂的具体做法不尽相同。
就挂件与主体结构的固定技术而言,主要有两种方法:1、凡属剪力墙结构,可通过膨胀螺栓或预埋铁件直接将挂件固定。
2、凡属框架轻墙结构,因墙体不能直接固定挂件,需要通过安装金属骨架使挂件固定;就金属骨架的用料区分,主要有型钢骨架和铝材骨架两种,前者造价低,但需作镀锌和防腐处理,后者因需使用加厚或飞机用材而造价教高;从板材的固定方法来看,大体也有两种:1、插销式固定法,主要构件有销钉、托板、螺栓、垫板和角钢,各构件的型号视石材自重、地区风载和地震载荷计算确定,其结构是:先将角钢用螺栓固定于骨架或墙体上,并将托板与角钢固定,石材通过销钉与托板连接。
该挂件可使板材在小范围内作上下前后调节,以确保板缝的均匀与板面的平整。
中国石材网另一种是后切式干挂,也称无应力锚固式干挂,具体做法是一组底部拓孔锚栓通过凸形结合和石材连接并有金属框架支撑,它在安全性、耐久性、方便性方面有教大优势。
按石材拼缝的处理方法分:1、不离缝,板材之间系自然连接,该方法的缺陷是易使板材因温差导致的伸缩受限,在外墙面中不宜广泛采用。
2、离缝,板材缝隙通常为5~8mm,一般以泡沫胶条均匀填充,用耐侯硅酮胶密封。
石材石板干挂法的主要优点有三:1、可以有效地避免传统湿贴工艺出现的板材空鼓、开裂、脱落等现象,明显提高了建筑物的安全性和耐久性;2、可以完全避免传统湿贴工艺板面出现的泛白、变色等现象,有利于保持幕墙清洁美观;3、在一定程度上改善了施工人员的劳动条件,减轻了劳动强度,也有助于加快工程进度。
以太原市安业大厦为例,该大厦建筑面积为26400平方米,总高度为98.2m,外立面花岗岩幕墙约7800平方米,全部采用插销式干挂法施工。
其花岗岩光板选用福建省南安县635#石料,分格色带选用635#火烧板,在框架轻墙处,以8#槽钢为主龙骨,L50X5角钢为次龙骨制作骨架,骨架连接为焊接,焊缝高度h=6mm,所有骨架都做了防锈处理。
其挂件各构成部分均为不锈钢制品,板缝采用离缝方法,横竖均为8mm,用泡沫胶条均匀填充后,以美国进口耐候硅酮胶密封。
该工程花岗岩幕墙施工流程为:测量弹线→安装骨架→安装挂件→固定板材→调整→打密封胶→清理→验收。
为确保工程质量,在施工过程中特别注意已经过测量放线,对主体结构的偏差进行控制、分配、消化,使整个骨架的垂直度,平整度严格控制在允许范围内。
对单板则要求长宽偏差为±0.5mm,孔位偏差为0.5mm,孔深偏差2mm。
该大厦整体工程由于质量优良,荣获1999年度中国建设工程鲁班奖。
1、石材幕墙是建筑物的外围结构,作为与建筑主体连接的连接质量如何,将直接影响到石材幕墙的耐外性和安全性,因此,连接件实行商品化,由国家行业部门审定具备生产条件的专业厂商,按业主提供的施工图生产供货,对提高工程质量、降低投资成本具有积极意义。
2、鉴于石材干挂幕墙被越来越广泛采用,而各地各工程的具体做法又不尽相同,国家应对该工艺设计、施工及质检等方面尽快出台技术标准,以便石材幕墙的设计、施工、验收有据可循。
3、虽然石材幕墙干挂法有诸多优点,但与传统湿贴的工艺相比,其造价明显偏高,使这一方面的进一步推广受到限制。
因此,除挂件生产规模化的办法,使之有效降低挂件成本外,还要积极改进施工技术,以减少工时,降低成本,使石材幕墙干挂工艺的应用更加广泛。
双切面背栓式干挂石材幕墙施工案例山东某城建时代广场工程是一座集体闲娱乐、购物、餐饮、商贸和办公等为一体的现代化综合商务办公大楼。
地下一层,地上裙楼四层、主楼十九层,框架结构,建筑而积约48500m2,建筑檐高78.93 m。
该楼外墙而主要采用干挂花岗岩>火烧板石材幕墙和玻璃幕墙两种形式,干挂花岗岩>火烧板石材幕墙而积为16500m,板厚30mm。
石材幕墙安装采用双切而背栓式干挂工艺,是在石材板背而双切而打孔,插入不锈钢背栓,扩张使之与石材板紧密连接,通过铝合金挂件和连接件把石材板固定在横龙骨上,然后再通过竖龙骨与预埋件连接将其固定在外墙而上。
阳角采用整体L形板,部分柱采用U形板。
一、施工准备1.石材选择石材幕墙使用的材料首先应符合国家现行产品质量标准规定,要求具有耐候、耐火和抗风化性能:其次是色差控制,即根据考察石材供货商的供货能力和加工工艺,确定供货厂家。
由建设、监理和施工单位共同商讨筛选两块颜色较接近的样板封样,作为色差上下限,要求厂家将石材分层后加工,同一立面的石材须由同一批原材加工,并按封样样品颜色的上下限供货。
石材进场后监理、建设中位要严格按封样样品进行验收,不在色限内的石材绝不验收,同时确保每一面墙体色差过渡均匀。
2、要幕墙构件和辅材(1)钢伸申臂:由I100mm×63mm×l 0mm角钢制作,长度根据石材板距结构面的实际距离来确定,一端焊接在结构预埋件上,另一端用螺栓和竖龙骨连接。
(2)竖龙骨,:由Ll00 mm×50mm×5mm高强度铝合金方管制作,长2-6c m,上下竖龙骨间用芯简连接。
(3)支托件:采用L80mm ×8mm角钢制作,竖向长孔和竖龙骨连接,锥丝孔用于连接横龙骨。
(4)横龙骨::采用80mm×8mm角钢制作,两端长孔用于连接支托件,中间圆孔用于安装连接件。
(5)连接件:采用80mm×8mm角钢制作,用螺栓安装在横龙骨上,铝合金挂件挂在上面。
(6)石材背栓和高强铝合金挂件。
(7)聚苯乙烯泡沫棒,供填塞板缝用,直径略大于板缝。
(8)板缝密封用硅酮密封胶以及填充石材孔用密封条和纸胶带。
3.施工机具冲击钻、于电钻、电焊机、电动切割机、于提式砂轮机、常用测量仪器及扳手、锤子、撬杠、于动倒链、1.5t电动葫芦、面调整夹等。
二、石材板干挂技术1.安装工艺流程施工准备一基层与预埋件处理一弹出龙骨安装控制线一焊接钢伸臂一竖龙骨安装一支托件安装一横龙骨安装一连接件安装一石材背栓安装一石材铝合金挂件安装一选材一石材吊装一调整连接件一拧紧铝合金挂件高度调节螺栓及防滑移螺’钉一缝隙塞密封条、贴胶带纸一打硅酮密封胶一检查验收。
2.墙面放样由于该建筑物立而造型复杂、窗洞口较多以及烧毛结合的实际情况,认真熟悉外墙装饰图纸,对节点大样重点研究,通过计算确定所用配件规格、尺寸,编制可行性施工方案。
方案待结构而清理验收完毕,对建筑物外墙安装石材的结构而进行全面测量,了解结构面偏差情况,同时根据石材的实际尺寸调整,最后画出石材翻样的详图,并对石材按排列顺序编号,最后依据放样详图加工石材和弹出安装控制线,并按编号顺序安装。
3.石材幕墙板安装(1)基层处理因墙而垂直度和平整度较好,满足龙骨施工需要。
对主体结构边梁、柱和二次结构上的预埋件表而灰浆进行清理,根据控制线和分格尺寸对预埋件位置进行校核。
(2)钢骨架安装钢伸臂与结构预埋件采用焊接,竖龙骨与钢伸臂、支托件与竖龙骨、横龙骨与支托件、连接件与横龙骨之间均采用螺栓连接。
竖龙骨和横龙骨均采用定尺加工,要求龙骨定位准确:骨架施工垂直度和平整度要求高:螺栓垫片必须齐全。
①龙骨放线及钢伸臂焊接将竖龙骨中心线和横龙骨上皮线弹在外墙而上,在预埋件上定出钢伸臂,将钢伸臂焊接在预埋件上,焊缝要焊满焊牢并涂刷防锈漆。
②竖龙骨连接竖龙骨与钢伸臂的连接孔为圆孔,钢伸臂上为横向长孔。
由下至上采用不锈钢螺栓把竖龙骨连接在钢伸臂上,要求垫好方垫片,弹簧垫扭平,螺栓拧紧。
上下竖龙骨间用芯简连接。
每排竖龙骨施工完后,在方垫片和钢伸臂间进行防滑移焊接。
③支托件安装把支托件用不锈钢螺栓(带方垫片和弹簧垫)连接在竖龙骨上,待横龙骨安装调整后再拧紧,进行抗滑移焊接。
④横龙骨安装每一竖向分区先安装最上、最下两根横龙骨,上下拉好尼龙控制线,根据弹在外围护墙上的横龙骨标高线,由下至上依次安装。
支托件和横龙骨连接螺栓为2个,要求螺栓必须拧紧,确保标高和平面位置准确。
⑤连接件安装根据石材板块大小,连接件分双孔和中孔2种。
用螺栓把连接件固定在横龙骨上,弹簧垫压平。
上连接件的立板上开有5mm宽豁口,以便铝合金挂件上的防滑移螺钉拧入豁口,确保每块石材左右稳定。
(3)背栓、铝合金挂件安装①进场石材背栓孔质量验收项目。
孔位置、孔直径、孔深和扩孔质量。
②背栓安装要点和质量控制。
在现场制作3个3.0 m×2.0m专用的背栓安装平台,把石材平放在平台上,背栓孔部位垫实。
把背栓胀管的豁口和背栓螺栓粗头的凸棱对好,放入石材孔内,用专门套管顶住胀管,敲击套管,使背栓胀管锚入石材内,只要胀肯外口和石材外切而平齐,背栓就牢固地锚固在石材内。
验收安装好的背栓应注意:背栓胀管锚入石材内,胀肯外口和石材外切而平齐;背栓杆不能转动。
③挂件安装要点和质量控制。
背栓安装验收合格后,垫好高强尼龙垫片,安装高强铝合金挂件,拧紧背栓螺母。
施工过程中应注意:挂件挂槽内有尼龙防滑垫。
上挂件承受石材全部重力,下挂件不承受石材重力,只承受风荷载和地震荷载,控制石材平而位置。
上挂件带有高度调节螺栓和防滑移螺钉,下挂件没有。
石材安装和上挂件构造所示。
(4)石材板安装①石材运输石材运输到现场后,按照图纸验收分区码放。
外脚手架搭设时,脚手架距离外墙面为:500m m。
石材吊装在架子与外墙间进行。
吊装前对脚于架拉结点进行了调整和加固,用高强尼龙带绑好石材,采用1.5t动葫芦运到安装位置,换成手动倒链进行安装调整。
