自来水厂供水工程施工组织设计

  • 格式:doc
  • 大小:169.50 KB
  • 文档页数:61

下载文档原格式

  / 61
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

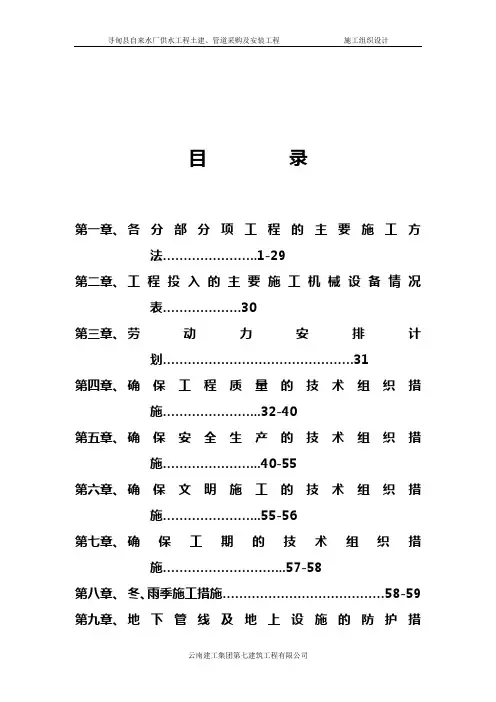

目录

第一章、各分部分项工程的主要施工方法.......................1-29第二章、工程投入的主要施工机械设备情况表. (30)

第三章、劳动力安排计划 (31)

第四章、确保工程质量的技术组织措施........................32-40第五章、确保安全生产的技术组织措施........................40-55第六章、确保文明施工的技术组织措施........................55-56第七章、确保工期的技术组织措施..............................57-58第八章、冬、雨季施工措施.......................................58-59第九章、地下管线及地上设施的防护措施. (60)

PE管道施工组织设计

施工平面布置图

施工进度计划网络图

第一章、分部分项工程的主要施工方法

本工程为寻甸县供水工程净水厂工程,工程含综合楼、加药房、土建及安装工程、旋流反应沉淀池重力式无阀滤池、清水池、挡土围墙、大门等土建及安装工程。

一)、主要施工方法

(一)施工测量

(1)把固定路线的主要控制点,既转角点(曲线和缓和曲线起点及中间各点和直线上的整桩与加桩等,予以复测恢复,并将上述各桩点沿垂直方向平移路面之外,作为辅助基线,但以不妨碍施工,不影响挖土方为原则,用钢尺量距,以便辩认。

(2)在两侧边桩用红漆线标示路面设计中心高,以红漆上平为准,做为施工依据。

(3)要给制路面结构及横断高程下反数草图,向施工班组交底,以便施工时掌握高程。

二)、基础土方开挖

1、基础土方开挖:按测量的基础施工开挖线进行基础开挖,机械开挖与人工开挖相结合进行;人工清理、机械外运。大面积地方利用机械开挖,机械无法开挖的部位进行人工配合开挖;开挖过程中要按规范要求留出施工作业面,按比例放坡,预防基坑坍塌。在开挖时要注意杜绝超挖现象。在挖至距设计标高200MM时,改为人工开挖,清理避免扰动原地基土。

2、基础降水与排水措

根据地质及施工场地,作好排水网工程,减少表面雨水涌入基坑。若遇地下水进,采用明沟排水至集水井集中用潜水泵抽出。,确保施工期间基础砼浇灌24小时内水位降至基底10CM以下;

3、土方回填:在基础砼完成达到一定强度后,开始进行基础内的土方回填,回填土为素土,不得有草根、树根等杂物。回填土的含水率要适中。回填时槽内不得有积水、垃圾和有机物,分层回填,层层夯实,分层厚度为300MM,靠近基础砼边用人工夯实,其余部分用机械夯实。回填土进行取样送检,回填密实度必须达到设计要求。

三)、基础砼工程施工方案

1、当基槽土方开挖时,钢筋工组即进行钢筋的下料制作,木工组进行基础模板的备制,同时作好浇灌材料的准备。

基础验槽清理后,及时进行基础垫层的浇灌,垫层浇灌一天后,在其上进行基础大样放线,钢筋绑扎,木模安装,完毕后进行柱网轴线的校对和高程校核。并由公司自检合格后,请质监、监理建设方检查,签证后进行基础砼浇灌。

2、毛石基础的砌筑

毛石砌筑前应将表面泥土杂质除干净,以利于砂浆与块石粘结。先满铺一层砂浆不小于5CM厚,将大而较平的石块满铺一层,再将砂浆灌入空隙处。用小石块填空挤入砂浆填满空隙,石块平稳密实。不允许先塞小石块后灌砂浆,以免发生干缝和空隙。

四)、模板工程施工方案

本工程柱、池壁模板采用55系列组合钢模板、木模板,梁模采用55系列组合钢模板,板模由10厚双面覆塑竹胶合板(1220x2440)和10、18厚木层板(915*1830)结合使用,模板支撑体系采用扣件式脚手架支撑。

1、模板安装

1)、柱模板安装:

单块就位组拼的方法:先将柱子第一段四面模板就位组拼好,较正调整好对角线,要求模板竖直、位置准确,并用柱箍固定,然后以第一段模板为基准,用同样方法组拼第二段模板,直到柱全高。各段组拼时,其水平接头和竖向接头要同时用U形卡正反交替连接,在安装到一定高度时,要进行支撑和拉结,以防倾倒。并用支撑或拉杆上的调节螺栓校正模板的垂直度。

安装顺序如下:

® ®

®

柱模板安装时,要注意以下事项:

A、柱模与梁模连接处的处理方法是:保证柱模的长度符合模数,不符合部分放到节点部位处理;以梁底标高为准,不符模数部分放到柱根部位处理。

B、柱模根部要用水泥砂浆堵严,防止跑浆。柱模的浇筑口和清扫口,在配模时应一并考虑留出。

2)、梁、板模板安装:

在复核梁底标高、轴线位置无误后,搭设满堂脚手架,梁下钢管架立杆间距800mm,板下钢管架立杆间距1200mm,并按步距1200mm 设置纵横向水平联系杆,按标高调平担梁横杆,在横杆上铺放梁底板,拼接角模,按设计要求起拱(一般跨度大于4m时,起拱2‰—3‰)。调整梁口平直,随后铺设板模。安装顺序如下:

® ®

® ®

® ®

®

梁模板安装,应注意以下事项:

A、梁口与柱头模的连接特别重要,一般可采用角模拼接或用方木、木条镶拼。

B、底层梁模支架下的土地面,应夯实平整,并按要求设置垫木,排水通畅。多层支设时,应使上下支柱在一条垂直线上。

C、起拱应在侧模内外钢楞连接前进行,起拱后再连接侧模内外钢楞,紧固对拉螺栓,调整梁模口平直。

楼梯模板按常规方法可先按标高支楼梯平台再支斜板的方法进行安装。

2、模板拆除

A、模板拆除日期的确定:不承重的侧模在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时方可拆除,(当混凝土强度达到

了2.5Mpa后才能保证此条件),承重模板必须待混凝土强度达到下表要求时,方可拆除,见下表:

B、拆模的注意事项:拆模要求按顺序进行一般先拆除非承重部分,后拆除承重部分拆除跨度大的梁板下支杆时应先从跨中开始,对称向两端进行,上层楼板正在浇混凝土时,下一层楼板的模板支柱不得拆除。

3、模板安装质量要求:

现浇结构模板安装的允许误差
