弱电系统施工调试检查记录
- 格式:docx
- 大小:13.58 KB
- 文档页数:4
弱电智能化工程施工记录一、前期准备阶段1.1 工程背景某公司为了提高办公楼的管理效率和员工生活质量,决定对办公楼进行弱电智能化改造。
此次改造包括实施安防监控系统、楼宇自控系统、智能照明系统等,旨在提高办公楼的安全性、舒适性和智能化水平。
1.2 工程范围本次施工范围包括整栋办公楼的弱电系统改造,主要包括安防监控系统、楼宇自控系统、智能灯光系统、智能门禁系统等,总面积为10000平方米。
1.3 施工队伍为了确保工程顺利进行,公司聘请了具有丰富弱电系统施工经验的专业施工队伍进行施工,同时设立了专门的监理团队进行现场指导和监督。
1.4 施工计划根据设计方案和实际情况,工程部制定了详细的施工计划,包括施工步骤、施工时间安排、材料准备等内容,确保施工进度和质量。
1.5 安全生产为了确保施工期间的安全,公司制定了严格的安全生产措施和规定,要求所有施工人员严格遵守,并设立专门安全监测团队进行监督。
二、施工进度记录2.1 项目启动在项目启动阶段,施工队伍进行了详细的现场勘测和测量工作,确定了各个系统的设备安装位置和布线方案,并开始准备相关材料和设备。
2.2 安防监控系统施工安防监控系统是本次改造的重点项目之一,施工队伍首先进行了摄像头和监控设备的安装工作,根据设计图纸进行布线和连接,确保系统的正常运行。
2.3 楼宇自控系统施工楼宇自控系统是本次改造的另一项重要工程,施工队伍对空调控制器、照明控制器等设备进行了安装和调试,确保楼宇内部的温度和照明在合理范围内。
2.4 智能照明系统施工智能照明系统采用了传感器控制和集中管理的方式,施工队伍对传感器和控制设备进行了安装和调试,并实现了照明系统的智能化控制。
2.5 智能门禁系统施工智能门禁系统是本次改造的最后一项工程,施工队伍对门禁设备进行了安装和接线工作,实现了办公楼的门禁系统升级。
2.6 系统联调测试在所有设备安装和调试完成后,施工队伍进行了系统联调测试,确保各个系统的功能正常运行,达到设计要求,并对用户进行了相关操作指导和培训。

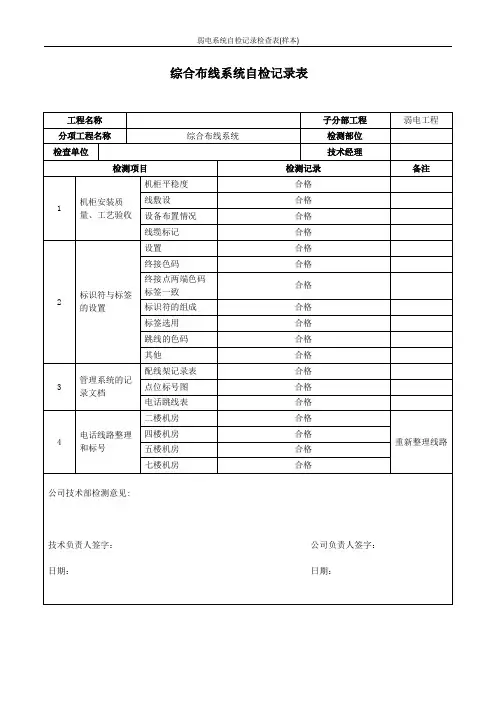

综合布线系统自检记录表
机房系统分项工程自检记录表
日期:
红外报警系统质量检查记录表
公司技术部检测意见:
背景音乐及紧急广播系统分项工程自检记录表
四楼会议系统分项工程自检记录表
五楼大教室系统分项工程自检记录表
七楼培训室系统分项工程自检记录表
录播室系统分项工程质量验收记录表
五楼影视教室检查记录表
程控电话交换系统分项工程质量自检记录表
多媒体显示系统分项工程自检记录表
有线电视系统分项工程自检记录表
门禁系统检查记录表
视频监控系统检查记录表
服务器系统分项工程质量自检记录表
楼宇对讲系统检查记录表。
综合布线系统自检记录表
机房系统分项工程自检记录表
红外报警系统质量检查记录表
背景音乐及紧急广播系统分项工程自检记录表
四楼会议系统分项工程自检记录表
录播室系统分项工程质量验收记录表
五楼影视教室检查记录表
程控电话交换系统分项工程质量自检记录表
多媒体显示系统分项工程自检记录表
有线电视系统分项工程自检记录表
门禁系统检查记录表
视频监控系统检查记录表
服务器系统分项工程质量自检记录表
楼宇对讲系统检查记录表。
综合布线系统自检记录表
机房系统分项工程自检记录表
红外报警系统质量检查记录表
背景音乐及紧急广播系统分项工程自检记录表
四楼会议系统分项工程自检记录表
录播室系统分项工程质量验收记录表
五楼影视教室检查记录表
程控电话交换系统分项工程质量自检记录表
多媒体显示系统分项工程自检记录表
有线电视系统分项工程自检记录表
门禁系统检查记录表
视频监控系统检查记录表
服务器系统分项工程质量自检记录表
楼宇对讲系统检查记录表。

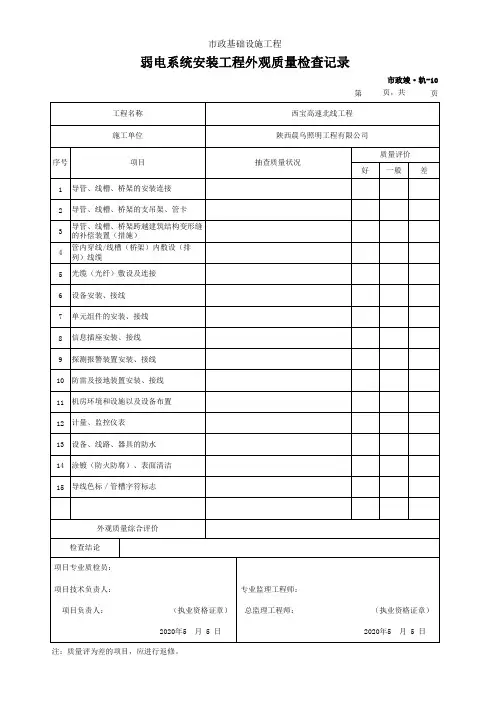

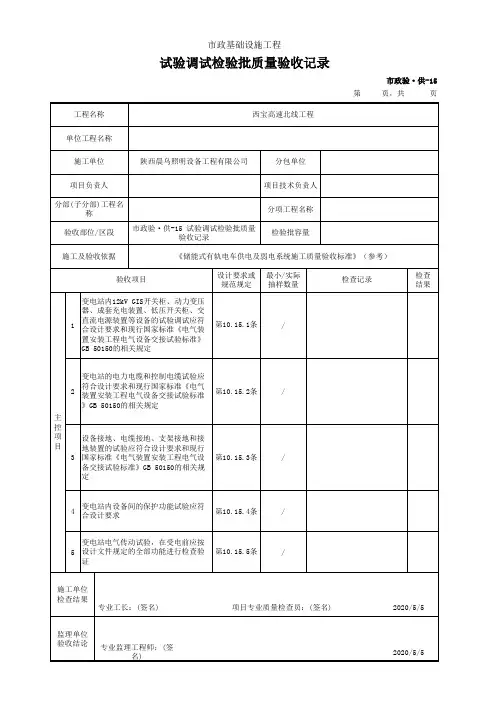

弱电工程质量检查记录表
20140714工程监理:何志峰
1
建 筑 电 气
图纸会审、设计变更、洽商记录
符合要求
2 材料、设备出厂合格证书及进场检(试)验报告 有电线电缆、配电箱、开关等合格证书及检验报告
3 设备调试记录
符合要求 4 接地、绝缘电阻测试记录 符合要求 5 隐蔽工程验收记录 符合要求 6 施工记录
符合要求 7 检验批、分项、分部(子分部)工程质量验收记录 符合要求 1 智 能 建 筑 图纸会审、设计变更、洽商记录、竣工图及设计说明
符合要求
2 材料、设备出厂合格证书及技术文件及进场检(试)验报告
有电线、电子产品合格证
书及检验报告
3 隐蔽工程验收记录
符合要求 4 系统功能测定及设备调试记录 符合要求 5 系统技术、操作和维护手册 符合要求 6 系统管理、操作人员培训记录 符合要求 7 系统检测报告
符合要求 8 分项、分部(子分部)工程质量验收记录 符合要求 1 建 筑 电 气 照明全负荷试验记录 符合要求
2 大型灯具牢固性试验记录
3 避雷接地电阻测试记录
符合要求 符合要求 4 线路、插座、开关接地检验记录 符合要求 符合要求
5
1 智 能 建 筑 系统试运行记录 符合要求 符合要求
2 系统电源及接地检测报告 符合要求 符合要求
3
1 建筑电气 配电箱、盘、板、接线盒
2 设备器具、开关、插座
3 防雷、接地
1 智能建筑 机房设备安装及布局
2 现场设备安装
3。
弱电隐蔽工程施工记录表项目名称:XXX楼宇弱电隐蔽工程施工工程地点:XXX市XXX区XXX街道XXX号施工单位:XXX公司施工时间:2023年1月1日至2023年2月28日一、施工前准备工作1. 施工前的检查与准备工作日期:2023年1月1日天气:晴施工前,对工程现场进行了全面检查。
检查的内容包括施工区域的布局、已完成的前期工作、施工所需的设备和材料等。
同时,对工程的施工方案进行了复核,确认所有细节都符合要求。
2. 工程布局的确认日期:2023年1月2日天气:晴在确认了工程布局后,进行了实地测量和标示。
施工单位的相关人员根据设计图纸和施工方案,对施工区域进行了详细的布局,包括管道、线路的走向和敷设方式等。
3. 安全防护设施的设置日期:2023年1月3日天气:晴在施工现场进行了安全防护设施的设置。
包括设置警示牌、安全标识、设置临时通道等。
同时,对施工现场的安全隐患进行了全面的排查和整改。
二、弱电隐蔽工程施工记录1. 施工进度情况日期:2023年1月4日至2023年1月31日天气:多云根据施工方案,按照相关的工程进度表,对弱电隐蔽工程进行了施工。
施工过程中要求施工人员做到细心、认真、质量第一,确保施工质量符合相关要求。
2. 施工质量检验记录日期:2023年2月1日至2023年2月15日天气:晴在施工过程中,定期对施工质量进行检验。
对线路的敷设、管道的安装、相关设备的调试等进行了详细的检查,并及时进行纠正和整改。
3. 问题处理和安全情况记录日期:2023年2月16日至2023年2月28日天气:多云在施工过程中,遇到了一些问题。
包括设备故障、人员调整、施工现场的安全隐患等。
施工单位及时采取了措施进行处理,并做好了相关记录。
三、施工结束后的总结1. 弱电隐蔽工程的验收日期:2023年3月1日天气:晴在弱电隐蔽工程结束后,对工程进行了验收。
验收内容包括施工质量、工程管理、安全措施等方面。
验收结果符合相关要求,达到了设计标准和施工标准。
