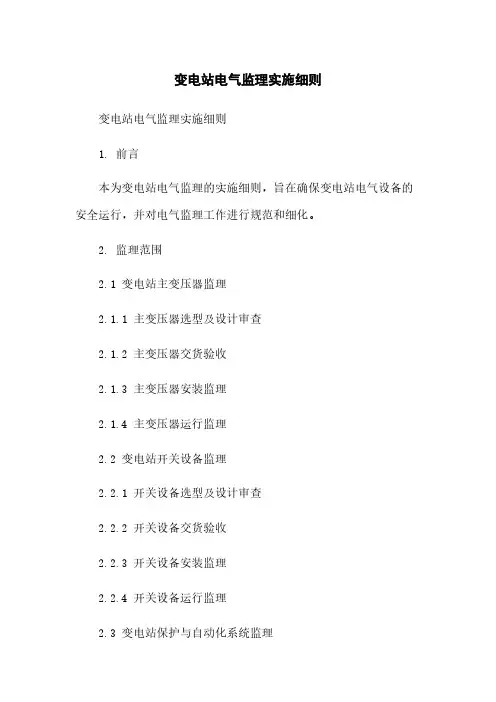

变电站电气监理实施细则变电站电气监理实施细则1. 前言本为变电站电气监理的实施细则,旨在确保变电站电气设备的安全运行,并对电气监理工作进行规范和细化。
2. 监理范围2.1 变电站主变压器监理2.1.1 主变压器选型及设计审查2.1.2 主变压器交货验收2.1.3 主变压器安装监理2.1.4 主变压器运行监理2.2 变电站开关设备监理2.2.1 开关设备选型及设计审查2.2.2 开关设备交货验收2.2.3 开关设备安装监理2.2.4 开关设备运行监理2.3 变电站保护与自动化系统监理2.3.1 保护与自动化系统选型及设计审查2.3.2 保护与自动化系统交货验收2.3.3 保护与自动化系统安装监理2.3.4 保护与自动化系统运行监理2.4 变电站辅助设备监理2.4.1 辅助设备选型及设计审查2.4.2 辅助设备交货验收2.4.3 辅助设备安装监理2.4.4 辅助设备运行监理3. 监理方法3.1 设计审查3.1.1 对设计进行全面审查,包括电气设备选型、布置图、接线图等3.1.2 针对设计不合理或存在风险的地方提出修改意见,并跟踪整改情况3.2 交货验收监理3.2.1 对供应商交付的电气设备进行全面验收,包括外观检查、设备参数测试等3.2.2 比对交付设备与合同要求、设计文件的一致性3.2.3 对不符合要求的设备提出整改要求,并核查整改结果3.3 安装监理3.3.1 对电气设备的安装过程进行监督,确保符合安装要求和技术规范3.3.2 对现场施工质量进行检查,并及时提出改进意见和整改要求3.3.3 对关键工序进行监督,如接地系统接地电阻测试、绝缘电阻测量等3.4 运行监理3.4.1 对电气设备的运行情况进行监测和分析,包括设备温度、电流负载、运行稳定性等3.4.2 对设备运行参数进行检测,如主变压器绕组温度、开关设备电流波形等3.4.3 对设备运行问题进行及时处理和整改,确保设备运行安全可靠4. 监理报告和记录4.1 每次监理活动都要及时记录,并形成监理报告4.2 监理报告应包括监理活动的日期、地点、参与人员等基本信息4.3 每个监理报告应详细描述监理过程中的问题、整改情况和建议意见4.4 监理报告应及时提交给相关参与方,并妥善保存备查附件:附件一:设计文件审查表附件二:电气设备交货验收记录表附件三:安装监理检查表附件四:运行监理报告模板法律名词及注释:1. 变电站:指将高压电能转变为低压电能的设备,用于配电和输电过程中的能量转换。

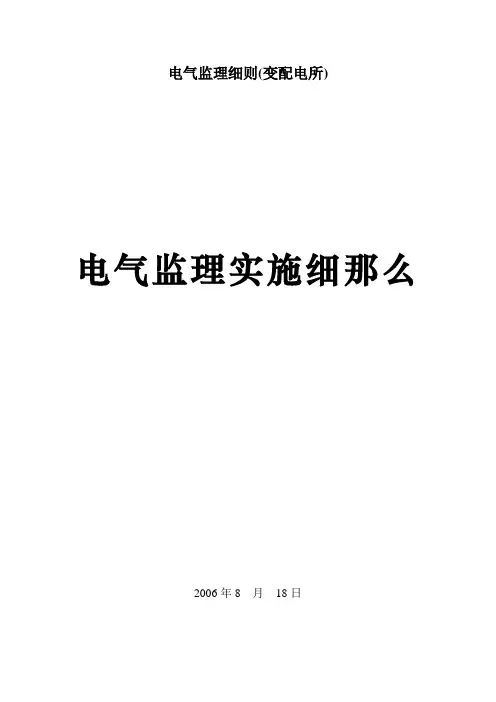

电气监理细则(变配电所)电气监理实施细那么2006年8 月18日目录第一章:工程概略……………………………………………1.1 任务简介……………………………………………1.2 工程量一览表………………………………………1.3 编制依据……………………………………………第二章:监理任务流程………………………………………第三章:监理质量控制………………………………………3.1 变配电所装置质量控制……………………………3.2 其他子分部电气装置质量控制……………………第四章:监理进度控制………………………………………第五章:监理投资控制………………………………………第一章工程概略一、工程简介:XX工程XX装置主项XX区,包括6kv高压电机设备14台,0.38kv 高压电机80余台,一切设备电源引自新建XX变配电室。
XX变配电室下级电源引自下级南变电所。
变配电室电源引自状况引见相关单位引见、二、电气装置工程量一览表:三、编制依据:1.«工程树立监理规范»〔GB50319-2000〕2.经同意的本项目«XX监理规划»3.电气专业设计文件4.本工程的«树立工程委托监理合同»5.本工程的«树立工程施工合同»6.XX工程树立总体统筹控制方案7、下级主管部门关于本工程的监理任务管理规则8、石油树立工程质量检验评定规范电气装置装置SY4030.2-939、修建电气工程施工质量验收规范«GB50303-2002»10、电气装置装置工程爆炸和火灾风险环境电气装置施工及验收规范«GB50257-96»11、电气装置装置工程接地装置施工及验收规范«GB50169-2006»12、爆炸和火灾风险环境电力装置设计规范GB50058-92等现行的施工质量验收规范、规范等。
13、石油化工施工平安技术规程«SH3505-1999»14、树立工程施工现场供用电平安规范«GB50194-93»15、施工现场暂时用电平安技术规范«JGJ46-88»16、修建施工高出作业平安技术规范«JGJ80-91»17、修建施工平安反省规范«JGJ59-99»18、树立工程平安消费管理条例等平安管理规范和条例。
35KV变电站设备及电气安装工程监理实施细则一、项目背景及概况1.1项目概况1.2监理目标本项目的监理目标是确保施工过程中的质量、安全和进度符合相关法规和规范要求,最大限度地减少施工风险,保证工程质量和项目正常运行。
二、监理任务2.1前期准备2.1.1准备监理人员,包括监理工程师和安全专员等。
2.1.2进行工程资料的审核和整理工作,包括施工图纸、技术文件等。
2.2施工准备2.2.1监督施工单位的施工方案和质量控制计划等准备工作。
2.2.2检查施工单位的施工人员和设备是否符合要求。
2.3施工阶段2.3.1监督施工单位按照施工方案和质量控制计划进行施工。
2.3.2检查施工中的工程质量,包括施工材料的选择、设备的安装和调试等。
2.3.3监督施工单位的现场安全工作,包括安装设备的工作高度、用电安全等。
2.3.4协助施工单位解决现场问题和处理纠纷。
2.4验收阶段2.4.1参与施工单位的工程质量验收工作,包括对施工质量的检查和记录。
2.4.2协助施工单位申请相关手续和证书。
三、监理要求3.1工程质量要求3.1.1施工过程中的材料选择和使用必须符合相关法规和标准。
3.1.2设备的安装和调试必须符合工程设计和规范要求。
3.1.3施工单位必须按时交付相关工程资料和验收记录。
3.2安全要求3.2.1施工单位必须按照相关法规和标准进行现场安全工作,保证工人的安全。
3.2.2施工单位必须提供必要的安全防护设备和培训。
3.3进度要求3.3.1施工单位必须按照合同要求的工期进行施工,确保工程的进度。
3.3.2监理人员必须监督并记录工程进度的情况。
四、监理报告4.1每周监理报告监理人员每周至少提交一次监理报告,内容包括施工的进度、质量问题和安全情况等。
4.2问题整改报告如发现施工中存在质量问题或安全隐患,监理人员必须及时提供整改建议,并监督整改工作的完成情况。
4.3阶段验收报告每个阶段的施工完成后,监理人员必须提交相应的验收报告,包括施工质量和安全报告。
电气安装工程监理实施细则第一章总则第一条目的与依据为了规范电气安装工程监理工作,提高项目质量,确保工程安全和可靠,根据相关法律法规和标准,制定本实施细则。
第二条适用范围本实施细则适用于各类电气安装工程的监理工作,以确保施工符合设计文件、标准和监理合同的要求。
第三条监理任务1. 监督施工单位遵循法律、法规和标准进行工程施工;2. 监督施工单位按照设计文件、监理合同和标准进行质量控制;3. 监督施工单位按照设计、监理合同和标准要求,安全施工;4. 监督施工单位遵循相关法规和标准进行验收。
第四条监理责任1. 监理人员要具备相应的工程技术和管理能力;2. 监理人员应遵守职业道德和监理规范,维护公正、公平、公开的原则;3. 监理人员应按法律、法规和标准要求,履行职责,保证监理工作的质量和效果。
第二章监理组织第五条监理组织机构1. 监理组织机构应有相应的资质和人员;2. 监理组织机构应按照法律法规和标准要求,完成电气安装工程监理工作;3. 监理组织机构应制定相应的管理制度和程序,确保监理工作的顺利进行。
第六条监理人员1. 监理人员应具有相应的工程技术和管理能力;2. 监理人员应按照法律法规和标准要求,认真履行监理任务;3. 监理人员应参加相关培训,提升自身专业能力。
第三章监理工作内容第七条监理准备工作1. 监理人员应熟悉施工图纸、设计文件和监理合同;2. 监理人员应对施工现场进行勘察和踏勘;3. 监理人员应与施工单位和设计单位共同组织策划施工工艺和技术方案。
第八条施工过程监理1. 监督施工单位按照设计文件、监理合同和标准要求进行施工;2. 监督施工单位按照安全生产法律法规和标准要求进行作业;3. 监督施工单位按照施工计划和进度进行施工。
第九条质量控制监理1. 监督施工单位按照设计文件、监理合同和标准要求进行质量控制;2. 监督施工单位参与质量检验、试验和验收工作;3. 监督施工单位提供技术支持和咨询,解决施工中出现的质量问题。
电气设备安装工程监理细则1. 引言本文档旨在为电气设备安装工程监理工作提供细则和指导。
监理工作的目标是确保电气设备的安全可靠性,保证施工符合法规和标准要求。
本细则应严格遵守,并与相关参与方进行有效沟通和合作。
2. 监理人员要求- 监理人员必须具备相关电气设备安装工作经验,熟悉相关法律法规和标准。
- 监理人员应持有相关资质证书,并定期进行继续教育和培训。
- 监理人员应具备良好的沟通技巧和团队合作能力。
3. 工程前准备- 在工程开始之前,监理人员应与业主和施工单位进行会议,明确工程范围、进度计划和质量要求等。
- 监理人员应核查施工单位的资质和相关证明文件,确保其具备进行电气设备安装工作的资格。
4. 工程监理流程4.1 设备验收阶段- 监理人员应对所有电气设备进行验收,并核实其符合安全和技术要求。
- 监理人员应检查设备的安装位置、固定方式和接线情况,并记录相关信息。
- 如发现设备存在质量问题或安全隐患,监理人员应及时提出整改要求,并跟进整改情况。
4.2 工程施工阶段- 监理人员应定期检查施工现场,确保施工按照设计方案和相关要求进行。
- 监理人员应关注施工过程中的安全风险,确保施工人员遵守安全操作规程。
- 监理人员应对施工单位的材料使用和施工质量进行监督和抽查。
4.3 工程竣工验收阶段- 监理人员应对竣工的电气设备进行全面验收,核实其符合设计要求和安全标准。
- 监理人员应检查设备的运行状态和性能,并与相关参与方进行确认。
- 如发现问题或不符合要求之处,监理人员应提出移交前的整改要求。
5. 监理报告和记录- 监理人员应按照要求编写监理报告,记录工程的进展、问题和整改情况等。
- 监理报告应及时提交给业主和施工单位,以便及时采取相应措施。
- 监理人员应保留监理工作的相关记录和文件,以备需求。
6. 合作与沟通- 监理人员应与业主、设计单位和施工单位建立良好的合作关系,加强沟通和协调。
- 如存在工程变更或问题,监理人员应及时与相关参与方商讨解决方案,并记录沟通过程。
(合同工程名称)监理实施细则(电气专业变配电所设备安装、电气调试)吉林工程建设监理公司(监理部名称)年月日第一章工程概况1、变配电所设备安装工程量一览表2、专业工程特点3、供货范围、供货时间4、工期要求5、编制依据1)本工程的《工程建设监理委托合同》2)本工程的《工程建设监理规划》3)本工程的设计、勘察文件4)建设工程监理规范(GB50319-2000)5)《电气装置安装工程高压电器施工及验收规范》《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》《电气装置安装工程母线装置施工及验收规范》《电气装置安装工程电缆线路施工及验收规范》《电气装置安装工程接地装置施工及验收规范》《电气装置安装工程盘、柜及二次回路接线施工及验收规范》《电气装置安装工程蓄电池施工及验收规范》《电气装置安装工程电气设备交接试验标准》等现行的施工质量验收规范、标准等。
6)石油化工施工安全技术规程(SH3505-1999)、建设工程施工现场供用电安全规范(GB50194-93)、施工现场临时用电安全技术规范(JGJ46-88)、建筑施工高出作业安全技术规范(JGJ80-91)、建筑施工安全检查标准(JGJ59-99)、建设工程安全生产管理条例等安全管理规范和条例。
7)吉林工程建设监理公司《质量手册》、《程序文件》及其它企业管理标准等。
第二章监理控制内容、标准、方法及措施一、接收图纸,进行审图记录,作好图纸会审准备。
作为专业监理工程师,此项工作是最基础、最重要工作,将对日后其他工作起到事半功倍的作用。
将图纸吃透,电气专业监理工作将轻松愉快的圆满完成。
1、收到图纸作好图纸登记,明确收到日期。
2、对照图纸目录,检查图纸是否齐全,如不全及时列出明细通过业主及设计沟通,或由业主直接及设计联系,监理协助。
3、根据图纸目录,明确已出图纸是否满足专业设计要求。
通常包括主要材料设备表、设计说明、高、低压系统图、二次接线原理图、高、低压配电室平面布置图、变压器室平面布置图、控制室平面布置图、蓄电池室平面布置图、电缆清册、接地系统图、单元格式还有盘面布置图、电缆沟布置图、桥架布置图、其他大样图等等。
4、明确本变电所容量,协助业主核定上级变电所供电回路的开关容量以及保护时限是否适配。
供电外线电源电缆及本变电所进线电缆设计规格、方位、长度等是否统一。
5、缺少说明和设计的内容需供货厂家提供的,及时向业主提出书面要求,由业主提供产品手册或安装说明书等。
例如电涌保护器、避雷器、微机保护单元、电容器、UPS电源、变频器等的产品手册或安装说明书。
此时的产品手册或安装说明书及设计图纸具有同等地位,专业监理工程师应认真研读。
6、电气专业设计所采用的国家标准图自行或及施工单位共同收集。
企业标准图由设计单位提供。
主要研究各标准图之间是否适配,及本工程是否适配,是否还应有补充说明或进一步明确的内容。
7、明确电气设备长、宽、高尺寸后核对土建专业图纸,建筑设计是否满足电气专业要求。
高压柜根据盘前检修距墙至少20MM,盘后检修距墙至少1000MM,低压柜距墙至少800 MM,盘柜顶至少距棚 0.9MM,并且不应有灯具、管道等设置在上方。
变压器、母线等的安全距离也有类似要求。
8、明确盘柜基础槽钢在土建图中还是电气专业图中,由土建专业队伍还是电气队伍施工,协助业主进行明确,是否需要提前予留埋件,地平标高及基础槽钢标高的关系是否满足要求。
手车柜最好一平,如过高,则设备供货厂家应配套供应过桥。
非手车柜,则不超过10MM。
基础尺寸是否及设备尺寸对应。
9、高压室应选择靠近电源侧,门向低压室开启。
变压器室宜选在北侧,油浸式的变压器下部设置鹅卵石夹层,干式变压器则不需要,顶部建筑专业设置安装检修吊钩,并且室内应通风良好,一般设置百叶窗、门等。
低压室进线柜靠近变压器室,母线(桥)尽量最短。
变电所门应采用防火门,不允许有管件阀门等,通过变电所的管道不允许丝接,只能焊接。
以上是图纸会审阶段应解决的问题,否则日后施工已经形成则返工造成资源浪费。
10、统计主要设备、材料数量。
11、高压配电柜包括进线柜、互感器柜、计量柜、配出柜,进线柜和计量柜如果本电压等级直接进入电业网,需满足有关电业部门要求,并协助业主单位将变电所图纸送电业部门审图。
12、高压柜核对进、出开关容量、规格、型号,是否及本变电所容量和馈出容量适配,母线或电缆规格是否适配。
操作机构形式是电动、电磁、手动、液压等,是否满足五防要求,互感器型号、变比、精度,穿母线形式或穿电缆形式的电流互感器应配套。
主接线形式,备用形式为明备用还是暗备用,联络柜联络方式,手动还是自动,如是自动明确备自投原理。
母线规格、尺寸,尤其是母线的供应及安装容易产生矛盾。
供货合同是否设备厂方供货,还是安装单位供货并安装,协助业主明确供货和安装单位。
13、二次回路原理接线图要分清直流回路、交流回路,测量回路、保护控制回路、信号回路等,核对回路标号,对照电缆清册和盘柜布置图认真核对电缆走向,同时明确二次元件所在盘柜位置以及盘柜所在位置。
此时在头脑中要形成本工程的空间三维概念。
并且为日后的电气调试监理工作作好基础工作。
14、依据变压器室平面布置图,明确安装方位,母线布置走向及予留孔洞标高,支架形式,穿墙绝缘板尺寸规格,并核对建筑图的孔洞标高、地平标高、母线桥标高、设备高是否统一。
变压器室内是否有单独安装的附属开关设备。
核对本工程负荷容量,设计的变压器容量是否满足要求,设备互为备用形式。
15、低压柜重点核对回路及用电设备的对应,根据负荷容量,核对开关容量、电缆型号、尺寸、走向、长度以及保护管径。
电机控制方式以及控制电缆芯数。
低压系统图及照明、动力系统图是否统一。
16、电缆沟内支架上电缆的敷设应注意各支持点距离全塑型电缆和控制电缆水平为800MM(电缆需固定),垂直为1000MM,其他形式电缆另有规定。
电力电缆和控制电缆不应配置在同一层支架上,高低压电缆、强、弱电电缆分层由上而下配置,同时核对电缆及热力管道、热力设备之间的净距,平行时不小于1M,交叉时不应小于0.5M。
如不能达到,则采取隔热措施。
最上层至顶板200MM,最下层距地面50—100MM,层间间距120—300MM,同时注意电缆敷设弯曲半径设计是否满足要求。
17、桥架敷设电缆,核对电缆桥架型号、规格、尺寸,以及支架规格、间距,层间间距、由上而下的敷设布置,电力电缆及控制电缆在同层内敷设需加隔板。
特别注意遇到伸缩缝的处理,进出建筑物的处理。
18、电缆敷设走向图及高、低压系统图、盘柜平面布置图、电缆清册共同核对,尽量减少电缆长度,同时还要考虑电缆必须的予留长度。
19、经常有业主检查图纸会审准备工作情况,审图记录认真作好,随时根据业主要求向业主提供,同时业主也会要求施工单位提供审图记录,进行对比,如果此时工作到位,在一开始将反映专业监理工程师的专业工作水平和竞业态度,为日后监理工作的顺利打下一个良好的基础。
总之,在图纸会审准备阶段尽量考虑问题周全,一个好的专业监理工程师应该把问题解决在施工之前,避免日后的返工。
二、审查施工单位资质,施工人员电工资质,施工单位电气检测试验资质,施工单位质量保证体系。
施工单位填报A4表,审查合格后签署。
1、由于电气专业性强,所以次项工作非常重要,根据本工程电压级别进行核对,例如10KV变电所,相应施工资质应该是10KV及以下。
35KV—66KV的同理。
原件审查合格后退回,留复印件附A4表后。
2、根据工程量,参照预算定额和劳动定额,以及施工合同工期,电气专业施工进度计划,总体施工进度计划,确定本变电所施工不同阶段电工技术人员数量,审查电工证,重点是年检有效期和颁发部门。
原件审查合格后退回,留复印件附A4表后。
3、施工单位质量保证体系重点是落实现场合格的专职质量检查员。
关键是对经常发生的质量通病制定预防措施,要从全面质量管理的角度,把措施落到实处,督促质检员落实施工班组的质量自检工作,保证PDCA循环(计划、执行、检查、处理)的正常运转。
4、一般变电所设备安装工程施工单位为专业施工队伍,电气调试工作由电工调试班完成,并且应具备相应电气检测试验资格,将来在检测试验报告上有电气检测试验专用公章。
三、组织或参加专业设计交底和图纸会审。
1、作为业主单位,多数委托监理单位组织图纸会审,此时,监理工程师依据图纸收到时间和工程开工时间以及图纸量大小综合考虑来确定图纸会审时间。
2、一般设计单位不重视设计交底,作为组织者,监理工程师可以要求设计认真作好设计交底的准备工作,而且设计交底时各专业人员都应该旁听。
3、作为电气专业监理工程师也应该在设计交底工作时,抓住这个可以既省事又可以提高工作效率的机会,认真旁听土建、安装等其他专业的设计交底,在必要时,可以向其他专业设计人员进行提问,询问有关专业交叉方面的问题,这样可以省去以后大量的查找和翻阅其他专业图纸的工作量。
4、在设计交底阶段,尽量将在审图时准备的有关专业交叉问题解决一部分,这些问题包括变电所盘柜基础、电缆沟、门窗布置、盘柜平面布置、予留孔洞、地面标高、变压器室结构设计、电缆桥架及管道和设备专业标高走向和位置、变电所采暖通风、消防设备布置、电控设备安装运输吊装入口等等是否满足电气专业的特殊要求。
及时及其他专业设计人员友好的、谦虚的进行沟通。
5、专业图纸会审时,应该及其他专业分开,电气专业人员单独分为一组,包括业主单位、施工单位、设计单位电气专业技术人员,有时还包括材料设备采购人员。
6、如果是监理组织会审,首先将自己准备的问题及设计逐项落实,然后由其他单位专业人员依次提问,此时应作好记录,同时在解决问题时,充分考虑到不同单位专业人员所提问题的不同角度。
7、业主单位技术人员一般主要是从维护、维修或者有利于材料设备定货的角度考虑,经常会提出一些有利于生产的整改意见或者材料、设备型号的变更,此时监理工程师应明确有些问题应该是在初步设计阶段解决的问题。
而施工单位主要是从经济利益角度,提出材料设计缺少或者提出有利于施工、节省人力、物力的方案。
此时监理工程师应立足公正的观点,综合全面考虑,及各单位技术人员共同友好协商。
协商不成,由监理工程师作出最后决定。
5、在图纸会审时,施工单位提出材料缺少,如果当时无法计算,则另定时间再次进行专题会议解决,但是不能影响材料、设备的采购定货工作。
6、为了更好的进行监理工作,即使图纸有些不懂的地方,也要及时的向设计或其他专业人员请教。
7、最后汇总形成完整的图纸会审记录。
四、审查施工方案。
施工单位编制好施工方案后附上A2表,专业监理工程师认真审查,在A2表相应栏目签署自己审批意见。
1、首先作为监理工程师,应该了解施工方案的编制内容和程序,然后结合本工程具体实际情况详细分析和研究,充分了解施工单位思想和意图,补充自己考虑不周详之处,最主要的是指出施工方案当中不周详和不妥之处,不明确处及施工单位技术人员共同协商。
