地下室降水施工方案
- 格式:doc
- 大小:1.12 MB
- 文档页数:23
地下室管井降水方案一、背景介绍地下室作为建筑物中的一个重要部分,常常用于储存或者作为生产设备的空间。
然而,由于地下室处于地下水位以上,以及周围地面的排水系统不完善等原因,地下室往往会面临降水问题。
为了解决地下室降水问题,我们需要制定相应的降水方案。
二、问题分析地下室降水问题的主要原因有以下几点:1.地下水位高:地下水位高于地下室底板,导致地下室内水分渗透。
2.周围地面排水系统不完善:周围的地面排水系统不完善,无法有效地排除地表积水。
3.雨水管道堵塞:雨水管道因堵塞或其他原因无法畅通,造成雨水倒灌到地下室。
三、解决方案为了解决地下室降水问题,我们提出以下方案:1.加强地下室防水措施:在地下室施工时,应加强防水措施,采用防水材料进行防水处理,确保地下室内部不受地下水渗透的影响。
2.完善周围地面排水系统:对周围地面进行排水系统改造,增加排水设备,确保地面积水能够迅速排泄。
3.检查并清理雨水管道:定期检查雨水管道的畅通情况,对于堵塞的管道进行清理,确保雨水能够顺利流入排水系统,不造成地下室积水。
4.安装地下室排水系统:为地下室单独设计并安装排水系统,确保地下室内部的水分能够迅速排泄到外部。
5.采用坡度排水系统:在地下室的底板和墙体上设置坡度,使地下室内的水分自然排泄到地下室角部的集水设备中,然后通过排水系统排出去。
6.应急处理方案:制定地下室降水的应急处理方案,一旦地下室发生降水,能够立即采取措施,限制降水对地下室的影响。
四、实施计划1.制定地下室施工阶段的防水方案,确保地下室底板和墙体的防水工程质量。
2.对周围地面进行排水系统改造,并增加排水设备及管道。
3.定期检查雨水管道的畅通情况,并进行清理和维护。
4.在地下室施工过程中,同时进行地下室排水系统的设计和安装工作。
5.在地下室底板和墙体上设置坡度,确保地下室内的水分能够自然排泄。
6.制定地下室降水的应急处理方案,并定期进行演练和培训。
五、预期效果通过上述措施的实施,预计可以达到以下效果:1.地下室内部不再受到地下水的渗透影响,保证地下室内的物品和设备的安全。
地下室深基坑支护及开挖降水施工方案(桩间喷锚)1. 背景介绍地下室深基坑工程是城市建设中常见的工程之一,随着城市化进程和土地开发的需要,地下室深基坑的建设越来越普遍。
在地下室深基坑施工过程中,支护和开挖降水施工方案是至关重要的环节,其中桩间喷锚技术是一种常用的支护方式,下面将介绍桩间喷锚技术在地下室深基坑工程中的应用及施工方案。
2. 桩间喷锚技术概述桩间喷锚技术是一种通过在桩与桩之间预埋喷锚管,利用喷锚杆和锚索对土体进行加固的技术。
通过对土体施加一定的支护力,从而确保基坑的稳定性,同时对基坑降水起到一定的辅助作用。
3. 桩间喷锚在地下室深基坑支护中的作用桩间喷锚技术在地下室深基坑工程中的应用具有以下几点作用: - 提高基坑支护的稳定性和安全性 - 减轻周围土壤的水平应力,减少土体的位移变形 - 能够有效控制基坑周边地下水位,降低地下水对基坑的影响 - 为后续的开挖过程提供支护保障4. 桩间喷锚施工步骤桩间喷锚技术在地下室深基坑工程中的施工步骤主要包括以下几个环节: 1. 准备工作:确定桩间喷锚布置方案,设计喷锚管的埋设深度和布置间距 2. 喷锚管的埋设:根据设计要求,在桩与桩之间埋设喷锚管 3. 喷锚杆的安装:将喷锚杆连接到喷锚管上,并对土体进行加固 4. 锚索的拉紧:通过拉紧锚索,增加土体的支撑力 5. 外浆充填:对喷锚管进行外浆充填,进一步加固土体5. 桩间喷锚技术施工注意事项在进行桩间喷锚技术的施工过程中,需要注意以下几点: - 严格按照设计要求进行施工,确保布置的喷锚管和锚索符合规范 - 对施工现场的土质及地层情况进行充分调查和分析,选择合适的喷锚方案 - 施工过程中保持施工现场的干燥,避免地下水涌入影响施工效果 - 定期检查喷锚管和锚索的工作情况,及时调整和维护6. 结语桩间喷锚技术作为地下室深基坑工程中一种常用的支护方式,在地下室深基坑的建设过程中发挥着重要作用。
通过合理设计和施工,桩间喷锚技术能够有效提高基坑的支护稳定性,确保施工安全。

地下工程降水措施方案一、前言地下工程施工过程中,常常需要进行降水处理,以保障施工安全和效率。
降水措施的合理选择和实施对于地下工程的顺利施工起着至关重要的作用。
本文针对地下工程降水措施进行了详细的探讨和分析,旨在提出一套科学、合理的降水措施方案。
二、地下工程降水措施的基本原则1、保障安全:地下工程降水措施的首要目标是保障施工人员的安全。
要保证施工过程中降水设施的安全性和稳定性,避免发生意外事故。
2、保护环境:地下工程降水过程中产生的污水要得到有效处理,达到国家标准排放要求,保护周围环境。
3、节约资源:应根据降水需要合理选取降水手段和降水设备,充分利用天然水源和回收利用降水后的水资源,降低成本。
三、地下工程常用的降水手段1、井点降水法:是在地下水位较高的情况下,通过在地下挖掘垂直或斜井并设置排水设备,将地下水抽排至地面,以降低地下水位,达到保证工程施工的稳定性和安全性的目的。
2、钻孔排水法:是通过在地下进行钻探,安装管道和排水设备,将地下水抽排至地面。
3、地面排水法:是通过在地面设置排水槽、排水管、抽水泵等设施,将地表和地下水抽排至指定地点。
4、深槽排水法:是通过设置深槽,在地下采用一定的倾斜度,将地下水自然流向指定地点。
四、地下工程降水措施的选择及设计1、根据地下水位、地质特征和地下工程的实际情况,选择合适的降水手段,并制定详细的降水方案。
2、确定降水设备的选型和布置位置,制定合理的降水设备布置图。
3、根据降水设备的选型和布置,进行降水设备的设计计算,确认降水设备的运行参数和技术指标。
4、根据降水设备的设计计算结果,制定完善的降水操作规程及应急预案。
五、地下工程降水措施的施工实施1、根据降水方案和设备布置图,进行降水设备的安装调试和运行试验。
2、对降水设备的运行参数和技术指标进行定期检测和监控,确保降水设备的正常运行。
3、定期清理和维护降水设备,保证降水设备的良好状态。
4、严格遵守降水操作规程,确保降水操作的安全和有效。
地下室降水施工方案地下室降水施工方案的设计和实施对于地下室建设至关重要,影响着地下室的施工进度和质量。
在地下室施工过程中,降水工程需要科学规划和有效实施,以保障地下室工程的顺利进行。
本文将结合实际经验,对地下室降水施工方案进行详细论述和分析。
1. 降水施工前期准备在进行地下室降水施工前,需要对地下水文、地下室设计图纸等资料进行仔细分析,并进行综合评估。
根据地下室的深度、周围环境等情况,确定降水的施工方案和施工周期。
同时,要对降水设备和施工人员进行培训和准备工作,以确保降水施工的顺利进行。
2. 地下室降水方式选择根据地下室的具体情况,可以选择常见的降水方式,如“井尺式降水法”、“管道抽水法”、“坑底泵水法”等。
在选择降水方式时,需要考虑地下水的流量、水位、水质等因素,并根据实际情况确定最适合的降水方式。
3. 降水设备布置和调试在确定降水方式后,需要合理布置降水设备,设置抽水泵、管道等设备,并进行调试。
在调试过程中,需要注意设备的运行状态和性能,对设备进行检查和保养,确保设备能够正常运行。
4. 降水施工实施在完成降水设备的布置和调试后,即可开始降水施工。
在施工过程中,需要监测地下水位、流量等参数,对降水设备进行及时维护和调整,确保降水效果符合设计要求。
同时,要关注降水施工对地下室周围环境的影响,采取相应措施避免不良影响。
5. 降水施工后期管理在降水施工结束后,需要对降水设备进行拆除和整理,并对施工过程进行总结和评估。
同时,要对地下室的建设进度和质量进行监测和评估,确保地下室建设工程的安全顺利进行。
综上所述,地下室降水施工是地下室建设过程中至关重要的一环,合理设计和实施降水方案可以有效保障地下室工程的进度和质量。
通过科学规划、设备调试和施工管理,可以提高地下室降水施工的效率和质量,为地下室建设奠定坚实基础。

地下室基坑支护及降水施工方案一、工程概况1、建设、设计概况湖北智友房地产开发有限公司建设的长江瑞景龙康路住宅小区5#楼项目,位于宜昌市沿江大道与一马路交汇处。
该工程采用预制砼扩静压桩,基础为桩筏基础。
2、施工周边环境及条件基坑北侧为长江瑞景3#楼,最小距离30m;基坑东北侧紧靠力行横街,街对面为隆中路小学操场,坑顶与道路边线相邻,坑顶地表有煤气和给、排水管道;基坑西面有长江瑞景4#楼,为整桩筏基础;基坑东侧相邻国际大酒店。
本次基坑施工材料,宜昌市均有供应,各种物质通过汽车运输,可直接抵达工地。
水用城市自来水即可,电力容量约344.05KV 满足施工要求。
3、地下室基坑支护设计方案本次基坑采用锚杆、钢筋网、铁丝网、喷射混凝土工艺。
锚杆体选定φ22HRB335钢筋,面层为φ6.5HPB235钢筋,网格尺寸200×200mm,喷射C20砼,最大粒径不大于15mm,厚80mm。
4、施工的重点及难点本次施工的重点是基坑东北侧和西侧。
其难点:⑴环境条件较紧张,施工场地相邻高层建筑或者场地较狭窄。
⑵基坑东北侧紧临道路和校园,西侧临高层建筑物,因此保证道路和小学操场,保证建筑物的绝对安全,是本次基坑支护工程的重中之重。
⑶支护面积较大,基坑西侧和东北侧单位面积锚杆数量较多,工人工作强度大,且不便于展开工作面。
⑷为了加快工程进度,需要与土方的紧密配合,做好分区穿插施工。
⑸考虑到加快工程进度,夜间作业比较多。
因此,施工中必须切实加强施工扰民管理,将噪音、污水、灰尘等扰民因素降至最低限度。
二、施工组织与施工部署1、施工组织机构本工程选配有经验、综合素质高的管理人员,施工队伍为常年进行边坡(基坑)支护的专业施工人员组成。
2 、施工程序与施工部署⑴施工程序该项目考虑到节省工期,基坑支护施工与土方开挖可同步交叉进行,基坑西侧和东北侧各段采用分层开挖和支护。
其主要施工内容:锚杆钻孔、注浆,预应力锚杆制作安装、钢筋网编制和喷射砼。
地下室施工降水井封堵施工方案在基础混凝土垫层施工前加工防水钢套管。
钢套管采用热轧无缝钢管制作,套管高度不小于混凝土底板与垫层厚度之和。
在套管外侧焊接止水外环,套管内侧采用型号相符的管法兰焊接止水内环,并将螺栓焊接在管法兰上,螺栓丝头朝上。
在施工基础混凝土垫层时,将防水钢套管预埋于混凝土垫层中,将降水泵穿过防水钢套管进行降水。
当可以停止降水时,取出降水泵,对降水井底部采用级配砂石进行回填,上部采用干水泥回填至钢套管止水内环处。
对钢套管止水内环采用法兰盖加橡胶密封垫进行封堵,钢套管上层浇筑防水混凝土。
降水井的防水与封堵方案见图1。
降水井防水及封堵方案的特点1、与通常的降水施工技术相比,在基坑中间布置适当的降水井可高效地降低地下水位,加快施工进度,缩短施工工期,大大降低工程造价。
2、基坑内降水井的防水与封堵施工方法简便,操作人员不需进行专业训练,普通工人即可完成。
3、施工速度快,不影响其他工序的施工,也不影响施工进度。
4、采用的材料均为施工中常用材料,材料成本低,其造价相当低廉。
5、防水效果好,采用了多道防水构造措施,能保证混凝土底板的防水效果,具有较大的经济效益和社会效益。
适用范围本技术适用于需要进行降水的较宽基坑,以及基坑局部加深部位承压降水井的防水与封堵,也适用于普通基坑在中间布置降水井的防水与封堵。
施工工艺降水方案设计1、根据工程图纸和地质条件,结合工程实际情况进行降水方案设计。
2、当工程基坑中间有电梯井、污水井等局部加深部位时,可在加深部位中间或附近布置降水井,提高降水效率。
3、降水井宜位于防水底板较薄处,便于防水井封堵,降低工程造价。
4、降水井布置应避开桩基、框架柱、剪力墙、基础梁等竖向构件部位,避免交叉作业。
基坑管井施工降水井施工方法同普通无砂混凝土管降水井。
基坑土方开挖1、土方开挖时,应注意对降水井上口采取覆盖复合竹胶板等保护措施,防止开挖土方落入井内,减少降水井深度。
2、采用机械进行土方开挖时,应距离降水井外边预留300mm土方采用人工开挖,严禁挖掘机碰撞降水井。

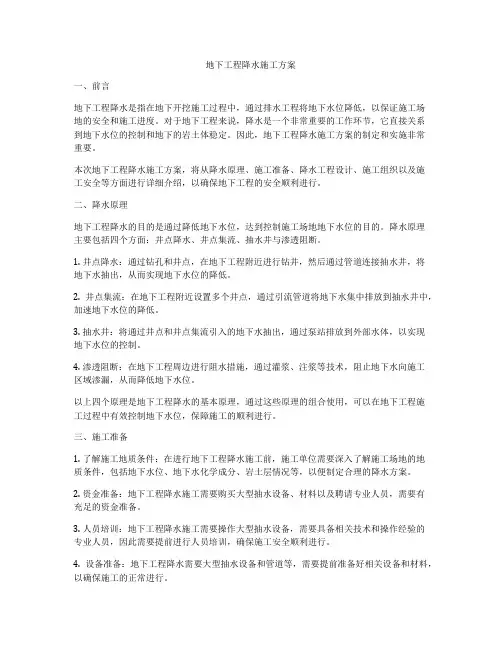

地下工程降水施工方案一、前言地下工程降水是指在地下开挖施工过程中,通过排水工程将地下水位降低,以保证施工场地的安全和施工进度。
对于地下工程来说,降水是一个非常重要的工作环节,它直接关系到地下水位的控制和地下的岩土体稳定。
因此,地下工程降水施工方案的制定和实施非常重要。
本次地下工程降水施工方案,将从降水原理、施工准备、降水工程设计、施工组织以及施工安全等方面进行详细介绍,以确保地下工程的安全顺利进行。
二、降水原理地下工程降水的目的是通过降低地下水位,达到控制施工场地地下水位的目的。
降水原理主要包括四个方面:井点降水、井点集流、抽水井与渗透阻断。
1. 井点降水:通过钻孔和井点,在地下工程附近进行钻井,然后通过管道连接抽水井,将地下水抽出,从而实现地下水位的降低。
2. 井点集流:在地下工程附近设置多个井点,通过引流管道将地下水集中排放到抽水井中,加速地下水位的降低。
3. 抽水井:将通过井点和井点集流引入的地下水抽出,通过泵站排放到外部水体,以实现地下水位的控制。
4. 渗透阻断:在地下工程周边进行阻水措施,通过灌浆、注浆等技术,阻止地下水向施工区域渗漏,从而降低地下水位。
以上四个原理是地下工程降水的基本原理,通过这些原理的组合使用,可以在地下工程施工过程中有效控制地下水位,保障施工的顺利进行。
三、施工准备1. 了解施工地质条件:在进行地下工程降水施工前,施工单位需要深入了解施工场地的地质条件,包括地下水位、地下水化学成分、岩土层情况等,以便制定合理的降水方案。
2. 资金准备:地下工程降水施工需要购买大型抽水设备、材料以及聘请专业人员,需要有充足的资金准备。
3. 人员培训:地下工程降水施工需要操作大型抽水设备,需要具备相关技术和操作经验的专业人员,因此需要提前进行人员培训,确保施工安全顺利进行。
4. 设备准备:地下工程降水需要大型抽水设备和管道等,需要提前准备好相关设备和材料,以确保施工的正常进行。
五、降水工程设计1. 基础设计:降水工程设计需要根据施工场地地质条件和地下水位情况,确定井点的位置和数量,确定抽水井布置方案等。
地下室降水施工方案引言:地下室是现代建筑中常见的一种结构类型,可以用于商业、住宅等各种用途。
地下室常常面临一个严重的问题,即水浸。
水浸不仅对地下室的使用造成影响,还可能引发损坏和安全隐患。
为了解决地下室降水问题,我们需要制定合适的施工方案,以确保地下室的安全和可持续使用。
本文将详细介绍地下室降水施工方案的内容和步骤。
概述:地下室降水施工方案是为了排除地下室中的积水而制定的一系列计划和措施。
该方案包括识别问题、分析原因、选择适当的施工方法等。
通过实施地下室降水施工方案,可以有效地解决水浸问题,确保地下室的正常使用。
现在我们将详细阐述地下室降水施工方案的五个大点。
正文:1.问题识别与分析1.1地下室积水问题的表象1.2影响地下室积水的因素1.3衡量地下室积水程度的指标1.4问题源的确定和定位2.适用的施工方法选择2.1内外排水系统2.2加固地下室结构2.3防水材料选择和施工工艺2.4泵站和水泵设备的配置2.5地下室降水施工方案的经济性评估与预算3.施工过程计划与实施3.1施工前的准备工作3.2施工计划的编制与管控3.3施工现场的安全管理与监测3.4施工人员的技术培训与操作规范3.5施工过程的注意事项和常见问题解决方案4.施工效果监测与评估4.1施工完成后的地下室排水效果监测4.2监测数据的分析与评估4.3评估结果的反馈与改进方案制定5.施工后的维护与管理5.1地下室的日常维护5.2定期巡检与保养5.3故障处理与紧急维修5.4定期评估与改进措施的实施5.5相关记录与档案的管理与保存总结:地下室降水施工方案是解决地下室积水问题的关键措施,它包括问题识别、施工方法选择、施工过程计划与实施、施工效果监测与评估以及施工后的维护与管理。
通过全面的方案制定和实施,可以有效地解决地下室积水问题,确保地下室的安全和可持续使用。
在实施过程中,需要注重施工质量和安全管理,并定期评估效果,作出相应的改进措施。
只有持续的维护管理工作,地下室降水施工方案才能真正发挥作用,确保地下室的正常运营。
(完整版)地下室降水方案1模板范本一:一:前言本文档详细介绍了地下室降水方案的制定及实施方法,旨在解决地下室降水问题,确保建筑物的安全和正常使用。
本方案由建筑工程设计部门编写,经建设单位审核同意后实施。
二:背景地下室降水是指地下室因为自然因素或人为原因导致水的积聚,给建筑物带来潜在的安全风险。
为了防止地下室降水问题的发生,制定合理的降水方案至关重要。
三:方案目标1. 确定地下室降水的原因和来源。
2. 制定合理可行的降水方案,确保地下室持续干燥。
3. 提供必要的设备和施工指导,保障降水方案的成功实施。
四:地下室降水原因分析1. 自然因素:地下水位高、雨水渗入导致地下室湿度升高。
2. 设计问题:建筑物设计不合理,导致地下室容易积水。
3. 施工问题:施工质量不好,导致地下室出现漏水。
五:降水方案制定1. 地下室防水设计:根据地下室的结构和用途,确定合适的防水措施,并由专业防水公司进行施工。
2. 地下室排水系统设计:通过合理设置排水管道和水泵设备,将地下室的积水快速排除。
3. 定期巡检和维护:建立地下室巡检制度,及时发现并处理可能导致降水的问题。
六:附录本文档涉及的附件包括但不限于:地下室平面图、建筑物设计图纸、防水施工方案等。
七:法律名词及注释1. 建筑工程设计标准:国家规定的建筑工程设计要求和规范。
2. 防水施工方案:防水工程的详细施工方案,包括材料选择、施工方法等。
模板范本二:一:前言本文档旨在提供地下室降水方案的详细信息,解决地下室降水问题,并确保建筑物的正常运行。
本方案由建筑工程设计部门编写,经建设单位审核同意后实施。
二:背景地下室降水是指地下室内因各种原因引起的水积聚现象,对建筑物的安全和稳定性构成潜在威胁。
制定有效的降水方案对于解决地下室降水问题具有重要意义。
三:方案目标1. 建立地下室降水的原因和来源分析。
2. 制订可行的地下室降水方案,确保地下室始终保持干燥状态。
3. 提供必要的设备和施工指导,确保降水方案的成功实施。
地下室基坑降水专项施工方案
一、项目概况
地下室基坑降水是地下室施工中的一项重要工作,旨在确保施工过程中的安全和有效进行。
本文针对地下室基坑的降水工程,制定了专项施工方案,以确保施工质量和进度。
二、降水原理
地下室基坑周围水文水文条件发生变化时,降水工程是通过排水设施将基坑内涌水与外围渗漏水迅速排除,以维持基坑周围土体、支护结构的稳定,确保施工安全。
三、方案制定
1. 降水方式选择
根据地下室基坑周围地质条件和涌水量,选用抽水或排水井降水方式。
对于小型基坑,抽水是常用的方法;但对于大规模基坑,需要使用排水井进行降水。
2. 降水设备选型
根据降水工程需求,选择适当的降水设备,包括水泵、管道等设备,并确保设备运转稳定可靠。
3. 降水管理措施
建立降水管理制度,明确降水责任部门及人员,定期检查降水设备运行情况,确保降水效果。
四、降水过程
基坑降水过程中,需加强对水位、井口情况的监测,及时调整降水设备运行参数,灵活应对降水过程中的各种变化。
五、降水结束
当基坑降水工程完成后,需及时停止降水设备运行,并对降水设备进行检查、维护工作,确保降水工程顺利结束。
六、总结
通过细致的降水施工方案的制定和实施,地下室基坑的降水工程能够有效地保障基坑施工安全和质量,为地下室工程的顺利进行提供了有力的保障。
以上是针对地下室基坑降水专项施工方案的介绍,希望能对相关施工工作提供一定的指导。
地下室降水、排水方案一、工程概述本次工程项目为具体工程名称,地下室建筑面积为具体面积,地下层数为具体层数。
地下室主要用途为停车场、设备用房等。
由于地下室施工过程中需要面对地下水的影响,为确保施工安全和质量,特制定本降水、排水方案。
二、工程地质及水文地质条件(一)工程地质条件通过地质勘察报告,了解到施工场地的地层分布情况,包括土层的类型、厚度、物理力学性质等。
(二)水文地质条件查明地下水位的埋深、水位变化幅度、含水层的渗透性等。
地下水类型主要为潜水,含水层主要为具体含水层名称。
三、降水方案设计(一)降水目的降低地下水位至地下室底板以下,保证地下室施工在干燥的环境中进行。
(二)降水方法选择根据工程地质和水文地质条件,结合施工要求和经济性,本工程拟采用井点降水法。
(三)井点布置井点沿地下室周边均匀布置,间距根据计算确定,一般为具体间距。
(四)井点设备选型选用具体型号的井点设备,满足降水要求。
(五)降水时间从地下室土方开挖前开始降水,直至地下室主体结构施工完成,且地下室外墙防水及回填土施工完毕后停止降水。
四、排水方案设计(一)排水系统布置在地下室周边设置排水明沟,将降水井抽出的地下水和施工过程中的地表水汇集到集水井,再通过排水泵排至市政排水管网。
(二)排水明沟设计排水明沟截面尺寸为具体尺寸,沟底采用具体材料进行硬化处理。
(三)集水井设计集水井设置在排水明沟的交汇处,尺寸为具体尺寸,井内设置具体型号的排水泵。
(四)排水管道设计排水管道采用具体材质和管径的管道,连接集水井和市政排水管网,管道坡度不小于具体坡度。
五、施工工艺及技术要求(一)井点施工1、测量放线,确定井点位置。
2、采用具体施工方法成孔,孔径和孔深符合设计要求。
3、安装井点管,确保井点管垂直插入孔中,并用具体材料填实孔壁与井点管之间的空隙。
4、连接井点管与总管,进行试抽水,检查系统是否正常。
(二)排水明沟及集水井施工1、按照设计要求开挖排水明沟和集水井。
地下室降水、排水施工方案一、工程概述本工程为_____项目,位于_____,地下室建筑面积为_____平方米。
地下室开挖深度为_____米,根据地质勘察报告,地下水位较高,且含水层渗透性较强,为确保地下室施工的顺利进行,需采取有效的降水、排水措施。
二、降水方案设计(一)降水方法选择根据工程地质条件和地下水位情况,拟采用井点降水法。
井点降水法是在基坑周围埋设一定数量的井点管,利用抽水设备将地下水从井点管内不断抽出,使地下水位降低至基坑底面以下。
(二)井点布置井点管沿基坑周边均匀布置,间距为_____米。
井点管采用直径为_____毫米的钢管,长度为_____米,其中滤管长度为_____米。
(三)抽水设备选择选用_____型真空泵和_____型离心泵作为抽水设备,根据计算确定抽水设备的数量。
(四)降水深度计算根据基坑开挖深度、地下水位高度、含水层厚度等参数,计算出降水深度,确保降水效果满足施工要求。
三、排水方案设计(一)排水系统布置在基坑周边设置排水明沟,沟宽为_____米,沟深为_____米。
排水明沟每隔_____米设置一个集水井,集水井尺寸为_____米×_____米×_____米。
(二)排水管道敷设排水明沟内的水通过排水管道排至市政排水管网。
排水管道采用直径为_____毫米的波纹管,敷设坡度为_____%。
(三)排水设备选择选用_____型潜水泵作为排水设备,根据排水量确定潜水泵的数量。
四、施工工艺流程(一)井点降水施工工艺流程测量放线→铺设总管→冲孔→安装井点管→填砂砾滤料→上部填黏土密封→用弯联管将井点管与总管接通→安装抽水设备→试抽水→正式抽水(二)排水施工工艺流程测量放线→开挖排水明沟→砌筑集水井→安装排水管道→安装排水设备→试排水→正式排水五、施工要点(一)井点降水施工要点1、冲孔时,冲孔直径应大于井点管外径 100 毫米以上,冲孔深度应比滤管底深 05 米以上。
2、井点管安装时,应垂直插入冲孔内,井点管与孔壁之间应用砂砾滤料填充,填充高度应高于滤管顶 1 米以上。
一、方案概述为确保基坑开挖、地下室结构施工、侧壁外防水及基坑土方回填等施工阶段的顺利进行,防止地下水对施工造成不利影响,特制定本降水排水专项方案。
二、适用范围本方案适用于本工程在土方开挖、地下室结构施工、侧壁外防水及基坑土方回填等施工阶段,针对地下水位高、土质松软、降水排水需求较大的情况。
三、降水排水原则1. 合理布置降水井点,确保降水效果。
2. 采取多种降水方法,提高降水效率。
3. 严格控制排水,防止地表水侵入基坑。
4. 保障周边环境不受影响。
四、降水排水措施1. 降水井点布置:根据地质勘察报告,确定降水井点位置和数量,采用轻型井点降水,井点管长度为4.5米,管径为32mm,间距1.2-1.5米,集水总管径为100mm。
2. 降水井施工:成孔后安装井点管,回灌50Kg粗砂,离地面以下1米范围用粘土封口,以防漏气。
3. 降水过程:地下水位通过降水后,坑内水位距基坑底最低点应保证500mm。
4. 排水措施:基坑底周围设置排水沟、集水井,水泵连续不间断抽水,确保排水畅通。
5. 雨季施工:加强地表排水沟的维护,及时清理淤泥,防止地表水侵入基坑。
6. 地表积水处理:基础顶部基坑边线外周边采用开挖截水沟的方法疏导开挖范围内的地表积水,阻止地表面水浸入坑内。
7. 泉涌处理:出现泉涌时,根据泉涌大小具体对待。
若泉涌较小,可采取速战速决的办法,立马挖开浇筑垫层,垫层可浇筑厚些;若泉涌较大,需采取其他措施,如埋导管等。
五、施工管理1. 降水井施工、排水沟、集水井等设施施工过程中,严格按照设计要求进行,确保施工质量。
2. 专人负责地表排水沟的维护,及时清理淤泥,防止地表水侵入基坑。
3. 降水过程中,密切关注水位变化,确保降水效果。
4. 施工过程中,加强环境保护,减少对周边环境的影响。
六、监测与调整1. 定期监测地下水位变化,及时调整降水井点布置和排水措施。
2. 遇到特殊情况,如泉涌、降水效果不佳等,及时采取相应措施,确保施工顺利进行。
地下室降水施工方案1. 引言地下室降水施工是指为了解决地下室区域内积水问题,采取的一系列工程措施。
地下室降水施工的目的是保证地下室的排水系统正常运行,防止水淹造成损害。
本文将介绍地下室降水施工的方案和具体操作步骤。
2. 施工前准备在进行地下室降水施工之前,需要进行一些准备工作,以确保施工的顺利进行。
2.1. 确定降水施工的范围首先,需要确定降水施工的范围,即需要安装排水设施的地下室区域范围。
通常情况下,可以根据地下室的平面布置图来确定施工范围。
2.2. 评估地下室的地质情况在施工前,还需要对地下室的地质情况进行评估。
地下室的地质情况会影响降水施工的方案和施工工艺的选择。
对于地质条件较差的地下室,可能需要采取加固措施。
2.3. 准备施工材料和设备在进行降水施工之前,需要准备好需要使用的施工材料和设备。
常见的施工材料包括防水涂料、排水管道、排水泵等。
而施工设备可以根据具体情况选择,例如搅拌机、刷子等。
3. 降水施工方案根据地下室的具体情况和降水施工的需求,可以选择不同的施工方案。
在此,我们以常见的三种方案为例进行介绍。
3.1. 外墙防水外墙防水是地下室降水施工的一种有效方式。
具体步骤如下:1.清洁外墙表面:使用铲刀清除外墙表面的污物和尘土,确保外墙表面干净。
2.底涂处理:将底涂涂刷在外墙表面,以增强附着力,使防水涂层更加牢固。
3.涂刷防水涂料:将防水涂料涂刷在外墙表面,可以涂刷两道,确保防水效果。
涂刷时应注意涂层的均匀和厚度。
4.拉毛处理:在防水涂料未干之前,使用拉毛工具对防水涂料进行拉毛处理,以增加涂层的粘结力。
5.防水卷材处理:可以选择在涂刷防水涂料后,贴上防水卷材,增强防水效果。
贴卷材时应注意卷材的排气和粘合。
6.粉刷处理:在防水涂料干燥后,可以进行粉刷处理,使外墙表面更加美观。
3.2. 地面排水地面排水是解决地下室积水问题的一种常见方案。
下面是地面排水的施工步骤:1.清理地面:清理地下室地面上的杂物和污物。
工程施工降水方案一、前言随着我国建筑工程的不断发展,为了保障施工的正常进行和施工员工的安全,降水是一个不可或缺的环节。
在工程施工中,降水方案的制定和实施对于施工质量和工程进度具有至关重要的意义。
本文将结合实际工程情况,尽可能全面地阐述降水方案的制定和实施。
二、工程概况本工程位于XX市XX区,为一处商业综合体建设工程,占地面积约XX平方米。
主要包括地下室和地上建筑两部分,地下室设有停车库和设备间,地上建筑为商业街和写字楼。
整个施工周期约为18个月。
三、降水预测根据当地气象局的观测数据以及历史降水情况,预测本工程建设期间可能出现的降水情况。
一般来说,本地区多年平均降水量为XX毫米,降水频率主要集中在XX月至XX月。
根据统计数据,工程施工期间有可能出现局部强降水,需提前做好准备。
四、降水方案制定1、确定降水目标根据工程施工的特点和环境情况,确定降水目标。
主要包括保障施工进度、减少工程安全隐患、防止地基液化等方面。
2、分析降水影响通过对降水对工程的影响进行分析,包括地下水位升高、地基土壤软化、工地积水等情况,并综合评估可能带来的风险。
3、制定降水方案根据降水目标和分析结果,制定详细的降水方案。
包括应对措施、设备准备、人员分工等内容,确保方案的全面性和可行性。
五、降水方案实施1、应对措施根据降水方案,提前准备应对措施。
包括设备调试、人员培训、物资储备等工作,确保能够随时应对可能发生的降水情况。
2、设备准备准备降水处理设备,包括抽水泵、抽水管道、防渗墙等设备。
确保设备的完好性和可靠性,随时保持设备处于待命状态。
3、人员分工明确降水应对的人员分工,包括抽水人员、设备检修人员、事故应急人员等。
确保各岗位人员熟悉工作流程,能够迅速响应突发情况。
4、实施监测监测降水情况和实施效果。
通过实验室检测、现场巡查等方式,及时掌握降水情况,保证降水方案的有效实施。
六、降水方案评估根据实际降水情况和方案实施效果,进行降水方案的评估。
地下室降水方案(二)引言概述:地下室降水方案(二)是为了解决地下室在降雨季节中的积水问题而设计的。
本文将针对地下室降水方案的五个主要方面进行详细阐述,包括排水系统设计、防水措施、泵站选择、防止漏水和应急预案。
正文内容:一、排水系统设计1. 确定地下室的设计水位,根据地下室的容积和排水需求进行计算。
2. 选择适当的排水管材料和规格,确保其耐久性和抗压能力。
3. 根据地下室的平面布置,合理设计排水管道的走向和连接方式。
4. 安装排水井和排水盖,以便日常维护和清理。
二、防水措施1. 对地下室墙体进行充分的防水处理,可以采用涂料、防水薄膜等材料。
2. 在地下室地面进行防水处理,可以选择防水地板、防水涂料等。
3. 定期检查和维护防水层,及时修复损坏或老化的部分。
三、泵站选择1. 根据地下室的积水量和排水需求,选择合适的泵站型号和容量。
2. 确保泵站能够及时有效地排除地下室的积水,防止水位过高造成损坏。
3. 定期进行泵站的运行检查和维护,确保其正常运行。
四、防止漏水1. 检查地下室墙体、地板和天花板的密封性,确保没有水分渗透。
2. 定期检查地下水管、给排水管道等设施,及时修复漏水问题。
3. 进行日常巡视,注意是否存在漏水迹象,及时处理。
五、应急预案1. 制定地下室积水应急预案,包括应急联系人、抢险设备等。
2. 配备应急排水泵以备不时之需。
3. 建立地下室积水监测系统,及时发现水位异常变化并做出应对。
总结:通过合理的排水系统设计、防水措施、适当的泵站选择、漏水防治和应急预案,能够有效解决地下室降水问题。
在实施过程中,需确保设计合理、定期检修和维护,以保证地下室的安全和正常使用。
南京江宁雅居乐《NO:2010.G01地块》项目(地下室降水)施工方案编制: 何岳明审核:编制单位: 中天集团南京江宁雅居乐项目部编制日期: 二O一一年八月五日一.工程概况;1.建设概况中天建设集团股份限公司承建的南京江宁雅居《NO.2010G01地块项目》工程位于南京市江宁区清水亭路以西,在机场高速以南,牛首山河以西,利源路以北;本工程由南京江宁雅居乐房地产开发有限公司开发,江苏省建筑设计研究院有限公司设计,南京苏杰岩土勘察设计有限公司负责地质勘察,江苏方圆建设工程监理有限公司监理。
2。
项目概况本标段为江宁雅居乐九龙湖《NO。
2010G01地块项目》的一标段项目:其中01幢、02幢、09幢、10幢为高层住宅,另加一幢业主会所及地下车库A区组成,工程承包范围为:土建及水电安装工程。
合计总建筑面积约92929 m2,地库一层,建筑面积约 27571m2(其它栋号和面积不在此详述),本工程地库顶板面相当于绝对标高11.10米,地库底板底面为7.10米,板厚400,垫层100,特殊电梯井、集水井和会所地下篮球馆、游泳馆、室外游泳池等坑中坑标高和土方开挖详见《基础施工方案》,现有自然地坪标高约10。
00米左右,挖土深度为会所地下室篮球馆内集水井底1。
85米,为-11.55米(会所±0.00相当于吴淞标高13.40米),按现有自然地坪10.0米,挖土深度达到8.15米.3。
地质概况根据南京苏杰岩土勘察设计有限公司编制的(勘察编号K2011-18)《NO:2010。
G01地块项目岩土工程勘察报告》本工程土方开挖将涉及到下列土层:1—1层杂填土、1-1A层淤泥质填土、1—2层素填土、2—1层粘土、2-2层淤泥质粉质粘土。
本工程地勘察在32—32’、33—33'、34-34’、38—38’、39—39’、40-40'、41-41'、43—43’剖面,地库底板主要座落在1-1层和2—1层中,局部坑中坑处在2-2层上.主要土层分于下,1-1层杂填土地:杂色,松散,主要由软~可塑粘性土或建筑垃圾组成,含碎砖块石等硬杂质,含量约占10—60%以上,填龄小于5年。
目录1 编制依据 (1)2 工程概况及周边环境条件 (2)2.1工程概况 (2)2.2基坑周边环境及条件 (3)3 工程地质、水文地质条件 (4)3.1工程地质条件 (4)3.2水文地质条件 (5)4 不采用帷幕隔水方法理由和依据 (9)5 基坑涌水量计算 (10)5.1基本参数 (10)5.2计算基坑涌水量 (10)5.3预估总抽水量(Q Z ) (12)6 降水和排水系统设计 (13)6.1基坑降水设计 (13)6.2降水和排水系统设计 (13)7 降水管井施工 (14)7.1放井位 (14)7.2挖泥浆池 (14)7.3挖探坑 (14)7.4成孔 (14)7.5换浆 (14)7.6吊放井管 (14)7.7填滤料 (14)7.8洗井 (15)7.9水泵安装 (15)7.10铺设排水管网 (15)7.11抽降 (15)7.12水位观测 (15)7.13抽降及维护 (16)8 管井降水对施工安全和环境影响的评估 (17)8.1分层总和法计算附加沉降 (17)8.2对周边环境的影响 (17)8.3防止降水井施工和抽水产生地下空洞的措施 (17)9 抽水量计量方法、计量设施和措施 (19)9.1沉砂池的位置、计量方法和仪器型号 (19)9.2排水计量的检查和维护 (19)9.3减少抽水量措施 (19)10地下水综合利用 (20)1 编制依据1.《北京市通州区潞河医院门诊综合楼岩土工程勘察报告》北京市勘察设计研究院有限公司2.《通州区潞河医院门诊综合楼工程》平面布置图;3.《建筑基坑支护技术规程》(DB11/489-2007);4.《建筑基坑支护技术规程》(JGJ120-99);5.《建筑与市政降水工程技术规范》(JGJ/T111-98);6.《水文地质钻探规程》(DJ/T0148-94);7.《供水管井技术规范》(GB50296-99);8.《建筑施工安全检查标准》(JGJ59-99);9.《建筑机械使用安全技术规程》(JGJ33-86);10.《建筑工程施工现场供用电安全规范》(GB50194-93);11.《建筑安装工程资料管理规程》(GBJ01-51-2000);12.《建筑工程施工质量验收统一标准》(GB50300-2001);13.《北京市建筑工程施工降水管理办法》;14.《北京市建筑工程施工降水管理办法实施细则》;15.北京市施工现场管理标准和文明施工的有关规定。
2 工程概况及周边环境条件2.1 工程概况潞河医院门诊综合楼工程位于通州区潞河医院东北侧,西侧距新华南路约150m,南侧距玉带河大街约73m,北侧为武定庵胡同,东侧距通州区中医医院约70m。
地下部分东西长约126.875米,南北宽约87.6米,总建面积70800平方米。
表1 工程概况一览表表2 基坑工程一览表2.2 基坑周边环境及条件本工程位于北京市通州区新华南路东侧和玉带河路北侧,潞河医院院内;南侧距潞河医院手术病房楼和内科病房楼19.14米,西北角外侧及北侧有小区6层住宅楼,最近处8.61米。
1.基坑临近建筑物、道路及地下管线与基坑的位置关系基坑北侧6层住宅楼,距基坑最近距离为8.61米,基坑西北角6层住宅楼距基坑最近处12.86米,基坑东侧一层平房最近处距基坑10.59米;基坑南侧手术病房楼和内科病房楼距基坑最近处19.14米,场地南侧的玉带河路距基坑60.89米,场地西侧的新华南路距基坑114.34米,道路下的市政管道距基坑均较远,场地内据了解无电力、上下水、人防等市政设施通过。
2.临近道路特征和使用情况新华南路(南北向)为本工程所在位置的主干道,宽60m ,昼夜车流量较多;玉带河大街道路宽40米(含量侧人行道),仅能作为施工时的辅助用道。
基坑与周边环境位置关系见下图(图1)所示。
8.6110.5910.6413.8816.5419.1415.9712.86-16.66=9.04m±0.00=25.70m-15.86=9.84m -18.86=6.84m 3.00 6.185.525.007.559.2012.55门诊综合楼地下室范围图1 基坑周边环境位置关系平面图3 工程地质、水文地质条件根据《北京市通州区潞河医院门诊综合楼岩土工程勘察报告》(北京市勘察设计研究院有限公司,工程编号:2011技036,日期2012年8月14日),本工程场地地质和水文地质条件如下。
3.1工程地质条件1)气候条件北京市根据区属典型暖温带、半湿润~半干旱大陆性气候,夏季比较炎热,冬季比较寒冷干燥。
年平均气温11℃~12℃,7月份平均气温25℃~26℃,1月份平均气温-4℃~-5℃,北京地区属季风气候,冬季盛行偏北风,夏季盛行偏南风,春秋为南北风向转换季节;风速季节变化明显,春季平均风速最大,年最大风速可达22m/s。
北京地区多年平均降水量在550~660mm之间,降水量季节性和年变化较大,年内降水量分配不均,汛期(6~9月份)降水量一般占全年降水量的80%以上,冬季(12月至来年2月)降水量仅占全年降水量的2%左右。
北京地区日照时数约2700小时,年总辐射约5350兆焦耳/平方米﹒年。
北京地区多年平均水面蒸发量为1843.8mm。
根据《建筑地基基础设计规范》(GB50007-2011)和《北京地区建筑地基基础勘察设计规范》(DBJ11-501-2009),拟建场取地基土标准冻结深度为0.8m。
2)场地现状地形及地物概况拟建场地地形基本平坦,勘察期间测量的钻孔孔口处自然地面标高为23.63~25.48m。
目前场地范围内原有房屋已基本拆除。
场区附近分布有现状医院办公楼,居民楼及施工临设等。
3)地层土质及岩性特征概述根据对现场钻探、原位测试与室内土工试验成果的综合分析,将本次岩土工程勘察勘探深度范围内(最深33.0m)的地层,按成因类型、沉积年代划分为:人工堆积层和第四纪沉积层两大类,并按岩性及工程特性进一步划分为7个大层及亚层。
现分述如下:表层为一般厚约1.3~5.20m(局部12#孔附近为10.00m左右)的人工堆积之放渣土①层及粘质粉土素填土、粉质粘土素填土①1层。
人工堆积层以下为第四纪沉积的粘质粉土、砂质粉土②层,重粘质粉土、粘质粉土②1层,粉质粘土、粘质粉土②2层及粘土、重粘质粉土②3层;砂质粉土、粘质粉土③层及粉质粘土、重粘质粉土③1层;细砂、中砂④层,圆砾④1层及砂质粉土④2层;中砂、细砂⑤层及粉质粘土、重粘质粉土⑤1层;粉质粘土、粘质粉土⑥层,细砂、中砂⑥1层,重粘质粉土、粘土⑥2层及砂质粉土、粘质粉土⑥3层;细砂、中砂⑦层及粘质粉土、粉质粘土⑦1层。
上述各土层的分布情况及其工程性质指标参见“工程地质剖面图”、附表1(“地层岩性及土层的物理力学性质综合统计表”)3.2水文地质条件1)勘探期间实测地下水位本工程岩土工程勘察期间(2011年3月上旬及2012年7月上旬~中旬)于钻孔中实测到2层地下水,现场实测的各层地下水水位情况及类型参见下表3。
表3 地下水水位量测情况一览表根据场区地层及区域地下水位观测资料分析,工程场区浅部局部可能存在上层滞水。
2)浅层地下水位动态工程场区层间水天然动态类型属渗入-迳流型,主要接受地下水侧向迳流方式补给,以地下水侧向迳流及越流为主要排泄方式,其水位年变幅一般为1~2m。
工程场区承压水天然动态类型属渗入-迳流型,主要接受地下水侧向迳流方式补给,以地下水侧向迳流及人工开采为主要排泄方式;其水位年变幅一般为1~3m。
3)历年高水位调查工程场区近3~5年最高地下水位标高为18.50m左右(不含上层滞水)。
历史最高水位标高为22.00m左右。
4)地下水的腐蚀性评价本次勘察期间于4#、5#、7#及21#钻孔内分别采取上述第1层地下水及第2层地下水试样各1件,于5#、7#及21#钻孔内分别采取上述第2层地下水各1件(共7件),并进行了水质分析试验,根据试验结果,依据《岩土工程勘察规范》(GB50021-2001,2009年版)中有关标准并按不利原则综合评价:拟建场地上述各层地下水水质对混凝土结构均有弱腐蚀性,在干湿交替作用条件下,对钢筋混凝土结构中的钢筋具有弱腐蚀性。
场区典型地质剖面见下图所示。
4-4剖面3-3剖面6-6 剖面图2 典型地层剖面图4 不采用帷幕隔水方法理由和依据从上述3个典型地质剖面图可以看出,由于下伏相对隔水层顶板起伏很大,或者由于细层厚层透镜体的存在,使得在基底标高-16.66米(绝对标高9.04米)以下5米范砂、中砂⑥1围内不存在连续、稳定的相对隔水层,因此可以认定符合建委和水务局规定的技术不可行的条件,可以进行施工降水。
5 基坑涌水量计算根据地勘报告剖面,经综合、平均,形成以下工程地质、水文地质概化图,作为涌水量计算的地质模型。
5.1 基本参数A—基坑降水面积 CAD图纸直接量测12099.48m2k—渗透系数(m/d),选取18m/d(综合考虑)。
H—潜水含水层厚度(m),以2012年平均水位标高13.00m计算含水层厚度,隔水层顶板平均标高3.50,含水层按9.50m进行考虑计算。
S—水位降深(m), 绝大部分区域水位需降至-17.16m=8.54,降深取4.5m(局部加深区基底标高为-18.86米,水位需降至-19.36米,但因范围很小,可通过局部加大井深的办法处理,且此范围水位需保持到-19.36m的降水时间很短,涌水量忽略此处影响)5.2 计算基坑涌水量①计算矩形基坑等效半径(r 0):r0= /A=62mS2=117.7m②计算降水井影响半径(R): R=KH③基坑涌水量(Q):计算模型:均质含水层潜水完整井图3 涌水量计算概化图式中:Q──基坑日涌水量,m3/dk──渗透系数,k=18m/dH──澘水含水层厚度,H=9.5mS──基坑水位降深,S=4.5mR──降水影响半径,R=117.7mr──基坑等效半径,r=62.0m计算得:Q =3465 m3/d5.3 预估总抽水量(Qz)d Q Q z ⋅⋅=β式中:z Q —总抽水量(m 3)β—经验系数。
本工程拟定有效抽水工期为120天(拟建建筑物地下2层,正常施工工期为100-120天,从开始抽水到基坑肥槽回填的有效时间预计不超过120天),根据相关文件(完整井),取β=0.9Q —基坑日涌水量(m3),Q =3465 m3/dd —抽水时间(d ),d=120天 Qz=120×3465×0.9= 374220 m 36 降水和排水系统设计6.1基坑降水设计按井间距8米布井,基坑周边总共布井60口。
基坑中心布疏干井6口。
总共施工降水井66口。
单井抽水量q=3465/60≈57.7 m3/d采用3m3/h的抽水泵即可满足要求。
通过上述设计,得出降水设计结果如下:6.2 降水和排水系统设计1)降水系统设计拟建基槽上槽口外1.0m的位置布置降水井,共设60口,井深25m,井间距为8m,井深详见附《降水井平面布置图》,井径均为Ф600mm。
