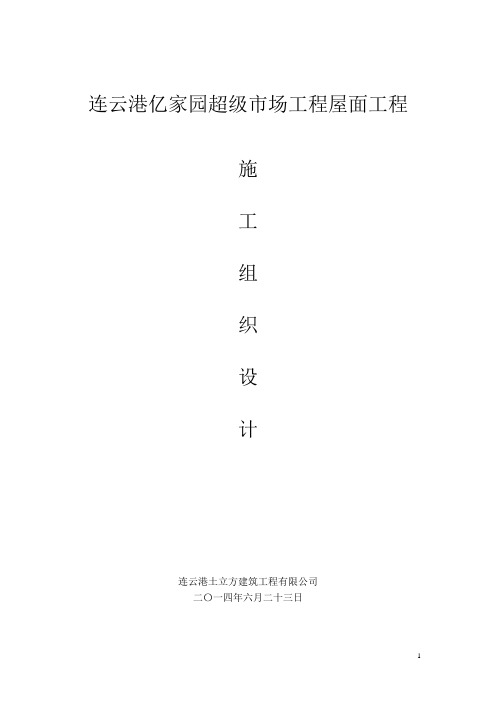

连云港亿家园超级市场工程屋面工程施工组织设计连云港土立方建筑工程有限公司二〇一四年六月二十三日目录第一章、工程概况一、工程概况编制据二、工期目标质量标第二章、工程特点一、施工方案与平面布置1、施工总体布置2、平面布置方案3、平面管理二、施工现场组织和管理三、主要项目施工方案1、施工准备2、主要施工方案选择3、基础测量及预埋方案4、钢结构制作5、屋面系统安装第三章、工程质量保证措施一、质量保证体系二、质量保证措施三、实现质量目标的措施四、工程回访和维修服务措施第四章、安全生产保证措施一、安全组织二、职能划分和制度管理第五章、文明施工保证措施第六章、环境保护保证措施第七章、施工进度计划配置一、总计划进度控制二、保证工期实施措施第八章、劳动力计划配置第九章、材料供应计划配置第十章、主要施工设备配置第十一章、针对本工程的特点和难点分析及解决措施一、特点和难点及解决措施附:主要施工机械设备一览工程施工进度计划表施工现场平面布置图第一章工程概况一、工程概况:本工程为连云港亿家园超级市场屋面维修工程,工程位于连云港市新浦区人民路与郁州路交叉口,具体情况介绍如下:东西大棚型材屋面彩钢瓦(0.5mm厚,镀锌量不小于70克,环氧树脂防锈漆和树脂面漆)二、编制依据:建设单位提供的本工程的施工图纸。
建筑工程施工质量验收统一标准GB50300-2001钢结构工程施工质量验收规范GB50205-2001,钢结构高强螺栓连接的施工及验收规范JGJ82-91屋面工程施工质量验收规范GB50207-2002。
建设工程施工现场供用电安全规范GB50194—93国家现行安全生产、文明施工的规定。
建筑施工安全检查标准JGJ59-99,施工企业安全生产评价标准JGJ/T77-2003,施工现场临时用电安全技术规范JGJ46-2005。
ISO质量管理体系及公司质量保证体系标准文件。
公司现有同类工程的施工经验,技术力量和机械化施工能力。
三、工期目标:根据公司的施工机械和人员确保本工程的合同施工工期。
欢迎共阅主厂房钢结构彩板屋面工程施工组织设计“主厂房土建”工作已基本完成,满足了施工要求,具备了开工条件。
3.2主厂房屋盖建筑面积为343.55m2,结构类型为钢结构。
本工程总高9.5m,主厂房钢结构跨度10.6m,抗震设防8度(0.2g)。
3.3主体结构:本工程主厂房屋盖结构体结构梁采用H型钢,钢材为Q235B钢,屋面檩条采用C160*60*20*3.0。
钢结构构件)(8)《压型金属板设计施工规范》(YBJ216-88)四、施工条件该厂房系新建工程位于新建厂区内。
钢结构施工时土建工程均完工,必须加强现场施工工序的合理安排及制定切实可行的成平保护措施,按流水作业的方式组织施工。
现场不再进行构建加工所有的构配件及半成品构件均在公司加工厂内加工完成,现场只是材料对方和安装。
五、工程特点(1)本工程结构单一仅涉及钢结构及彩钢屋面。
(2)钢结构构件制作必须在场内完成,增加运输工作量。
第三章施工组织及进度安排一、施工组织机构框图及主要施工管理人员表1、施工组织机构框图三、、主要施工机具及劳动力配备1、主要施工机具配备表(不含工用具)开工前组织现场管理、技术人员进场,进行搭建临设,现场布置、技术准备等工作。
接到开工通知后,立即组织施工人员、设备,进场展开施工。
合同签订后钢结构件的加工制作在厂内展开,到*月**日具备钢结构进场安装条件,确保钢结构安装按期开工;钢构安装开始后重点抓住钢结构的安装工作,在钢结构的安装进行过程中,屋面安装随后跟上,其间做好加工及运输工作。
钢构完工后验收合格,着手屋面板安装为竣工交验做好各项准备。
2、进度安排原则及主要控制工期:进度安排的总体原则是:突出重点,合理安排,精心组织,第四章临时工程4.1安排原则施工的安排本着节约、必需、便于施工的原则进行。
由于受现场条件的限制,在厂房建设范围内仅搭设生产设施及部分现场办公设施,生活设施拟外租。
4.2现场协调现场的各项施工准备工作,在5日内编制出各工程项目的详细的实施性施工组织设计报请监理工程师审批。

工程施工组织设计一、二、工程概况工程名称:建设单位:设计单位:工程概况:工程建设地点工程质量等级要求:该工程荷载:①屋面施工活恒载:0.30KN/㎡(对刚架计算)②屋面静荷载:檩条+保温棉+双层彩色钢板=0.25KN/m2(不含钢架自重)③基本风压力:0.45KN/㎡(参考新荷载规范)④雪荷载:0.40KN/㎡⑤屋面风机荷载:0.70KN/㎡⑥地面粗糙度类别B类⑦抗震设防强度:7度⑧抗震设防类别:丙类⑨建筑物安全等级:二级⑩耐火等级为二级有二台吊车(5T、10T吊车)主材均采用Q345-B钢,檩条、支撑等物件采用Q235-A钢(其中檩条要镀锌),檩条采用油性调合漆防腐处理,焊条为E50、E43系列。
二、编制依据:(见附录四)1、《建筑结构设计统一标准》GBJ68-842、《建筑物荷载规范》GB50009-20013、《钢结构设计规范》GBJ17-20034、《冷弯薄壁型钢结构技术规范》GBJ18-875、《钢结构工程施工及验收规范》GB50205-20016、《建筑结构抗震设计规范》GB50011-20027、《建筑结构荷载规范》GB5000-20018、《钢结构工程质量检验评定标准》GBJ50221-959、《建筑钢结构焊接规程》JGJ81-9110、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82-9111、《钢结构工程质量检验评定标准》GB50221-9512、《防腐标准》ISO/ZH1294413、《钢铁结构构件防腐保护涂层应用指南》BS5493:199714、《多功能钢铁表面处理液通用技术条件》GB/T13612-199015、《涂装前钢材表面锈蚀等级和除锈等级》GB8923-8816、《中国工程建设标准协会标准:门式刚架轻型房屋钢结构技术规程CESS102:2001》17、建筑法等国家现行建设管理法规18、本企业的特点、现状、施工技术管理力量19、我公司的质量手册、程序文件、内部文件等管理制度三、施工部署(一)施工总平面布置图(见附图1)(二)工程管理体系和项目经理部的组成1、工程实施领导班子为了确保本工程施工(加工制作、安装)的进度、质量、安全。
钢结构及彩钢板施工组织设计介绍钢结构及彩钢板是建筑工程中常用的一种结构材料,具有质轻、强度高、施工方便等特点。
在进行钢结构及彩钢板的施工时,施工组织设计是至关重要的一环,它涉及人员配备、施工方法、安全措施等方面的规划和安排,目的是确保施工进度和质量,保障工程安全。
人员配备在进行钢结构及彩钢板的施工中,人员配备是关键的一环。
合理的人员配备能够提高施工效率,确保工程质量。
一般来说,施工中需要以下人员:•项目经理:负责整个施工项目的管理和协调工作,确保施工进度和质量。
•技术负责人:负责钢结构及彩钢板施工中的技术指导和问题解决。
•现场监理人员:负责监督施工现场的安全和质量,及时发现和解决问题。
•施工人员:具体参与施工工作,按照施工图纸和工艺要求进行施工。
施工方法钢结构及彩钢板施工的方法通常包括以下步骤:1.地基处理:钢结构及彩钢板的施工首先要对地基进行处理,确保地基平整、牢固。
2.钢结构搭设:根据施工图纸和设计要求,按照搭设顺序逐步搭建钢结构。
3.彩钢板安装:在钢结构搭设完成后,按照设计要求安装彩钢板。
4.焊接和连接:对钢结构和彩钢板进行焊接和连接,确保结构的牢固性。
5.检查验收:完成施工后,对钢结构及彩钢板进行检查验收,确保施工质量。
安全措施在钢结构及彩钢板的施工中,安全是最重要的,需要采取一系列的安全措施来确保施工现场的安全。
常见的安全措施包括:•安全帽、安全鞋等个人防护用品的佩戴;•施工现场设置警示标识,明确施工区域;•禁止在施工区域吸烟、使用明火等行为;•钢结构吊装操作要符合标准要求,确保吊装安全。
总结钢结构及彩钢板施工组织设计是钢结构施工中的重要一环,它关系到施工效率、工程质量和安全。
合理的人员配备、施工方法和安全措施能够有效提高施工质量,确保工程顺利进行。
在实际施工中,需要根据具体工程的情况进行适当调整和优化,以达到最佳的施工效果。
以上是钢结构及彩钢板施工组织设计的相关内容,希望对您有所帮助。
彩钢仓库钢结构施工组织设计1. 引言本文档旨在为彩钢仓库钢结构施工提供组织设计方案。
彩钢仓库作为一种常见的工业建筑,其钢结构施工的组织设计对于项目的顺利进行至关重要。
2. 施工组织设计目标- 实现施工进度的合理安排,确保项目按时完工。
- 确保施工安全,保障工人的人身安全和财产安全。
- 优化施工流程,提高施工效率,降低成本。
- 保证施工质量,确保彩钢仓库结构的稳定性和耐久性。
3. 施工组织设计内容3.1 人员组织与管理- 设立专门的施工组织管理团队,负责协调施工各个环节和人员。
- 建立合理的人员配备方案,确保施工队伍足够,并具备相应的技能和经验。
- 制定明确的责任分工和管理体系,确保施工人员的职责清晰。
3.2 设备组织与管理- 根据施工的特点,提前准备所需的施工设备,并确保其正常运行和维护。
- 制定设备使用计划,并合理安排设备的调度和使用时间,避免资源的浪费和冲突。
3.3 施工流程与进度安排- 制定施工流程图,明确各个施工环节的顺序和关联性。
- 根据项目计划和施工实际情况,合理安排施工进度,并制定详细的进度计划表。
- 建立有效的进度管理机制,及时发现并解决施工进度偏差,确保施工按计划进行。
3.4 安全管理- 制定安全管理制度和操作规范,确保施工过程中的安全。
- 安排专门的安全人员,进行安全检查和培训,提高施工人员的安全意识和技能。
- 建立紧急救援机制,应对可能发生的意外情况,保障项目的安全和工人的安全。
4. 结论通过合理的施工组织设计,可以有效地提高彩钢仓库钢结构的施工效率和质量,确保项目按时完成并达到预期标准。
在实施施工组织设计过程中,需要充分考虑安全、进度和质量等方面的因素,确保整个施工过程安全可控,高效有序。
目录一、编制依据:2二、工程概况22.1 工程关系22.2 基本概况3三、施工总体计划:33.1 总体概况33.2 施工总体部署33.3 技术准备:43.4 劳动力安排43.5 施工机械安排43.6 施工材料保障5四、主要施工方法:54.1 施工准备54.2 钢结构加工、制作、材料管理54.3 钢结构安装64.4 安装顺序64.6 钢梁安装:74.7 屋面板、墙板安装74.7.1、墙面板安装:74.7.2、屋面板安装:7五、质量保证体系和施工质量保证措施85.1 工程质量标准85.2 质量保证体系85.3 质量保证措施9六、施工进度计划及保证措施;106.1 工期保证措施10七、安全保证措施11一、编制依据:1) 本工程施工图。
2) 双方签订的施工合同。
3) 建设部及市颁布的相关规、规程工艺标准及图集4) 我公司编制的现场文明管理制度。
5) 市下发的施工现场管理有关文件和基本标准。
二、工程概况2.1工程关系工程名称:市大剧院工程地址:御东新区建设单位:市文化广电新闻出版局设计单位:XX现代建筑设计XX现代都市建筑XX施工单位:城建集团2.2基本概况大剧院位于省市御东新区,地下一层局部夹层,地上四层,建筑总高度37.5m,建筑长约150m,宽约120m,地下室长约110m,宽94.5m,地下室层高5.7m,局部夹层高度2.1m。
一、二、三层层高4.5m,结构柱网9m*9m,建筑结构安全等级二级,基础设计等级乙级,地下防水一级,耐火等级一级。
填充墙为混凝土小型空心砌块。
屋面采用50m跨度三向网格单层网壳,网壳3.5*3.5m,舞台上空设置四榀桁架,桁架跨度27m。
剧场部分屋面现浇钢筋混凝土空心板厚度600mm,跨度30*32m。
三、施工总体计划:3.1总体概况办公区总建筑面积为693m2,包括经理、书记等各科室办公室,宿舍、食堂、会议室、男女卫生间、沐浴间等各功能室。
生活区建筑面积为1189m2,包括宿舍、食堂、男女卫生间、沐浴间、夜校、医疗室、图书室等。
第一节安装准备彩色钢板围护构造施工安装前的准备分为材料准备、机具准备、技术准备、场地准备、组织和临时设施准备等方面。
一、材料准备对小型工程,材料需一次性准备完毕。
对大型工程,材料准备需按施工组织方案分步进展,并向供给商提出分步供给清单,清单中需注明每批板材的规格、型号、数量、连接件、配件的规格数量等,并应规定好到货时间和指定堆放位置。
材料到货后应立即清点数量、规格,并核对送货清单与实际数量是否相符。
当发现质量问题时,需即使处理,采取更换、代用或其他方法,并应将问题及时反映到供货厂家。
二、机具准备彩板围构造护因其体轻,一般不需大型机具。
机具准备应按施工组织方案的要求准备齐全,根本有以下几种:1、提升设备:有汽车吊、卷扬机、滑轮、拔杆、吊盘等,按不同工程面积、高度、,选用不同的方法和机具。
2、手提工具:电钻、自攻枪、拉铆枪、手提圆盘锯、钳子、螺丝刀、铁剪、手提工具袋等按安装队分组数量配套。
3、电源连接器具:总用电的配电柜及按班组数量配线、分线插座、电线等,各种配电器具必须考虑防雨条件。
4、脚手架准备:按施工组织方案要求准备脚手架、跳板、平安防护网。
5、要准备临时机具库房、放置小型施工机具和零配件。
三、技术准备:1、认真审读施工详图设计,掌握排板图、节点构造及施工组织设计要求。
2、组织施工人员学习上述容,并由技术人员向工人讲解施工要求和规定。
3、编制施工操作条例,下达开竣工日期和平安操作规定。
4、准备下达的施工详图资料。
5、检查安装前的构造安装是否满足围护构造安装条件。
四、场地准备:1、按施工组织设计要求,对堆放场地装卸条件、设备行走路线、提升位置、马道设置,以及施工道路、临时设施的位置等进展全面检查,以保证运输畅通,材料不要损坏和施工平安。
2、堆放场地要求平整、不积水、不阻碍交通,以及材料不易受到损坏的地方。
3、施工道路要求雨季可使用,允许大型车辆通过和回转。
五、组织和临时设施准备1、施工现场应配备工程经理、技术负责人、平安负责人、质量负责人、材料负责人等管理人员。

1、工程概况1.1、项目名称:风机房工程1.2、工程地址:公司院内1.3、工程概况:此工程紧依车间东侧山墙而建,其余三面墙体为砌体结构。
屋架彩用型钢结构,屋面板为玻纤保温彩钢。
1.4、现场条件:现场已经具备施工条件。
1.5、质量等级:合格。
符合工程施工质量验收标准。
2、施工准备施工安装前的准备分为材料准备、机具准备、技术准备、场地准备、组织和临时设施准备等方面。
2.1、材料准备对小型材料需一次性准备完毕。
对大型材料准备需按施工组织计划分步进行,并向供应商提出分步供应清单,清单中需注明每批材料的规格、型号、数量、连接件、配件的规格数量等,并应规定好到货时间和指定堆放位置。
材料到货后应立即清点数量、规格,并核对送货清单与实际数量是否相符。
2.2、机具准备2.2.1、提升设备:本工程使用汽车吊为垂直运输工具。
2.2.2、手提工具:电钻、自攻枪、拉铆枪、手提圆盘锯、钳子、螺丝刀、铁剪、手提工具袋等按安装队分组数量配套。
2.2.3电源连接器具:总用电的配电柜及按班组数量配线、分线插座、电线等,各种配电器具必须考虑防雨条件。
2.2.4、脚手架准备:按施工组织计划要求准备脚手架、跳板、安全防护网。
2.2.5、要准备临时机具库房、放置小型施工机具和零配件。
2.3、技术准备:2.3.1、认真审读施工详图设计,掌握排板图、节点构造及施工组织设计要求。
2.3.2、组织施工人员学习上述内容,并由技术人员向工人讲解施工要求和规定。
2.3.3、编制施工操作条例,下达开竣工日期和安全操作规定。
准备下达的施工详图资料。
2.3.4、检查安装前的结构安装是否满足围护结构安装条件。
2.4、场地准备:2.4.1、按施工组织设计要求,对堆放场地装卸条件、设备行走路线、提升位置、马道设置,以及施工道路、临时设施的位置等进行全面检查,以保证运输畅通,材料不要损坏和施工安全。
2.4.2、堆放场地要求平整、不积水、不妨碍交通,以及材料不易受到损坏的地方。
钢构围护彩钢板施工组织方案一、安装准备 1.布局准备(1)本项目中,由于门窗孔洞较多,保温库采用100厚夹芯板,常温库采用50厚夹芯板,每层之间必须有50mm的偏移量。
其他,所以施工前的材料准备时需要仔细计算尺寸,制作布置图,并报业主和设计人员审核布置图。
夹心瓦和单层彩瓦按版面图尺寸要求加工。
(2)本工程屋面瓦厚100mm、50mm、长15.1米,墙瓦厚100、单瓦、长10米。
这种厚度和长度的瓷砖在运输和安装过程中。
容易弯曲甚至折断,因此在生产完成后的运输过程中必须小心轻放,在施工现场吊装施工时必须采取特殊的技术措施。
二、安全措施及设备准备(1)起重设备: 20吨汽车起重机。
(2)便携工具:按安装组数分,电钻、自攻枪、铆枪、便携圆锯、钳子、螺丝刀、铁剪、便携工具包等。
(3)电源连接器具:总用电量的配电柜、按组数布线、分支插座、电线等。
所有的配电器具必须考虑防雨条件。
(4)安全措施:准备脚手架、跳板和安全防护设施,必须用钢丝绳在屋顶设置安全救生索。
屋面瓦安装安全救生索图3钢结构安装完成交接及技术准备:(1).施工前仔细阅读施工详细设计、布置方案、节点结构及施工组织设计要求;组织施工人员学习上述内容,并有技术人员向工人讲解施工要求和规定;发布开始和完成日期和安全操作规定;待发布的施工细节;安装前检查结构安装是否满足围护结构安装条件:钢结构安装完毕,天沟焊接安装完毕,四边形山墙柱、女儿墙柱、檩条安装完毕完成了。
(2)场地准备:根据施工组织的要求,对堆放场地的装卸情况、设备行走路线、吊装位置、马道设置、施工道路、临时设施的位置等,保证运输顺畅,不损坏材料。
施工安全;堆放场地要求平整、无积水、不阻碍交通、不易损坏物料;施工道路必须在雨季通行,内容大型车辆通行和掉头。
(3)组织准备:厂房工程建设中,彩瓦的安装,各种孔(门窗、设备线穿墙孔、梯子固定孔等)、护栏、脊瓦、墙角的处理, 100厚和50厚夹芯瓦之间的挡水板安装错误平台和低墙挡水直接导致工程的三防(防雨、防漏、防潮)质量效果,直接影响工程质量。
