湿地公园码头区土方开挖及回填专项施工方案方案
- 格式:doc
- 大小:153.02 KB
- 文档页数:29

公园土石方专项施工方案1. 引言公园土石方工程是公园建设的重要组成部分,其施工方案的合理性和科学性对保证公园工程的质量和效果起着至关重要的作用。
本文档旨在制定公园土石方专项施工方案,以确保公园土石方工程的顺利进行和质量可控。
2. 施工目标公园土石方工程的施工目标如下: - 提供安全可靠的土石方工程结构,满足公园景观构筑物的需求; - 实现景观景点的合理配置,保证公园的视觉美观和空间布局的合理性; - 降低环境影响,确保施工过程不影响周边生态环境。
3. 施工过程3.1 前期准备1.进行项目论证和工程概念设计,确定土石方工程的规模、施工内容和要求。
2.制定施工计划,明确工期和任务分配。
3.设计土石方工程的施工单位和施工人员的安全措施,并进行相关培训。
4.准备施工所需的工程材料和设备,并对其进行检查和验收。
3.2 母土开挖1.根据设计要求,进行母土开挖,包括挖掘、清理和运输。
2.在开挖过程中,严格遵守安全操作规程,确保施工人员的安全。
3.3 土方填筑1.在挖掘基础的基础上,进行土方的填筑。
2.根据设计要求,进行土方填筑工程的层均厚度和压实度的控制。
3.在填筑过程中,进行定期测量和监测,以确保土方工程的稳定性和安全性。
4.对填筑土方进行适当的路面护理,以确保路面的平整度和稳定性。
3.4 石方砌筑1.根据设计要求,进行石方砌筑工程的布局和砌筑。
2.在石方砌筑过程中,确保石材的质量和规格符合设计要求。
3.进行石方工程的补强和修复,以及相关的表面处理。
3.5 预制构件安装1.根据设计要求,进行预制构件的安装和连接。
2.在预制构件安装过程中,严格遵循施工手册和安装规范。
4. 施工质量控制为保证公园土石方工程的质量,需要进行以下方面的质量控制: - 在施工过程中,对土石方工程进行定期抽样检测,包括土方的填筑均匀性、压实度、石方的坚固性和连接牢固性等方面的检测。
- 对施工过程中的问题进行及时处理,确保土石方工程的质量符合设计要求。
一、工程概况本项目为XX地区湿地公园建设,位于XX市XX区,占地面积约XX公顷。
本工程旨在保护湿地生态环境,提升城市生态品质,打造一个集生态保护、休闲娱乐、科普教育于一体的综合性湿地公园。
施工内容包括土石方工程、园建工程、绿化工程、给排水工程、电气工程等。
二、施工组织与管理1. 项目经理部设立成立项目经理部,负责项目的整体规划、组织、协调、指挥和监督工作。
项目经理部下设施工管理部、技术质量部、安全环保部、物资设备部、人力资源部等部门,各部门职责明确,分工协作。
2. 施工队伍选用具有丰富湿地施工经验的施工队伍,确保施工质量和安全。
施工队伍必须具备相应的资质证书,人员持证上岗。
3. 施工进度管理根据工程总进度计划,制定详细的分阶段施工进度计划,确保工程按期完成。
每周召开施工进度协调会,及时解决施工过程中出现的问题。
4. 施工质量管理严格执行国家相关标准和规范,加强施工过程的质量控制。
成立质量监督小组,对施工质量进行定期检查和考核。
5. 施工安全管理加强施工现场安全管理,落实安全生产责任制。
定期开展安全教育培训,提高施工人员的安全意识。
三、施工工艺与措施1. 土石方工程(1)挖填方:采用挖掘机、自卸汽车进行土石方开挖、运输和填筑。
开挖过程中,确保边坡稳定,防止水土流失。
(2)排水工程:设置排水沟、暗沟、泵站等排水设施,确保湿地内水流畅通。
2. 园建工程(1)园路、广场:采用混凝土、透水砖等材料铺设,确保路面平整、排水良好。
(2)桥梁、栈道:采用预制混凝土构件,确保结构安全、美观。
3. 绿化工程(1)植物配置:选用适应当地气候、土壤条件的植物,注重物种多样性。
(2)绿化养护:制定科学的绿化养护计划,确保植物生长良好。
4. 给排水工程(1)给水系统:采用地下水、自来水等水源,确保水质达标。
(2)排水系统:设置雨水收集系统,实现雨水资源的利用。
5. 电气工程(1)供电系统:采用电缆、变压器等设备,确保供电安全、稳定。

湿地公园及景观桥工程土方回填方案土方回填前必须排除土方内积水和含水量较高的浮土以及建筑垃圾,填土应沿两侧均匀对称进行,分层夯实。
(一)、材料要求1、回填土的土质、粒径、含水率等应符合设计要求,宜优先采用原位挖出的土,但不得含有机杂质,使用前应过筛,其粒径不大于50mm,其最大粒径不得超过每层铺填厚度的2/3(使用振动碾时为3/4)。
2、碎石类土、砂土和爆破石渣,可用作表层以下的填料;含水量符合压实要求的粘性土,可用做各层填料;碎块草皮和有机质含量大于8%的土,仅用于无压实要求的填方。
(二)、材料含水量要求填方土料应符合设计要求,应选择含水量符合压实要求的土作为填料,保证填方的强度和稳定性。
填土土料含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(或碾压)遍数。
含水量过小,夯压(碾压)不实;含水量过大,则易成橡皮土。
粘性土料施工含水量与最优含水量之差可控制在-4%~+2%范围内(使用振动碾时,可控。
%范围内)2~+-6%制在.土料含水量一般以手握成团,落地开花为适宜。
当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水润湿。
(三)、主要机具设备1、装运机械:挖掘机、自卸车、推土机、铲运机、装载机、翻斗车等。
2、压实机械:平碾、羊足碾、振动碾、蛙式打夯机、冲击夯、振动平板等。
3、调节含水量机械:洒水车、圆盘耙、旋耕犁等。
4、辅助工具:全站仪或其他测量设备、简易土工试验设备、手推车、铁锨、筛子(孔径40~60mm)、木耙、钢卷尺、线、胶皮管等。
(四)、作业条件1、土方回填前应验收基底标高,办理隐蔽验收手续,并应采取措施,防止地表水流入填方区浸泡地基,造成基土下陷。
2、土方回填前,应做好水平标志,可在土方(槽)或管沟边坡上,每隔5m钉上水平控制桩或在邻近的建筑物上固定标高控制点。
3、大面积场地上每隔10m左右应钉水平控制桩。
泾河湿地公园土方施工方案6月22日目录1.1编制阐明........................................................... 错误!未定义书签。
1.2编制原则........................................................... 错误!未定义书签。
1.3编制根据........................................................... 错误!未定义书签。
1.4公司内部有关制度和管理水平......................................... 错误!未定义书签。
1.5工程各项目的保证与承诺............................................. 错误!未定义书签。
第二章工程概况....................................................... 错误!未定义书签。
2.1工程基本概况(暂空)............................................... 错误!未定义书签。
2.2现场自然条件....................................................... 错误!未定义书签。
2.3施工环境........................................................... 错误!未定义书签。
2.4本工程重要特点..................................................... 错误!未定义书签。
第三章土方工程重点难点分析及应对办法................................... 错误!未定义书签。

湿地挖方工程组织方案一、项目概述湿地挖方工程是指通过机械设备将湿地内的土石方材料进行开挖、运输和堆放的工程。
此工程旨在改善湿地环境,提高土地利用率,同时保护湿地生态系统的完整性。
本方案旨在系统地组织和实施湿地挖方工程,确保工程顺利进行、质量可控和安全可靠。
二、项目目标1.实施湿地挖方工程,开展开挖、运输和堆放土石方材料的作业;2.保护湿地生态环境,遵循环保政策和相关法律法规;3.确保工程质量,减少工程风险,提高工程效率;4.保障施工作业人员的安全;5.提高土地利用率,充分发挥湿地资源的价值。
三、组织管理1.项目经理负责本项目的整体组织和管理,包括施工计划制定、物资采购、人员调配等措施。
2.项目监理是工程的监督者,负责对施工现场进行监督和管理,确保工程质量和施工安全。
3.施工队长负责具体的施工作业,包括机械设备的操作和施工人员的调配等。
四、施工准备1.人员准备:根据项目计划,确定施工队伍人员,包括工程技术人员、施工人员、机械设备操作人员等。
2.物资准备:根据施工计划,准备所需的机械设备、工具、劳保用品等物资。
3.技术准备:进行相关技术培训,提高施工人员的技术水平,确保施工质量。
五、施工方案1.选用适当的机械设备进行施工作业,包括挖掘机、装载机、运输车辆等,确保施工效率。
2.根据工程要求和地质条件,进行合理的施工作业,确保施工安全和环境保护。
3.遵守相关施工规范和安全规定,保证施工作业的安全可靠。
六、环境保护1.在施工现场周围设置防护围挡,防止施工扬尘对周边环境的影响。
2.对施工过程中产生的废弃物和破坏的湿地植被进行及时清理和修复,保护湿地生态环境的完整性。
3.定期对施工现场进行环境保护监测,确保施工活动对湿地环境的影响得到控制。
七、安全生产1.建立健全施工安全管理制度,明确施工人员的责任和义务,确保施工安全。
2.对施工人员进行安全教育培训,提高施工人员的安全意识,降低施工安全风险。
3.加强安全检查,发现问题及时整改,保障施工人员的人身安全。

公园土方填筑施工方案1. 项目背景和目标本项目旨在通过对公园进行土方填筑施工,改善和提升公园的整体环境,增加公园的景观和绿化面积,同时为市民创造一个更加宜居和舒适的休闲场所。
2. 施工范围和内容本次施工的范围主要包括公园内部的空地区域和绿化带。
具体内容包括土方填筑、地面平整、排水系统建设、植被绿化等。
3. 施工流程和方法3.1 土方填筑采用机械化的方式进行土方填筑,根据设计要求对地面进行削方、填方和整平。
施工队伍应根据地势和设计要求进行均匀填筑,确保填筑后地面的平整度和稳定性。
3.2 地面平整施工完成土方填筑后,需要对地面进行平整处理。
首先进行初步平整,确保地面无凸起或凹陷的情况。
然后使用平整机进行细化处理,使整个地面呈现出平坦的效果,以方便后续的施工和使用。
3.3 排水系统建设为了保证公园内部的排水畅通,需要在施工过程中建设排水系统。
根据室外排水的原则,合理安排雨水排放,避免水浸等问题的出现。
施工队应根据设计方案进行排水管道的铺设和污水处理设施的建设。
3.4 植被绿化为了提升公园的绿化面积和景观效果,需要进行植被绿化工作。
施工队应根据设计方案选择适宜的植物种类,进行栽种和养护工作。
同时,还需进行灌溉系统的建设,确保植物的生长和生态环境的稳定。
4. 施工安全和环保措施4.1 施工安全措施为确保施工过程中的安全,施工方需制定安全生产措施和应急预案,并进行相关人员的培训。
工地应设置明显的安全警示标识,并配备必要的安全设施,如安全帽、安全绳、警示牌等。
施工过程中需加强对机械设备的检查和维护,确保施工人员的人身安全。
4.2 环境保护措施在施工过程中,施工队应遵守环境保护相关法律法规,采取合理的措施减少扬尘、噪音和污染物的排放。
施工现场应设置围挡和防护网,避免土方填筑过程中的土壤流失和水污染。
对于施工过程中产生的垃圾和废弃物,应采取妥善的处理方式,如分类处理、回收利用等。
5. 施工周期和预算施工周期根据具体情况而定,通常在几个月到一年左右。

泾河湿地公园土方施工方案1. 引言泾河湿地公园是一座位于中国陕西省西安市临潼区的湿地公园。
为了保护和利用这一自然资源,我们计划进行土方施工工作。
本文档将详细说明泾河湿地公园土方施工的方案。
2. 目标本土方施工方案的目标是: - 保护泾河湿地公园的自然环境 - 改善湿地的生态系统 - 提供良好的游憩环境和设施3. 施工内容本土方施工的主要内容包括以下几个方面: 1. 土地平整:通过填土和挖掘等措施,使土地表面平整。
2. 填土:在需要填土的区域,根据设计要求进行填土,提高地势和坡度。
3. 挖掘:在需要挖掘的区域,根据设计要求进行挖掘,形成湖泊和凹地。
4. 绿化:在土方施工完成后,进行植被覆盖和绿化工作,促进生态恢复。
4. 施工流程本土方施工的预计流程如下: 1. 准备工作:包括场地调查、施工图纸设计、申请施工许可等。
2. 土方施工准备:清理施工区域,标示施工边界,并确保安全。
3. 土地平整:根据设计要求进行土地平整,包括填土和挖掘工作。
4. 植被覆盖:土方施工完成后,进行植被覆盖和绿化工作,恢复生态系统。
5. 施工验收:对土方施工进行验收,确保施工质量符合要求。
5. 施工材料本土方施工所需的主要材料包括: - 填土材料:土方施工中需要使用的填土材料,要求符合相关的环保标准。
- 植被材料:用于植被覆盖和绿化的植物,选择适应当地气候和土壤条件的物种。
6. 施工保障为了保障土方施工的顺利进行和质量控制,我们将采取以下措施:- 施工监督:聘请专业监理人员对施工过程进行监督和质量检查。
- 安全措施:制定施工安全计划,并确保施工现场的安全措施得到有效执行。
- 施工设备:选择符合要求的施工设备,并确保设备操作人员具备相关资质和经验。
7. 环境保护在进行土方施工过程中,我们将重视环境保护,采取以下措施: - 垃圾处理:施工过程中产生的垃圾和废弃物将按照规定进行分类、收集和处理。
- 水资源保护:合理使用和管理施工过程中的水资源,避免对当地水环境造成污染。

泾河湿地公园土方施工方案一、引言泾河湿地公园是我市重要的生态景观区域,拥有丰富的自然资源和独特的生态环境。
为了更好地保护和利用这一宝贵资源,制定了土方施工方案,以保证施工过程中对环境的最小影响,确保工程质量和进度。
二、施工范围本次土方施工主要涉及泾河湿地公园内部土方工程,包括场地平整、路基、堤坝等工程。
三、施工方案1. 场地平整1.场地平整前需对场地进行勘测、踏勘,确定地形地貌特征和基础情况。
2.根据勘测结果,采取适当的平整方式,确保平整效果符合设计要求。
3.施工过程中,要合理控制土方开挖和填筑量,避免对周边环境造成破坏。
2. 路基工程1.路基工程施工前需确定路线,保持原有地形基本特征,尽量减少对自然环境的影响。
2.路基开挖过程中,要合理处理挖出土方,确保填方均匀、密实。
3.对路基进行适当的压实处理,确保路基稳固、平整。
3. 堤坝工程1.堤坝工程主要包括堤坝筑成和防渗处理,施工前需进行细致的设计和施工方案制定。
2.筑坝过程中,要保证坡度、高程符合设计要求,避免坝体滑移,确保堤坝安全性。
3.对堤坝进行防渗处理,采取适当的措施确保堤坝不渗漏。
四、施工要求1.施工过程中,严格按照设计图纸和施工方案进行操作,保证施工质量。
2.施工现场要做好环境保护工作,减少对周边环境的影响。
3.施工人员要经过专业培训,严格遵守施工安全规定,确保施工安全。
五、总结泾河湿地公园土方施工方案的制定是为了更好地维护和利用自然资源,确保工程质量和环境保护。
希望全体施工人员能够严格执行施工方案,做好环境保护工作,为泾河湿地公园的建设和保护贡献自己的力量。
湿地建设工程的专项施工方案一、工程概述湿地建设工程是以保护和恢复湿地生态系统为目标,通过合理规划、设计和施工,达到维护生态平衡、改善水质环境等目的。
本方案旨在详细阐述湿地建设工程的施工流程和方案,确保工程质量和进度。
二、前期准备工作1. 地质勘测与探测:根据工程规模和地质条件,进行地质勘测工作,确定湿地工程的地质特征,为施工提供基础数据。
2. 湿地底质采样分析:通过采样分析湿地底质的物理、化学特性,确定后续施工中底质处理方案。
3. 设计方案评审:对湿地建设工程的设计方案进行评审,确保方案符合环境保护要求和工程目标。
三、施工流程1. 土地准备与平整:对湿地建设区域进行清理,清除乱堆物、杂草等无关物质;利用土石方机械进行平整,确保施工区域平整度符合设计要求。
2. 底质调整:根据湿地底质采样分析结果,实施底质调整方案,包括底质疏松、填充或深挖等工序,确保底质适合湿地植被生长。
3. 湿地植被培植:根据设计方案要求,进行湿地植被的培植工作。
包括苗木选购、苗圃管理、植物栽种等环节,确保植物在湿地生态系统中良好生长。
4. 水质处理工程:针对目标湿地的水质问题,建设相应的水质处理设施,包括人工湿地、生态滤池等。
确保湿地水质经过处理后符合相关水质标准和水生态系统的需求。
5. 水文设施建设:根据湿地的水文特征,建设相应的水文设施,包括湿地排水系统、水位调节设施等,确保湿地水文环境的平稳和适宜。
6. 工程验收与监测:在施工完成后,进行工程质量验收和生态监测工作,确保施工效果符合预期目标。
四、安全与环保措施1. 施工现场安全保护:设立或指定专人负责施工现场的安全管理,加强安全教育和培训,建立安全生产制度,确保施工人员的人身安全。
2. 废弃物处理:在施工过程中,对废弃物进行分类、收集和处理,确保环境不受污染。
3. 湿地生态保护:施工过程中,严禁破坏湿地自然环境和原有生态系统,采取保护措施,妥善处理施工中的生活污水、渗滤液等,保障湿地生态系统的完整性。

第一章水系工程施工方案与技术措施一、编制依据1.根据招标合同文件及招标图纸。
2.根据本企业类似工程施工经验。
3.行用标准和规程规范:SL260《堤防工程施工规范》SL52《水利水电工程土工合成材料应用技术规范》SLFT225《水利水电建设工程验收规程》SD223《水利水电建设工程验收规程》SL239《堤防工程施工质量评定与验收规程》SL17《疏浚工程施工技术规范》SL176《水利水电工程施工质量评定规程》SDJ249《水利水电基本建设单元工程质量等级评定标准》SD128《土方试验规程》SDJ213《碾压土石坝施工技术规范》二、工程概况1.综合说明本项目名称:郑州黄河国家湿地公园2012年建设项目(四标段);项目位置:郑州黄河国家湿地公园。
建设单位:郑州市林业局;工程性质:市政工程。
投标工期56日历天,质量要求达到国家规定“合格”标准。
2.主要工程量挖沟槽土方,共需挖方139320立方米,新开挖水系平均开挖深度为1.8米。
三、施工总流程图四、四、施工准备1.前期准备 本工程进场后,马上进行施工准备,并积极与业主配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动。
组建项目经理部,主要人员全部到位,落实分工协作关系,及职责范围。
组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体规划及措施。
配合设计单位,完成测量控制点的技术交接,校核控制点测量成果,报批监理工程师。
根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养。
2.施工准备阶段2.1开工前准备工作(1)开工前,技术人员、预算员、施工员等熟悉图纸,组织技术交底,提出加工定货单,编制预算材料计划。
(2)组织劳动力、材料、机械设备进场,并搭设临时设施,修筑临时便道,及时落实好施工设备材料、工具等,以确保工程顺利施工。
(3)弃土点落实弃土地点由甲方指定。

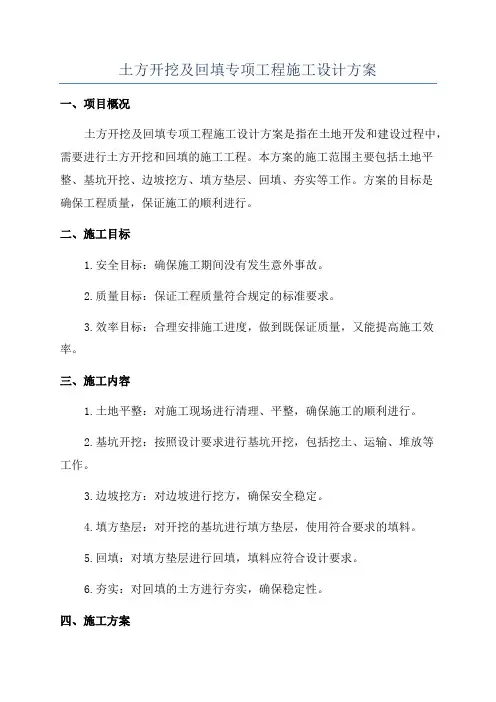

土方开挖及回填专项工程施工设计方案一、项目概况土方开挖及回填专项工程施工设计方案是指在土地开发和建设过程中,需要进行土方开挖和回填的施工工程。
本方案的施工范围主要包括土地平整、基坑开挖、边坡挖方、填方垫层、回填、夯实等工作。
方案的目标是确保工程质量,保证施工的顺利进行。
二、施工目标1.安全目标:确保施工期间没有发生意外事故。
2.质量目标:保证工程质量符合规定的标准要求。
3.效率目标:合理安排施工进度,做到既保证质量,又能提高施工效率。
三、施工内容1.土地平整:对施工现场进行清理、平整,确保施工的顺利进行。
2.基坑开挖:按照设计要求进行基坑开挖,包括挖土、运输、堆放等工作。
3.边坡挖方:对边坡进行挖方,确保安全稳定。
4.填方垫层:对开挖的基坑进行填方垫层,使用符合要求的填料。
5.回填:对填方垫层进行回填,填料应符合设计要求。
6.夯实:对回填的土方进行夯实,确保稳定性。
四、施工方案1.施工前准备:包括施工材料的储备、设备的准备、人员的培训等工作。
2.施工流程:(1)土地平整:清理施工现场,确保施工顺利进行。
(2)基坑开挖:按照设计要求进行基坑开挖,同时进行土方的挖运堆放。
(3)边坡挖方:对边坡进行挖方,确保边坡的稳定。
(4)填方垫层:对开挖的基坑进行填方垫层,使用符合要求的填料进行填方。
(5)回填:对填方垫层进行回填,填料应符合设计要求。
(6)夯实:对回填的土方进行夯实,确保施工品质。
3.安全措施:(1)严格执行施工现场的安全管理制度,确保施工过程中没有发生安全事故。
(2)加强对施工人员的安全培训,提高其安全意识。
(3)在施工现场设置警示标志,提示施工人员注意安全。
(4)合理安排施工进度,避免安全事故的发生。
五、施工要求1.施工质量要求:(1)土方开挖应按照设计要求进行,不得有超挖或不足挖的情况。
(2)填方垫层和回填应使用符合设计要求的填料。
(3)夯实要均匀、密实,能满足工程质量要求。
2.安全要求:(1)施工期间必须遵守有关的安全操作规程。
公园土方填筑施工方案一、工程概况公园土方填筑施工是指对公园项目中的地表土方进行挖掘、运输、填筑等工作,以改变地形、营造地貌、平整场地,并为后续绿化、景观建设提供基础支撑。
本方案将从工程准备、土方开挖、土方运输和填筑四个方面进行详细介绍。
二、工程准备1.编制施工组织设计和安全生产方案,明确施工任务、责任、要求和工期等。
2.确定土方填筑区域的设计要求,包括土方高差、坡度、厚度等。
3.调查土地地质情况,了解土壤类型、承载力和含水情况,为后续土方开挖提供参考。
4.针对填筑区域,开展临时用地拓展和管网迁改工作,确保施工顺利进行。
三、土方开挖1.根据设计要求和实际情况,确定土方开挖的范围和深度,并标明在设计图纸上。
2.采用挖掘机、推土机等大型机械设备进行土方开挖,确保作业效率和质量。
3.应根据土方的特性,采用适当的开挖方法,避免土方塌方和滑坡等事故发生。
4.按照土方开挖的进度,及时清理周边的排水系统,防止水涝和泥石流等灾害。
四、土方运输1.将挖掘出的土方及时清运至外场堆放区,确保施工区域的通行畅顺。
2.使用自卸车、扣篮车等运输工具,根据运输距离和土方的湿度等因素,确定合理的运输方法。
3.运输过程中,应注意避免路面破坏和交通事故,确保土方安全运抵目的地。
4.对于大量的土方运输,可考虑使用输送带等装置进行连续输送,提高运输效率。
五、土方填筑1.按照设计要求和实际情况,确定土方填筑的层次、坡度和压实度等。
2.采用半干压和湿压两种压实方法,分别适用于不同的土方类型和湿度状态。
3.对于填筑过程中出现的大孔、风浮土等问题,应及时予以处理,确保填筑层的整体质量。
4.根据填筑的进度,及时进行地表平整、均匀填筑,避免出现高低差、凹凸不平等现象。
六、施工安全1.制定合理的施工组织设计和安全生产方案,保证人员和设备的安全。
2.工地应设置合理的防护设施,确保施工现场的安全,防止人员和设备的滑倒和坠落事故。
3.对于施工过程中的特殊情况,如恶劣天气、地下管线等隐患,应采取相应的措施进行防范和处理。
生态公园湿地公园建设项目土方工程施工工艺及技术方案1.1土方开挖1.1.1湿地部分现场多为水坑等淤泥地段,对水系区域放线,明确开挖范围,沿现有机耕道路,以“一”字型或“T 字型铺设毛石临时便道,保证车辆通行与机械的操作。
同时进行环湖道路的基础工作,铺设毛石垫层作为临时通道,保证施工现场通道的顺畅,并且连接好电源及水源,做好现场准备工作。
1.1.2因湿地公园所处位置较周围地形较低,且周围是水坑及水渠环绕,土方开挖后,必将出现积水。
使用汽油泵或污水泵进行施工作业时的排水。
保证基础工程的顺利进行。
1.1.3协调指挥部提供临时囤土区域,暂时囤放可施工作,并遵照《建筑工程安全技术规范》的规定进行操作。
如果施工场地内的地面地下或水下发现有管线通过或其他异常物体时,应事先请有关部门协同查清,未查清前,不可动工,以免发生危险或造成其他损失。
1.1.4排水在施工之前排除地面积水,根据施工区地形特点在场地周围挖好排水沟(在山地施工为防山洪,在山坡上方应做截洪沟)。
使场地内排水通畅,而且场外的水也不致流入。
在低洼处或挖湖施工时,除挖好排水沟外,必要时还应加筑E堰或设水堤。
为了排水通畅,排水沟底纵坡不应小于2%,沟的边坡值1:1.5,沟底宽及沟深不小于50cm。
排除地下水一般多采用明沟,引至集水井,并用水泵排出;因为明沟较简单经济。
一般按排水面积和地下水位的高低来安排排水系统,先定出主干渠和集水井的位置,再定支线,但这样的自然地形放到地面上去是较难的;特别是在缺乏永久性地面物的空旷地上,在这种情况下应先在施工图上画方格网,再把方格网放大到地面上,而后把设计地形等高线和方格网的交点一一标到地面上并打桩,桩木上也要标明桩号及施工标高。
堆山时由于土层不断升高,桩木可能被土埋没,所以桩的长度应大于每层填土的高度,土山不高于5m 的,可用长竹竿做标高桩,在桩上把每层的标高定好,不同层可用不同颜色标志,以便识别。
另一种方法是分层放线、分层设置标高桩。
湿地公园土建施工方案1. 引言湿地公园是一种以湿地环境保护为主题,融合游览、休闲和教育功能的公共绿地。
土建施工是湿地公园建设过程中的关键环节,本文将针对湿地公园土建施工方案进行详细介绍。
2. 施工前准备工作2.1 工程规划在进行湿地公园土建施工前,需要进行详细的工程规划。
工程规划应包括场地选择、建筑物布局、道路规划等内容。
在规划过程中,应充分考虑湿地保护和环境保护的因素。
2.2 土地准备在施工前,需要对选定的场地进行土地准备工作。
包括场地的清理、平整和围栏设置等。
同时,还需要进行地质勘测,了解地下水位和土壤情况,以便后续施工。
2.3 材料准备施工前还需要准备相应的施工材料,例如水泥、钢筋、砂石等。
材料的质量应符合相关标准,以确保施工质量。
3. 施工过程3.1 土地平整在准备工作完成后,施工队需要对土地进行平整处理。
这包括清除杂物、填平低洼地和夯实土地等步骤。
平整后的土地能够为后续的建筑物、道路和绿地提供基础。
3.2 建筑物施工湿地公园通常包括会客厅、展览馆、办公楼等建筑物。
建筑物施工包括基础施工、主体施工和装饰施工等阶段。
在施工过程中,需要按照相关建筑规范和设计要求进行施工,确保建筑物的安全和美观。
3.3 道路铺设湿地公园内的道路是游客出行的主要通道,需要进行铺设。
道路铺设应根据规划确定的道路宽度和形式进行,同时还要考虑道路的排水和防滑措施,以保证游客的安全。
3.4 湖泊和河道建设湿地公园通常还包括湖泊和河道的建设。
湖泊和河道的建设要考虑水文环境,确保水质的清洁和水流的顺畅。
建设过程中需要进行挖掘、填筑、防渗、排水等工作。
3.5 绿化工程绿化工程是湿地公园建设中不可缺少的一部分。
绿化工程包括植树、种草、铺草坪等工作。
在绿化过程中,需要选择适应湿地环境的植物,并合理布局,营造出优美的景观效果。
4. 施工管理4.1 施工进度管理在土建施工过程中,需要进行施工进度的管理。
包括制定施工计划、安排施工任务、跟踪进度等。
泾河湿地公园土方施工方案2017年6月22日目录第一章综合说明............................. 错误! 未定义书签编制说明................................ 错误! 未定义书签编制原则. ......................................................... 错误! 未定义书签编制依据. ......................................................... 错误! 未定义书签公司内部相关制度和管理水平........................ 错误! 未定义书签工程各项目标的保证与承诺. .............................................. 错误!未定义书签第二章工程概况............................. 错误! 未定义书签工程基本概况(暂空).......................... 错误! 未定义书签现场自然条件.............................. 错误! 未定义书签施工环境................................ 错误! 未定义书签本工程的主要特点. ..................................................... 错误!未定义书签第三章土方工程的重点难点分析及应对措施.................. 错误! 未定义书签本工程的难点工作............................ 错误! 未定义书签工程重点之一防止扬尘污染....................... 错误! 未定义书签工程重点之二与相关方协调....................... 错误! 未定义书签第四章施工前准备............................. 错误! 未定义书签项目组织管理机构............................ 错误! 未定义书签工程主要人员职责及人员划分........................ 错误! 未定义书签工程准备................................ 错误! 未定义书签第五章土方工程施工方案.......................... 错误! 未定义书签测量、清表.............................. 错误! 未定义书签土方平衡计算.............................. 错误! 未定义书签土方开挖................................ 错误! 未定义书签土方回填................................ 错误! 未定义书签第六章工程质量保证体系及措施. ........................................... 错误! 未定义书签工程质量管理保证体系.......................... 错误! 未定义书签指导原则................................ 错误!未定义书签保证体系正常运转............................ 错误! 未定义书签质量保证的组织措施............................ 错误! 未定义书签第七章安全管理体系及措施........................ 错误! 未定义书签施工安全保证措施............................ 错误! 未定义书签重点环节安全防范保障措施........................ 错误! 未定义书签第八章文明施工的技术组织及环境保护措施.................. 错误! 未定义书签文明施工的技术组织措施......................... 错误! 未定义书签环境保护措施.............................. 错误! 未定义书签人员准备劳动力投入计划......................... 错误! 未定义书签机械设备准备及投入计划机械设备配置计划................... 错误! 未定义书签第十章施工总平面图布置设计. ............................................. 错误! 未定义书签第九章劳动力计划及主要设备材料、构件的用量计划错误! 未定义书签施工现场现状及存在问题......................... 错误! 未定义书签施工总平面布置原则及依据......................... 错误! 未定义书签临时设施平面布置............................ 错误! 未定义书签第十一章施工单位与建设单位、设计、监理的协调配合与管理 ........... 错误! 未定义书签与招标单位(建设单位)的配合与协调.................... 错误! 未定义书签与设计单位的协调配合措施......................... 错误! 未定义书签与监理单位的协调配合措施......................... 错误! 未定义书签与政府及其它部门有关部门协调....................... 错误! 未定义书签第十二章制定紧急情况的应急预案. ........................................... 错误! 未定义书签紧急情况应急处理领导小组......................... 错误! 未定义书签紧急情况的监测与预警........................... 错误! 未定义书签紧急情况信息的收集、分析、报告、通报制度................. 错误! 未定义书签紧急情况应急处理技术及应急处理方案.................... 错误! 未定义书签紧急情况预防、现场控制......................... 错误! 未定义书签应急物资及装备. ..................................................... 错误! 未定义书签紧急情况应急处理专业队伍的建设和培训.................. 错误! 未定义书签第一章综合说明编制说明本施工方案根据现场已具有的施工条件,对土方施工过程进行工程质量、工期、安全、文明施工、服务与协调等方面进行管控,特别是关于质量、工期等工作进行统一管理的计划,以期高质量、高效率的全面履行我公司作为承包商的职责。
南安市蓝溪湿地公园(码头区)及景观桥工程土方开挖及回填专项施工方案编制人:技术负责人:审批人:编制单位:福建中亚建筑工程有限公司编制日期: 2013年03月02日目录第一章编制依据 (2)第二章工程概况 (3)一、工程概况 (3)二、施工特点 (3)(一)码头区景观工程 (3)(二)码头区路灯及音响工程 (8)(三)园林绿化 (8)(四)景观桥 (9)三、工期要求 (13)四、建设地点及环境特征 (13)五、参建单位 (14)第三章土方开挖专项施工方案 (15)一、施工说明 (15)二、施工准备 (15)三、主要施工方法 (17)四、施工操作时必须注意以下事项: (19)五、雨季、冬季施工 (19)六、质量通病控制方法 (19)第四章土方回填专项施工方案 (20)第五章工程质量及安全文明等施工措施 (23)一、质量保证措施 (23)二、确保安全生产的技术组织措施 (24)三、确保文明施工的技术组织措施 (24)四、地上、地下管线及道路和绿化带的保护措施 (26)第六章、应急预案 (26)一、现场可能发生事故的环节 (26)二、预防措施 (26)三、应急预案工作流程图 (27)四、基坑安全处理措施 (27)第一章编制依据本土方开挖专项施工方案的编制是以我公司现有的施工技术力量和历年来的施工经验为基点,统筹考虑土方开挖存在的施工方案,施工工艺,现场布置。
主要编制依据如下所示:1、招投标文件、中标通知书、施工合同;2、设计文件及地质勘察报告3、现场实际踏勘所了解的情况;4、《建筑地基基础工程施工质量验收规范》(GB50202-2011)5、建筑机械使用安全技术规程(JGJ33—2001)6、《建筑边坡工程技术规范》(GB50330-2002)7、《建筑与市政降水工程技术规范》(JGJ/T111—1998)8、《建筑基坑支护技术规程》(JGJ120—1999)9、《建筑施工安全检查标准》(JGJ59—1999)第二章工程概况一、工程概况南安市蓝溪湿地公园(码头区)及景观桥工程总建筑面积约7000平方米;景观桥长80米,单跨跨度19米,合同总造价为5435000元。
蓝溪湿地公园(码头区)及景观桥工程土方开挖及回填专项施工方案编制人:技术负责人:审批人:编制单位:编制日期:目录第一章编制依据 (3)第二章工程概况 (4)一、工程概况 (4)二、施工特点 (4)(一)码头区景观工程 (4)(二)码头区路灯及音响工程 (9)(三)园林绿化 (9)(四)景观桥 (10)三、工期要求 (14)四、建设地点及环境特征 (14)五、参建单位 (15)第三章土方开挖专项施工方案 (16)一、施工说明 (16)二、施工准备 (17)三、主要施工方法 (19)四、施工操作时必须注意以下事项: (20)五、雨季、冬季施工 (20)六、质量通病控制方法 (21)第四章土方回填专项施工方案 (22)第五章工程质量及安全文明等施工措施 (25)一、质量保证措施 (25)二、确保安全生产的技术组织措施 (25)三、确保文明施工的技术组织措施 (26)四、地上、地下管线及道路和绿化带的保护措施 (27)第六章、应急预案 (28)一、现场可能发生事故的环节 (28)二、预防措施 (28)三、应急预案工作流程图 (28)四、基坑安全处理措施 (29)第一章编制依据本土方开挖专项施工方案的编制是以我公司现有的施工技术力量和历年来的施工经验为基点,统筹考虑土方开挖存在的施工方案,施工工艺,现场布置。
主要编制依据如下所示:1、招投标文件、中标通知书、施工合同;2、设计文件及地质勘察报告3、现场实际踏勘所了解的情况;4、《建筑地基基础工程施工质量验收规范》(GB50202-2011)5、建筑机械使用安全技术规程(JGJ33-2001)6、《建筑边坡工程技术规范》(GB50330-2002)7、《建筑与市政降水工程技术规范》(JGJ/T111-1998)8、《建筑基坑支护技术规程》(JGJ120-1999)9、《建筑施工安全检查标准》(JGJ59-1999)第二章工程概况一、工程概况南安市蓝溪湿地公园(码头区)及景观桥工程总建筑面积约7000平方米;景观桥长80米,单跨跨度19米,合同总造价为5435000元。
南安市蓝溪湿地公园(码头区)及景观桥工程位于南安市,本工程的景观桥位于蓝溪与西溪交汇处。
桥梁跨越蓝溪,是南安市蓝溪滨水绿地内的重要交通和景观节点。
通过人行桥,将河滨路商业设施的人流吸引到公园中。
桥梁采用普通钢筋混凝土箱梁桥,桥梁全长60.14m。
二、施工特点(一)码头区景观工程1、人行道工程本工程人行道共分为三部分组成,三部分分别为人行道、路牙、挡墙砖砌体组成,施工特点分别如下所示:1.1、人行道施工特点本工程人行道宽为4m采用面层为600×300×80厚灰色石板条(细凿面)+250厚6%水泥稳定层(碎石)+ 60mm厚粗砂垫层+园路土基整理路床,缝宽20mm(黄沙内掺草籽填孔扫缝)。
1.2、路牙铺设施工特点路牙铺设采用600×300×200厚603#石板条+用1:3水泥砂浆勾缝缝宽为5mm+路牙鹅卵石自然摆放,保证无障碍贯通。
1.3、挡墙砖砌筑施工特点挡墙砖砌体浆砌块料采用MU7.5实心非粘土砖M5水泥浆砌,水泥砂浆抹面+100厚C20素混凝土垫层+素土夯实(密实度要求大于95%)。
2、桥头广场、码头广场2.1、桥头广场施工特点桥头广场采用50厚灰色烧毛面花岗岩(碎拼)铺地,稳定层采用220厚6%水泥稳定层(碎石),垫层采用40mm厚粗砂垫层。
路牙铺设采用30厚1:3水泥砂浆铺砌50厚600*300中灰色烧毛面花岗岩平侧石。
2.2、码头广场施工特点码头广场园路分别采用三种面层铺地,分别如下所示:2.2.1、采用30厚250*800中灰色烧毛面花岗岩(碎拼)铺地+稳定层采用220厚6%水泥稳定层(碎石)砾石+垫层采用40mm厚粗砂垫层。
2.2.2、采用50厚300*600中灰色烧毛面花岗岩(碎拼)铺地+ 稳定层220厚6%水泥稳定层(碎石)+垫层采用 40mm厚粗砂垫层。
2.2.3、采用50厚600*300深灰色荔枝面花岗岩铺地+稳定层采用220厚6%水泥稳定层(碎石)+垫层采用40mm厚粗砂垫层。
路牙铺设采用30厚1:2水泥砂浆浆砌筑50厚600*300(mm)深灰色荔枝面花岗岩平侧石+230厚6%水泥稳定层(碎石)。
3、人行区域道路广场主要地面设计要求3.1、铺地材料必须选用优质的石材进行制作,要求色泽均匀,结晶状好,加工精准,异形加工必须符合图纸要求。
3.2、级配碎石层压实度不应小于93%(重击实标准),素土压实度不应小于90%(重击实标准)。
人行区域道路广场如位于明浜、暗浜等地基较差的区域需进行地基加固措施,具体加固措施依现场情况确定。
3.3、人行区域道路广场每隔20m左右,素混凝土基层设置8~12宽胀缝一道,内填缝板,其正上方面层留缝10~15,内填缝料。
胀缝应设置在铺装面料接缝处,以保持铺装面层的美观性。
人行道路、广场素混凝土基层每隔6*6米设置3~8宽缩缝一道,内填缝料,其正上方面层不再另行设缝。
4、码头区楼梯A、码头区楼梯B4.1、码头区楼梯A码头区楼梯A主要由石材台阶面、栏杆扶手、混凝土挡墙墙身及压顶、石材墙面组成。
结构特点分别如下所示:4.1.1、石材台阶面①、高程12.500~13.550m范围内的踏步采用150mm厚400*1500深灰色烧面花岗岩踏步+非泵送商品混凝土C30台阶(碎石)+ 100厚C15非泵送。
②、石高程13.550m处的休息平台采用30mm厚深灰色烧毛面花岗岩1500*400 +30厚1:3水泥砂浆+钢筋混凝土层+100厚C15素混凝土。
③、高程13.550~14.750m范围内的踏步采用150mm厚400*1500深灰色烧毛面花岗岩踏步+非泵送商品混凝土C30台阶(碎石)+ 100厚C15非泵送。
④、高程14.750m处的休息平台采用50mm厚花岗岩面层+40厚粗砂垫层+220厚6%水泥碎石层。
4.1.2、栏杆扶手栏杆扶手固定在预埋在钢筋混凝土墙体10*15*15,4⊙8,L=340的预埋件上,栏杆采用8厚25宽@1200亚光不锈钢扁钢,扶手采用4厚Φ50亚光不锈钢扶手。
4.1.3、混凝土挡墙墙身及压顶混凝土挡墙墙身结构形式为现浇钢筋混凝土墙身。
压顶采用30mm厚1:2水泥砂浆铺砌中灰色烧毛面花岗岩压顶120厚1200*400(菱形)。
4.1.4、石材墙面石材墙面南面采用25厚1200*690中灰色烧面花岗岩(干挂),北面共采取两种不同规格厚度的花岗岩干挂分别是50厚1200*645中灰色凿毛花岗岩干挂占北面石材墙面的30%;另一种采用25厚1200*645中灰色烧毛花岗岩干挂占北面石材墙面的70%。
4.2、码头区楼梯B码头区楼梯B 主要由石材台阶面、栏杆扶手、花台、花池墙、台阶侧矮栏、挡墙混凝土压顶、石材墙面、硬木扶手带栏杆、栏板组成。
结构特点分别如下所示:4.2.1、石材台阶面①、高程12.500~13.550m范围内的踏步采用150mm厚400*1500深灰色烧面花岗岩踏步+非泵送商品混凝土C30台阶(碎石)+ 100厚C15非泵送。
②、石高程13.550m处的休息平台采用30mm厚深灰色烧毛面花岗岩1500*400+30厚1:3水泥砂浆+钢筋混凝土层+100厚C15素混凝土。
③、高程13.550~14.750m范围内的踏步采用150mm厚1500*430深灰色烧毛面花岗岩踏步+非泵送商品混凝土C30台阶(碎石)+ 100厚C15非泵送。
④、高程14.750m处的休息平台采用50mm厚花岗岩面层+40厚粗砂垫层+220厚6%水泥碎石层。
4.2.2、栏杆扶手扶手采用4厚Φ50亚光不锈钢扶手。
4.2.3、混凝土挡墙墙身及压顶混凝土挡墙墙身结构形式为现浇钢筋混凝土墙身。
压顶采用30mm厚1:2水泥砂浆铺砌中灰色烧毛面花岗岩压顶120厚1200*400(菱形)。
4.2.4、石材墙面石材墙面共采取两种不同规格厚度的花岗岩干挂分别是50厚1200*645中灰色凿毛花岗岩干挂占北面石材墙面的30%;另一种采用25厚1200*645中灰色烧毛花岗岩干挂占北面石材墙面的70%。
5、亲水平台5.1、硬木扶手带栏杆、栏板亲水平台采用1.05米高的安全栏杆,扶手采用防腐木扶手(刷清漆),栏杆柱采用5厚60*60工字钢栏杆柱1.2米一根,Φ8钢管@150mm防护,@500角钢固定。
5.2、防腐木地板底层采用人工铺装厚度为15cm的碎石底层,垫层采用C15商品混凝土垫层,100*100木龙骨与C15混凝土底层用50*75角钢连接,50厚防腐木地板,铺在100*100木龙骨上,木地板油漆采用底油、刮腻子、油色、漆片两遍、水晶地板漆两遍工艺完成。
6、挡土墙工程本工程挡土墙共为:挡土墙一、挡土墙二、挡土墙三、挡土墙四、挡土墙五、挡土墙六,挡土墙a。
挡土墙结构形式为C30现浇混凝土挡墙墙身,100厚C15非泵送商品混凝土垫层。
伸缩缝采用安装沥青麻丝伸缩缝,挡墙混凝土压顶采用30mm厚1:2水泥砂浆铺砌中灰色烧毛面花岗岩压顶120厚1200*400。
石材墙面采用1200*645中灰色烧面花冈岩(干挂)。
施工注意事项如下所示:6.1、根据设计图纸及地质勘查报告可知挡土墙基础需埋至粉质粘土层,地基承载力特征值为130Kpa。
或埋至中砂层,地基承载力特征值180Kpa。
如未到上述土层,需挖至该层用级配碎石分层夯实至基底,压实系数大于0.95。
6.2、挡土墙混凝土浇筑采用强度等级为C30混凝土。
6.3、挡土墙基础钢筋保护层为40mm,梁柱钢筋保护层为30mm,板钢筋保护层为20mm。
6.4、为排出墙后积水,须设置泄水孔,孔眼尺寸位⊙100左右,孔眼间距2~3m设置。
为防止泄水孔堵塞,在泄水孔进口处设置反滤层,反滤层采用透水性材料:如鹅卵石、砂砾石等,为防积水渗入基础,需在最低泄水孔下部夯填至少300厚的粘土隔水层。
6.5、岸后填土分层夯实,填土质量粉质粘土干密度不小于16.5KN/m³;粘土加石干密度不小于19.0KN/m³。
6.6、挡土墙每隔15m-20m设置伸缩缝一道,缝宽2cm,缝内填柔性材料。
7、栏杆一、栏杆二栏杆工程采用100厚C15非泵送商品混凝土垫层,现浇混凝土挡墙墙身C30非泵送商品混凝土现浇砼挡土墙,压顶采用30mm厚1:2水泥砂浆铺砌中灰色烧毛面花岗岩压顶120厚1200*400。
石材墙面采用1200*645中灰色烧面花冈岩(干挂)。
8、木栈道木栈道宽3m,采用1500×150×50深棕色防腐木面板(缝隙5),铺在80×100宽木龙骨上,采用⊙30盲道钉固定,木龙骨与基层(100*100*30素砼垫块@600)采用50*75角钢连接,垫层采用100厚C15素砼垫层+150厚碎石垫层。
