设备调试、试运行方案设备调试和试运行方案为了确保设备的正常运行,我们需要对仪表、电机、照明系统和接地进行测试和调试。
在各分项调试合格后,我们将进行联合试运行。
1.调试方法首先,我们需要检查所有照明配电柜是否已全部切断电源,然后检查各灯具是否测试合格并接线准确。
接下来,我们将本工程按系统和按照明配电箱控制的区域分成各自独立的调试区域。
调试从上到下,逐层逐区域进行。
我们选择A、B塔顶层最西端的照明配电箱,先引入临时电源,把该照明配电箱进线开关断开,且把正式进线先拆除,接着接上临时电源,送上电源,先打开箱内1路照明控制开关,再开启相关的照明灯具,正常后,打开另一路照明控制开关。
接着逐步打开照明配电箱内的全部开关。
然后采用相同的方法进行调试第二个照明配电箱,逐步调试完顶层的所有照明配电箱,再往下层调试,采用相同的方法直至所有的照明配电箱全部调试完。
照明系统每2小时用电压表和电流表测量电源电压、负荷电流,公建试运行24小时,住宅部分运行8小时。
调试中逐个检查插座接线是否正确,开关控制灯具是否灵活、准确,控制顺序是否相对应,并随时观察灯具发光是否正常,导线发热是否有异常,发现问题及时查找原因进行整改,并作好记录。
2.电气动力系统调试在电气动力系统调试中,我们需要确保各种用电设备安装完毕并已经过绝缘测试合格,相关管线敷设完并已经过绝缘测试合格,配电控制箱已经安装完并已通过绝缘测试,桥架、电缆敷设完毕,电缆绝缘测试合格,母线敷设完毕,绝缘测试合格,配电箱、柜安装完毕,绝缘测试合格,各种高低压配电柜安装完毕,测试合格。
调试方法是先检查所有动力配电柜是否已全部切断电源,然后检查各动力配件组成部分如母线、电缆、电动机等,是否测试合格并接线准确。
接下来,我们将本工程按系统和按配电箱控制的区域分成各自独立的调试区域。
3.电机系统调试电机调试运行步骤包括单机检查校验、线路绝缘摇测、控制回路接线、电机性能检查、接线、设备调整、供电回路电源电压测量、电机接线情况检查、单机无荷载启动、单机带荷载启动和数据记录。
电气工程主机泵安装及联合试运行方案一、方案概述本方案是针对主机泵的安装及联合试运行的一套操作步骤和控制措施的规定,旨在确保主机泵的正常运行以及联合试运行的顺利进行。
二、安装步骤1.安装前的准备工作(1)确定施工方案,编制详细的施工计划,并安排专业施工人员。
(2)核对主机泵的型号、规格和技术参数,确保与施工方案相符。
(3)组织人员进行安全教育,确保所有人员遵守安全生产规定,佩戴个人防护装备。
2.主机泵安装(1)根据施工图纸要求、现场条件,确定设备堆放位置。
(2)进行基础施工,确保基础平整、坚实。
(3)安装主机泵,根据设备安装图和相关标准进行操作,确保设备的稳固和安全。
(4)进行设备的连接,包括电气连接、管道连接等。
(5)安装完成后,检查设备的连接是否紧固,是否存在松动等异常情况。
3.调试工作(1)进行设备的试运转,确保设备运行正常。
(2)对设备进行负荷试验,调整设备的参数,确保设备能够满足设计要求。
(3)对设备进行安全防护装置的测试,确保设备安全可靠。
三、联合试运行步骤1.系统调试(1)进行设备的系统测试,以确保各设备能够正常协同工作。
(2)检查设备间的连接,包括电气连接、液压连接等,确保连接安全可靠。
(3)对设备进行状态监测,确保设备运行参数正常。
2.联合试运行(1)对主机泵进行单机运行测试,确保其运行正常。
(2)根据相关工艺要求,进行联合试运行,测试系统在不同工况下的运行情况。
(3)记录测试数据,包括设备运行参数、各设备间的协同工作情况等。
(4)根据测试结果,进行必要的调整和优化,确保系统运行稳定可靠。
四、安全措施1.在安装过程中,严格遵守安全操作规程,确保人员的人身安全以及设备的完好。
2.对设备进行电气测试和绝缘检测,确保设备的电气安全性能符合要求。
3.设备安装完成后,进行运动部件的润滑和保养,确保设备的正常运行。
4.进行联合试运行时,设备操作人员需经过专业培训,熟悉设备操作和紧急处理措施。

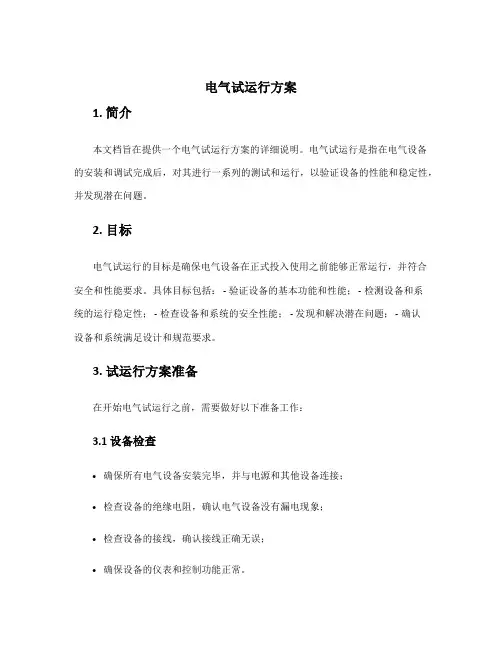

电气试运行方案1. 简介本文档旨在提供一个电气试运行方案的详细说明。
电气试运行是指在电气设备的安装和调试完成后,对其进行一系列的测试和运行,以验证设备的性能和稳定性,并发现潜在问题。
2. 目标电气试运行的目标是确保电气设备在正式投入使用之前能够正常运行,并符合安全和性能要求。
具体目标包括: - 验证设备的基本功能和性能; - 检测设备和系统的运行稳定性; - 检查设备和系统的安全性能; - 发现和解决潜在问题; - 确认设备和系统满足设计和规范要求。
3. 试运行方案准备在开始电气试运行之前,需要做好以下准备工作:3.1 设备检查•确保所有电气设备安装完毕,并与电源和其他设备连接;•检查设备的绝缘电阻,确认电气设备没有漏电现象;•检查设备的接线,确认接线正确无误;•确保设备的仪表和控制功能正常。
3.2 样品准备•准备合适的电气样品,以模拟实际运行场景;•确保样品符合实际需求,能够验证设备的功能和性能;•进行合适的样品标识,并记录相关信息。
3.3 测试设备准备•确保所有测试设备和仪器都处于正常工作状态;•校准测试设备,以确保测试结果的准确性;•准备必要的测试工具和辅助设备。
4. 试运行步骤完成上述准备工作后,可以开始进行电气试运行。
试运行步骤包括以下几个阶段:4.1 开机测试•逐一启动各个设备,并记录启动时间和过程中的异常情况;•检查各个设备的电流、电压等基本参数,确认设备正常运行;•检查各个设备的仪表和控制功能,确认功能正常。
4.2 运行测试•进行设备的运行测试,包括正常运行、异常运行和紧急停机等情况;•对设备进行负载测试和性能测试,验证设备的承载能力和稳定性;•记录测试数据,包括电流、电压、功率、温度等参数。
4.3 安全性能测试•检查设备的接地和绝缘,确保设备安全可靠;•进行漏电保护测试,验证漏电保护功能;•对设备进行过载保护、短路保护和过压保护等测试。
4.4 故障测试•模拟设备故障,测试设备的故障保护和恢复功能;•验证设备的故障诊断和故障报警功能;•记录故障发生时间、故障原因和故障恢复时间。
电力工程调试及试运行方案一、调试准备工作1. 实施单位需确定调试工程师及试运行工程师,组织调试及试运行工作小组,配备足够的检测仪器、设备和试验工具。
2. 确定调试时间和地点,提前通知相关人员并做好相关的人员安排和协调工作。
3. 制定调试及试运行前的安全技术交底和应急预案,做好相关的安全防护措施。
4. 对调试设备进行全面检查,确保设备和仪器的正常运行和全面准备。
二、调试工作内容1. 确认电气设备的连接方式、电气接线和接地是否符合设计要求,以及有无短路或接地故障。
2. 检查变压器、发电机、开关设备、断路器、隔离开关以及其他电气设备的运行状态和运行参数,确保设备的正常运行和安全。
3. 对电力系统进行电气保护及自动装置的调试,确保电力系统在各种故障条件下正常可靠地运行。
4. 对发电机、变压器、开关设备、配电设备等进行电气参数、机械运行参数的全面检测,并记录有关数据。
5. 对负荷电气设备的调试,确保电力系统在各种负荷情况下能够正常稳定地供电。
6. 对电力设备的运行参数进行监测和测试,确保各种参数符合设计要求。
三、试运行工作内容1. 确认电力系统各个设备在正常负荷和过载情况下的运行特性及限值,对发电机、变压器、开关设备、断路器以及其他电气设备进行试运行测试。
2. 对电力系统进行短路试验,验证保护及自动装置的可靠性和准确性,确保各种故障情况下的电力系统能够快速可靠地保护和自动切除故障。
3. 在电力系统各项参数正常的情况下进行负荷试运行,验证电力系统在各种负荷条件下的运行可靠性和稳定性。
4. 对电力系统进行运行条件下的故障模拟试验,验证保护及自动装置的可靠性和快速性。
5. 对电力系统进行环境适应性试运行,验证设备在各种环境条件下的运行性能及可靠性。
四、试运行后的工作1. 在试运行结束后,将试运行过程中收集到的各种技术资料和数据进行整理和分析,评估电力系统的运行情况及设备的运行状态。
2. 对试运行过程中设备的运行参数、运行状态进行全面检查,做好试运行工作的总结和相关记录,提出合理的改进意见。
送电试车及试运行方案第一篇:送电试车及试运行方案送电试车及试运行低压动力电路经过上述一系列的安装、导线敷设、测试和接线后,已经基本完毕,并且具备了试车条件。
试车有三个内容,一是要送电,二是试车,三是试运行,其中试车又包括单机空载、单机负载试车、联动空载及负载试车。
试车是安装工程中一项重要的工作,稍微疏忽将会酿成大错,前功尽弃,使前段安装毁于一旦。
因此,必须做好准备工作和组织工作,使试车有条不紊的进行,力求一次合闸试车成功。
一、送电试车及运行的条件1)所有电气设备、元件、材料已经检查、试验、测试、调整,负荷规范和设计要求,且资料齐全,记录完整。
合格证、说明书及型式试验报告真实可靠。
2)所有电气设备、元件、材料已安装完毕,经质检人员检查符合施工验收规范的要求,且资料齐全、记录完整。
不合格项已经收复验收合格。
3)送电试车及试运行的准备工作已完毕,已编制送电试车及试运行方案,并经审批可行,已发至相关人员。
4)人员已到位,各种调试用的仪表及设备已到位且在检定周期以内。
5)送电试车及试运行已通知建设单位,建设单位相关人员已到位,监理工程师已批准。
二、准备工作及要求1)组织学习图样、资料、说明书等技术文件;对照系统图核对主要设备的规格、型号、回路个数、负荷性质及类别、起动方式、容量等;补设各种标志、标牌、信号指示等,清除电动机外壳上及其他电器上的杂物灰迹。
2)测量和检查所有回路和电气设备的绝缘电阻,并清除临时送电及调试时的带电部分的短接线及各种对送电及试车有影响或危害的障碍物、杂物等。
测量系统的接地电阻应符合要求。
3)巡回检查所有的电气线路,包括架空、地下、沟内、管路、柜内外、电气设备接线端及其接线,应正确无误,并与图样相符;恢复所有在测试调整时的临时拆开的接线与线头,使之处于正常状态,并检查所有触电、触头、端子有无松动、脱离现象并处理之。
有否漏油现象。
4)再次对系统控制、保护与信号回路进行空投操作试验,动作及显示应正确;所有设备、元件的可动部分应动作灵活可靠,触头分合明确,接触紧密,压力适中,分断是隔离电阻无穷大,闭合式接触电阻近似为零。

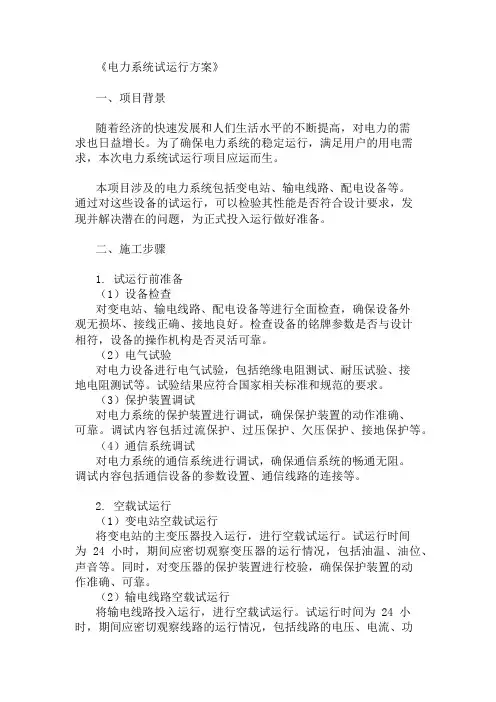

《电力系统试运行方案》一、项目背景随着经济的快速发展和人们生活水平的不断提高,对电力的需求也日益增长。
为了确保电力系统的稳定运行,满足用户的用电需求,本次电力系统试运行项目应运而生。
本项目涉及的电力系统包括变电站、输电线路、配电设备等。
通过对这些设备的试运行,可以检验其性能是否符合设计要求,发现并解决潜在的问题,为正式投入运行做好准备。
二、施工步骤1. 试运行前准备(1)设备检查对变电站、输电线路、配电设备等进行全面检查,确保设备外观无损坏、接线正确、接地良好。
检查设备的铭牌参数是否与设计相符,设备的操作机构是否灵活可靠。
(2)电气试验对电力设备进行电气试验,包括绝缘电阻测试、耐压试验、接地电阻测试等。
试验结果应符合国家相关标准和规范的要求。
(3)保护装置调试对电力系统的保护装置进行调试,确保保护装置的动作准确、可靠。
调试内容包括过流保护、过压保护、欠压保护、接地保护等。
(4)通信系统调试对电力系统的通信系统进行调试,确保通信系统的畅通无阻。
调试内容包括通信设备的参数设置、通信线路的连接等。
2. 空载试运行(1)变电站空载试运行将变电站的主变压器投入运行,进行空载试运行。
试运行时间为 24 小时,期间应密切观察变压器的运行情况,包括油温、油位、声音等。
同时,对变压器的保护装置进行校验,确保保护装置的动作准确、可靠。
(2)输电线路空载试运行将输电线路投入运行,进行空载试运行。
试运行时间为 24 小时,期间应密切观察线路的运行情况,包括线路的电压、电流、功率因数等。
同时,对线路的保护装置进行校验,确保保护装置的动作准确、可靠。
(3)配电设备空载试运行将配电设备投入运行,进行空载试运行。
试运行时间为 24 小时,期间应密切观察配电设备的运行情况,包括设备的电压、电流、功率因数等。
同时,对配电设备的保护装置进行校验,确保保护装置的动作准确、可靠。
3. 负载试运行(1)逐步增加负载在空载试运行合格后,逐步增加负载,对电力系统进行负载试运行。
电气系统送电试运行方案编制:审核:批准:XXXX年XX月XX日目录第一章编制依据及说明 (1)第二章工程概况 (1)第三章组织机构 (2)第四章人员及机具配置 (2)第五章送电措施 (7)第六章安全用电措施 (8)第一章编制依据及说明一、编制依据及说明1、根据招标文件,施工合同及图纸等电气安装工程文件。
2、国家有关现行设计规范、施工及验收规范、操作规程、标准图集和质量检验评定标准:《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006《建筑电气工程施工质量验收规范》 GB50303-2002《电气装置安装工程电气设备交接试验标准》 GB50150-2006《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-923、国家在施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
第二章工程概况一、工程概况简介1、本工程为XXXX建设、设计、监理单位:XXXXX工程特征:本工程占地面积约XX亩,敷设范围广、地势复杂,安装难度较大。
工程工期:自接到招标人开工通知后XX个日历天内二、用电设备负荷本工程主要包含XX及外网用电负荷,均属于三级负荷。
整个场区规划用电设计总负荷为XXKW,配置变压器总容量为XXKVA,共分XX个变电站为场区供电,每处变电站附近设置发电机房作为备用发电设备。
第三章组织机构一、组织结构图送电过程以电气专业技术负责人为总指挥,现场施工班组配合逐个配电箱进行送电。
第四章人员、工具及机具配置一、人员组织1、安排送电和配合用工数量①施工班组专业电工:4人,配合总指挥进行送电②施工班组其他辅助人员:4人2、其他专业人员①现场专职安全员:2人二、工具及机具三、送电日期:XXXX年XX月XX日至XXXX年XX月XX日第五章送电措施一、主干线回路及配电箱绝缘测试1、按系统图进行校对线路,检查接线的正确性、安全性。
2、进行绝缘值的测试并做好测试记录。
3、送电,采用万用表进行电压测试,检查相位,挂好警告牌4、配电箱内全部电器安装完毕后,用500V兆欧表对线路进行绝缘电阻测试。

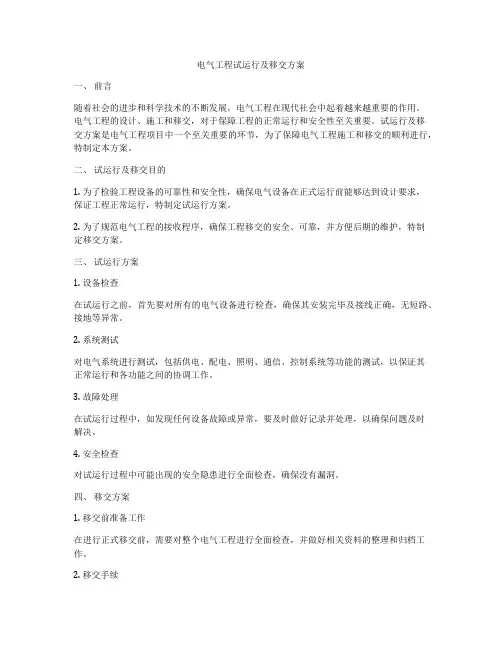

电气工程试运行及移交方案一、前言随着社会的进步和科学技术的不断发展,电气工程在现代社会中起着越来越重要的作用。
电气工程的设计、施工和移交,对于保障工程的正常运行和安全性至关重要。
试运行及移交方案是电气工程项目中一个至关重要的环节,为了保障电气工程施工和移交的顺利进行,特制定本方案。
二、试运行及移交目的1. 为了检验工程设备的可靠性和安全性,确保电气设备在正式运行前能够达到设计要求,保证工程正常运行,特制定试运行方案。
2. 为了规范电气工程的接收程序,确保工程移交的安全、可靠,并方便后期的维护,特制定移交方案。
三、试运行方案1. 设备检查在试运行之前,首先要对所有的电气设备进行检查,确保其安装完毕及接线正确,无短路、接地等异常。
2. 系统测试对电气系统进行测试,包括供电、配电、照明、通信、控制系统等功能的测试,以保证其正常运行和各功能之间的协调工作。
3. 故障处理在试运行过程中,如发现任何设备故障或异常,要及时做好记录并处理,以确保问题及时解决。
4. 安全检查对试运行过程中可能出现的安全隐患进行全面检查,确保没有漏洞。
四、移交方案1. 移交前准备工作在进行正式移交前,需要对整个电气工程进行全面检查,并做好相关资料的整理和归档工作。
2. 移交手续进行电气工程的正式移交手续,包括移交记录、工程资料、相关证书等。
3. 移交验收相关部门对移交的电气工程进行验收,确保工程移交合格。
4. 移交后维护移交后需做好维护工作,确保工程设备的正常运行。
五、注意事项1. 试运行及移交过程中,应确保严格遵守相关安全规定,保证工作人员和设备的安全。
2. 试运行及移交过程中,需配合相关部门做好相关文件的备案工作,确保工程移交的合法合规。
3. 试运行及移交过程中,需确保与现场其他工作的协调配合,避免造成不必要的影响。
4. 试运行及移交过程中,需做好与相关部门的沟通工作,确保工程移交的顺利进行。
六、结束语电气工程的试运行及移交是一个复杂的环节,需要相关部门的协作配合,以确保工程设备的安全、可靠,方便后期的维护和管理。

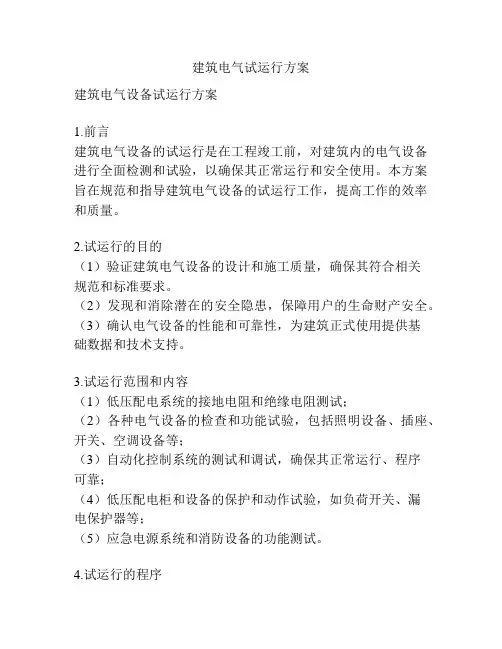

建筑电气试运行方案建筑电气设备试运行方案1.前言建筑电气设备的试运行是在工程竣工前,对建筑内的电气设备进行全面检测和试验,以确保其正常运行和安全使用。
本方案旨在规范和指导建筑电气设备的试运行工作,提高工作的效率和质量。
2.试运行的目的(1)验证建筑电气设备的设计和施工质量,确保其符合相关规范和标准要求。
(2)发现和消除潜在的安全隐患,保障用户的生命财产安全。
(3)确认电气设备的性能和可靠性,为建筑正式使用提供基础数据和技术支持。
3.试运行范围和内容(1)低压配电系统的接地电阻和绝缘电阻测试;(2)各种电气设备的检查和功能试验,包括照明设备、插座、开关、空调设备等;(3)自动化控制系统的测试和调试,确保其正常运行、程序可靠;(4)低压配电柜和设备的保护和动作试验,如负荷开关、漏电保护器等;(5)应急电源系统和消防设备的功能测试。
4.试运行的程序(1)组织和协调相关人员,明确各项试运行任务和工作时间;(2)准备试运行所需的测试设备和工具,包括测试仪器、电源和安全防护装备等;(3)依据设计文件和相关规范要求,检查和测试电气设备的绝缘阻抗、接地电阻、开关柜及设备的保护动作等;(4)对各种电气设备进行功能和性能试验,检查其运行是否正常、稳定;(5)检验自动化控制系统的运行程序和各部分设备的协调性;(6)针对试运行过程中发现的问题和不足,提出整改措施和要求;(7)编制试运行报告,对试运行工作进行总结和评估。
5.试运行的安全措施(1)试运行人员必须熟悉相关规范和标准,具备相关的电气工作证书和技术培训合格证明;(2)在试运行过程中,必须按照相关安全规定和程序操作,保证人身安全和设备正常运行;(3)试运行人员必须戴好安全帽、工作服和绝缘手套等个人防护装备,保证安全工作;(4)试运行人员必须熟悉紧急处理措施,能够在突发事故中做出正确反应和处理。
6.试运行的质量控制(1)严格按照规范和标准要求进行试运行,确保各项测试和试验工作的准确性和可靠性;(2)设备试运行人员必须持相关证书和培训合格证明,具备一定的工作经验和能力;(3)建立试运行档案,记录各项试运行数据和问题,为后期维护和管理提供参考依据;(4)根据试运行结果和报告,对试运行工作进行总结评估,提出改进和优化措施。
供电系统工程整套启动调试、试验及运行1、测试、检验和验收本公司按照合同进度要求负责每个阶段的测试和检验,使系统满足合同的各项要求。
在进场准备完成系统各阶段的测试检验内容、标准、程序方法验收证书格式等文件,提交业主和监理审查通过,并作为各项检测验收的主要依据。
各项测试均应有测试报告及双方签署验收合格证书。
业主代表和监理将出席本投标人提供的主要系统设备各阶段的测试,包括内容、时间、地点,并应尽可能将有关测试安排在一起,确保试验能按计划进行。
本投标人就保证通过各阶段的各项测试,确保系统按原定计划完成。
在系统各阶段测试检验中若发现本投标人提供的设备故障,本投标人立即给予更换,所发生的费用由投标人负责。
1.1.分项工程检验及转序程序流程图各专业施工班组完成分项工程施工经自检合格,由区域施工员抽测部分检验数据证实该分项工程质量符合规定要求,填写相应检验记录和分项工程质量等级检验评定表,评定该分项工程质量等级。
项目部质检员实施专检,复核相应质量数据,确认该分项工程符合质量等级合格(或优良),在分项工程质量等级检验评定表上核定质量等级。
工序报验:分项工程经自检、专检证实质量符合规定要求,项目专业施工负责人填写”工序报验单”并附相应检验记录和分项工程质量等级检验评定表,报工程监理。
经监理核检合格并在工序报验单上签字确认的分项工程可转序施工。
1.2.分部(单位)工程检验流程图全,写分部工程质量等级检验评定表报项目质量部,质量部负责人组织专检证实质量等级合格(或优良),在分部工程质量等级评定表上核定质量等级。
项目质量部填写工程报验单,交工程监理申报”分部工程报验”,并附相应自检记录和质量等级评定资料。
经监理核检合格的分部工程可由项目部组织向业主中间交工(需要时)单位工程的最终检验单位工程施工完毕且相应质量记录齐全,项目部汇总工程资料经项目质量部审核后且组织单位工程的完工后检验。
完工后检验合格报请公司质管处组织单位工程最终检验并审定工程资料,工程质量和工程资料均符合规定要求,公司质管处签发交工验收证书。
电气工程试运行方案一、引言为了确保电气工程的正常运行,保障设备安全可靠性,提高工作效率,减少故障率和生产成本,必须对电气设备进行试运行。
试运行是电气设备安装、调试的最后一个环节,是确保设备正常、安全、稳定运行的必要步骤。
本试运行方案制定的目的是规范设备试运行工作,确保设备顺利投入使用。
二、试运行的范围本次试运行的电气设备包括变压器、开关设备、控制设备、电动机及其驱动系统等。
三、试运行的内容1.设备预检验在试运行前,必须对设备进行全面的预检验。
主要包括:检查设备外观是否完整,检查设备各部位是否有损坏,检查设备接线是否正确,检查设备相关配件是否齐全等。
2.设备调试设备调试是试运行的重要环节,主要包括:接线调试、设备功能测试、设备运行试验等。
在调试过程中,要对设备进行正确接线连接,保证设备运行正常、安全。
3.设备运行试验设备运行试验是试运行的重要内容,主要包括:设备运行稳定性测试、设备负载试验、设备运行可靠性测试等。
在试验过程中,要对设备运行情况进行记录和分析,及时发现和解决问题。
4.设备保护试验设备保护试验是试运行的必要环节,主要包括:设备过载保护试验、设备短路保护试验等。
在试验过程中,要检测设备保护功能是否正常、可靠,确保设备安全可靠运行。
四、试运行的方法1.设备预检验设备预检验应在设备安装结束后进行。
检查设备外观、配件、接线是否完好,对设备进行记录。
2.设备调试设备调试应在设备安装、预检验合格后进行。
对设备进行正确接线、功能测试等。
3.设备运行试验设备运行试验应在设备调试合格后进行。
对设备进行长时间的运行试验,记录设备运行情况。
4.设备保护试验设备保护试验应在设备运行试验合格后进行。
对设备进行过载、短路等试验,验证设备保护功能是否正常。
五、试运行的步骤1.设备预检验(1)对设备外观、配件进行检查、记录。
(2)对设备接线进行检查、确保正确。
2.设备调试(1)对设备进行正确接线。
(2)对设备功能进行测试。
配电工程调试及试运行方案一、前言配电系统是供给电气设备的电源,保证电力设备安全运行的关键系统之一。
为了确保配电系统的安全性、可靠性和稳定性,必须进行严格的调试及试运行。
本文将以某配电工程为例,详细介绍配电工程的调试及试运行方案。
二、调试方案1. 装置检查a. 需检查备用、主用开关、主变功率开关、电压、频率调节器工作状态,确保主变、开关和调节器无损坏。
b. 检查电压和电流互感器的极性符号是否正确,确保互感器连接正确,不接反。
c. 检查主控室设备情况,包括继电保护装置、控制系统、告警系统、通信系统、传感器、示数表及录波记录等设备是否正常运行。
d. 对各配电柜的继电保护系统、水平参数设置进行检查验收。
e. 对采用自动化装置或监控系统的电气设备和线路进行检查,确保其正常工作。
2. 连接测试a. 进行电气设备的接线测试。
测试电气设备的位置符合图纸要求、接线符合图纸要求、控制信号和电源信号连接正确等。
b. 对柜架及设备、设备及设备、设备及线路等接线进行一次接地测试。
3. 继电保护及控制设备的调试a. 对配电设备的继电保护进行检查、试验、校验,检查继电保护动作情况、动作时刻、动作次数、瞬时动作值、二次设备的接线状态等。
b. 检查继电保护设备是否按照设备专业技术标准要求设置,并对保护设备进行5%二次电流测试。
4. 功能测试a. 对进线柜、配电柜和柱上屋头柜等进行功能测试,包括手动测试和自动测试。
b. 对停电自投保护进行测试,测试跳闸时刻、电源辅助动时辅助动时刻和时间,保护保护动作过程和故障跳闸情况等。
c. 对自耦变压器的温度保护进行试验,检查动器的动作时刻或温度、自耦变压器温度保护动作温度和验证其可靠性。
5. 动态试验a. 对远动装置、自投装置及保护跳闸的动作进行验证,检查保护的动作过程和故障情况。
b. 对变电站全自动化装置进行测试,检查监控和控制装置是否正常工作。
c. 对逆变器、UPS、蓄电池等电能质量静态设备进行作动试验,测试其性能与稳定性。
电气试运行方案1. 引言电气试运行是指在电力系统建设完成之后,通过对电气设备进行逐个检查、试验和调试,以验证设备的安全性和可靠性,保证电力系统的正常运行。
本文档旨在提供一个电气试运行方案,以确保电气设备的功能正常运行,同时减少可能出现的故障和事故的发生。
2. 试运行准备工作在进行电气试运行之前,需要做好以下准备工作:2.1 设备清单列出所有需要进行试运行的电气设备清单,包括设备的名称、型号和数量。
2.2 试运行计划制定试运行计划,包括每个设备的试运行时间、顺序和方法。
2.3 试运行人员确定试运行的工作人员,包括试运行负责人、操作人员和监督人员。
2.4 试运行工具和设备准备试运行所需的工具和设备,包括测试仪器、测量仪表和保护设备等。
3. 试运行步骤根据试运行计划,按照以下步骤进行电气设备的试运行:3.1 设备检查首先进行设备的检查,确保设备安装正确、接线牢固,并检查设备的绝缘情况和电气连接的可靠性。
3.2 基本功能试验对设备的基本功能进行试验,包括设备的运行、停止、切换和保护功能等。
3.3 电气参数测量使用合适的测试仪器和测量仪表,对设备的电气参数进行测量,包括电压、电流、功率因数等。
3.4 安全保护试验对设备的安全保护功能进行试验,包括过流保护、过载保护、短路保护等。
3.5 稳定性试验对设备的稳定性进行试验,模拟实际运行条件下的负荷变化,观察设备的稳定性和响应性。
3.6 故障恢复试验在试运行中模拟常见故障,测试设备的故障恢复能力和自动重启功能。
3.7 试运行记录在试运行过程中,详细记录每个设备的试运行情况,包括试运行时间、试运行结果和发现的问题。
4. 试运行评估与改进根据试运行记录,评估设备的试运行结果,对存在的问题进行分析,并制定相应的改进措施,以保证设备的安全可靠运行。
5. 结论通过本文档提供的电气试运行方案,可以有效保证电气设备的正常运行,预防潜在故障和事故的发生。
试运行过程中的监督和记录,有助于评估设备的性能,并为后续设备的维护和管理提供参考。
电气试运行方案1. 引言电气试运行是在电气设备安装完毕后进行的一项重要工作,通过对电气设备进行试运行,可以验证设备的性能和稳定性,确保设备正常运行,并及时发现和解决可能存在的问题。
本文档将详细介绍电气试运行方案的制定和实施流程。
2. 目标和范围2.1 目标:验证电气设备的性能和稳定性,确保设备正常运行。
2.2 范围:本方案适用于所有电气设备的试运行,包括但不限于发电设备、输电设备、配电设备等。
3. 方案制定3.1 预备工作在电气设备试运行之前,需要进行一系列预备工作,包括但不限于:- 设备安装验收:检查设备的安装质量和相关文件的完备性。
- 设备连接:进行设备的电气连接,确保电气设备按照设计要求连接到电网中。
3.2 方案制定根据试运行的具体要求和设备的特点,制定电气试运行方案,包括:- 试运行内容:明确试运行的具体内容,如设备的启停测试、负载测试等。
- 试运行时机:确定试运行的时间节点,包括设备的单独试运行和并网试运行。
- 试运行方法:确定试运行的方法和步骤,包括试运行期间的监测和记录。
- 安全措施:明确试运行期间的安全措施,如防止电气事故的发生等。
- 人员组织:确定试运行的责任人和参与人员,明确各自的职责和任务。
4. 试运行实施4.1 设备准备- 检查设备的运行参数和状态,确保设备处于良好的工作状态。
- 对设备进行必要的校验和调试,确保设备满足试运行要求。
4.2 试运行操作- 按照方案中确定的试运行内容和方法,对电气设备进行试运行操作。
- 实时监测设备的运行状态和参数,记录试运行过程中的关键数据。
- 发现问题时,及时采取必要的措施进行处理和解决。
4.3 试运行总结- 在试运行结束后,对试运行的结果进行总结和评价。
- 分析试运行中发现的问题和存在的不足,并提出改进意见和措施。
- 形成试运行的报告,包括试运行的目的、方法、结果等内容。
5. 注意事项5.1 安全第一:在试运行期间,要严格遵守相关的安全操作规程,确保试运行的安全进行。
电气试运行方案随着科技的不断进步,电气工程在现代社会扮演着重要的角色。
电气试运行是电气工程中不可或缺的一个环节,它涉及到电力设备的试验、调试和运行,对于确保电力系统的安全和稳定运行至关重要。
因此,一个完善的电气试运行方案是必不可少的。
一、前期准备在开始电气试运行之前,必须进行充分的前期准备工作。
首先,需要明确试运行的目标和任务,制定相应的计划和时间表。
然后,要做好必要的保障措施,包括确保试运行人员具备相关知识和技能,提供足够的人力和物力支持,确保电力设备的安全和保护措施。
此外,还需要进行周密的组织和协调工作,确保各项任务在时间和空间上的协调性。
二、实施试运行电气试运行的核心是实施过程。
在此过程中,需要进行一系列的试验、调试和检测。
首先,要检查电力设备的基本参数,如电流、电压和功率等。
其次,要进行功能性试验,测试设备的工作状态和效果,确保各项功能的正常运行。
此外,还需要进行安全试验,测试各项保护措施和安全设备的可靠性和灵敏性。
最后,要进行负荷试验,测试设备在不同负荷下的运行稳定性和能力。
整个试运行过程需要科学、严密地进行,确保数据准确、结果可靠。
三、问题分析与解决在电气试运行过程中,难免会遇到各种问题和困难。
这时,需要进行及时的问题分析与解决。
首先,要通过对问题的原因进行深入的调查和分析,找出问题的根源。
然后,制定相应的解决方案,并采取有效的措施,解决问题。
在此过程中,要注重团队合作和信息交流,确保问题解决的高效和持久。
此外,还要及时总结经验教训,改进和完善电气试运行方案,提高工作效率和质量。
四、后期维护电气试运行并不是一个孤立的过程,而是与设备的后期维护工作紧密相关。
在试运行结束后,要及时对设备进行维护和检修,保持其正常的运行状态。
此外,还要建立健全的设备档案和台账,记录相关的数据和信息,为后续的维护工作提供依据。
同时,还需要定期对设备进行检查和测试,及时发现和解决问题,确保电力系统的持续稳定运行。
建筑电气工程负荷试运方案一、试运内容建筑电气工程负荷试运是指在建筑完工后,进行电气系统的试运行和负荷测试。
试运的主要目的是检验电气系统的安全性、可靠性和稳定性,确保电气设备和系统能够正常运行并满足设计要求。
试运内容包括但不限于:1. 主要设备和系统的试运行;2. 配电系统的负荷测试;3. 照明系统的功能测试;4. 防雷接地系统的测试;5. 应急照明系统的测试;6. 弱电系统的测试。
二、试运方案1. 试运前准备工作试运前,需对建筑的电气系统进行全面检查和整理,确保设备和系统处于正常状态,并准备好相关试运工具和设备。
同时,需要编制试运计划和相应的试运报告表,明确试运的具体内容、工序和要求,确保试运过程的有序进行。
2. 主要设备和系统的试运行主要设备和系统的试运行包括电源设备、开关设备、变压器、配电装置、配电盘等的试运行。
试运时,要逐个进行设备的启停、运行和切换试验,检查设备运行是否稳定、噪音是否正常、温升是否偏高等,确保设备运行状态符合要求。
3. 配电系统的负荷测试配电系统的负荷测试是对配电系统的整体运行情况进行测试,包括线路、开关、接触器、保护装置等的试运行和负载测试。
试运时,要逐个进行线路和开关设备的负荷测试,检查负荷运行情况和线路负载是否均衡、开关动作是否准确、保护装置是否可靠等,确保配电系统能够正常工作并满足设计要求。
4. 照明系统的功能测试照明系统的功能测试是对建筑的照明设备和系统进行测试,包括灯具、开关、控制装置等的功能和运行试验。
试运时,要逐个进行灯具的点亮与熄灭测试、控制装置的功能测试,检查照明系统的亮度、稳定性和控制性能,确保照明系统能够正常工作并满足设计要求。
5. 防雷接地系统的测试防雷接地系统的测试是对建筑的防雷接地装置进行测试,包括接地装置、接地电阻、接地电势等的测试。
试运时,要进行接地电阻和电势测试,检查接地装置的接地效果和性能,确保防雷接地系统能够正常工作并满足设计要求。
电气系统送电试运行方案
编制:
审核:
批准:
XXXX年XX月XX日
目录
第一章编制依据及说明 (1)
第二章工程概况 (1)
第三章组织机构 (2)
第四章人员及机具配置 (2)
第五章送电措施 (7)
第六章安全用电措施 (8)
第一章编制依据及说明
一、编制依据及说明
1、根据招标文件,施工合同及图纸等电气安装工程文件。
2、国家有关现行设计规范、施工及验收规范、操作规程、标准图集和质量检验评定标准:
《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006 《建筑电气工程施工质量验收规范》 GB50303-2002 《电气装置安装工程电气设备交接试验标准》 GB50150-2006 《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92
3、国家在施工安全、文明施工以及环境保护等方面的有关规定及技术标准。
第二章工程概况
一、工程概况简介
1、本工程为XXXX
建设、设计、监理单位:XXXXX
工程特征:本工程占地面积约XX亩,敷设范围广、地势复杂,安装难度较大。
工程工期:自接到招标人开工通知后XX个日历天内
二、用电设备负荷
本工程主要包含XX及外网用电负荷,均属于三级负荷。
整个场区规划用电设计总负荷为XXKW,配置变压器总容量为XXKVA,共分XX个变电站为场区供电,每处变电站附近设置发电机房作为备用发电设备。
第三章组织机构
一、组织结构图
送电过程以电气专业技术负责人为总指挥,现场施工班组配合逐个配电箱进行送电。
第四章人员、工具及机具配置
一、人员组织
1、安排送电和配合用工数量
①施工班组专业电工:4人,配合总指挥进行送电
②施工班组其他辅助人员:4人
2、其他专业人员
①现场专职安全员:2人
二、工具及机具
三、送电日期:XXXX年XX月XX日至XXXX年XX月XX日
第五章送电措施
一、主干线回路及配电箱绝缘测试
1、按系统图进行校对线路,检查接线的正确性、安全性。
2、进行绝缘值的测试并做好测试记录。
3、送电,采用万用表进行电压测试,检查相位,挂好警告牌
4、配电箱内全部电器安装完毕后,用500V兆欧表对线路进行绝缘电阻测试。
绝缘电阻测试包括相线与相线、相线与地线、相线与零线所有导线之间绝缘电阻。
绝缘电阻应>0.5MΩ。
普通电缆绝缘电阻应>20MΩ
二、配电箱柜检查
1、接地(接零)保护措施:
接地排位于配电箱下部,位置正确;并且部件齐全,箱体开孔合适,切口整齐。
暗式配电箱箱盖紧贴墙面;零线经汇流排(零线端子)连接,无绞接现象;油漆完整,箱内外清洁,箱盖、开关灵活,回路编号齐全,接线整齐;PE线安装明显、牢固。
连接牢固紧密,不伤线芯。
压板连接时压紧无松动;螺栓连接时,在同一端子上导线不超过两根,防松垫圈等配件齐全。
2、电气设备、器具和非金属部件的接地(接零):
导线连接紧密、牢固,接地(接零)线截面选择正确,需防腐的部分涂漆均匀无遗漏,不污染设备和建筑物,线路走向合理,色标准确。
三、环境条件
各配电间均施工完毕,场地清理干净,门锁均锁好,各楼层配电间均已装好临时门,而且配好门锁,配电间内土建已施工完毕,达到送电条件。
四、送电步骤
1、电气线路送电过程中,配电柜具有失压欠压保护、过压保护、过
流保护、过载保护等功能。
送电处于空载状态。
2、在各部位设备接线完毕,但应在负载断开的情况下可逐步向下级送电。
3、送电程序:
①以上步骤完成并确认后,按照送(受)电计划表(后附)变电所配电柜序号,回路序号逐级进行;一组人在变电所操作配电柜,一组人按照变电所的回路位置逐步测试;
②变电所送电采用点动—合闸的方式;
③送电应二人一组,配备对讲机,提高送电时的效率和安全;
④在每一回路送电后,应在现场予以警示性标记和警示语。
⑤送电时按回路顺序逐路送,每送一路应检查由此回路供电的所有配电箱总开关上桩头的电压及相位。
此回路所有配电箱电全部送到后然后再合上第二个回路开关,重复上述步骤,直到全部配电箱电送到。
⑥送电时应有甲方负责人在场,经许可后方能操作开关,操作时至少应有二位操作工在场,一人操作,一人监护。
⑦送电完毕后,所有带电的配电箱、控制箱上均应挂好送电标识。
各配电箱间应上锁,钥匙专人保管。
第六章安全用电措施
一、安全送电措施
1、参加送电调试的相关人员必须持证上岗,施工现场设专职安全员、项目负责人为现场安全第一责任人,全面负责现场的安全。
2、在布置生产任务的同时,应认真进行有针对性的安全技术交底,严禁违章指挥、冒险作业,建立健全安全生产责任制,责任落实到人,明确安全指标和保证措施。
3、施工现场的用电设备及线路的绝缘必须良好,电气设备及装置的金属部位和可能由于绝缘损坏而带电的必须采取保护性接地和接零措施。
4、电气装置遇到跳闸时,不得强行合闸,应查原因,排除故障后再行闸,线路故障检修应由专职电工负责,非专职业电工不得擅自开箱合闸。
5、现场移动电动工具应有良好的接地,使用前应检查其性能,长期不用的电动工具其绝缘性能应经过测试后方能使用,手持电动工具的电源线不得随意加长,使用工具附近必须设置可控制的配电箱,必须装有漏电开关,使用电动工具时应有二人在场操作,以利处理应急事故。
