压密注浆工程量计算

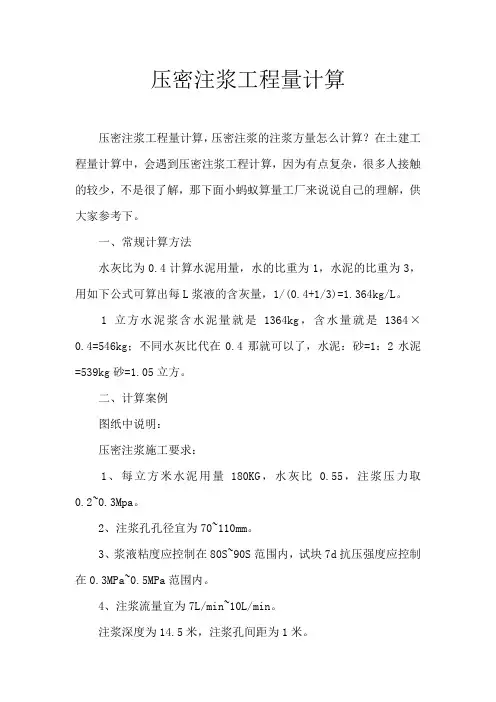

压密注浆工程量计算,压密注浆的注浆方量怎么计算?在土建工程量计算中,会遇到压密注浆工程计算,因为有点复杂,很多人接触的较少,不是很了解,那下面小蚂蚁算量工厂来说说自己的理解,供大家参考下。
一、常规计算方法
水灰比为0.4计算水泥用量,水的比重为1,水泥的比重为3,用如下公式可算出每L浆液的含灰量,1/(0.4+1/3)=1.364kg/L。
1立方水泥浆含水泥量就是1364kg,含水量就是1364×0.4=546kg;不同水灰比代在0.4那就可以了,水泥:砂=1:2水泥=539kg砂=1.05立方。
二、计算案例
图纸中说明:
压密注浆施工要求:
1、每立方米水泥用量180KG,水灰比0.55,注浆压力取0.2~0.3Mpa。
2、注浆孔孔径宜为70~110mm。
3、浆液粘度应控制在80S~90S范围内,试块7d抗压强度应控制在0.3MPa~0.5MPa范围内。
4、注浆流量宜为7L/min~10L/min。
注浆深度为14.5米,注浆孔间距为1米。
此注浆为基坑维护工程中,维护桩采用钻孔灌注桩直径800@1000,灌注桩外围采用三轴搅拌桩,灌注桩与搅拌桩之间间距为15cm,注浆孔就是在这15CM的间隙里。
计算算法:按圆柱体计算3.1416*0.5^2*14.5*孔数
上面就是小蚂蚁算量工厂根据自己的理解,结合总结了下压密注浆工程量计算的方法。

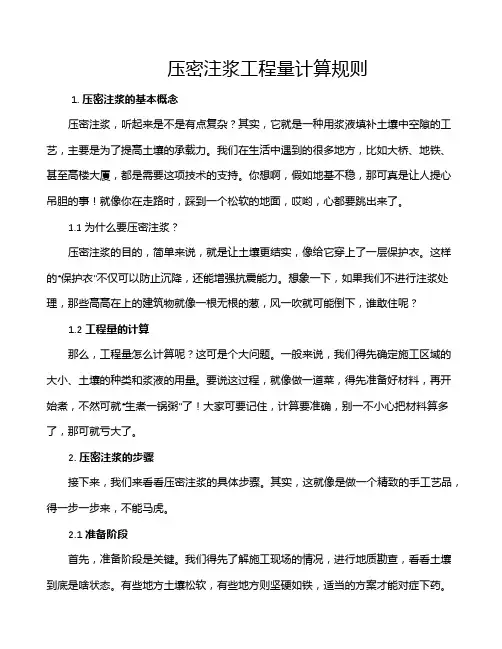

压密注浆工程量计算规则1. 压密注浆的基本概念压密注浆,听起来是不是有点复杂?其实,它就是一种用浆液填补土壤中空隙的工艺,主要是为了提高土壤的承载力。
我们在生活中遇到的很多地方,比如大桥、地铁、甚至高楼大厦,都是需要这项技术的支持。
你想啊,假如地基不稳,那可真是让人提心吊胆的事!就像你在走路时,踩到一个松软的地面,哎哟,心都要跳出来了。
1.1 为什么要压密注浆?压密注浆的目的,简单来说,就是让土壤更结实,像给它穿上了一层保护衣。
这样的“保护衣”不仅可以防止沉降,还能增强抗震能力。
想象一下,如果我们不进行注浆处理,那些高高在上的建筑物就像一根无根的葱,风一吹就可能倒下,谁敢住呢?1.2 工程量的计算那么,工程量怎么计算呢?这可是个大问题。
一般来说,我们得先确定施工区域的大小、土壤的种类和浆液的用量。
要说这过程,就像做一道菜,得先准备好材料,再开始煮,不然可就“生煮一锅粥”了!大家可要记住,计算要准确,别一不小心把材料算多了,那可就亏大了。
2. 压密注浆的步骤接下来,我们来看看压密注浆的具体步骤。
其实,这就像是做一个精致的手工艺品,得一步一步来,不能马虎。
2.1 准备阶段首先,准备阶段是关键。
我们得先了解施工现场的情况,进行地质勘查,看看土壤到底是啥状态。
有些地方土壤松软,有些地方则坚硬如铁,适当的方案才能对症下药。
大家伙都知道,磨刀不误砍柴工嘛!在准备阶段,如果我们心急火燎地开始施工,那结果就会像是在沙滩上盖房子——根本站不住。
2.2 注浆过程然后,进入注浆过程。
我们需要使用专用的注浆设备,把浆液高压注入土壤中。
这时候可不能懈怠,每一步都得小心翼翼,就像在走一条悬崖边的小路,一不小心就可能出事。
浆液在土壤中扩散开来,逐渐填补空隙,整个过程就像是在给土壤打“美容针”。
大家要知道,土壤也有自己的“面子”,可不能让它太丢人。
3. 注意事项当然,做压密注浆也有一些小细节需要注意,不然容易出“幺蛾子”。
3.1 浆液选择首先,浆液的选择至关重要。

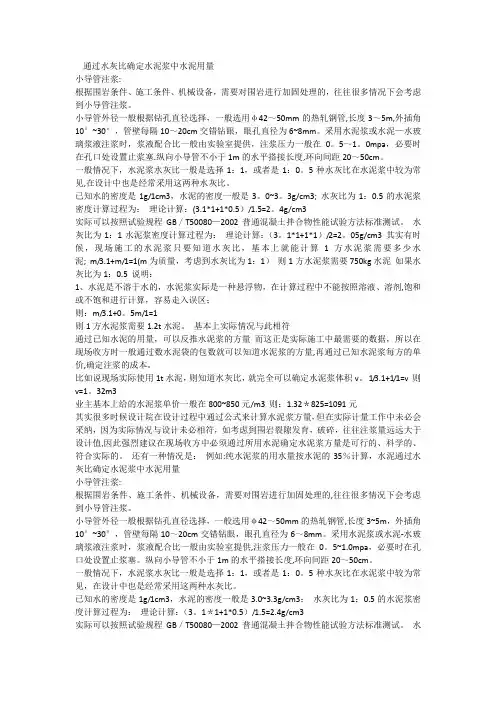

通过水灰比确定水泥浆中水泥用量小导管注浆:根据围岩条件、施工条件、机械设备,需要对围岩进行加固处理的,往往很多情况下会考虑到小导管注浆。
小导管外径一般根据钻孔直径选择,一般选用φ42~50mm的热轧钢管,长度3~5m,外插角10°~30°,管壁每隔10~20cm交错钻眼,眼孔直径为6~8mm。
采用水泥浆或水泥—水玻璃浆液注浆时,浆液配合比一般由实验室提供,注浆压力一般在0。
5~1。
0mpa,必要时在孔口处设置止浆塞.纵向小导管不小于1m的水平搭接长度,环向间距20~50cm。
一般情况下,水泥浆水灰比一般是选择1:1,或者是1:0。
5种水灰比在水泥浆中较为常见,在设计中也是经常采用这两种水灰比。
已知水的密度是1g/1cm3,水泥的密度一般是3。
0~3。
3g/cm3; 水灰比为1:0.5的水泥浆密度计算过程为:理论计算:(3.1*1+1*0.5)/1.5=2。
4g/cm3实际可以按照试验规程GB/T50080—2002普通混凝土拌合物性能试验方法标准测试。
水灰比为1:1水泥浆密度计算过程为:理论计算:(3。
1*1+1*1)/2=2。
05g/cm3 其实有时候,现场施工的水泥浆只要知道水灰比,基本上就能计算1方水泥浆需要多少水泥; m/3.1+m/1=1(m为质量,考虑到水灰比为1:1)则1方水泥浆需要750kg水泥如果水灰比为1:0.5 说明:1、水泥是不溶于水的,水泥浆实际是一种悬浮物,在计算过程中不能按照溶液、溶剂,饱和或不饱和进行计算,容易走入误区;则:m/3.1+0。
5m/1=1则1方水泥浆需要1.2t水泥。
基本上实际情况与此相符通过已知水泥的用量,可以反推水泥浆的方量而这正是实际施工中最需要的数据,所以在现场收方时一般通过数水泥袋的包数就可以知道水泥浆的方量,再通过已知水泥浆每方的单价,确定注浆的成本。
比如说现场实际使用1t水泥,则知道水灰比,就完全可以确定水泥浆体积v。

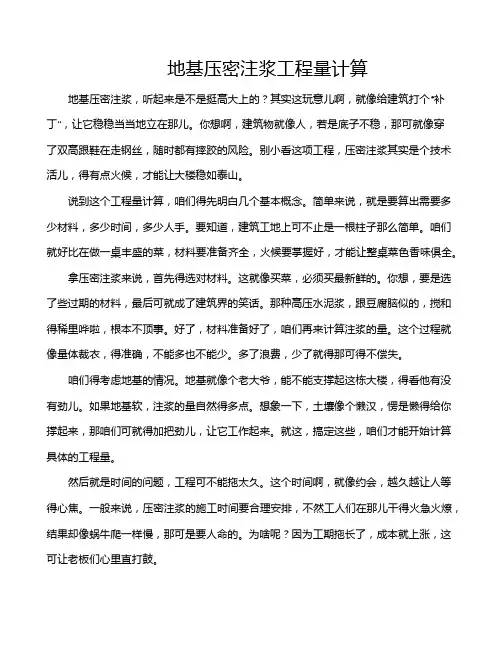

地基压密注浆工程量计算地基压密注浆,听起来是不是挺高大上的?其实这玩意儿啊,就像给建筑打个“补丁”,让它稳稳当当地立在那儿。
你想啊,建筑物就像人,若是底子不稳,那可就像穿了双高跟鞋在走钢丝,随时都有摔跤的风险。
别小看这项工程,压密注浆其实是个技术活儿,得有点火候,才能让大楼稳如泰山。
说到这个工程量计算,咱们得先明白几个基本概念。
简单来说,就是要算出需要多少材料,多少时间,多少人手。
要知道,建筑工地上可不止是一根柱子那么简单。
咱们就好比在做一桌丰盛的菜,材料要准备齐全,火候要掌握好,才能让整桌菜色香味俱全。
拿压密注浆来说,首先得选对材料。
这就像买菜,必须买最新鲜的。
你想,要是选了些过期的材料,最后可就成了建筑界的笑话。
那种高压水泥浆,跟豆腐脑似的,搅和得稀里哗啦,根本不顶事。
好了,材料准备好了,咱们再来计算注浆的量。
这个过程就像量体裁衣,得准确,不能多也不能少。
多了浪费,少了就得那可得不偿失。
咱们得考虑地基的情况。
地基就像个老大爷,能不能支撑起这栋大楼,得看他有没有劲儿。
如果地基软,注浆的量自然得多点。
想象一下,土壤像个懒汉,愣是懒得给你撑起来,那咱们可就得加把劲儿,让它工作起来。
就这,搞定这些,咱们才能开始计算具体的工程量。
然后就是时间的问题,工程可不能拖太久。
这个时间啊,就像约会,越久越让人等得心焦。
一般来说,压密注浆的施工时间要合理安排,不然工人们在那儿干得火急火燎,结果却像蜗牛爬一样慢,那可是要人命的。
为啥呢?因为工期拖长了,成本就上涨,这可让老板们心里直打鼓。
咱们还得考虑工人们的数量。
你想,要是只有一两个人在那儿忙活,效率可就低得可怜。
就像一群小蚂蚁,分开了可没什么大用,得齐心协力才能搬动那块大石头。
所以,咱们需要合理分配人手,让每个人都有活儿可干,效率才会蹭蹭往上涨。
一旦一切都准备妥当,咱们就可以动手了。
注浆的时候可得注意,得稳稳当当,像是在给大楼打针,要慢慢来,不然容易造成大楼内应力分布不均,那可就麻烦了。
压密注浆土体加固公式压密注浆土体加固公式,这可真是个听起来有点专业但又十分重要的话题!咱们先来说说啥是压密注浆土体加固。
想象一下,有一块松松垮垮的土地,就像一块没发好的面团,软塌塌的,承受不了太多的重量。
这时候,咱们就可以用压密注浆的方法来给它“强身健体”。
压密注浆呢,简单来说,就是把一些特殊的浆液注入到土体里,让土体变得更加结实、稳固。
而在这个过程中,压密注浆土体加固公式就像是一个神奇的魔法公式,能帮助咱们计算出需要注入多少浆液,以及注入后土体能达到什么样的加固效果。
我还记得有一次,我去一个建筑工地考察。
那片工地的地基看起来可不太让人放心,有点摇摇欲坠的感觉。
工程师们就在那里讨论着压密注浆土体加固的方案。
他们拿着图纸,嘴里念叨着各种公式和参数,那认真的劲儿,让我印象特别深刻。
咱们来具体看看这个公式里都有些啥。
比如说,土体的孔隙率就是一个重要的参数。
孔隙率就像是土体里的小空洞,如果孔隙率太大,土体就会比较松散,不牢固。
还有浆液的黏度和注入压力,这也都对加固效果有着直接的影响。
如果浆液的黏度太低,就像水一样稀里哗啦的,那可能很难在土体里形成有效的加固结构。
注入压力也得恰到好处,压力太小,浆液进不去土体的深处;压力太大,又可能把土体给破坏了。
在实际应用中,可不能死搬硬套这些公式。
得根据具体的土体情况,灵活调整参数。
就像炒菜一样,盐放多少,火候大小,都得根据食材和自己的口味来。
而且,压密注浆土体加固可不是一锤子买卖。
在施工过程中,还得不断地监测和评估加固效果。
有时候,可能一开始计算得好好的,但是实际情况却有点出乎意料,这时候就得赶紧调整方案。
总之,压密注浆土体加固公式虽然看起来有点复杂,但只要咱们理解了其中的原理,再结合实际情况,就能让它为我们的工程建设发挥大作用。
就像给土体穿上了一层坚固的铠甲,让建筑稳稳地矗立在大地上。
希望通过我这一番不太专业但还算通俗易懂的讲解,能让您对压密注浆土体加固公式有个初步的认识和了解。

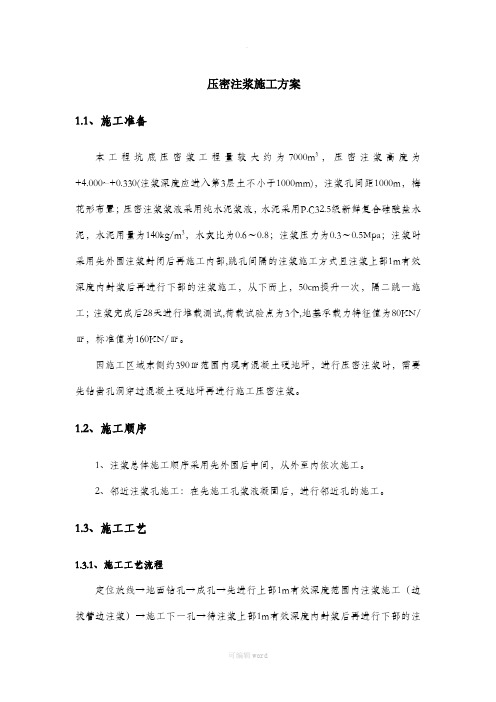

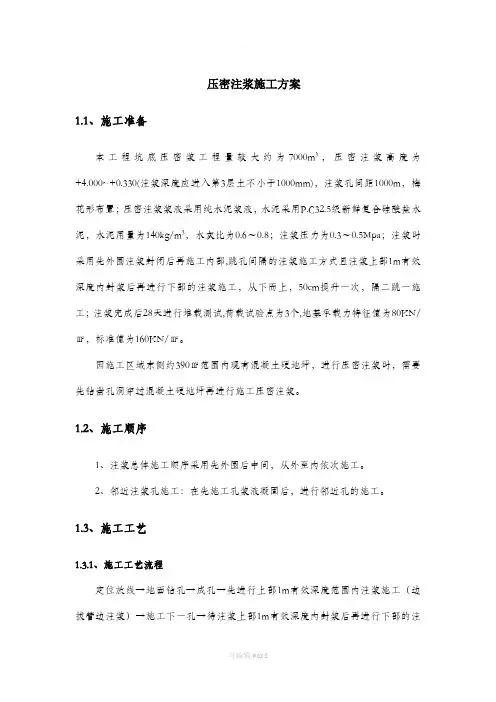

压密注浆施工方案1.1、施工准备本工程坑底压密浆工程量较大约为7000m3,压密注浆高度为+4.000~+0.330(注浆深度应进入第3层土不小于1000mm),注浆孔间距1000m,梅花形布置;压密注浆浆液采用纯水泥浆液,水泥采用P.C32.5级新鲜复合硅酸盐水泥,水泥用量为140kg/m3,水灰比为0.6~0.8;注浆压力为0.3~0.5Mpa;注浆时采用先外围注浆封闭后再施工内部,跳孔间隔的注浆施工方式且注浆上部1m有效深度内封浆后再进行下部的注浆施工,从下而上,50cm提升一次,隔二跳一施工;注浆完成后28天进行堆载测试,荷载试验点为3个,地基承载力特征值为80KN/㎡,标准值为160KN/㎡。
因施工区域东侧约390㎡范围内现有混凝土硬地坪,进行压密注浆时,需要先钻凿孔洞穿过混凝土硬地坪再进行施工压密注浆。
1.2、施工顺序1、注浆总体施工顺序采用先外围后中间,从外至内依次施工。
2、邻近注浆孔施工:在先施工孔浆液凝固后,进行邻近孔的施工。
1.3、施工工艺1.3.1、施工工艺流程定位放线→地面钻孔→成孔→先进行上部1m有效深度范围内注浆施工(边拔管边注浆)→施工下一孔→待注浆上部1m有效深度内封浆后再进行下部的注浆施工(边拔管边注浆)→施工下一孔。
压密注浆施工工艺流程1.3.2、施工工艺1)、定位放线根据地基处理方案,确定注浆孔位,用白灰作出标记。
无安全隐患。
对环境无影响。
2)、地面钻孔混凝土硬地坪区域采用凿岩机在孔位钻φ50孔。
无安全隐患。
有一定的噪音,尽可能控制好机器减小噪音。
3)、成孔用振动器将注浆管在孔位位置振动入土,直到将注浆管振动到设计底标高。
无安全隐患。
振动器产生的噪音不超过规定要求。
4)、注浆成孔完成,开始注浆,将拌制好的水泥浆液及通过注浆泵沿注浆管注入土中,边拔管边注浆,每次拔管高度为0.5米,每段注浆根据注浆量及地面翻浆情况确定开始拔管,并且相邻注浆管拔管高度错开,尽量保证浆液分布均匀。
塔吊基础压密注浆施工方案1. 编制阐明1.1施工方案编制根据1.1.1《工程地质勘察汇报》注浆加固根据《建筑地基处理技术规范》JGJ79-2023,《地基处理手册》,《建筑地基基础加固技术规范》JGH123-2023,《建筑地基处理规范》(JGJ79-91),及有关技术规程。
2. 工程概况2.1工程概况项目名称:上海嘉定新城C10-6地块商住项目工程名称:上海嘉定新城中心区天琴宇舍工程建设单位:上海保利隆佳房地产开发有限企业工程监理单位:上海建浩工程顾问有限企业设计单位:上海江南建筑设计院有限企业造价征询单位:上海华瑞建设经济征询有限企业工程建设地点:嘉定新城中心区C10-06地块东至沪宜公路南至苏介浜西至规划道路北至洪德路8#楼塔吊(5号塔吊)采用QTZ63塔式起重机,独立安装高度为24m,臂长55m,工作范围:负责(8#楼、1#楼、2#楼、9#楼)垂直运送。
17#楼塔吊(6号塔吊)采用QTZ63塔式起重机,独立安装高度为39.3m(附着安装高度42m)臂长55m,工作范围:负责(17#楼、18#楼、11#楼)垂直运送。
现考虑到该塔吊基础桩已施工完毕且入土深度13m,现经对塔吊既有桩基承载力进行验算(附验算书)不满足QTZ63型塔吊旳安装。
故采用对塔吊承台下6m范围旳土层进行压密注浆加固处理,使塔基满足承载力旳规定,以保证QTZ63型塔吊旳安装,使用安全。
详细方案如下:工程地质概况:详见嘉定新城C10-6地块商住项目《工程地质勘探汇报》。
2.2设计规定及工程量注浆原理:运用液压把能固化旳浆液注入土层空隙,以改善介质旳物理力学性质,到达提高土层承载力旳目旳。
2.2.1土质改良地基加固采用压密注浆加固工艺。
2.2.2加固深度:塔机承台如下6m土层深度范围。
2.2.3加固范围:根据塔吊基础压密注浆设计图,塔吊地基处理压缩层范围参照规范,加固范围每边外扩400mm;塔基承台下第3及第4层土予以压密注浆加固,总深度6m。
六号线西延以“项”计分部分项清单项目组价工程量核算原则(仅用于新增工程、新增清单项或调整原则中允许按施工图重新计算情况)(一)超前支护注浆1、注浆量以单管注浆量乘以小导管根数计算。
单管注浆量计算公式:Q1=πR2Lnαβ式中:R—浆液扩散半径(按0.25米算)L—注浆长度(按小导管长度减去1米计算)n—地层空隙率(按地质报告取)α—地层填充系数,取0.8β—浆液消耗系数,取1.12、锁脚锚管按施工图图示计算。
3、注意事项(1)超前支护注浆清单项目特征包含锁脚锚管。
(2)不包含特、一级风险源范围内的超前注浆。
扣减特、一级风险源加固范围内的小导管及超前注浆工程量。
(3)小导管排数计算结果四舍五入取整(不加一);每排小导管根数四舍五入取整((不加一))。
(二)初支背后注浆1、注浆量以每延米注浆量乘以暗挖隧道初支外皮长度计算。
每延米注浆量计算公式:Q2=0.02Lβ式中:L—断面布设初衬注浆管范围弧长β—损耗系数,取1.12、初支背后注浆的小导管数量按图示计算。
(三)二衬背后注浆浆液工程量1、注浆量以每延米注浆量乘以暗挖隧道二衬外皮长度计算。
每延米注浆量计算公式:Q3=0.01Lβ式中:L—断面起拱线以上布设二衬注浆管范围弧长β—为损耗系数,取1.52、二衬背后注浆可利用防水板注浆圆盘进行二衬背后注浆,不单独计算注浆管及注浆圆盘的数量。
(四)封闭掌子面工程计算原则按纵向间距10米一素封,30米一网喷,全断面封闭计算。
素封喷砼厚度50mm;挂网喷砼厚度100mm,单层钢筋网(Φ6@150x150);喷射混凝土标号同初期支护;只计算喷射混凝土的工程量及钢筋的工程量。
(五)深孔注浆(标黄部分不适用于新线)1、新增风险源及以风险源项调整原则中可按实际工程量计算情况工程量仅计算浆液量。
不单独计算止浆墙及注浆孔成孔数量。
注浆量计算公式:Q4=Anαβ式中:A—注浆范围体积n—孔隙率α—浆液填充系数,取0.8β—浆液损耗系数,取1.12、注意事项(1)深孔注浆加固范围图纸暗挖隧道标准断面图存在超前小导管注浆,仅按深孔注浆计算,不计算超前小导管及超前注浆工程量。

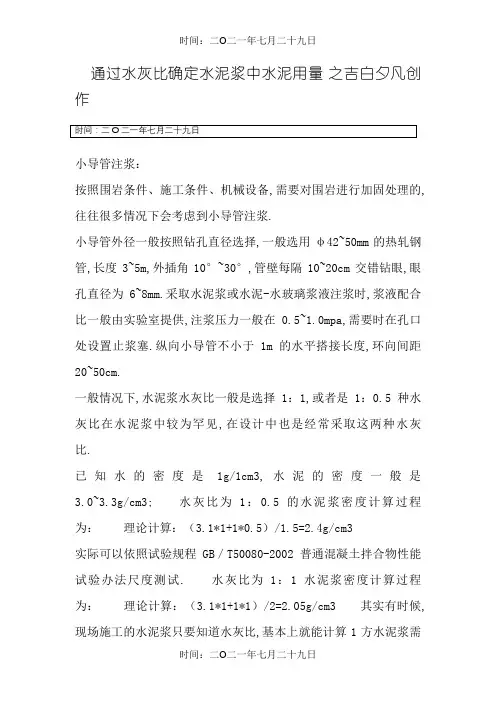

通过水灰比确定水泥浆中水泥用量之吉白夕凡创作小导管注浆:按照围岩条件、施工条件、机械设备,需要对围岩进行加固处理的,往往很多情况下会考虑到小导管注浆.小导管外径一般按照钻孔直径选择,一般选用φ42~50mm的热轧钢管,长度3~5m,外插角10°~30°,管壁每隔10~20cm交错钻眼,眼孔直径为6~8mm.采取水泥浆或水泥-水玻璃浆液注浆时,浆液配合比一般由实验室提供,注浆压力一般在0.5~1.0mpa,需要时在孔口处设置止浆塞.纵向小导管不小于1m的水平搭接长度,环向间距20~50cm.一般情况下,水泥浆水灰比一般是选择1:1,或者是1:0.5种水灰比在水泥浆中较为罕见,在设计中也是经常采取这两种水灰比.已知水的密度是1g/1cm3,水泥的密度一般是3.0~3.3g/cm3; 水灰比为1:0.5的水泥浆密度计算过程为:理论计算:(3.1*1+1*0.5)/1.5=2.4g/cm3实际可以依照试验规程GB/T50080-2002普通混凝土拌合物性能试验办法尺度测试. 水灰比为1:1水泥浆密度计算过程为:理论计算:(3.1*1+1*1)/2=2.05g/cm3 其实有时候,现场施工的水泥浆只要知道水灰比,基本上就能计算1方水泥浆需要多少水泥;m/3.1+m/1=1(m为质量,考虑到水灰比为1:1)则1方水泥浆需要750kg水泥如果水灰比为1:0.5 说明:1、水泥是不溶于水的,水泥浆实际是一种悬浮物,在计算过程中不克不及依照溶液、溶剂,饱和或不饱和进行计算,容易走入误区;则:m/3.1+0.5m/1=1则1方水泥浆需要1.2t水泥. 基本上实际情况与此相符通过已知水泥的用量,可以反推水泥浆的方量而这正是实际施工中最需要的数据,所以在现场收方时一般通过数水泥袋的包数就可以知道水泥浆的方量,再通过已知水泥浆每方的单价,确定注浆的成本.比方说现场实际使用1t水泥,则知道水灰比,就完全可以确定水泥浆体积v. 1/3.1+1/1=v 则v=1.32m3业主基本上给的水泥浆单价一般在800~850元/m3 则:1.32*825=1091元其实很多时候设计院在设计过程中通过公式来计算水泥浆方量,但在实际计量任务中未必会采取,因为实际情况与设计未必相符,如考虑到围岩裂隙发育,破碎,往往注浆量远远大于设计值,因此强烈建议在现场收方中必须通过所用水泥确定水泥浆方量是可行的、科学的、合适实际的. 还有一种情况是:例如:纯水泥浆的用水量按水泥的35%计算,水泥通过水灰比确定水泥浆中水泥用量小导管注浆:按照围岩条件、施工条件、机械设备,需要对围岩进行加固处理的,往往很多情况下会考虑到小导管注浆.小导管外径一般按照钻孔直径选择,一般选用φ42~50mm的热轧钢管,长度3~5m,外插角10°~30°,管壁每隔10~20cm交错钻眼,眼孔直径为6~8mm.采取水泥浆或水泥-水玻璃浆液注浆时,浆液配合比一般由实验室提供,注浆压力一般在0.5~1.0mpa,需要时在孔口处设置止浆塞.纵向小导管不小于1m的水平搭接长度,环向间距20~50cm.一般情况下,水泥浆水灰比一般是选择1:1,或者是1:0.5种水灰比在水泥浆中较为罕见,在设计中也是经常采取这两种水灰比.已知水的密度是1g/1cm3,水泥的密度一般是3.0~3.3g/cm3; 水灰比为1:0.5的水泥浆密度计算过程为:理论计算:(3.1*1+1*0.5)/1.5=2.4g/cm3实际可以依照试验规程GB/T50080-2002普通混凝土拌合物性能试验办法尺度测试. 水灰比为1:1水泥浆密度计算过程为:理论计算:(3.1*1+1*1)/2=2.05g/cm3 其实有时候,现场施工的水泥浆只要知道水灰比,基本上就能计算1方水泥浆需要多少水泥;m/3.1+m/1=1(m为质量,考虑到水灰比为1:1)则1方水泥浆需要750kg水泥如果水灰比为1:0.5 说明:1、水泥是不溶于水的,水泥浆实际是一种悬浮物,在计算过程中不克不及依照溶液、溶剂,饱和或不饱和进行计算,容易走入误区;则:m/3.1+0.5m/1=1则1方水泥浆需要1.2t水泥. 基本上实际情况与此相符通过已知水泥的用量,可以反推水泥浆的方量而这正是实际施工中最需要的数据,所以在现场收方时一般通过数水泥袋的包数就可以知道水泥浆的方量,再通过已知水泥浆每方的单价,确定注浆的成本.比方说现场实际使用1t水泥,则知道水灰比,就完全可以确定水泥浆体积v. 1/3.1+1/1=v 则v=1.32m3业主基本上给的水泥浆单价一般在800~850元/m3 则:1.32*825=1091元其实很多时候设计院在设计过程中通过公式来计算水泥浆方量,但在实际计量任务中未必会采取,因为实际情况与设计未必相符,如考虑到围岩裂隙发育,破碎,往往注浆量远远大于设计值,因此强烈建议在现场收方中必须通过所用水泥确定水泥浆方量是可行的、科学的、合适实际的. 还有一种情况是:例如:纯水泥浆的用水量按水泥的35%计算,水泥密度为3100kg/m3、表不雅密度为1200kg/m3,试计算每立方米纯水泥浆的用量.解1、计算虚体积系数水灰比=0.35*水泥表不雅密度/水表不雅密度=0.35*1200/1000=0.42 虚体积系数=1/(1+水灰比)=1/(1+0.42)=0.7042 2、计算实体积系数收缩后的体积:0.7042*1200/3100=0.2726m3 实体积系数=1/(1+0.42)*0.5684=1.24 3、水泥用量=1.24*1200=1488kg/m3 备注:按照《隧道设计规范》中提到的浆液扩散半径可按照小导管密度确定,考虑注浆规模互相重叠的原则,扩散半径R可依照下式计算:R=(0.6~0.7)LL导管之间中心距离;单根导管的浆液注入量Q可依照下式计算:Q=π*R*R*l*ωR---浆液扩散半径l---导管长度ω---岩体空隙率.。
压密注浆工程量计算
压密注浆工程量计算,压密注浆的注浆方量怎么计算?在土建工程量计算中,会遇到压密注浆工程计算,因为有点复杂,很多人接触的较少,不是很了解,那下面小蚂蚁算量工厂来说说自己的理解,供大家参考下。
一、常规计算方法
水灰比为0.4计算水泥用量,水的比重为1,水泥的比重为3,用如下公式可算出每L浆液的含灰量,1/(0.4+1/3)=1.364kg/L。
1立方水泥浆含水泥量就是1364kg,含水量就是1364×0.4=546kg;不同水灰比代在0.4那就可以了,水泥:砂=1:2水泥=539kg砂=1.05立方。
二、计算案例
图纸中说明:
压密注浆施工要求:
1、每立方米水泥用量180KG,水灰比0.55,注浆压力取0.2~0.3Mpa。
2、注浆孔孔径宜为70~110mm。
3、浆液粘度应控制在80S~90S范围内,试块7d抗压强度应控制在0.3MPa~0.5MPa范围内。
4、注浆流量宜为7L/min~10L/min。
注浆深度为14.5米,注浆孔间距为1米。
此注浆为基坑维护工程中,维护桩采用钻孔灌注桩直径800@1000,灌注桩外围采用三轴搅拌桩,灌注桩与搅拌桩之间间距为15cm,注浆孔就是在这15CM的间隙里。
计算算法:按圆柱体计算3.1416*0.5^2*14.5*孔数
上面就是小蚂蚁算量工厂根据自己的理解,结合总结了下压密注浆工程量计算的方法。
