第二章 桩与地基基础工程说明
- 格式:doc
- 大小:29.50 KB
- 文档页数:3

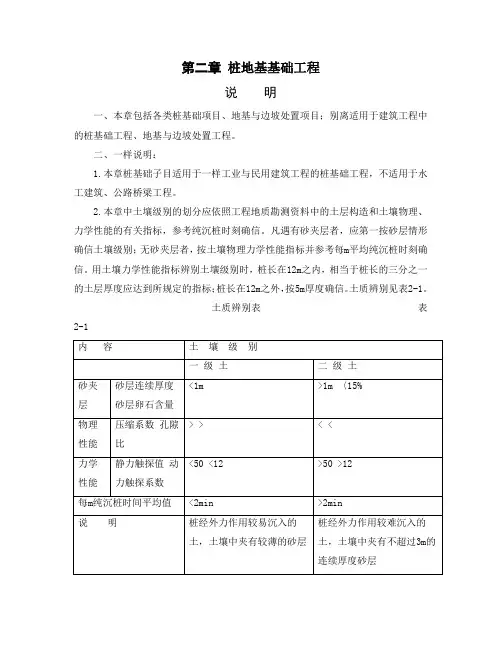

第二章桩及地基基础定额使用说明一、本章定额适用于地上桩基础工程。
二、本章定额中的桩长是指实际桩底(桩尖)至自然地坪的全长;锤重是指设计锤重;压桩力是指设计压桩力。
三、本章定额中已综合以下内容:1、综合了各种土类、各种桩的压实系数和充盈系数,桩机种类按一般情况考虑;2、锚杆静压桩压桩定额已包括校正反力架垫铁的摊销量,封桩定额已综合砍、凿桩头费用;3、人工挖孔灌注混凝土桩定额已综合扩孔土方与护壁混凝土量;4、泥浆护壁钻孔灌注砼桩定额已包括场内泥浆清理及砌筑泥浆池;5、深层水泥土搅拌桩定额已综合正常施工工艺需重复喷粉、喷浆、搅拌等;6、高压旋喷桩定额已综合接头处的复喷工料;7、金属周转材料中包括桩帽、送桩器、桩帽盖、活瓣桩尖、钢管、料斗等周转性材料。
四、本章定额中未考虑以下内容,有发生时另行计算:1、桩基施工遇有旧基础、孤石等需处理的;2、施工场地桩机无法直接行走而需加固的;3、锚杆静压桩定额未包括反力架用的螺栓螺帽,按铁件另计;4、桩空孔部分,如需填充的,其填充费套用独立基础垫层定额;5、人工挖孔灌注砼桩,如孔内发生地下渗透积水而需抽水处理的;6、人工挖孔灌注混凝土桩,如遇流砂、淤泥的,按实际发生的流砂、淤泥量定额增加0.60工日/m3,增加的材料及措施费用按实计算;7、人工挖孔灌注混凝土桩,如遇桩岩石层,不分施工方法,另计岩层成孔增加费。
五、设计的电焊接桩接头钢材用量与定额的用量不同时,按设计调整。
六、打(压)预制方(管)桩:1、预制混凝土桩的场内运输已包括在打(压)桩定额中。
2、送预制方(管)桩套用相应打(压)桩定额,其人工费、施工机械使用费乘以下表系数。
3、送预制方(管)桩工程量按桩顶面至自然地坪面加0.5m以长度计算。
七、冲(钻)孔灌注混凝土桩:1、冲(钻)孔灌注桩分列成孔、护筒埋设、混凝土灌注、泥浆制作、泥浆外运等项目计算。
2、本定额的桩机及钻头种类和型号按一般情况考虑,若有不同可以调整。
桩与地基基础工程施工方案1. 引言桩与地基基础工程是建筑工程中至关重要的一部分,它对建筑物的稳定性和承载能力起着至关重要的作用。
本文将对桩与地基基础工程的施工方案进行详细说明。
2. 施工准备工作在正式开始桩与地基基础工程施工之前,需要进行一系列的准备工作,包括但不限于以下内容:•桩与地基设计方案的审查与确认。
确保设计方案的准确性和合理性,符合工程要求。
•施工现场的勘察与标定。
对施工现场进行勘察,确定标高限界,确保施工的准确性和顺利进行。
•施工材料的准备。
包括水泥、砂石、钢筋等相关材料的准备,确保施工过程中材料的充足性。
3. 桩基施工工序桩基施工是桩与地基基础工程的重要组成部分,它是为了提高地基的承载能力而进行的处理工作。
主要包括以下几个工序:3.1 打桩打桩是指在地下基坑中将预制的桩按一定的间距和数量布置,然后使用打桩机将其埋入地下,直至达到设计要求的标高和孔底。
打桩的具体步骤包括:准确标定桩位、施工现场的布置、打桩机的就位、桩头的连接、振动锤的启动、桩的下沉等。
3.2 桩基钢筋的安装桩基钢筋的安装是保证桩基承载能力的重要环节。
安装桩基钢筋的具体步骤包括:按照设计要求对钢筋进行切割和加工、进行交叉绑扎和焊接、确定钢筋的定位和精确度、对钢筋的表面进行除锈和清洁等。
3.3 灌注桩基混凝土灌注桩基混凝土是桩与地基基础工程中的重要工序。
其目的是将预先调配好的混凝土倒入到桩孔中,使之包裹住钢筋和桩身,形成一个整体的桩基。
具体步骤包括:准确测试和调整混凝土的配比、按照设计要求进行混凝土的搅拌和运输、将混凝土倒入到桩孔中、进行辅助措施以确保混凝土的完整性。
4. 地基处理工序地基处理是桩与地基基础工程中另一个重要的施工过程,它是为了改善地基在承受荷载时的稳定性和承载能力而进行的处理工作,主要包括以下几个工序:4.1 土方开挖土方开挖是指对地基进行局部的挖掘和处理,以便为其它施工工序创造必要的条件。
具体步骤包括:确定开挖范围和深度、使用适当的工具和机械进行挖掘、基坑的支护措施等。
桩基础与地基加固⼯程说明及⼯程量计算规则桩基础与地基加固⼯程说明及⼯程量计算规则第⼆章桩基础与地基加固⼯程说明⼀、本定额所列桩基施⼯机械的规格、型号按常规施⼯⼯艺和⽅法所⽤机械综合取定。
⼆、本定额中涉及的各类⼟(岩⽯)层鉴别标准如下:1、砂、粘⼟层:粒径⼤于2mm的颗粒质量不超过总质量的50%的⼟层,包括粘⼟、粉质粘⼟、粉⼟、粉砂、细砂、中砂、粗砂、砾砂。
2、碎、卵⽯层:粒径⼤于2mm的颗粒质量超过总质量50%的⼟层,包括⾓砾、圆砾、碎⽯、卵⽯、块⽯、漂⽯,此外亦包括软⽯及强风化岩。
3、岩⽯层:除软⽯及强风化岩以外的各类坚⽯,包括次坚⽯、普坚⽯和特坚⽯。
4、定额中未涉及⼟(岩⽯)层的⼦⽬,已综合考虑了各类⼟(岩⽯)层因素。
三、⼈⼯探桩位等因素已综合考虑于各类桩基定额,不另⾏计算。
四、桩基施⼯前场地平整、压实地表、地下障碍物处理等,定额均末考虑,发⽣时可另⾏计算。
五、打、压预制钢筋混凝⼟⽅桩、空⼼⽅桩、板桩、预应⼒钢筋混凝⼟管桩定额均已包括就位供桩和场内吊运桩,发⽣时不再另⾏计算;如发⽣场内汽车运桩且运距在200m以上者,另按发⽣运输⼯程量及混凝⼟构件运输相应定额规定计算。
六、打、压预制钢筋混凝⼟⽅桩定额已综合了接桩所需的桩机台班,但未包括接桩本⾝费⽤,发⽣时套⽤相应接桩定额。
打、压预应⼒钢筋混凝⼟管桩定额已包括接桩费⽤,不另计算。
七、打、压预制钢筋混凝⼟⽅桩,单节长度超过20m时,按相应定额乘系数1.2。
打、压预制钢筋混凝⼟空⼼⽅桩,套⽤打、压预制钢筋混凝⼟⽅桩相应定额。
⼋、沉管灌注桩空打部分套⽤相应⼦⽬沉管部分定额。
九、钻孔桩成孔定额按桩径划分⼦⽬,定额已综合考虑了穿越砂、粘⼟层、碎、卵⽯层及强风化岩层的因素。
如设计要求进⼊岩⽯层时,套⽤相应定额计算⼊岩增加费。
⼗、卷扬机带冲抓(击)锤冲孔定额分别按桩长及进⼊各类⼟层、岩⽯层划分套⽤相应定额。
⼗⼀、泥浆池建造和拆除按成孔体积套⽤相应定额,泥浆场外运输按成孔体积和实际运距套⽤泥浆运输定额。

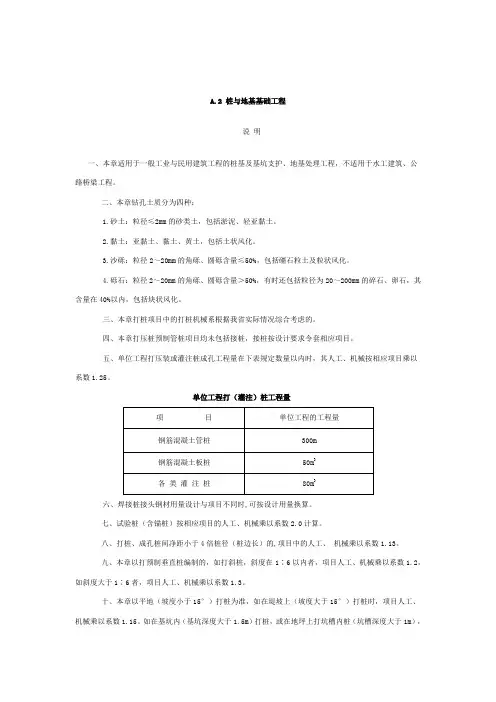

A.2 桩与地基基础工程说明一、本章适用于一般工业与民用建筑工程的桩基及基坑支护、地基处理工程,不适用于水工建筑、公路桥梁工程。
二、本章钻孔土质分为四种:1.砂土:粒径≤2mm的砂类土,包括淤泥、轻亚黏土。
2.黏土:亚黏土、黏土、黄土,包括土状风化。
3.沙砾:粒径2~20mm的角砾、圆砾含量≤50%,包括礓石粒土及粒状风化。
4.砾石:粒径2~20mm的角砾、圆砾含量>50%,有时还包括粒径为20~200mm的碎石、卵石,其含量在40%以内,包括块状风化。
三、本章打桩项目中的打桩机械系根据我省实际情况综合考虑的。
四、本章打压桩预制管桩项目均未包括接桩,接桩按设计要求令套相应项目。
五、单位工程打压装或灌注桩成孔工程量在下表规定数量以内时,其人工、机械按相应项目乘以系数1.25。
单位工程打(灌注)桩工程量六、焊接桩接头钢材用量设计与项目不同时,可按设计用量换算。
七、试验桩(含锚桩)按相应项目的人工、机械乘以系数2.0计算。
八、打桩、成孔桩间净距小于4倍桩径(桩边长)的,项目中的人工、机械乘以系数1.13。
九、本章以打预制垂直桩编制的,如打斜桩,斜度在1∶6以内者,项目人工、机械乘以系数1.2,如斜度大于1∶6者,项目人工、机械乘以系数1.3。
十、本章以平地(坡度小于15°)打桩为准,如在堤坡上(坡度大于15°)打桩时,项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩,或在地坪上打坑槽内桩(坑槽深度大于1m),项目人工、机械乘以系数1.11。
如铺设坡道其费用另行计算。
十一、各种灌注桩材料用量中均已包括下表规定的充盈系数和材料损耗。
其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实度系数1.334。
充盈系数和损耗率十二、泥浆制作是按普通泥浆考虑的,若需采用膨润土制作泥浆时,可按施工组织设计据实结算。
十三、注浆管理设定额按桩底注浆考虑,如设计采用侧向注浆时,则人工、机械乘以系数1.20。
桩与地基基础工程施工方法
一、常用的桩基础类型及施工方法
1. 钻孔灌注桩:通过机械设备在土体中挖孔,将钢筋骨架放入孔内,再将混凝土灌入孔中形成桩体。
其施工流程为进行孔径探测,挖孔施工,钢筋骨架安装,浇筑混凝土,浇筑钻孔灌注桩等步骤。
在施工过程中要注意孔径的保持,钢筋骨架的连接等问题。
2. 预制桩:预制桩是指将桩体在地面上预制好后,再将其吊装到挖好的孔中完成的一种桩基础。
其施工流程为预制桩的质量检验,孔洞挖掘,吊装预制桩,桩体连接等步骤。
在施工中需注意预制桩的保持及吊装过程中的安全问题。
3. 桩基础施工注意事项
(1) 土层的分析和评价是桩基础施工中的首要工作,需对土体的承载能力、水平扩展性等进行详细的研究。
(2) 桩基础的设计要符合相关标准规范,要根据建筑物的结构形式、荷载特点等进行合理设计。
(3) 在施工现场要严格遵守相关安全规范,做好安全防范工作,保证施工人员的安全。
(4) 桩体的加固要注意材料的选择以及施工质量的控制,确保桩体的承载能力。
(5) 桩体的沉降观测是桩基础施工过程中的重要环节,需对桩体的沉降进行监测,及时采取措施。
以上就是桩基础的施工方法及注意事项的简要介绍,希望能对相关工作人员有所帮助。
桩基础的施工工艺繁杂,需要施工人员具备一定的专业知识和技能,对施工质量的要求也很高。
在实际施工中要严格按照相关规范要求操作,保证施工质量和安全。

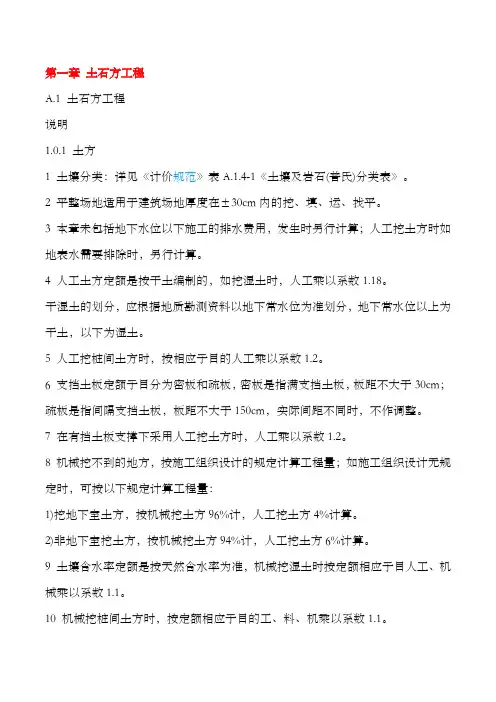

第一章土石方工程A.1 土石方工程说明1.0.1 土方1 土壤分类:详见《计价规范》表A.1.4-1《土壤及岩石(普氏)分类表》。
2 平整场地适用于建筑场地厚度在±30cm内的挖、填、运、找平。
3 本章未包括地下水位以下施工的排水费用,发生时另行计算;人工挖土方时如地表水需要排除时,另行计算。
4 人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
5 人工挖桩间土方时,按相应子目的人工乘以系数1.2。
6 支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整。
7 在有挡土板支撑下采用人工挖土方时,人工乘以系数1.2。
8 机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:1)挖地下室土方,按机械挖土方96%计,人工挖土方4%计算。
2)非地下室挖土方,按机械挖土方94%计,人工挖土方6%计算。
9 土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1.1。
10 机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1.1。
11 挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工、料、机械消耗。
1.0.2 石方1 岩石分类:详见《计价规范》表A.1.4-1《土壤及岩石(普氏)分类表》。
2 石方爆破子目是按炮眼法松动爆破编制的,不分明炮,闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算。
3 定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。
4 定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。
1.0.3 运输1 推土机推土,推石渣,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:┏━━━━┯━━━━┯━━━━┯━━━━┯━━━━┓┃坡度(%) │5-10 │15以内│20以内│25以内┃┠────┼────┼────┼────┼────┨┃系数│ 1.75│ 2.00│ 2.25│ 2.50┃┗━━━━┷━━━━┷━━━━┷━━━━┷━━━━┛2 汽车、人力车重车上坡降效因素,已综合在相应的运输子目中,不另行计算。
说明
一、本定额适用于一般工业与民用建筑工程的桩基础,不适用水工建筑、公路桥梁工程。
二、本定额已综合了土壤的级别,执行中不予换算。
三、钻(冲)孔桩不分土壤类别。
岩石风化程度划分为强风化岩、中风化岩、微风化岩三类。
强风化岩不作入岩计算。
中风化岩和微风化岩作入岩计算。
岩石风化程度见下表。
岩石风化程度划分表
四、每个单位工程的打(灌)桩工程量小于下表规定数量时,其人工、机械量按相应定额项目乘以系数1.25计算。
五、本定额除静力压桩外,均未包括接桩。
如需接桩,除按相应打桩项目计算外,按设计要求另计算接桩项目。
其焊接桩接头钢材用量,设计与定额用量不同时,应按设计用量进行调整。
六、打试验桩按相应定额项目的人工、机械乘以系数2计算。
七、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
八、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
九、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
十、定额各种灌注桩的材料用量中,均已包括下表规定的充盈系数和材料损耗。
充盈系数与定额规定不同时可以调整。
其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.334。
十一、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
十二、打送桩时,可按相应打桩定额项目综合工日及机械台班乘下表规定系数计算。
十三、金属周转材料中包括桩帽、送桩器、桩帽盖、活瓣桩尖、钢管、料斗等属于周转性使用的材料。
十四、钢板桩尖按加工铁件计价。
十五、定额中各种桩的混凝土强度如与设计要求不同,可以进行换算。
十六、深层搅拌法加固地基的水泥用量,定额中按水泥掺入量为12%计算,如设计水泥掺入比例不同时,可按水泥掺入量每增减1%进行换算。
十七、强夯法加固地基是在天然地基上或填土地基上进行作业的,如在某一遍夯击能夯击后,设计要求需要用外来土(石)填坑时,其土(石)回填,另按有关规定执行。
本定额不包括强夯前的试夯工作和费用,如设计要求试夯,可按设计要求另行计算。
如有侵权请联系告知删除,感谢你们的配合!。
