环保热电公司生活垃圾焚烧发电项目烟囱施工方案
- 格式:docx
- 大小:80.10 KB
- 文档页数:49

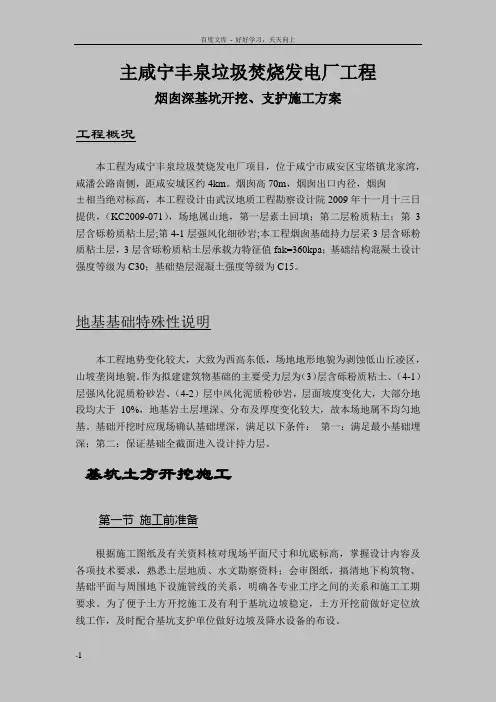

主咸宁丰泉垃圾焚烧发电厂工程烟囱深基坑开挖、支护施工方案工程概况本工程为咸宁丰泉垃圾焚烧发电厂项目,位于咸宁市咸安区宝塔镇龙家湾,咸潘公路南侧,距咸安城区约4km。
烟囱高70m,烟囱出口内径,烟囱±相当绝对标高,本工程设计由武汉地质工程勘察设计院2009年十一月十三日提供,(KC2009-071),场地属山地,第一层素土回填;第二层粉质粘土;第3层含砾粉质粘土层;第4-1层强风化细砂岩;本工程烟囱基础持力层采3层含砾粉质粘土层,3层含砾粉质粘土层承载力特征值fak=360kpa;基础结构混凝土设计强度等级为C30;基础垫层混凝土强度等级为C15。
地基基础特殊性说明本工程地势变化较大,大致为西高东低,场地地形地貌为剥蚀低山丘凌区,山坡垄岗地貌。
作为拟建建筑物基础的主要受力层为(3)层含砾粉质粘土、(4-1)层强风化泥质粉砂岩、(4-2)层中风化泥质粉砂岩,层面坡度变化大,大部分地段均大于10%,地基岩土层埋深、分布及厚度变化较大,故本场地属不均匀地基。
基础开挖时应现场确认基础埋深,满足以下条件:第一:满足最小基础埋深;第二:保证基础全截面进入设计持力层。
基坑土方开挖施工第一节施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。
为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑支护单位做好边坡及降水设备的布设。
1.1.1对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、地下河流、气象、运输道路、邻近建筑物、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。
热电厂烟囱工程施工方法一、基础施工:1、土方开挖及破桩:烟囱土方工程采用一台挖掘机挖土,四辆自卸汽车配合运土,土方弃于烟囱北侧50m外,放坡系数为0.33,修坡及桩间土采用人工开挖,手推车运输。
挖土时应严格按设计图纸及规范要求施工。
地基土层严禁扰动、浸泡,受冻,若施工中出现土层扰动、浸泡或受冻现象,必须报设计院或监理公司妥善处理。
土方挖至设计标高后,即可进行破桩施工。
破桩施工前,应办理基础桩交接手续,包括基础桩技术资料、承载力测试报告等,桩合格后方可进行破桩。
破桩施工,分两种情况,一是原桩顶标高高于设计标高的桩,二是桩顶标高低于设计标高的桩。
对于高于设计标高的桩,采用手锤和钢钻由内桩外圈向内剔凿,对超高的桩应先进行截桩,然后剔凿。
对于低于设计标高的桩,应将桩头的松散砼剔凿干净,使桩内钢筋外露100mm以上,以备钢筋接长,然后将桩接到设计标高。
破桩时,严禁破坏砼设计断面,桩顶无松散砼并平整。
2、钢筋砼基础施工:本工程的施工,按施工工艺分为两次进行,第一次施工至相对标高-2.30m,即底板部分,第二次施工到±0.00。
(l)钢筋工程:本工程钢筋采用现场放样下料,就地人工绑扎的方法施工,因底板钢筋采用焊接骨架,故钢筋绑扎时不再另设钢筋支架,钢筋焊接骨架采用双面焊、焊接长度5d,环向钢筋应借开搭接绑扎,塔接长度为40d。
同一位置接头应错开三排以上,纵向钢筋亦采用错开搭接绑扎,按接长度为40d,若采用焊接其焊接长度不小于10d。
基础底板钢筋保护层厚度为40mm。
其它为30mm,钢筋绑扎应满绑,不得采用花绑法施工。
(2)底板以上的钢筋,在底板砼施工前应全部绑扎完毕,统一隐蔽验收。
3、模板工程:基础底板采用P20型组合钢模板支模,钢圈加固脚手钢管支撑的方法施工,由二块P20和一个40×40梯形木条组成一个模板单元,并采用弧型钢架来确保钢筋保护层厚度。
环壁杯口内模采用P2012定型组合钢模板,外模采用木模及钢模,钢圈固定,支撑采用脚手钢管施工,外撑撑于土壁上,内撑撑于预先留置的支撑点上。
第1篇一、工程概况本工程为某火力发电厂新建烟囱道项目,烟囱道主要用于排放烟气,降低大气污染。
工程地点位于我国某省某市,施工内容包括烟囱道本体建设、附属设施安装以及周边环境整治等。
烟囱道高度为100米,直径为4米,采用钢筋混凝土结构,施工周期为6个月。
二、施工准备1. 施工图纸及技术资料施工前,必须对施工图纸进行全面熟悉,确保施工方案的合理性和可行性。
同时,收集相关技术资料,如地质勘察报告、施工规范、质量标准等。
2. 人员组织成立施工项目组,明确项目经理、技术负责人、质量负责人、安全负责人等岗位责任。
对施工人员进行岗前培训,确保其掌握施工技能和安全知识。
3. 施工设备根据工程需求,配置以下施工设备:- 混凝土搅拌站:用于混凝土的搅拌和运输。
- 混凝土泵车:用于混凝土的输送。
- 混凝土输送泵:用于混凝土的输送。
- 混凝土振捣器:用于混凝土的振捣。
- 施工电梯:用于人员及材料的垂直运输。
- 吊车:用于吊装重物。
- 施工安全设施:如安全带、安全帽、防护网等。
4. 材料准备准备施工所需的各种材料,包括钢筋、水泥、砂石、模板、焊条等。
确保材料质量符合国家相关标准。
三、施工工艺1. 基础施工- 地基处理:根据地质勘察报告,对地基进行处理,确保地基承载力满足设计要求。
- 基础垫层:铺设C15混凝土垫层,厚度为100mm。
- 基础施工:根据设计图纸,浇筑基础,确保基础尺寸和标高符合要求。
2. 主体结构施工- 钢筋施工:根据设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范要求。
- 模板施工:选用合适的模板,确保模板的强度、刚度和稳定性。
- 混凝土施工:采用混凝土泵车进行混凝土输送,使用混凝土振捣器进行振捣,确保混凝土密实度。
- 钢筋焊接:采用电弧焊进行钢筋焊接,确保焊接质量。
3. 附属设施安装- 通风管道安装:根据设计图纸,安装通风管道,确保管道的严密性和牢固性。
- 排烟风机安装:安装排烟风机,确保风机运行稳定。
目录一. 工程概况 (4)二. 编制依据 (4)三. 作业准备 (5)四. 施工流程 (6)五. 基坑土方开挖专项方案 (8)六. 烟囱基础施工方案 (10)七. 烟囱筒身施工方法 (12)八. 液压提升翻模专项施工方案 (15)九.钢平台安装 (18)十.平台有关计算及要求 (18)十一.平台提升系统安装及拆卸专项方案 (27)十二.外筒壁涂料施工 (35)十三. 特殊部位施工 (37)十四. 安全文明施工及危险源辨识 (38)十五. 工程质量保证措施 (45)十六. 强制性条文 (45)十七. 应急救援预案 (48)发文范围:(共份)本版文件于年月日开始实施。
批准人:烟囱安全专项施工方案一、工程概况1、本单项工程为*****生活垃圾焚烧发电厂工程项目的一座砌筑耐酸砖内衬式烟囱,烟囱砼筒身全高100m,+处筒体外直径为,内径为,壁厚为340mm。
整个筒身将分为二个坡度,±到40米坡度为0.035,40米到顶部坡度为0.02。
在100m处筒体外直径为,内径为,壁厚为160mm。
2、钢爬梯沿筒身自下垂直而上,在筒身标高+、+处设有钢平台,钢平台自上而下进行,钢梯紧随平台自上而下进行安装。
3、本工程±m相当于黄海高程m。
基础混凝土标号用C30,垫层及散水混凝土标号用C15,筒身砼标号设计为C40,筒壁外侧环筋的混凝土保护层厚为40mm。
4、本次筒身施工从0m起开始采用液压提升设备进行施工。
筒壁外表面+标高处设置4个均匀分布的沉降观测点.二、编制依据1 、《烟囱结构图》(R135-SJG3)2 、《烟囱建筑施工图》3 、《建筑结构可靠度设计统一标准》(GB50068—2001)4 、《建筑抗震设计规范》GB50011—20105、《岩土工程勘察规范》GB50021—20016 、《建筑防腐蚀工程施工及验收规范》GB50212—20027 、《砌体结构设计规范》(GB50003—2001)8 、《建筑地基基础设计规范》GB50007—20029、《烟囱施工工程及验收规范》(GB50078--2008)10、《混凝土结构设计规范》(GB50010-2010)11、《工业建筑防腐蚀设计规范》(GB50046-2008)12、《建筑桩基技术规范》(JGJ94-2008)13、《烟囱设计规范》(GB50051-2002)14、《建筑地基基础工程施工质量验收规程》(GB50202-2002)15、《混凝土结构工程施工质量验收规程》(GB50204-2002)(2011年修改版)16、《高耸结构设计规范》(GB50135-2006)17、国家建筑标准设计图集《钢筋混凝土烟囱》(05G212)18、*****生活垃圾焚烧发电厂岩土工程勘察报告(二零一一年三月)19、国家及地方现行有关标准、规范、规程三、作业准备1、作业人员人力资源配备表电工、电焊工、架子工为特殊工种,其作业人员必须经过国家规定的专业培训,持证(特殊作业人员操作证)上岗;所有上岗人员必须经过身体检查,患有精神病、高血压、心脏病等不宜从事施工作业的人员一律不用。
一、工程概况本工程为新建一座日处理500吨生活垃圾的焚烧发电厂烟囱工程,烟囱总高77米,结构尺寸66.9米,采用液压爬模工艺进行施工。
施工现场条件较为复杂,施工场地小、高度高、工期紧、对垂直度及结构尺寸精度要求高、安全风险大。
二、施工组织与管理1. 施工组织(1)项目部成立专门的施工组织,明确各岗位职责,确保施工顺利进行。
(2)施工过程中,严格执行国家和行业相关规范、标准和操作规程。
2. 施工管理(1)施工前,对施工人员进行技术交底和安全培训,确保施工人员掌握相关知识和技能。
(2)施工现场设立安全警示标志,加强安全防护措施,确保施工安全。
(3)施工过程中,加强材料、设备、人员、进度、质量、安全等方面的管理,确保工程质量。
三、施工方案1. 施工工艺(1)采用液压爬模工艺进行施工,包括模板、支撑、操作平台、爬升机构等。
(2)模板采用组合钢模板,具有良好的刚度和稳定性。
(3)支撑采用钢管支撑,确保模板稳定。
(4)操作平台采用钢制平台,方便施工人员操作。
(5)爬升机构采用液压系统,实现模板的快速爬升。
2. 施工步骤(1)施工准备:施工前,对施工现场进行清理,确保施工环境安全、整洁。
(2)模板安装:按照设计要求,安装液压爬模,确保模板垂直度及结构尺寸精度。
(3)混凝土浇筑:在模板内浇筑混凝土,严格控制浇筑速度和混凝土配合比。
(4)模板爬升:浇筑完成后,将模板爬升到下一节,进行下一节混凝土浇筑。
(5)模板拆除:待混凝土达到设计强度后,拆除模板,进行养护。
(6)施工收尾:完成烟囱主体施工后,进行收尾工作,包括模板拆除、养护、验收等。
3. 质量控制(1)严格控制混凝土配合比,确保混凝土强度和耐久性。
(2)加强施工过程中的质量检查,确保施工质量达到设计要求。
(3)对施工过程中发现的质量问题,及时进行处理,确保工程质量。
四、安全措施1. 施工现场设立安全警示标志,加强安全防护措施。
2. 施工人员必须佩戴安全帽、安全带等防护用品。

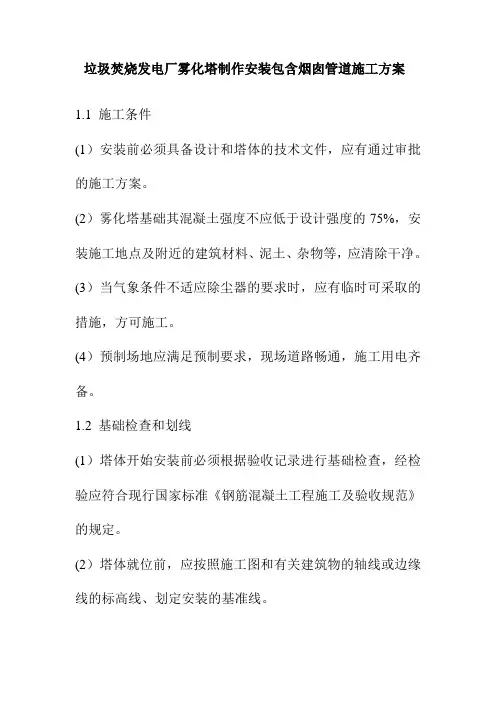

垃圾焚烧发电厂雾化塔制作安装包含烟囱管道施工方案1.1 施工条件(1)安装前必须具备设计和塔体的技术文件,应有通过审批的施工方案。
(2)雾化塔基础其混凝土强度不应低于设计强度的75%,安装施工地点及附近的建筑材料、泥土、杂物等,应清除干净。
(3)当气象条件不适应除尘器的要求时,应有临时可采取的措施,方可施工。
(4)预制场地应满足预制要求,现场道路畅通,施工用电齐备。
1.2 基础检查和划线(1)塔体开始安装前必须根据验收记录进行基础检查,经检验应符合现行国家标准《钢筋混凝土工程施工及验收规范》的规定。
(2)塔体就位前,应按照施工图和有关建筑物的轴线或边缘线的标高线、划定安装的基准线。
(3)互相有连接、衔接式排列关系的塔体,应按其要求,划定期的安装基准线。
(4)平面位置安装基准线与基础实际轴线或与厂房墙(柱)的实际轴线或边缘线距离的允许偏差为±20mm。
(5)塔体定位基准的面、线或点对安装基准线的平面位置和标高的允许偏差,应符合下表规定。
塔体的平面位置和标高对安装基准线的允许偏差找正,调平均应在给定的测量位置上进行检验;复检时亦不得改变原来测量的位置。
1.3 塔体开箱检查和保管(1)塔体开箱应在建设单位有关人员参加下,按下列项目进行检查,并应作好记录:①箱号、箱数以及包装情况;②塔体的名称、型号和规格;③装箱清单、塔体技术文件、资料及专用工具;④塔体有无缺损件、表面有无损坏和锈蚀等;⑤其他需要记录的情况。
(2)设备、零部件和专用工具,均应妥善保管,不得使其变形、损坏、锈蚀、错乱丢失。
1.4 雾化塔制作安装(1)雾化塔设备制作安装2 台同时进行,工艺安排如下:立柱安装—设备安装—烟囱管道安装材料准备→立柱制作→设备制作→烟囱管道制作→设备试运转(2)制作塔体所用的钢材、配件、焊接材料以及其它材料必须具备产品质量合格证或质量复验合格报告,并满足设计技术文件要求。
(3)钢板应进行外观检查,表面不得有气孔、裂纹、拉裂、夹渣、折痕、夹层,钢板边缘不得有重皮,表面锈蚀深度不得超过0.5mm。
垃圾焚烧环保工程施工方案一、施工计划1.1 施工前期准备在进行垃圾焚烧环保工程施工前,需要做好施工前期的准备工作。
首先需要调查研究垃圾焚烧项目的具体情况,包括建设地点、投资规模、设计方案等。
其次需要制定详细的施工方案,包括施工进度安排、施工队伍组织、材料采购等。
1.2 设备安装在垃圾焚烧项目的施工中,焚烧设备是关键的一部分。
在进行设备安装时,需要根据设计图纸进行操作,严格按照操作规程进行。
安装过程中应完善设备的安全保障措施,保证施工人员的安全。
1.3 污染防治在垃圾焚烧环保工程的施工过程中,需要特别重视污染防治工作。
设置施工现场围挡,配备各种环保设施,减少扬尘、降噪音等污染。
1.4 垃圾处置在投入运行之前,需要妥善安排垃圾的处置工作。
这包括垃圾的分类、运输、堆放等工作。
二、环保设备的选择2.1 除尘设备垃圾焚烧设备会产生大量的烟尘,为了减少对环境的污染,需要安装高效的除尘设备。
可采用静电除尘器、布袋除尘器等设备进行处理。
2.2 脱硫脱硝设备燃烧废弃物时会产生二氧化硫和氮氧化物等有害气体,需要安装脱硫脱硝设备进行处理。
常用的脱硫脱硝设备有湿法脱硫塔、SCR脱硝装置等。
2.3 排放监测设备在垃圾焚烧项目的施工中,需要安装排放监测设备来监测废气排放的情况,保证排放符合国家标准。
2.4 燃烧设备燃烧设备是垃圾焚烧项目的核心设备,需要根据项目规模选择合适的燃烧设备。
可选择循环流化床燃烧炉、垃圾炉等设备。
三、安全管理3.1 施工现场安全在垃圾焚烧环保工程的施工现场,需要设置安全警示标志,划定安全防护区域,设置安全通道等措施,保障施工人员的安全。
3.2 操作安全在设备安装和调试过程中,需要严格按照操作规程进行,确保设备的安全运行。
3.3 废气处理安全对于焚烧后产生的废气需要安全进行处理,防止对环境造成二次污染。
3.4 废渣处理安全在垃圾焚烧项目中,焚烧产生的废渣也需要安全处理,可采用固化处理、填埋等方式进行处置。
**生活垃圾焚烧发电项目80m排烟混凝土烟囱工程滑模施工工艺张光磊摘要:近些年随着国家经济的发展、人民生活水平的提高,生活垃圾日渐增多,多个城市垃圾围城,既影响了城市文明建设又对土地造成了极大的不可逆的污染。
如何存储和消解城市生活垃圾成了摆在我们面前的一道难题,为此国家借鉴国外先进发展经验,提出了垃圾焚烧发电的设想,并逐步着手实施。
而垃圾焚烧发电项目建设中的烟囱如何既快又安全的进行施工是摆在施工单位眼前的一个课题。
关键词:垃圾焚烧;钢筋混凝土烟囱;滑膜;提升;安全;质量1 项目概况**生活垃圾焚烧发电项目排气烟囱工程,结构形式为钢筋混凝土外筒,内置钢结构烟囱,总高度80m。
其中,混凝土外筒结构为弧形等边三角形,等边长为9.02m,混凝土外筒高度77.5m,混凝土烟囱筒身壁厚为标高-2.9m~44m为400mm,44m~77.5m为300mm。
混凝土烟囱内侧设爬梯护网和休息平台及制晃平台。
烟囱筒身混凝土强度等级为C30。
2 施工方案选择分析该烟囱工程属特殊高耸构筑物结构,如采用常规倒模施工,作业空间小,高空作业安全风险大,进度也相对较慢,投入的材料设备及人员相对较多,增加施工成本且筒身中心点和垂直度的控制难度较大,容易产生较大误差,在一定程度上影响工程质量。
根据本工程的特点并结合现场实际情况,该混凝土烟囱筒身施工选择采用滑膜施工工艺,挑选专业的滑模施工队伍,采用无井架液压滑模施工方法(下文简称滑模施工)。
滑模施工能解决以上的一系列问题,并且在保证质量和安全的前提下,能加快工期,减少施工成本。
3 滑膜系统设计滑升模板由模板系统、操作平台系统、液压提升系统、施工精度控制系统四大部分组成。
3.1 液压提升系统采用YHJ—56型液压控制台1台,液压系统千斤顶使用GYD60滚珠式千斤顶21台,每榀提升架设置一台GYD60滚珠式千斤顶。
本工程共设21榀提升架,一次行程为30mm,额定顶推力60kN,施工设计时取额定顶推力50%计算为30KN,保证整个滑模体系的安全爬升。

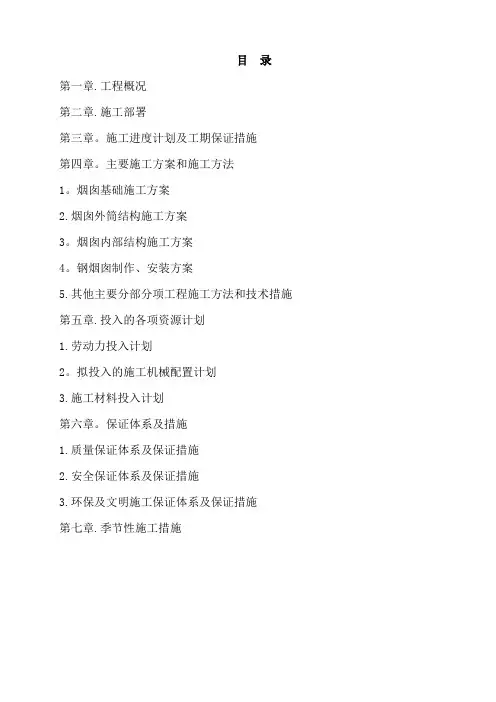

目录第一章.工程概况第二章.施工部署第三章。
施工进度计划及工期保证措施第四章。
主要施工方案和施工方法1。
烟囱基础施工方案2.烟囱外筒结构施工方案3。
烟囱内部结构施工方案4。
钢烟囱制作、安装方案5.其他主要分部分项工程施工方法和技术措施第五章.投入的各项资源计划1.劳动力投入计划2。
拟投入的施工机械配置计划3.施工材料投入计划第六章。
保证体系及措施1.质量保证体系及保证措施2.安全保证体系及保证措施3.环保及文明施工保证体系及保证措施第七章.季节性施工措施第一章。
工程概况1.1本工程建设单位、设计单位、名称及建设地点:建设单位:设计单位:中国恩菲工程技术有限公司工程名称:襄樊生活垃圾焚烧发电厂烟囱工程。
工程地点:湖北省襄樊市襄城区。
1。
2工程主要工程范围及内容:工程主要范围:襄樊生活垃圾焚烧发电厂烟囱工程。
工程主要内容:襄樊生活垃圾焚烧发电厂烟囱工程土建工程。
主要包括钢筋混凝土杯口基础;烟囱钢筋混凝土外筒;钢内筒;内外筒间联系平台及钢梯;烟囱航空色标等。
1。
1.3工程概况:本工程为钢筋混凝土构筑物;外设钢筋混凝土外筒,共分为12层,标高28m以上仅做为检修平台。
钢筋混凝土外筒内安装3根钢管烟囱,烟囱高度为90m。
⑴基础:该工程基础为板式基础,持力层为第错误!层矿石土层,其地基承载力特征值fak=440kpa。
基础埋深为3。
5米;底板形状为切角正三角形,厚度为2000mm;基础混凝土等级为C30,垫层C15.⑵烟囱外筒体:烟囱外筒采用钢筋混凝土结构,筒体高88.9m,下口正切三角形高度为11.375m,筒壁厚度28m以下为300mm;44m 以下为250mm;44m以下为200mm;混凝土等级为C30。
⑵烟囱内筒体:烟囱内筒为ð8厚钢烟囱,钢烟囱直径为1600mm。
共三根;钢烟囱高度为90m,87m以下采用Q235级钢制作而成。
87m以上采用不锈钢板制作。
⑶烟囱内第一道平台设在标高4.0m处,下部做为烟气在线检测控制室,以上沿高度每8m设一道平台,共12道。
垃圾焚烧发电厂雾化塔制作安装包含烟囱管道施工方案1.1 施工条件(1)安装前必须具备设计和塔体的技术文件,应有通过审批的施工方案。
(2)雾化塔基础其混凝土强度不应低于设计强度的75%,安装施工地点及附近的建筑材料、泥土、杂物等,应清除干净。
(3)当气象条件不适应除尘器的要求时,应有临时可采取的措施,方可施工。
(4)预制场地应满足预制要求,现场道路畅通,施工用电齐备。
1.2 基础检查和划线(1)塔体开始安装前必须根据验收记录进行基础检查,经检验应符合现行国家标准《钢筋混凝土工程施工及验收规范》的规定。
(2)塔体就位前,应按照施工图和有关建筑物的轴线或边缘线的标高线、划定安装的基准线。
(3)互相有连接、衔接式排列关系的塔体,应按其要求,划定期的安装基准线。
(4)平面位置安装基准线与基础实际轴线或与厂房墙(柱)的实际轴线或边缘线距离的允许偏差为±20mm。
(5)塔体定位基准的面、线或点对安装基准线的平面位置和标高的允许偏差,应符合下表规定。
塔体的平面位置和标高对安装基准线的允许偏差找正,调平均应在给定的测量位置上进行检验;复检时亦不得改变原来测量的位置。
1.3 塔体开箱检查和保管(1)塔体开箱应在建设单位有关人员参加下,按下列项目进行检查,并应作好记录:①箱号、箱数以及包装情况;②塔体的名称、型号和规格;③装箱清单、塔体技术文件、资料及专用工具;④塔体有无缺损件、表面有无损坏和锈蚀等;⑤其他需要记录的情况。
(2)设备、零部件和专用工具,均应妥善保管,不得使其变形、损坏、锈蚀、错乱丢失。
1.4 雾化塔制作安装(1)雾化塔设备制作安装2 台同时进行,工艺安排如下:立柱安装—设备安装—烟囱管道安装材料准备→立柱制作→设备制作→烟囱管道制作→设备试运转(2)制作塔体所用的钢材、配件、焊接材料以及其它材料必须具备产品质量合格证或质量复验合格报告,并满足设计技术文件要求。
(3)钢板应进行外观检查,表面不得有气孔、裂纹、拉裂、夹渣、折痕、夹层,钢板边缘不得有重皮,表面锈蚀深度不得超过0.5mm。
环保热电公司生活垃圾焚烧发电项目烟囱施工方案Company number【1089WT-1898YT-1W8CB-9UUT-92108】阜宁协鑫环保热电有限公司生活垃圾焚烧发电项目烟囱施工方案编制单位:江苏鸿泰通建设集团有限公司2017年08月02日目录1、方案依据及编制说明 (3)2、工程概况 (4)3、施工组织与部署 (5)4、工程施工方法 (11)5、施工进度计划 (25)6、施工平面布置及管理 (26)7、施工现场临时设施布置 (26)8、工程质量保证措施 (29)9、安全管理制度及措施 (31)10、消防和治安措施 (35)11、季节性施工措施 (36)12、文明施工与环境保护 (37)13、风险识别及削减措施 (39)×方烟囱施工方案第一章方案依据及编制说明第一节编制的目的本施工组织设计编制的目的是:合理安排施工工期,明确施工工艺,加强规范化质量监督和科学管理;严格按照质量保证体系组织工程施工,确保工程质量达到建设单位期望的目标;制定严格的安全检查制度和完善的安全保障体系,保证安全生产无事故;强化现场文明施工的标准化管理,创建施工行业文明施工现场。
第二节编制依据1、烟囱设计图纸第二章建筑工程概况第一节工程概况第二节建筑设计概况烟囱基础埋置深度,基础承台为11m×11m正方形钢筋混凝土整板基础,承台厚度,底标高,承台上部环壁高度,基础顶标高,基础承台和上部环壁分二次浇筑,基础采用C35泵送混凝土。
烟囱砼主体总高度77m,外尺寸为 m× m,平面呈现长方形,烟囱内设置钢内筒2支;筒体采用C30混凝土,混凝土外壁装饰按厂方要求施工。
烟囱→+墙体厚度为400mm,+→+墙体厚度为350mm,+→+墙体厚度为300mm,烟囱内钢烟囱直径为1500mm。
第三节烟囱工程特点工程特点本烟囱工程平面形状为“口”字形,采用液压移模施工时,混凝土表面的平整度、垂直度的控制和四角棱角要求较高。
根据上述特点,我公司在组织施工过程中,将针对以上各种不利条件,以充足的施工准备、饱满的精神,拼搏、求实的工作作风,争创一流的管理水平、一流的工程质量,一流的工程速度,以优良工程为目标,顺利完成80m烟囱工程的施工任务。
第三章施工组织与部署第一节工程施工总目标我公司是具有丰富经验的建筑移模施工企业,有一整套严格的科学管理体系先后施工过各种高度的烟囱;各单位工程均设项目经理部,实行项目法施工管理,我公司将派遣具备丰富液压移模施工管理经验的技术管理人员组成项目经理部进驻现场,负责该工程合同的履行及现场施工、技术、质量、工期、安全、施工配合的实施、控制与管理。
在劳动力安排上,配备有类似工程施工经验、专业化强的技术工程进行施工。
严格按照设计院提供的施工图纸、技术要求以及有关施工规范、规程进行施工。
按照国家建设部颁发的施工和验收规范验收。
按照国家现行有关建筑工程质量检测评定标准及其它有关标准进行评定。
本工程质量管理按国际标准《ISO9001:2000质量保证体系》实行工程质量管理。
工程质量目标工程质量目标:100%一次验收达到合同标准。
按照国家建设分颁发的施工和验收规范验收。
按照国家现行有关建筑工程质量检测评定标准及其它有关标准进行评定。
工期目标本工程工期为150天。
我公司充分考虑本工程施工时经历秋、冬季及春天雨季施工的特点,采取各种有效措施,在工期内按时按质完成工程各项目施工任务。
安全目标工程施工实现安全生产,杜绝人员伤亡、火灾及重大设备事故,轻伤事故频率小于1‰,工程创安全标准化工地。
施工临时设施,各类场地、堆棚、仓库的用电、用水均必须符合有关安全要求。
我方承诺:本工程安全施工保证无事故,遵守建设单位各项安全规章制度,保证施工区域内人员安全。
文明施工目标本工程要足于保质量、保安全,着眼于抢工期,科学文明施工,施工现场按文明施工标准进行,严格管理,创文明施工标准化工地。
施工人员挂牌施工,服从业主有关人员统一安排管理,并制定文明施工公约。
工程施工按施工组织设计对现场总体安排的要求布置,施工单位只能在规定的区域内从事施工作业活动,不得随意占用厂区内场地、道路、施工机具设备、材料设置、堆放整齐,施工作业场所工完、料尽、场地清;抱着处处为业主及总包着想的原则,坚决服从业主及总包的合理化安排,以保证工程按期、保质、顺利进行。
第二节施工组织我公司针对本项烟囱工程,将组建80m烟囱建设工程项目管理部,公司相关科室将根据公司重点工程的管理规定,给予本工程全方位的支持,确保公司对业主的各项承诺的兑现。
本工程实行项目法施工,由企业法人代表委托有着丰富的移模施工经验的项目经理,组建工程施工项目部,组织具有滑模经验丰富的施工人员,投入先进的技术和移模设施,具备完成本工程所需的各项条件,我们有能力兑现承诺,为业主提供最优质服务。
管理职能划分A、设施工、质量、安全、试验、调度、资料等,在项目总工程师的领导下,负责本工程全过程的施工、技术、质量、安全等方而的管理工作。
具体包括:施工组:施工图纸自审、施工方案的编制、工程质量计划的编制、工程进度计划的编制等施工前期各项技术准备工作,关键和特殊工序的明确及其作业设计的编制和实施管理可见证点和停工待检点的确定和实施,工程测量的控制与总平面管理,施工现场的协调平衡管理,新技术的推广应用,QC小组活动,工程技术资料的管理等。
质量组:依照相关标准、规范和设计要求,做好质量目标的制订和配合量计划的编制,监督原材料、半成品、成品的检查验收,进行材料跟踪检查、工序过程检查、工序交接检查和最终检查。
协助业主代表、监理工程师、监督站完成停工待检点、可见证点的检查与验收等质量方面的管理工作。
安全组:依照合同和国家现行的技术规程和标准,负责安全管理实施细则、安全文明生产措施的制订和管理,配合施工组搞好高空作业、吊装作业、交叉作业、特殊作业等施工安全技术保证措施的制订和监督执行,加强职工安全教育,监督、检查和及时纠正施工过程中的安全隐患,制止施工中的违章作业、违章操作和违章指挥,并负责安全标识、警示牌的悬挂等安全方面的管理工作。
工程部各业务人员必须认真做好与业主现场代表、各业务主管部门、监理、质量监督站等方面的业务对口工作和协调好相互之间的关系。
B、设计划预算、物资供应组,负责本工程的合同评审与管理、施工预算、结算、施工进度编报、施工进度月报,工程材料的计划、采购、标识、抽样送检、保管、发放,并做好施工材料、施工机具、备品配件的调配、采购、标识。
负责做好与业主相关部门的对口工作和协调相互之间的关系。
C、本工程范围内的劳资、财务、人事、工程款的拨付、工程成本核算和控制,文件的收发及打印、后勤、治安、消防、计划生育、生活福利、医疗卫生、厂区环境以及接待等方面的管理工作,协调与业主相关部门及当地治安、户籍等部门的关系。
项目部项目经理及各部门管理人员(包括项目工程师、项目副经理、施工员、各专业工长、质检员、安全员等)均常驻现场,保证项目管理得到落实。
工程项目部施工组织管理网络任何中小项目的项目管理工作,以确保全身心地投入本项目的建设。
(2)因事外出必须向业主、监理例行请假制度,并安排好现场各项工作,一般情况下不得离开工地,且离开工地必须明确行踪,保持通讯联络,或不履行请假制度等愿接受业主的经济处罚。
(3)在工作中,必须来励自律,同时应加强对项目施技人员的管理与学习培训,努力提高项目部的整体素质与管理力度,主动与业主、监理积极配合,确保工程施工的正常运行。
第三节施工部署施工总体安排烟囱主体工程本着先主体后钢结构平台、楼梯及钢内筒再外墙面装饰,先土建、后安装的原则,按主体混凝土外筒施工(烟囱液压提模施工),钢结构平台等制作安装、钢内筒安装,混凝土壁窗户及外墙涂料施工和避雷系统安装等几个阶段进行施工。
第四节主要施工工艺策划烟囱主体采用技术熟练的移模工艺施工,该工艺具有施工平台整体提升方便、工程施工速度快、外观好、施工安全等优点。
施工顺序为:安装滑升平台→绑扎钢筋→内外模板安装及加固→浇筑混凝土→再提升施工平台→绑扎钢筋→内外模板移置安装及加固→浇筑混凝土→直至烟囱主体结束→内钢结构平台及现浇平台施工(内钢楼梯安装、防腐与平台施工同步)→钢内筒安装防腐及保温→烟囱外壁涂料涂饰施工、航空灯安装→滑升设备拆除等。
第五节施工准备工作技术准备原始资料的调查分析收集施工中所需要的各种技术资料,包括现场地形周围环境,气候,供水、供电、道路、管线、地质、水文、障碍物以及原材料、构配件、半成品供应等情况,为实施施工组织提供可靠依据。
熟悉和会审施工图纸查核施工图纸资料是否齐全,理解设计意图,明确各专业、工序的技术要求和相互之间的配合关系。
由业主组织会审图纸,形成图纸会审记要共同会签、盖章认可。
修编施工组织设计由专业人员根据设计图纸,修编实施的指导工程施工全过程的施工组织设计。
修编施工图预算与施工预算由专业人员根据设计图纸,修编实施的施工图预算、工料分析、钢筋模板、支撑、铁件放样、翻样及料单。
提出半成品,预制构件,铁件加工计划,明确进场日期。
劳动组织准备组建有施工经验,技术水平,有开拓敬业精神和工作效率高的项目经理部,配合所需的专业人员、管理人员、技术工人。
特定完备的技术岗位责任制和网络管理体制计划。
做好职工进场的教育,为落实施工计划和技术责任制,按管理系统逐级进行技术交底,使全体人员了解工程设计意图,技术要求,进一步明确各自的责任。
施工现场准备施工现场控制网测量:根据建设单位提供的永久性座标和高程及施工图纸设计要求进行施工场地控制网测量,设置测量控制桩水准点,进行工程测量放线等。
做好现场“三通一平”的完善工作,确保施工现场水通、电通、路通和场地平整,按要求设置消防设施和灭火器材。
拆除或清理工程范围内的障碍物。
修建现场临时道路(按施工总平面图)及堆放材料场地,做好简易堆放场。
道路两侧设置排水沟,材料堆场放坡排水至明沟,烟囱、塔吊、配电箱旁做排水沟或暗沟,以便在雨季期间及时排除现场积水,保证施工正常进行。
水、电管线由建设单位的现场配电和提供的主管进水口接出,根据现场机械布置情况线路分为架空及地下埋设两种方法进行现场敷设。
按照施工总平面布置图的要求埋设上水管线,敷设施工电缆,搭建施工平台,做好场区管理。
建造临时设施。
按照施工总平面图和临时设施需要量计划(详见下表),建造工程施工所需的临时设施,为正式开工准备生产、生活用房。
施工临时设施需用量计划表每班劳动力安排计划表第四章主要工程施工方法第一节工程施工测量及基础施工1、测量仪器与人员1)专业人员配备:成立测量小组由测量专业工程师任组长,负责制定方案、设定测量路线,负责仪器的操作和维护保养。
设专业测量员1名,负责测量工作及数据整理与记录等。
