煤炭建设井巷工程辅助费综合定额(2015除税基价)说明书(含注)
- 格式:docx
- 大小:44.39 KB
- 文档页数:16
煤炭建设井巷工程辅助费综合定额(2015)总说明说明《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
煤炭建设井巷工程消耗量定额(2015除税基价)1 总说明1.0.1《煤炭建设井巷工程消耗量定额》(2015除税基价)(以下简称本定额)是依据住房城乡建设部、财政部《建筑安装工程费用项目组成》建标[2013]44号、住房城乡建设部《建设工程量清单计价规范》GB50500-2013、《矿山工程工程量计算规范》GB50859-2013和国家有关部门发布的现行设计规范、技术规定、施工及验收规范、质量评定标准、产品标准、《煤炭安全规程》,并结合当前煤炭建设过程中采用的新材料、新工艺、新设备的应用编制的。
1.0.2 本定额是煤炭工程建设项目的计价依据,是编制工程量清单计价、招投标价格、工程施工图预算、工程结算、工程造价审计的依据,是编制投资估算、概算定额的基础,是施工企业进行经济活动分析、编制企业定额、选择合理的建筑设计方案进行技术经济比较的参考依据,是完成井巷分部分项工程计价的人工、材料、施工机械台班消耗量标准。
适用范围:煤炭建设井巷工程的新建、扩建、改建工程。
1.0.3本定额是按正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
1.0.4本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1人工费单价内容包括:基本工资、津贴补贴、特殊情况下支付的工资。
工种分为井下直接工、井下辅助工和地面辅助工。
井下直接工从事掘进、支护、铺底等实体工程作业,井下辅助工从事井下永久轨道铺设作业,地面辅助工从事地面机械、成品及半成品制作。
2材料预算单价内容包括:材料原价、运杂费、运输损耗、采购及保管费。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3机械台班单价内容包括:折旧费、检修费、维护费、安拆费及场外运输费、燃料动力费。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1《煤炭建设井巷工程辅助费综合定额(2015除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T--------停工天数;(总小时/24=天,指辅助系统运转时间补偿)K--------进度折算系数,参见表1.0.4。
煤炭建设井巷工程辅助费综合定额说明第一条《煤炭建设井巷工程辅助费综合定额(2007基价)》(以下简称本定额)是根据建设部实行工程量清单计价的要求和中国煤炭建设协会关于对煤炭各类定额进行修编的安排进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制初步设计概算、施工图预算、编制招标标底和清单计价的依据。
第二条本定额是以矿井井巷工程量、井巷工程施工工期及费用分摊的办法而制定的每10m井筒、巷道和每100m3硐室的费用定额。
第三条本定额为综合成井成巷定额,工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、台阶、扶手、设备基础、铺轨(不含斜井井筒及平硐硐身)、管线敷设、机电设备安装及其它零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆;三小时以内的临时停水、停电和其它非主观原因造成的影响较少的时间。
凡定额中包括的内容,不得另取井巷工程辅助费。
设计为无永久轨道、胶带(刮板)输送机、搪瓷(铸石)溜槽、单轨吊的工程(不含斜井井筒及平硐硐身)以0.96系数调整。
第四条本定额施工工期中不包括下列内容:一、矿井移交生产时永久设备的联合试运转和试生产。
二、处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
三、工作面预注浆、探放沼气、探放水。
四、3小时以上停水、停电。
五、发生上述二、三、四种情况不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D·K·T式中:F—辅助费补偿费;D—停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T—停工天数;K—下表所列进度折算系数:第五条本定额工期按施工阶段分为四期。
第一期—井筒期。
中国煤炭建设协会关于征求对现行《煤炭建设井巷工程概算定额》等五部概算定额(指标)意见和建议的通知文章属性•【制定机关】中国煤炭建设协会•【公布日期】2014.12.22•【文号】中煤建协字[2014]94号•【施行日期】2014.12.22•【效力等级】行业规定•【时效性】现行有效•【主题分类】煤炭及煤炭工业正文中国煤炭建设协会关于征求对现行《煤炭建设井巷工程概算定额》等五部概算定额(指标)意见和建议的通知中煤建协字[2014]94号各有关煤炭设计、建设、咨询等单位:新一轮修编的煤炭建设工程造价各类计价依据已列入国家能源局能源领域行业标准并将在2015年全部完成,为更好的完成修编工作,根据中国煤炭建设协会“2012年煤炭建设工程造价管理工作会议纪要”(中煤建协字[2012]53号)要求,在各修编小组积极工作和各主参编单位的的大力支持下,其中各类消耗量定额的修编已进入整体测算和报批稿的修改完善过程中。
为更好更快地完成全部修编工作,充分听取和了解行业内各方建议,以便使新修编的概算定额(指标)更适用煤炭建设发展的需要,现就《煤炭建设井巷工程概算定额》、《煤炭建设特殊凿井工程概算定额》、《煤炭建设井巷工程辅助费综合(概算)定额》、《煤炭建设地面建筑工程概算指标》、《煤炭建设机电安装工程概算指标》等五部现行概算定额(指标)的修编征求各单位意见和建议。
请各有关设计、建设、咨询等单位结合各单位近几年工程概算管理工作实践及煤炭建设工程造价实际情况,组织相关专业技术人员进行研讨,就以上五部概算定额(指标)的适用、子目、水平等各方面内容提出修编意见和建议。
中国煤炭建设协会将根据各修编小组提交的修编大纲和有关单位的修编建议于2015年第一季度组织召开以上五部概算定额(指标)的修编征求意见会议(会议时间另行通知)。
新一轮煤炭建设工程造价计价依据修编工作领导小组将根据各单位和个人在本轮定额修编中的作用和贡献(包括所提意见和建议的技术含量和影响等),研究调整列为本轮定额的主参编单位和主参编人。

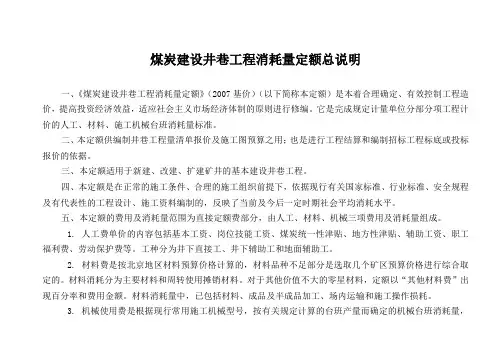

煤炭建设井巷工程消耗量定额总说明一、《煤炭建设井巷工程消耗量定额》(2007基价)(以下简称本定额)是本着合理确定、有效控制工程造价,提高投资经济效益,适应社会主义市场经济体制的原则进行修编。
它是完成规定计量单位分部分项工程计价的人工、材料、施工机械台班消耗量标准。
二、本定额供编制井巷工程量清单报价及施工图预算之用;也是进行工程结算和编制招标工程标底或投标报价的依据。
三、本定额适用于新建、改建、扩建矿井的基本建设井巷工程。
四、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
五、本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1.人工费单价的内容包括基本工资、岗位技能工资、煤炭统一性津贴、地方性津贴、辅助工资、职工福利费、劳动保护费等。
工种分为井下直接工、井下辅助工和地面辅助工。
2.材料费是按北京地区材料预算价格计算的,材料品种不足部分是选取几个矿区预算价格进行综合取定的。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3.机械使用费是根据现行常用施工机械型号,按有关规定计算的台班产量而确定的机械台班消耗量,施工中使用的机械型号与定额不同时不允许调整。
本定额未出现施工机械的风、水、电的消耗量,当需要调整价差时,可按新颁发的《煤炭建设工程施工机械台班费用定额》中的数量计算。
六、定额分别出现煤和岩石子目,岩石分类按普氏岩石系数(f)分为<1.5、<3、<6、<10、>10。
七、本定额的掘进与砌筑部分已考虑了《矿山井巷工程施工及验收规范》允许超挖量的矸石运输、充填人工及材料用量。
计算工程量时,不允许重复计算超挖量。
煤炭井巷辅助费基础定额总说明第一条《煤炭建设井巷工程辅助费基础定额(99统一基价)》(以下简称本定额)是根据原国家计委建设函【1997】034号《关于同意对煤炭工程各类定额指标进行修编的复函》进行编制的,力求实事求是地科学地反映当前和今后一个时期煤炭施工技术状况、劳动效率和管理水平,适应社会主义市场经济需要。
第二条当《煤炭建设井巷工程辅助费综合预算定额(99统一基价)》不能满足需要时,本定额可作为编制补充定额或补充预算、工程结算的依据,也可作为编制招标标底、投标报价的参考。
第三条与本定额相关的矿井施工期内的工作内容、施工期划分、各辅助系统包括的费用范围、费用项目划分、硐室分类等等,与《煤炭建设井巷工程辅助费综合预算定额(99统一基价)》完全一致。
第四条一个矿井或一个施工区内由多个施工单位承包的井巷工程,各施工单位可按各自发生的辅助系统费用分别编制辅助费预算,但施工总承包和建设单位应监督协调,使全部井巷工程辅助费造价控制在批准的辅助费总造价之内。
第五条涌水量的确定及排水电耗调整:一、井筒施工期涌水量及巷道施工期主排水量按《煤炭建设井巷工程辅助费综合预算定额(99统一基价)》说明第二十七条确定的办法执行。
二、编制补充预算中,巷道施工期区域排水、其他工作面排水无法确定时,可先按下列办法取定,结算时按实测涌水量调整:1.下山采区区域预算涌水量按下式计算:Q下=(∑Q主—∑Q水—Q斜—Q清)÷n×0.8式中Q下—山下采区区域预算涌水量(m3/h);∑Q主—各施工区主排水涌水量之和(m3/h);∑Q水—各井底水窝涌水量之和(m3/h);Q斜—水仓斜巷涌水量(m3/h);Q清—清理斜巷涌水量(m3/h);n—设计矿井采区个数。
2.总回风巷(反坡区域排水)预算涌水量按10m3/h计算。
3.斜巷下行工作面及平巷反坡施工工作面预算涌水量按5m3/h计算。
三、结算排水电耗按下式调整:Dj=Ds(Qj/Qs)式中Dj—结算排水电耗(Kw〃h);Ds—预算排水电耗(Kw〃h);Qj—结算实测平均涌水量(m3/h);Qs—预算采用涌水量(m3/h);第六条随井巷工作面逐渐延伸的管线(包括管路、风筒、钢轨、电机车架线等)长度、运输距离;沿煤层底板掘进的顺槽施工小绞车、小水泵数等,在选用定额时必须按平均长度(运距)、平均台数计算费用。
煤炭建设井巷工程辅助费综合定额<2015>总说明说明《煤炭建设井巷工程辅助费综合定额〔2015除税基价〕》〔以下简称本定额〕是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》〔建标〔2013〕44号〕和住房城乡建设部《建设工程工程量清单计价规X》〔GB50500-2013〕、《矿山工程工程量计算规X》〔GB50859-2013〕等规定进展编制的.适用于新建、改建、扩建矿井根本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据.本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的方法制定的每10m井筒、巷道和每100m3硐室的费用定额.本定额为综合成井成巷定额.工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备根底、铺轨、管线敷设、机电设备安装与其他零星工程.还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆〔不含立井井筒〕;3h以内的临时停水、停电.凡定额中包括的内容,不得另取井巷工程辅助费.本定额施工工期中不包括如下内容:1 矿井移交生产时永久设备的联合试运转和试生产.2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m以上,一处冒落体积20m3以上这两个条件同时具备的冒顶.3 工作面预注浆、探放瓦斯、探放水、探煤以与立井井筒壁后注浆.43h以上停水、停电等.〔自备电源柴油发电机保证辅助系统的运转〕5发生上述2、3、4种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F-------辅助费补偿费;D-------停工的立井井筒〔砌碹支护〕、斜井与巷道每10m〔硐室100m3〕相应条件的锚喷支护定额基价;T--------停工天数;〔总小时/24=天,指辅助系统运转时间补偿〕K--------进度折算系数,参见表1.0.4.1第一期----- 井筒期.按开拓方式分为:1〕立井:指立井〔暗立井〕井筒、井筒与井底车场连接处、井底水窝与位于井筒内的硐室工程.2〕斜井:指斜井〔暗斜井〕井筒、斜井联络巷、井底水窝与位于井筒内的硐室和铺轨工程.3〕平硐:指平硐硐身、平硐联络巷与位于硐身内的硐室和铺轨工程.2第二期-----主要巷道期.按施工区分为:〔定额,二期3~4个工作面,三期9个工作面〕,〔实际以矸石出井口特征,选用开拓方式二期工程〕1〕主副井施工区:指主副井井底车场巷道与硐室、主要运输石门、运输大巷以与由本施工区施工的采区上下山、联络巷以与该施工区的铺轨工程.2〕风井施工区:指风井井底车场巷道与硐室、总回风石门、总回风巷以与由本施工的采区上下山、联络巷以与该施工区的铺轨等工程.3 第三期-----采区巷道期.指第一、二期以外的全部巷道、硐室以与铺轨等工程.4第四期-----尾工期.指全矿井井巷工程竣工后,剩余的设备安装、管线敷设与其他收尾工作所发生的辅助费用.〔建设单位按此计取,结算时按根底定额据实结算;较07定额变化铺轨工程归入相应的第二、三期工程,不再第四期中〕本定额未出现辅助系统的细目,但费用是按各系统编制的.各辅助系统包括的X围如下:1 提升系统.指立井〔暗立井〕、斜井〔暗斜井〕由井底或井筒工作面至井口之间为提升矸石〔煤〕和运送人员、设备设施、周转材料所发生的费用.其中立井包括井筒提升设备、设施,井口井底设备、设施,以与井筒施工期间工作面伞钻、抓岩机、大模板等设备、设施的悬吊,吊盘、安全梯、混凝土输送管、放炮电缆等设施与其悬吊;巷道期钢丝绳罐道与拉紧装置等所发生的费用.斜井包括井筒与井口提升设备、设施,以与井筒临时铺轨等所发生的费用.2给排水系统.1〕给水系统:指为井下工作面施工与环境保护而设置的供水和洒水管网所发生的费用,包括井巷工程施工期间布设的水幕、隔爆水槽、隔爆水袋与巷道降尘酒水耗水量.工作面施工用水与工作面洒水耗水量包括在《煤炭建设井巷工程消耗量定额》内.2〕排水系统:指为排出井筒与井下全部涌水而设置的主排水、区域排水、工作面排水设备、设施和周转材料所发生的费用.3通风安全系统:指为保证井下新鲜空气的正常供给和降低井下有害气体浓度、排除粉尘、监测、监控而设置的设备、设施、周转材料所发生的费用,包括入井人员配备的自救器.4运输系统:指为井巷工程施工期间的地面工业广场运输、矸石山运输,井下平巷〔平硐〕、斜巷运输以与顺槽施工、平巷反坡掘进小绞车所发生的费用.5供电照明系统.1〕供电系统:指35kv变电所引出线至主辅井、风井工业广场临时变电所、地面动照网、井口配电点与井下中央变电所、大巷变电所、采区变电所、各掘进工作面配电点间的输、变、配电所发生的费用.不包括掘进工作面配电点至施工设备的供电电缆与地面场外输电线路.2〕照明系统:指为井巷工程施工服务的地面工业广场、排矸场、辅助系统厂房和井下设置的照明设备、设施<包括固定照明、移动照明、矿灯房设备、设施>所发生的费用.6其他系统.指为井巷施工服务但不属上列各辅助系统的辅助工作所发生的费用.包括井口与井下调度通讯、电钳工、火药运输发放工、施工地质测量、安全质量检查、送班中餐、井下卫生和维修木工等所发生的费用.7本定额制定了供热系统、汽车排矸附加定额,包括的内容:〔临时变电所-压风机供电系统电缆含在风价中〕1〕供热系统:指为各辅助系统厂房取暖而设置的人工、设备设施与动力、燃料所发生的费用.2〕汽车排矸:指地面采用汽车排矸方式而配备的装载机、汽车、推土机所发生的装、运、卸与平整费用.费用项目划分:1 人工费:指各辅助系统配备的井上、下辅助工人的工资.2 材料费:指施工中辅助系统使用的周转材料所发生的费用.1〕摊销费:指钢轨、管路、钢丝绳、电缆、风筒等周转材料的摊销费用.2〕维护费:指以上周转材料使用中发生修理与修理所使用的辅材费用.3〕安装拆卸费:指以上周转材料〔含连接件〕所发生的安装拆卸费用.3机械费.指辅助系统施工设备设施〔含仪器仪表〕所发生的费用.1〕折旧费:指施工设备、设施在规定耐用期限内陆续回收其原值的费用.2〕检修费:指施工设备、设施在规定耐用期限内,按规定的检修间隔进展必要的检修,以恢复其正常功能所需的费用.3〕维护费:指施工设备、设施在规定耐用期限内,按规定的维护间隔进展各级维护和临时故障排除所需的费用;包括随机配备工具附具的摊销费用,设备、设施正常运转和日常维护所需润滑、擦拭的材料费用.4〕安装拆卸费:指施工设备、设施的安装和拆除所发生的费用〔凿井措施费已包括的设备、设施除外〕.5〕燃料动力费:指各施工设备运转时消耗的各种燃料与水、电等费用.本定额第二、三、四期巷道工程量是指除第一期以外的全部巷道工程量,硐室工程按设计长度参加巷道工程量内.1.0.9 硐室工程分为特殊硐室和一般硐室,其划分原如此是:1特殊硐室:指结构复杂、施工难度大的硐室.如立井井筒与井底车场连接处、交岔点、箕斗装载硐室、火药库与发放硐室、煤仓<溜煤眼>、清理撤煤硐室、绞车房、中央水泵房、避灾硐室、防爆胶轮车换装硐室、带式输送机机头与接头硐室、防火门硐室、防水闸门硐室等.2一般硐室:指结构类似普通水平巷道的硐室.如井下调度室、等候室、消防材料库、医疗硐室、区域水泵房、转水站、小绞车硐室、变电所等.开拓方式本定额是按单一开拓方式制定的,当设计为联合开拓时,选用定额的原如此和方法是:1第一期,分别选用立井井筒、斜井井筒或平硐硐身定额.2 第二、三期,根据所施工第二三期井巷工程提升矸石〔煤〕的井筒〔硐身〕特征选用相应的开拓方式定额.编制概预算、招标控制价、招标标底和投标报价时,无法确定所施工第二、三期井巷工程提升矸石〔煤〕的井筒〔硐身〕的,可暂按如下方式选用定额,结算时按本条第2款规定进展调整.1〕主、副井分别为立井、斜井、平硐时,第二期主副井施工区按主井技术条件选用定额;第三期按副井技术条件选用定额.2 风井分别为立井、斜井时,第二期风井施工区按进风井筒技术条件选定额;第三期按副井技术条件选用定额.3 第四期,按副井井筒特征选用定额.4 立井、斜井、平硐与暗立、暗斜井联合开拓时,由建设单位或施工单位总承包单位向工程所在地隶属煤炭工业工程造价管理站申报定额使用原如此和方法.较07定额给定系数,变化较大.第二、三期工程划分第二、三期按主要贯穿线工程贯穿点进展划分.1二期主副井施工区:主副井井底车场至贯穿点的主贯穿线工程与与其平行施工的工程.2二期风井施工区:风井井底车场至贯穿点的主贯穿线工程与与其平行施工的工程.当风井位于主副井广场时,二期风井施工区工程X围为风井井底车场至采区上<下>山的上<下>部贯穿点的主贯穿线工程与与其平行施工的工程.3 三期:主贯穿线工程贯穿后施工的工程.4同一单位工程在贯穿前后均由施工时,按贯穿前后实际完成工程量分别划分工期.〔且辅助系统实现了集中优化,如提升、通风、排水、供电实现优化〕片盘斜井开拓时,斜井井筒与位于井筒中的硐室、联络巷为第一期,井筒斜长算至移交生产时最后一个工作面的下部车场交岔点.其余工程均为第三期.由地面直接提升和施工的采区上山与位于上山中的硐室、联络巷按斜井井筒第一期定额执行.定额井深、斜长、硐身长确定原如此.1普通法施工的表土段不分井深、斜长、硐身长,基岩段按井筒、硐身全深〔长〕计算.2 冻结法施工的立〔斜〕井井筒表土段和基岩段按井筒全深〔长〕计算.3 斜井井筒斜长按按井口变坡点至井底竖曲线终点的长度计算.4平硐硐身长:单翼开采时,指平硐口至第一个采区上<下>山口的长度;两翼开采时,指平硐口至两翼分叉处<三角交叉点前>的长度.5立<斜>井第一期定额的井深<斜长>,包含井底水窝的深度〔斜长〕;第二、三、四期定额的井深<斜长>,不包含井底水窝的深度〔斜长〕;立井井深超出本定额X围时,可用外延法进展调整.根据《煤矿瓦斯等级鉴定暂行方法》〔安监总煤装[2011]162号〕中关于矿井瓦斯等级的划分标准,本定额是按瓦斯矿井编制的,用于高瓦斯矿井或按高瓦斯管理的矿井时,41系数调整,第一、三、四期定额以27系数调整.瓦斯突出、煤尘突出与煤油气共生矿井根据施工组织设计的设备配备与要求进度,按根底定额编制补充预算.较07定额系数减小.第一期定额是按单井筒制定的,一个广场设计为双井筒或三井筒并且施工时有共用地面运输、地面供电照明行辅助系统的,按表系数调整.较07大钻机钻进法施工的立井井筒,在钻进施工期间不计取井巷工程辅助费,竣工交接期间发生的提升、给排水、通风、供电照明以与破锅底、破井壁等所发生的辅助费用按每10m井筒15000元,有矿建施工单位计取.表土段冻结法施工的立井井筒,选用涌水量∠5m3/h的基岩段相应条件定额,并按表系数调整;转入普通法施工基岩段后,其定额排水电耗按表中系数调整.倾角调整.斜长调整.断面调整.一、斜井井筒、平硐硐身掘进断面∠6㎡时,按相应条件∠10㎡定额以0.92系数调整,二、硐室掘进断面∠10㎡时,立方米定额以1.22系数调整.三、掘进断面>30m2时,按相应条件<30m2定额以1.07系数调整.〔仅指巷道断面,不适应硐室断面调整〕立井井筒支护厚度调整.普通法施工的立井井筒定额是按正常支护厚度制定的,当设计支护厚度不同时,表土段按表系数进展调整,基岩段按表系数*1.136后调整:〔指普通法施工的立井井筒〕支护形式调整.1立井井筒与井筒期硐室定额是按砌碹支护条件制定的,当设计为钢筋混凝土支护时,按相应定额以1.08系数调整;设计为锚喷支护时,按相应定额以0.9系数调整.2斜井<斜巷>、平硐<平巷>设计为砌碹带底拱或圆形砌碹〔掘进断面依然是地板线以上断面,不含底拱〕,.砌碹支护的斜井井筒、平硐硐身与巷道铺设混凝土地坪的以1.14系数调整;其它支护形式的斜井井筒、平硐硐身与巷道铺设混凝土地坪,均按其掘进断面套用相应条件的砌碹岩巷.斜井井筒与平硐硐身采用支架支护时,采用相应条件的;设计为钢筋混凝土支护时,按相应条件砌碹定额,斜井〔斜巷〕以1.06系数进展调整,平硐〔平巷〕与硐室〔不含立井井筒内硐室〕以1.04系数调整.3本定额第二、三期编制了锚喷、砌碹、支架支护定额,其中锚喷支护综合了锚喷混凝土、金属锚喷、钢带<托梁>锚喷等方式.当采用素喷砂浆、素喷混凝土时,按其相应条件锚喷支护定额分别以0.77、0.92系数调整;;墙拱支护不同时,按两种支护定额的平均值计算.当设计位为裸体巷道时,执行锚喷支护定额,以0.6系数进展调整.4设计为多层支护时,普通法施工的立〔斜〕井井筒、平硐硐身与第二、三期巷道〔含硐室〕,按设计净径<掘进断面>以如下系数调增:〔主套定额次序:砌碹-锚喷-支架〕1〕每增加一层砌喧支护,按砌碹岩巷<硐室>定额的0.3调增;2〕每增加一层喷射混凝土支护,按锚喷岩巷<硐室>定额的0.08调增;3〕每增加一层支架支护,按支架岩巷<硐室>定额的0.1调增.煤岩类别调整.14、砌喧以0.812系数调整.2本定额未出现半煤岩巷道<硐室>定额,使用时可按照相应条件岩石巷道<硐室>定额以0.90系数调整.本定额立井和斜井开拓第一期未出现岩石平巷定额,立井井底联络巷、斜井联络巷等岩石平巷,根据掘进体积按一般硐室套用第一期定额.本定额未出现斜硐室定额,使用时按其相应条件硐室定额以1.216系数调整.井筒、巷道断面和硐室工程量是指设计断面与工程量.墙根底、设备根底、混凝土地坪、管子沟、电缆沟、水沟、台阶、扶手等不另计工程量.涌水量确实定和排水电耗调整.[消耗量定额,套工作面涌水量,辅助费定额后巷〔井巷、井筒〕,套〔工作面涌水量+井筒涌水量〕] 1本定额涌水量,第一期指每个井筒的全部涌水量,第二期指每个施工区的全部涌水量,第三、四期指全矿井的全部涌水量.编制预算时根据矿井设计正常涌水量,井筒检查钻孔抽水资料和临近矿井实际资料确定.当无法确定涌水量时:1〕第一期暂按10m3/h编制;2〕第二期暂按式〔1.0.28-1〕计算:Q=Q矿·K·B 〔1.0.28-1〕式中 Q——施工区涌水量,m3/h;Q矿——设计矿井正常涌水量,m3/h;K——施工期间涌水量降低系数,取0.5;B——每个施工区涌水量比重,按表取定.32 工程结算时,按实测的平均涌水量计算.在施工期间要求每月至少实测1次,资料齐全,并经建设单位认可,方可按实测的施工期间月平均涌水量调整预算.实测资料不符合上述要求的,第一期按∠5 m3/h;第二期主副井区按10m3/h,风井区按5m3/h;第三、四期按20m3/h结算排水电耗.3排水电耗按式〔1.0.28-2〕调整.DT=K·D·Q〔1.0.28-2〕式中DT——调整后排水电耗,kW·h;D——定额排水电耗,kW·h;Q——设计<或实测>涌水量,m3/h;K——按表取定;设计或实测涌水量/<m3·h﹊> 套用定额涌水量/<m3·h﹊>井口人行、通风暗道与管路出口采用掘巷施工的,按掘进体积套用一般硐室定额.采用大揭盖施工,不计取井巷工程辅助费.因地质等客观原因造成巷道二次刷大并支护时,套用刷大后相应条件巷道定额并以〔1.0.30〕计取辅助费.巷道刷大并支护辅助费=刷大后相应条件巷道定额×{[1-<刷大前掘进断面/刷大后实测断面>]×0.6+0.4}因地质等原因造成巷道起底并支护的,按起底体积套用一般硐室砌碹定额;仅起底的套用一般硐室砌碹定额,以0.6系数调整.斜井与平硐明槽开挖,按其成巷进尺计取辅助费.立井井筒装备期间,安装单位利用矿建施工单位的设备、设施,根据辅助费根底定额按租赁关系结算.当井下永久设备、管、线、缆等安装工程与井巷工程同时施工时,矿建施工单位为安装施工单位无偿提供已有的辅助系统服务.本定额未包括井筒临时改绞期间的辅助费用,该费用由提供辅助系统服务的矿建施工单位一次结算.立井与斜井临时改绞辅助费按式〔1.0.33-1〕与式〔1.0.33-2〕计算:立井改绞 F=16D·H 〔1.0.33-1〕吊桶改罐笼较07系数变动斜井改绞 F=46D·L 〔1.0.33-2〕箕斗改矿车较07系数变动式中 F——临时改绞费用<元>;D——涌水量∠5m3/h相应条件基岩段定额基价,元/10m;H——立井井筒深度〔含井底水窝〕,m;L——斜井井筒斜长〔含井底水窝〕,m.尾工期定额是以下巷道<不含斜井井筒、平硐硐身>的铺轨工程<单轨>出现的.采用带式<刮板>输送机、搪瓷〔铸石〕溜槽、单轨吊灯运输方式的设备安装工程,可按其设备铺设长度套用普通道床铺轨定额.道岔铺设可按每组单开道岔15m、对称道岔职10m、渡线道岔30m 折算长度套用铺轨定额.编制概、预算时尾工工期辅助费按铺轨定额计取.工程结算时,一期以外的铺轨工程辅助费由建设单位统一管理,用于为尾工期提供辅助系统服务的施工单位使用.第三十五条斜井井筒、平硐硐身的永久铺轨工程在第一、二、三期内施工时,由施工单位计取辅助费,使用时按其斜长<硐身长>套用尾工期巷道工程量∠20000m铺轨定额,在一期施工以1.38系数进展调整.在二、三期施工以1.05系数进展调整;在第四期施工时,按尾工期结算方法统一结算.供热系统附加定额是按全年12个月摊销的,无论井巷工程是否在取暖器内施工,均执行本定额.供热第一期定额是按单井筒制定的;一个广场设计为双井筒或三个井筒,并且一个广场由一套设备设施集中进展供热时,套用井筒期定额,并按表系数进展调整.本定额地面排矸是按汽车运输方式编制的,使用时,按掘进实体执行汽车排矸附加定额.当设矸石山考虑的〔500m内〕进展排矸时,辅助费按表1.0.37中系数进展调整.以5系数调整,第二、三期以系数调整;平硐开拓第一期以系数调整,第二、三期以系数调整. 〔较07定额为设矸石山变化较大〕本定额是按海拔∠+2000m制定的,>+2000m时以1.04系数调整定额.附加定额中供热系统仅执行第条规定,汽车排矸仅执行条规定.分期建设分期投产矿井,投产后剩余的井巷工程和改扩建矿井工程选用定额的原如此:1有独立的施工企业施工,并设有独立完整辅助系统的,执行本定额.2有独立的施工企业施工,与生产矿井共用辅助系统的,编制预、结算时,根据施工组织设计安排与各辅助系统实际配备,参照本定额附录A按各自投入辅助系统情况进展编制.3 由生产矿自行施工,并与生产共用辅助系统的,按本定额的40%计提辅助费.本定额附录《井巷工程各辅助系统费用比例》,供工程结算时参考.本定额所列技术条件,注明"∠××〞者,包括××本身;注明">××〞者,不包括××本身.定额需用多项调整系数时,按式〔1.0.43〕计算:D1=D2·K1·K2……Kn式中D1——调整后定额;D2——调整前定额;K1,K2,…,Kn——各项调整系数.本定额采用主要工料价格,井下辅助工:80元/工日,地面辅助工:55元/工日,水:3,电:0.65元/kw.h,柴油〔0号〕:5.44元/L,煤:280.00元/t.辅助费个系数、直接费个系数,共计个系数. 07定额辅助费194个系数、直接费59个系数,共计253个系数。
中煤建协字〔2016〕46号中国煤炭建设协会文件中煤建协字〔2016〕46号关于印发《建筑业营业税改征增值税煤炭建设工程计价依据调整办法》的通知各有关单位:根据《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号)、《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号)等规定,建筑业自2016年5月1日起纳入营业税改征增值税试点范围。
为适应国家税制改革要求,满足建筑业营业税改征增值税后煤炭建设工程计价需要,结合煤炭建设行业实际情况,制订了《建筑业营业税改征增值税煤炭建设工程计价依据调整办法》,现予以印发,请遵照执行。
附件:建筑业营业税改征增值税煤炭建设工程计价依据调整办法中国煤炭建设协会2016年5月30日附件:建筑业营业税改征增值税煤炭建设工程计价依据调整办法为适应国家税制改革要求,满足建筑业营改增后煤炭建设工程计价需要,结合煤炭建设实际,按照“价税分离”的原则,制定了建筑业营改增后煤炭建设工程计价依据调整办法。
一、调整依据1、财政部、国家税务总局《关于全面推开营业税改征增值税试点的通知》(财税〔2016〕36号);2、住房和城乡建设部办公厅《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标〔2016〕4号);3、现行计价规范和计价依据(中煤建协字〔2007〕90号、中煤建协字〔2011〕72号、中煤建协字〔2012〕54号)等;4、有关财税管理规定。
二、调整原则材料分类及适用综合税率表注:①其他材料费以“%”为单位的按调整后除税材料费重新计算。
②各类定额材料除税预算价格见附表。
(2)现行各类定额燃料、动力除税单价:电0.43元/kw·h,水0.78元/m3,煤0.22元/kg,汽油4.06元/kg,柴油3.50元/kg,木柴0.3元/kg,风(井下)0.157元/m3,风(地面)0.135元/m3。
2、材料价格(招标控制价、投标价、结算价、价差等)按不含增值税进项税额价格计算。
煤炭建设井巷工程消耗量定额(2015除税基价)1 总说明1.0.1《煤炭建设井巷工程消耗量定额》(2015除税基价)(以下简称本定额)是依据住房城乡建设部、财政部《建筑安装工程费用项目组成》建标[2013]44号、住房城乡建设部《建设工程量清单计价规范》GB50500-2013、《矿山工程工程量计算规范》GB50859-2013和国家有关部门发布的现行设计规范、技术规定、施工及验收规范、质量评定标准、产品标准、《煤炭安全规程》,并结合当前煤炭建设过程中采用的新材料、新工艺、新设备的应用编制的。
1.0.2 本定额是煤炭工程建设项目的计价依据,是编制工程量清单计价、招投标价格、工程施工图预算、工程结算、工程造价审计的依据,是编制投资估算、概算定额的基础,是施工企业进行经济活动分析、编制企业定额、选择合理的建筑设计方案进行技术经济比较的参考依据,是完成井巷分部分项工程计价的人工、材料、施工机械台班消耗量标准。
适用范围:煤炭建设井巷工程的新建、扩建、改建工程。
1.0.3本定额是按正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、安全规程及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平。
1.0.4本定额的费用及消耗量范围为直接定额费部分,由人工、材料、机械三项费用及消耗量组成。
1人工费单价内容包括:基本工资、津贴补贴、特殊情况下支付的工资。
工种分为井下直接工、井下辅助工和地面辅助工。
井下直接工从事掘进、支护、铺底等实体工程作业,井下辅助工从事井下永久轨道铺设作业,地面辅助工从事地面机械、成品及半成品制作。
2材料预算单价内容包括:材料原价、运杂费、运输损耗、采购及保管费。
材料消耗分为主要材料和周转使用摊销材料。
对于其他价值不大的零星材料,定额以“其他材料费”出现百分率和费用金额。
材料消耗量中,已包括材料、成品及半成品加工、场内运输和施工操作损耗。
3机械台班单价内容包括:折旧费、检修费、维护费、安拆费及场外运输费、燃料动力费。
附录 辅助系统设备、设施、周转材料规格型号说明一览表附录表 辅助系统设备、设施、周转材料规格型号说明一览表序号 设备、设施、周转材料名称 规格型号 型号说明1 JK型提升机 JK-2/11.5 J—绞车,K—矿用,2—滚筒直径(m),11.5—减速比2 JK型提升机 2JK-2/11.5 2—滚筒个数,J—绞车,K—矿用,2—滚筒直径(m),11.5—减速比3 JK型提升机 JKZ-2.8/15.5 J—绞车,K—矿用,Z—凿井,2.8—滚筒直径(m),15.5—减速比4 JK型提升机 2JKZ-3/15.5 2—滚筒个数,J—绞车,K—矿用,Z—凿井,3—滚筒直径(m),15.5—减速比5 JT型提升机 JT-800/600-30 J—绞车,T—提升,800—滚筒直径(mm),600—滚筒宽度(mm),30—减速比6 JT型提升机 2JT-800/530 2—滚筒个数,J—绞车,T—提升,800—滚筒直径(mm),530—滚筒宽度(mm)7 JT型提升机 JTB-1200/1200 J—绞车,T—提升,B—防爆型代号(非防爆省略),1200—滚筒直径(mm),1200—滚筒宽度(mm)8 JT型提升机 2JTB-1200/1000 2—滚筒个数,J—绞车,T—提升,B—防爆型代号(非防爆省略),1200—滚筒直径(mm),1000—滚筒宽度(mm)9 JZ型凿井绞车 JZ-5/400A J—绞车,Z—凿井,5—钢丝绳静张力(t),400—最大容绳量(m)10 JZ型凿井绞车 JZ2 -10/600 J—绞车,Z—凿井,2—设计序号,10—钢丝绳静张力(t),600—最大容绳量(m)11 JZ型凿井绞车 JZ2T-10/700 J—绞车,Z—凿井,2—设计序号,T—特殊型,10—钢丝绳静张力(t),700—最大容绳量(m)12 JZ型凿井绞车 2JZ-5/400A 2—滚筒个数,J—绞车,Z—凿井,5—钢丝绳静张力(t),400—最大容绳量(m)13 JZ型凿井绞车 2JZ2 -10/600 2—滚筒个数,J—绞车,Z—凿井,2—设计序号,10—钢丝绳静张力(t),600—最大容绳量(m)14 JZ型凿井绞车 JZM-25/800A J—绞车,Z—凿井,M—摩擦式,25—钢丝绳静张力(t),800—最大容绳量(m)15 JZ型凿井绞车 2JZM-10/600A 2—滚筒个数,J—绞车,Z—凿井,M—摩擦式,10—钢丝绳静张力(t),600—最大容绳量(m)16 JZ型凿井绞车 JZA-5/1000 J—绞车,Z—凿井,A—安全梯用,5—钢丝绳静张力(t),1000—最大容绳量(m)17 JZ型凿井绞车 KJZ-11-400变频 K—矿用,J—绞车,Z—凿井,11—钢丝绳静张力(t),400—容绳量(m)续表18 JZ型凿井绞车 JZT-25/1320变频 J—绞车,Z—凿井,T—特殊型,25—钢丝绳静张力(t),1320—容绳量(m)19 JD型调度绞车 JD-0.5 J—绞车,D—调度,0.5—外层上钢丝绳静张力(t)20 JD型调度绞车 JD-1A 11.4kW J—绞车,D—调度,1—外层上钢丝绳静张力(t),A—改进型,11.4kW—电动机功率21 JD型调度绞车 JYB-40×1.25 J—绞车,Y—液压制动,B—隔爆型,40—电动机功率(kW),1.25—平均绳速(m/s)22 慢速绞车 JM-0.5 J—绞车,M—慢速,0.5—钢丝绳静张力(t)23 慢速绞车 JFM-1 J—绞车,F—风门,M—慢速,1—钢丝绳静张力(t)24 单槽悬吊天轮 MZS2.1-0-1×0.5 M—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.1—设计序号,0—总图编号,1—单槽,0.5—绳轮直径(m)25 单槽悬吊天轮 MZS2.1-0-1×0.8WM—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.1—设计序号,0—总图编号,1—单槽,0.8—绳轮直径(m),W—稳绳专用26 双槽悬吊天轮 MZS2.2-0-2×0.5 M—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.2—设计序号,0—总图编号,2—双槽,0.5—绳轮直径(m)27 双槽悬吊天轮 MZS2.2-0-2×0.8WM—煤矿,Z—凿井,S—轮体为整体铸钢结构,2.2—设计序号,0—总图编号,2—双槽,0.8—绳轮直径(m),W—稳绳专用28 底卸式吊桶 DX-2.0 D—吊桶,X—底卸式,2.0—公称容积(m3)29 底卸式吊桶 TDX-1.6 T—吊桶,DX—底卸式,1.6—公称容积(m3)30 底卸式吊桶 HTD-3.0 H—混凝土,T—吊桶,D—底卸式,3.0—公称容积(m3)31 钢丝绳罐道液压拉紧装置 SGY-100 S—升降,G—钢丝绳,Y—液压,100—升降力(KN)32 立井井筒提升信号装置(罐笼用)KXT7A K—矿用,XT—提升信号,7—设计序号,A—本安型33 立井井筒提升信号装置(箕斗用)KJD10 K—矿用,JD—箕斗信号,10—设计序号34 电铃 BAL2-150/127V/36GB—防爆,A—按钮式,L—电铃,150—铃盖直径(mm),127V/36—额定电压,G—改进型35 斜井箕斗 XQJ2 X—斜井,Q—前卸式,J—箕斗,2—容积(m3)续表36 高扬程水泵 D155-170×7 Q155H1155 1000kW D—单吸多级节段式离心泵,155—额定流量(m³/h),170—单级扬程(m),7—水轮级数37 吊泵 NBD-50/25075kW Q50 H250N—耐磨,B—泵,D—吊式,50—额定流量(m³/h),250—单级扬程(m)38 吊泵 80DGL-50×575kW80—泵出水口直径(mm),DG—单吸多级节段式离心泵,L—立式,50—单级扬程(m),5—水轮级数39 离心式清水泵 80D 12×6 13kWQ34.6 H68.480—泵进水口直径(mm),D—单吸多级节段式离心泵,12—单级扬程(m),6—水轮级数40 离心式清水泵 6GD67×6 290kWQ150 H4026—泵吸水口直径(英寸,1英寸=25.4mm),G—高转数,D—单级双吸节段式离心泵,67—单级扬程(m),6—水轮级数41 离心式清水泵 5DA 8×6 75kWQ72 H1385—泵吸水口直径(英寸,1英寸=25.4mm),DA—单级双吸节段式、低速式,8—比转数被10除的整数,7—水轮级数42 离心式清水泵 DC12-50×2 11kW DC—单吸多级节段式离心泵,12—额定流量(m³/h),50—单级扬程(m),2—水轮级数43 离心式清水泵 D46-50×3 D—单吸多级节段式离心泵,46—额定流量(m³/h),50—单级扬程(m),3—水轮级数44 离心式清水泵 DG85-80×7 DG—单吸多级节段式离心泵,85—额定流量(m³/h),80—单级扬程(m),7—水轮级数45 矿用耐磨多级离心泵 MD25-30×315kWMD—煤矿用耐磨多级离心泵,25—额定流量(m³/h),30—单级扬程(m),3—水轮级数46 矿用多级耐磨离心泵 125MD100×2 125—吸入口直径(mm),MD—煤矿用耐磨多级离心泵,100—单级扬程(m),2—水轮级数47 风动潜水泵 BQF-Ⅰ-17-70 B—泵,Q—潜水泵,F—风动,Ⅰ—产品序号,17—额定流量(m³/h),70—扬程(m)48 风动潜水泵 BQF-30/25 B—泵,Q—潜水泵,F—风动,30—额定流量(m³/h),25—扬程(m)49 风动污水潜水泵 QYW20-25 QY—叶片式气马达,W—污水潜水泵,20—额定流量(m³/h),25—扬程(m)50 隔爆潜污水电泵 BQW15-30-4 B—隔爆型,Q—潜水电泵,W—污水污物,15—额定流量(m³/h),30—扬程(m),4—电机功率(kW)续表51 隔爆潜污水电泵 BQS600-50-185/N B—矿用隔爆型,Q—潜水电泵,S—泥沙,600—额定流量(m³/h),50—扬程(m),185—电机功率(kW),N—内装式电泵52 QJ系列深井潜水电泵 150QJ10-50/73kW150—适用最小井径(mm),QJ—井用潜水泵,10—额定流量(m³/h),50—总扬程(m),7—叶轮级数53 水力旋流器(泥沙水分离器)HL-100 粒度1mm,5~12m³/hHL—水力旋流器,100—筒体内径(mm)54 矿井对旋消声轴流通风机 DX60-11-4A 3kWP2383 Q4680DX—对旋,60—轮毂尺寸(mm),11—出厂编号,4—叶轮直径的分米数,3kW—单台电机功率A—电机直连,P2383—压力值(Pa),Q4680—流量值(m3/h)55 矿用防爆型压入式对旋轴流局部通风机FBDN0.3.55/2×1.1F—通风机,B—隔爆型,D—对旋,NO.3.55—叶轮直径的分米数,2—电动机台数,1.1—单台电动机功率(kW)56 矿用防爆型压入式对旋轴流局部通风机FBDN0.6.0/2×11F—通风机,B—隔爆型,D—对旋,NO.6.0—叶轮直径的分米数,2—电动机台数,11—单台电动机功率(kW)57 矿用轴流式局部通风机 BDJ-2×15 B—隔爆型,D—对旋,J—轴流,2—电动机台数,15—单台电动机功率(kW)58 矿用隔爆压入式双级轴流局部通风机FBS-2×30 F—通风机,B—隔爆型,S—双极,2—电动机台数,30—单台电动机功率(kW)59 煤矿用防爆抽出式对旋轴流主要通风机FBCDZN0.12/2×22F—通风机,B—隔爆型,C—抽出式,D—对旋,Z—主要,No12—叶轮直径的分米数,2—电动机台数,22—单台电动机功率(kW)60 瓦斯遥测警报器 AYS-1 A—安全,Y—遥测,S—瓦斯,1—测量范围在0-10%61 光学瓦检计校准仪 GWJ-1 G—光学,W—瓦检仪,J—校准,1—范围在0-10%62 便携式瓦斯检测报警仪 JCB4(A) J—甲烷检测报警仪,C—热催化,B—便携式,4—甲烷检测范围0~4%,(A)—生产单位产品序号63 便携式瓦斯检测报警仪 JCB-CJ90B J—甲烷检测报警仪,C—热催化,B—便携式64 便携式瓦斯检测报警仪 AZJ-2000 A—安全,Z—沼气(甲烷),J—检测仪表,2000—修改序号65 便携式一氧化碳测定器 CTH500 C—测定器,T—一氧化碳,H—电化学,500—测量范围(0~500)×10-6CO续表66 一氧化碳传感器 GTH1000 G—传感器,T—一氧化碳,H—电化学,1000—量程范围0-1000ppm(1ppm=10-6)67 光学瓦斯检定器 MGQJ-1B M—煤矿,G—光干涉式,QJ—检测甲烷测定器,1—测量范围0~10%CH4(甲烷),B—机器编号68 光学瓦斯检定器 CJG10 CJ—检定甲烷,G—光干涉式,10—测量范围0~10%CH4(甲烷)69 甲烷传感器 GJC4 G—传感器,J—测量甲烷,C—催化原理,4—量程范围0-4%CH4(甲烷)70 甲烷断电仪 DJ4 D—断电,J—甲烷,4—量程范围0~4%CH4(甲烷)71 低速风表 DFA-3 D—电子机械式,F—风表,3—低速风表72 高中速风表 AFC-121 C—测量,F—风表,A—高中型,121—机器编号73 高速风表 DFA-4 D—电子机械式,F—风表,4—高速风表74 矿用电子风表 CFJD25(A) C—测定仪,F—风速,JD—电子式,25—测量范围0.5-25m/s,(A)—带测量风量75 矿用电子风表 CFJD25(B) C—测定仪,F—风速,JD—电子式,25—测量范围0.5-25m/s,(B)—不带测量风量76 自救器 AZG-40A A—安全,Z—自救器,G—隔绝式,40—额定防护时间(min)77 隔绝式化学氧自救器 ZH-30 Z—自救器,H—化学方式,30—额定防护时间(min)78 隔绝式压缩氧自救器 ZY-30 Z—自救器,Y—氧气,30—额定防护时间(min)79 矿用监控分站(一氧化碳、瓦斯) KJ379 8输入口 KJ—矿用监测、控制系统或设备,379—登记序号80 矿用监控分站(一氧化碳、瓦斯) KJ91N(A)-F KJ—矿用监测、控制系统或设备,91N(A)—登记序号,F—分站81 彩色红外摄像机 1/3sony 3.6mm 1/3索尼—CCD(电荷耦合器件)尺寸为1/3英寸(1英寸=25.4mm),3.6mm—镜头焦距82 蓄电池式电机车 XK2.5-6/48A X—蓄电池式,K-矿用,2.5-机车粘重(t),6-轨距(600mm),48-额定电压(V),A-安全型83 蓄电池式电机车 CDXT 3T/60V6.3kWC—机车类,D—直流电气产品,X—蓄电池式,T—防爆特殊型,3T—机车粘重,60V—额定电压,6.3kW—额定功率84 蓄电池式电机车 CTY2.5T/6、7、9 C—机车(产品类型码),T—防爆特殊型,Y—一端司机室,2.5t—机车粘重,6、7、9—轨距600mm、700mm、900mm续表85 架线式电机车 ZK10-6/250A Z—架线式,K—井下矿用,10—机车粘重(t),6—轨距600mm,250—直流电压(V),A—安全型86 架线式电机车 CJY1.5T/6、7、9 C—机车(产品类型码),J—架线式,Y—一端司机室,1.5T—机车粘重,6、7、9—轨距600mm、700mm、900mm87 矿车 V型 0.6m3V型—形态特征,0.6m3—容量88 矿车 MGC1.1-6 M—煤矿用,G—固定车箱,C—车辆,1.1—容量(m3),6—轨距600mm89 矿车 KFU0.55-6 K—煤矿车辆,F—翻斗式,U—车厢形状,0.55—容量(m3),6—轨距600mm90 矿车 KC0.7-6 K—煤矿车辆,C—单侧曲轨侧卸式,0.7—容量(m3),6—轨距600mm91 底卸矿车 MD-3.3-9 M—煤矿用,D—底卸式,3.3—容量(m3),9—轨距900mm92 底侧卸矿车 MDC-1.8-6 M—煤矿用,D—底卸式,C—车辆,1.8—容量(m3),6—轨距600mm93 梭式矿车 S4m3S—梭式矿车,4m3—容量94 平板车 MPC2 M—煤矿用,P—平板,C—车辆,2—容量(m3)95 平板车 YPC1.0 Y—金属非金属,P—平板,C—车辆,1.0—容量(m3)96 材料车 MLC2m3M—煤矿用,L—材料,C—车辆,2m3—容量97 斜井人车 XRC-10-6/6S/W X—斜井,R—人车,C—插爪式,10—乘人数量,6—轨距600mm,6—牵引力(×10kN),S—头车,W—尾车98 斜井人车 XRC20-9/6 X—斜井,R—人车,C—插爪式,20—乘人数量,9—轨距900mm,6—牵引力(×10kN)99 平巷人车 PRC-12-6/3 P—平巷,R—人车,C—插爪式,12—乘人数量,6—轨距600mm,3—牵引力(×10kN)100 架空乘人装置 PJY22-26/300 PJ—固定抱锁架空乘人装置,Y—电液制动,22—驱动功率(kW),26—最大倾角(º),300—最大运输距离(m)101 电机车充电设备 GCA-10/6-72 GCA-10—硅整流充电机型号,6-72—电压范围(V)102 电机车充电设备 ZBC-90/190 Z—装置,B—隔爆,C—充电机,90—最大充电电流(A),190—输出电压范围(V)续表103 电机车充电设备 GWZCA-90/132 G—硅整流,W—稳压,Z—自动,C—充电,A—空气自冷,90—额定输出电流(A),132—输出电压(V)104 硅整流柜 GTA-100/115KY G—硅整流,T—牵引,A—空气自冷,100—额定输出直流电流(A),115—额定输出直流电压(V),K—矿用,Y—一般型105 蓄电池组 DG-370 100V D—电机车用,G—固定用,370—额定容量,100V—额定电压106 蓄电池组 DXT-90-330 D—电机车用,X—蓄电池,T—特殊型,90—额定电压(V),330—5小时额定容量(AH)107 蓄电池组 D330KT D—蓄电池车用,330—5小时额定容量(AH),KT—矿用防爆特殊型108 高位翻车机 FGY-1型 F—翻车机,G—高位,Y—液压,1—容量(m3)109 两面翻矸机 PGSC-0.75 PGSC—双车,0.75—容量(m3)110 电动液压翻车机 FDZZ(Y)-1/6 F—翻车机,D—单车,Z—摘钩,Z—左翻,(Y)—右翻,1—容量(m3),6—轨距600mm 111 阻车器 ZCY-6电液 Z—阻挡,C—矿车,Y—电液推杆,6—轨距600mm112 阻车器 ZCQ-6气动 Z—阻挡,C—矿车,Q—气动,6—轨距600mm113 阻车器 ZCS-6手动Z—阻挡,C—矿车,S—手动,6—轨距600mm114 防爆运人车 WRC20/2J(A) W—无轨胶轮车,R—运人,C—柴油机驱动,20—乘人数量,2—额定载重(t),J—加长型,(A)—修改序号115 防爆材料车 WQC2J(A) W—无轨胶轮车,Q—气启动,C—柴油机驱动,2—额定载重(t),J—加长型,(A)—修改序号116 防爆自卸车 WC1J W—无轨胶轮车,C—柴油机驱动,1—额定载重(t),J—加长型117 防爆自卸车 WC3 W—无轨胶轮车,C—柴油机驱动,3—额定载重(t)118 防爆、低污染自卸车 WCQ-3B W—无轨胶轮车,C—柴油机驱动,Q—气动启动,3—额定重量(t),B—防爆 119 履带式推土机 75HP 75—发动机输出量,HP—马力(1马力=735W)120 装载机 ZL30 Z—装载机,L—轮式,30—额定载质量(kN)续表121 可弯曲刮板输送机 SGWD-5.55.5kWS—输送机,G—刮板,W—可弯曲,D—单链,5.5—电机功率(kW)122 可弯曲刮板输送机 SGD-20B22kWS—输送机,G—刮板,D—单链,20—电机功率(kW),B—改进序号123 可弯曲刮板输送机 SGB420/22(30)22(30)kWS—输送机,G—刮板,B—边双链,420—中部槽宽度(mm),22(30)—电机功率(kW)124 可弯曲刮板输送机 SGW-40T40kWS—输送机,G—刮板,W—可弯曲,40—电机功率(kW),T—设计序号125 可弯曲刮板输送机 SGW-80T2x40kWS—输送机,G—刮板,W—可弯曲,80—电机功率(kW),T—设计序号,2x40kW—双电机功率126 绳架式、吊挂带式输送机 SPJ-800型L=100m 17kWS—绳架式,P—带式,J—输送机,800—带宽(mm),L=100m—运输距离,17kW—电机功率127 可伸缩胶带输送机 SSJ650/2x22L=800 2x22kWS—伸缩,S—输送机,J—钢架,650—输送带宽度(mm),2×22—双电机功率(kW),L=800—运输长度(m)128 可伸缩胶带输送机 SSD650/2x22L=800 2x22kWS—伸缩,S—输送机,D—绳架吊挂,650—输送带宽度(mm),2×22—双电机功率(kW),L=800—运输长度(m)129 可伸缩胶带输送机 DSJ65/10/55 D—带式,S—可伸缩,J—钢架,65—输送带宽度650(mm),10—带速(m/s),55—电机功率(kW)130 可伸缩胶带输送机(上下山)SSJ650/40S S—伸缩,S—输送机,J—钢架,650—输送带宽度(mm)40—电机功率(kW),S—上运131 可伸缩胶带输送机(上下山)SSJ800/90S S—伸缩,S—输送机,J—钢架,800—输送带宽度(mm)90—电机功率(kW),S—上运132 可伸缩胶带输送机(上下山)SSJ800/2×40H S—伸缩,S—输送机,J—钢架,800—输送带宽度(mm),2×40—电机功率(kW)续表133 矿用电缆拖挂单轨吊 TDY-150-14500mT—拖动,D—单轨,Y—液压,150—最大拖挂长度(m),14—工字钢14号,500m—推移行程134 干式变压器 BK-200 0.2kV·A B—变压,K—控制,200—额定容量200V·A135 电力变压器 S9-160/10(6)-0.4 S—三相,9—设计序列号,160—额定容量(kV·A),10(6)—高压侧电压等级(kV),0.4—低压侧电压等级(kV)136 矿用干式变压器 KBSG-50/10/6 K—矿用,B—隔爆型,S—三相,G—干式,50—额定容量(kV·A),10/6—高压侧电压等级(kV)137 矿用干式变压器 KBSG-R-200/6-660/380K—矿用,B—隔爆型,S—三相,G—干式,R—R型铁芯,200—额定容量(kV·A),6—高压侧电压等级(kV),660/380—低压侧电压等级(V)138 矿用干式变压器 KBSG2-T-315/6 K—矿用,B—隔爆型,S—三相,G—干式,2—设计序号,T—筒式,315—额定容量(kV·A),6—额定电压(kV)139 高压开关柜 XGN(H) X—箱式结构,G—高压,N—户内140 高压开关柜 XGN2-10 X—箱式结构,G—高压,N—户内,2—设计序号,10—电压等级(kV) 141 高压开关柜 GG10 G—固定式,G—高压柜,10—额定电压(kV)142 高压开关柜 GG1A-10 G—固定式,G—高压柜,1—设计序号,A—改进型,10—额定电压(kV) 143 低压配电板 GGD2-09 1600A G—配电柜,G—固定式,D—动力144 低压配电板 GGJ2-01 G—配电柜,G—固定式,J—静电容器145 低压配电板 GDD G—固定式,D—低压,D—动力146 高压防爆开关 BGP9L-10/6-50 B—隔爆,G—高压,P—配电装置,9L—设计序号,10/6—额定电压(kV),50—额定电流(A)147 高压防爆开关 PBG-50/10(6) P—配电装置,B—隔爆,G—高压,50—额定电流(A),10(6)—额定电压(kV) 148 矿用隔爆真空馈电开关 KBZ-200 K—馈电开关,B—隔爆,Z—真空,200—额定电流(A)149 双电源真空电磁起动器 QBZ-2×60/1140(660、380)Q—起动器,B—隔爆型,Z—真空,2—回路数,60—每回路额定电流(A),1140(660、380)—额定电压(V)续表150 真空电磁起动器 QBZ-60 Q—起动器,B—隔爆型,Z—真空,60—额定电流(A)151 矿用防爆多回路组合开关 QBZ-80+80/1140(660、380)Q—起动器,B—隔爆型,Z—真空,80+80—额定电流(A),1140(660、380)—额定电压(V)152 高压真空电磁起动器 QBGZ-50/10/6 Q—电磁起动器,B隔爆,G—高压,Z—真空,50—额定电流(A),10/6—额定电压(kV)153 高压真空综合起动器 QZO-6A Q—起动器,Z—真空,O—综合,6—额定电压(kV),A—改进型154 高压真空综合起动器 QBGR-6 Q—起动器,B—隔爆,G—高压,R—软起动,6—额定电压(kV)155 低压真空电磁起动器 QJZ-80 Q—电磁起动器,J—隔爆兼本质安全型,Z—真空,80—额定电流(A)156 隔爆矿用软起动器 QJR5-120/380/660/1140Q—起动器,J—隔爆兼本质安全型,R—软起动,120—额定电流(A)380/660/1140—额定电压(V)157 隔爆矿用软起动器 STR-200G ST—品牌名(西安西普),R—软起动器,200—额定电流(A),G—通用软启动器型号158 矿用隔爆交流软起动器 QBR-200/1140(660)Q—起动器,B—隔爆型,R—软启动器,200—额定电流(A),1140/(660)—额定电压(V)159 自耦减压起动柜 JJ1B-110kW J—交流电动机控制设备,J—减压起动,1—设计序列号,B—闭路转换,110kW—被控制电动机功率160 电容柜 GGR-1A G—固定式,G—高压柜,R—电容,1—设计序号,A—改进型161 电容柜 GR-1 G—高压柜,R—电容,1—设计序号162 开闭所 KYBS-0.4 K—矿用,Y—移动,BS—变电所,0.4—额定电压(kV)163 开闭所 KYBS-10 K—矿用,Y—移动,BS—变电所,10—额定电压(kV)164 户外隔离开关 GW2-35 G—隔离开关,W—户外,2—设计序号,35—额定电压(kV)165 户外隔离开关 HGW9-10 H—硅橡胶套,G—隔离开关,W—户外,9—设计序号,10—额定电压(kV) 166 高压户外断路器 DW2-35 D—多油断路器,W—户外,2—设计序号,35—额定电压(kV)167 高压户外断路器 ZW-12 Z—真空断路器,W—户外,12—额定电压(kV)168 高压户外断路器 FZW-12 F—分相操作,Z—真空断路器,W—户外,12—额定电压(kV)续表169 高压户内断路器 ZN-12 Z—真空断路器,N—户内,12—额定电压(kV)170 高压户内断路器 FZN-12 F—分相操作,Z—真空断路器,N—户内,12—额定电压(kV)171 防爆按钮 BZA1-5/36(127)-1B—隔爆型,Z—主令,A—按钮,1—设计序号,5—额定电流(A),36(127)—额定电压(V),1—按钮数172 防爆接线盒 BHD2-20/127-6T B—隔爆型,H—接线盒,D—低压,2—设计序号,20—额定电流(A),127—额定电压(V),6T—6通173 矿用本安接线盒 JHH-2 JH—接线盒,H—本质安全型,2—2通174 矿用本安通讯接线盒 JHH10-6 JH—接线盒,H—本质安全型,10—设计序号,6—6通175 铁壳开关 HH10-20/3 HH—封闭式负荷开关,10—设计序号,20—额定工作电流(A),3—极数 176 行程开关 LX33-32 LX—行程开关,33—设计序号,3—重锤式,2—双触点177 避雷器 FS-6 FS—阀式避雷器,6—系统额定电压(kV)178 避雷器 Y5WZ-17/45 Y—瓷外套金属氧化物避雷器,5—标称放电电流(KA),W—无间隙,Z—电站,17—避雷额定电压(kV),45—标称放电电流下最大残压(kV)179 高压网式避雷器 HY5WS-17/50 H—有机复合套,Y—金属氧化物避雷器,5—标称放电电流(KA),W—无间隙,S—配电,17—避雷额定电压(kV),50—标称放电电流下最大残压(kV)180 矿用移动变电站 KBSGZY-50/10/6 K—矿用,B—隔爆型,S—三相,G—干式,Z—组合,Y—移动,50—额定容量(kV·A),10/6—额定电压(kV)181 箱式变电站 ZXB-10(6)/0.4-500Z—组合式,X—箱式,B—变电站,10(6)—一次额定电压(kV),0.4—二次额定电压(kV),500—额定容量(kV·A)182 柴油发电机 50GF 50—功率(kW),G—固定式,F—发动机183 矿灯充电架 KTSB-102 KT—矿灯充电架,S—酸性,B—半自动,102—充电矿灯数量(盏)184 矿灯充电器 5A/250V 5A—额定电流,250V—额定电压185 矿灯 KL4LM(A) K—矿用,L—锂电池,4—电池容量(AH),L—LED光源,M—免维护,A—生产序列号续表186 矿灯 KL5LM(A) K—矿用,L—锂电池,5—电池容量(AH),L—LED 光源,M—免维护,A—生产序列号187 防爆照明(动力)配电箱 BXM(D)B—隔爆型,X—配电箱,M—照明,D—动力 188 照明配电箱 PZ30 P—配电箱,Z—照明,30—设计序号189 照明信号综保 ZBZ-2.5Z—装置,B—隔爆型,Z—综合保护,2.5—额定容量(kV·A)190 隔爆投光灯 DGS70/127J(A) D—灯具,G—隔爆型,S—巷道,70—功率(W),127—额定电压(V),J(A)—设计序号191 防爆投光灯 KBT-125 K—矿用,B—防爆,T—投光灯,125—功率(W)192 防爆投光灯 DGC175/127B D—灯具,G—隔爆型,C—采掘工作面,175—功率(W),127—额定电压(V),B—白炽灯193 防爆荧光灯KBY-20 K—矿用,B—防爆,Y—荧光灯,20—功率(W)194 防爆型电子节能荧光灯 DGG-36/127Y DG—电子节能灯,G—隔爆型,36—功率(W),127—额定电压(V),Y—荧光灯 195 防爆白炽灯 KBB-60W/127V K—矿用,B—防爆,B—白炽灯,60—功率(W),127—额定电压(V)196 隔爆型LED 照明灯 DGS12/127L(A) D—灯具,G—隔爆型,S—巷道,12—功率(W),127—额定电压(V),L—LED,(A)—设计序号197 隔爆型防爆灯 BAD53-200W BA—防爆其它类,D—灯,53—设计序号,200W—功率198 节能灯 E27 127V/13W E—螺口式灯头,27—螺纹外径约为27mm,127—额定电压(V),13W—功率 199 节能灯 YPZ220V/20W Y—荧光灯,P—普通,Z—照明,220—额定电压(V),20W—功率 200 防爆节能灯 DG-S-60/127V D—灯具,G—隔爆型,S—巷道,60—功率(W),127—额定电压(V)201 防爆信号灯 DGY2/24LX(A)D—灯具,G—隔爆型,Y—运输机械用,2—功率(W),24—额定电压(V),L—LED,X—吸顶式安装,(A)—设计序号202 防爆照明灯 DGY2/50/24B(A)D—灯具,G—隔爆型,Y—运输机械用,2—近光功率(W),50—远光功率(W),24—额定电压(V),B—白炽灯,(A)—设计序号 203 自镇流高压汞灯GYZ-250G—隔爆型,Y—荧光灯,Z—自镇汞灯,250—功率(W)续表204 探照灯 JLZ 400W J—节能,L—卤化物,Z—照明,400—功率(W)205 应急照明灯 FS-ZFZD-E4W-1 FS—企业代码,Z—照明灯,F—非持续型,Z—自带光源型,D—非集中控制型,E—光源为发光二极管,4W—功率,1—设计序号206 应急灯 220V/6W 220V—额定电压,6W—功率207 消防应急灯 MH-ZFZD 6W MH—企业代码,Z—照明灯,F—非持续型,Z—自带光源型,D—非集中控制型,6W—功率208 激光指向仪 JZY-4型 煤矿用本安型,4—指向距离800m处中心光斑≤φ40mm209 激光指向仪 YHJ-500型 煤矿用本安型,500—有效射程(m)210 激光指向仪 YBJ-600 煤矿用隔爆型,600—有效射程(m)211 发爆器 MFB-200 M—煤矿用,FB—发爆器,200—额定引爆发数212 发爆器 MFD-200 M—煤矿用,F—发爆器,D—电容式,200—额定引爆发数213 发爆器 FD100D-A F—发爆器,D—电容式,100—额定引爆发数,D—附加功能,A—设计序号214 锅炉 CLSG-0.1 C—常压,L—立式,S—双层炉排,G—锅炉,0.1—额定热功率(MW)215 热风锅炉 DLRF-20 D—低温,L—立式,R—燃煤,F—热风,20—20万大卡(1大卡=4.18kJ)216 立井提升钢丝绳 18×7+FC-18-1670 18—股数,7—每股丝数量,FC—纤维芯,18—直径(mm),1670—公称抗拉强度(MPa)217 斜井提升钢丝绳 6×19+FC-12-1670 6—股数,19—每股丝数量,FC—纤维芯,12—直径(mm),1670—公称抗拉强度(MPa)218 斜井提升钢丝绳 6×7+FC-4-1570 6—股数,7—每股丝数量,FC—纤维芯,4—直径(mm),1570—公称抗拉强度(MPa)219 立井悬吊钢丝绳 6×19+FC-18-1670 6—股数,19—每股丝数量,FC—纤维芯,18—直径(mm),1670—公称抗拉强度(MPa)220 矿用橡套电缆 MY-0.38/0.66 1×4M—煤矿用,Y—移动,0.38/0.66—额定电压(kV),1—芯数,4—芯线截面积(mm2)。
煤炭建设工程预算定额消耗量定额(2015基价)
出版社:煤炭工业出版社
出版时间:2017年5月
开本:32开全套12册
作者:国家能源局
定价:1580元
目录:
1、煤炭建设井巷工程消耗量定额(2015基价)NB/T51054-2016 定价:260元
2、煤炭建设井巷工程辅助费基础定额(2015基价)NB/51056-2016 定价:100元
3、煤炭建设井巷工程辅助费综合定额(2015基价)NB/51057-2016 定价:200元
4、煤炭建设特殊凿井工程消耗量定额(2015基价)NB/T51059-2016 定价:80元
5、煤炭建设机电安装工程消耗量定额(2015基价)NB/T51060-2016 上、下册定价:330元
6、煤炭建设地面土建工程消耗量定额(2015基价)NB/T51055-2016 上、下册定价:320元
7、煤炭建设露天剥离工程综合耗量定额(2015基价)NB/T51052-2016 定价:100元
8、煤炭建设工程施工机械台班费用定额(2015基价)NB/T51056-2016 定价:70元
9、煤炭建设工程费用定额及造价管理有关规定(2015)定价:40元
10、煤炭建设工程工程量清单项目及计算规则定价:60元
11、煤炭建设工程造价计价标准实施补充规定20。
煤炭建设井巷工程辅助费综合定额(2015)总说明说明1.0.1 《煤炭建设井巷工程辅助费综合定额(2015 除税基价)》(以下简称本定额)是为了深化工程计价改革的需要,根据住房城乡建设部、财政部颁发的《建筑安装工程费用项目组成》(建标(2013)44 号)和住房城乡建设部《建设工程工程量清单计价规范》(GB50500-2013)、《矿山工程工程量计算规范》(GB50859-2013)等规定进行编制的。
适用于新建、改建、扩建矿井基本建设的井巷工程,是编制施工图预算、工程结算、招标控制价、招标标底和投标报价价的依据。
1.0.2 本定额按矿井井巷工程量、井巷工程施工工期,以费用分摊的办法制定的每10m井筒、巷道和每100m3硐室的费用定额。
1.0.3 本定额为综合成井成巷定额。
工作内容包括从井筒破土至全部工程按设计要求竣工验收过程中的全部工作,如井巷掘进、支护、水沟、电缆沟、管子沟、地坪、台阶、扶手、设备基础、铺轨、管线敷设、机电设备安装及其他零星工程。
还包括施工过程中一般自然条件影响,如巷道滴水、淋水;平均厚度在0.8m 以下,一处冒落体积在20m3以内的局部片帮冒顶;壁后注浆(不含立井井筒);3h 以内的临时停水、停电。
凡定额中包括的内容,不得另取井巷工程辅助费。
1.0.4 本定额施工工期中不包括下列内容:1 矿井移交生产时永久设备的联合试运转和试生产。
2 处理因地质原因造成的大冒顶,即平均冒落厚度0.8m 以上,一处冒落体积20m3以上这两个条件同时具备的冒顶。
3 工作面预注浆、探放瓦斯、探放水、探煤以及立井井筒壁后注浆。
4 3h 以上停水、停电等。
(自备电源柴油发电机保证辅助系统的运转)5 发生上述2、3、4 种情况,井巷工程不能继续掘进、支护作业时,应按施工组织措施安排编制辅助费补偿费,其计算公式如下:F=D*K*T式中 F -------- 辅助费补偿费;D ------- 停工的立井井筒(砌碹支护)、斜井及巷道每10m(硐室100m3)相应条件的锚喷支护定额基价;T ------- 停工天数;(总小时/24= 天,指辅助系统运转时间补偿)K ------- 进度折算系数,参见表 1.0.4 。
表 1.0.4 进度折算系数表1.0.5 本定额工期按施工阶段分为四期。
概算划分用。
1 第一期-井筒期。
按开拓方式分为:1)立井:指立井(暗立井)井筒、井筒与井底车场连接处、井底水窝及位于井筒内的硐室工程。
2)斜井:指斜井(暗斜井)井筒、斜井联络巷、井底水窝及位于井筒内的硐室和铺轨工程。
3)平硐:指平硐硐身、平硐联络巷及位于硐身内的硐室和铺轨工程。
2 第二期-- 主要巷道期。
按施工区分为:(定额,二期3~4 个工作面,三期9个工作面),(实际以矸石出井口特征,选用开拓方式二期工程)1)主副井施工区:指主副井井底车场巷道及硐室、主要运输石门、运输大巷以及由本施工区施工的采区上下山、联络巷以及该施工区的铺轨工程。
2)风井施工区:指风井井底车场巷道及硐室、总回风石门、总回风巷以及由本施工的采区上下山、联络巷以及该施工区的铺轨等工程。
3 第三期采区巷道期。
指第一、二期以外的全部巷道、硐室以及铺轨等工程。
4 第四期尾工期。
指全矿井井巷工程竣工后,剩余的设备安装、管线敷设及其他收尾工作所发生的辅助费用。
(设单位按此计取,结算时按基础定额据实结算;较07定额变化铺轨工程归入相应的第二、三期工程,不再第四期中) 1.0.6 本定额未出现辅助系统的细目,但费用是按各系统编制的。
各辅助系统包括的范围如下:1 提升系统。
指立井(暗立井)、斜井(暗斜井)由井底或井筒工作面至井口之间为提升矸石(煤)和运送人员、设备设施、周转材料所发生的费用。
其中立井包括井筒提升设备、设施,井口井底设备、设施,以及井筒施工期间工作面伞钻、抓岩机、大模板等设备、设施的悬吊,吊盘、安全梯、混凝土输送管、放炮电缆等设施及其悬吊;巷道期钢丝绳罐道及拉紧装置等所发生的费用。
斜井包括井筒及井口提升设备、设施,以及井筒临时铺轨等所发生的费用。
2 给排水系统。
1)给水系统:指为井下工作面施工及环境保护而设置的供水和洒水管网所发生的费用,包括井巷工程施工期间布设的水幕、隔爆水槽、隔爆水袋及巷道降尘酒水耗水量。
工作面施工用水及工作面洒水耗水量包括在《煤炭建设井巷工程消耗量定额》内。
2)排水系统:指为排出井筒及井下全部涌水而设置的主排水、区域排水、工作面排水设备、设施和周转材料所发生的费用。
3 通风安全系统:指为保证井下新鲜空气的正常供应和降低井下有害气体浓度、排除粉尘、监测、监控而设置的设备、设施、周转材料所发生的费用,包括入井人员配备的自救器。
4 运输系统:指为井巷工程施工期间的地面工业广场运输、矸石山运输,井下平巷(平硐)、斜巷运输以及顺槽施工、平巷反坡掘进小绞车所发生的费用。
5 供电照明系统。
1)供电系统:指35kv 变电所引出线至主辅井、风井工业广场临时变电所、地面动照网、井口配电点及井下中央变电所、大巷变电所、采区变电所、各掘进工作面配电点间的输、变、配电所发生的费用。
不包括掘进工作面配电点至施工设备的供电电缆及地面场外输电线路。
2)照明系统:指为井巷工程施工服务的地面工业广场、排矸场、辅助系统厂房和井下设置的照明设备、设施(包括固定照明、移动照明、矿灯房设备、设施)所发生的费用。
6 其他系统。
指为井巷施工服务但不属上列各辅助系统的辅助工作所发生的费用。
包括井口及井下调度通讯、电钳工、火药运输发放工、施工地质测量、安全质量检查、送班中餐、井下卫生和维修木工等所发生的费用。
7 本定额制定了供热系统、汽车排矸附加定额,包括的内容:(临时变电所- 压风机供电系统电缆含在风价中)1)供热系统:指为各辅助系统厂房取暖而设置的人工、设备设施及动力、燃料所发生的费用。
2)汽车排矸:指地面采用汽车排矸方式而配备的装载机、汽车、推土机所发生的装、运、卸及平整费用。
1.0.7 费用项目划分:1 人工费:指各辅助系统配备的井上、下辅助工人的工资。
2 材料费:指施工中辅助系统使用的周转材料所发生的费用。
1)摊销费:指钢轨、管路、钢丝绳、电缆、风筒等周转材料的摊销费用。
2)维护费:指以上周转材料使用中发生修理及修理所使用的辅材费用。
3)安装拆卸费:指以上周转材料(含连接件)所发生的安装拆卸费用。
3 机械费。
指辅助系统施工设备设施(含仪器仪表)所发生的费用。
1)折旧费:指施工设备、设施在规定耐用期限内陆续回收其原值的费用。
2)检修费:指施工设备、设施在规定耐用期限内,按规定的检修间隔进行必要的检修,以恢复其正常功能所需的费用。
3)维护费:指施工设备、设施在规定耐用期限内,按规定的维护间隔进行各级维护和临时故障排除所需的费用;包括随机配备工具附具的摊销费用,设备、设施正常运转和日常维护所需润滑、擦拭的材料费用。
4)安装拆卸费:指施工设备、设施的安装和拆除所发生的费用(凿井措施费已包括的设备、设施除外)。
5)燃料动力费:指各施工设备运转时消耗的各种燃料及水、电等费用。
1.0.8 本定额第二、三、四期巷道工程量是指除第一期以外的全部巷道工程量,硐室工程按设计长度加入巷道工程量内。
1.0.9 硐室工程分为特殊硐室和一般硐室,其划分原则是:1 特殊硐室:指结构复杂、施工难度大的硐室。
如立井井筒与井底车场连接处、交岔点、箕斗装载硐室、火药库及发放硐室、煤仓(溜煤眼)、清理撤煤硐室、绞车房、中央水泵房、避灾硐室、防爆胶轮车换装硐室、带式输送机机头及接头硐室、防火门硐室、防水闸门硐室等。
2 一般硐室:指结构类似普通水平巷道的硐室。
如井下调度室、等候室、消防材料库、医疗硐室、区域水泵房、转水站、小绞车硐室、变电所等。
1.0.10 开拓方式本定额是按单一开拓方式制定的,当设计为联合开拓时,选用定额的原则和方法是:1 第一期,分别选用立井井筒、斜井井筒或平硐硐身定额。
2 第二、三期,根据所施工第二三期井巷工程提升矸石(煤)的井筒(硐身)特征选用相应的开拓方式定额。
编制概预算、招标控制价、招标标底和投标报价时,无法确定所施工第二、三期井巷工程提升矸石(煤)的井筒(硐身)的,可暂按下列方式选用定额,结算时按本条第 2 款规定进行调整。
1)主、副井分别为立井、斜井、平硐时,第二期主副井施工区按主井技术条件选用定额;第三期按副井技术条件选用定额。
2 风井分别为立井、斜井时,第二期风井施工区按进风井筒技术条件选定额;第三期按副井技术条件选用定额。
3 第四期,按副井井筒特征选用定额。
4 立井、斜井、平硐与暗立、暗斜井联合开拓时,由建设单位或施工单位总承包单位向工程所在地隶属煤炭工业工程造价管理站申报定额使用原则和方法。
较07 定额给定系数,变化较大。
1.0.11 第二、三期工程划分第二、三期按主要贯通线工程贯通点进行划分。
1 二期主副井施工区:主副井井底车场至贯通点的主贯通线工程及与其平行施工的工程。
2 二期风井施工区:风井井底车场至贯通点的主贯通线工程及与其平行施工的工程。
当风井位于主副井广场时,二期风井施工区工程范围为风井井底车场至采区上(下)山的上(下)部贯通点的主贯通线工程及与其平行施工的工程。
3 三期:主贯通线工程贯通后施工的工程。
4 同一单位工程在贯通前后均由施工时,按贯通前后实际完成工程量分别划分工期。
(且辅助系统实现了集中优化,如提升、通风、排水、供电实现优化)1.0.12 片盘斜井开拓时,斜井井筒及位于井筒中的硐室、联络巷为第一期,井筒斜长算至移交生产时最后一个工作面的下部车场交岔点。
其余工程均为第三期。
1.0.13 由地面直接提升和施工的采区上山及位于上山中的硐室、联络巷按斜井井筒第一期定额执行。
1.0.14 定额井深、斜长、硐身长确定原则。
1 普通法施工的表土段不分井深、斜长、硐身长,基岩段按井筒、硐身全深(长)计算。
2 冻结法施工的立(斜)井井筒表土段和基岩段按井筒全深(长)计算。
3 斜井井筒斜长按按井口变坡点至井底竖曲线终点的长度计算。
4 平硐硐身长:单翼开采时,指平硐口至第一个采区上(下)山口的长度;两翼开采时,指平硐口至两翼分叉处(三角交叉点前)的长度。
5 立(斜)井第一期定额的井深(斜长),包含井底水窝的深度(斜长);第二、三、四期定额的井深(斜长),不包含井底水窝的深度(斜长);立井井深超出本定额范围时,可用外延法进行调整。
1.0.15 根据《煤矿瓦斯等级鉴定暂行办法》(安监总煤装[2011]162 号)中关于矿井瓦斯等级的划分标准,本定额是按瓦斯矿井编制的,用于高瓦斯矿井或按高瓦斯管理的矿井时,第二期定额 1.041 系数调整,第一、三、四期定额以 1.027 系数调整。
瓦斯突出、煤尘突出及煤油气共生矿井根据施工组织设计的设备配备及要求进度,按基础定额编制补充预算。
