有色建筑综合管网(供暖改造)工程施工组织设计
- 格式:docx
- 大小:123.67 KB
- 文档页数:73
目录第一章综合说明第二章、项目管理班子主要管理人员第三章热力管道工程施工第四章施工现场平面布置第五章劳动力计划第六章施工进度计划第七章主要施工机械设备第八章施工质量保证措施第九章各工序协调措施第十章冬雨季施工措施第十一章施工安全保证措施第十二章现场文明施工措施第十三章采用新技术、新工艺、专利技术第十四章管线施工所涉及部门协调配合服务承诺第十五章施工现场环保措施第十六章施工现场维护措施第十七章工程交验后服务措施第十八章地下管线及其他地上地下设施的保护、加固措施第一章综合说明1、工程名称:供热管网工程。
2、建设单位:天津XX有限公司。
3、工程范围:包括:蒸汽管网,管网长度合计:2.06km。
4、管材及管件:(1)本工程蒸汽管网采用架空和直埋保温管,架空管DN250、DN200、DN100选用输送流体用无缝钢管,材质为20#,标准为GB8163-1999,保温采用微孔硅酸钙瓦(2400C是传热系数《=0.065w/m 0C》;预制直埋保温管DN200,采用TD-4型直埋保温蒸汽管道。
根据国家规范,要求钢管出厂前,每根钢管均要进行水压试验,以确保严密性,各项指标满足规范要求。
敷设方式:本工程采用架空和直埋敷设。
补偿方式:采用免维护旋转补偿器。
5、工期:2013年9月28日至2013年11月20日(共54天)。
6、编制依据:《测量规范》(GBJ50026-93);《混凝土工程施工及验收规范》(GB50204-2002);《建筑工程施工质量验收规范》(DBJ50300-2001);《埋地聚乙烯给水管道工程技术规程》CJJ101-2004;《聚乙烯燃气管道工程技术规程》CJJ63-2008;《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;《工业金属管道工程施工及验收规范》GB50235—97 ;《城镇直埋供热管道工程管道技术标准》CJJ81—98;《城市供热管网工程施工及验收规范》CJJ28—2004《输送流体用无缝钢管》GB8163-1999;《高密度聚乙烯外护管聚氨酯硬质泡沫塑料预制直埋保温管件》CJ/T155-2001《高密度聚乙烯外护管聚氨酯硬质泡沫塑料预制直埋保温管》CJ/T114-20007、工期保证措施:根据本工程的施工特点,我施工单位制定如下工期保证措施:(1)自中标之日起,陆续调动人员、车辆、机械、设备进场,边安装、边施工,积极创造有利条件,为全面开工做好各项准备。
暖气改造施工组织设计一、项目背景和目标暖气改造是指对现有建筑物的暖气系统进行升级改造,以提高供暖质量和效率。
本项目的背景是该建筑物已经存在多年的暖气系统,但由于老化、能效低下等原因,供暖不够舒适、浪费能源。
因此,本项目的目标是通过对暖气系统进行重新设计和改造,提高供暖效果,减少能源消耗。
二、施工组织结构为了确保施工顺利进行,保证质量和安全,本项目的施工组织结构如下:1.项目经理:负责整个项目的策划、组织、协调和管理,负责与业主和相关部门的沟通和协商。
3.施工队长:负责组织施工队伍进行施工作业,协调施工进度,负责材料和设备的安排和调度。
6.监理人员:由相关建筑监理机构派驻,对施工过程进行监督和检查,确保施工按照设计要求和施工标准进行。
三、施工流程和时间安排本项目的施工流程主要包括以下几个阶段:1.前期准备:包括项目调研、方案设计、材料采购和设备准备等。
时间安排为1周。
2.施工准备:包括施工现场搭建、材料和设备的运输和堆放等。
时间安排为1周。
3.拆除旧暖气系统:包括拆除旧的供暖设备和管道等。
时间安排为2周。
4.新暖气系统安装:包括新的供暖设备和管道的安装和连接。
时间安排为4周。
5.完善细节和调试:包括系统的细节完善、水、电及燃气的接入等。
时间安排为2周。
6.施工验收和交付:包括对整个施工过程进行验收和整理交付资料。
时间安排为1周。
四、材料和设备准备为了保证施工的顺利进行,需要提前准备以下材料和设备:1.暖气设备:根据项目要求,准备新的供暖设备,包括锅炉、散热器等。
2.管道材料:准备足够的管道材料和附件,包括供热管道、阀门、管件等。
3.电气设备:准备电气设备和线缆,包括电热水器、电控柜等。
4.工具设备:准备必要的施工工具和设备,包括焊接设备、切割设备等。
五、质量控制和安全管理在整个施工过程中,需要进行严格的质量控制和安全管理,确保施工质量和施工安全。
1.质量控制:严格按照施工方案和设计要求进行施工,保证材料和设备的质量,进行施工质量检查和验收。
集中供热管网工程施工组织设计一、背景介绍随着城市的不断发展,人们对于舒适的居住环境需求越来越高。
集中供热作为一种高效、节能的供热方式,逐渐被广泛采用。
在集中供热系统中,管网工程是其中至关重要的一部分。
为了保证供热系统的正常运行,需要进行合理的施工组织设计。
二、施工组织设计的目标施工组织设计的目标是确保集中供热管网工程按照计划顺利进行,并高质量地完成施工任务。
同时,施工组织设计还需要充分考虑安全和环保要求,确保施工过程中不影响周边环境和居民的正常生活。
三、施工组织设计的内容1.施工方案的确定:根据设计方案和现场实际情况,确定施工方案,包括工程进度计划、施工方法、施工工艺等。
2.施工队伍的组建:根据工程规模和施工需求,合理组建施工队伍,确定工程人员、技术人员和管理人员的数量和岗位职责。
3.施工设备的选择:根据施工方案和工程要求,选择合适的施工设备,包括起重设备、挖掘机械、焊接设备等。
4.安全管理措施的制定:制定详细的安全管理措施,包括施工安全教育培训、安全防护设施的设置、施工现场的安全检查等。
5.环境保护措施的制定:制定详细的环境保护措施,包括施工中产生的废物的处理、噪音和振动的控制、施工期间对周边环境的保护等。
四、施工组织设计的步骤1.确定施工任务和目标:根据项目需求和设计方案,明确施工任务和目标。
2.分析工程情况:对工程现场进行详细的勘察和分析,包括地质、地形、环境等方面的情况。
3.制定施工方案:根据工程情况和施工要求,制定合理的施工方案,明确工程进度计划、施工方法和工艺流程。
4.组建施工队伍:根据工程规模和施工要求,组建施工队伍,并确定各个岗位的职责和任务。
5.确定施工设备:根据施工方案和施工要求,确定所需的施工设备和工具。
6.制定安全管理措施:根据施工现场的安全风险,制定详细的安全管理措施,包括安全培训、安全防护设施的设置和施工现场的安全检查等。
7.制定环境保护措施:根据施工对环境可能造成的影响,制定详细的环境保护措施,包括废物处理、噪音和振动的控制等。

精心整理施工方案及保证措施工程概况:本工程为***管网工程,管线直径DN450—DN800。
设计管道长度15公里,管道设计压力等级为:公称压力1.6Mpa,工作压力为1.3Mpa,热力管网介质为高温热水管,供水管介质温度为130度,回水管介质温度为90度。
保温层采用高温聚氨酯保温,保温层外套采用高密度聚乙烯予制套管,保温材料:回水管为聚氨酯,供水管为耐高温聚胺脂。
钢管采用输流体用Q235B螺旋焊接钢管.工程难度由于工程起步时间较晚,根据****市供热要求,必须在9月下旬进行全线注水,10月1日供热,实际施工工期只有六个月。
施工地段情况:管线施工位置均沿街与商店之间,有很多地段处于绿化地及居民生活区、学校、银行。
在施工前我方对现场进行考察,发现有相当部分的管网位置被高压电杆、通讯电杆及污水井、上水井、及各种其他井障碍。
另外管线穿越过市区过路地段车流量大,该区域为老城区,地下情况较复杂,沿街地下给,排水管线,电缆,通讯缆的埋设位置,深度均无详细资料,管线敷设随时会遇到各种困难。
项目工程部根据图纸文件的理解,以及我们对设计说明的阅读和经过现场实地勘察,为了确保圆满完成供热管网工程,我公司成立了实施该工程项目的项目工程部。
项目管理机构 项目经理:1名 项目总工程师:1名 质量管理:2名 材料管理:2名 计划管理:1名 安全管理:1名 资料员:1名 现场协调员:2名 工程预算员:1名 财务:2名项目部组织机构图工期进度实施保证措施 1.坚决按施工合同的承诺确保9月3日竣工。
严格执行施工计划的运行,指导整个施工过程,遇到问题及时调整,采取有效的组织措施、技术措施、用满时间,占满空间,保证工期的实现。
2.确保质保体系的运行,全面开展质量活动及各个环节和关键工序的过程控制,严格三检制,按图纸、按工艺、标准组织施工,一次合格率达95%以上。
3.道路穿越是本工程最关键、难点多的项目,密切业主和当地有关部门的联系,及时解决外部影响,使工程能顺利进行。
第一章工程简况及特点1.1工程建设简况XX县供热二期管网工程位于福海县境内,管网总长940M,输送热媒为95℃—70℃热水,管网采用《高密度聚乙烯外护管,聚胺脂泡沫、改性脲酸脂硬质泡沫保温层预制直埋保温管》,直埋方式进行施工.工期要求:XX年X月X日开工,XX年X月X日竣工,质量标准为合格.1.2结构设计内容1.2.1、本工程采用有补偿直埋敷设方式进行.1.2.2、管网设计参数:管道设计供水温度95℃,回水温度70℃,设计压力等级1.0Mpa.1.2.3、管线管径为DN250、200、DN150、DN100.1.2.4、供回水方位:按供水水流方向,右侧为供水管,左侧为回水管.1.2.5、设备材料制造及检验要求:1、预制直埋保温管直埋保温管地制造及检验必须满足有制造厂及原材料生产厂地产品质量合格证书及性能检测报告,且在每一件产品上应有表示产品规格性能地标示.钢管:钢管地生产应符合《城市供热用螺旋埋弧焊钢管》(CJJ/T3022-93)地要求,钢材地化学成分和机械性能应符合GB699标准中地Q235-B地要求.高密度聚乙烯外护管:外观为黑色,不允许有沟槽、气泡、裂纹、凹陷、杂质、颜色不均等缺陷,不参回用料,外护管密度应大于940kg/m,外护管壁厚不小于规范要求.聚氨酯硬质泡沫塑料保温层:泡沫气孔结构平均径向尺寸应小于0.5mm,保温管地保温层任何位置地泡沫密度不得大于70kg/m3,压缩强度大于0.4Mpa,保温层厚度不应小于规范规定.保温弯管:所有直埋敷设地弯管应为预制保温管件,各项材质及加工质量要求与直管相同,弯管采用热喂制或压制弯管,不得采用斜切方式加工地焊接弯管,弯管地壁厚应不小于直管公称壁厚,弯管所有焊缝须做100%无损检验.2、阀门:蝶阀必须为双向金属密封蝶阀,球阀必须为浮动式双向密封球阀.1.3、施工要求1.3.1、管沟开挖应找平,并将沟底夯实,填中沙,其粒径为3-6mm,厚度为100-150mm.1.3.2、管道焊接要求表面不得有裂纹、气孔、夹渣及熔合性飞溅,不得有漏焊、欠焊.并经有资质地单位进行探伤、射线检测,按GB3323Ⅲ为合格.1.3.3、阀门:供热主管及直管上阀门均采用蜗轮传动法兰连接,其工作压力和适用温度不低于1.0MPa和300℃,安装垂直,便于操作.1.3.4、除补偿器井及阀门井处,管道回填中沙后对回填土每隔200mm进行夯实.1.3.5、管道试压:管道安装完毕后,在固定支座达到强度后进行,试压必须单根实验,实验压力为1.25倍地工作压力观察10分钟,压降不超过0.05Mpa并做外观检查,无渗漏为合格.1.3.6、管网冲洗:管网冲洗在水压实验后进行,管网采用清水冲洗.1.4建设地点特征1.4.1现场条件本工程位于X县境内,现场场地平整,紧邻主干、次道,交通运输方便.1.4.2施工条件该工程位于市区,交通便利,电源、水源便利,施工条件好.由于该工程位于市区,故施工期间将影响居民出行,因此施工过程中,特制定安全防护减少扰民地具体措施.1.4.3生活条件和生活物资地供应条件等该工程位于市区,其生活条件和生活物资地供应条件好,能为工程顺利施工提供较好条件.工程开工前,将积极与业主协商,按照总平面布置图布置好临建设施,以解决施工和生活条件.1.5施工依据1、施工图设计内容及要求;2、《城镇供热管网工程施工及验收规范》(CJJ28-2004)。
供热管网施工组织设计施工组织设计报审表致监理单位:我们已根据施工合同的规定完成了供热管网工程施工组织设计的编制,并经过上级技术人员审查批准。
现在提交给您进行审查。
附件为施工组织设计专项施工方案。
承包单位(章):项目经理:日期:年月日专业监理工程师审查意见:专业监理工程师:日期:年月日XXX工程师审查意见:项目监理机构(章):XXX工程师:日期:年月日注:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
工程名称:供热管网工程编号:目录一、工程概况二、编制依据三、施工准备四、质量目标及保证措施五、安全目标及保证措施六、保证道路安全通行措施七、文明施工措施一、工程概况本次设计为热网工程,供热管网工程,随道路新建同步敷设。
设计管径为D377x7,管位中南9.0米,全长510米。
设计压力1.6Mpa,设计温度130/65℃。
本工程供回水管道采用直埋敷设方式,管道采用高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管,弯头采用预制保温弯头。
本工程工作钢管公称直径为DN200及以下钢管选用20号钢制作的无缝钢管,性能指标符合国家标准GB/T8163—2008要求;公称直径在DN200以上的钢管,采用材质为Q235-B的螺旋焊缝钢管,其性能指标符合国家标准《低压流体输送用焊接钢管》(GB/T3091—2008)的要求。
二、编制依据1.工程设计图纸2.城市供热管网工程施工及验收规范3.城市供热管网工程质量检验评定标准4.《城市供热直埋管道技术规程》CJJ38-985.《现场设备、工业管道焊接工程施工及验收规范》CB5035-976.《工业金属管道工程施工及验收规范》GB5035-977.《混凝土结构工程施工质量验收规范》GB-20028.《建筑地基基础工程施工质量验收规范》GB-20029.现场施工情况及工期要求10.我公司的施工设备及技术力量三、施工准备a)施工技术准备在施工过程中,我们将充分发挥在施工技术方面的优势和经验。
供暖二次管网改造工程施工组织设计1. 项目概述本文档旨在提供供暖二次管网改造工程施工组织设计的详细规划和安排。
2. 工程背景当前供暖系统存在老化和能源利用效率低下等问题,需要对二次管网进行改造。
此次施工旨在提高供暖系统的稳定性和整体热能利用效率。
3. 施工组织结构3.1 项目经理负责整体工程的组织、协调和管理。
3.2 施工班组由多个专业施工班组组成,包括管道安装、设备调试和维修等。
3.3 安全管理人员负责施工现场的安全管理和事故预防。
4. 施工方法4.1 管道安装根据设计图纸和规范要求,采用专业施工设备进行二次管网的安装。
4.2 设备调试完成管道安装后,进行设备的调试和运行试验,确保系统正常运行。
4.3 维修保养在施工过程中,对现有供暖设备进行检修、保养和更换,确保系统的可靠性和安全性。
5. 施工进度安排根据工程规模和施工条件,制定合理的施工进度计划,确保工期的准确控制。
6. 质量控制施工过程中,严格按照相关规范和图纸要求进行施工操作,配合相关部门进行质量检验,确保工程质量达到设计要求。
7. 安全措施在施工现场设置必要的安全警示标识和防护设施,确保施工人员的人身安全。
8. 环境保护施工过程中,严格执行环境保护法律法规,采取合理措施控制噪音、扬尘等污染物的排放。
9. 经济效益分析通过供暖二次管网改造,提高能源利用效率,节约能源资源,并降低运行维护成本。
10. 风险分析对施工过程中可能存在的风险进行分析和评估,制定相应措施,保障施工的安全和顺利进行。
11. 文档控制本文档由项目经理负责控制,确保所有相关人员使用的是最新版本的施工组织设计文档。
以上为供暖二次管网改造工程施工组织设计的简要内容,请参考。
如有需要,可根据具体施工要求进行进一步完善和调整。

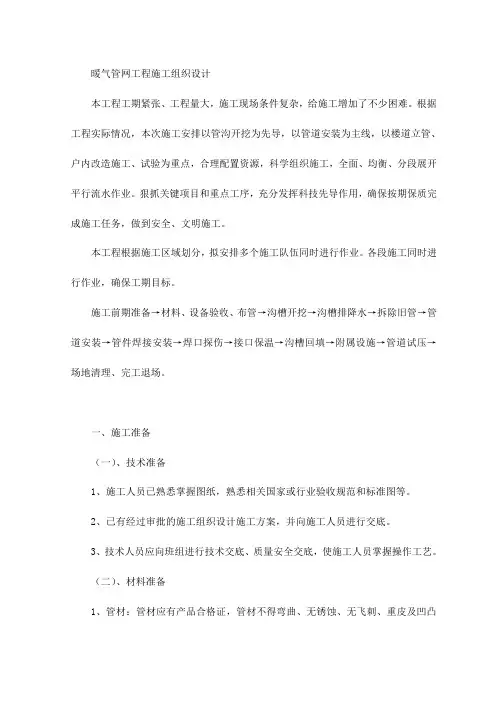

暖气管网工程施工组织设计本工程工期紧张、工程量大,施工现场条件复杂,给施工增加了不少困难。
根据工程实际情况,本次施工安排以管沟开挖为先导,以管道安装为主线,以楼道立管、户内改造施工、试验为重点,合理配置资源,科学组织施工,全面、均衡、分段展开平行流水作业。
狠抓关键项目和重点工序,充分发挥科技先导作用,确保按期保质完成施工任务,做到安全、文明施工。
本工程根据施工区域划分,拟安排多个施工队伍同时进行作业。
各段施工同时进行作业,确保工期目标。
施工前期准备→材料、设备验收、布管→沟槽开挖→沟槽排降水→拆除旧管→管道安装→管件焊接安装→焊口探伤→接口保温→沟槽回填→附属设施→管道试压→场地清理、完工退场。
一、施工准备(一)、技术准备1、施工人员已熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等。
2、已有经过审批的施工组织设计施工方案,并向施工人员进行交底。
3、技术人员应向班组进行技术交底、质量安全交底,使施工人员掌握操作工艺。
(二)、材料准备1、管材:管材应有产品合格证,管材不得弯曲、无锈蚀、无飞刺、重皮及凹凸不平等缺陷。
2、管件符合现行标准,有出厂合格证,检测报告等。
3、各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。
4、附属装置:补偿器、阀门等应符合设计要求,应有产品合格证及说明书。
5、型钢、圆钢、管卡、螺栓、螺母、电焊条等符合设计要求。
(三)机具、工具主要设备、机具见后附表。
(四)、作业条件1、施工所需临时设施及“三通一平”已经解决,现场各种预制场地已经落实。
离现场较近,运输方便;在雨季不会积水。
2、管道、管件及阀门等均已检验合格,具有技术资料,并与设计核对正确无误。
(五)、施工组织及人员准备1、施工组织应保证重点,统筹安排;2、采用先进技术,推进施工标准化、机械化;3、科学地安排施工计划,保证连续均衡举进行施工;4、保证工程质量,做到安全施工;5、讲究经济效益,努力降低工程成本;6、应配备有较高业务水平的管道技术人员、土建技术人员;7、应配备满足施工需要的技术工人,如管道工、电焊工、气焊工、油漆工、起重工、泥瓦工等。
供热管网改造工程施工组织设计引言本文档旨在提供供热管网改造工程的施工组织设计,以确保项目的顺利进行和工程质量的保证。
工程范围供热管网改造工程的范围包括以下方面:1. 管网拆除与清理工作;2. 新管网的安装与连接;3. 设备的维修与更换;4. 相应的管道保温与防腐处理。
施工组织设计1. 人员组织为了保证施工的顺利进行,需要组建以下人员及职责:1. 项目经理:负责整个工程的协调与管理;2. 施工队长:负责具体施工工作的指导与安排;3. 管道工人:负责管道的安装与连接;4. 设备维修人员:负责设备的维修与更换;5. 保温防腐工人:负责管道的保温与防腐处理。
2. 施工流程为了确保施工的高效与质量,制定以下施工流程:1. 工地准备:清理工地并确保施工所需的材料与设备到位;2. 管网拆除与清理:拆除旧管网并彻底清理;3. 新管网安装:按照设计要求进行新管网的安装与连接;4. 设备维修与更换:对需要维修或更换的设备进行相应处理;5. 保温防腐处理:对管道进行保温与防腐处理,确保使用寿命;6. 工程验收:进行工程质量的验收与评估。
安全措施为保障施工人员的安全,必须采取以下安全措施:1. 提供必要的个人防护装备;2. 设置施工警示标志,确保公共安全;3. 进行施工现场的定期巡视与安全检查;4. 提供必要的安全培训,增强施工人员的安全意识。
资源预估为了保证工程的顺利进行,需要预估以下所需资源:1. 人力资源:根据施工需要预估所需的施工人员数量;2. 材料与设备:根据工程范围预估所需的材料与设备数量;3. 时间安排:制定施工计划,合理安排工期。
结论通过本文档提供的供热管网改造工程施工组织设计,可以确保项目的顺利进行和工程质量的保证。
同时,采取必要的安全措施和资源预估,可以最大限度地保障施工人员的安全和项目的顺利进行。
第一章第二章第三章第四章第五章第六章第七章工程概况施工准备工作施工进度计划及劳动力安排主要施工方法和技术措施施工执行的规程、规范、技术标准和图集工程质量管理和工程综合管理措施工程质量保证体系第一章工程概况一、工程简介:为提高_________号楼冬季供暖质量,调节水力平衡,现对本院设备层供暖管网进行部份更新改造,拆除更换部份腐蚀供暖管道,增加管径 DN*供暖管道*米,拆除设备层供暖管道中部份铜质阀门,更新安装水力平衡阀及配套设备设施,在更新改造过程中,估计在设备层墙壁开孔打穿墙洞*处,管径为 DN*。
因设备层中管道种类众多,涉及各专业管线,如上下水管道、电讯信号路线、电力线缆等,施工中存在诸多不可预见因素,本施工组织设计中提到工程量如与实际施工现场不符,均以实际施工现场为准。
二、工程施工单位:北京市_________三、承担主要施工安装项目:该楼设备层局部供暖管网的施工改造四、施工工程要求:估计年月日开工,年月日完工,共天,确保冬季供暖的正常运行。
五、工程质量要求工程根据:《建造安装质量检验评定标准》总体验收达到优良工程第二章施工准备工作一、人员配备本次供暖管网改造工程由我 *具有丰富施工经验的抢修一段段长负责,统一组织、管理、协调。
配备相关专业的技术人员层层把关,全方位控制工程的施工进度、技术质量、确保安全文明施工。
二、现场暂时设施确认我中心施工后,即将进入现场,与物业公司落实施工所必须的暂时设施,如现场管理办公地点、仓储地点、暂时用水、用电等,确保按计划规定的日期开工并按期完工。
三、技术准备工作1、我*根据本工程特点,结合实际需要制定有针对性的专项施工方案。
根据方案要求和有关技术、质量规范,对施工人员进行技术交底和技术培训准备。
2、施工前安排本工程的各专业技术人员对技术工人进行技术交底、工程内容交底、工艺流程交底,使所有人员在进入施工现场前熟悉所安装设备的性能、特点,做到胸中有数。
3、根据工程特点和现场情况,制定有关技术、安全等详细施工管理措施。
供热管网改造施工组织设计方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工目标与要求 (4)2.1 施工目标 (5)2.2 施工要求 (6)三、施工组织与管理 (7)3.1 组织架构 (8)3.2 管理制度 (9)3.3 施工人员培训 (11)四、施工前的准备工作 (12)4.1 技术准备 (13)4.2 物资准备 (14)4.3 现场布置 (15)五、施工过程中的安全与质量监控 (16)5.1 安全管理 (18)5.2 质量控制 (19)六、施工进度计划与安排 (20)6.1 总体进度计划 (21)6.2 分阶段进度计划 (21)七、施工现场管理与协调 (22)7.1 施工现场布置与管理 (23)7.2 施工协调与沟通 (24)八、施工风险管理与应对措施 (25)8.1 风险识别与评估 (26)8.2 应对措施 (27)九、竣工验收与后期服务 (29)9.1 竣工验收流程 (30)9.2 后期服务内容 (31)一、前言随着城市化进程的加速和人民生活水平的提高,集中供热已成为我国城市基础设施建设的重要组成部分。
随着供热事业的不断发展,供热管网老化、腐蚀等问题日益凸显,严重影响了供热效果和能源利用效率。
为满足人民群众日益增长的供热需求,提高供热质量和安全性,本方案旨在对现有供热管网进行全面改造,以适应新的发展形势和要求。
本次供热管网改造施工组织设计方案是在充分调研、论证的基础上编制而成的。
我们遵循“安全、高效、经济、环保”结合实际情况,对供热管网的布局、材质、连接方式等进行全面优化。
通过科学的施工组织和管理,确保改造工程按期完成,为城市供热事业的发展做出积极贡献。
在实施过程中,我们将严格执行相关法律法规和标准规范,确保工程质量和安全。
我们也注重与各相关部门和单位的沟通协调,共同推进供热管网改造工程的顺利进行。
1.1 编制依据《中华人民共和国建筑法》及相关法律法规,对建筑工程施工组织设计的基本要求和规定进行了明确规定。
第1篇一、工程概况本供热工程旨在为某城区提供集中供热服务,满足居民冬季取暖需求。
工程主要包括供热管网建设、换热站建设、供热设施安装及调试等工作。
工程总投资约为XXX万元,建设周期为XXX个月。
二、施工组织设计编制依据1. 国家及地方相关法律法规、政策文件;2. 供热工程相关设计规范、标准;3. 招标文件、合同文本;4. 工程地质勘察报告、现场调查资料;5. 施工单位内部管理制度及规定。
三、施工组织设计原则1. 安全第一,预防为主;2. 科学组织,合理布局;3. 高效施工,确保质量;4. 严格控制成本,提高经济效益;5. 保护环境,文明施工。
四、施工组织设计内容1. 施工进度计划:根据工程特点,制定合理的施工进度计划,确保工程按期完成。
主要包括以下内容:- 施工总进度计划;- 单位工程进度计划;- 关键线路进度计划;- 施工高峰期安排。
2. 施工方案:针对不同工程部位,制定相应的施工方案,确保施工质量和安全。
主要包括以下内容:- 供热管网施工方案;- 换热站施工方案;- 供热设施安装方案;- 调试方案。
3. 施工资源配置:根据工程需求,合理配置人力、物力、财力等资源,确保施工顺利进行。
主要包括以下内容:- 人员配置:明确各施工阶段所需人员及职责;- 设备配置:列出所需设备型号、数量及使用时间;- 材料配置:明确所需材料品种、规格、数量及供应时间。
4. 施工安全管理:建立健全安全管理制度,确保施工安全。
主要包括以下内容:- 施工现场安全管理;- 施工人员安全教育培训;- 施工设备安全检查;- 施工安全监督。
5. 施工质量控制:严格执行工程质量标准,确保工程质量。
主要包括以下内容:- 施工过程质量控制;- 施工验收制度;- 施工质量问题处理。
6. 施工成本控制:合理控制施工成本,提高经济效益。
主要包括以下内容:- 施工成本预算;- 成本核算与分析;- 成本节约措施。
7. 施工环境保护:严格执行环保法规,保护施工现场及周边环境。
工业和信息化局商住楼更换供热管网工程施工组织设计第1章施工方案第一节工程概述第二节施工组织及管理第三节施工部署第四节交通组织及管线保护措施第五节雨季施工措施第二章施工总平面图第三章劳动力计划安排第四章材料供应安排合理第五章关键部位施工方法第六章工期计划及保证措施第七章工程质量、进度、安全生产主要保证措施第八章机械设备配置第九章提高工程质量、保证工期、降低造价的合理化建议第十章在施工中采用新技术、新材料、新工艺、新设备第十一章施工现场采取环保、消防、降噪声、文明等施工技术措施附表:(1)拟投入的主要施工机械设备情况(2)劳动力计划表(3)计划开、竣工日期和施工进度计划表(4)施工总平面图(5)临时用地表第一章施工方案第一节工程概述本工程为工业和信息化局商住楼更换供热管网工程,建设规模为三栋住宅楼供热外网管路更换,主要工程内容为直埋敷设管网土建、安装管道工程。
1。
设计标准设计压力1。
0Mpa,供水温度Tg=95度,回水温度Th=60度。
2。
设计依据(1)、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》CJ/T114-2000(2)、《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管件》CJ/T115—2001(3)、《城市供热管网工程施工及验收规范》CJJ/28—2004(4)、《城市热力网设计规范》CJJ34—2010(5)、《城市直埋供热管道工程技术规范》CJJ81—98(6)、《工业设备及管道绝热设计规范》GB50264-97(7)、《现场设备、工业管道焊接工程施工及验收规范》GB20536—2011(8)、《工业金属管道工程施工及验收规范》GB50235—20103。
直埋管道管位:工业和信息化局商住楼更换供热管网工程,室外直埋保温管(159mm以内)466米,室外直埋保温管(76mm以内)216米,钢筋混凝土排水管(300mm以内)210米。
敷设补偿方式:管线为直埋敷设。
管件、管材:管材为DN300、DN150、DN70等预制保温管.管道结构:工业和信息化局商住楼更换供热管网工程为三栋住宅楼供热外网管路更换。
供热管网工程施工组织设计供热管网工程施工组织设计一、引言随着城市化进程的加速和人们对环境保护意识的提高,集中供热成为解决城市能源消耗和环境污染问题的有效途径。
供热管网工程作为集中供热系统的重要组成部分,对于保证区域供热稳定和安全具有至关重要的作用。
本文将详细介绍供热管网工程施工的各个环节,为相关工程项目提供参考。
二、施工组织设计1、施工目标:确保供热管网工程按时按质量要求完成,达到设计标准,满足用户需求。
2、施工流程:从材料采购、管道安装、设备调试到竣工验收,确保每个环节有序进行。
3、施工组织结构:建立完善的组织体系,包括项目经理、施工团队、质检组、安全组等,明确各小组职责。
4、施工资源配置:根据工程需求,合理配置人力、物力、财力等资源,确保施工顺利进行。
三、实施过程1、图纸会审:认真审查设计图纸,了解工程要求和技术规范,为施工做好准备。
2、施工现场准备:确保施工现场安全、整洁,合理布置施工设备和材料。
3、管道安装:按照设计要求,进行管道安装,注意管道连接的正确性和可靠性。
4、设备调试:完成管道安装后,对设备进行调试,确保供热系统的稳定运行。
5、工程验收:按照验收标准进行验收,确保工程质量符合要求。
四、安全保障1、安全制度:制定安全施工制度,强化安全意识,确保施工过程的安全可控。
2、安全培训:对施工人员开展安全培训,提高安全意识和自我保护能力。
3、安全设施:配备齐全的安全设施,如安全帽、安全带、防护网等,确保施工现场的安全。
五、总结供热管网工程施工组织设计是保证工程质量和进度的关键环节。
在实际施工过程中,应根据工程具体情况,采取合理的施工组织设计和实施策略,以确保工程的顺利进行。
必须重视安全保障工作,制定严格的安全管理制度,加强员工安全培训,配备完善的安全设施,以防止安全事故的发生。
通过科学合理的组织设计和严格的质量控制,可以确保供热管网工程的顺利完成,为城市的集中供热系统提供稳定和可靠的支持。
施工组织设计XXX日期: xxx 年 xx月 xx 日目录第一章、工程概况第二章、编制依据第三章、施工组织机构第四章、施工部署及现场平面布置第五章、施工方法及主要技术措施第六章、工程质量保证措施第七章、安全生产及文明施工措施第八章、施工进度计划及保证措施第九章、主要施工机具、劳动力使用计划第十章、新科技、新技术、新工艺、新材料的应用及效果第十一章、建筑、施工节能降耗第十二章、成品及半成品保护措施附表一、拟投入本工程的主要施工设备表附表二、拟配备本工程的试验和检测仪器设备表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六、临时用地表第一章、工程概况本项目名称为XXX,工程范围包括拆除原有地面,新建地沟及井窖、恢复路面、更换原有管道及楼底地沟内管道保温等;第二章、编制依据一、XXX招标文件及工程量清单;二、XXX图纸三、施工现场资料第三章、施工组织机构一、按照项目管理的要求成立XXX施工项目部;该项目部全权对工程建设负责,以项目工期、质量、效益为导向,以精干高效、一专多能的组织机构为指挥核心,以统筹兼顾、快速运作、平行流水、交叉作业为手段,强化组织管理职能,全面履行合同;在中标后确保施工工期,高效率、高质量地完成合同规定的所有工程项目,并使业主满意;项目经理部由公司抽调足够数量的生产、业务、技术骨干充实到生产第一线;二、施工项目组设项目经理1名,项目副经理1名,技术负责人1名,质量员1名,施工员1名,安全员1名,材料员1名,资料员1名,预算员1名,会计员1名,统计员1名;三、项目组织建立三个综合施工班组:管道施工队、安装施工队、结构工程施工队,统一由项目部管理协调,加强各专业工种间的协作、配合;四、项目部合理调配施工机具、人员,使用现代网络管理技术、抓住工程重点, 强化施工进度管理,确保按期完工;五、施工组织机构图:项目组织结构图六、建立项目质量保证体系;按照我单位质量管理体系的要求,制定工程质量管理和检验计划,对工程施工质量实行全过程控制;七、项目质保体系见下图:八、建立项目质量理体系,健全项目应急预案;对全体施工人员进行管理体系教育和培训,提高施工人员的健康、安全及环保意识,保证施工安全;九、项目管理职责1、项目经理职责a、项目工程的领导和组织者,对该项工程施工经营活动及施工质量全面责任,保证质量保证手册规定条款的全面执行;b、对本项目的质量方针实施和质量体系运行负领导责任,负责批准、审定质量文件和上报资料;c、对工程全面监督,保证工程进度及质量目标的全面实现;d、选定现场各部门负责人,监督管理现场所有工作人员,在不同施工阶段完成各项质量职能;e、监督各施工队按设计要求和施工规范、以及各项施工技术措施、方案进行施工;f、监督执行质量检查规定和实行“三检制”及“三工序”活动开展情况;g、组织有关质量问题的关键性会议,安排竣工验收及保运工作;2、项目副经理职责a、对项目部经理负责,领导项目部施工生产和现场管理;协助经理贯彻质量方针、质量目标、环境管理体系、职业健康安全管理体系;b、领导分管业务部门人员全面负责实施各体系在施工管理中的有效运行,不断提高项目质量管理体系和保证能力;c、协调生产要素的合理配置,满足质量要求,保证按设计规范施工;d、组织项目施工生产,协调解决生产中的问题,保证工期、安全和质量;e、协调同业主、协作方的关系,确保合同履行;3、技术负责人职责a、是项目经理聘任的项目技术总负责人,单位工程质量评定组织者;b、对项目工程的技术、质量负组织、协调、指导责任;c、负责领导各责任工程师及管理人员的技术、质量工作;d、组织审查各项施工技术措施、方案;4、材料员职责a、根据项目进度计划,编制各种材料供应计划并组织材料进场;b、组织好原材料的采购和供应、保管,并监督、指导和协调各施工队伍原材料的使用和用量;c、做好计量工作,对计量器具的准确性负责;d、负责工程物资装备计划的编制、申报,搞好工程物资的采购、提运、外委加工和施工装备的租赁、配套,加强施工现场物资装备管理;e、负责工程大宗自购物资的订货,搞好施工现场物资验收工作,努力降低材料成本,适质、适价、适时地保障工程物资供应,为施工现场提供优质服务;5、安全员职责a、执行国家有关安全生产的方针、政策,不断提高职工的安全意识;b、负责编制工程安全生产、环境保护计划,确定安全生产目标,协助项目经理进行安全生产活动策划,协调、落实安全管理的各项工作;c、建立健全施工现场安全生产管理网络,定期或不定期组织安全生产大检查,及时召开安全分析会议,督促安全生产规章制度的贯彻执行,排除各种安全事故隐患,制定纠正和预防措施;d、负责收集、整理、汇总安全生产的信息、资料,审核特殊工种人员的上岗资格,建立健全有关安全的各种记录和台帐;e、负责对安全事故进行调查、分析、处理和上报,并督促有关单位和人员进行整改;f、负责施工现场的安全保卫工作,协调落实并监督实施防火、防爆、防洪、防雷、防盗措施;g、监督施工现场人员文明施工落实情况,减少对周围环境的破坏;h、对施工机具和设备统一管理、调配,保证满足工程的需要;掌握投入工程的施工机具和设备的运行情况,并对其定期进行维修,日常使用进行统一管理;i、负责落实施工装备的维修保养,监督、检查安全操作规程的执行情况,组织对设备事故进行分析、鉴定和处理,努力完成设备管理各项考核指标;j、建立健全物资装备明细台帐、运转记录等基础资料,做到帐、卡、物、资金“四对口”;6、质量员职责a、负责监督检查施工现场的工程质量;b、负责内部各工序检查验收工作;c、负责对原材料抽检和施工过程的质量抽检、监督工作;d、协助施工机组做好质量保证资料的审查;e、按照质量体系文件的要求,负责施工技术资料的及时收集、整理,及时提交竣工资料,确保工程按期验收;7、施工员职责a、在项目负责人和施工负责人领导下,负责所承担的作业区、段内的施工组织安排和施工管理工作;b、负责管段内的技术、测量工作,协助试验室报检验收工作;c、作好管段内的技术、安全、质量交底工作,履行签认手续,并对规程、措施、交底要求执行情况经常检查,随时纠正违章作业;做好施工队伍技术指导;d、随时掌握所管辖施工队或作业组在施工过程中的操作方法,严格过程控制;e、按工程质量评定验收标准,经常检查所管辖施工队或作业组的施工质量;并搞好自检、互检和工序交接检;发现不合格产品要及时纠正或向施工负责人汇报;f、负责分管区、段内的施工准备,严格监督施工人员,保护好测量标志;g、严格监督、检查、验收进人施工区、段的材料、半成品是否合格,堆码、装卸、运输方法是否合理,防止损坏和影响工程质量;h、按时填写各种有关施工原始记录、隐蔽工程检查记录和工程日志,做到准确无误;i、定时收方计量;积累原始资料,提供变更、调概索赔依据;8、统计员职责a、负责收集项目部的各类月度、季度、年度统计报表,并汇集、综合整理成公司的统计报表,及时上报上级部门,分析各项统计数据,经常向领导、有关部门提供各类统计信息、分析资料等;b、检查计划完成情况,提供、编制检查计划完成情况和各类数据;c、建立、健全统计台帐,及时、完整、系统地积累各项统计资料,按归档要求,按时归档;d、经常深入基层、施工现场了解生产情况,积极为各级领导提供统计信息,发挥统计工作的监督和服务作用;9、会计员职责a、负责项目会计核算,参与项目财务管理,按照会计制度规定设置会计科目;b、负责设置项目会计核算形式,组织建立会计凭证传递程序,定期核对总帐与各级明细帐和日记帐,确保帐帐相符,记帐结帐工作符合规定要求;c、根据会计资料负责编制财务情况说明书和会计报表附注;d、负责转帐凭证的审核工作,定期检查库存现金是否与现金日记帐一致,检查项目各单位内部银行存款是否与资金计划部一致;10、预算员职责a、加强计划管理,组织编制总体施工计划,利用月、周计划,对作业队的总工期进行预控、预测;b、在制订总体施工计划时对整个工期充分全面地考虑,留有余地;对星期日、节假日、雨季、降效等因素充分考虑,保证有效组焊时间;c、负责工程开工前的施工准备工作和施工过程控制,协调处理地方关系,及时解决施工中的有关问题;d、加强信息的综合反馈,做到用日报、周报、月报表与计划相比较;发现末按计划完成立即采取纠正措施;e、负责组织协调工程物资的运输,搞好施工现场车辆管理;做到均衡施工,减少人为停工,合理利用有效施工时间;f、制订内控工期,优化组合,组织精干的施工队伍,对按时完成计划的单位和人员给予表扬与奖励,对延误工期的单位及人员予以惩罚;g、负责工程施工图预算、资金收支预算的编制和报批,并对预算执行情况进行全面监督管理;h、负责工程现场财务管理与成本核算,建立健全完整、准确、及时反映工程实际情况的各种会计资料,定期进行经济活动分析,为项目经理决策提供依据;i、负责及时办理工程价款结算,合理组织、平衡、调度工程资金,确保重点施工环节的资金供应;第四章、施工部署及现场平面布置一、施工平面管理1、平面管理总原则在工程实施前,制定详细的大型机具使用,进退计划,主材及材料生产、加工、堆放、运输计划,以及各工种施工队伍退场调整计划;同时,制定以上计划的具体实施方案,严格依照执行标准、奖罚条例,实施施工平面的科学、文明管理;2、平面管理计划的确定施工平面科学管理的关键是科学的规划及周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场,垂直运输,布设网络计划,以确保工程进度,充分、均衡的利用平面为目标,制定出拟合实际情况的平面管理实施计划;施工时将该计划输入电脑,进行动态调控管理;3、平面管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理实施计划,包含时间计划表,责任人,执行标准,奖罚标准;计划执行中,不定期召开调度会,经充分协调研究后,发布计划调整书;经理部负责组织阶段性的和不定期的检查监督,确保平面计划的实施;料具置场点有序的调整、管理;材料、机械进退场,使用的科学调度;施工作业工人区域化管理;4、平面管理办法1施工平面管理由项目经理总负责,由项目工长、材料部门、机械管理部门、后勤组织部门实施,按平面分片包干管理措施进行管理;2施工现场设置“五牌一图”:即工程概况牌、管理人员名单牌、监督电话牌、消防保卫牌、安全生产牌及施工总平面布置图;3按照总体规划要求做好平面布置,主要包括:现场办公临设布置;加工场;材料堆放场地布置;现场排水、排污布置;施工现场要加强场容管理,做到整齐、干净、节约、安全,力求均衡生产;4施工现场切实做到工完场清,施工垃圾要集中堆放,及时清运,以保持场容的整洁;5办公区、材料堆放场地、场外生活区参见文明施工有关规定;二、施工总平面图:详见附表五施工总平面图;五、施工方法及主要技术措施一、拆除工程首先对沟槽范围内的旧有路面进行拆除,施工前先放出沟槽开挖边线,沿开挖边线用混凝土切割机切缝,人工用撬杠拆除200mm200mm道砖地面,机械便于施工的路段可用小型挖掘机进行拆除,人工配合,道砖用自卸汽车运送到建设单位指定的地点;同时进行室内旧有镀锌钢管的拆除,拆除镀锌钢管总共米;将拆下来废旧钢管按要求处理;二、土方工程施工1、在沟槽开挖之前必须参加建设单位组织的图纸会审及技术、现场交底,了解现场的位置情况,大致了解地下情况,包括各类地下管道、电缆、地下构筑物等;2、认真熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖;3、本工程采用反铲挖掘机进行开挖,开挖土方,沟槽开挖要严格控制挖深及中心线;根据现场开挖的实际情况,人工开挖清槽至设计槽底高程位置,并将里程桩引至槽底;4、在挖土过程中对旧有的焊接钢管、混凝土垫层、钢制散热器等予以拆除,将拆卸下来的物件和垃圾按建设单位要求存放;5、因为现场狭小,为了施工的安全,开挖沟槽的土方需要全部外运或二次倒运后再外运,管沟回填时再回运回填;6、当沟槽开挖遇有岩石或砼等挖掘机不能拆除的障碍物时,采取爆破开挖;7、当沟槽开挖遇有地下水时,应请设计人员现场确定排水沟、集水坑的设置方案以及地基加固措施,及时做好沟槽地下水的抽水工作;8、根据现场勘察,在沟槽开挖过程中遇有地下各类管线及电缆,地下构筑物时,应采用人工开挖,以避免造成地下设施的破坏;9、开挖后露出悬空的地下管道、电缆应采取保护加固措施,可将地下管道等设吊架梁,底部设支撑的办法加固;三、清槽、打夯、管沟砌筑基层清理、夯实完毕后,管沟铺洒200mm砂垫层,然后开始管沟砌筑,施工流程:抄平、放线→立皮数杆→铺灰砌砖→修缝、清理等;1.抄平、放线:为保证结构平面尺寸正确,砌筑前认真抄平、放线,先放出墙轴线,再根据轴线放出管沟井壁墙厚边框线;2.施工中皮数杆间距为15~20m,砌砖前应先对皮数杆进行预检;3.墙体砌筑时严格按照施工操作规程及设计要求施工,作好技术交底,砌体用砖提前浇水润湿,严禁干砖上墙,以确保砌筑及粉刷质量;4.砌筑砂浆采用重量配合比,计量准确,试块按规定留置;砂浆应伴随伴用,水泥砂浆和水泥混合砂浆必须在拌成后3h和4h内使用完毕,隔夜砂浆不得使用;四、管道组对,焊接本工程分为室内管道和室外管道,同时进行安装、焊接;1、施工准备1、管材、管道附件、阀门、标准件等,按设计要求加工或购置;钢管的材质和壁厚偏差应符合施工要求;2、制作卷管、受内压管件和容器用的钢板,在使用前应作检查,不得有超过壁厚允许负偏差的锈蚀、凹陷以及裂纹和重皮等缺陷,发现的局部缺陷应进行修补;条对不同生产厂提供的各种规格的管材均应进行不少于一组试件的材质化学成分和机械性能检验;3、对已预制了防腐层和保温层的管道及附件,在吊装和运输前必须制订严格的防止损坏的技术措施,并认真实施;4、管件制作和可预组装的部分宜在管道安装前完成,并经检验合格;5、管子、管件、阀门等安装前应按设计要求核对型号并按本规范相应规定进行检验;2、管道加工和预制管件制作1、管子切割本工程所用管子采用机械方法切割,在现场可用氧乙炔焰切割;管子切口质量应符合下列要求:端面平整、无裂纹、重皮,毛刺和熔渣必须清理干净;端面允许倾斜偏差为管子外径的1%,但不得超过3mm;2、钢管的冷弯和热弯a、弯曲起点距管端的距离应不小于管子外径,且不小于100mm;b、弯管制成后的质量应符合下列要求:无裂纹、分层、过烧筹缺陷;管腔内的砂子、粘结的杂物应清除干净;壁厚减薄率不应超过15%;且不小于设计计算壁厚;椭圆率不超过8%;因弯管角度误差所造成的弯曲起点以外直管段的偏差值应不大于直管段长度的1%,且不大于10mm;3、管道支、吊架和滑托制作a、支架、吊架和滑托的型式、材质、外形尺寸、制作精度及焊接质量应符合设计要求,焊接变形应予以矫正;b、支架上承接滑托的滑动支撑板、滑托的滑动平面及支、吊架弹簧盒的工作面应平整、光滑、无毛刺及焊渣等;c、已预制完成并经检查合格的管道支架、滑托等应按设计规定进行防腐处理,并妥善保管;d、焊在管皮上的弧形板应用模具压制成型,用同径钢管切割的,必须用模具整形;3、管道支架安装1、管道安装前,应完成管道支架的安装,支架的位置应正确、平整、牢固,坡度符合设计规定;支架支承表面的标高可采用在其上部加设金属垫板的方式,进行调整;金属垫板不得超过两层,垫板应与预埋铁件或钢结构进行焊接,不得浮加于滑托和支架之间,也不得加于滑托和管子之间;使用吊架的管道坡度可用吊杆螺栓进行调整;2、管道滑托、吊架的吊杆中心应处于与管道热位移方向相反的一侧;其偏移量在X、Y、Z三个轴线上均应为计算位移量的一半;3、两根热位移方向不同或热位移量不等的热力管道,一般不得共用同一吊杆或同一滑托;设计有共用的明确规定时,按设计要求安装;4、导向支架的导向接合面应洁净、平整、接触良好,不得有歪斜和卡涩现象;5、支、吊架和滑托的焊接应按设计图纸施焊,不得有漏焊、欠焊或裂缝等缺陷;管道与固定支架、滑托等焊接时,管壁上不得有焊痕、咬肉等现象存在;6、管道支架用螺栓紧固在槽钢或工字钢翼板的斜面上时,应配置与翼板斜度相同的钢制斜垫片;7、固定支架应严格按设计图纸施工;在补偿器安装前,管道和固定支架不得进行固定连接;4、管道安装前,应做好下列工作1、根据设计要求的管径、壁厚和材质,进行钢管的预先选择和检验,矫正管材的平直度,整修管口及加工焊接用的坡口;2、清理管内外表面、除锈和涂刷油漆;3、根据运输和吊装设备情况及工艺条件,可将钢管及管件焊接成预制管组;4、在定准管道中心线和复查测量管道支架标高后,将管组或单管平稳地起吊就位;吊起的管段不得急速下降,放在架空支架上的管道,应安装必要的固定段施;5、管道安装,应遵守以下各项规定1、直埋式预制保温管,不得在地沟中沿沟纵向拖拽,必须沿管沟纵向拖动的,应利用托轮进行拖动;2、架空管道的管组长度应按空中就位和焊接的需要来确定,以等于或大于2倍支架间距为宜;3、用管组或单根管子逐根的固定安装管道时,每个管组或每根管子都应按管道的中心线和管道坡度对好管口;6、管口对接、焊接1、管道组对前,应进行清理管腔及内部一切杂物清理干净,找平找直,然后开始打坡口,管口不直、损坏处应进行修复,管口损坏处影响焊接质量、必要时应进行切除;2、管子采用氧气乙炔焰切割;氧气乙炔焰切割后,应将氧化铁清理干净,切口端面倾斜偏差为管子外径的%并不大于2mm;坡口应按规范要求尺寸加工成斜角,下口应留管厚1/3垂直段;坡口加工采用坡口机、手握砂轮机及锉刀加工;坡口斜面及钝边端面的不平度应不大于0.5mm;坡口尺寸和角度应符合要求;3、管子组对时,同等壁厚管子、管件组对后,内壁应平齐;不同壁厚管子、管件组对后,其错边量不应超过壁厚10%,且不大于1mm;若错边量超过规范规定时,应按规范规定处理后再对;点焊时分三点点焊,每边点焊长度12~20mm;管道组对后应平直,其平直度在距接口中心200mm处测量,允许偏差1mm/m,全长允许偏差按评定标准执行;4、管道电焊连接时,不得用强力对口、加热管子或多层垫片等方法来消除接口端面的空隙、偏差、错口或不同心等缺陷;5、焊接由专业培训合格焊工进行,持证上岗;焊接时,严禁在焊件表面引弧或试验电流;分层焊应将底层打磨清理干净后,再进行下道焊接,面层不宜过宽,两侧焊缝预留间隙应按规范标准留设或2~4mm及同焊条直径焊接遍数应按规范规定一般焊缝完成为三遍各层接头应错开20mm,每层焊缝宽度为焊条的~倍,不允许在焊件的非焊接面引弧,更不允许在第一层没有焊完以前局部焊第二层;6、焊缝咬伤面积、管缝表面加强面宽度、高度及焊接外观质量,以规范、标准为依据;加强面宽、高应根据管材壁厚而定;每个管子焊头完成后应在焊缝附近标上焊工代号;接参数表五、阀门及法兰安装1、阀门检验1、热力管网工程所用的阀门,必须有制造厂的产品合格证和工程所在地阀门检验部门的检验合格证明;2、未经工程所在地阀门检验部门检验的阀门,应按国家现行标准工业管道工程施工及验收规范GBJ235的规定进行检验;3、热力管网主干线所用的阀门及与热力管网主干线直接连通的阀门;支干线首端和热力站入口处起关闭、保护作用的阀门应逐个进行强度和严密性试验,单独存放,定位使用,并填写阀门试验记录;2、阀门安装1、按设计规定校对型号,阀门外观检查应无缺陷、开闭灵活;2、清除阀口的封闭物或档片和其它杂物;3、阀门的开关手轮应放在便于操作的位置;水平安装的闸阀、截止阀、阀杆应处于上半周范围内;蝶阀、节流阀的阀杆应垂直安装;阀门应在关闭状态下进行安装;4、阀门的操作机构和传动装置应进行清洗检查和调整,达到灵活、可靠、无卡涩现象,开关程度指示标志应准确;5、集群安装的阀门应按整齐、美观、便于操作的原则进行排列;6、铸铁阀门运输时,应平稳起吊和排放,不得扔、摔,已安装就位的应防止重物撞击和由高空堕落;7、不得用阀门手轮作为吊装的承重点;3、法兰连接。
第一章编制依据1.1招标编号为HMZBL-2Q-SGZB-33施工招标文件。
1.2国家现行的有关规范、标准、规程及法律法规。
1.3 招标人所提供的《铝合金续建项目扎哈淖尔工程(2×340Kt/a)施工组织总设计》和《项目工程安全文明施工标准及图集》。
1.4我公司关于质量管理、环境管理和职业健康安全管理的《一体化管理手册》、《程序文件》、《作业指导书》等企业标准。
1.5我公司现有的人力、物力、财力及技术装备情况。
1.6 我公司承建类似工程的成熟施工经验。
第二章项目概况及设计特点2.1工程概况2.1.1工程名称:霍煤鸿骏铝电有限责任公司铝合金续建项目综合管网(供暖改造)工程。
2.1.2建设地点:内蒙古霍林郭勒市南住宅区东侧,距市中心约10公里。
2.1.3工程性质:改建项目2.1.4工程内容20点~28点、28点~50点、50点~64点、64点~75点~137点、137点~139点~142点、22点~76点~78点、28点~187点~189点~192点~518点原管道的拆除,新管道的安装;一期17a点~17d点管道接至二期(检修车间);一期20点~20a点~20j点管道接至二期(铆焊车间);189点~190点之间的阀门更换;75点~136点之间的阀门更换。
2.1.5质量标准:合格2.1.6工期要求:2009年8月20日开工,2009年9月20日竣工。
2.2现场自然条件2.2.1 地理位置及环境霍煤鸿骏铝电有限责任公司电解铝厂厂址在霍林河矿区现有南住宅区东侧,位于内蒙古通辽市北侧,兴安盟、锡林郭勒盟、通辽市的交汇处,大兴安岭南麓克尔沁草原的腹地,该区域的地理坐标为东经约119º39′14″,北纬约45º13′42″。
2.2.2 地质条件霍林河盆地周围出露的地层有古生界石炭二迭系轻变岩、中生界侏罗系上统火山碎屑岩及上侏罗—下白垩系陆相碎屑岩(也称霍林河组)、新生界第四系冲积层。
第一章编制依据1.1 招标编号为HMZBL-2Q-SGZB-33施工招标文件。
1.2 国家现行的有关规范、标准、规程及法律法规。
1.3 招标人所提供的《铝合金续建项目扎哈淖尔工程(2×340Kt/a)施工组织总设计》和《项目工程安全文明施工标准及图集》。
1.4我公司关于质量管理、环境管理和职业健康安全管理的《一体化管理手册》、《程序文件》、《作业指导书》等企业标准。
1.5 我公司现有的人力、物力、财力及技术装备情况。
1.6 我公司承建类似工程的成熟施工经验。
第二章项目概况及设计特点2.1 工程概况2.1.1工程名称:霍煤鸿骏铝电有限责任公司铝合金续建项目综合管网(供暖改造)工程。
2.1.2建设地点:内蒙古霍林郭勒市南住宅区东侧,距市中心约10公里。
2.1.3工程性质:改建项目2.1.4工程内容20点~28点、28点~50点、50点~64点、64点~75点~137点、137点~139点~142点、22点~76点~78点、28点~187点~189点~192点~518点原管道的拆除,新管道的安装;一期17a点~17d点管道接至二期(检修车间);一期20点~20a点~20j点管道接至二期(铆焊车间);189点~190点之间的阀门更换;75点~136点之间的阀门更换。
2.1.5质量标准:合格2.1.6工期要求:2009年8月20日开工,2009年9月20日竣工。
2.2 现场自然条件2.2.1 地理位置及环境霍煤鸿骏铝电有限责任公司电解铝厂厂址在霍林河矿区现有南住宅区东侧,位于内蒙古通辽市北侧,兴安盟、锡林郭勒盟、通辽市的交汇处,大兴安岭南麓克尔沁草原的腹地,该区域的地理坐标为东经约119º39′14″,北纬约45º13′42″。
2.2.2 地质条件霍林河盆地周围出露的地层有古生界石炭二迭系轻变岩、中生界侏罗系上统火山碎屑岩及上侏罗—下白垩系陆相碎屑岩(也称霍林河组)、新生界第四系冲积层。
霍林河盆地位于大兴安岭南段山系的脊部,为半地堑型断陷盆地,盆地总体呈NE向延伸,局部区段展布方向稍有变化,北段N27ºE、中段N50ºE、南段N20ºE、盆地西北侧有F1盆缘断裂,北端为NWW~近EW的断裂所限,东侧和南端为侵蚀边界,总体为一半地堑构造。
具体以工程地质勘查报告为准。
2.2.3 气象条件霍煤鸿骏铝电公司扎哈淖尔铝合金续建项目地处大兴安岭余脉山地,大兴安岭西坡。
为山地向内蒙古平原的过渡地带,属于寒温带大陆季风气候,其特点是;冬季严寒漫长,春季干旱多大风,夏季短暂凉爽,昼夜温差大,秋季降温迅速。
一般6—8月炎热,11月末到次年3月寒冷,5月中至9月底为雨季,10月到次年5月上旬是雪季。
全年日最低气温等于或低于0℃的日数为220天左右,无霜期仅70天左右。
大风日数多,5级及8级以上大风天数年平均为173天和59天。
霍林河气象站历年实测气象资料统计如下:年主导风向:SW年平均风速: 4.9m/s极端最大风速:20.7m/s年平均大风日数:61.2d全年平均气温:-0.5℃极端最高气温33.6℃极端最低气温-37.6℃年温差:70.8℃年平均降水量380.5mm年最大日降水量426.9mm日最大暴雨量44.8mm年平均蒸发量1700.0mm年平均相对湿度64.7%年平均气压91.06kPa最大积雪深度210mm年积雪日数71~139d最大冻土深度2680mm冻土期236d2.2.4交通运输条件1) 铁路电解铝厂在一期工程建设时已修建铁路专用线一条,在霍林河车站接轨,专用线从正线接轨后与正线并行向通辽方向延伸。
2) 公路电解铝厂西北侧为矿区公里滨河南路,东侧距304国道,304国道由霍林郭勒市经鲁北至通辽市,全长325km,公路运输便捷。
2.3 工程特点分析根据业主要求的工期目标和本标段的工程量来看,要保证拟定的工期目标,施工工期较紧张。
施工时必须精心组织施工,合理安排各项资源计划与各子项工程进度网络计划,最终才能保证业主要求的工期目标。
第三章施工总体部署1. 施工管理的组织机构1.1 施工管理形式我公司全面实行了项目法施工管理。
为了圆满完成本工程任务,我公司将按照责、权、利统一的原则,组建精干、高效并具有丰富施工管理经验的项目经理部,优化配置生产要素和实行动态管理,集中优秀的施工力量和精良的施工机械设备投入本工程施工。
1.2 项目经理部组织机构本工程将列为我公司重点施工项目,我公司将组建公司直属项目经理部,形成强有力的项目管理体系,确保该工程的施工组织和管理筹备各方面的措施和目标得以保证和实现。
(项目经理部组织机构图、项目经理部人员见第十章)1.3 项目经理部主要成员的管理职责1.3.1 项目经理部经理(1) 受公司委托对工程项目全过程负责;(2) 履行公司经营承包合同,对项目成本、工资分配负责;(3) 对项目部质量体系、环境管理和职业健康安全体系负总责;(4) 对外协调与业主代表,设计代表和监理人员的关系。
1.3.2 项目施工副经理(1) 调配生产要素,控制施工进度,主持施工全过程的组织和协调,主持生产调度例会,参加建设单位召开的有关施工会议;(2) 组织项目部安全体系的运行,落实安全生产措施,确保安全生产;(3) 组织现场文明施工,降低环境污染和噪音;(4) 编制施工生产计划,申报月度施工产值计划和施工预决算。
1.3.3 项目经营副经理(1) 控制成本,组织资金调度平衡,保证工程用款;(2) 组织采购供应工作,保证使用于工程的材料优质价廉;(3) 分管办公室及后勤保障工作,保证施工人员生活食宿满意,尽可能改善现场生活环境和搞好文化娱乐工作。
1.3.4 项目总工(主任工程师)(1) 对工程技术负责,组织编制施工方案和作业指导书;(2) 组织图纸自审、会审;组织开展技术革新和合理化建议活动;(3) 组织项目部质量保证体系运行,落实自检、互检和专检制度,对质量实行一票否决权,处理质量隐患和质量事故;(4) 审定质量文件,组织交工验收资料编写,核对和归挡保管。
2. 施工管理目标2.1 工程施工目标2.1.1 质量目标:合格,争创省(部)级优质工程。
2.1.2 工期目标:2009年8月20日开工,2009年9月20日竣工。
2.1.3 安全、职业健康目标杜绝死亡和重伤事故发生,亿元产值事故频率控制在1.5人.次以下。
实现“五无”,即无重伤、无死亡、无火灾、无中毒、无倒塌。
施工期间严格执行《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《建筑施工安全检查标准》(JGJ59-99)等法律法规。
为职工提供相应的安全装置、设备与保护器具,同时采取有效安全技术措施,保护现场的人员、财产的安全,保护施工人员的健康。
2.1.4 文明施工目标根据我公司文明施工管理要求,严格按照当地政府标准化文明工地建设的有关规定,达到当地文明施工建设的要求。
2.1.5工程环境目标噪声、粉尘、污水排放达到国家和地方有关法律法规的要求。
固体废弃物的排放与处置符合当地有关法律法规的要求。
2.1.6 消防目标满足国家有关消防标准,保证施工期间无重大火灾事故发生。
2.2 服务及保修承诺我公司不仅重视施工过程中的质量控制,而且也同样重视对工程的保修服务。
保修期和保修承诺:保修期:工程保修期按合同约定执行。
保修期自工程竣工验收并与业主签订《工程质量保修协议》之日起计算。
保修承诺:我公司对所建工程按合同要求的年限和质量进行保修。
3. 总平面布置原则(1) 尽量利用原有道路。
在弃土、清场时应结合施工为业主后续建设、生产创造条件。
(2) 服从业主的要求和指挥,平面布置力求紧凑,施工区域划分明确合理,符合工艺流程,减少二次搬运。
同时在满足施工的条件下为业主和其他施工单位创造条件。
(3) 施工道路布置合理,缩短运输距离,尽量形成闭合回路,保证不同阶段交通运输畅通满足生产,确保不发生交通事故。
(4) 合理布置机械,提高机械效率,节约人力,满足建筑及安装需要来确保工程工期。
(5) 合理布置消防通道、灭火器材、消防水源、排水设施满足防火、防汛的需要。
(6) 合理布置施工、生活用电满足施工需要。
(7) 强制执行国家相关条例的规定。
(8) 为文明施工创造有利条件。
3.1. 施工总平面布置根据业主《施工组织总设计》中的施工场地规划区域要求,进行生产临时设施与生活临时设施的布置建设。
3.1.1 生产临时设施生产临时设施划分为土建作业区与安装区。
见《施工现场平面布置图3.1》。
(1) 土建作业区:设置钢筋堆放、加工区;模板加工区;料具堆放区;水泥仓库;混凝土搅拌站,见《施工现场平面布置图3.1》。
(1) 安装作业区:设置料具堆放区见《施工现场平面布置图3.1》。
3.1.2生活临时设施用我单位已建设好的生活临时设施。
3.1.3 供风管路布置氧气、乙炔气体采取瓶装分散移动式供气方案。
3.1.4 施工机械布置本标段工程采用的砼,在现场设立一套搅拌站,集中供应。
管道安装用12T汽车吊配合。
3.1.5 临时用地(见表3.1)临时用地表表3.13.2 施工总平面布置图附: 施工现场平面布置图(见图3.1)4. 施工准备工作4.1 施工准备工作计划 (见表3.2)施工准备工作计划表表3.24.2技术准备(1) 熟悉图纸内容,掌握施工图纸的全部内容和设计意图,了解工艺特点,编制具有针对性的作业指导书和专项施工方案。
参加由建设单位、设计单位和监理单位组织的设计交底和图纸综合会审。
(2) 做好技术交底工作,每个分项工程施工前,均须进行技术交底工作。
技术交底是施工管理的一项重要制度,是保证工程质量和达到设计要求的重要因素,其目的是通过技术交底使参加施工的所有人员对工程设计要求做到心中有数,以便科学地组织施工,按合理的工序、工艺进行施工(3) 根据进度计划和施工预算所提供的各种构配件,提前做加工翻样,达到预定的质量目标。
技术交底均采用三级制,即项目技术负责人→专业工长→各施工班组长。
(4) 根据工程内容及设计要求,齐全地配置技术资料、标准图集、规范等。
(5) 对业主提供的原始水准点和坐标点,项目部要进行复测并对厂房进行精确定位,对测量的正确性负责。
4.3 物资条件及生产准备(1) 根据施工进度计划和施工预算的工料分析,拟定加工及订货计划。
(2) 对各种材料的入库、保管制定完善的管理办法,同时加强防盗、防火的管理。
(3) 提前做好预制、预埋件的加工工作。
(4) 计量、测量仪器和仪表均应按规定进行检验校验工作,机械设备进场前要对动力、机械传力等全面进行检修工作。
(5) 劳动力进场根据阶段性施工需要进入现场,项目部要根据现场进展的实际情况进行动态管理。
(5) 对业主提供的原始水准点和坐标点,项目部要进行复测并对厂房(6) 公司对该项目资金实行专款专用,确保现场以生产为主,对前期投入,项目部可通过内部银行从公司调动启动资金,以确保工程的顺利开展。
