建筑工程防水防渗漏优秀做法
- 格式:pptx
- 大小:48.28 MB
- 文档页数:144

屋面侧排落水口防渗漏
在直落式地漏的收口处塞建筑密封膏嵌缝,找坡找平施工后施工防水附加层。
施工屋面的防水层,防水层至直落式地漏处。
冷胶灌缝后按照屋面设计要求做保温层和刚性保护层。
在雨水漏斗周边缝隙打密封胶。

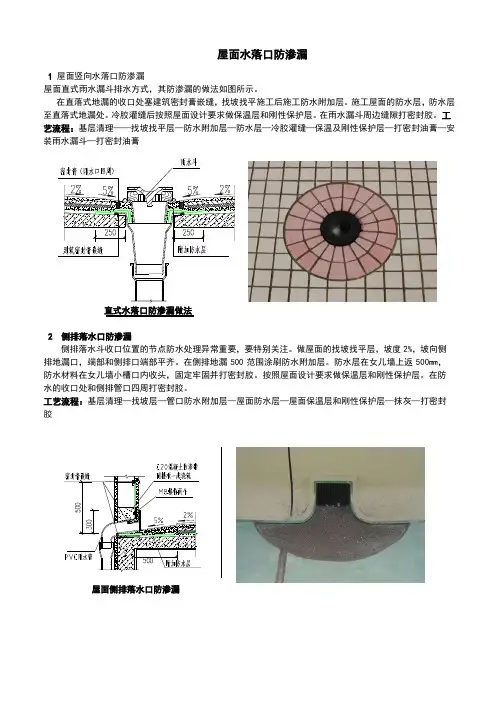

工艺流程:基层清理——找坡找平层—防水附加层—防水层—冷胶灌缝—保温及刚性保护层—打密封油膏—安1 屋面竖向水落口防渗漏
屋面水落口防渗漏屋面直式雨水漏斗排水方式,其防渗漏的做法如图所示。
装雨水漏斗—打密封油膏
侧排落水斗收口位置的节点防水处理异常重要,要特别关注。
做屋面的找坡找平层,坡度2%,坡向侧排地漏口,端部和侧排口端部平齐。
在侧排地漏500范围涂刷防水附加层。
防水层在女儿墙上返500mm ,防水材料在女儿墙小槽口内收头,固定牢固并打密封胶。
按照屋面设计要求做保温层和刚性保护层。
在防水的收口处和侧排管口四周打密封胶。
工艺流程:基层清理—找坡层—管口防水附加层—屋面防水层—屋面保温层和刚性保护层—抹灰—打密封2 侧排落水口防渗漏胶。
工程防渗漏管控要点防渗漏主要控制部位:地下工程、穿楼板管道、止水反坎、卫生间、外窗周边、外墙薄弱部位、屋面薄弱部位等7个主要部位。
第二章地下工程防渗漏管控要点第五条后浇带、施工缝防渗漏管控要点3.防水附加层。
施工缝处防水及附加层筏板导墙钢板止水带固密目金属网做模板浇筑前凿毛处理2三段组合埋置式止水螺三遍聚氨酯防水防水砂浆填塞密实防水砂浆表面压光34套管防水翼环双面满焊套管定位预埋刚性套管防水附加层柔性套管防水内卷56基层清理阴阳角处防水附加层冷底子油喷洒卷材搭接7筏板砖胎模上部防水保外墙提前封堵剪力墙外侧筏板外伸部第三章穿楼板管道防渗漏管控要点第十条穿楼板管道防渗漏管控要点89金属防水套管穿楼板管道吊洞模具管道根部止水台第四章止水反坎设置及施工防渗漏管控要点第十一条止水反坎位置、设置要求10卫生间止水反坎空调板(雨棚)止水反卫生间反坎浇筑前凿毛止水坎模板安装11第五章卫生间防渗漏管控要点124.成品保护。
墙地面交界处弧形角阴阳角及管根部位防水防水延伸至卫生间门外供水管穿墙第六章外窗周边防渗漏管控要点第十三条外窗周边防渗漏管控要点1314成品鹰嘴滴水线窗台示意做法铝合金门框缝打胶连续、防水密封胶压窗框第十四条外墙孔、洞防渗漏管控要点153.外墙孔洞封堵后的淋水试验。
外墙临时预留孔封堵剪力墙预埋空调洞预制空调洞外墙淋水试验16第十五条外墙装饰层薄弱部位防渗漏管控要点17凸出外墙的装饰腰线与外墙结合处优秀做法空调板涂刷防水空调板地漏设置第十六条女儿墙、凸出屋面构筑物及防水施工防渗漏管控要点18女儿墙防水上翻收头结构层闭水试验楼梯间出屋面门槛通气管根部止水台第十七条屋面天沟、雨水口周边防渗漏管控要点1920工程防渗漏管控要点水簸箕排水口防水进入侧排雨水口天沟防水施工第九章附则第十八条本管控要点由中原建业工程管理部起草与修订,经中原建业总裁批准后发布。
第十九条本管控要点自发布之日起生效。
第二十条本管控要点解释权属于中原建业工程管理部。
防渗漏防裂缝专项施工措施一、基础处理:1.基础底板采用防水材料覆盖,如聚合物水泥、水泥砂浆等,以防止地下水渗漏;2.对于容易渗漏的地下室和地下车库,应采取防渗漏层,如防水膜、防水涂料等;3.针对地下室及墙体部分,采用防水混凝土浇筑,增加抗渗能力;4.对于地下室的外墙,可以使用外部外装修防渗措施,如外墙保温防水等。
二、墙面处理:1.墙面处理时,应进行细部处理,如墙面边角处应使用密封胶进行封闭,防止水渗入;2.建筑裂缝应及时修补,使用防水材料进行填充;3.对于特殊场合,可以使用防水涂层,提供额外的保护;4.选择适合的装饰材料,如防水砖、防水瓷砖等,以增加防水性能。
三、屋面处理:1.屋面施工时,应使用质量可靠的防水层材料,如砂浆、防水涂料等;2.屋面接缝处应采用专门的防水带进行封闭,以保证接缝处不渗漏;3.对于屋面上的穿透物,如管道、风机等,应使用防水接头进行封闭;4.屋面坡度应合理设计,以减少水的积聚,防止渗漏和腐蚀。
四、地面处理:1.地面施工时,应使用抗渗材料,如复合防水层、沥青防水层等;2.地面接缝处应采用专门的防水带进行封闭,以确保不渗漏;3.地面施工前,应进行充分的地面处理,如填充土壤,并加强基础处理,提高地面的承载能力。
五、其他处理:1.对于地下室和地下车库,应加强对排水系统的设计和施工,以确保正常排水;2.加强对设备和管道的保护,防止漏水和腐蚀;3.定期检查和维护,及时修复裂缝和渗漏现象,防止问题恶化。
综上所述,防渗漏防裂缝专项施工措施是建筑施工中非常重要的一环,可以有效防止水的渗漏和建筑裂缝的出现,保护建筑物结构的完整性和稳定性。
在实施过程中,应根据具体情况采取相应的措施,并加强日常检查和维护,以确保施工质量和使用安全。
屋顶防渗漏施工方案
1. 前言
屋顶防渗漏施工是保护建筑物免受水渗漏的重要措施。
本文档将介绍一种简单而高效的屋顶防渗漏施工方案,以提供可行性和效果的参考。
2. 施工材料
在屋顶防渗漏施工中,以下材料是必要的:
- 防水卷材:如SBS防水卷材或PVC防水卷材。
- 填缝材料:如聚合物修补胶。
- 防渗漏涂料:如聚合物涂料或沥青基涂料。
3. 施工步骤
以下是屋顶防渗漏施工的简要步骤:
3.1 清洁屋顶表面
首先,需要彻底清洁屋顶表面,确保其干净无尘。
3.2 防水卷材铺设
将防水卷材铺设在清洁的屋顶表面上,并确保其完全粘附。
3.3 接缝处理
针对防水卷材之间的接缝,使用填缝材料进行处理,确保接缝处无水渗漏。
3.4 涂料施工
在防水卷材完全固定后,涂抹防渗漏涂料于屋顶表面,加强防水效果。
3.5 补强屋角和细节部位
对屋角和细节部位进行额外的加固,以提高屋顶的整体防渗漏性能。
3.6 质量检验
施工完成后,进行质量检验,确保屋顶防渗漏施工符合标准要求。
4. 结论
本文档提供了一种简单而高效的屋顶防渗漏施工方案,通过清洁屋顶表面、防水卷材铺设、接缝处理、涂料施工以及补强屋角和细节部位等步骤,可以有效地防止水渗漏问题。
在施工过程中,请务必严格按照相关规定执行,并对施工质量进行仔细检查,确保屋顶的防渗漏效果达到预期。
防渗漏及防水措施防渗漏和防水是建筑工程中非常重要的一环,它们可以有效地防止水分进入建筑物的结构中,造成损坏和腐蚀。
下面将介绍几种常见的防渗漏和防水措施。
对于屋顶和墙体,我们可以采用防水涂料或防水卷材的方式进行防水处理。
防水涂料可以形成一层防水膜,阻止水分渗透。
防水卷材则可以覆盖在建筑物的表面,形成一层保护层。
这些防水材料具有耐候性和抗老化性能,能够有效地防止水分侵入建筑物的内部。
地下室和地下车库是建筑物中容易受到渗漏的区域。
为了防止地下水进入建筑物内部,我们可以采用防水混凝土或防水涂料进行处理。
防水混凝土是一种特殊的混凝土,它具有防水性能,可以有效地阻止水分渗透。
防水涂料则可以覆盖在地下室和地下车库的墙壁和地面上,形成一层防水层,阻止水分渗透。
在建筑物的浴室和厨房等潮湿环境中,我们需要特别关注防水问题。
在浴室和厨房的墙壁和地面上,我们可以使用防水砖或防水瓷砖进行装饰。
这些防水材料可以有效地阻止水分渗透,避免墙壁和地面受到损坏。
除了以上的措施,还有一些其他的防渗漏和防水措施也非常重要。
例如,在建筑物的窗户和门口,我们可以安装防水条,以防止雨水从窗户和门缝渗入室内。
在建筑物的地下排水系统中,我们可以设置防水层,以防止地下水渗入。
此外,定期检查和维护建筑物的防水层也非常重要,及时修复和更换受损的防水材料,以保证防水效果。
防渗漏和防水措施是建筑工程中非常重要的一环。
通过采取合适的防渗漏和防水措施,可以保护建筑物的结构和内部环境不受到水分的侵害。
同时,定期检查和维护防水层也是确保防水效果的关键。
希望以上的介绍能够对大家理解防渗漏和防水措施有所帮助。
建筑工程防渗漏专项施工方案一、前期准备工作:1.在施工前,对建筑结构进行详细检查,发现有任何渗漏点或潜在的渗漏问题,应及时修复。
2.查看建筑设计图纸,了解建筑结构和材料的特点,确保施工方案的合理性和可行性。
3.进行地质勘察,了解地下水位和土壤含水量,为后续施工计划提供参考。
二、施工方案:1.防渗漏材料的选择:a.建筑外墙和屋顶部分采用防水卷材,如SBS防水卷材或高分子材料,确保建筑物的外界防水。
b.内部墙体和地面采用防水涂料或改性沥青进行防水处理,确保建筑物内部不受渗漏影响。
c.针对特殊部位如厨房、卫生间等,采用防水板材如PVC防水板,提高防渗漏性能。
2.施工工艺:a.首先对建筑物的基础进行防水处理,采用涂刷防水涂料或进行铺设防水卷材,确保建筑物基础部分的防水性能。
b.在建筑物外墙进行防水处理时,先对墙体进行清理,去除杂物和灰尘,然后涂刷防水涂料或铺设防水卷材,确保墙体的防水性能。
c.针对建筑物屋面,先进行清理和修复,然后涂刷防水涂料或铺设防水卷材,确保屋面的防水性能。
d.在建筑物内部,对墙体和地面进行防水处理,采用防水涂料或改性沥青进行涂刷,或铺设防水板材。
e.在施工过程中,应注意质量控制,确保施工质量符合规范要求。
3.施工组织:a.在施工前,制定详细的施工方案和施工计划,包括材料采购、设备准备、人员组织等内容。
b.安排专业施工队伍进行施工,确保施工人员具备相关经验和技能。
c.设立专门的质量监督岗位,对施工过程进行监督和检查,及时发现和解决问题。
d.在施工结束后,进行工程验收,确保施工质量符合要求。
4.注意事项:a.施工过程中要注意安全,加强对施工现场的安全管理,确保施工人员的人身安全。
b.施工过程中要注意环境保护,合理使用材料,减少环境污染。
c.施工过程中要注意与其他施工工序的协调,确保建筑工程的整体效果。
三、施工后的维护保养:1.定期检查建筑物的防水层,发现问题及时修复。

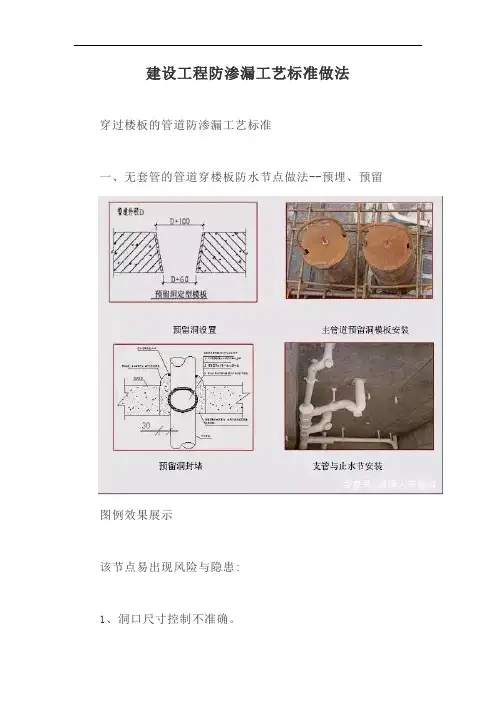

2.建筑物防水层的维护保养工作,包括清理和修复,定期涂刷防水涂料等。
建设工程防渗漏工艺标准做法穿过楼板的管道防渗漏工艺标准一、无套管的管道穿楼板防水节点做法--预埋、预留图例效果展示该节点易出现风险与隐患:1、洞口尺寸控制不准确。
2、后开洞造成结构破坏。
3、管根渗漏。
该节点质量控制要点:1、楼板浇筑前,必须预留主管道安装孔洞,禁止后期钻孔开洞。
2、采用定型模板做成上大下小形状,上部直径大于下部40mm 为宜,预留孔洞下口比管道外径大60mm.3、封堵吊模应采用木质或专用模板,严禁采用铁丝、泡沫板等材质吊模。
4、吊洞砼浇筑前,预留洞壁应做毛化处理,第一次浇筑2/3,凝固后进行闭水试验无渗漏后再浇筑上部1/3.5、沿管道周圈采用1:2水泥砂浆做50mm宽止水台,高出楼地面完成面25mm,顶部留槽深10X10mm凹槽,用防水油膏填塞密实。
6、防水附加层沿管道上翻250mm,平面超出管道周边250mm.7、支管和地漏采用成品止水节一次预埋到位。
该节点施工单位自检与监理单位验收必检项目:1、预留洞的数量、位置、规格是否满足施工图设计及文本要求。
2、套管规格,预留外漏长度是否满足规范要求。
3、PVC管道是否安装防水圈。
4、管道根部是否渗漏。
二、无套管的穿楼板管道防水节点做法--吊洞封堵效果展示该节点易出现风险与隐患:1、吊洞支模方法不合理。
2、管道周边漏水。
该节点质量控制要点:1、应采用木质模板或成品专用PVC支托吊洞,模板与楼板底部平齐。
2、应分层浇筑高于原楼板一个标号微膨胀抗渗细石砼,第一次浇筑2/3,凝固后进行闭水试验无渗漏后再浇筑上部1/3砼。
3、沿管道周圈采用1:2水泥砂浆做成50mm宽止水台,高出该部位地面砂浆完成面25mm.该节点施工单位自检与监理单位验收必检项目:1、模板用材料应满足要求。
2、浇筑前基层应浇水湿润并刷结合浆。
3、必须分层浇筑,第一次浇筑终凝后,闭水试验保证不少于24小时无渗漏。
4、管道根部挡水台不影响下道工序施工。
三、有套管的管道穿楼板防水节点做法效果展示该节点易出现风险与隐患:1、位置偏差。
房屋建筑防渗漏处理措施当前房屋建筑渗漏问题屡见不鲜,层出不穷,给住户及业主带来了不利影响,降低了住户的居住体验感。
且渗漏问题处理起来通常也比较麻烦,往往一次性处理不到位,需要多次才能处理好。
本文将从多个方面对房屋渗漏问题进行分析及提出预防措施,希望对房屋建筑防渗漏起到一定的指导作用。
一、门窗框渗水预防措施为了防止门窗框渗水,在施工时应采取相应措施:1、因铝合金型材同墙体材料的热膨胀系数不同,在温度影响下,框体同墙体连接处易产生毛细裂缝。
为了防止裂缝处渗水,铝合金门窗框同墙体质做弹性连接,框外侧应嵌木条,留设5mmx8mm的槽口,防止水泥砂浆同框体直接接触。
施工时应先清除连接处槽内的浮灰、砂浆颗粒等杂物,再在框体内外同墙体连接处四周,打注密封胶进行封闭,注胶要连续,不要遗漏,粘结要牢固。
2、组合门窗杆件拼接时,应采用套插或搭接连接,搭接长度不小于10mm,然后用密封胶密封。
严禁采用平面同平面组合的做法。
同时,对外露的连接螺钉,也要用密封胶掩埋密封,防止渗水。
二、厕、浴、厨房间渗漏预防措施1、引起楼厕、浴、厨房间渗漏主要部位有:楼地面、楼墙面、穿墙管道、立墙与地面相交部位,还有管道渗漏等。
2、发生渗漏的原因2.1设计因素导致的渗漏设计图纸要求不明确,如楼面、地面、阴角以及浴缸下地坪的标高、排水方向和坡度地漏形式、防水层的防水高度等构造未出详图或详图不全,对此施工人员未认真进行图纸审查和研究,盲目凭经验施工。
2.2材料因素导致的渗漏(1)在管道、地漏、便坑等薄弱环节,未采用密封材料嵌缝,或未采用适宜的材料与其匹配的施工技术。
(2)采用了不防腐防霉的材料。
2.3施工过程缺乏防范意识是导致厕、浴、厨房间渗漏的主要原因1(1)直接在厕、浴、厨房间的楼板上砌筑空心砖或轻质砖墙,由于空心砖及轻质砖空隙大,吸水性强,与楼面粘接不实,产生墙根开裂造成渗漏。
(2)厕、浴、厨房间地面排水坡度不足或地漏高于地面,造成地面积水或积水倒流入室内。
外墙防水防漏措施方案1. 引言外墙是建筑物的首要防护层,承受着来自自然环境的各种侵蚀和风化。
为了保护建筑物结构的完整性和长久的使用寿命,采取外墙防水防漏措施是必不可少的。
本文将介绍一些常用的外墙防水防漏措施方案,以提供参考与指导。
2. 外墙防水防漏措施方案2.1 基础处理防水层在施工外墙前,首先需要进行基础处理,确保防水层的质量。
常见的基础处理防水层包括: - 土工膜:采用聚乙烯或聚氯乙烯材料制成的薄膜,具有较好的耐化学性和抗渗漏性能。
- 沥青防水材料:施工简便,成本较低,但需注意细缝处理和质量控制。
2.2 表面防水材料外墙表面是最直接暴露在外界环境下的部分,需采用特殊的表面防水材料进行处理。
常见的表面防水材料包括: - 水泥砂浆:采用高强度的水泥砂浆进行涂抹,能有效防止水的渗透和侵蚀。
- 弹性涂料:具有较好的伸缩性和附着性,能够适应外墙的温度变化和微小的结构变形。
2.3 防水涂料外墙防水涂料是一种常用的外墙防水防漏材料,通常具有以下特点: - 优良的防水性能:具有高水压抗渗透性和较长的耐久性。
- 优异的渗透性:能够渗入墙体表面小孔隙,形成均匀的防水层,提高整体的防水效果。
- 耐候性:具有抗紫外线和耐久的特性,能够在不同气候条件下长期使用。
2.4 弹性胶黏材料外墙的不同构造材料之间往往存在着微小的结构缝隙,容易导致水的渗漏。
弹性胶黏材料广泛应用于外墙防水防漏措施中,以填补和封闭这些缝隙,防止水的渗透和漏水。
常见的弹性胶黏材料包括: - 硅酮密封胶:具有优异的弹性和粘结力,适用于不同温度下的施工环境。
- 弹性胶带:采用高弹性材料制成,能够适应不同结构的伸缩变形。
2.5 排水系统在施工外墙防水防漏时,同时需要考虑排水系统的布置和设计,以确保外墙雨水及时排走,避免积水造成的渗漏问题。
常见的排水系统包括: - 雨水管道:根据建筑物的结构和规模,合理设置雨水管道系统,确保雨水能够迅速排出。
- 排水板:可通过设置排水板,将积水导向特定的排水区域,避免积水对墙体造成损害。
外墙防水工程防渗漏措施外墙防水工程中易渗漏部位主要包括:外墙螺栓孔、墙体预留洞、空调洞及穿墙管道、出外墙挑板、外墙雨篷及阳台、变形缝、填充墙与混凝土墙接缝、女儿墙压顶等。
1、外墙螺栓孔(1)渗漏原因①模板安装时,螺杆与模板之间存在缝隙,导致螺栓孔周边混凝土漏浆,振捣不密实;②螺杆眼后期封堵方法不合理,封堵不密实,存在渗水通道;③外保温采用点粘,形成串水通道,外保温体系有渗漏时沿螺栓孔渗入室内。
(2)预防措施①控制对拉螺杆开孔孔径,预防开孔过大混凝土漏浆,或使用专用防漏浆堵头,保证螺杆四周混凝土可振捣密实;②结构施工阶段螺栓孔留置应内高外低;③螺杆孔封堵前,孔内PVC套管应进行清理,两侧清理深度均不小于5cm;④螺杆孔内封堵材料(普通防水砂浆、聚合物水泥防水砂浆、发泡聚氨酯等)应填塞密实;⑤螺栓孔外侧50mmX50mm范围内,应涂刷一层1.5mm厚聚氨酯防水涂料或JS防水涂料或图5-1螺栓孔封堵方法2、墙体预留洞(1)渗漏原因①墙体预留洞封堵前,洞口四周未进行清理凿毛,洞口周边施工缝形成渗水通道;②施工洞封堵模板支设方法不合理,洞口内混凝土浇筑不密实,或由于混凝土凝固收缩等原因导致洞口部位渗漏。
(2)预防措施①预留洞封堵前,应清除洞口四周未拆除模板,按照施工缝的施工要求进行洞口处理;②根据预留洞的形状、尺寸采用模板及对拉螺杆制作封堵洞口的模具,以保证洞口内混凝土可填塞密实;③洞口封堵材料应选用比原结构混凝土强度高一等级的收缩补偿混凝土;④洞口外侧四周沿施工缝两边各50mm范围内进行防水处理。
图5-3洞口封堵模具示意图图5-4洞口封堵模板安装示意图图5-5洞口封堵示意图3、空调洞及穿墙管道(1)渗漏原因①空调洞洞口坡度留置错误;② 管道与套管间未进行封堵或封堵不密实,未采用密封材料密封。
(2)预防措施① 空调洞、穿墙管道套管埋置时应留有坡度,坡度内高外低,且不小于5%; ② 套管与管道四周应采用防水砂浆封堵密实,外侧采用油膏做密封处理; ③ 空调洞留置在剪力墙位置时,套管应固定牢固,坡度和位置应准确,当留置在后砌墙上时,应在绘制排砖图的基础上,将空调洞所在位置的砌块进行预制,从而直接将埋有套管的预制块组砌在填充墙上;④ 空调洞预制块套管长度应考虑墙体保温及饰面层的厚度。
预防渗漏措施的做法一、预防剪力墙穿墙螺栓孔的渗漏在工程交工后,为防止穿墙螺栓孔处发生渗漏现象。
预防渗漏措施做法:1、在墙体支模时,有意将穿墙螺栓设置成里高外低。
如发生渗漏,也难以渗漏到室内。
见图1。
2、穿墙螺栓孔封堵做法1)将螺栓孔内的塑料套管消除,并将孔内污物清理干净。
2)将圆台型橡胶塞塞入孔内中间部位。
3)在橡胶塞得内外两侧用石棉水泥封堵。
见图示2二、室内做地暖时,卫生间防水做法室内做地暖,卫生间集水时易从地暖管道渗入室内,预防渗漏措施做法:1、在地暖管道铺设完毕后,在卫生间门口处做一层细石砼,高度同地暖管道上覆盖厚度一样厚的砼台,宽度同墙宽。
)2、门口处砼台阶做成后,在侧面做一道防水层。
见图3。
三、下沉式卫生间防水做法1.结构基层清理干净、找平,做防水层。
(该层防水层尽可能让设计院同意做一层防水)2.轻型砼填充要密实。
3.表面做找平层要平整、密实4.必须在找平层上做一道防水层,如果地表面不做防水层,一旦渗漏,下沉式卫生间就形成一个集水斗了,渗漏现象将更加严重。
见图示4四、外墙门窗防渗漏做法1.窗台压顶砼做成带有坡度状形式,见图5。
2.内窗台要比外窗台根部高出20mm,墙面抹灰面层或面砖在两侧和上部可压框5mm。
见图63.门窗框缝隙应打发泡剂,应将门窗框两侧和上部的外侧用夹板封口,在内侧连续均匀注液发泡,不得间断,并尽量不溢出窗外。
发泡体不得在窗外侧做切割,切割只发生在内侧,避免迎水面切割成型的发泡体,形成渗水通道。
图64.门窗完工后,对所有门窗分批做喷淋试验,发现渗漏应及时处理。
建筑工程中防水防渗漏施工技术要点建筑工程中的防水防渗漏施工技术是建筑施工中非常关键的一项工作。
因为防水是保证建筑物内部干燥,避免建筑物受潮,造成房屋病害和渗漏现象的重要手段。
下面介绍建筑工程中防水防渗漏施工技术要点。
一、屋面防水屋面防水施工是建筑工程中非常重要的一项工作。
屋面防水材料常用的有水泥砂浆、防水卷材、涂料等,其中防水卷材是较为常见的一种材料。
屋面防水施工技术要点:1. 布置防水卷材前,需要先做好基底处理。
地面、板面上需要在先涂刷一层中性砂浆或刷一层专用的防水涂料,待其干燥后再进行防水卷材的铺贴。
2. 防水卷材施工中,需要铺设两道防水卷材,底层材料一般要从上到下铺贴,头部要留有一定的重叠长度,安装时将材料铺至基层表面,边缘需要向外翻边处理,使用涂料封住。
接缝处要及时使用专用胶带固定,防止漏水。
3. 顶部及铺设卷材接口处的处理。
在对接口做处理时,采用专门的防水胶将两个卷材的接口粘合起来,将接缝处涂刷上一层防水涂料,这样可保证卷材间的接口处防水的可靠性。
二、楼板防水楼板防水的主要作用是避免地下室受水的侵袭,导致室内渗水和潮湿。
楼板防水材料也有多种种类,例如水泥砂浆、防水卷材及涂料等。
其中,防水卷材和涂料使用较为广泛。
1. 楼板防水材料铺设之前,需要对楼板进行深度清理、修补和批刮度偏差柿子,确保楼板表面干燥、平整、牢固。
楼板表面应涂刷中性胶水,等待胶水干燥后,方可铺设防水卷材。
2. 铺设防水卷材时,应严格按照施工图进行尺寸铺设,同时要留有足够的倒挖位置。
注意防水卷材与楼板表面之间的配合缝,应保证接触紧密、牢固无松动。
3. 覆盖层处理。
防水材料铺设后,应及时进行保护。
并覆盖一层透水性差的材料,然后使用抗震砂浆进行覆盖,目的是防止后期破损、防水失效。
墙面防水主要是解决建筑墙面渗水和雨雪淋漓造成建筑物病害的问题。
常用的防水材料有水泥砂浆、玻璃钢、防水涂料等。
1. 墙面防水材料铺设前,需要对施工面材质进行清洗、打磨、修补处理,确保表面光滑、平整、牢固。
建筑工程中防水防渗漏施工技术要点防水防渗漏是建筑工程中非常重要的一项工作,特别是在一些湿度较大的地区和特定的工程中,如果不能有效地进行防水防渗漏处理,就会导致严重的水气渗透问题,进而影响整个建筑的使用效果和耐久性。
因此,在建筑工程中,防水防渗漏的工作显得尤为重要,下面就对建筑工程中防水防渗漏施工技术要点进行阐述。
一、结构防水结构防水主要是在建筑结构的外部进行防水处理,其施工过程主要包括以下步骤:1、地面处理:地面处理是结构防水的第一步,主要是在地面进行反渗透隔离层的防水处理,其目的是防止地下水或雨水渗入地下室或地下车库。
2、墙体裸露处理:一些墙体在使用过程中容易出现裂缝或渗漏现象,因此,需要对其进行防水处理,在裂缝处进行施工填缝,保证建筑墙体的密封性。
3、屋面处理:屋面作为建筑物的重要部分,其防水工作十分重要。
屋面防水处理主要分为梯形屋面和平面屋面两种类型,其中梯形屋面的防水难度较大,需要结合梯形屋面的建筑形状进行特定的工艺施工。
4、人造湖结构处理:人造湖结构中防水处理涉及到了多个方面,主要是要注意水泥石材的表面处理以及方案设计,同时在施工过程中要特别注意防水层的拼接工艺和制作质量。
二、材料防水材料防水主要是指在使用防水材料进行处理,以保证建筑物材料的防水效果。
主要有以下几个方面:1、地面材料防水:地面材料在施工过程中,需要使用特定的防水材料对其进行处理,Sealant、防滑砂浆等都是常用的防水材料。
2、墙体材料防水:防水膜是常用的墙体材料防水材料之一,其防水效果好,而且可塑性强,适用于各种墙体结构处理。
三、细节处理细节处理是防水防渗漏的重要环节之一,主要包括墙角处理、下水道处理、窗户处理等,其要点如下:1、墙角处理:在施工过程中对墙角的处理非常重要,可采用注浆封口、灰泥填补等方式进行处理,以确保墙角处不会因为渗漏出现损坏。
2、下水道处理:下水道是建筑物中最容易出现渗漏问题的地方,因此,在施工过程中需要采用特殊防水材料对下水道进行防水处理,同时,进行适当的位移沉降处理,预防下水道的移位和破裂问题。
房屋建筑工程的防渗漏技术措施防渗漏及防水措施房屋建筑工程的防渗漏技术措施防渗漏及防水措施在房屋建筑施工当中,一个十分重要的问题就是渗漏问题。
在房屋建筑中,容易发生渗漏的位置主要包括屋面、厨卫、外墙、以及一些其它的位置。
在不同的位置上,房屋建筑发生渗漏的原因也各不相同。
因此,为了更好的解决房屋建筑施工与是使用当中的渗漏问题,应当从何设计、选材、施工等诸多方面入手,针对不同位置不同的渗漏原因,采取有效的技术措施进行处理,从而更为有效的解决房屋建筑渗漏,确保房屋建筑的质量安全。
1房屋建筑渗漏的位置及原因1.1房屋建筑的渗漏位置对于房屋建筑的渗漏问题,为了更好的进行有效的处理,应当明确其主要的渗漏位置分布。
根据对一些房屋建筑的调查和统计,发现发生渗漏的位置主要包括了烟囱、空调孔、门窗、天沟、落水口、檐沟、外墙、厨卫等位置。
其中,烟囱的渗漏比例为11%,空调孔的渗漏比例为4%,门窗的渗漏比例为17%,天沟的渗漏比例为8%,落水口的渗漏比例为7%,檐沟的渗漏比例为7%,外墙的渗漏比例为27%,厨卫的渗漏比例为19%。
从中能够看出,在房屋建筑渗漏当中,厨卫、屋面、外墙等,都是较为主要的位置,因此在实际施工当中,应当对这些位置加以注意。
1.2房屋建筑的渗漏原因在房屋建筑中,之所以会发生渗漏现象,其原因是多方面的。
例如在厨卫当中,具有最多的用水量,因此一旦发生渗漏,造成的后果也是十分严重的。
在房屋建筑的厨卫当中,钢筋混凝土十分重要,如果施工材料不满足质量要求,在搭接过程中,厚度、长度有所不足,就可能造成混凝土开裂,进而引发渗漏。
此外,质量不合格、施工不规范、材料不合理等原因,都可能造成厨卫渗漏。
在屋面渗漏中,也有着很多的原因,最主要的原因就是施工质量不符合规范标准。
防水材料选取不当、施工质量存在不足等,可能导致防水材料裂纹、空鼓,或屋面开裂等,从而造成渗漏。
在细部操作和找平层中,操作不规范,没有妥善处理泄水口、雨水口,没有合理处置变形缝等,都可能导致屋面渗漏的情况发生。
工程创优防渗漏优秀做法嘿,前几天又试了个新做法在工程创优防渗漏这事儿上,效果那叫一个不错,今天就跟你好好唠唠。
我一开始做这个防渗漏啊,真的是做得一塌糊涂。
光知道一些理论知识,什么防水材料得选好之类的,但真正做起来完全不是那么回事儿。
比如说在处理卫生间渗漏这块儿,刚开始我就只知道把防水涂料随便一刷就得了。
哎哟,等一试验水就傻了眼,水全都渗出来了。
后来我才知道,在刷防水涂料之前,基层的处理是多么的重要。
这就好比咱们人洗脸,脸没洗干净就往上面擦面霜,那能有好效果吗?基层得打扫得干干净净,一点儿灰尘、杂物都不能留,还得保证是平整光滑的。
我就拿着小铲刀,一点点把不平的地方铲平,像个强迫症一样,看到一个小疙瘩都不放过。
还有啊,在墙和地面的相接处,这地方是特别容易渗漏的。
我原来以为也是和其他地方一样刷涂就好,其实不是。
这个地方最好是做成圆角,我试过好几种办法做这个圆角。
一开始用水泥砂浆直接抹,怎么都不圆溜,后来找了个做蛋糕时候用的那种小刮板,嘿,这就好使多了。
就像做蛋糕挤奶油一样,慢慢就能做出很圆润的角。
做好圆角之后,再刷防水涂料的时候都得特别仔细,得刷个好几遍,每一遍的涂刷方向最好都垂直,就像给这个墙角织了一个密密麻麻的网一样。
屋面防渗漏也是个大难题。
屋面的坡度可关键了。
我一开始不确定这坡度多少合适,自己估摸了一个数,结果下雨之后积水严重。
后来查了好多资料,才知道不同类型的建筑屋面坡度都有一定的标准范围。
这就像搭滑梯似的,这滑梯要是太平了,水就流不走,太陡了又不符合建筑安全要求。
在确定好坡度之后,把屋面的防水卷材铺设好也是学问大着呢。
铺的时候,不能有褶皱,要拉紧了。
我是跟着几个老师傅学的,他们的经验真是丰富,每一张卷材的接缝都能接得严严实实的,就像拼图似的,一块一块卡得死死的。
在窗框周围,也是渗漏的高发区域。
这窗框安装的时候,跟墙体之间留的缝隙大小很重要。
我就碰过一次,缝隙留太大了,怎么填充密封材料都白搭。
