砌砖工程监理实施细则
- 格式:doc
- 大小:1.90 MB
- 文档页数:11
砌体工程监理细则
一、引言
砌体工程监理是指在整个砌体工程施工过程中对质量、安全、进度等进行监督和控制的工作,以确保砌体工程按照设计要求和相关标准进行施工。
本文档旨在制定一套有效的砌体工程监理细则,确保监理工作的规范性和有效性,提高工程施工的质量和效率。
二、工程监理人员的资质要求
1. 监理人员应具备相关工程专业知识,并持有国家承认的监理工程师资格证书。
2. 监理人员应具备一定的工程经验,对于砌体工程有一定的认识和了解。
3. 监理人员应具备良好的沟通能力和团队合作精神,能够与施工单位和设计单位进行有效的协作。
三、施工前的监理工作
1. 监理人员应参与砌体工程的设计审查工作,对设计图纸进行仔细审查,确保设计符合相关标准和规范。
2. 监理人员应参与施工方案的制定,对施工流程和工序进行评估和优化。
3. 监理人员应监督施工单位进行施工前的准备工作,确保施工现场的安全和整洁。
四、施工过程的监理工作
1. 监理人员应定期巡视施工现场,对施工质量进行抽查,确保砌体墙体的垂直度、水平度和强度满足相关要求。
2. 监理人员应严格控制施工单位使用的砌筑材料,确保材料符合国家标准和设计要求。
3. 监理人员应监督施工单位进行砌体墙体的浇筑和养护工作,确保浇筑质量和养护周期满足相关要求。
4. 监理人员应及时处理施工中出现的质量问题和安全隐患,并提出合理的处理意见和措施。
五、竣工验收及结算前的监理工作
1. 监理人员应参与砌体工程的竣工验收工作,对砌体墙体的质量和外观进行检查。
砌体工程监理实施细则一、总则1.1监理实施细则是为了保证砌体工程施工质量和安全,规范监理工作的具体实施而制定的。
1.2监理单位应按照监理实施细则进行实施,确保监理工作的规范化和科学化。
1.3监理实施细则适用于所有砌体工程的监理工作,包括新建、改建和扩建的各类建筑。
二、监理流程2.1监理单位在施工前,应对砌体工程的施工方案进行审核,并提交监理意见。
2.2监理单位应对施工单位的施工组织设计进行审核,确保符合相关规范要求。
2.3施工单位在进行施工前,应向监理单位提交施工材料、设备的质量合格证明。
2.4监理单位应定期进行现场巡查,记录施工质量、安全情况,并在监理日志中进行详细记录。
2.5监理单位应对施工单位提交的施工记录进行审核,确保施工过程符合设计要求。
2.6监理单位对施工单位提出的质量问题和安全隐患应及时进行整改,并记录整改情况。
2.7监理单位应在施工结束后进行终结性的检验和验收,确认砌体工程的质量符合设计要求。
三、监理要求3.1监理单位应配备具有相应资质的监理人员,具备砌体工程相关的专业知识和技能。
3.2监理单位应与施工单位充分沟通,及时解决施工中的问题和矛盾。
3.3监理单位应按照国家和地方相关规范要求进行监理工作,确保施工质量达到规定标准。
3.4监理单位应主动提出合理的优化设备和工艺建议,提高施工效率和质量。
3.5监理单位应进行日常巡查,并进行书面记录,确保施工过程的规范和符合要求。
四、监理报告4.1监理单位应按照合同规定,定期向业主提交监理工作报告,汇总监理工作的内容和成果。
4.2监理报告应详细记录施工过程中的问题和整改情况,提出相关建议和意见。
4.3监理报告应客观、真实地反映施工质量和安全情况,为业主提供可靠的决策依据。
4.4监理报告应按规定时间提交,并保证报告的准确性和完整性。
五、监理费用5.1监理费用应按照监理合同规定的方式进行支付。
5.2如果施工过程中出现施工方自身原因引起的重复施工或返工,监理费用不予支付。
砌筑监理实施细则引言概述:砌筑监理是建筑工程中的重要环节,它对于保证工程质量、安全和进度的控制起着至关重要的作用。
为了规范砌筑监理工作,制定砌筑监理实施细则是必要的。
本文将从五个方面详细阐述砌筑监理实施细则。
一、监理人员资质要求1.1 监理人员应具备相关专业知识和工作经验,熟悉砌筑工程的施工工艺和规范要求。
1.2 监理人员应具备良好的沟通协调能力和团队合作能力,能够有效地与施工方、设计方和业主进行沟通和协调。
1.3 监理人员应具备较强的责任心和工作纪律,能够按照法律法规和监理合同的要求履行监理职责。
二、监理工作内容2.1 监理人员应对施工方的施工方案进行审核,确保其符合设计要求和相关规范。
2.2 监理人员应对施工现场进行巡查和检查,及时发现和处理施工中存在的问题和隐患。
2.3 监理人员应对施工方的质量控制措施进行监督,确保施工质量符合要求。
三、监理报告和记录3.1 监理人员应及时编写监理报告,记录施工过程中的重要事项和问题,并提出相应的处理意见。
3.2 监理人员应对施工方的整改措施进行跟踪和复核,确保问题得到有效解决。
3.3 监理人员应定期向业主和设计方汇报工程进展情况和存在的问题,提出相关建议。
四、监理责任和权益4.1 监理人员应根据监理合同的约定,履行监理职责,并对其监理行为承担相应的法律责任。
4.2 监理人员应享有相应的权益,包括获得合理的劳动报酬和保障其工作的独立性和公正性。
4.3 监理人员应保护业主和施工方的合法权益,维护公平、公正的监理环境。
五、监理工作的改进和提升5.1 监理机构应建立健全监理工作的质量管理体系,不断完善监理流程和工作方法。
5.2 监理机构应加强对监理人员的培训和学习,提高其专业水平和工作能力。
5.3 监理机构应与相关部门和行业组织进行合作,共同推动砌筑监理工作的改进和提升。
结论:砌筑监理实施细则的制定和落实对于保证砌筑工程的质量和安全至关重要。
监理人员应具备相关资质和能力,履行监理职责,并保护业主和施工方的合法权益。
工程砌体工程监理细则编制:审批:工程监理有限公司工程项目监理部年月砌体工程监理实施细则一、专业概况本工程监理细则为主体结构墙身采用加气混凝土砌块砌筑。
砂浆采用M7.5混合砂浆。
填充墙与框架连接处加设拉接筋,内、外墙均为2¢6,沿墙高间距500,水平灰缝厚度15mm,竖向灰缝20mm。
二、编制依据1本工程已批准的监理规划。
2《砌体工程施工及验收规范》(GBJ50203-98)。
3《建筑施工手册》(中国建筑工业出版社出版第三版)。
4《建筑施工工艺标准》。
5建筑工程承包合同。
6施工图纸。
三、监理工作流程熟悉施工图纸监理工程师审查施工方案监理工程师施工技术交底承包单位砖进场按规定验收批进行试验施工自检、监理抽检(按频率)砂采用水泥、砂、石灰及外掺剂按规定验收批进行检验施工自检、监理抽检(按频率)基层清理施工自查、监理抽查(按频率)平面弹线、立皮数杆承包单位砂浆配制及砌体砌筑承包单位砂浆强度试块按同一验收批至少抽检一次,监理抽检数按平行检测频率监理工程师砌体接槎每检验批抽检20%,且不少于5次,砂浆饱满度每检验批检验数不少于5次监理工程师砌体拉结筋设置承包单位检查拉结筋长度、间距、弯钩监理工程师予留洞、予埋件安装承包单位督促检查予留、予埋的位置、数量监理工程师砌体自查合格后报验承包单位砌体复查验收监理工程师四、原材料的质量控制:1、砌体工程所用的原材料应有产品的合格证书、产品性能的检测报告。
钢筋、水泥块材、砂以及外加剂等材料要有进场复检报告,严禁使用国家命令淘汰的材料。
2、水泥以同一生产厂家生产、同品种同标号,每进场一批为一个抽检单位进行复检,不同品种的水泥不得混合使用。
过期的水泥严禁使用,当使用中对水泥的质量有怀疑或出厂的时间过长(超出三个月)时做复试试验,并按期结束使用。
取样应有代表性,也可从20个以上不同部位取等量样品,总量至少12kg,袋装水泥200t为一个检验批,散装不超过500t为一个检验批。
************砌体工程(gōngchéng)监理细则*****************针对本工程的特点(tèdiǎn),监理将采取一系列措施,督促施工单位精心施工,确保砌体工程质量。
本细则根据现行设计、施工及验收规范,设计图纸编制(biānzhì),在实施过程中产生新因素后,将随时根据(gēnjù)实际情况予以修正(xi ūzhèng)。
一、砌体工程质量的事前监理1、认真研究施工图纸,搞清不同部位砌体的规格、型号,砂浆的标号要求,对各部位的砌体配筋、预留洞、预埋木砖的位置,做到心中有数,便于巡视检查,审核施工技术方案,并督促其进行技术交底。
2、复核已测设好的墙体的轴线尺寸,皮数杆。
3、审查承包人提供的砖样品,出厂证明书,试验报告符合设计要求才允许其使用。
4、审定砌体砂浆的配合比。
5、检查施工单位原材料的水平运输、垂直运输、砂浆搅拌机的准备情况。
二、砌体(qì tǐ)工程施工过程的质量监理在砌体工程施工过程监理中,监理工程师经常巡视工地,发现问题立即提出,令其纠正。
对砌筑过程实施动态跟踪监理,砌体工程质量监理程序应按砌体工程质量监理工作流程进行(jìnxíng),具体详见流程图。
(一)砖砌体(原材料)质量(zhìliàng)监理1、规格(guīgé)尺寸普通(pǔtōng)粘土砖:240×115×53烧结多孔砖:240(190)×115×902、砖的质量等级本工程砖的质量等级为Mu10烧结普通砖、KP3粘土多孔砖、煤渣砼空心砖、轻质材料。
3、砖的技术要求砖的尺寸允许偏差、外观质量、强度确定应符合附表规定:4、砖的检验规则〔1〕普通粘土砖(1)检验分类:①砖检验分出厂检验和型式检验。
②每批出厂产品必须进行出厂检验,外观质量检验在生产厂内进行。
砌筑监理细则引言:在建筑工程中,砌筑是一个重要的环节,它不仅关系到建筑物的稳定性和安全性,还直接影响到建筑的美观程度。
为了确保砌筑工程的质量和进度,需要进行专业的砌筑监理工作。
本文将介绍砌筑监理的细则和要求,以帮助监理人员更好地进行监管工作。
一、监理前的准备工作1. 砌筑监理人员应该具备相关的行业资格和经验,并且熟悉砌筑施工工艺和规范要求。
2. 在开始监理前,监理人员应该熟悉相关的施工图纸、设计文件以及技术规范,以便更好地了解砌筑工程的整体要求。
二、砌筑施工过程中的监理要求1. 监理人员应确保施工现场的安全,对施工人员的安全操作进行监督和检查,如佩戴防护装备、使用安全工具等。
2. 监理人员应密切关注砌筑材料的质量,包括砖块、砂浆等,确保其符合相关标准和规范要求。
3. 监理人员应对施工质量进行全程跟踪和检查,包括砖缝的填充、墙体的垂直度和水平度等方面,确保施工质量达到设计要求。
4. 监理人员应及时发现和解决施工中的质量问题,如墙体开裂、砖体变形等,并与施工方协商确定解决方案。
5. 监理人员应对施工进度进行监控,确保施工按照合同约定的时间进行,及时发现和解决施工延迟等问题。
三、砌筑质量验收标准1. 监理人员应在砌筑工程完成后进行质量验收,包括对墙体的垂直度、墙厚、墙面平整度等进行测量和检查。
2. 监理人员应对砌筑过程中使用的砌筑材料进行抽样检测,确保其符合相关质量标准。
3. 监理人员应对墙面的表面质量进行评估,包括裂缝、空鼓、开裂等问题,确保墙面质量达到要求。
4. 监理人员应对砌筑工程的结构性能进行检查,如承载力、抗震性能等,确保建筑物的结构安全可靠。
四、砌筑监理报告的编写。
5204标砖砌体监理细则一、监理范围1.1本监理细则适用于砌筑砖墙的监理工作,包括室内外墙体以及隔墙、烟囱等。
1.2监理范围包括但不限于砌体材料的质量、施工工艺及合格率、施工现场管理等。
1.3监理人员应在砌筑砖墙的各个施工阶段进行监理,包括前期准备、基础验收、砖砌过程、收尾工作等。
二、监理人员资格2.1监理人员应具备相应的监理资格和经验,熟悉建筑施工规范和相关标准。
2.2监理人员应定期接受培训,更新知识,提高监理水平。
2.3监理人员应熟悉砖砌体施工中常见的质量问题和处理方法,做到能够及时发现和解决问题。
三、砌体材料质量监理3.1监理人员应检查砌体材料的入场质量,包括砖石的规格、外观、含杂质情况等。
3.2监理人员应检查砂浆的配比、混凝土的强度等,确保材料质量符合相关标准要求。
3.3监理人员应及时处理材料质量不符合要求的情况,要求施工单位进行更换和整改。
四、砖砌工艺监理4.1监理人员应检查砌筑墙体的垂直度、水平度、平整度等,确保墙体的几何尺寸符合规范要求。
4.2监理人员应检查砌缝的宽度、密实度、平整度等,确保砌体的质量和美观。
4.3监理人员应检查砌体的强度和稳定性,确保墙体能够承受外力和风险的挑战。
五、施工现场管理5.1监理人员应检查施工现场的安全措施、环境保护措施等,确保施工过程符合相关法律法规。
5.3监理人员应及时报告施工现场的施工进度、质量问题等情况,为建设单位提供及时的信息和建议。
六、监理报告与结论6.1监理人员应每日填写监理记录,详细记录施工现场的情况,包括材料质量、工艺质量、现场管理等各方面。
6.2监理人员应及时向建设单位提交监理报告,解释施工现场的情况,提出相应的建议和措施。
6.3监理人员应在施工结束后提交监理结论,评价砌墙工程的质量,提出改进建议和总结经验教训。
七、监理责任7.1监理人员应维护砌墙工程的质量和安全,避免因监理不到位而导致工程质量问题。
7.2监理人员应遵守相关法律法规和职业道德,不得出现违规行为和不良记录。
砌筑工程监理实施细则专业监理工程师:总监理工程师:目录前言 (2)一.工程概况 (3)二. 编制依据 (3)三、工程质量检验评定标准 (4)四. 监理程序 (7)五、质量控制要点与预控措施 (9)六、常见质量通病与防范措施 (10)前言砌筑工程是建筑安装工程中重要的组成部分。
砌体质量不仅受操作水平影响,而且受材料、环境、作业条件等因素影响,因此要对各种因素进行全方位控制工作,加强对施工单位管理的工作,以保证砌筑质量。
监理工程师的质量控制原则,要以设计文件、施工验收规范、工程质量验收标准为依据,加强对关键工序重点部位进行控制,按照标准化、程序化、规范化和科学化的要求跟踪管理,使砌体工程质量达到设计要求及砌体工程验收的标准。
特编制本监理细则。
一.工程概况二. 编制依据三、工程质量检验评定标准3.1砌筑实测项目3.1.1 表面平整度(1)指标说明:反映层高范围内砌体墙体表面平整程度。
(2)合格标准:[0,5]mm。
(3)测量工具:2 米靠尺、楔形塞尺。
(4)测量方法和数据记录:每一面墙都可以作为 1 个实测区,优先选用有门窗、过道洞口的墙面。
测量部位选择正手墙面。
累计实测实量10 个实测区。
当墙面长度小于3 米,各墙面顶部和根部4 个角中,取左上及右下2 个角。
按45度角斜放靠尺分别测量2 次,其实测值作为判断该实测指标合格率的2个计算点。
当墙面长度大于3 米时,还需在墙长度中间位置增加1 次水平测量,3 次测量值均作为判断该实测指标合格率的3 个计算点。
墙面有门窗、过道洞口的,在各洞口45 度斜交测一次,作为实测指标合格率的1 个计算点。
套房中墙面表面平整度的实测区不满足10 个时,需增加实测套房数。
3.1.2垂直度(1)指标说明:反映层高范围砌体墙体垂直的程度。
(2)合格标准:[0,5]mm。
(3)测量工具:2 米靠尺。
(4)测量方法和数据记录:每一面墙都可以作为 1 个实测区,优先选用有门窗、过道洞口的墙面。
目录1.专业工程概况与特点2.监理工作依据和工程质量验收规定3.监理工作流程4.监理工作控制要点及目标值5.监理工作方法和措施6.监理旁站内容、方法和要求砌体工程监理实施细则1.专业工程概况与特点本工程主要参与单位如下:建设单位:上海绿地集团徐州置业有限公司设计单位:江苏华晟建筑设计有限公司施工单位:上海绿地建筑监理单位:上海海达工程建设咨询有限公司本工程砌体分项部分局部地下室砌体采用MU10烧结黏土砖。
部分号房±0.00以下采用MU10煤矸石烧结多孔砖。
±0.00以上外墙采用煤矸石烧结多孔砖,内墙填充墙采用MU5煤矸石烧结三孔砖,砌筑采用M5混合砂浆(不同房采用不同材料,以设计为准)。
2.监理工作依据和质量验收的一般规定2.1执行标准、法规2.2质量验收的一般规定本细则适用于主体分部和地基基础分部中砌体子分部工程质量监理。
根据统一验收标准,对本子分部的分项工程应按楼层或伸缩缝划分成若干个检验批。
3.监理工作流程4.监理工作的控制要点及目标值4.1砌体工程所用材料砌体工程所用的材料应有产品的合格证书、产品性能检测报告,块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告,严禁使用国家和地方明令淘汰的材料。
4.2砖砌体工程4.2.1砌体水平灰缝的砂浆饱满度不得小于80%。
4.2.2砖砌体的位置及垂直度偏差应符合规范要求:(主控项目)(1)轴线位移偏移允许偏差:10mm;(2)层高垂直度允许偏差:5 mm;全高(>10 mm)垂直度允许偏差:20 mm。
4.2.3砖砌体的灰缝应横平竖直,厚薄均匀。
水平灰缝厚度宜为10 mm,但不应小于8 mm,也不应大于12 mm。
4.2.4砖砌体的一般尺寸偏差应符合规范要求:(1)基础顶面和楼面标高允许偏差:±15 mm;(2)混水墙、柱表面平整度允许偏差:8 mm;清水墙柱为5 mm;(3)门窗洞口高、宽允许偏差:±5 mm;(4)外墙上下窗口偏移允许偏差:20 mm;(5)混水墙水平缝平整度允许偏差:10 mm。
精品整理

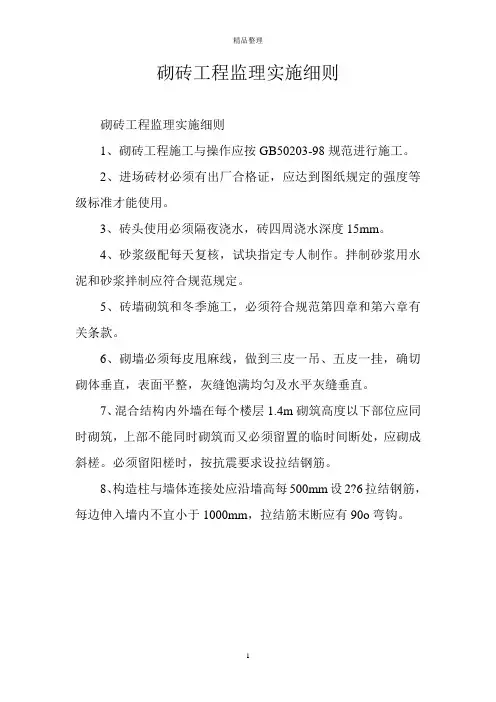

砌砖工程监理实施细则
砌砖工程监理实施细则
1、砌砖工程施工与操作应按GB50203-98规范进行施工。
2、进场砖材必须有出厂合格证,应达到图纸规定的强度等级标准才能使用。
3、砖头使用必须隔夜浇水,砖四周浇水深度15mm。
4、砂浆级配每天复核,试块指定专人制作。
拌制砂浆用水泥和砂浆拌制应符合规范规定。
5、砖墙砌筑和冬季施工,必须符合规范第四章和第六章有关条款。
6、砌墙必须每皮甩麻线,做到三皮一吊、五皮一挂,确切砌体垂直,表面平整,灰缝饱满均匀及水平灰缝垂直。
7、混合结构内外墙在每个楼层1.4m砌筑高度以下部位应同时砌筑,上部不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。
必须留阳槎时,按抗震要求设拉结钢筋。
8、构造柱与墙体连接处应沿墙高每500mm设2?6拉结钢筋,每边伸入墙内不宜小于1000mm,拉结筋末断应有90o弯钩。
1。
砌体工程施工质量监理实施细则一、基本规定1、砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告。
严禁使用国家明令淘汰的材料。
2、砌筑基础前,应校核放线尺寸,允许偏差应符合下表的规定。
放线尺寸的允许偏差3、砌筑顺序应符合下列规定:①基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度。
②砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
4、在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500m m,洞口净宽度不应超过1m。
抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。
临时施工洞口应做好补砌。
5、不得在下列墙体或部位设置脚手眼:①120m m厚墙、料石清水墙和独立柱;②过梁上与过梁成60℃角的三角形范围及过梁净跨度1/2的高度范围内;③宽度小于1m的窗间墙;④砌体门窗洞口两侧200m m(石砌体为300m m)和转角处450mm(石砌体为600m m)范围内;⑤梁或梁垫下及其左右500m m范围内;⑥设计不允许设置脚手眼的部位。
6、施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。
7、设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。
宽度超过300m m的洞口上部,应设置过梁。
8、搁置预制梁、板的砌体顶面应找平,安装时应座浆。
当设计无具体要求时,应采用1:2.5的水泥砂浆。
9、设置在潮湿环境或有化学侵蚀性介质的环境中的砌体灰缝内的钢筋应采取防腐措施。
10、砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。
施工层进料口楼板下,宜采取临时加撑措施。
11、分项工程的验收应在检验批验收合格的基础上进行。
检验批的确定可根据施工段划分。
12、砌体工程检验批验收时,其主控项目应全部符合本规范的规定;一般项目应有80%及以上的抽检处符合本规范的规定,或偏差值在允许偏差范围以内。
砖砌体工程施工质量监理实施细则一、专业工程特点二、监理工作流程1、砌体工程质量控制流程三、监理工作控制要点及目标值一)、施工准备阶段工作1、认真研究施工图纸,审核承建商的施工技术方案,并督促其进行技术交底。
2、复核承建商测设的墙体平面尺寸和标高。
3、审查承建商提供的砖样品、产品合格证书、产品性能检测报告,对块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复验报告,符合设计及规范要求的,允许其使用。
4、在有相应资质等级的试验室试配砂浆级配比。
二)、砌筑砂浆质量控制砌筑砂浆是砖砌体的胶粘材料,对砌体的质量影响较大,因此在施工过程中必须严格控制砂浆级配、计量、拌和、使用时间以及试块制作和养护等。
1、材料准备(1)拌和砂浆用的水泥在进场使用前,应分批对其强度、安定性进行复验。
(2)砂浆用砂不得含有害杂物,并应严格控制其含泥量。
(3)石灰膏如在现场用生石灰制作时,熟化时间不得少于7天;如采购成品石灰膏,不得购买使用脱水硬化的石灰膏。
在施工过程中应严格检查石灰(膏)的质量,并督促承建商采取措施,防止石灰膏干燥、冻结和被污染。
(4)凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后方可使用。
有机塑化剂应有砌体强度的型式检验报告。
(5)拌制砂浆用水,其水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的规定。
(6)当砌筑砂浆的组成材料有变更时,其配合比应重新确定。
2、砌筑砂浆的拌和及使用(1)督促、检查承建商根据审定的砂浆配合比进行生产,称量要准确。
(2)砌筑砂浆应采用机械搅拌,水泥砂浆和水泥混合砂浆搅拌时间不得少于2min水泥粉煤灰砂,浆和掺用外加剂的砂浆搅拌时间不得少于3min。
(3)检查、测定拌出砂浆的质量。
(4)专业监理工程师及时检查、督促承建商制作砂浆试块。
(5)砂浆在运输过程中,要采取措施防止其离析。
拌出的砂浆应及时使用,水泥砂浆和水泥混合砂浆必须在拌成后,分别在3h和4h内使用完毕。
砌体工程监理实施细则1、砌体砌筑前应先检查弹好的墙身线或轴线、门窗洞口线及皮数杆。
2、进场的砖应有出厂合格证、准用证等,并应及时取样送验,砖的产品标识应与实物相符。
3、砖和砂浆的强度等级,必须符合设计要求。
4、基础砌砖不准使用多孔砖,亦不准使用混合砂浆。
5、砌砖用的其他材料、水泥、砂等均应有出厂合格证、准用证和检验报告,出厂超过三个月的水泥尚应做复验,并按复验的时实际强度等级使用,不同品种的水泥不得混合使用。
6、生石灰应提前充分熟化,熟化时间最少不能少于7天,不得使用脱水硬化的石灰膏,也不准使用消石灰粉拌制砌筑混合砂浆。
7、砌筑用的砂浆配合比应经试验确定,应用重量比,严禁体积比,搅拌机旁必须将配合比挂牌,磅秤的计量应经检验,如在砂浆中掺其他化学制剂,必须先经检验和试配,不准随意使用。
8、砂浆应拌合均匀,随拌随用,一般应在4小时内用完,当气温超过30。
C时应在3小时内用完。
9、每一检验批且不超过250m3的砌体,最少应制作一组试块,每一楼层最少应制作二组试块。
10、砖砌体的灰缝应饱满,组砌方法应正确,横平竖直,上下错缝,水平灰缝的厚度要控制在8~12mm之间,一般为10mm,砂浆饱满度不得低于80%,竖向灰缝不得出现透明缝、瞎缝和假缝,严禁用水冲浆灌缝。
11、砌筑用的普通砖、多孔砖,必须提前1~2天浇水湿润,砖筑时砖的含水率应控制在10~15%。
12、无组合柱的转角处或内外墙的交接处,应同时砌筑,严禁无可靠措施的内外墙分砌施工,如必须临时间断时,必须要留成斜搓,并按规范规定加设拉结筋。
13、砖墙遇组合柱时,应砌成马牙搓,每一马牙搓沿高度方向的尺寸不宜超过300mm,并应先退后进,并按规定埋设拉结筋。
14、厨、卫间和有防水要求的地面结构层四周支承处,除门洞外,应设置上翻的素混凝土梁,其高度和宽度应根据砖的模数确定,但高宽度均不应小于120mm。
15、门窗洞口固定门窗用的素混凝土砌块位置要放置正确(一般宜为上三下四),配合水电安装用的预留孔洞位置也要正确,洞宽超过300mm时应加钢筋混凝土过梁。
砌体结构监理实施细则一、引言:砌体结构是建筑工程中常见的一种结构形式,广泛应用于住宅、公共建筑、工业建筑等各类建筑物中。
作为一名砌体结构监理,应具备专业的知识和丰富的经验,确保施工质量和安全。
本文将从项目启动、施工监理和验收等方面进行详细阐述,以指导砌体结构监理的实施。
二、项目启动:1.审查设计文件:包括详细的砌体结构设计图纸、质量标准、施工工艺等,确保设计方案满足安全、可行和经济的要求。
2.组织制定监理计划:明确监理工作的内容、工作重点、进度计划和质量要求等。
3.确定监理团队和组织结构:根据项目规模和监理需求,指派监理师、助理监理师和技术员等,明确各职责和权责。
三、施工监理:1.施工准备阶段:(1)监督施工单位组织施工作业场所的设置和检查;(2)检查砌体砌筑所使用的原材料,确保符合规定标准和质量要求;(3)检查并核对施工单位的施工人员及施工设备,保证其具备相应的资质和技术条件。
2.砌筑工艺控制:(1)监督砌体砌筑的质量和施工工艺,确保符合工程设计和规范要求;(2)监控砌体材料配合比、砌筑墙体厚度、墙体砌筑质量等工艺参数;(3)监测施工现场的温湿度、施工工艺的操作规范、砌筑浇水养护等;(4)定期组织抽样检测,对砌筑墙体进行强度、变形等性能测试,确保达到设计强度和稳定性要求;(5)针对特殊部位(如楼梯、梁、柱等),采取钢筋加固或其他措施,确保其安全可靠。
3.施工质量监控:(1)监管砌筑墙体的垂直度、平整度、表面光洁度等,确保符合规范要求;(2)监测砌筑墙体的外观质量,如开裂、空鼓、脱渣等,及时进行整改;(3)对墙体目测质量进行评定,及时发现和纠正砌筑中的不良现象。
四、验收阶段:1.完工验收:(1)检查砌体结构的完整性和稳定性,确保无质量问题;(2)检验砌筑墙体的强度和稳定性,确保达到设计要求;(3)检查砌筑墙体的外观质量,确保与规范相符;(4)验收砌筑工艺文件和监理记录,确保监理工作的全面实施。
2.竣工验收:(1)检验砌筑墙体的质量和性能,确保符合规范和设计要求;(2)检查砌筑施工记录和验收报告,确保监理工作的规范和实施;(3)验收砌体结构的竣工资料和证明文件,确保材料齐全准确。
砌筑监理实施细则一、背景介绍砌筑监理实施细则是为了确保砌筑工程的质量和进度,保障工程安全,规范监理工作,提高监理效果而制定的。
本细则适合于各类砌筑工程的监理工作,包括但不限于建造物、桥梁、隧道等工程。
二、监理任务1. 监理人员的职责:a. 监督砌筑工程的施工质量,确保符合相关法规和标准要求;b. 监督施工进度,确保按照合同要求完成工程;c. 检查施工现场的安全措施,确保施工过程中的安全;d. 协调解决施工过程中的技术问题和纠纷;e. 提供监理报告和建议,为业主和施工单位提供技术支持。
2. 监理人员的资质要求:a. 具备相关工程或者建造学专业背景,持有相关的监理资格证书;b. 具备一定的工程实践经验,熟悉砌筑工程的施工流程和技术要求;c. 具备良好的沟通能力和团队合作精神;d. 具备独立思量和解决问题的能力。
三、监理工作流程1. 前期准备阶段:a. 确定监理人员和监理团队,明确各自的职责和工作安排;b. 与业主和施工单位进行沟通,了解工程的具体要求和时间计划;c. 制定监理计划,包括监理的时间节点、检查内容和方法等;d. 准备监理所需的工具和设备。
2. 施工过程监理:a. 定期巡视施工现场,检查施工质量和安全措施的执行情况;b. 对施工材料进行抽样检测,确保符合质量要求;c. 检查施工图纸和施工方案的合理性和可行性;d. 协调解决施工过程中的技术问题和纠纷;e. 监督施工进度,及时发现并解决工期延误的问题。
3. 竣工验收阶段:a. 检查施工质量和各项工程的完整性,确保符合设计要求;b. 协助业主进行竣工验收,提供相关技术资料和报告;c. 对施工过程中的问题和不足进行总结和评估,提出改进建议;d. 完成监理报告,包括工程质量、进度、安全等方面的评价。
四、监理报告监理报告是监理工作的重要成果之一,它记录了监理人员在工程施工过程中的观察和评价。
监理报告应包括以下内容:1. 工程概况:包括工程名称、地点、业主单位、施工单位等基本信息;2. 监理人员:列明监理人员的姓名、资质和职责;3. 施工质量:对施工质量进行评价,包括施工工艺、材料质量、施工质量等方面;4. 施工进度:对施工进度进行评价,包括工期计划的执行情况、工程进度的延误等;5. 安全管理:对施工现场的安全管理情况进行评价,包括安全措施的执行情况、事故发生情况等;6. 技术问题:列举施工过程中浮现的技术问题,并提出解决方案;7. 建议意见:针对工程施工中存在的问题和不足,提出改进建议。
砌体工程监理实细则范本一、引言砌体工程在建筑施工中占据了重要的地位,因此砌体工程监理也是建筑施工监理的一个重要方面。
本文档旨在为砌体工程监理提供一份可行的实细则范本,以便于砌体工程的监理人员在实际工作中参考借鉴。
二、监理人员2.1 监理人员的基本条件砌体工程监理人员应具备下列基本条件:1.有建筑工程相关专业大专以上学历;2.有3年以上的建筑工程监理经验;3.具有从业资格证书;4.无违法记录。
2.2 监理人员的职责砌体工程监理人员应具备下列职责:1.对砌体施工合理性核查,并保证砌体施工符合设计要求;2.按《建筑企业质量管理规定》的要求,对施工单位施工质量进行检查和监控;3.按工程进度要求,对施工单位的施工进度进行监控和管理;4.发现质量问题及时处理,并随时向业主和施工单位反馈信息。
三、工地考核内容3.1 施工工艺考核作为砌体工程监理人员,应随时对施工过程中砌体的施工工艺、施工质量进行把握,及时发现问题,并要求施工单位按设计标准进行施工。
3.2 安全生产考核在施工过程中,必须要牢固树立安全第一的思想,在保证施工质量的前提下,确保施工安全,预想安全事故,制定相应的预案,并及时向业主和施工单位汇报。
3.3 人员管理考核监理人员应有严格的人员管理制度,对施工人员进行安全教育,督促合理使用安全防护装备,防止工人误伤和人员伤害事故的发生。
3.4 施工质量考核对施工过程中的每一个环节进行严格检查和把握,所有发现的质量问题必须及时处理和反馈情况。
四、监理报告书砌体工程监理人员应按规定提供监理报告书,监理报告书内容要包含以下几点:1.工程实施计划及进度按照和质量控制;2.对施工单位提出的施工方案评估及质量、图纸等证明文件复核情况;3.砌体施工过程中质量、工艺问题分析及处理情况;4.施工单位按照施工合同要求配备管理人员、专业人员情况;5.业主提出的变更情况,监理人员进行审核的情况。
五、验收标准1.砌体质量的验收应按照《建筑工程施工合同》及相应规范要求进行;2.对资料材料质检(如物资准备计划、强度试验、裂缝误差检测等)情况进行综合认可和评估,并纪录详细资料;3.砌体质量的验收包括制度验收、检验验收及终验验收;4.所有验收通过后方可开始后续的工序施工,否则必须按照要求进行整改。
砌筑监理实施细则(二)引言概述:正文:1. 砌筑前监理1.1 施工方案的评审1.1.1 仔细审查砌筑的施工方案,确保其与设计文件和相关规范要求相符。
1.1.2 评估施工方案的可行性,包括进度安排、人力资源等。
1.2 材料验收和管理1.2.1 严格按照相关标准对各类砌筑材料进行验收,并留取合格样品备查。
1.2.2 监督材料的储存和保护,确保其质量不受损害。
2. 砌筑过程监理2.1 施工组织和协调2.1.1 监督施工单位按照施工方案和设计文件进行砌筑工程的组织和管理。
2.1.2 协调各参与方的工作,解决施工过程中的问题,确保施工进度和质量。
2.2 施工现场安全监管2.2.1 监督施工单位遵守相关安全规范,确保砌筑工程的施工安全。
2.2.2 定期检查施工现场的安全设施和工具的使用情况,及时纠正不合规的行为。
3. 砌筑质量监理3.1 砌筑工艺和施工质量控制3.1.1 监督施工单位按照设计文件和相关规范要求进行砌筑工艺的施工。
3.1.2 对砌筑质量进行抽查和检测,确保砌筑质量符合相关标准。
3.2 砌筑工程日志和记录3.2.1 定期检查施工单位的日志记录情况,确保施工过程的全面记录。
3.2.2 对施工单位的工艺流程进行审核,发现问题及时进行整改。
4. 砌筑成果验收监理4.1 砌筑工程验收条件4.1.1 对砌筑工程进行全面验收前的准备工作,包括材料清单、施工方案等的准备。
4.1.2 根据验收标准和行业规范进行砌筑工程验收,确保工程质量的合格。
4.2 砌筑工程检查和测试4.2.1 对砌筑工程进行表面观察和尺寸测量等检查,判断其是否符合设计要求。
4.2.2 进行必要的实验室测试和现场试验,确保砌筑工程的质量可靠。
5. 砌筑质量保证和整改监理5.1 砌筑质量保证措施5.1.1 监督施工单位建立砌筑质量保证体系,确保工程施工质量稳定可靠。
5.1.2 指导施工单位制定砌筑质量整改方案,及时纠正存在的问题。
5.2 砌筑质量整改监督5.2.1 跟踪整改措施的执行情况,确保整改措施的有效性和及时性。
砌砖工程监理实施细则
泉三高速房建工程合同段
砌砖工程
监
理
细
则
审核:
编制:
一、编制目的
二、 操作工艺
三、 砌砖工程质量预控工作
1、 认真研究施工图纸,搞清不同楼层、不同部位对砌体标号、砂浆标号的要求,对个部位砌体的配筋、预留洞、预埋木砖的位置,做到心中有数,便于巡视时检查。
2、 审核承包单位的施工技术方案,特别检查其对墙体垂直度、平整度、标高的控制措施,并督促其进行技术交底。
3、 审查承包单位提供的砖样品、出厂证明书、试验报告和砖的外观质量,符合设计和规范要求的才允许其使用。
用于承重结构
基弹砂砌砖砖熟悉施审查施砖进砂浆用水泥、砂、墙体拉结钢筋砂浆砌筑质量预制构件、预埋
构造柱钢
筋安墙体验收
质量预
或对其材质有怀疑时,应进行复试(必试项目为标号)。
4、对砌筑砂浆的原材料及配合比进行控制
(1)、砌筑砂浆的原材料
水泥:
A 、水泥进场时,必须有质量证明书,并应对品种、标号、包装(散装仓号)、出厂日期等进行检查验收。
对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥为一个月)时,应进行复查和试验,并按试验结果使用。
复试项目:抗压强度、抗折强度和安定性,必要时加试凝结时间等(根据需要可采用水泥快速检验法预测28天强度)
B 、如水泥强度低于水泥强度规定的指标,或水泥的四项指标(细度、凝结时间、烧失量和混和材料掺加量)中任何一项不符合国家统一标准规定时,称为不合格产品。
C 、水泥厂应在水泥发出之日起11天内,寄发水泥试验报告,试验报告中应包刮除28天强度以外的各种试验结果,28天强度应在水泥发出日期起32天内补报。
砂:采用中砂,含泥量在M≥5时,不得大于5%,M<时,不得大于10%。
石灰膏:如在现场使用生石灰制作时,熟化时间不得少于7天,如采购成品石膏,应问清熟化时间,不得购买、使用脱水硬化的石灰膏。
监理工程师对进场的石灰(膏),应检验其质量,并督促承包单位采取措施,防止石灰膏干燥、冻结和被污染。
无机塑化剂和有机塑化剂的质量应符
合相应的技术要求。
微沫剂的质量,除应符合相应的技术要求外,应要求承包单位对微沫剂的掺量进行试验。
(2)、砌筑砂浆配合比应由实验室通过试验签发配合比通知单,砂浆强度的配合比应高于设计强度的10%。
(3)、检查承包单位的原材料、水平运输、垂直运输、砂浆搅拌机的准备情况。
5、检查墙体拉结钢筋是否按要求预埋、放置。
四、砌砖工程质量控制要点
1、监理工程师应加强对砌筑砂浆质量的检查
(1)、对拌和的检查
①应督促、检查承包单位根据审定的砂浆配合比进行生产,计量要准确。
塑化材料的掺量对水泥混合砂浆的强度影响很大,计量时一定要特别加以注意。
②督促承包单位使用机械拌和砂浆。
拌和时应注意投料顺序,保证块状的塑化材料能拌开,搅拌时间不得少于1.5min。
掺用微沫剂时,应适当延长。
③检查、测定拌出砂浆的质量。
砂浆的稠度应满足不同种类砌体的具体要求;保水性要好,分层度不宜大于20mm,发现砂浆的和易性差,容易产生沉淀、泌水现象时,应仔细分析原因。
当用高标号水泥和细砂配制低等级砂浆产生离析现象时,应调整配合比,改用低标号水泥的中砂;发现掺入的石灰膏质量差,例如已经干燥、结硬或含有较多灰渣、杂物,以及计量不准、拌制时间过短、存放时间太长等影响砂浆质量的问题时,应
督促承包单位及时解决。
(2)、砂浆试块的制作,往往被承包单位忽略,监理工程师应及时检查、督促。
(3)砂浆在运输过程中,要采取措施防止其离析。
搅出的砂浆应及时使用,水泥砂浆和水泥混合砂浆必须在拌成后,分别在3小时和4小时内使用完毕,如气温超过30℃,相应缩短1小时。
灰槽中的砂浆应及时清理干净,隔日的砂浆不能再使用。
2、检查砌砖的现场准备工作
(1)、检查承包单位测设的墙体平面尺寸和标高,以及皮数杆设立情况。
(2)、检查基底的清理情况,砂浆、杂物等要清除干净。
基底若为垫层或砖砌体,应事先浇水湿润。
(3)、检查摞底情况,特别要核对门口、窗口、等与砖缝的对应情况。
(4)、砖在砌筑前一天就应浇水湿润,砖的含水率控制在10~15%,严禁干砖上墙。
3、砌筑过程中监理工程师应加强巡视
(1)、检查工人砌墙的砌筑形式是否符合规范要求,是否按皮数杆拉线控制砖层水平;内外墙砖应相互咬槎,不允许出现竖向通缝;若留直槎,必须按规定设置拉结钢筋,并应检查拉结钢筋的长度、间距及拉结钢筋部位砂浆的饱满程度。
(2)、检查砌体的水平灰缝厚度及和竖向灰缝的宽度,灰缝一般为10mm,不小于8mm,也不应大于12mm。
砖层水平灰缝砂浆的饱满度
不得低于80%;竖缝内砂浆应饱满(对外墙应达到此要求,否则,雨水渗到墙内壁,将使墙饰面发霉)。
(3)、检查砌体中的预埋件、预留洞以及配筋是否符合设计要求,对埋于砖砌体中的木砖要做好防腐处理。
木砖的数量,应图纸或有关规定设置,一般不超过10皮砖一块,单砖墙或轻质隔墙要用混凝土木砖,否则,门窗框容易松动。
(4)、砖柱横、竖向灰缝的砂浆都必须饱满,每砌完一层砖,都要进行一次竖缝刮浆塞缝工作,以提高砌体强度。
(5)、抗震设防区的砖砌体,应符合相应的构造要求。
(6)、督促承包单位合理组织施工,内外墙要同步砌筑,尽量不留槎,留槎的部位、形式,必须事先报监理工程师批准。
接槎时,接槎处必须清理干净并浇水湿润。
五、构造柱砼浇注同主体结构砼浇注
六、砖工程应注意的质量问题
a)砌浆强度不够:注意不使用过期水泥,计量要准确,保证
搅拌时间,砂浆试块的制作、养护及试压均应符合规定。
b)砖墙开洞:孔洞、埋件应按设计图纸的位置、标高、尺寸
准确预留或埋设,避免事后剔凿开洞,影响质量。
c)拉结筋不合砖行:混凝土墙、柱内预埋拉结筋,经常不能
与砖行灰缝吻合,应预先计算好砖行模数,保证拉结筋与砖行吻
合,不应将拉结筋弯折使用。
d)预埋在墙、柱内的拉结筋任意弯折、切断:墙、柱外露的
拉结筋应注意保护,不得随意弯曲或切断。
e)留槎不符合要求:砌体的转角和交接处,应同时砌筑或砌
成斜槎,不得留直槎。
f)构造柱部位砌筑不符合要求:构造柱砖墙应砌成大马牙槎,
设置好拉结筋从柱角两侧都应先退后进,当齿深120mm时上口
一皮进60mm,再进一皮进120mm,以保证混凝土浇灌上角
密实,构造柱内的落地灰,砖渣杂物清理干净,防止夹渣。
七、砌砖工程质量检验评定标准(略)
八、砌砖工程有关的强制性条文及检测规定:
a)砖砌体时,砖应提前1~2天浇水湿润。
b)砖工程当采用铺浆法砌筑时,铺浆长度不得超过
750mm:施工期间气温超过30℃时,铺浆长度不得超过
500mm。
c)砌体的尺寸和位置的允许偏差,不应超过规定。
d)砌体的转角处和交接处应同时砌筑,严禁无可靠措
施的内外墙分砌施工。
e)砌体接槎时,必须将接槎处的表面清理干净,浇水
湿润,并应填实砂浆,保持灰缝平直。
f)砖砌体应上、下错缝内外搭砌。
砖柱不得采用包心
砌法。
g)砖砌体水平灰缝的砂浆饱满度不得小于80%;不得
出现透明缝,严禁用水冲浆灌缝。
有特殊要求的砌体,灰缝
砂浆的饱满度应符合设计要求。
h)砌体的水平灰缝厚度和竖向灰缝宽度不应小于8mm,也不应大于12mm。
i)在墙上留置临时施工洞口,其侧边离交接处的墙面不应小于500mm。
j)实心砖平拱过梁的灰缝应砌成楔形缝。
灰缝的宽度,在过梁的底面不应小于20mm,拱底应有1%的起拱。
k)砖过梁底部的模板,应在灰缝砂浆强度不低于设计强度的50%时,方可拆除。
l)基础工程不得使用多孔砖。
m)砌筑砌体时,多孔砖的孔洞应垂直于受压面,砌筑前应试摆。
n)不能使用190*190*190非承重粘土空心砖;(大四孔)
o)建筑工程中严禁使用海砂或经海水浸泡过的砂拌制砂浆。
p)用于承重墙体的砌筑砂浆试块、砖或混凝土小型砌块必须按规定实行见证取样。
厦门市路桥咨询监理有限公司三高速公路三明段房建工程SMCJ2合同段。
