外墙仿石砖粘贴质量技术交底记录
- 格式:docx
- 大小:13.35 KB
- 文档页数:2

室外贴面砖施工交底记录室外贴面砖施工交底记录日期:XXXX年XX月XX日地点:XXXX项目参加人员:项目经理:XXX工程部经理:XXX负责人:XXX质检员:XXX施工内容:本次施工是室外贴面砖施工,包括砖搬运、铺贴、压实、验收等工序。
施工要求:1. 砖材选择符合技术标准要求,确保砖质量符合规定标准;2. 砖面应清洁、平整、无裂缝,必要时补充砂浆;3. 砖应按设计方案铺设,每根龙骨之间跨度不超过1.5米;4. 砖面应水平垂直,砖与砖之间拼缝应均匀,两组相邻砖缝要错开1/2砖宽;5. 砖缝应严密,宽度应符合设计要求;6. 铺设完成后,应进行压实,使各个部位之间紧密结合;7. 完工前进行验收,确认放行。
施工步骤:1. 按照设计方案确认铺设方式以及砖型规格等;2. 检查基础排水情况;3. 按要求清理基面,并使用水平仪器检测基面平整度;4. 砖材进场检查验收;5. 砖料搬运及垫脚完成后,按设计方案进行细分形状,确定位置;6. 进行砖的预埋工作,采用砂浆嵌缝;7. 确认砖的铺设情况并加以压实;8. 砖面全部铺设完毕后,按设计图纸找标高码头,处理拼缝等细节问题;9. 完工后交验,验收合格后放行。
安全措施:1. 做好工地安全警示牌的立设工作及安全警告标志牌的放置;2. 工地内禁止未经许可人员进入;3. 使用专业设备进行砖的搬运及铺设作业;4. 工作时避免过度劳累,需定期休息。
以上内容为本次室外贴面砖施工的交底记录,各位施工人员要严格按照这些要求和步骤进行作业。
任何违反规定的行为会导致安全隐患和工程质量问题,个人和整个队伍都要对此保持高度的警惕和责任感。

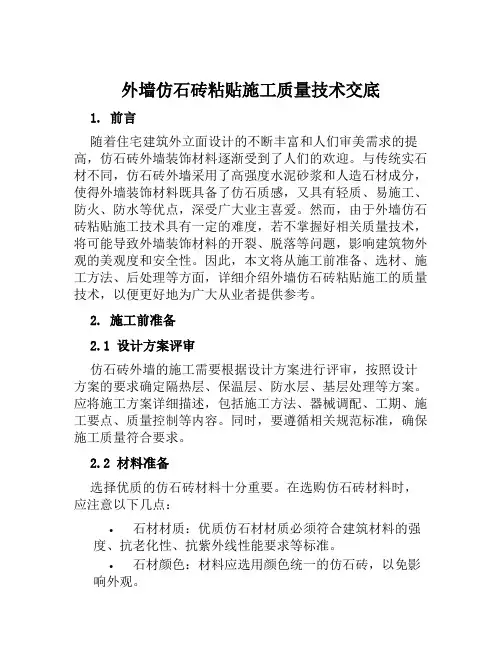

外墙仿石砖粘贴施工质量技术交底1. 前言随着住宅建筑外立面设计的不断丰富和人们审美需求的提高,仿石砖外墙装饰材料逐渐受到了人们的欢迎。
与传统实石材不同,仿石砖外墙采用了高强度水泥砂浆和人造石材成分,使得外墙装饰材料既具备了仿石质感,又具有轻质、易施工、防火、防水等优点,深受广大业主喜爱。
然而,由于外墙仿石砖粘贴施工技术具有一定的难度,若不掌握好相关质量技术,将可能导致外墙装饰材料的开裂、脱落等问题,影响建筑物外观的美观度和安全性。
因此,本文将从施工前准备、选材、施工方法、后处理等方面,详细介绍外墙仿石砖粘贴施工的质量技术,以便更好地为广大从业者提供参考。
2. 施工前准备2.1 设计方案评审仿石砖外墙的施工需要根据设计方案进行评审,按照设计方案的要求确定隔热层、保温层、防水层、基层处理等方案。
应将施工方案详细描述,包括施工方法、器械调配、工期、施工要点、质量控制等内容。
同时,要遵循相关规范标准,确保施工质量符合要求。
2.2 材料准备选择优质的仿石砖材料十分重要。
在选购仿石砖材料时,应注意以下几点:•石材材质:优质仿石材材质必须符合建筑材料的强度、抗老化性、抗紫外线性能要求等标准。
•石材颜色:材料应选用颜色统一的仿石砖,以免影响外观。
•石材尺寸:尺寸应一致,否则将会在施工过程中增加难度。
2.3 施工准备施工前必须对场地进行严密规划和布局,合理设置安全区域、施工通道和堆放区。
在施工前,应进行现场测量,确定砖的尺寸和敷设位置,做好模板的搭建和基础层的处理。
同时,要计算砖的数量并制定合理的物料进场计划,以保证施工不间断。
3. 施工方法3.1 基层处理基层处理是建立仿石砖外墙的重要前提,其效果与施工质量直接相关。
根据设计方案,应对基层进行清洁、修补、处理、打毛和找平等,在墙面完全干燥后涂刷基础涂料。
3.2 砖块处理仿石砖的砖缝处理是关键的环节,良好的处理方法能有效解决开裂、脱落等问题,同时美观度也得到保证。
外墙仿石砖粘贴施工质量技术交底引言外墙仿石砖粘贴施工是一项关键的装饰工程,对于建筑的美观性和耐久性都起着重要作用。
本文档旨在交底外墙仿石砖粘贴的施工质量技术要求,确保工程的质量和安全。
1. 材料准备1.1 仿石砖选材要求•仿石砖应符合国家相关标准,表面质量应符合要求。
•仿石砖颜色和图案应一致,无明显色差和色斑。
1.2 砂浆材料要求•使用水泥砂浆,其品牌和型号应符合设计要求。
•砂浆应与仿石砖颜色相配,以保证施工效果。
•砂浆的配合比应符合相关标准,以确保稳定的粘结强度。
2. 表面处理2.1 墙面处理•确保墙面平整、干燥且无明显凸凹不平。
•检查墙面是否有起灰、空鼓、裂缝等问题,如有应及时修补。
•使用打磨机修整墙面,以确保墙面平整度符合要求。
3. 施工工艺3.1 仿石砖粘贴步骤1.准备工作:–清理墙面尘土,确保干净无杂质。
–在墙面上绘制等距的垂直和水平参考线,以便后续粘贴时对齐。
2.砂浆调配:–按照砂浆粘结剂的要求,准确称量和调配水泥砂浆。
–将水泥砂浆搅拌均匀,确保砂浆具有适当的粘稠度。
3.石砖粘贴:–在墙面上均匀涂抹一层薄薄的水泥砂浆。
–用砂浆刮板在砂浆上刮出水平的痕迹。
–将仿石砖用力压贴在墙面上,确保与参考线对齐。
4.清理和修整:–在粘贴石砖时,及时擦拭掉多余的砂浆。
–使用水平仪检查砖块是否水平,并做出调整。
–在粘贴完成后,使用软刷清理墙面和砖缝,确保表面整洁。
3.2 砂浆养护•仿石砖粘贴后,应做好养护,以确保砂浆的强度和稳定性。
•在砂浆初凝前,避免强风和直接阳光的暴晒。
•在砂浆养护期间,保持墙面湿润,防止过快干燥。
4. 施工质量控制4.1 规范要求•施工图纸和规范要求应明确规定外墙仿石砖的粘贴方式和技术要求。
•施工人员应严格按照规范要求进行施工,确保质量符合标准。
4.2 质量检查项目•砂浆的配合比是否符合要求。
•仿石砖与墙面的粘接牢固性。
•仿石砖之间的接缝是否均匀、平整。
•石砖表面的色差和图案是否一致。
一、交底日期:二、施工单位:三、工程名称及分项工程名称:四、交底内容:1. 作业人员入场要求:- 作业人员入场前必须经过入场安全教育考试,合格后方可上岗作业。
- 所有上岗人员必须了解并遵守本安全技术交底内容。
2. 个人防护用品:- 作业人员进入施工现场必须佩戴合格的安全帽,并系好下额带。
- 作业人员应穿着符合安全要求的服装和鞋子,禁止赤背、穿拖鞋。
- 根据作业需求,正确佩戴防护眼镜、手套等个人防护用品。
3. 现场安全措施:- 施工现场应设置明显的安全警示标志,包括高空作业、易燃易爆物品等。
- 施工现场应保持整洁,不得堆放杂物,以免影响通行和作业安全。
- 高处作业时,必须使用安全带,并确保其系挂牢固。
4. 工具与设备使用:- 使用电动工具时,应确保其绝缘良好,并定期检查。
- 电动工具操作人员应了解其使用方法,并严格遵守操作规程。
- 高处作业时,使用的脚手架、吊篮等设备应经过专业人员检查,确保其安全可靠。
5. 施工操作注意事项:- 外墙砖粘贴前,应对墙面进行处理,确保墙面平整、干净。
- 粘贴外墙砖时,应按照施工规范进行操作,不得随意更改施工工艺。
- 粘贴过程中,如发现外墙砖粘贴不牢固,应及时进行处理,防止坠落。
6. 交叉作业安全:- 在同一垂直作业面内,不得出现交叉作业,如需进行交叉作业,必须采取相应的安全防护措施。
- 上下楼层间传递材料时,应使用专用工具,严禁抛掷。
7. 安全教育培训:- 施工单位应定期对作业人员进行安全教育培训,提高其安全意识和操作技能。
- 作业人员应积极参加安全教育培训,掌握必要的安全知识和技能。
8. 现场急救与疏散:- 施工现场应配备急救箱和必要的急救药品。
- 作业人员应了解急救知识,并掌握基本的急救技能。
- 发生安全事故时,应立即停止作业,并迅速组织人员进行救援。
五、审核人:六、交底人:七、接受交底人:八、注意事项:1. 本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
外墙饰面砖粘贴技术交底一.施工准备:1.作业条件:1.1.本工程三层顶板以下外墙粘贴400*250浅黄色仿石面砖;1.2.外架子提前搭设完毕,其横竖杆及拉杆离开墙面和门窗口角150-200mm;1.3.按砖的尺寸进行选砖,并分三档进行存放;1.4.大面积施工前先放样并做样板,确定施工工艺和操作要点,样板完成后经检查合格后方可按样板大面积施工。
2.材质要求:2.1.水泥:32.5#普通硅酸盐水泥,有出厂证明或复试报告;2.2.砂子:中砂,用前过筛;2.3.面砖:品种,规格(400*250),颜色应均匀,砖表面平整方正,厚度一致,不得有缺楞,掉角,和断裂等缺陷。
面砖的吸水率不得大于10%。
有材质合格证;2.4.界面剂:有出厂合格证和检测报告。
3.工器具:钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、笤帚、砂浆搅拌机、手推车、磅秤、铁锹。
二.质量要求1.保证项目:1.1.饰面砖的品种、颜色、规格、图案必须符合设计要求和符合现行标准规定;1.2.饰面砖粘贴必须牢固,经拉拔试验合格,严禁空鼓,无歪斜、掉角、缺楞和裂缝等缺陷。
2.基本项目:2.1.表面平整,洁净,色泽协调一致;2.2.接缝填嵌密实、平直、宽窄一致,颜色一致,阴阳角处的砖压向正确,非整砖的使用部位适宜;2.3.套割用整砖套割吻合,边缘整齐:墙裙、贴脸等突出墙面的厚度一致。
2.4.流水坡向正确,滴水线顺直。
三.工艺流程基层处理⇒吊垂直、套方、找规矩⇒贴灰饼⇒抹底层砂浆⇒弹线分格⇒排砖⇒浸砖⇒镶贴面砖⇒面砖勾缝与擦缝。
四.操作工艺1.基层处理:首先将凸出的砼剔平,然后用10%的火碱水将砼面上的油污刷掉,随之用净水将碱液冲净晒干,然后用1:1水泥细砂内掺水重20%的界面剂,用扫帚将砂浆甩到基层上,其甩点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘满砼表面上,并有较高的强度为止。
2.吊垂直,套方,找规矩,贴灰饼:在四大角和门窗口边用经纬仪打垂直线找直,绷钢丝吊垂直,然后根据面砖的规格尺寸分层设点,做灰饼。

室外贴面砖施工交底记录交底人:施工班组长施工日期:20XX年XX月XX日施工地点:XX小区XX幢一、施工前准备1.材料准备:贴面砖、瓷砖胶、防水涂料、角铁、腻子。
2.施工前对墙面进行检查,需保证墙面平整、干净,无凸起、凹陷、开裂、松动等情况。
二、施工过程1.涂刷防水涂料。
施工前注意保护好门窗、地面等部位。
防水涂料应均匀刷涂,厚度掌握在0.6mm-1.0mm之间。
2.定位角铁。
在防水涂料干燥后,根据设计图纸确定砖的位置及大小,并用钢钎锤击打固定角铁,确保固定牢固。
3.堆料。
将瓷砖胶按比例倒入清水中搅拌均匀,调制好瓷砖胶。
4.开坑。
用工具切割砖块,开出对应的窗口,将瓷砖胶塞入坑中平整。
5.贴砖。
在坑中挤瓷砖胶,将砖按照设计要求贴入,注意保证砖缝一致。
6.修补。
在砖块贴好后,检查贴砖质量,及时修补砖缝不良的地方。
7.刷腻子。
经过24小时左右的干燥后,刷腻子。
腻子施工应注意厚度均匀,表面平整。
三、施工注意事项1.施工前要认真检查,确保基层墙体平整、牢固,无开裂、渗水等情况。
如发现问题及时处理。
2.施工前要保证现场环境整洁,避免杂物碰撞打击、破损瓷砖。
3.瓷砖胶的调配严格按比例进行,注意搅拌均匀,避免出现垂直分层、水泡等情况。
4.瓷砖胶应均匀地涂在砖背面,避免流淌。
5.贴砖时应严格按照设计要求施工,尺寸、规格应当符合要求。
6.施工过程中如遇雨雪天气,停止施工,等恢复晴天再进行。
7.施工后应立即清理现场,保持环境整洁。
四、安全措施1.做好安全防护措施,施工时穿好安全帽、安全鞋、手套等个人防护用品。
2.梯子的运用要安全可靠,梯子应放在坚硬平整的地面上,并要稳固。
3.吊篮要每天检查电缆,上下行时检查标志牌与安全锁是否完好,避免发生意外。
以上就是室外贴面砖的施工交底记录,经施工班组长和监理工程师共同签字确认。
希望每位工人在施工现场严格按照工艺要求进行施工,严格遵守施工安全规定,确保施工质量和人身安全。

一、交底目的为确保外墙粘砖施工过程中人员安全及工程质量,特制定本安全技术交底。
二、交底内容1. 施工前准备- 施工人员必须经过安全教育培训,了解本工程的安全技术要求,掌握必要的防护措施。
- 施工现场应设置明显的安全警示标志,并定期检查维护。
- 所用材料、设备必须符合国家相关标准和规范要求。
2. 施工工艺及注意事项- 采用外墙粘砖工艺,必须严格按照施工图纸及规范要求进行。
- 施工前应清除墙面上的油污、松动砖块等杂物,确保墙面干净、平整。
- 砌筑时,砖块应提前浸泡,确保砖块吸水率符合要求。
- 砌筑过程中,应使用水平尺、垂直尺等工具,确保砖层水平、垂直。
3. 安全防护措施- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全通道,防止人员误入危险区域。
- 高处作业时,必须使用安全带,并确保安全带挂点牢固可靠。
- 施工机械操作人员必须经过培训,取得相应操作资格证书。
- 施工现场应配备必要的消防器材,并定期检查维护。
4. 应急处理- 发生安全事故时,应立即停止施工,并迅速组织人员抢救伤员。
- 及时上报事故情况,配合相关部门进行调查处理。
- 采取有效措施,防止事故扩大。
三、施工人员培训1. 施工人员必须参加安全技术培训,了解本工程的安全技术要求。
2. 施工人员应熟悉个人防护用品的使用方法,并确保正确佩戴。
3. 施工人员应掌握高处作业、机械操作等安全技能。
四、监督检查1. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
2. 监理单位应加强对施工过程的监督检查,确保施工安全。
3. 施工人员应自觉遵守安全规定,发现安全隐患及时报告。
五、注意事项1. 施工过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
2. 施工现场应保持整洁,防止杂物掉落伤人。
3. 施工人员应保持良好的工作状态,不得酒后作业。
六、本交底自发布之日起实施,如有未尽事宜,另行通知。
七、附件1. 施工安全技术交底记录表2. 施工现场安全防护设施布置图3. 个人防护用品清单八、负责人(此处填写负责人姓名及联系方式)九、日期(此处填写日期)。

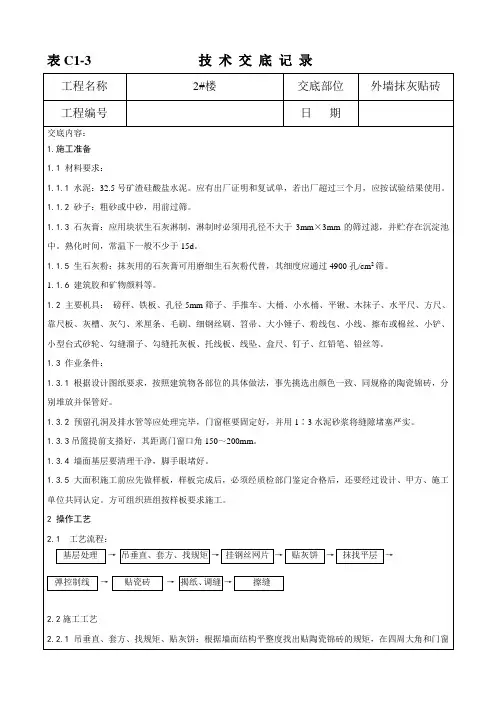

外墙面砖粘贴质量技术交底记录质量技术交底记录施工单位:福建省建筑工程有限公司建设工程名称: 交底日期:年月日单位工程名称:号楼记录人:交底人: 接受交底班组:交底内容:外墙面砖粘贴交底1、镶贴面砖的基层,一般都是抹1:3的水泥砂浆一层,厚度15mm左右,并要求将表面用木抹子搓毛,墙面抹灰必须平整、方正、垂直。
2、脚手架眼、管洞、管槽等应填充堵严。
个别凸凹和缺棱掉角部分要先刷一遍1:4的107胶水溶液,然后用1:3水泥砂浆补平,每次修补厚度10MM以内为宜。
门窗框塞缝应作为一道工序专人负责,先用1:2或1:3水泥砂浆将缝塞严,达到一定强度后,再抹基层,打底2~3d后开始贴砖。
3、粘贴之前必须对面砖进行挑选,首先将色泽不同的砖分别堆放,挑出翘曲变形、裂纹、面层缺釉、有杂质、边沿不整齐及其它有明显缺陷的砖,对于矩形的砖,分别进行长、宽两次检查,分大、中、小三种类产品,并分类堆放保存待用。
在粘贴面砖时,将同一尺寸者用于同一墙面。
以保证接缝均匀一致。
4、面砖在粘贴之前,要先浸入水中湿润2~3h左右,捞出后立放阴干,表干内湿,或把水揩去,擦洗干净,正面和背面均不得有油。
5、必须进行预排,以保证接缝均匀;应根据墙面的宽度、高度和设计要求,弹出面砖定位的立缝线和水平缝线。
6、在粘贴之前,要先把基层表面清扫干净,铲除墙面及阴角等处的余浆、毛刺,然后洒水润湿墙面,也可在施工的前一天将基层墙面浇水,要浇匀、湿透、表面无水;刮抹粘结灰浆用抹子直接把107胶水泥素浆刮抹到基层上,厚度控制在4~6mm。
双手持砖上墙粘贴,并用橡胶锤或拳头振击,待面砖接缝处溢出灰浆,至表面平整为止。
7、镶贴顺序为:先安放垫尺板(此垫尺板的高度应与面砖的高度相同),此垫尺板必须用水平尺找正,先铺好墙面两端的阴角瓷片,然后依据两端阴角瓷片拉线粘贴中间瓷片,如此逐皮逐层往上粘贴。
在水泥素浆终凝之前将垫尺板取出。
8、墙面镶贴完毕之后,在粘结水泥素浆终凝之前,必须适时地把接缝处流出灰浆用锯末、棉纱等物揩擦干净,以防灰浆硬结后难以清除。
一、工程名称及编号工程名称:_______工程编号:_______二、施工人员及负责人施工人员:_______施工负责人:_______三、施工时间施工日期:_______预计完工日期:_______四、施工地点施工地点:_______五、安全技术交底内容1. 施工前的安全检查(1)检查施工区域是否有障碍物,如电线、水管等,确保施工环境安全。
(2)检查施工工具、设备是否完好,如电动切割机、升降机等,确保设备安全可靠。
(3)检查施工材料是否符合要求,如外墙砖、粘结剂等,确保材料质量。
2. 施工过程中的安全注意事项(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工过程中,注意防止高空坠落,施工人员应正确使用安全带,确保安全。
(3)施工人员上下楼梯时,必须扶好扶手,严禁攀爬栏杆。
(4)施工过程中,注意保持施工现场整洁,防止滑倒、绊倒事故发生。
(5)施工人员操作电动切割机、升降机等设备时,必须按照操作规程进行,确保设备安全运行。
3. 施工过程中的安全操作(1)施工人员在进行外墙砖铺贴前,应熟悉施工图纸,了解施工要求。
(2)施工人员应正确使用施工工具,如铲刀、凿子等,确保操作规范。
(3)施工过程中,注意防止水泥砂浆溅入眼睛,如不慎溅入,应立即用清水冲洗。
(4)施工过程中,注意保持外墙砖表面平整,避免出现空鼓、开裂等问题。
(5)施工完成后,对施工现场进行清理,确保无安全隐患。
4. 应急预案(1)如遇施工人员受伤,应立即停止施工,及时进行救治,并拨打急救电话。
(2)如遇设备故障,应立即停止使用,防止事故扩大,并及时联系维修人员。
(3)如遇自然灾害等突发事件,应立即组织人员撤离现场,确保人员安全。
六、施工人员培训施工人员必须参加安全技术培训,了解本工程的安全技术交底内容,掌握安全操作规程,提高安全意识。
七、交底记录施工负责人:_______施工人员:_______交底日期:_______八、注意事项1. 施工过程中,施工人员必须严格遵守安全技术交底内容,确保施工安全。
技术交底记录工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程外墙瓷砖粘贴接收人签字交底内容:一、工艺流程施工准备→验收→基层处理→验收→放线、吊垂直、套方、找规矩、贴灰饼→验收→打底灰、抹找平层→验收→分线、弹线、排砖→验收→饰面砖粘贴→饰面砖勾缝→验收→表面清理、养护→验收二、施工准备1、粘贴方案确定:粘贴前,应将施工图与效果图仔细分析领会,清楚外墙各部位应粘贴的颜色,并编制好分色粘贴图。
2、样板粘贴:按照分色粘贴图对每种颜色饰面砖进行样板粘贴,并对样板砖进行拉拔检测,样板需请规建局、建设、设计、监理单位进行验收确认。
3、材料准备:水泥采用32.5级普通硅酸盐水泥,砂采用中砂,界面剂、胶粘剂、防水剂、砂浆外加剂应采用品牌专用产品,饰面砖采用合格品牌产品,所有材料均有质量合格证明文件,并按规范进行取样复检,所有材料均应规范储存。
4、工序准备:涉及外墙施工作业前的各项工序均已验收合格,包括外墙砌筑、构造柱浇筑等。
突出墙面的造型以及预埋件已经处理完毕;外墙施工脚手架安装完毕,经验收符合使用要求和安全规定;高层建筑防雷接地验收完毕。
三、基层处理基层清理:将基层表面灰尘、油污、杂物清理扫干净,必要时可用水冲洗。
四、放线、吊垂直、套方、找规矩、贴灰饼1、放线、吊垂直:在建筑物大角、门窗口边、柱垛处用经纬仪打垂直线,并将其作为竖向控制线;每两版必需进行弹线,确保粘贴顺直、平整。
2、套方、找规矩、贴灰饼:以墙面修补抹灰最少为原则,灰饼间距不宜超过2米,灰饼尺寸为50mm×50mm,阴阳角要顺直,阴阳角处要双面找直,同时要注意找好女儿墙顶、窗台、凸窗板、雨棚等饰面的流水坡度和滴水线。
五、分线、弹线、排砖1、分线、弹线:外墙面砖粘贴时每面除弹纵横线外,每条纵线宜挂铅垂线,铅线略高于面砖1mm。
2、排砖:①阳角、窗口、大墙面、柱垛等主要部位都要排整砖,非整砖要放在阴角或不明显处,且不宜小于1/2整砖。

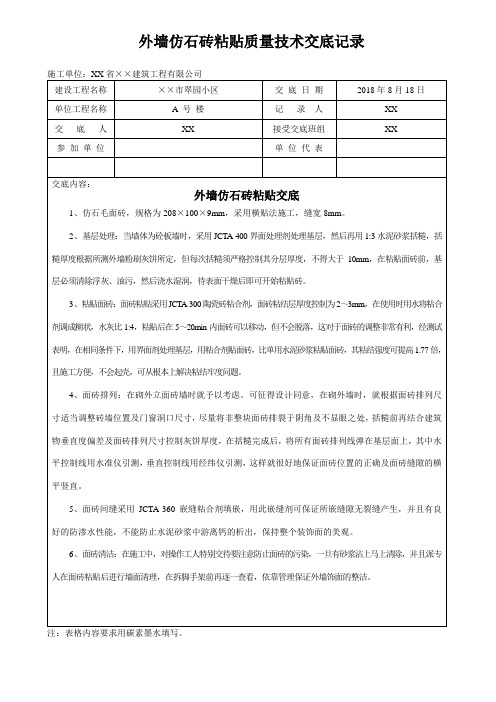

外墙仿石砖铺贴技术交底时间:地点:现场办公室交底人:被交底人:一.工程概况及注意要点:本工程外墙采用涂料及局部外墙仿石砖装饰,本交底针对外墙仿石砖、踏步砖铺贴过程中的质量及安全注意点。
注意要点:1、凡铺贴两层仿石砖的,如女儿墙上口或围墙压顶等,分两次施工完成,首先需将下一层铺贴完毕(铺贴前弹统一水平线),第二层铺贴前,将上口根据下一层仿石砖厚度进行找平,再铺贴上层砖,上层砖压住下一层(下层砖露出宽度为100)。
2、铺贴前必须先进行尺寸丈量,遇到不足600的小砖,采用中间留大砖(600宽),两端平均留小砖,但小砖尺寸必须大于300以上。
二、施工技术措施外墙采用深灰色仿石砖。
深灰色仿石砖一般线条为横向铺贴,勒脚为竖向,间距600mm,缝宽10mm。
(铺贴部位及尺寸详见节点图及平面布置图)A. 施工工艺流程排砖→弹线→贴标准点→浇水湿润→石材专用粘结剂→贴仿石砖→拍实压平→水泥浆擦缝擦净→验收。
B. 施工操作要点1、仿石砖镶贴前应进行仿石砖的挑选、预排,选出规格、色泽一致的仿石砖,剔除存在色差及缺棱掉角的仿石砖。
2、根据设计图纸尺寸立面设计要求进行排砖分格,并绘制大样图,一般要求中间为整砖,两端尺寸大于等于半砖。
3、施工前基层应清理干净,对于砼面应先斩毛,然后刷专用界面剂,用1:3水泥砂浆刮糙,分二遍施工,刮糙时就进行拉毛。
4、根据大样图在墙面上按仿石砖实际尺寸弹线分格,应分别弹出水平线和垂直线。
5、为确保仿石砖粘结牢固,仿石砖要预先清理干净,去除灰尘、浮灰。
6、铺贴时亦要先湿润底层,根据已弹好的线开始从上往下逐层粘贴,括粘贴剂的厚度要均匀。
7、粘贴后及时将挤出的浆液,轻轻敲击,使其与墙面粘结牢固。
8、仿石砖镶贴必须牢固,无歪斜、掉角和裂缝等缺陷。
9、贴完一个流水段后,派专人进行水泥砂浆的勾缝工作,待整个墙面嵌缝材料硬化后,根据情况,用棉纱或砂纸擦净,然后用清水冲洗干净。
10、仿石砖接缝应嵌填密实、平整,无空鼓部位,平直,宽窄均匀,颜色一致。
