人防验收注意事项

  • 格式:docx
  • 大小:15.98 KB
  • 文档页数:1

下载文档原格式

  / 3
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人防验收注意事项

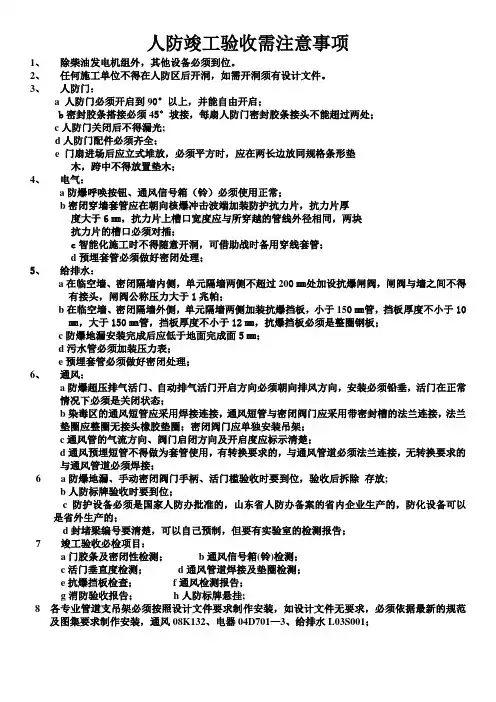

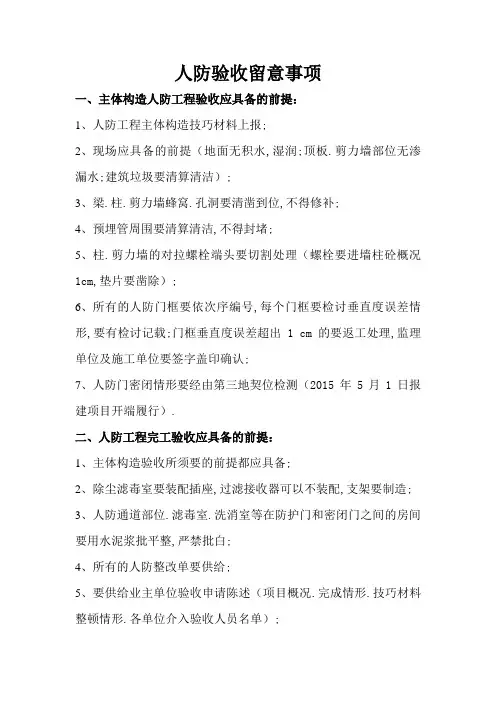

主体结构人防工程验收应具备的条件:

人防工程主体结构技术资料上报;

现场应具备的条件(地面无积水,干燥;顶板、剪力墙部位无渗漏水;建筑垃圾要清理干净);梁、柱、剪力墙蜂窝、孔洞要清凿到位,不得修补;

预埋管四周要清理干净,不得封堵;

柱、剪力墙的对拉螺栓端头要切割处理(螺栓要进墙柱砼表面1cm,垫片要凿除);

所有的人防门框要依顺序编号,每个门框要检查垂直度偏差情况,要有检查记录;门框垂直度偏差超出1 cm的要返工处理,监理单位及施工单位要签字盖章确认;

人防门密闭情况要经过第三方单位检测(2015年5月1日报建项目开始执行)。

人防工程竣工验收应具备的条件:

主体结构验收所需要的条件都应具备;

除尘滤毒室要安装插座,过滤吸收器可以不安装,支架要制作;

人防通道部位、滤毒室、洗消室等在防护门和密闭门之间的房间要用水泥浆批平整,严禁批白;

所有的人防整改单要提供;

要提供业主单位验收申请报告(项目概况、完成情况、技术资料整理情况、各单位参加验收人员名单);

人防门及人防地漏要由厂家提供防伪标志码,要提供人防数据采集表;

开工前要提供人防工程专项施工组织设计;

参加工程施工的项目部管理人员(备案人员)在人员变更后要及时到人防监督站重新备案;要提供人防工程平台转换方案(由业主提供、设计单位参与制定);

人防和非人防区预埋管部位管道四周要和预埋套管有空隙,四周固定,穿墙管道要进行防锈、防腐处理,在进行人防预验收前不得封堵;

人防区域的灯具要下挂安装,不得吸顶安装,允许设置明管;

人防防护门门槛不得覆盖,要外露,两边清理干净;

临战封堵防护门四周不得被砼覆盖,要全部外露;

人防区内穿墙部位要使用电缆,严禁使用电线;

人防门扇开启区域不得有消防管、配电箱阻挡;

验收流程:先提供技术资料报人防监督站审查,然后人防监督站组织施工、监理、建设单位进行预验收,最后由建设单位组织人防工程专项验收(设计、建设、勘察单位项目负责人、总监、人防专业监理、施工单位项目经理、技术负责人、五大员、各人防分包施工单位人员要到位)

附人防工程主体结构及竣工验收资料清单。
