浇注料施工的技术要求
- 格式:docx
- 大小:9.17 KB
- 文档页数:3
浇筑方案中的施工工序与要求一、施工前准备工作在进行混凝土浇筑之前,必须进行充分的施工前准备工作。
这包括对施工区域进行清理和平整,确保周围环境的安全和整洁。
同时,要检查浇筑模板的结构和尺寸是否符合要求,并进行必要的修补和调整。
二、混凝土浇筑2.1 配料和搅拌将水泥、砂子、骨料等原料按照一定比例进行配料,并通过搅拌设备进行充分搅拌,确保混凝土的均匀性和稳定性。
搅拌时间应适当延长,以提高混凝土的强度和耐久性。
2.2 浇注方式混凝土的浇注方式有多种,如振捣浇注、泵送浇注、自流平浇注等。
选择合适的浇注方式,需根据具体情况来决定。
无论采用哪种方式,都要确保混凝土的浇注均匀、连续,以避免出现空洞和裂缝。
2.3 浇注速度和厚度在进行混凝土浇筑时,要控制浇注速度和每次浇注的厚度。
过快的浇注速度和过大的浇注厚度会导致混凝土内部空洞较多,影响结构的稳定性。
因此,应根据混凝土的流动性和结构的要求来合理控制浇注速度和厚度。
三、浇筑后处理3.1 养护工期混凝土浇筑后,必须进行充分的养护工作,以确保混凝土的强度和耐久性。
根据混凝土的种类和厚度,养护时间一般为7-14天。
在养护期间,要对混凝土进行保湿、覆盖防止日晒和外界环境的影响。
3.2 温度控制在浇筑后的养护过程中,要特别注意温度控制。
高温会导致混凝土过早硬化和开裂,而低温则会影响混凝土的强度发展。
因此,在养护期间要控制好施工区域的温度,避免温度过高或过低。
3.3 检测和验收浇筑后,应进行混凝土的强度和密实度检测,以确保其满足设计和施工要求。
检测结果需落实到施工记录中,并及时进行修正和调整。
在完成混凝土浇筑之后,还需进行验收工作,如检查混凝土的外观质量、表面平整度等。
总结:混凝土浇筑是建筑施工中非常重要的一项工作。
在进行浇筑之前,需要进行充分的施工前准备工作,确保施工区域的干净整洁,模板的结构尺寸合理。
在浇筑过程中,要注意配料和搅拌的均匀性,选择合适的浇注方式,控制浇注速度和厚度。

循环流化床浇注料施工标准标题:循环流化床浇注料施工标准简介:本文将介绍循环流化床浇注料的施工标准,包括施工流程、材料要求、操作规范等,以确保施工质量和安全。
正文:循环流化床是一种常见的工业设备,其浇注料的施工质量直接关系到设备的运行效果和寿命。
为了确保循环流化床浇注料施工的质量和安全,制定了以下标准。
一、施工流程1.准备工作:检查施工设备、材料是否符合要求,清理施工现场,确保施工区域清洁。
2.配料准备:根据设计要求,准确称量水泥、骨料、粉煤灰等原材料,并进行充分搅拌。
3.浇注准备:根据设计要求,设置浇注点和浇注顺序,并进行相应的防护措施,确保浇注过程安全。
4.施工操作:根据浇注顺序,将预先调配好的浇注料均匀地倒入浇注点,注意控制浇注速度和浇注厚度。
5.后期处理:浇注结束后,对施工现场进行清理,清除浇注料的残留物,保持施工区域整洁。
二、材料要求1.水泥:应选用符合国家标准的水泥,保证其品质稳定,强度符合设计要求。
2.骨料:应选用合适的骨料,具有良好的粒径分布和稳定的物理性能。
3.粉煤灰:应选用质量良好的粉煤灰,具有适当的细度和活性,提高浇注料的耐磨性和耐腐蚀性。
三、操作规范1.施工人员应熟悉循环流化床浇注料的施工要求和操作规程,并具备相关的安全知识。
2.施工现场应设置警示标志,确保施工过程中的安全。
3.施工过程中需要保持与设计单位的沟通,及时解决出现的问题,确保施工质量。
4.施工结束后,应进行验收,确认浇注料的质量是否符合设计要求,并做好相关记录。
本文简要介绍了循环流化床浇注料施工的标准,包括施工流程、材料要求和操作规范。
遵守这些标准可以确保循环流化床的施工质量和安全性。
希望本文对循环流化床浇注料施工的相关人员有所帮助。

浇注料施工技术要求一、引言浇注料施工技术是现代建筑施工中常用的一种施工方法之一。
浇注料作为一种常用的建筑材料,广泛应用于混凝土结构、地基处理等工程中。
为了确保浇注料的施工质量和工程的安全性,需要制定相应的技术要求。
本文将介绍浇注料施工技术要求的主要内容,包括材料要求、设备要求和施工工艺要求等。
二、材料要求1. 浇注料的原材料应符合国家标准的相关规定。
例如,水泥应符合GB175和JC/T 847的要求,粉煤灰应符合GB/T 1596的要求,石英砂应符合GB/T 14684的要求等。
2. 不同种类的浇注料,其配比应根据不同的工程要求进行设计。
在设计配比时要考虑浇注料的流动性、抗裂性和强度等指标,以确保浇注料的性能符合工程要求。
3. 浇注料的搅拌应使用专用混凝土搅拌设备。
搅拌设备应定期维护,以确保其工作状态正常。
搅拌时间和搅拌速度应根据具体浇注料的要求进行调整。
三、设备要求1. 浇注料施工所需的设备应符合国家标准的相关规定,同时应具备相应的防护措施,以确保施工过程的安全性。
2. 所有设备在使用前应进行检查,确保其运行正常。
如搅拌机、输送泵等设备需要检查润滑油和液压油的供给,防止因油品不足引起设备故障。
3. 施工现场应配备消防设备,并设置相应的消防通道和逃生通道,以防火灾发生时及时应急。
四、施工工艺要求1. 施工前,应根据工程要求进行测量和标准杆校准,确保施工精度符合要求。
2. 浇注料施工应按照设计方案进行,严格按照施工工艺要求和施工工序进行操作。
3. 浇注料的浇筑宜采取连续施工的方式进行,以保证施工质量的一致性。
浇筑过程中,应注意控制浇注料的流动性,避免出现堆积和流失等现象。
4. 浇注料的养护时间和养护方法应根据具体浇注料的要求进行确定。
常见的养护方法包括喷水养护、湿布养护等,养护时间一般为7-14天。
五、施工安全要求1. 在施工现场应设置明显的安全警示标识,指导工人正确使用设备,预防事故的发生。
2. 工人在施工过程中应戴好安全帽、安全鞋等个人防护用品,确保自身安全。
淄博宇能窑炉科技有限公司------------------------------------------------------------------------------------------------------------------------------- 浇注料施工的具体要求一.浇注料施工之前的检查:(1)检查待浇注部位的表面及其清洁情况,要求施工表面必须清洁。
(2)检查施工机具的完好情况,搅拌、振捣工具等必须有完好的备件。
(3)检查锚固件的形状、尺寸、布置及焊接质量,金属锚固件必须做好膨胀补偿处理(涂上沥青或其他措施)。
(4)检查周围耐火砖衬及隔热层预防浇注料失水的防范措施。
(5)检查浇注料的包装和出厂日期,并进行预试验检查是否失效。
(6)检查施工用水,水质必须达到饮用水的标准。
凡是上述几项检查不合格时应处理合格后方可施工,过期失效的浇注料不得使用,浇注料施工中要确保不停机不停电,不得间断施工。
二.施工时的注意事项:(1)模板:浇注料施工用模板可用钢板或硬木版(五合板)制成,模板要有足够强度,刚性好,不走形,不移位,不漏浆,刚模板要涂脱模剂,木模板要涂防水剂,重复使用的模板要先清洗,再涂漆方可使用。
点检孔和清扫孔要用木头作出规则的模壳。
支撑木魔板的金属拉筋每平方米应多于4根(防止强烈传热)且拉筋应以锚固件为基础焊接(也就是模板的拉筋应焊接在锚固件上)。
(2)水灰比:搅拌浇注料时的加水量要严格按照说明书控制,不得超过限量,在保证施工性能的前提下,加水量宜少不宜多。
(3)搅拌:浇注料的搅拌时间应不少于5分钟(以说明书的要求为准),操作时要用强制式搅拌机。
搅拌时宜先干混搅拌,再加入80%用量的水搅拌,然后视其干湿程度,徐徐加入剩余的水继续搅拌,直到获得适宜的工作程度为止。
搅拌不同的浇注料要将搅拌机清洗干净。
(4)浇注料的使用:浇注料必须整桶整袋地使用,搅拌好的浇注料一般必须在30分钟内用完,在高温干燥的作业环境中还要适量缩短这一时间,已经初凝甚至结块的浇注料不得倒入模框内,也不得再加水后搅拌使用。
耐火浇注料是筑炉工程中用量较大、适用范围广泛的一种不定形耐火材料。
它的施工由三个环节组成,即拌合、浇筑、养护,下面给大家分享具体的方案以及要求:一、拌合:必须采用强制式搅拌机或砂浆搅拌机拌料,不可用人工拌料。
设备和工具:强制式或砂浆搅拌机、水桶、磅秤、振动棒、工具锹、手推车等。
拌合步骤:先往搅拌机中加入大袋料,然后加入小袋料,干拌1-2分钟后,方可出料供浇注使用。
含水量的判断方法:为判断搅拌料的水分含量是否合适,可采用一种简便的“手捏成团”方法进行测试:如果球团变形从手缝中流出,则表示含水量过多:如果球团开裂、散落,则表示含水量太少。
拌合用水量:以该批产品使用说明书上给出的用水量为标准,严格掌握用水量,并准确计量。
二、浇筑施工检查:浇注料施工前必须检查锚固件是否焊牢,500℃以上部位要采用耐热抓钉。
锚固件表面应涂以0.5-1mm厚的油漆或用塑料带包裹,以缓冲受热后的膨胀力,并将模具内杂物清除。
浇筑时间控制:新拌合好的浇注料应迅速进行浇注,一般应在20分钟内浇注完毕。
浇注:将拌合好的浇注料倒入模具内,并及时插入振动棒振捣,振捣要均匀,待浇注料表面翻浆呈流动状态时在移动振动棒,移动速度为1-2米/分钟。
拔出振动棒时速度要慢。
浇筑后现场温度要求控制:浇注完毕后未凝结之前,现场温度必须保持在5℃以上(5-30℃),现场温度低于5℃,必须采取相应的升温保护措施,否则会造成缓凝,导致产品性能下降。
三、养护工具:聚乙烯塑料薄膜,草袋等。
环境温度要求与控制:浇注体的养护温度在15-35℃之间为宜,超出此温度区间,应采取相应的升温或降温措施,否则会造成产品使用性能下降。
养护:浇注料硬化后,需立即用聚乙烯塑料薄膜覆盖住施工体表面,上面再加盖湿草袋,以防止水分蒸发,促使水泥活化。
硬化后,一天内禁止敲打、震动,根据硬化情况,一般硬化24-30小时后可以拆模。
拆模后,据需养护2天,养护时继续加盖聚乙烯塑料薄膜和湿草袋。
氧化3天后,揭去聚乙烯塑料薄膜和湿草袋。
浇注料详细施工方法浇注料是一种常用于建筑工程中的材料,常用于地面、墙壁和楼梯等结构的施工。
它具有优良的耐久性和强度,可以为建筑物提供坚固的基础和结构支撑。
本文将详细介绍浇注料的施工方法,帮助读者了解并正确使用浇注料。
1. 准备工作在开始浇注料之前,必须进行一系列的准备工作。
首先,需要清理施工区域的表面,确保其干净、平整、无油污和杂物。
同时,检查施工区域是否有裂缝或损坏,如果有,需要进行修补工作。
此外,还要确保有足够的材料和设备供施工使用,以及确保工作人员具备相关的安全知识和技能。
2. 材料配制浇注料的配制是施工的关键步骤之一。
通常情况下,浇注料由水泥、骨料、混凝土掺合料和水等多种原料按照一定比例混合而成。
在配制过程中,应根据施工要求和具体情况,准确计量各种原料,并将其均匀混合,以确保浇注料的质量和性能。
3. 施工技巧在浇注料的施工过程中,需要掌握一些技巧,以确保施工质量和效率。
首先,应根据工程要求和设计要求,采取适当的施工方式和工具,如使用抹平机、振动器等设备,以确保浇注料能够均匀地覆盖在目标表面上。
其次,在施工过程中需要控制好浇注料的流动性和粘度,避免出现浇注不均匀或漏浆等情况。
同时,还要注意施工进度和环境条件,如温度、湿度等对施工的影响,及时调整施工计划和工艺措施。
4. 施工细节在实际的浇注料施工中,还需要注意一些细节问题,以确保施工的质量和安全。
首先,要控制好浇注料的厚度,避免过度浇注或不足浇注,影响结构的稳定性。
其次,要及时处理施工过程中出现的问题,如冒浆、渗水等情况,及时采取相应的措施进行修正。
此外,在施工结束后,应及时对施工区域进行清理和整理,以确保施工现场的整洁和安全。
5. 后续维护浇注料施工完成后,还需要进行一定的后续维护工作。
首先,要保持施工区域的干燥和通风,避免水分滞留和积聚,影响材料的性能和耐久性。
其次,要定期检查和维护施工区域,及时修补和处理出现的损坏和问题,以延长浇注料的使用寿命。

1.搅拌耐火浇注料的用水应采用洁净水。
2.浇注用的模板应有足够的刚度和强度,支模尺寸应准确,并应防止在施工过程中变形。
模板接缝应严密,不漏浆。
对模板应采取防粘措施。
与浇注料接触的隔热砌体的表面,应采取防水措施。
3.浇注料应采用强制式搅拌机搅拌。
搅拌时间及液体加入量应按施工说明执行。
变更用料牌号时,搅拌机、料斗、称量容器等均应冲洗干净。
4.搅拌好的耐火浇注料,应在30min内浇注完成,或根据施工说明要求在规定的时间内浇注完。
已初凝的浇注料不得使用。
5.整体浇注耐火内衬膨胀缝的设置,应按设计规定。
若无规定时,每米长的内衬膨胀缝的平均数值,可采用下列数据:黏土耐火浇注料为4~6mm;高铝水泥耐火浇注料为6~8mm;磷酸盐耐火浇注料为6~8mm;水玻璃耐火浇注料为4~6mm硅酸盐水泥耐火浇注料为5~8mm。
6.耐火浇注料的浇注,应连续进行。
在前层浇注料初凝前,应将次层浇注料浇注完毕;间歇超过初凝时间,应按施工缝要求进行处理。
施工缝宜留在同一排锚固砖的中心线上。
7.耐火浇注料在施工后,应按设计规定的方法养护。
养护期间,不得受外力及振动。
8.拆模。
不承重模板,应在浇注料强度能保证其表面及棱角不因折模而受损坏或变形时,才可拆模。
承重模板应在浇注料达到设计强度70%之后,才可拆模。
热硬性浇注料应烘烤到指定温度之后,才可折模。
9.浇注衬体表面不应有剥落、裂缝、孔洞等缺陷。
可允许有轻微的网状裂纹。
10.耐火浇注料的预制件,不宜在露天堆放。
露天堆放时,应采取防雨防潮措施。
如需购买以上产品,可致电咨询巩义恩众耐材专业为您报价。
巩义市恩众耐材科技有限公司是冶金用耐火材料专业生产厂家,主要产品有铁水预处理脱硫喷枪、镁碳砖、整体炉盖及预制件等功能材料,钢包浇注料、铁包浇注料、自流料、火泥等不定形耐火浇注料。
我公司可为用户设计养护时间和烘炉升温曲线,派技术人员到现场服务。
需要了解的朋友可以免费留言或者电话咨询。
浇注料详细施工方法引言:浇注料是一种常见的施工材料,广泛应用于建筑、道路、桥梁等工程中。
它具有优良的流动性和粘结性能,能够填充各种形状的空间,并能够与周围的结构紧密连接。
本文将详细介绍浇注料的施工方法,以帮助读者更好地理解并掌握浇注料的使用技巧。
一、施工前的准备工作1. 确定浇注料种类:根据具体工程要求和使用环境选择适当的浇注料种类,例如水泥浆、混凝土等。
2. 准备材料和设备:根据工程规模确定所需的浇注料数量,并准备好所需的原材料,如水泥、砂子、骨料等。
此外,还需要准备好浇注料所需的施工工具和设备,如搅拌机、隔离膜、模具等。
3. 建立现场保护措施:确保施工现场的安全,设置警示标志并采取必要的防护措施,如安设挡板、围栏等。
二、浇注料的搅拌与配制1. 混合材料:按照浇注料的配比要求,将所需的原材料按比例混合在搅拌机中。
要确保混合均匀,避免产生团聚现象。
通常情况下,先将干料搅拌均匀后再慢慢加入水进行湿拌。
2. 控制水灰比:在配制浇注料时,要注意控制水灰比,以保证浇注料的流动性和强度。
过多的水会导致浇注料流动性较差,过少的水则会影响浇注料的粘结性能。
3. 浇注料的掺加物:根据具体要求,可以考虑加入一些掺加物来改善浇注料的性能,如减水剂、增强剂等。
在使用掺加物时,要按照规定使用剂量,避免过量使用造成不良影响。
三、浇筑浇注料1. 清洁和预处理:在浇筑之前,要对待浇注的表面进行清洁和预处理。
清除杂物、泥土和灰尘,确保浇注面干净、平滑。
2. 安装模板和隔离膜:根据设计要求和浇注料的使用位置,安装好相应的模板和隔离膜。
确保模板与浇注面之间有一定的间隙,以便浇注料充分填充。
3. 控制浇筑速度:在浇注过程中,要控制浇注速度,避免一次性浇注过多,导致浇注料流动性不良或产生空隙。
4. 压实和震动:在将浇注料倒入模板后,用锤子或振动器将浇注料进行压实和震动,以排除空气和提高浇注料的密实性。
5. 平整和养护:在浇注料仍然湿润的情况下,用平板进行修整和抹平,确保浇注面平整。
窑炉浇注料施工技术方案
浇注料施工:
1.锚固件焊接:按照图纸尺寸进行施工放线,扒钉等锚固件方向符合图纸要求,焊接牢固,经检查合格后方可进行硅酸钙板粘贴施工。
2.硅酸钙板粘贴:按照施工图纸要求规格,采用机加工与手工加工结合进行硅酸钙板粘贴,硅酸钙板紧贴壳体,硅酸钙板之间缝隙≤1. 5mm粘结剂粘贴密封,并采用镀锌铅丝绑扎(成米字型),表面涂刷防水剂厚度,按照图纸要求厚度涂刷施工,扒钉表面涂刷Imm厚沥青漆。
3.模板的制作安装:模板制作安装要有足够强度,不走形,不移位,不漏浆,几何尺寸满足图纸要求,施工面要涂刷废机油方便拆模,重复使用的模板要及时清理、修整。
4.严格控制浇注料加水量,加水量不得超出材料说明书最高限量,在保证流动性的前提下,加水量易少不易多,已初凝甚至结块的浇注料不得倒入模框中,也不得加水搅拌再用。
5.浇注料搅拌:搅拌机搅拌要均匀,干料搅拌约3~5分钟后,加入适量干净水搅拌约5~10分钟,搅拌好的浇注料必须在30分内用完,超过时间禁止使用,加入模板内的浇注料应立即用振动棒分层振实,每层高度应≤0. 3m,振动棒插入间距以0. 20m为宜,出浆为标准,应振捣密实,不得出现孔洞,但允许少量的细小蜂窝和局部不明显麻面。
6.大面积浇注时,要分块浇注施工,膨胀缝按照设计图纸要求留设,不得遗漏,且应留设在锚固件中间位置。
7.浇注料表面干燥后,应立即将其暴露在露天部位的浇注料盖严,高温天气初凝后应定期洒水养护,保持其表面湿润;浇注料终凝后可拆除模板继续洒水养护,承重模须待强度达到70%以后再拆除。
耐火浇注料施工方案一、材料选择1.耐火浇注料的主要材料是耐火骨料和耐火粘结剂。
骨料应选择颗粒均匀、粒度适中、耐火度高的物料,如高铝骨料、硅酸盐骨料等。
而粘结剂一般选择耐火胶泥或者耐火水泥,确保浇注料的粘结性和耐火性。
2.辅助材料包括充填材料、稳定剂和增塑剂等。
充填材料用于填充骨料间的空隙,提高浇注料的密实性。
稳定剂和增塑剂用于调整浇注料的流动性和可塑性,以便于施工操作。
二、施工工艺1.浇注料准备:按照施工方案准备好需要的材料,并进行相应的配比。
将骨料、粘结剂和辅助材料按照一定比例混合均匀,形成预制浇注料。
2.浇注料搅拌:将预制浇注料置于搅拌桶中,采用机械搅拌的方式搅拌,确保浇注料的均匀性和流动性。
3.浇注料输送:将搅拌好的浇注料通过输送设备输送至施工现场。
输送方式可以选择泵送、车运或人工搬运等。
4.浇注料的施工操作:在施工现场,根据设计要求和施工图纸进行浇注料的施工。
首先,清理施工表面,确保表面干净、平整。
然后,将浇注料均匀地倒在表面,使用专用工具进行压实和整平。
5.浇注料的养护:浇注料施工完成后,应进行养护。
养护期间,可以采取保温、保湿和防风等措施,提高浇注料的强度和耐火性能。
三、施工步骤1.施工准备:在施工前,需要彻底清理施工现场,确保施工表面干净、平整,同时准备好需要的工具和设备。
2.施工模板的安装:根据设计要求,安装好施工模板,确保浇注料能够按照设计要求形成所需的结构。
3.浇注料的配制:按照前文介绍的材料选择和配比要求,将耐火骨料、耐火粘结剂和辅助材料混合均匀,形成预制浇注料。
4.浇注料的搅拌:将预制浇注料放入搅拌桶中,通过机械搅拌的方式搅拌均匀,确保浇注料的均匀性和流动性。
5.浇注料的输送:将搅拌好的浇注料通过输送设备输送至施工现场,并将其均匀地倒在施工表面上。
6.浇注料的压实和整平:使用专用工具,将浇注料压实和整平,确保施工表面平整、紧密。
7.浇注料的养护:在施工完成后,进行适当的养护措施,如保温、保湿和防风等。

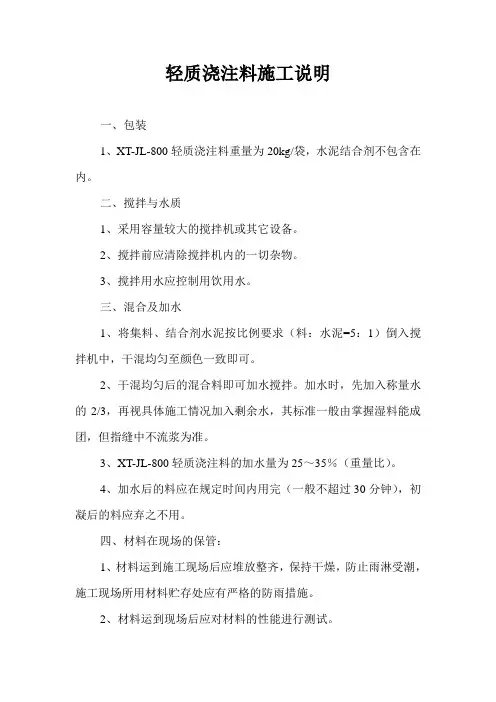

轻质浇注料施工说明
一、包装
1、XT-JL-800轻质浇注料重量为20kg/袋,水泥结合剂不包含在内。
二、搅拌与水质
1、采用容量较大的搅拌机或其它设备。
2、搅拌前应清除搅拌机内的一切杂物。
3、搅拌用水应控制用饮用水。
三、混合及加水
1、将集料、结合剂水泥按比例要求(料:水泥=5:1)倒入搅拌机中,干混均匀至颜色一致即可。
2、干混均匀后的混合料即可加水搅拌。
加水时,先加入称量水的2/3,再视具体施工情况加入剩余水,其标准一般由掌握湿料能成团,但指缝中不流浆为准。
3、XT-JL-800轻质浇注料的加水量为25~35%(重量比)。
4、加水后的料应在规定时间内用完(一般不超过30分钟),初凝后的料应弃之不用。
四、材料在现场的保管:
1、材料运到施工现场后应堆放整齐,保持干燥,防止雨淋受潮,施工现场所用材料贮存处应有严格的防雨措施。
2、材料运到现场后应对材料的性能进行测试。
五、施工:采用立模捣打和手工涂抹法进行,施工环境温度5-35℃左右。
六、养护和烘烤:
1、当物件施工好后,自然养护2-3天。
2、烘烤
下面提供烘烤曲线,供参考:
常温~150℃ 5℃/h 恒温24h
150℃~350℃ 10℃/h 恒温26h
350℃~550℃ 15℃/h 恒温16h
550℃~150℃ 25℃/h 恒温12h
150℃~常温自然冷却
泰兴市新特耐火材料有限责任公司
技术部。
耐火浇注料施工方案及技术要求随着全国水泥熟料生产线的不断增加,对耐火浇注料的施工及使用要求越来越高。
为更好的使用耐火浇注料,降低浇注料的消耗,锦诚公司结合多年对浇注料的施工及对浇注料的研究,总结、摸索出了一套浇注料施工方案,现按施工流程分别予以简述。
一、施工方案:1(浇注料应存放在有顶盖的库房内,不得淋雨、受潮,保质期为五个月。
2(浇注料施工前,应检查锚固钉是否焊牢。
锚固钉材质1Gr18Ni9Ti,窑口和喷煤管等高温区为0Gr25Ni20 。
锚固钉采用“Y”型或“V”型,直径为8~16mm,锚固钉布置成梅花状,锚固钉间距为180~200mm(通常根据衬里厚度确定)。
锚固钉下端应做成L型,长度不小于25mm,锚固钉在焊接时要求两侧满焊,焊接牢固。
3(锚固钉表面以及埋在浇注料内的金属构件应涂以沥青漆,头部应套塑料帽,以缓冲受热后的膨胀应力。
4(在施工浇注料时膨胀缝留设应严格按照规范控制,按照膨胀缝系数规定。
在与浇注料接触的砖面用油毡纸或岩棉留设膨胀缝。
5(支模施工时所用的模板应做防水处理。
模板表面应光滑,为防止粘模,模板安装前应将其表面用适量机油均匀涂擦,以不流淌为宜。
模板接缝处应对齐封严,以防止衬里出现阶梯和漏浆。
6(施工场地要求清洁,不得有泥沙、石灰、硅酸盐水泥等其他杂物混入浇注料中,并要求与浇注料接触的所有工具和设备不得粘有上述物质。
7(在施工时,应采用强制搅拌机搅料,不可采用人工铁锹搅拌。
严禁不同牌号的浇注料混合使用。
8(使用时将整袋内的物料(包括大袋骨料和小袋粉料)全部倒入搅拌机内,不能有剩留,也不能取出部分使用。
9(适宜的施工环境温度为10度~30度。
夏季施工时,严禁将浇注料置于露天爆晒,应放在阴凉处,施工部位应作遮阳处理,拌合水温不高于20度;冬季施工时,当环境温度低于5度时,应采用温水(40度~60度)搅拌,施工后,采取适当的保温措施,保持环境温度在5度以上,并且脱模时间不少于48H。
耐磨浇注料的施工方法耐磨浇注料是一种在工业领域广泛应用的材料,具有良好的耐磨性能和耐腐蚀性能。
它主要用于保护设备和结构的表面,提高其使用寿命和性能。
在实际施工过程中,正确的施工方法对于确保耐磨浇注料的质量和性能至关重要。
本文将介绍耐磨浇注料的施工方法,包括准备工作、材料搅拌、施工工艺和施工要点。
一、准备工作在进行耐磨浇注料的施工之前,需要进行一系列的准备工作。
首先,要对施工现场进行清理,清除杂物和灰尘,保持施工区域的清洁。
其次,要进行基础处理,包括清除旧的涂层、修补混凝土缺陷和打磨表面。
最后,需要检查施工设备和工具的完好性,确保其正常运转。
二、材料搅拌在进行耐磨浇注料的施工之前,需要将材料进行搅拌,以确保其均匀性和质量。
首先,将磨料和粘结剂按一定的比例加入搅拌机中。
然后,启动搅拌机,将材料搅拌均匀,直至达到要求的浇注性能。
在搅拌的过程中,需要注意控制搅拌时间和搅拌速度,以避免材料的团聚和气泡产生。
三、施工工艺耐磨浇注料的施工分为预涂和浇筑两个阶段。
1. 预涂阶段:首先,在预涂的区域上涂刷一层底涂材料,以增强底层的附着力。
然后,将搅拌好的耐磨浇注料均匀地涂抹在预涂区域上,并使用刮刀或抹刀进行平整。
在涂抹过程中,需要注意保持厚度的一致性,并及时处理材料表面的浮色和气泡。
2. 浇筑阶段:将搅拌好的耐磨浇注料倒入要浇筑的区域,使用振动器进行振实,以提高材料的密实性。
同时,要注意控制浇筑速度和厚度,以避免材料的坍塌和开裂。
在浇筑完毕后,需要用刮刀或抹刀对表面进行整平,确保表面的光滑度和平整度。
四、施工要点在进行耐磨浇注料的施工过程中,需要注意以下要点:1. 施工温度:根据材料的要求,选择适当的施工温度。
过高或过低的温度都会影响材料的流动性和固化速度。
2. 涂抹厚度:根据设计要求和现场条件,控制涂抹厚度。
过薄会影响耐磨性能,过厚会增加材料的成本。
3. 施工环境:尽量选择在无风、无雨的天气进行施工,避免外界因素对施工质量的影响。
浇注料施工方案
一、前言
浇注料施工是建筑工程中的重要环节,合理的施工方案对工程质量和进度具有至关重要的影响。
本文将从施工准备、浇注材料、施工工艺、质量控制等方面,介绍一种较为完善的浇注料施工方案。
二、施工准备
1. 材料准备
在施工前,需要准备好所需的材料,包括水泥、砂子、骨料等,确保材料的质量符合相关标准要求。
2. 设备准备
在施工现场需要准备好所需的施工设备,如搅拌机、输送设备等,保证施工过程中设备的正常运转。
三、浇注材料
1. 水泥
选用普通硅酸盐水泥,按照设计要求控制水泥的用量,保证浇注体具有足够的强度。
2. 砂子
砂子要求细度合适,含泥量低,保证浇注料的流动性和均匀性。
3. 骨料
选用合适的骨料,尺寸均匀、无掺杂物,保证浇注体的力学性能。
四、施工工艺
1. 施工环境
施工现场要求干净整洁,避免杂物混入浇注料中,影响施工质量。
2. 浇注方法
采用连续浇注方法,保证浇注体连续性和均匀性,避免产生冷缝等缺陷。
3. 搅拌时间
搅拌时间应根据材料性质和工艺要求确定,保证浇注料的均匀性和充实性。
五、质量控制
1. 强度检测
对浇注体进行强度检测,确保浇注料达到设计要求的强度标准。
2. 外观检查
外观检查浇注体表面平整度和光滑度,保证施工质量。
3. 整体验收
经过施工完成后,及时进行整体验收,确保浇注体满足工程设计要求。
结语
浇注料施工是一项非常重要的工程环节,合理的施工方案能够提高工程质量和进度,希望本文介绍的浇注料施工方案对大家有所帮助。

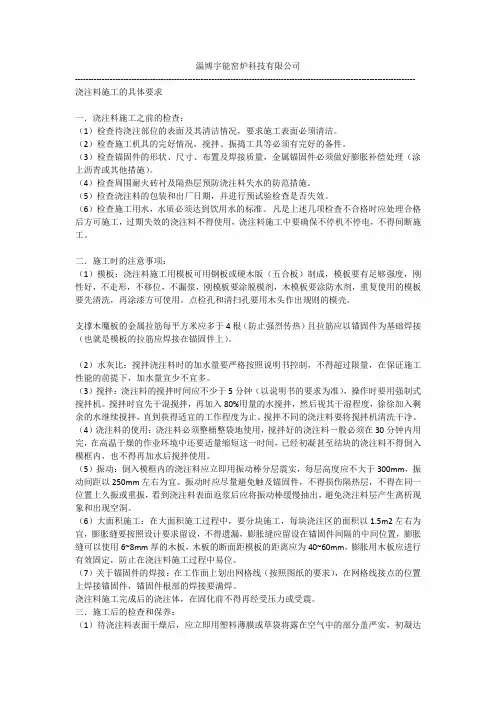

浇注料施工的技术要求一.浇注料施工前的检查:(1)检查待浇注设备的表面及其清洁状况,要求施工表面必需清洁。
(2)检查施工机具的完好状况,搅拌、振捣工具等必需有完好的备件。
(3)检查锚固件的形态、尺寸、布置及焊接质量,金属锚固件必需做好膨胀补偿处理(涂上沥青或其他措施)。
(4)检查四周耐火砖衬及隔热层预防浇注料失水的防范措施。
(5)检查浇注料的包装和出厂日期,并进行预试验检查是否失效。
(6)检查施工用水,水质必需达到饮用水的标准。
凡是上述项目检查不合格时应处理合格后方可施工,过期失效的浇注料不得运用,浇注料施工中要确保不停电并不得中断施工。
二.施工时的留意事项:(1)模板:浇注料施工用模板可用钢板或硬木版(五合板)制成,模板要有足够强度,刚性好,不走形,不移位,不漏浆,刚模板要涂脱模剂,木模板要涂防水剂,重复运用的模板要先清洗,再涂漆方可运用。
点检孔和清扫孔要用木头作出规则的模壳。
支撑木魔板的金属拉筋每平方米应多于4根(防止猛烈传热)且拉筋应以锚固件为基础焊接(也就是模板的拉筋应焊接在锚固件上)。
(2)水灰比:搅拌浇注料时的加水量要严格依据说明书限制,不得超过限量,在保证施工性能的前提下,加水量宜少不宜多。
(3)搅拌:浇注料的搅拌时间应不少于5分钟(以说明书的要求为准),操作时要用强制式搅拌机。
搅拌时宜先干混搅拌,再加入80%用量的水搅拌,然后视其干湿程度,缓缓加入剩余的水接着搅拌,直到获得适宜的工作程度为止。
搅拌不同的浇注料要将搅拌机清洗干净。
(4)浇注料的运用:浇注料必需整桶整袋地运用,搅拌好的浇注料一般必需在30分钟内用完,在高温干燥的作业环境中还要适量缩短这一时间,已经初凝甚至结块的浇注料不得倒入模框内,也不得再加水后搅拌运用。
(5)振动:倒入模框内的浇注料应立刻用振动棒分层震实,每层高度应不大于300mm,振动间距以250mm左右为宜。
振动时应尽量避开触及锚固件,不得损伤隔热层,不得在同一位置上久振或重振,看到浇注料表面返浆后应将振动棒缓慢抽出,避开浇注料层产生离析现象和出现空洞。
耐火浇注料施工技术要求
1. 搅拌那可是个关键步骤呀!就像做饭一样,得把各种材料均匀地搅和在一起,才能做出美味的菜肴。
比如搅拌耐火浇注料的时候,要是不均匀,那可就容易出问题啦!所以一定要认真搅拌哦。
2. 支模可不能马虎呢!这就好比给房子搭建框架,要牢固、要合适。
你想想,要是模子支得不好,浇注料还能成型得好吗?像我们做一个大工程,支模可得精心。
3. 浇注的时候要大胆细心呀!就好像给蛋糕裱花,要稳稳地来。
别一下子倒太多或太少,要恰到好处才行呀,不然怎么能有好的效果呢?
4. 振捣也很重要呀,这就像是给面包揉面,得让浇注料更密实。
你看要是振捣不到位,那质量能有保证吗?可别小看了这个环节!
5. 养护可不能偷懒哦!这就跟照顾小孩子一样,得精心呵护。
要给它合适的温度和湿度,不然它怎么能茁壮成长呢,对吧?
6. 拆模的时候也要小心翼翼呀!好不容易做好的东西,可别在最后关头出岔子。
就好比开礼物,太粗鲁可不行,得温柔点呀!
我的观点结论就是:只有严格按照这些技术要求去做,才能确保耐火浇注料施工的质量和效果呀!。
1、浇注料施工前严格进行如下检查:A、检查待浇注设备的外形及工作面情况;B、检查施工机具的完好情况,振捣工具等必须有完好备用件;C、检查锚固件型式、尺寸、布置及焊接质量,金属锚固件必须作好膨胀补偿处理;D、检查周围耐火砖衬及隔热层的预防浇注料失水措施;E、检查浇注料的包装和出厂日期;F、检查施工用水,其水质必须达到饮用水的质量。
G.熟悉耐火材料的性能及所使用的部位。
(1)凡上述项目检查不合格时应处理后方可施工,过其失效的材料不得使用,受潮的材料要慎用,浇注施工中要确保不停电,不中断施工。
(2)浇注料施工用模板采用钢模板(部分采用木模板)。
重复使用的模板要先清理,再涂漆方可使用。
木模板要刷防水漆(机油)。
(3)浇注料的加水量严格按使用说明书控制,不得超过限量,在保证施工质量的前提下,加水量宜少不宜多。
(4)浇注料搅拌时间应先干搅3分钟,操作时应使用强制式搅拌机。
搅拌时先干混,搅拌均匀后再加入80%用量的水搅拌,然后视其干湿程度,徐徐加入剩余的水继续搅拌,直到获得适宜的工作稠度为止。
(5)浇注料必须整桶、整袋地使用。
搅拌好的浇注料一般必须在30分钟内用完。
在高温干燥的作业环境中还要适量缩短这一时间。
(6)倒入模框内的浇注料必须立即用振动棒分层震实。
震动时尽量避免触及锚固件,不得在同位置上久震和重震。
看到浇注料表面返浆后将振动棒缓缓抽出,避免浇注料层产生离析和出现空洞。
(7)大面积浇注时,要分块施工,每块浇注区面积以1.2-1.5m2左右为宜,膨胀缝纵向以3mm的三合板留设,留设不得遗漏。
膨胀缝应留设在锚固件间隔的中间位置,横向膨胀缝留设为10mm,留设时应用耐火纤维棉。
(8)浇注料初凝后,承重模板须待强度达到70%以后方可拆除。
(9)模板拆除后应及时对浇注体进行检查。
发现蜂窝、剥落和空洞质量问题要及时处理和修补。
2、加水量加水量必须严格控制,尽量少的加水,使用量达到最低限量,能搅拌均匀,浇注方便就够了。
浇注料施工的技术要求
浇注料施工前的检查:
(1)检查待浇注设备的表面及其清洁情况,要求施工表面必须清洁。
(2)检查施工机具的完好情况,搅拌、振捣工具等必须有完好的备件。
(3)检查锚固件的形状、尺寸、布置及焊接质量,金属锚固件必须做好膨胀补偿处理(涂上沥青或其他措施)。
(4)检查周围耐火砖衬及隔热层预防浇注料失水的防范措施。
(5)检查浇注料的包装和出厂日期,并进行预试验检查是否失效。
(6)检查施工用水,水质必须达到饮用水的标准。
凡是上述项目检查不合格时应处理合格后方可施工,过期失效的浇注料不得使用,浇注料施工中要确保不停电并不得中断施工。
施工时的注意事项:
(1)模板:浇注料施工用模板可用钢板或硬木版(五合板)制成,模板要有足够强度,刚性好,不走形,不移位,不漏浆,刚模板要涂脱模剂,木模板
要涂防水剂,重复使用的模板要先清洗,再涂漆方可使用。
点检孔和清扫
孔要用木头作出规则的模壳。
支撑木魔板的金属拉筋每平方米应多于 4
根(防止强烈传热)且拉筋应以锚固件为基础焊接(也就是模板的拉筋应
焊接在锚固件上)。
(2)水灰比:搅拌浇注料时的加水量要严格按照说明书控制,不得超过限量,在保证施工性能的前提下,加水量宜少不宜多。
(3)搅拌:浇注料的搅拌时间应不少于 5 分钟(以说明书的要求为准),操作时要用强制式搅拌机。
搅拌时宜先干混搅拌,再加入80%用量的水搅拌,然后视其干湿程度,徐徐加入剩余的水继续搅拌,直到获得适
宜的工作程度为止。
搅拌不同的浇注料要将搅拌机清洗干净。
(4)浇注料的使用:浇注料必须整桶整袋地使用,搅拌好的浇注料一般必须在
30 分钟内用完,在高温干燥的作业环境中还要适量缩短这一时间,已经
初凝甚至结块的浇注料不得倒入模框内,也不得再加水后搅拌使用。
(5)振动:倒入模框内的浇注料应立即用振动棒分层震实,每层高度应不大于300mm,振动间距以250mm左右为宜。
振动时应尽量避免触及
锚固件,不得损伤隔热层,不得在同一位置上久振或重振,看到浇注料表
面返浆后应将振动棒缓慢抽出,避免浇注料层产生离析现象和出现空洞。
(6)大面积施工:在大面积施工过程中,要分块施工,每块浇注区的面积以 1.5m2左右为宜, 膨胀缝要按照设计要求留设, 不得遗漏, 膨胀缝应
留设在锚固件间隔的中间位置,膨胀缝可以使用6~8mm厚的木板,木板的
断面距模板的距离应为40~60m m,膨胀用木板应进行有效固定,防止在
浇注料施工过程中易位。
(7)关于锚固件的焊接:在工作面上划出网格线(按照图纸的要求),在网格线接点的位置上焊接锚固件,锚固件根部的焊接要满焊。
浇注料施工完成后的浇注体,在凝固前不得再经受压力或受震。
三.施工后的保养检查:(1)待浇注料表面干燥后,应立即用塑料薄膜或草袋将露在空气中的部分盖严实,初凝达到后要定期洒水养护,保持其表面湿润,养护时间至少两天,第一天内要勤洒水。
浇注料终凝后方可拆除模板继续洒水养护,但承重模板必须待强度达到70%以后方可拆模。
2)模板拆除后要及时对浇注体进行检查,发现蜂窝、剥落和空洞等质量问题要及时处理与修补,问题严重时要将缺陷部位凿去,露出锚固件,再用相同质量的捣固料填满捣实,继续养护,严禁用水泥灰浆抹平来掩盖问题。
四.冬天、雨天及署天施工注意事项:
1.冬天是指环境气温在+5C ~-5 C时施工,气温低于-5 C时,只有在采取了
可靠的防寒措施后才能施工。
2.冬天施工时必须采用冬季施工技术措施,要做好对工作环境的封闭、
挡风、加热和保暖工作,确保砌筑后衬里的温度在+5C以上。
3.冬天施工浇注料时,干料应存放在取暖间内,施工时用温水(25 度左
右)搅拌,防止使用温度较高的水,以避免浇注料急速凝结,拌合料温
度保持在10C以上。
不易另加化学促凝剂或防冻剂。
4.冬天在炉内施工时,应先将隔热层砌好,以提高耐火层的防冻能力。
施工
后,砌体应用塑料布覆盖,再用干草帘盖严。
对新砌的窑,其保温时间不
得少于10天,严禁已砌好的砌体暴露在寒冷的大气中。
5.雨天施工时应转入室内作业。
所有材料、运输工具、工作场地和砌体都要
防雨。
为竣工建筑物要盖顶,塞洞和堵漏。
已完工的炉子上部孔口要封
闭。
已完工的地面预制件要垫高加盖,严禁浸泡在水中。
6.当环境气温>30C时,可视为署天施工。
暑天施工时,水温、料温均应控
制在30 以下,烈日曝晒下的物料使用前应先冷却降温。
7.暑天施工浇注料时应尽量安排在白天或傍晚进行。
浇注后应及时用草帘覆
盖,应勤洒水降温,而且不得使水流到耐火砖上。
五. 浇注料施工的检查和验收:
1. 浇注料施工过程中,每20m2工程量要留设试块一组,以便检查其强度
等主要性能。
