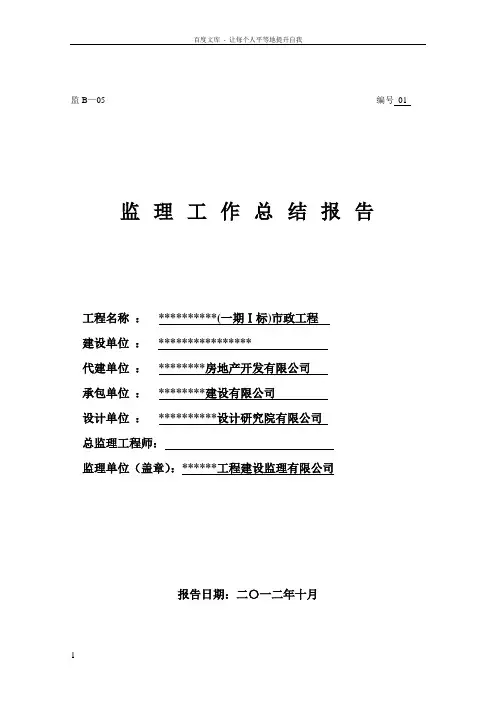

监B—05 编号01 监理工作总结报告工程名称:**********(一期Ⅰ标)市政工程建设单位:****************代建单位:********房地产开发有限公司承包单位:********建设有限公司设计单位:**********设计研究院有限公司总监理工程师:监理单位(盖章):******工程建设监理有限公司报告日期:二〇一二年十月内容提要一、工程概况二、施工概况及对承包商评价意见三、工程质量控制情况及评价意见四、监理概况和结论*******(一期Ⅰ标)市政工程监理工作总结报告一、工程概况工程地点:**建设单位:**代建单位:**设计单位:**质监单位:**监理单位:**施工单位:**本工程于2012年10月3日开工,经过施工单位近7个月的施工,于2013年5月22日完工。
二、施工概况及对承包商评价意见(一)、对承包商评价1、施工队伍本工程由浙江广宏建设有限公司承包,承担本小区的道路、室外排水等工程的施工。
该施工单位具备相应资质,并签定施工承包合同。
2、施工机械设备承包商进场的主要设备有:挖掘机、混凝土搅拌机、切割机、运载车辆、铣缝设备等施工机械设备。
上述进场设备的机械性能,使用效果及完好率尚好,施工中未发生较大机械故障。
3、材料供应保障由于施工单位对该项目较重视,施工现场配有专职材料员,材料供应基本上按进度计划到场,用于工程上的材料使用前经过业主和监理认可。
4、对承包商评价意见在本市政工程全过程施工中,承包商能够把工程质量放在首位,能够按规范和设计要求进行施工。
对业主现场代表和监理提出的问题均能虚心接受。
(二)、施工概况1、室外道路工程小区的道路工程主要有9M和12M宽的主入口道路和7M、、4M宽的内部环形道路及宅间小路组成,其中:主入口道路和内部环形道路为沥青路面,其他为彩色荷兰砖铺装路面,室外停车位采用塑料草坪格,净菜超市前为广场砖铺装路面。
①、沥青路面自下而上为30CM厚塘渣层压实;20CM厚水泥稳定层;8CM 沥青碎石(热拌)联接层;4CM细粒式沥青砼。
市政监理工作总结市政监理工作总结精选4篇(一)市政监理工作总结经过一年的市政监理工作,我深感市政工作的重要性和责任感。
在这一年里,我秉持着严谨的态度,认真履行职责,不断提升自己的专业才能和管理程度。
下面,我将对这一年的工作进展总结,总结如下:一、工作内容市政监理工作是一个复杂而庞大的工作体系,包括对市政工程施工过程中的合规性和质量进展监视和检查,以确保施工的平安、高质量和高效率。
在过去一年中,我主要从以下几个方面进展了工作:1. 监视管理:我严格按照规定的监理责任,监视施工方的合规操作和质量控制,及时发现并解决问题,确保工程按照设计要求和标准进展施工。
2. 技术管理:我加强了对施工技术的理解和学习,通过参加培训班和研讨会,不断提升自己的技术素质,从而更好地指导施工过程中的技术工作。
3. 质量控制:我严格遵守质量控制标准,对施工过程中的质量问题进展检查和评估,并及时提出整改意见,确保工程的质量到达预期要求。
4. 平安管理:我始终把工人的平安放在首位,做到平安消费和施工管理的互相促进,通过定期检查和培训,确保施工过程中的平安事故率降到最低。
5. 合同管理:我严格执行监理合同,维护建立单位和施工方的合法权益,协调解决合同纠纷,确保工程按照合同约定进展施工。
二、工作亮点在这一年的市政监理工作中,我注重不断提升自己的专业才能和管理程度,获得了一些成绩,主要表达在以下几个方面:1. 严谨的工作态度:我始终保持谦虚、踏实的工作态度,用心做好每一项工作,严格按照工作程序进展工作,不放过任何一个细节。
2. 强大的技术支持:我积极参加相关培训和学习,深化理解市政工程的技术要求和施工标准,进步了自己的技术才能,为工作提供了强有力的支持。
3. 全面的管理才能:我注重培养自己的管理才能,不断学习和掌握管理知识和技巧,进步了管理程度,有效地组织和指导了施工过程中的各项工作。
4. 协调解决问题:我重视与建立单位和施工方的沟通,及时解决施工过程中的问题和纠纷,确保施工进度和质量的顺利推进。
2024年市政道路工程监理工作总结样本一、工作背景和目标:2024年,作为市政道路工程监理部门的一名工作人员,我按照上级安排,全面认识和贯彻党的十九大精神和省、市委、市政府的工作部署,认真履行监理职责,加强对市政道路工程的监管和管理,为建设美丽的城市做出应有的贡献。
二、工作内容和方法:1. 抓好质量监督,严格执行施工图设计和规范要求,组织开展质量检验和验收工作。
2. 加强进度管理,制定详细的工程进度计划,定期组织施工单位开展工程进度检查,及时发现并解决施工中的问题。
3. 加强安全管理,确保施工现场符合安全标准和规范要求,组织开展安全检查和培训,提高工人的安全意识。
4. 加强合同管理,确保施工单位按照合同要求进行工程施工,严格把控工程质量和进度。
5. 加强与相关部门的协调沟通,及时解决工程中的问题和矛盾,确保工程顺利进行。
三、工作成果和亮点:1. 完成了各类市政道路工程的监督检验和验收工作,确保了工程质量符合设计要求。
2. 工程进度控制良好,各项工程按计划完成,如期交付使用。
3. 施工现场安全风险得到有效控制,未发生严重事故和安全事故。
4. 与施工单位建立了良好的工作关系,互相沟通协调的效果良好。
5. 积极参与了相关技术交流和培训活动,提高了自身的专业技能和知识水平。
四、存在的问题和不足:1. 在某些工程中,施工单位存在工期拖延和质量问题,监理部门未能及时发现和解决。
2. 某些施工单位对安全管理重视不够,监理部门对安全问题的监管存在盲区。
3. 监理部门在与施工单位的沟通和协调中,存在一定的困难,需要进一步加强沟通技巧和工作方法。
4. 某些工程的设计和施工方案不够合理,需要与设计单位和施工单位加强合作。
五、改进措施:1. 加强对施工单位的监管,完善监理工作流程,确保施工单位按合同要求进行工程施工。
2. 加强对工程质量和进度的检查和监控,及时发现和解决问题。
3. 加强对施工现场的安全管理,建立健全安全管理制度,加强培训和教育。
2024年市政道路工程监理工作总结一、工作回顾和任务完成情况2024年是城市道路建设的关键一年,为了更好地推进市政道路工程建设,我作为市政道路工程监理工作团队的一员,经过一年的努力工作,取得了以下任务完成情况:1. 实施方案审查:对市政道路工程的建设方案进行审查及意见反馈,确保方案符合相关标准和规范。
在2024年,共审查了50个市政道路工程的建设方案,提出了56条修改意见,所有方案均已得到及时修改并重新提交。
2. 施工图审查:对施工单位提交的市政道路工程施工图纸进行审查,确保施工图纸符合设计要求,并针对项目实际情况提出了可行性建议。
2024年,共审查了80个市政道路工程的施工图纸,提出了120条修改意见,所有施工图纸均已按要求进行了修改。
3. 工程质量监督:对市政道路工程的施工过程进行全程监督,确保工地秩序井然,施工质量达到设计要求。
2024年共有60个市政道路工程进入施工阶段,我积极参与了其中40个项目的监督工作,包括现场检查、验收及隐患整改等,确保施工进度和质量。
4. 资料整理和归档:对市政道路工程的相关资料进行整理和归档工作,确保施工过程的记录完整和完善。
2024年,充分利用电子化信息管理系统,对所有市政道路工程的施工资料进行了分类整理和归档,确保所有文档、图纸和报告等资料的安全可靠。
二、工作中的亮点和创新1. 引入先进技术:2024年,在市政道路工程监理工作中,我们积极引入先进的监控技术和装备,如无人机、智能摄像头等,利用人工智能技术进行施工过程的排查和分析,提高了监理工作的效率和准确性。
2. 加强与相关单位的协作:在工作中,我们积极与设计单位、施工单位、监理单位等相关单位进行沟通和协作,及时交流工作进展和问题解决,确保市政道路工程的顺利进行。
3. 打造团队协作机制:在监理团队中,我们注重团队协作和学习能力的培养,定期组织团队建设活动和培训,提高团队的工作效率和团队精神。
三、工作中的不足和改进方向1. 工作效率有待提高:尽管我们在2024年取得了一定的工作成绩,但在工作过程中还存在一些效率不高的情况,例如审查和整理资料的速度较慢等,需要进一步改进。
2024年市政道路工程监理工作总结范文一、引言市政道路工程是城市建设的重要组成部分,为了保证工程质量和进度,监理工作起着举足轻重的作用。
本文对2024年市政道路工程的监理工作进行总结,并提出改进措施,以期为后续工作提供参考。
二、工作概况2024年,我作为市政道路工程的监理人员,共计参与了10个市政道路工程项目的监理工作。
这些项目覆盖了道路修建、改扩建、维护等方面,涉及路面、排水、交通标志等多个工作内容。
三、工作成果1. 工程质量控制我积极参与施工过程中的质量验收工作,指导施工单位进行细致的施工记录和质量检查,对存在的问题进行及时整改。
通过这些措施,有效地保障了工程的质量,未出现质量事故。
2. 工程进度管理我按照工程计划安排,及时与施工单位进行沟通和协调,确保施工进度不延误。
对于进度滞后的问题,我积极寻找解决办法,推动施工单位加快进度。
最终,所有项目按时完成,未出现工期延误问题。
3. 施工安全监管我重视施工现场安全,定期进行安全检查,及时发现隐患并指导施工单位进行整改。
同时,在施工过程中,注重工人的安全教育和培训,提高了施工人员的安全意识。
通过这些举措,施工现场未发生任何安全事故。
四、存在的问题1. 施工单位配合度不高:部分施工单位对监理人员的要求和指导态度不积极,导致工作进展缓慢。
2. 施工单位管理混乱:部分施工单位管理不规范,存在施工问题和质量隐患。
3. 缺乏技术支持:由于某些项目的技术要求较高,我在一定程度上缺乏相关技术支持,导致工作效率低下。
五、改进措施1. 加强监理人员培训:为了更好地履行监理工作,应加强监理人员的培训,提高其技术水平和业务能力,以便更好地与施工单位进行沟通和协调。
2. 强化对施工单位的监管:对于配合度不高和管理混乱的施工单位,应加强监管,必要时可以采取惩罚措施来推动他们改进。
3. 寻求技术支持:对于技术要求较高的项目,可以通过组织专家评审、邀请技术顾问等方式寻求技术支持,提高工作效率和工程质量。
市政工程监理年终总结市政工程监理年终总结范文(精选12篇)时间真是转瞬即逝,一年的工作又到了年终,经过一年的努力工作,我们又积累了不少的经验,是时候捋一捋这一年来的工作,好好做份总结了。
相信写年终总结是一个让许多人都头痛的问题,下面是小编精心整理的市政工程监理年终总结范文(精选12篇),欢迎大家借鉴与参考,希望对大家有所帮助。
市政工程监理年终总结120xx年即将过去,在过去的一年里,在总监、总代的正确领导下,在监理部各部门和现场各位监理大力支持下圆满地完成了工作任务。
回顾一年来的工作,自己在各个方面都有很大的体会和收获。
进入20xx年年初领导到安排我担任安全监理工作,由于过去没有干过市政工程,对于市政工程的管理模式不是很清楚,工作起来抓不到头绪,一开始监理部领导对我的的工作很不满意,虽然自己年龄较大,但没顶住工作上的压力,向公司领导提出了辞职请求,在离开青岛地铁半年中,自己也进行过反思,难道地铁监理我就干不了么?正在这个时刻,公司领导说,现在又有车站开工需要监理人员,恰好内蒙工程也结束,回来后还是安排我担任安全监理,我接受了,既然接受了那就要把工作干好。
通过一个来月的学习,在办公室张明主任的带动下,我的工作很快进入了状态,通过市政管理处、地铁公司几次检查,我对工作的程序和方法有了进一步的认识和提高,在工作中通过对方案的审批、对文件的学习,工作能力有了一定的提高,一年来对工区检查二十几次,发现安全隐患上百处,包括机械事故隐患、安全防护、火灾、触电、坍塌,并下达了整改通知单八次,施工单位全部按照整改要求进行了整改,经复查达到了整改要求。
有效的避免了各种事故的发生,到目前为止各工区没有发生一起大小型事故,实现了安全生产的目标。
总的来说安全工作就是要眼勤、腿勤、口勤把安全事故消灭在萌芽状态,抓安全工作每天面临的都是一些看起来都是一些小事,说多了施工单位就会感到厌烦,但是作为安全监理就是要每天查找这些小事,及时提醒施工单位加强管控,才能避免事故的发生。
2024年市政道路工程监理工作总结范本尊敬的领导:时光荏苒,2024年已进入尾声,在这一年的市政道路工程监理工作中,我圆满地完成了各项任务,并取得了一定的成绩。
现将我的工作情况进行总结如下:一、工作目标和任务在2024年,市政道路工程建设任务相对较重,我在各项工程中主要负责监理工作。
我根据上级的指导,确立了自己的工作目标:加强工程质量监控,提高项目完工质量;严格把控工程进度,确保项目按时交付;加强与各方的沟通合作,保持工程施工秩序和安全;提高自身的专业素质,不断提升监理能力。
二、工作内容和方法1. 质量监控:在工程施工过程中,我认真履行监理职责,对施工方执行的工程质量管理、质量检查、试验等进行严格监督。
通过加强现场巡查,及时发现和纠正施工过程中的质量问题;组织进行验收和检测,确保工程质量符合相关标准和规范要求。
2. 进度控制:我积极参与工程进度计划的制定,与施工方协调配合,确保施工进度的顺利推进。
在工程施工中,及时跟进各项工作进展情况,确保工期进度符合预期计划。
同时,做好工程项目的进度报告和汇总,及时向上级汇报施工进展情况。
3. 沟通合作:工程监理工作需要与各方进行密切的沟通合作,包括与建设单位、设计单位、施工单位等相关人员进行沟通和协调,解决工程实施中的各类问题和难题。
在沟通合作中,我注重交流、倾听,与各方建立了良好的合作关系,协调解决了一系列工程实施中的问题,推动工程顺利进行。
4. 个人能力提升:我意识到作为一名监理人员,要不断提升自身的专业素质和能力。
在2024年,我参加了相关培训、学习了新的监理理论和技能。
通过提高我的专业知识水平,我能更好地应对工程施工中出现的问题和挑战,为工程建设提供更好的服务和支持。
三、工作成果和体会通过2024年的市政道路工程监理工作,我在质量监控、进度控制、沟通合作和个人能力提升等方面取得了一些成果。
具体表现在以下几个方面:1. 工程质量得到保障:通过加强质量监控、检查、验收等工作,有效地提高了工程质量控制水平,保障了工程建设的质量。
2024年市政道路工程监理工作总结一、工作概述:2024年是市政道路工程监理工作的紧张而充实的一年。
在市政道路建设方面,各项工程相继展开,我作为监理工程师承担了多个项目的监理工作。
在整个工作过程中,我秉承着“细心、严谨、勤奋、尽职”的原则,全力以赴完成工作任务。
下面是2024年市政道路工程监理工作的总结。
二、工作内容:1. 施工图审核:在项目开始之初,我与设计师进行了广泛的沟通和协商,提出了一些建设性的修改意见,确保施工图完整、合理。
在后续的工作中,我还不断参与施工图修改和审核过程,确保施工图与实际施工需求相匹配。
2. 施工方案审查:针对不同的工程类型和地理条件,我与施工队共同研究和制定施工方案。
在审核过程中,我注重方案的合理性、可行性以及安全性,提出了许多改进意见。
通过与施工方的多次沟通和协商,最终确定了一套科学合理的施工方案。
3. 施工过程监督:在施工过程中,我严格按照工程图纸和施工方案的要求进行监督,重点关注施工质量、施工进度以及安全状况。
同时,我还与施工方保持密切联系,及时解决施工过程中遇到的问题,并做出改进措施,以确保工程顺利进行。
4. 施工材料检测:在工程建设过程中,我积极参与了材料选用和检测工作。
我与供应商保持紧密联系,对施工材料的质量进行全面检查,并按照相关标准进行检测。
在施工中,我还对一些关键材料的施工过程进行抽检,保证了施工质量和工程的安全性。
5. 工程验收:在工程竣工阶段,我与施工方一起进行了工程的验收工作。
通过对工程的全面检查和测量,我确保了工程的质量和技术指标达到了要求。
同时,我也督促施工方进行了施工记录和工程档案的整理,为工程的后续维护提供了便利。
三、成果与收获:1. 提高了综合素质:通过2024年的市政道路工程监理工作,我对市政道路工程的管理和监督有了更深入的了解,提高了自己的专业水平和综合素质。
在工作中,我学会了更好地与施工方和设计师团队进行协作和沟通,提高了自己的团队合作能力和解决问题的能力。

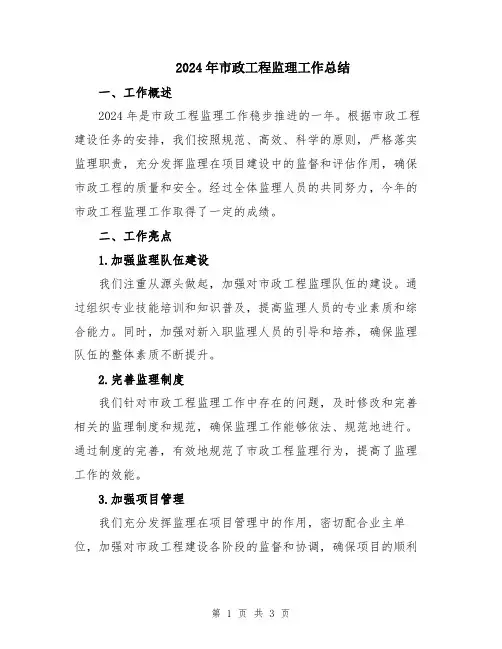

2024年市政工程监理工作总结一、工作概述2024年是市政工程监理工作稳步推进的一年。
根据市政工程建设任务的安排,我们按照规范、高效、科学的原则,严格落实监理职责,充分发挥监理在项目建设中的监督和评估作用,确保市政工程的质量和安全。
经过全体监理人员的共同努力,今年的市政工程监理工作取得了一定的成绩。
二、工作亮点1.加强监理队伍建设我们注重从源头做起,加强对市政工程监理队伍的建设。
通过组织专业技能培训和知识普及,提高监理人员的专业素质和综合能力。
同时,加强对新入职监理人员的引导和培养,确保监理队伍的整体素质不断提升。
2.完善监理制度我们针对市政工程监理工作中存在的问题,及时修改和完善相关的监理制度和规范,确保监理工作能够依法、规范地进行。
通过制度的完善,有效地规范了市政工程监理行为,提高了监理工作的效能。
3.加强项目管理我们充分发挥监理在项目管理中的作用,密切配合业主单位,加强对市政工程建设各阶段的监督和协调,确保项目的顺利进行。
对工程进度、质量、安全等方面进行全面监测,及时发现问题并提出解决措施,确保项目顺利推进。
4.加强质量控制我们坚持高标准、严要求,在市政工程建设过程中,加强质量控制。
通过加强对施工方的监督和检查,及时发现和纠正工程质量问题,确保市政工程的质量符合相关标准和要求。
5.加强安全管理我们高度重视市政工程建设中的安全问题,在监理过程中,加强对施工现场的安全监控和隐患排查。
通过加强与相关部门的沟通和合作,及时解决和消除安全隐患,确保市政工程的施工过程安全可控。
三、存在的问题在市政工程监理工作中,我们也存在一些问题需要及时解决。
主要有以下几个方面:1.监理人员数量不足。
由于市政工程的增多,监理人员的工作压力加大,导致监理人员数量不足。
这给监理工作带来了较大的困难。
2.监理队伍专业结构待完善。
监理队伍中存在专业结构不够合理的问题,导致在一些专业领域无法及时提供专业支持和技术咨询。
3.部分监理人员的法律意识和责任意识不强。
市政工程监理工作总结市政工程监理是指对市政工程施工过程进行全面、细致的监督、检查与控制,确保市政工程按照设计要求、施工规范和合同约定进行。
在过去的一段时间里,我作为市政工程监理人员,深入工程现场,认真履行监理职责,取得了一定的成绩和经验。
在这里,我对这段时间的工作进行总结,以期提高自身监理水平,为今后的工作做好准备。
一、工作背景市政工程具有复杂性和特殊性,需要严格的监管和监理。
作为市政工程监理人员,我深刻认识到工作的重要性和需要保持高度的警惕与责任心。
二、工作内容1.施工过程监督:对市政工程施工现场进行巡查,确保施工方按照施工图纸和相关规范进行施工,及时发现问题并进行处理。
2.质量检查:严格按照质量验收标准,对施工质量进行抽查,并提出合理的整改意见和建议,以保证工程质量。
3.安全监控:关注施工现场的安全风险,确保施工过程中的人身安全和物资安全,并及时处理和上报各类安全事故。
4.合同执行:对工程合同进行全面解读和执行,确保各方责权利的平衡,避免纠纷的发生。
5.沟通协调:与业主、施工方、设计单位等各方进行沟通与协调,解决工程中的问题和矛盾。
6.报告撰写:根据工程进展和施工质量,及时向业主提供监理报告,帮助业主了解工程进展情况,及时了解施工质量。
三、工作亮点1.严格合同执行:始终以合同作为约束和基准,坚决维护业主的合法权益,严格要求施工方按照合同要求进行工程施工。
2.精细化施工管理:通过项目管理软件,对工程进度、质量和安全等进行全面、实时的监控和管理,提高了施工管理效率。
3.及时发现问题:对施工现场进行全面、细致的巡查和检查,及时发现施工过程中存在的问题,并提出整改意见,保证了工程质量。
4.良好的沟通协调能力:与各方保持密切的联系与沟通,解决工程中的矛盾与问题,使工程进展顺利。
四、存在的问题与改进措施1.施工方沟通不畅:在与施工方沟通过程中,发现存在信息传递不及时、不准确等问题。
改进措施是加强与施工方的沟通协调,确保信息的准确传递。
市政工程监理工作总结范文3篇通过现场监督、抽样检查等方式对施工过程进行监督,及时发现并纠正施工中存在的问题,确保工程质量符合标准要求。
3、XXX结合与施工单位建立紧密联系,及时解决工程中遇到的问题,确保工程顺利进行。
4、强化验收严格按照验收标准进行验收,确保工程质量符合标准要求。
二)工程进度状况评价与控制本年度工程进度控制在合同及计划范围内并完成预定目标,主要体现为:1、制定详细施工计划XXX与施工单位制定详细的施工计划,并按照计划进行施工,确保工期的控制。
2、严格监督施工进度通过现场监督、进度跟踪等方式对施工进度进行监督,及时发现并解决施工中存在的问题,确保工程进度符合计划要求。
3、与建设单位、设计单位、施工单位及建设行政主管部门等建立良好合作质关系,协调各方面资源,确保工程顺利进行。
三、工作总结与展望本年度监理工作取得了良好的成绩,但也存在一些不足之处,主要表现为:1、监理人员素质需要提高,特别是对新技术、新材料等方面的了解和掌握需要加强。
2、监理工作中存在一些流程不够规范、程序不够严密的情况,需要进一步完善。
展望未来,监理部门将继续遵循"守法、诚信、公正、科学"的原则,加强人员培训,提高监理人员素质,完善监理工作流程,规范监理工作程序,确保市政工程的施工质量,为城市的健康稳定发展做出更大的贡献。
市政工程监理工作总结范文篇二:我公司作为本市市政工程监理单位之一,一直以来都严格按照相关法规和规定,认真履行监理职责,确保市政工程施工质量和进度。
本年度,我公司承担了多个市政工程项目的监理工作,现将工作总结如下:一、工程规模及概况本年度,我公司承担的市政工程项目包括:某市政道路工程、某市政桥梁工程、某市政给排水工程等多个项目,具体情况如下:1、某市政道路工程建设地点:某市区建设单位:某市政府设计单位:XXX施工单位:某建筑安装工程公司2、某市政桥梁工程建设地点:某市区建设单位:某市政府设计单位:XXX施工单位:某建筑安装工程公司3、某市政给排水工程建设地点:某市区建设单位:某市政府设计单位:XXX施工单位:某建筑安装工程公司二、工作评价与分析本年度,我公司承担的市政工程监理工作顺利开展,取得了一定的成果,但也存在一些不足之处,主要表现为:1、监理人员素质需要提高,特别是对新技术、新材料等方面的了解和掌握需要加强。
市政工程监理工作总结市政工程监理工作总结(7篇)市政工程监理工作总结1一、工程概况工程名称:城口县城区排水管网工程建设单位:城口县靓城清洁有限公司设计单位:中煤设计集团重庆分公司监理单位:重庆佳兴建筑监理有限公司施工单位:重庆万州区兄弟建筑工程有限公司工程内容:城口县主城片区、桃树坝片区、太和场片区计划工期:180天质量目标:合格工程投资:480万元二、监理组织机构和设施投入本工程成立由朱铁任总监理工程师,马学华任监理员的组织机构,总监受公司委托和业主授权全面负责本工程的监理工作,专业监理工程师和监理员行使各自的职责。
根据本工程特点,为了便于更好地完成监理工作,特自备经纬仪、照相机各一台,电脑一套,卷尺四部及其他检测工具等,从开展监理工作中已证实可以满足需要。
三、合同和信息管理监理项目部在合同和信息管理方面主要注重以下几方面工作:首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的收集、分类存档和整理。
其次,随时向业主提供工程投资、质量、进度、安全及合同等方面的信息情况,并定期提供月报和报告;建立工地会议制度,整理各类会议纪录;督促承包商及时整理工程技术资料档案等,这些工作的开展为工程的顺利进行起到了积极作用。
四、施工概况及对承包商的评价意见本工程是本工程是排污工程,包括城口县主城区的南大街、商业街、步行街、土城路、东北大街、低坝子、河街及太和场和桃树坝总工程量为13千米;采用DN400瑞琦牌HDPE双壁波纹管,东北大街及太和场,桃树坝采用机械开挖,人工捡底施工;其余工段采用人工开挖,连砂石分层夯实,原状土回填。
每间距30设砖砌检查进一座,检查井采用混凝土预制基座,高分子重型复合材料检查井盖。
施工方对工程质量较为重视,各工序完工自检后能按照规范要求组织相关单位验收合格后再进入下道工序施工;建立了完备的质量保障体系和质检制度,对构配件及应送检项目材料积极配合我监理单位相关人员进行抽样送检,所送检材料检验合格,能用于本工程;内业资料及时跟进,对监理工程师指出的问题能及时采取措施进行整改,有力地保障了工程质量。
市政道路工程监理工作总结市政道路工程监理工作总结范文(通用5篇)总结就是对一个时期的学习、工作或其完成情况进行一次全面系统的回顾和分析的书面材料,它可以给我们下一阶段的学习和工作生活做指导,不如立即行动起来写一份总结吧。
但是却发现不知道该写些什么,以下是小编收集整理的市政道路工程监理工作总结范文,欢迎大家分享。
市政道路工程监理工作总结篇1根据我公司与示范区工业园区管理办公室签订的监理合同,我建设监理部对示范区市政道路工程实施全面监理,遵循“守法、诚信、公正、科学”的原则,编制了监理规划、监理细则,按照相关监理工作程序,进行监理工作,现将监理部工作总结如下:一、工程规模及概况单位工程:市政道路工程建设地点:西接东环路,东至胡惠路,位于西宝高速北侧建设单位:示范区工业园区管理办公室设计单位:市政建筑设计研究院有限公司监理单位:建设工程监理有限公司施工单位:建筑安装工程公司代建单位:示范区开发建设有限公司二、工作评价与分析本年度监理工作顺利开展,没有产生重大安全事故及质量事故,投资控制符合合同要求,进度控制在合同及计划范围内并完成预定目标,资料齐全,与建设单位、设计单位、施工单位及建设行政主管部门等建立良好合作质关系使工程得以顺利进展。
(一)工程质量状况评价与控制本年度没有出现工程质量事故,各分项工程质量能够达到合格标准,符合合同目标要求。
为确保工程质量,总监理工程师确立了以预控为主、跟踪监控、监帮结合、强化验收的方法对工程质量进行控制,主要体现为:1、严把预控关熟悉图纸、承包合同、技术规范、验收标准等,严格审核施工组织设计与方案,特别是质量保证体系、安全保障措施及人、材、机的配置是否满足工程施工的需要,并在施工过程中督促实施,如深基坑、施工前就组织了专家论证,认真按照论证后的施工方案施工,确保了施工安全及工程质量。
2、实施过程监督严把进场原材料、半成品、成品质量关,确保合格材料用在工程中,材料进场时除严格审核合格证外,按规定的频率进行现场见证取样,并见证送样,对不符合要求的材料坚决做退场处,这样有效地保证了原材料品质:如钢筋加工从下料长度、成型尺寸、直螺纹套丝长度以及绑扎质量等实行过程监管,模板严格预检,避免“死后验尸”现象从而确保了工程质量。
市政工程监理工作总结我在过去的一段时间里负责市政工程的监理工作,通过与工程团队的合作,我对市政工程监理工作有了深刻的理解和经验。
在这篇文章中,我将总结我的工作,并分享我在市政工程监理方面的见解和体会。
一、工作概述市政工程监理工作是确保市政工程项目按照规划、设计和合同要求进行的重要环节。
作为监理人员,我的主要职责是监督和检查工程的施工过程,确保工程质量和进度的达到要求,同时及时发现和解决施工中的问题。
我通过与工程团队的沟通和协调,有效地推动了市政工程项目的顺利进行。
二、工作内容与方法在市政工程监理过程中,我采取了以下措施和方法,以确保工程的质量和阶段性目标的实现。
1. 施工现场监督我时刻关注施工现场的情况,对施工过程中的各项工作进行细致的监督。
我与施工队伍建立了良好的合作关系,与他们保持密切的沟通,并及时解答他们的问题。
在施工过程中,我密切关注工程进度、施工质量、安全措施等方面,并及时做出调整和改进。
2. 质量检查与整改我按照相关规范和合同要求,进行了全面的质量检查。
我采取了抽查、双抽、巡查等方式,对施工过程中的关键环节和节点进行了重点检查。
对于发现的问题,我及时进行整改和处理,并与承包方沟通,确保问题得到解决,防止影响工程质量。
3. 问题解决与沟通协调在市政工程监理中,问题的解决和沟通协调是至关重要的。
我与承包方、设计方和相关部门保持着紧密的联系,及时沟通问题。
在解决问题的过程中,我注重全面了解问题的背景和原因,通过协商和讨论,找到最合理的解决方案。
三、工作成果与亮点在市政工程监理工作中,我取得了一些成果和亮点。
1. 提前完成工程目标通过严格监管和合理调配,我与团队合作,提前完成了市政工程项目的目标。
通过合理的组织和协调,我确保了施工进度的顺利推进,有效地提高了工程的效率。
2. 确保工程质量我在市政工程监理过程中,注重质量和细节。
通过实施严格的质量检查和整改措施,我有效地提高了工程的质量,确保了市政工程项目的顺利推进。
2024年市政道路工程监理工作总结2024年,我在市政道路工程的监理岗位上工作了一年。
在这一年中,我与我的团队共同努力,积极配合相关部门,全力保障市政道路工程的顺利进行。
在这里,我将对2024年的工作进行总结,包括工作的亮点、遇到的挑战以及取得的成绩。
首先,我要感谢我的团队成员,他们在工作中展现了极高的敬业精神和团队合作意识。
大家密切配合,分工明确,互相支持,充分发挥各自的优势,确保了工作的高效进行。
我们共同完成了多个项目,包括新建道路、道路改造和维护等。
每一个项目都要求高度的专业知识和严格的工作流程,但我们始终保持了积极的工作态度,决心为市民提供更好的交通环境。
在2024年的市政道路工程监理工作中,我们遇到了一些挑战。
首先是项目进度压力大。
由于今年市政道路工程项目众多,我们面临着密集的工作安排。
在保证质量的前提下,我们需要合理安排每个项目的进度,并与相关部门进行良好的沟通和配合。
其次是突发情况处理的能力。
由于天气变化和各种不可控因素,我们在工作中可能会遇到紧急情况,需要及时做出决策并采取相应的措施。
这就要求我们具备快速反应的能力和决策能力。
我们团队紧密合作,积极应对挑战,成功解决了各种困难和问题,保证了项目正常推进。
2024年,在市政道路工程监理工作中,我和我的团队取得了一系列的成绩。
首先是工程质量的保证。
我们始终坚持严格按照相关标准和规范进行监督和检查,确保工程质量符合要求。
其次是安全生产的管理。
我们积极推行安全生产措施,并对施工单位进行了全面的安全培训,提高了项目的安全保障水平。
再次是项目管理的有效实施。
我们合理安排工程计划,及时解决项目中的问题,并与相关部门保持良好的沟通,确保项目顺利完成。
最后是团队的进步和成长。
通过这一年的工作,我们不仅提高了专业知识和技能,还增强了团队协作和沟通能力,为今后的工作奠定了坚实的基础。
综上所述,2024年我在市政道路工程监理工作中取得了一系列的成绩。
在未来的工作中,我将继续努力,更好地发挥自己的作用,为市民提供更好的交通环境和服务。
市政工程监理工作总结市政工程监理是城市建设中必不可少的环节,主要负责对市政工程施工过程进行监督、管理和验收,确保施工质量和安全。
本文将对我所参与的市政工程监理工作进行总结,以期提高工作效率和质量。
一、工程前期准备工作的总结市政工程监理前期准备工作的重要性不可忽视。
在这一阶段,我们需要与设计单位、施工单位和业主进行有效的沟通和协商,明确工程目标和要求。
同时,我们还需要进行详细的工程计划制定和资源调配工作,以确保监理工作的有序进行。
在过去的一年中,我总结出了几点经验:首先,与各方建立合作伙伴关系。
通过及时沟通和密切配合,我与设计单位、施工单位和业主建立了良好的工作关系,使工作得到了更好的推进。
其次,完善工程计划制定。
在工程前期,我注意调研、分析市政工程的各个环节,为每个环节制定了详细的工程计划。
这样可以确保各个环节的顺利进行,减少工程风险。
最后,合理调配资源。
在市政工程监理中,资源调配非常重要。
我在工作中合理安排监理人员的时间和精力,并充分利用现有资源,使监理工作更加高效。
二、工程施工管理的总结市政工程的施工管理是市政工程监理工作的核心内容之一。
在施工管理过程中,我们需要进行现场巡查、质量检查和安全评估,确保施工过程符合相关规定。
以下是我在工程施工管理中的一些经验总结:首先,加强现场巡查。
作为市政工程监理员,我积极参与现场巡查,并对施工过程中的问题进行及时解决。
通过现场巡查,我能够及时发现潜在的安全隐患和质量问题,并提出相应的整改要求。
其次,做好质量检查。
市政工程的质量直接关系到城市建设的效果和持久性。
我在质量检查中注重对施工材料、施工工艺和施工质量的把关,及时发现并纠正问题,确保施工质量达到预期要求。
最后,加强安全评估。
市政工程监理中的安全问题是重中之重。
我及时制定和完善各类安全措施和管理制度,确保施工过程中的安全风险被有效控制。
并且,我还与施工单位加强安全培训,提高员工的安全意识。
三、工程验收与总结市政工程的验收是市政工程监理工作的最后一个环节。
2024年市政工程监理工作总结范本____年市政工程监理工作总结____年市政工程监理工作虽然面临了一些挑战,但在各方的共同努力下,取得了一定的成果。
总体来说,本年度的工作主要集中在项目管理、施工监督以及质量控制等方面。
以下为对____年市政工程监理工作的总结。
一、项目管理在项目管理方面,我们充分利用信息技术和项目管理软件,提高了工程进度和质量的监控能力。
我们建立了项目监理档案,并进行了定期更新和维护,确保了项目信息的完整性和准确性。
同时,我们还加强与项目管理单位的沟通和协调,及时解决了一些项目管理方面的问题。
通过对项目范围、进度、成本和质量等方面的管理,使得项目整体执行顺利。
二、施工监督在施工监督方面,我们注重加强对施工单位的监督和管理。
我们制定了严格的监理管理制度,明确了监理人员的工作职责和权力,加强了对施工单位的日常巡查和现场监督。
我们始终坚持依法监督,对违规行为进行及时处理,并及时向相关部门报告。
通过加强对施工单位的监督,保障了工程的施工质量和安全。
三、质量控制在质量控制方面,我们采取了一系列措施,确保了工程质量的达标。
我们建立了科学的质量管理体系,加强了对施工工艺和质量标准的把控。
我们严格按照规范和标准进行检查和验收,并对不合格的工程进行整改。
我们还注重提高监理人员的专业素质和技术能力,通过知识培训和技术交流,提高了工程质量的监控和控制水平。
通过这些措施,我们实现了工程质量的有效控制和提升。
四、问题整改在工程监理工作中,我们也遇到了一些问题和困难。
例如,一些施工单位存在拖延工期、违法建设和违规操作等问题,对工程质量和安全造成了一定的影响。
我们及时发现并记录了这些问题,并向相关部门报告,要求施工单位进行整改。
我们还加强了与相关部门的沟通和协调,共同解决了一些工程建设中存在的问题。
通过及时整改和解决问题,最大限度地减少了对工程质量和安全的不良影响。
五、改进措施在____年的工作中,我们也发现了一些需要改进的地方。
监B—05 编号01 监理工作总结报告
工程名称:**********(一期Ⅰ标)市政工程
建设单位:****************
代建单位:********房地产开发有限公司
承包单位:********建设有限公司
设计单位:**********设计研究院有限公司
总监理工程师:
监理单位(盖章):******工程建设监理有限公司
报告日期:二〇一二年十月
内容提要
一、工程概况
二、施工概况及对承包商评价意见
三、工程质量控制情况及评价意见
四、监理概况和结论
*******(一期Ⅰ标)市政工程
监理工作总结报告
一、工程概况
工程地点:**
建设单位:**
代建单位:**
设计单位:**
质监单位:**
监理单位:**
施工单位:**
本工程于2012年10月3日开工,经过施工单位近7个月的施工,于2013年5月22日完工。
二、施工概况及对承包商评价意见
(一)、对承包商评价
1、施工队伍
本工程由浙江广宏建设有限公司承包,承担本小区的道路、室外排水等工程的施工。
该施工单位具备相应资质,并签定施工承包合同。
2、施工机械设备
承包商进场的主要设备有:挖掘机、混凝土搅拌机、切割机、运
载车辆、铣缝设备等施工机械设备。
上述进场设备的机械性能,使用效果及完好率尚好,施工中未发生较大机械故障。
3、材料供应保障
由于施工单位对该项目较重视,施工现场配有专职材料员,材料供应基本上按进度计划到场,用于工程上的材料使用前经过业主和监理认可。
4、对承包商评价意见
在本市政工程全过程施工中,承包商能够把工程质量放在首位,能够按规范和设计要求进行施工。
对业主现场代表和监理提出的问题均能虚心接受。
(二)、施工概况
1、室外道路工程
小区的道路工程主要有9M和12M宽的主入口道路和7M、5.5M、4M 宽的内部环形道路及宅间小路组成,其中:主入口道路和内部环形道路为沥青路面,其他为彩色荷兰砖铺装路面,室外停车位采用塑料草坪格,净菜超市前为广场砖铺装路面。
①、沥青路面自下而上为30CM厚塘渣层压实;20CM厚水泥稳定层;8CM 沥青碎石(热拌)联接层;4CM细粒式沥青砼。
②、荷兰砖铺装路面自下而上为30CM厚塘渣层压实;15CM厚水泥稳定层;3CM1∶3水泥砂浆垫层;6CM彩色荷兰砖。
③、塑料草坪格路面自下而上为30CM厚塘渣层压实;15CM厚C20砼,间隔渗水孔(渗水孔上部直径6CM、下部直径3CM,间距50CM,孔内放
置鹅卵石砂);3CM碎石层,含砂土,用振动机夯实;2CM混合层(60%瓜子皮,20%砂,20%土),用振动机夯实;7.2CM塑料草坪格及植草土填充,以不超过草坪格平面为准。
2、室外给排水工程
室外排水系统采用雨污分流制,小区周边雨水管径D300——D600均采用国际钢筋砼Ι级管(承插式管道),砾砂石垫层,道路下部雨水管采用360度C20砼包管;绿化带下部雨水管采用135度C20砼包管,排管后测量复核各点标高,符合要求后再进行混凝土浇筑,待混凝土强度达到要求后,再进行回土压实。
污水管采用UPVC双壁波纹管,砾砂石垫层,雨水检查井(含雨水口)采用落底式或平底式,污水检查井采用流槽式,各检查井为混凝土底板,240mm普通砖砌筑,井内壁砂浆抹面,井口为复合材料窨井盖。
污水管道施工完毕后,按规范要求做闭水试验。
三、工程质量控制情况及评价意见
(一)、工程质量控制情况
1、质量保证体系的建立
根据工程项目实行“承包商自检、社会监理、政府监督”的质量管理机制的原则,要求承包商建立一个完善的质量保证体系,使其做到开工有报告、施工有措施、技术有交流、定位有复检、材料有试验、隐蔽工程有记录、施工质量有自检、复检、抽检、交工有资料(报告)等。
监理项目部制定各级监理人员岗位职责,并按照“承包合同、施工图纸、技术规范和质量标准”对工程质量进行全面控制。
主要对施
工单位资质、管理人员配备情况、技术人员及操作人员的资质和上岗证明认真审核;审查施工组织设计并督促落实;检查进场机械及主要设备性能;严格控制进场原材料质量;对有关部位进行技术复核,隐蔽工程验收;检查安全文明施工情况;审查工程技术资料。
2、材料、成品控制情况
要求承包商对用于工程上的材料和成品在使用(安装)前,均到监理部进行报验,报验时主要是检查其实际进场的材料和成品是否与设计(合同)相符,原始质保资料是否齐全,防止劣质产品混入影响工程质量。
所用材料均能满足本工程实际需要。
现对本工程所用的主要材料简述如下:
(1)钢筋
工程中所用的钢筋采用福建鑫海冶金有限公司生产的HRB335Φ8及江苏胜丰钢铁有限公司生产的HRB335Φ10、Φ12,以上钢材均有质保书及复试报告。
(2)水泥、砂
水泥采用浙江红狮水泥股份有限公司和浙江建德三狮松涛水泥有限公司生产的32.5号普通硅酸盐水泥,砂为宁波市鄞州钟公庙信财沙场提供的淡化砂。
(3)砖
标准砖由宁波市江北庆新建筑材料生产MU10砼普通砖。
(4)商品混凝土
由宁波镇海九龙混凝土有限公司生产提供。
(5)给排水材料
UPVC双壁波纹管由浙江金盾塑胶有限公司生产。
(6)水泥稳定层、沥青混合料
水泥稳定层由浙江天元路基有限公司提供,沥青混合料由宁波交工道路沥青有限公司提供。
3、施工情况
(1)室外道路工程
对原小区路面进行挖掘,然后塘渣回填,再作分层压实,塘渣压实后进行了弯沉及压实度的测定,其结果符合设计要求。
水泥稳定层施工及沥青路面浇捣进行了旁站监理,并按有关规定留置试块,所有试块报告均合格。
(2)室外排水工程
在雨水管及污水管安装时,检查管线安放位置及保护情况,水平管的标高、坡度及接头联结情况等是否符合设计要求和规范规定,并做好闭水试验检查,直至无渗漏水为止。
(二)、工程质量评价意见
1、施工技术资料审核
在本工程项目全过程施工监理中,经监理项目部审核的有关施工技术资料如下:
(1)施工组织设计
(2)开、竣工报告
(3)设计技术联系单
(4)工程测量定位记录
(5)建筑材料出厂合格证和质保书
(6)水泥出厂合格证、水泥安定报告、配合比报告单。
(7)技术复核记录
(8)隐蔽工程验收记录
(9)塘渣层、水稳层及沥青路面的相关物理性能报告
(10)混凝土及砂浆强度检测报告
(11)施工试验报告
(12)单位工程质量评定表
(13)工序质量评定表
(14)污水管闭水试验记录
(15)竣工图
2、塘渣层弯沉、压实度报告结果均合格(详见测试报告)
3、监理评价意见
本工程项目能按设计要求和有关规范进行施工,在施工全过程中,监理单位严格按施工阶段监理实施细则进行监理,本工程所用的主要建筑材料,设备均具有相应原始质保书等,资料基本齐全。
三、监理概况和结论
1、监理概况
根据监理合同条例,现场监理班子对本工程的质量、进度、投资等进行全面监理;在全过程施工中,严格控制进场原材料、成品的质量,对各分项、分部工程的施工质量进行跟踪监督、检查及控制,对存在质量问题的部位或影响工程质量的隐患及时通知施工单位,对其未引起重视的签发监理工程师函或其他书面通知,并督促、监督返工或整改处理,及时记录各阶段施工情况和审查、整理与本工程有关的
技术资料,按时参加隐蔽工程和各分项、分部工程的验收及竣工验收.2、单位工程质量评定
本工程现已竣工,我公司依照测得的实测实量数据,结合承包方自检资料及日常施工中工程质量、进度情况及工程外观情况,综和评定如下:
3、结论
本工程项目按照设计施工图要求及有关规范规定进行施工,在施工全过程中,监理单位严格按照有关法规、规范、施工图和施工合同进行监理。
在承包商的积极努力、业主的大力支持、设计及质监、监理等单位共同配合下,本工程已基本完工,所用的主要建筑原材料、成品均有质量保证资料、合格证及测试报告,混凝土及砂浆试验结果均符合设计及有关规范要求。
我公司根据工程质量、进度、资料及工程外观情况,本市政工程评定为合格。
本工程须待通过综合验收后方可正式投入使用。
******工程建设监理有限公司
二0一二年十月。
