技术措施表(高层模板)
- 格式:doc
- 大小:211.50 KB
- 文档页数:6

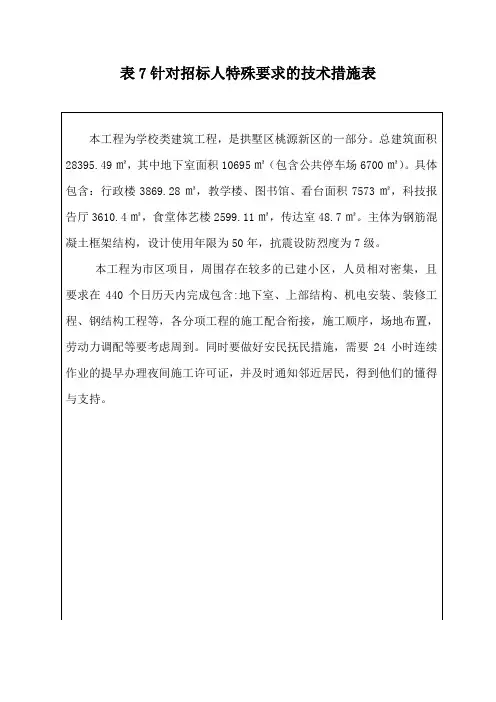

表7针对招标人特殊要求的技术措施表键之所在。
要保证在计划工期内完成土方开挖施工,务必有序施工,为了保证土方开挖的顺利进行,防止塌方等不利现象的发生,我们使用土方开挖与护坡施工交替进行的办法。
具体流程如下:开挖线放样→第一步土方开挖→第一步修坡→第一层支护→开挖下一步土方→下一步修坡→下一层支护→直至基坑底。
(1)使用挖机挖土并进行修坡,如下图。
(2)开挖过程中应遵循先东后西,由北向南,逐步推进的方法,并预留好汽车坡道。
(3)边坡及坑底应留200mm人工清底,以减少对土层的扰动。
(4)开挖过程中应时时测量挖深,通过放坡系数计算该挖深处的下边缘位置,并由测量人员撒出白灰线进行操纵。
(5)假如到达坑底后发现基底土层与地勘资料不一致应立即通知业主、监理、设计与地勘部门,以便及时采取措施。
(6)坡道处土方收尾使用长臂挖土机进行挖土,装车运走。
(7)基坑至基底以上200mm(人工清土层)。
(8)因在施工时运土车辆需从基坑下面往上面运土,因此土方施工时需预留坡道,同时根据土方进度动态进行留设。
(9)为保证达到土方文明施工要求,避免土方运输车辆泥土污染市政道路,因此在现场出入口边设置专用沉淀池,现场道路作地面硬化处理。
四、卸土场及土方运输路线本工程根据业主方的要求使用土方外运的方法,将开挖的土方及时的运出。
第四章施工准备4.1技术准备4.1.1测量人员做好技术准备,提早画好外围操纵线,并随时跟踪挖土标高加强标高操纵,严禁超挖。
4.1.2技术部门应对现场施工人员做出明确交底,画出集水坑等位置局部详图,确保位置准确。
4.1.3施工前土方组长向所有参加施工的人员进行有针对性的技术交底,务必使每个操作者对施工中的技术要求心中有数。
4.1.4熟悉施工机械设备的技术参数与性能。
4.1.5做好施工场地的通平工作。
4.1.6根据业主提供的地下管线(燃气管线、下水道、地下电缆等)分布情况,查明现场具体分布位置及埋藏深度。
项服务保障工作,及时传授夏季卫生防病知识与防暑降温常识与自救与互救知识,提高项目人员防治中暑的能力。
一、交底目的为确保高层建筑外架拆除作业的安全,预防事故发生,特制定本安全技术交底,对参与拆除作业的全体人员进行详细的安全技术培训。
二、适用范围本交底适用于所有高层建筑外架拆除作业。
三、作业前的准备工作1. 人员资质审查:所有参与拆除作业的作业人员必须持有相关作业证书,并经过安全技术培训。
2. 身体状况检查:作业人员必须身体健康,无高血压、心脏病等不宜高空作业的疾病。
3. 安全工具检查:确保所有安全工具(如安全帽、安全带、防滑鞋等)完好无损,并符合国家标准。
四、安全技术措施1. 安全防护:- 作业人员必须佩戴安全帽,系好下颌带,锁好带扣。
- 登高作业时(2米以上),必须佩戴合格的安全带,确保安全带系挂牢固,采用高挂低用的方式。
- 特种工种人员必须持证上岗,严禁酒后作业,作业时禁止追逐打闹。
2. 天气因素:- 遇到六级(含六级)以上大风、大雨、大雪、浓雾和雷雨等恶劣天气时,禁止进行升降和拆除作业。
- 应预先对架体采取加固措施,期间禁止升降作业。
3. 机械设备:- 电动葫芦必须在有效标定期内使用,否则不得使用。
- 所有电缆线必须绑扎挂起,确保绝缘良好。
4. 现场管理:- 在爬架提升(或下降)过程中,爬架操作人员要对爬架进行巡视,发现异常,应立即停止提升或下降。
- 在电动葫芦放链条时,防止发生误操作(应按下降按钮)。
- 爬架升降作业时,禁止非爬架操作人员上架施工,爬架升降完毕后,必须检查验收后方可允许人员上架施工。
5. 交叉作业:- 禁止上下交叉作业,禁止利用爬架吊运物料。
- 禁止在爬架上推车,禁止在爬架上拉结吊装缆绳。
- 禁止任意拆改结构件或松动连接件,禁止拆除或移动爬架上的安全防护措施,禁止利用爬架支撑模板。
五、拆除作业流程1. 拆除前准备:检查所有安全措施是否到位,确认作业人员已穿戴好安全防护用品。
2. 拆除过程:按照拆除方案进行拆除,注意观察周围环境,确保安全。
3. 拆除后清理:清理现场,确保无遗留物品。
施工现场安全技术
措施方案
1
表B02施工现场安全技术措施专项施工方案
工程名称: *
工程地址: *
建设单位: *
监理单位: *
施工单位: *
编制人:
项目技术负责人:
施工单位项目负责人:
建设单位项目负责人:
监理工程师:
施工企业技术负责人:
总监理工程师:
年月日
表B03施工现场安全技术措施专项施工方案会签表
目录
一、目的
二、引用标准文件
三、高空作业
四、脚手架
五、预防落物伤害事故
六、施工现场电气工作
6.1概述
6.2施工电气器械
6.3可移动电缆线
6.4变压器机组
6.5配电盘( 箱)
6.6电气工作
6.7高架动力电缆线
七、焊接和切割
7.1一般要求
7.2电弧焊
7.3气割和气焊
八、工具的使用
8.1概述
8.2打磨( 磨光) 工具
8.3气动工具
九、施工设备
9.1一般要求
9.2车辆和移动设备加油
9.3安全装置
9.4增压设备
十、起重和安装工作
10.1一般要求
10.2索具吊装工作
10.3竖立吊车
十一、进入密闭空间( 密闭空间) 11.1一般要求
11.2工作环境
11.3进入程序
11.4个人劳保用品
11.5营救计划
十二、喷砂除锈
12.1一般要求
12.2材料和设备
12.3保护装备和衣服
12.4操作
十三、化学物质处理和使用
十四、垃圾收集和处理
十五、人工搬运材料
十六、环境措施。
高层建筑施工方法及技术措施随着城市化进程的加速,高层建筑如雨后春笋般拔地而起。
高层建筑不仅能够有效利用土地资源,还能为人们提供更多的居住和工作空间。
然而,高层建筑的施工相较于普通建筑更为复杂,需要采用一系列特殊的施工方法和技术措施,以确保施工的安全、质量和进度。
一、高层建筑施工特点高层建筑施工具有以下显著特点:1、垂直运输量大由于建筑高度较高,需要将大量的建筑材料、构配件、设备和施工人员等运输到不同的楼层,垂直运输压力较大。
2、施工周期长从基础施工到主体结构封顶,再到装饰装修和设备安装等,整个施工过程需要经历较长时间,受季节和气候等因素的影响较大。
3、基础埋置深为了保证高层建筑的稳定性和抗震性能,基础往往需要埋置较深,施工难度较大。
4、高空作业多施工人员需要在高空进行作业,面临着较大的安全风险,对安全防护措施的要求较高。
5、施工组织管理复杂涉及多个专业和工种的协同作业,施工组织管理难度大,需要进行科学合理的规划和协调。
二、高层建筑施工方法1、基础施工(1)桩基础施工桩基础是高层建筑常用的基础形式之一,包括灌注桩和预制桩。
灌注桩施工时,先在桩位处钻孔,然后放入钢筋笼,灌注混凝土而成桩;预制桩则是在工厂或施工现场预制好桩体,然后通过打桩设备将桩打入地下。
(2)地下连续墙施工地下连续墙具有挡土、止水和承重等多种功能。
施工时,先在地面上沿建筑物周边开挖导沟,然后用特制的挖槽设备在泥浆护壁的条件下开挖沟槽,放入钢筋笼,灌注混凝土形成连续的地下墙体。
2、主体结构施工(1)现浇混凝土结构施工这是目前高层建筑主体结构施工的主要方法之一。
通过在施工现场支设模板、绑扎钢筋、浇筑混凝土,逐步完成结构构件的施工。
(2)预制装配式结构施工将结构构件在工厂预制好,运输到施工现场进行装配连接。
这种方法可以提高施工效率,减少现场作业量,但对构件的制作和安装精度要求较高。
3、垂直运输设备选择(1)塔式起重机是高层建筑施工中最常用的垂直运输设备之一,具有起重量大、工作幅度大、吊运高度高等优点。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改高支撑模板体系拆除与搭设安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes高支撑模板体系拆除与搭设安全技术措施(最新版)高支撑模板体系拆除安全技术措施1、拆模板,应经施工技术人员按试块强度检查,确认砼已达到拆模强度时,方可拆除。
2、拆模应严格遵守从上而下的原则,先拆除非承重模板,后拆除重模板,禁止抛掷模板。
3、高处、复杂结构模板的拆除,应有专人指挥和切实可靠的安装措施,并在下面标出作业区,严禁非操作人员靠近,拆下的模板应集中吊运,并多点捆牢,不准向下乱仍。
4、工作前,应检查所有的工具是否牢固,扳手等工具必须用绳链系挂在身上,工作时思想集中,防止钉子扎脚和从空中滑落。
5、拆除模板采用长撬杆,严禁操作人员站在拆除的模板下。
在拆除楼板模板时,要注意防止整块模板掉下,尤其是用定型模板作平台模板时,更要注意,防止模板突然全部掉下伤人。
6、拆除间歇时,应将已活动模板、拉杆、支撑等固定牢固,严防突然掉落,倒塌伤人。
7、已拆除的模板、拉杆、支撑等应及时运走或妥善堆放,严防操作人员因扶空、踏空坠落。
8、在混凝土墙体、平台上有预留洞时,应在模板拆除后,随即在墙洞上做好安全防护,或将板的洞盖严。
高支撑模板体系搭设安全技术措施1、搭设应遵守高处作业安全技术规范有关规定。
2、架子作业时,必须戴安全帽,系紧安全带,穿工作鞋,戴工作卡,铺脚手架,不准马虎操作,操作工具及零件放在工具袋内,搭设中应统一指挥,思想集中,相互配合,严禁在脚手架搭设过程中,嘻笑打闹,材料工具不能随意乱抛乱扔,吊运材料工具的下方不准站人。
一、交底目的为确保高层吊篮施工过程中的安全,提高施工人员的安全意识,降低安全事故的发生,特进行本次安全技术交底。
二、适用范围本交底适用于高层建筑吊篮施工过程中,包括吊篮的安装、拆卸、使用及维护等环节。
三、施工人员要求1. 施工人员必须身体健康,无影响高空作业的疾病。
2. 施工人员应具备一定的建筑施工知识和吊篮操作技能。
3. 施工人员需经过专业培训,并取得相关部门颁发的操作证。
四、吊篮设备要求1. 吊篮设备应具有生产许可证、产品合格证等相关证书。
2. 吊篮设备应定期进行检验、维修,确保设备性能良好。
3. 吊篮设备在使用过程中,严禁超载、超范围使用。
五、安全技术措施1. 吊篮安装与拆卸(1)安装前,对吊篮设备进行检查,确保设备完好。
(2)安装时,应按照设备说明书进行操作,不得随意更改设备结构。
(3)吊篮安装完成后,进行验收,确保安装质量。
(4)拆卸吊篮时,应按照拆卸顺序进行,严禁强行拆卸。
2. 吊篮使用(1)作业人员必须佩戴安全帽、安全带等个人防护用品。
(2)作业人员不得在吊篮内吸烟、喝酒、打闹。
(3)吊篮内不得放置杂物,严禁超载使用。
(4)吊篮运行过程中,严禁擅自离开吊篮。
(5)作业人员应定期检查吊篮设备,发现问题及时上报。
3. 安全防护措施(1)吊篮底部应设置防护栏,防止人员坠落。
(2)吊篮两侧应设置防护网,防止物体坠落。
(3)吊篮顶部应设置安全锁,防止吊篮意外坠落。
(4)吊篮下方应设置警戒线,禁止无关人员进入。
六、应急处置1. 发现吊篮设备故障,立即停止使用,并上报相关部门。
2. 发现吊篮运行异常,立即采取措施停止运行,并上报相关部门。
3. 发生人员坠落事故,立即启动应急预案,进行救援。
七、交底记录1. 交底人:________2. 接受人:________3. 交底时间:____年__月__日4. 交底地点:________八、注意事项1. 施工人员应严格遵守本交底内容,确保施工安全。
2. 施工过程中,如遇特殊情况,应立即停止施工,并上报相关部门。
高层住宅楼消防连廊模板及支架装拆安全技术措施1.模板、支架拆除时严禁随地抛掷,必须经受料平台吊至地面。
2.模板应堆放整齐,堆放高度不得超过1.5m,堆放时必须有防倾倒措施。
3.支模前必须搭好排架和脚手架(见前章节图示及相关安全操作规程等)。
4.支模施工时,6级以上大风要停止施工。
5.浇筑混凝土前必须检查支撑是否可靠、扣件是否松动。
浇筑混凝土时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并组织及时恢复。
经常检查支设模板吊钩、斜支撑及平台连接处螺栓是否松动,发现问题及时组织处理。
6.钢管、模板严禁大量集中堆放在支架上,防止支架因集中受荷失稳。
7.消防连廊为悬挑结构,结构混凝土强度必须达到设计及规范的要求,方可拆除模板及支撑。
8.拆模时操作人员必须挂好、系好安全带。
9.模板拆除后要及时送至搂面或地面,严禁留有未拆除的悬空模板。
10.拆除模板、支架时,区域范围内要设置警戒线,并有专人监护。
11.“临边”“四口”要按要求设置安全防护设施,施工未完不得随意拆除。
12.在拆墙模前不准将脚手架拆除,用塔吊拆时与起重工配合;拆除顶板模板前划定安全区域和安全通道,将非安全通道用钢管、安全网封闭,挂"禁止通行"安全标志,操作人员不得在此区域,必须在铺好跳板的操作架上操作。
13.木工机械必须严格使用倒顺开关和专用开关箱,一次线不得超过3m,外壳接保护零线,且绝缘良好。
电锯和电刨必须接用漏电保护器,锯片不得有裂纹(使用前检查,使用中随时检查);且电锯必须具备皮带防护罩、锯片防护罩、分料器和护手装置。
使用木工多用机械时严禁电锯和电刨同时使用;使用木工机械严禁戴手套;长度小于50cm 或厚度大于锯片半径的木料严禁使用电锯;两人操作时相互配合,不得硬拉硬拽;机械停用时断电加锁。
14.用塔吊吊运模板时,必须由起重工指挥,严格遵守相关安全操作规程。
模板安装就位前需有缆绳牵拉,防止模板旋转不善撞伤人;垂直吊运必须采取两个以上的吊点,且必须使用卡环吊运。
(1)安全技术措施专项方案与方案审核表安全技术措施编制人:审核人:审批人:总监:施工单位:监理单位:一、编制依据《建筑施工高处作业安全规范》JG80-91《安全帽》GB2811-89《安全带》GB6095-95《密目式安全网》GB16909-97《建筑施工安全检查标准》JGJ59-99《 #楼工程施工组织设计》《 #楼工程施工图纸》二、工程概况1、本工程总建筑面积为㎡,其中B1#楼为框架结构,一二层为商业,三至五层为住宅,顶层为阁楼,总建筑高度21.90米;B2#、3#、4#楼为砖混结构,地下一层为储藏室,地上一至六层为住宅,顶层为阁楼,总建筑高度为21.25米。
本工程位于北侧。
2、计划开竣工日期开工日期:竣工日期:施工日历天数:天3、人员状况:本工程现场设立项目部,作业层设钢筋班、木工班、砼工班、瓦工班、水电班及维修班。
所有人员均长期从事本工种工作,对本工种安全技术操作规程均熟悉掌握、安全素质及安全意识较高。
三、安全保证措施1.组织保证1.1安全生产委员会该工程建筑总面积为20061.16m2,为保证工程安全顺利施工,特成立安全委员会。
委员会主任由项目经理担任,副主任由项目主管生产的副经理担任,成员分别由项目安全员、技术员、施工员和各工种的施工队长组成。
1.2安全生产委员会是工程安全生产的最高权力机构,负责对整个工程项目的重大安全事项做出决策。
组织贯彻执行国家现行有关安全生产和劳动保护的方针、政策及上级有关的规章制度、指示等,并组织检查执行情况,制定安全生产计划并及时解决施工中遇到的问题。
1.3安全部安全部是工程项目安全生产的专职管理机构,是安全生产的委员会的常务机构。
由项目副经理担任负责人,负责协助项目经理开展各项安全生产工作。
随时准确地向安全生产委员会和项目经理汇报安全生产情况,组织和指导专职安全员开展各项有效的安全生产管理工作,行使安全生产监督检查职权。
1.4执行标准本工程认真贯彻执行国家颁的规范:1.4.1《建筑施工安全检查评分标准》。
()年度安全技术措施计划
编制单位:中港一航局二企业编制日期:2月
单位领导署名: 制表:赵曙光
()年 度 安 全 技 术 措 施 计 划
编 制 单 位:中港一航局二企业
编 制 日 期:2月
单位领导署名:制表:赵曙光
()年度安全技术措施计划
编制单位:中港一航局二企业编制日期:2月
单位领导署名:制表:赵曙光
()年度安全技术措施计划
编制单位:中港一航局二企业编制日期:2月
单位领导署名: 制表:赵曙光
()年 度 安 全 技 术 措 施 计 划
编 制 单 位:中港一航局二企业
编 制 日 期:2月
单位领导署名:制表:赵曙光
()年度安全技术措施计划
编制单位:中港一航局二企业编制日期:2月
单位领导署名:制表:赵曙光。
坡底煤业主斜井明槽开挖安全技术措施施工单位:河南泰吉通工程建设有限公司编制人:刘志红编制日期:初审意见表规程(措施)名称初审人员签字时间项目经理总工程师安全经理生产经理机电经理班组长(队长)初审意见:监理工程师时间审阅意见:初审意见表(不需监理签字的使用该表)规程(措施)名称初审人员签字时间项目经理总工程师安全经理生产经理机电经理班组长(队长)初审意见:复审意见表规程(措施)名称复审时间复审意见:参加复审单位及人员签字单位及人员签字时间矿长总工程师生产矿长安全矿长机电矿长通风矿长生产部机电部安全部通风部调度室目录³³³³ (1)(宋体小四)第一章概况第一节概述晋圣坡底煤业有限公司主斜井井筒施工,“四通一平”已经到位,现已具备开工条件,为了保证主斜井明槽段正常施工及作业期间的安全,特制定如下施工作业规程:一、巷道概况主斜井井筒,全长358m,坡度为18°,巷道净宽4.8m,净高3.8m,直墙高度1.4m,半圆拱型。
主斜井井筒特征名称主斜井坐标X 3934800.53Y 19661356.47 井口标高+830.00 净断面(m2)15.76 倾角/(°)18°长度(m)358断面形状半圆拱井底标高(m)+717.863井筒净宽(m) 4.8 井筒装备台阶、水沟支护方式浇注混凝土和锚网喷二、巷道用途及性质本巷道为主要进风井,担负原煤提升、大件设备提升和通风任务。
三、服务年限本巷道服务年限为:同矿井服务年限。
预计开工时间:2012年月日,竣工时间年月日.第二节编写依据1、《矿山井巷工程施工及验收规范》(GBJ213-90);2、《混凝土结构工程施工质量验收规范》(GB50204—2002);3、《煤矿井巷工程施工验收规范》(MT50511-2010);4、《煤矿安全规程》(2009年版);5、《煤矿建设安全规定》(试行2007版);6、《混凝土外加剂应用技术规范》(GJ119-88);7、《混凝土强度检验评定标准》(GBJ107-87);8、《锚杆、喷射混凝土支护技术规范》(GB50086-2001);9、《煤矿测量规范》(GBJ50026-93);10、《混凝土质量控制标准》;11、《施工现场临时用电安全技术规程》;第三节施工内容及工程量主斜井井筒表土及风化基岩段明槽开挖长度为52m,开挖边坡角为60°,最大深度16米,最大宽度26.2米,最小宽度7.4米,施工时根据实际情况适当调整。
登高作业安全技术措施和规定模版一、前言登高作业是指人员需要在高处进行工作,包括但不限于攀爬、维修、安装等操作。
由于工作环境的特殊性,登高作业存在一定的安全风险。
因此,为了确保作业人员的人身安全和顺利完成作业任务,制定并执行一套科学合理的登高作业安全技术措施和规定是至关重要的。
二、作业区域划分1. 登高作业区域根据高度划分为三个区域,分别是低、中、高区域。
低区域为离地面0-2米的区域,中区域为离地面2-5米的区域,高区域为离地面5米以上的区域。
2. 不同区域的作业人员根据工作任务的不同进行分工,确保各项工作有条不紊进行,并且能够互相配合。
3. 各区域作业人员进出作业区域时,应当严格遵守操作规程,确保安全通行,并保持随时沟通的联系。
三、作业前准备1. 登高作业前,作业人员应全面了解作业区域的环境和特殊要求。
2. 检查作业设备和工具的完好性和合理性,确保能够安全使用。
3. 确保作业人员已经接受过相关的培训和资格认证,具备所需的专业知识和操作技能。
4. 根据作业任务的需要,确定所需的个人保护装备,并确保其完好可靠。
5. 检查天气状况和风力,确保作业环境相对稳定,避免意外危险。
四、作业安全技术措施1. 登高作业人员应始终保持清醒的头脑,严禁在工作中饮酒或受药物影响。
2. 严禁在未经许可的情况下单独进行登高作业,应有专人进行监护。
3. 登高作业人员应按照规定穿着防滑鞋,确保在高处行走时具备良好的稳定性。
4. 在登高作业中,严禁穿着紧身衣物或悬挂杂物,以免影响作业的灵活性和稳定性。
5. 登高作业人员应始终佩戴安全带,并将其牢固地固定在安全点上,确保在高处工作时具备自锁的保护。
6. 作业设备和工具应经过专业人员验收,并满足相应的安全要求。
7. 登高作业人员应定期检查安全设备的完好性和可靠性,并进行必要的维护和修理。
8. 在作业过程中,应根据实际情况定期进行安全状况检查,并及时采取相应的防护措施。
9. 登高作业人员应密切关注周围环境的变化,如发现异常情况应立即报告。
高层住宅房建施工技术措施探讨[摘要]:为了提高高层住宅建筑施工水平,保证建筑的质量达到设计要求,本文从技术质量管理、新技术应用、降低成本措施等方面对施工技术措施进行了探讨,仅供同行参考。
[关键词]:竹韵花园施工技术高层住宅质量技术成本提高中图分类号:tu74文献标识码: a 文章编号:在高层住宅建设项目中,可以采取单位工程分部分项实行目标计划管理,在施工前期根据质量目标建立质量计划,施工中狠抓落实,认真执行建设工程质量管理条例,严格按照规范和操作规程施工,加强施工过程中的质量控制,确保质量目标、计划达到预期目标。
整个工程层层实行项目承包,签订合同,引入竞争机制,实行内部重奖重罚制度,严格执行奖罚兑现,以经济手段促质量,保工期,对于单项、段施工作业计划,实行重奖、重罚。
施工技术质量管理制度1.1图纸会审、技术质量交底制1.1.1组织各部门有关人员认真学习图纸领会设计意图,并将图纸中的疑点与问题汇总后,与业主联系,约定设计交底日期。
1.1.2技术交底主要内容施工图纸、施工规范、操作规程、技术安全措施、施工方法、材料性质、质量标准、工程变更联系及其他注意事项。
1.1.3技术质量交底应贯彻逐级交底的原则由公司、分公司、项目部、生产技术科或技术负责人逐级进行交底直至班组。
1.1.4技术质量交底的要求(1)各级交底工作应做到有书面记录,接受交底人(包括班组长)应有签字,并列入技术检查资料。
(2)交底工作应及时进行,交底内容应有针对性,交底任务应明确。
1.1.5各施工操作班组组员接受任务后,在施工生产过程中,必须严格按各项规定和质量要求进行作业。
如因交底错误而发生的质量事故,由交底者负责,如因不执行交底要求而发生质量事故,由班组负责。
1.1.6有关技术质量交底未详细,任务不明确,操作班组有权暂不接受安排,直到清楚后再接任务。
1.2.材料采购与检验制度原材料、成品、半成品的质量检查、订购各种材料时,必须按计划规定的规格、质量采购,外加工的成品、半成品、预制构件、门窗等,必须有产品合格证,并经检查合格,才准进场,同时应按指定地点,分规格集中堆放,严禁使用材质不明、不合格或无质量合格证,无试验报告的原料、成品、半成品。
施工质量保证措施1、施工质量目标1。
1公司对本工程极为重视,严格按照IS09002质量管理体系运行,实施“过程精品”管理,竣工一次交验合格率100%。
1.2优质高速地建成本工程,对树立我单位的企业良好形象具有重要意义,我单位充分研究了本工程的特点后,结合自身施工力量,将工程质量目标定为:符合国家质量评定标准2、质量保证体系2。
1质量是企业的生命,一个企业尤其是建筑施工企业,如果工程质量过不了关,那以后将不堪设想,“质量第一,用户至上"是我们对本工程的行动宗旨,不论工程大小始终把工程质量放在首位。
我们对本工程的质量总体目标是创优质、争样板,让用户满意,为了达到这一目标,我们在施工准备工作、施工测量、执行新规范、质量教育、质量检查与评比、原材料检验与试验、计量控制、技术措施。
2。
2本工程将建立以项目经理、项目技术负责人的领导控制、专业工程师基层检查、作业层的操作质量管理三级质量管理系统。
推行专业工程师和质量工程师责任制,对施工全过程工程质量进行监控。
使质量保证体系延伸到各施工单位、公司内部各专业分公司,保证质量目标予以实现。
建立高度灵敏的质量信息反馈系统,以试验、技术管理、质量检查为信息中心,负责搜集、传递质量信息,给决策机构对异常情况迅速作出反映,并将新的指令信息传递到执行机构,调整施工部署,纠正质量偏差,确保优良目标的实现。
2.3进行质量意识教育,增强工人的职业责任感,树立主人翁的态度,提高企业素质,重点从两个方面做好这一工作:提高职工专业技术水平,分别针对干部、技术人员、工人等各自不同的特点,进行重点、系统学习操作和工序管理.2。
4全面推行标准化工作,把生产和施工过程中各项活动、技术要求、经营管理等都纳入规范,形成制度,促进工程建设的优质、高速、低消耗完成,重点从以下三个方面开展这项工作。
(1)工程质量的检查及验收评定标准执行新颁发国家标准和本公司的质量管理制度。
(2)安全检查评比标准执行新颁布“一标三规范"。
模板施工质量保证措施㈠质量标准:1、主控项目:⑴模板的安装:①安装现浇结构的上层模板及其支架时,下层楼板具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱对准,并铺设垫板。
1)检查数量:全数检查。
2)检验方法:对照模板设计文件和施工技术方案观察。
②在涂刷模板隔离剂时,不得沾污钢筋和混凝土接搓处。
1)检查数量:全数检查。
2)检验方法:观察。
⑵模板的拆除:底模及其支架拆除时的混凝土强度符合设计要求;当设计无具体要求时,混凝土强度符合下表的规定。
1)检查数量:全数检查。
2)检验方法:检查同条件养护试件强度实验报告。
底模拆除时的混凝土强度要求2、一般项目:⑴模板的安装:①模板安装须满足下列要求:1)模板的接缝不漏浆;在浇筑混凝土之前,木模板浇水润湿,但模板内不含有积水2)模板与混凝土的接触面清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂。
3)浇筑混凝土前,模板内的杂物清理干净4)对清水混凝土工程及装饰混凝土工程,使用能达到设计效果的模板。
5)检查数量:全数检查。
6)检验方法:观察。
②用作模板的地坪、胎模等平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
检查数量:全数观察。
检验方法:观察。
③对跨度不小于4m的现浇钢筋混凝土梁、板,其模板按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
检查数量:在同一检验批内,对梁,抽查构件数量的10%,且不少于3件;对板,按有代表性的自然间抽查10%,且不少于3件;对板,按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面。
检验方法:水准仪或拉线、钢尺检查。
④固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且安装牢固,其偏差符合下表的规定。
1)检查数量:在同一检验批内,对梁、柱和独立基础,抽查构件数量的10%,且不少于3件;对墙和板,按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面。
一、交底目的为确保高层钢结构施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全要求(1)施工人员必须参加安全教育培训,了解并掌握本工程的安全技术要求。
(2)施工人员进入施工现场必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)严禁酒后作业、违章操作、冒险蛮干。
(4)施工人员必须服从现场管理,听从指挥,确保自身和他人的安全。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,严禁堆放杂物,确保通道畅通。
(3)施工现场应设置安全防护设施,如防护栏杆、安全网、安全带等。
(4)施工现场应设置消防设施,如灭火器、消防栓等,并确保其完好有效。
3. 高层钢结构施工安全要求(1)钢结构施工前,应进行现场勘察,了解施工现场情况,制定安全施工方案。
(2)钢结构施工过程中,应严格按照设计图纸、施工规范和操作规程进行施工。
(3)钢结构施工时,应确保施工人员正确佩戴个人防护用品,如安全帽、安全带、防滑鞋等。
(4)钢结构施工过程中,应加强高处作业安全防护,如设置防护栏杆、安全网等。
(5)钢结构施工过程中,应加强吊装作业安全防护,如使用合格的吊装设备、吊索具等。
(6)钢结构施工过程中,应加强电气焊作业安全防护,如清理周围易燃易爆物品、配备消防器材等。
4. 应急处理(1)发生安全事故时,施工人员应立即停止作业,并采取紧急措施,防止事故扩大。
(2)发生安全事故时,应立即报告现场负责人,并配合事故调查。
(3)事故调查结束后,应总结事故原因,制定整改措施,防止类似事故再次发生。
三、交底时间本安全技术交底自发布之日起实施,施工过程中如有变更,应及时补充完善。
四、交底责任人本安全技术交底由项目负责人负责组织实施,现场管理人员负责监督执行。
五、注意事项1. 施工人员应认真阅读本安全技术交底,了解并掌握安全施工要求。
2. 施工现场管理人员应加强安全管理,确保施工安全。
目录一、总体概述二、施工现场平面布置、临时设施、临时道路布置三、施工进度计划及各阶段保证措施(一)、施工进度计划(二)、工期保证措施四、主要分部分项施工方案及质量保证措施(一)、主要分部分项施工方案(二)、质量保证措施五、安全文明施工及环境保护措施(一)、安全文明施工(二)、环境保护措施六、项目经理班子人员配备、素质及劳动力配备、难点及解决方案(一)、项目班子人员配备、素质(二)、劳动力配备、难点及解决方案七、机械设备和材料投入计划(一)、机械设备及进退场计划(二)、材料投入计划八、关键施工技术、工艺及工程项目实施的专用点、难点及解决方案九、冬雨季施工措施、地下管线的加固保护等措施十、新技术、新产品、新工艺、新材料的应用一、总体概述首先,能参加昆山虹祺路商业街 A 区、B1-B4 区、C 区、D 区及地下室工程的投标,深感荣幸。
我公司在认真阅读图纸和对本工程现场实地勘查的基础上,组织了本次工程的投标工作。
本施工组织设计是我公司对昆山虹祺路商业街 A 区、B1-B4 区、C 区、D 区及地下室工程的投标文件之一,它体现了我公司对本工程施工的总体构思和部署。
若我们有幸中标,我们将遵循国家的技术管理标准的有关规定,以及我公司的质量体系文件,在图纸会审后,按照施工组织设计所确定的原则,编制详细的施工方案,用以指导工程的施工管理,以确保优质、高速、安全、文明地完成建设任务。
我公司以承担该工程施工为荣,公司领导非常重视,当作重中之重安排施工,坚决贯彻“百年大计、质量第一”和“安全第一,预防为主”的质量方针和安全方针,认真执行我公司的质量方针,建立工程质量保证体系,选配高素质的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,严格按设计图纸、技术标准、质量标准、施工验收规范、安全文明施工规定等进行施工,加强过程控制,施工现场加强统一指挥调度,做好人力、物力、材料和机械设备的平衡工作,实现流水、穿插和交叉作业,千方百计如期完工,做到质量高、进度快、工期短、造价省,一次验收合格的目标;优质高速地完成本工程的施工任务。
1、施工方案与技术措施工程施工部署根据建设单位招标文件要求,结合本工程的具体情况,我公司经过认真研究,决定选调我总公司主力施工队伍,调配良好的机械设备,采用切实可行的先进施工工艺,以严肃认真的态度,采取严格的科学组织管理手段,密切与建设单位合作,在确保施工质量的前提下,快速,优质,安全地按期完成施工任务,努力创建优良工程。
根据本工程的实际情况,现作如下部署:1、我公司如中标,在三日内迅速调集主要管理人员、施工机械和劳动力进入工地,形成施工能力,同时做好施工准备工作,并根据工程需要和施工现场情况,合理安排必须的施工生产、生活设施,做好施工现场平面布置,布置好管线路,满足工程施工需要。
2、由于本工程的施工现场相对较为适合,故施工现场内计划安排必需的施工生产及现场办公设施;其生活设施按照文明施工的要求与施工生产设施分开搭建。
本工程施工现场内的生产设施计划安排现场工地办公室、会议室、门卫室、材料库、施料堆放场地以及临时厕所等设施。
生活设施内则计划安排职工宿舍、职工食堂、厕所等设施。
3、土建工程的施工应采取全力突击施工的方式,尽快完成土建工程的施工,消除天气影响因素,确保工程进度,减轻后期施工的工期压力。
4、抽调各专业工种技术骨干,并配足各专业施工人员,组成强有力的施工队伍。
科学组织现场施工,充分利用平行流水立体交叉作业法,确保工程保质保量按期完成。
5、由于本工程周围环境要求清洁卫生,达到市容清洁卫生标准。
故我公司一旦中标,将对施工现场内的临时设施用地及道路均采取硬化地坪处理,消除污染源,为整个工程的文明施工和保护环境创造必要的条件。
6、抓紧做好各种工程材料、构配件的加工、订货工作,并随工程计划进度,配套供应。
安排专人作好市场调查,力求就近选择加工单位和大宗材料供应,减少转运环节和损耗,降低工程成本。
7、为保证工期进度,按工种分工序组织施工突击作业队,各工种各专业人员配备齐全,计划一线施工人员最高峰时,拟进10-20人左右。
