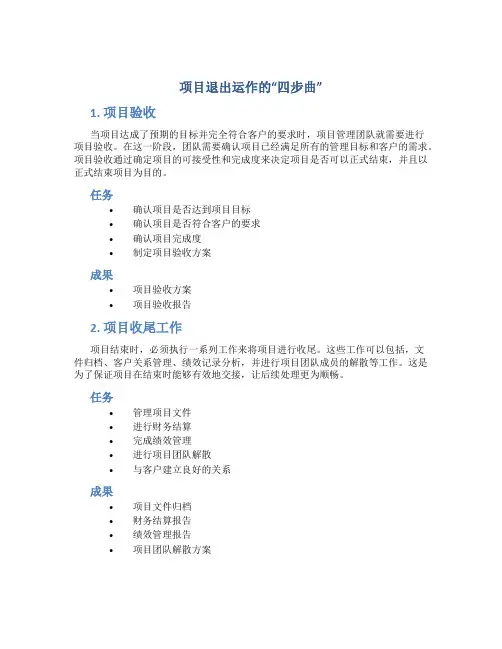

项目退出运作的“四步曲”
- 格式:doc
- 大小:33.00 KB
- 文档页数:10
项目退出运作的“四步曲”1. 项目验收当项目达成了预期的目标并完全符合客户的要求时,项目管理团队就需要进行项目验收。
在这一阶段,团队需要确认项目已经满足所有的管理目标和客户的需求。
项目验收通过确定项目的可接受性和完成度来决定项目是否可以正式结束,并且以正式结束项目为目的。
任务•确认项目是否达到项目目标•确认项目是否符合客户的要求•确认项目完成度•制定项目验收方案成果•项目验收方案•项目验收报告2. 项目收尾工作项目结束时,必须执行一系列工作来将项目进行收尾。
这些工作可以包括,文件归档、客户关系管理、绩效记录分析,并进行项目团队成员的解散等工作。
这是为了保证项目在结束时能够有效地交接,让后续处理更为顺畅。
任务•管理项目文件•进行财务结算•完成绩效管理•进行项目团队解散•与客户建立良好的关系成果•项目文件归档•财务结算报告•绩效管理报告•项目团队解散方案3. 项目项目是对整个项目的和回顾,以期快速识别出项目中的成功因素和失败风险,并能为未来的项目提供经验。
在项目阶段,团队成员应该明确自己的优劣点,从而改进工作方法,提高项目管理能力,为今后的工作积累经验。
任务•回顾项目的成功之处和败因•收集并记录项目反馈•改进工作方法和提高管理能力•进行汇报和分享成果•项目报告•项目反馈意见记录4. 进行知识管理当项目结束后,可以通过知识管理来将项目经验分享给公司内部所有的团队成员,从而增加公司的内部知识共享。
这步工作涉及到将项目的经验和教训传递给未来的项目团队,以帮助他们学习并避免之前的错误。
任务•恰当的标准化项目管理方法和工具•确保项目团队在“知识库”中分享他们的经验和教训•收集和记录项目中的行之有效的最佳实践成果•知识管理方案以上就是项目退出运作的“四步曲”,这些步骤对于实现项目运作顺利结束和下一步工作的顺利开展至关重要。
在项目退出的整个过程中,项目管理团队必须全面掌握项目的进展情况,并且通力合作、协调配合,以确保项目结束的质量、成果和效果。
物业服务项目退出流程,轻松交接计划1. 引言本文档旨在详细阐述物业服务项目退出流程及轻松交接计划,以帮助各相关方顺利完成项目交接,确保物业服务质量的持续稳定。
本文档适用于所有涉及物业服务项目交接的情况。
2. 项目退出流程2.1 项目评估在项目退出前,应对项目进行全面评估,包括项目运营状况、合同履行情况、财务状况等方面。
评估结果应形成书面报告,作为后续交接的依据。
2.2 制定退出计划根据项目评估结果,制定退出计划,明确退出时间、退出程序、责任划分等。
退出计划应充分考虑业主利益,确保物业服务平稳过渡。
2.3 公告通知在退出计划确定后,应及时向业主和相關方公告通知,说明退出原因、退出时间、后续服务安排等,确保各方充分了解并做好准备。
2.4 资料交接项目退出前,应将所有项目资料进行整理、归档,并按照退出计划约定的时间和方式移交给接盘方。
资料包括但不限于项目管理文件、合同协议、财务报表、业主资料等。
2.5 服务交接在退出计划约定的时间内,将项目服务包括但不限于物业维修、安保、保洁等服务交接给接盘方。
交接过程中,应确保服务质量的连续性和稳定性,避免对业主造成不便。
2.6 费用结算按照合同约定和退出计划,完成各项费用的结算,包括物业管理费、维修基金、合同违约金等。
费用结算应明确、公正、透明。
2.7 项目验收在退出完成后,接盘方应对项目进行验收,确保项目交接符合约定要求。
如有争议,应通过协商解决。
3. 轻松交接计划为确保项目交接顺利进行,各方应共同制定并执行轻松交接计划,内容包括但不限于:3.1 沟通协作建立有效的沟通协作机制,确保各方在项目交接过程中能够及时、准确地传递信息,解决问题。
3.2 培训支持为接盘方提供必要的培训支持,包括物业管理知识、业务操作流程等,确保接盘方能够快速上手。
3.3 技术支持提供技术支持,协助接盘方顺利接管项目,包括系统接入、数据迁移等。
3.4 过渡期服务在项目退出过渡期内,原项目管理团队应继续负责项目运营,确保服务质量。

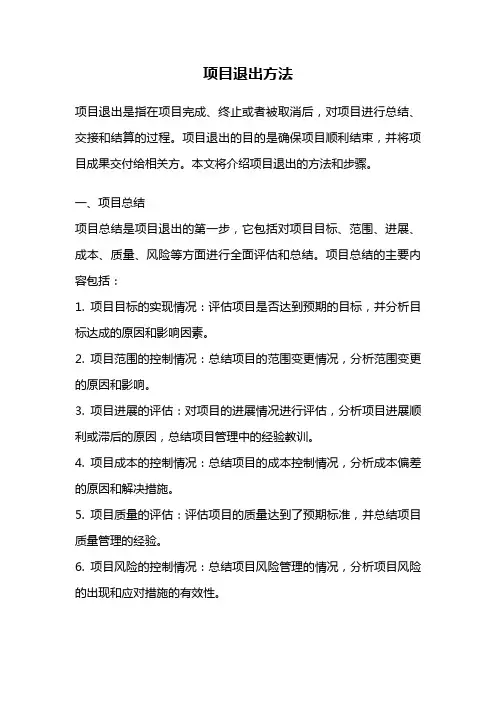

项目退出方法项目退出是指在项目完成、终止或者被取消后,对项目进行总结、交接和结算的过程。
项目退出的目的是确保项目顺利结束,并将项目成果交付给相关方。
本文将介绍项目退出的方法和步骤。
一、项目总结项目总结是项目退出的第一步,它包括对项目目标、范围、进展、成本、质量、风险等方面进行全面评估和总结。
项目总结的主要内容包括:1. 项目目标的实现情况:评估项目是否达到预期的目标,并分析目标达成的原因和影响因素。
2. 项目范围的控制情况:总结项目的范围变更情况,分析范围变更的原因和影响。
3. 项目进展的评估:对项目的进展情况进行评估,分析项目进展顺利或滞后的原因,总结项目管理中的经验教训。
4. 项目成本的控制情况:总结项目的成本控制情况,分析成本偏差的原因和解决措施。
5. 项目质量的评估:评估项目的质量达到了预期标准,并总结项目质量管理的经验。
6. 项目风险的控制情况:总结项目风险管理的情况,分析项目风险的出现和应对措施的有效性。
二、项目交接项目交接是项目退出的重要环节,它包括项目成果交付、文档交接和人员交接。
项目交接的主要步骤包括:1. 项目成果交付:将项目的成果交付给相关方,确保项目成果得到有效的利用和维护。
2. 文档交接:将项目的相关文档整理归档,并交接给相关方,以便他们能够理解和使用项目成果。
3. 人员交接:对项目团队成员进行交接,确保项目知识和经验的传承。
三、项目结算项目结算是项目退出的最后一步,它包括项目费用结算和合同结算。
项目结算的主要内容包括:1. 项目费用结算:对项目的费用进行结算,包括预算和实际费用的比较,分析费用偏差的原因和解决措施。
2. 合同结算:对项目的合同进行结算,确保项目的合同义务得到履行。
四、项目评估项目评估是对项目的整体表现进行评估,以提供未来项目的参考和改进。
项目评估的主要内容包括:1. 项目绩效评估:对项目的绩效进行评估,包括项目目标的实现情况、项目成本的控制情况、项目质量的评估等。

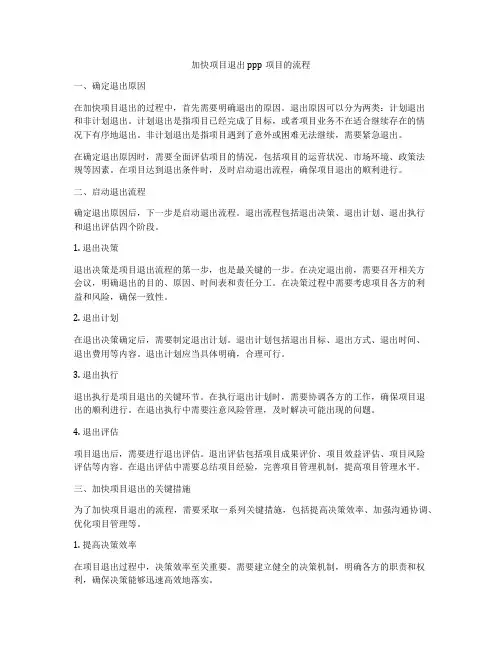

加快项目退出ppp项目的流程一、确定退出原因在加快项目退出的过程中,首先需要明确退出的原因。
退出原因可以分为两类:计划退出和非计划退出。
计划退出是指项目已经完成了目标,或者项目业务不在适合继续存在的情况下有序地退出。
非计划退出是指项目遇到了意外或困难无法继续,需要紧急退出。
在确定退出原因时,需要全面评估项目的情况,包括项目的运营状况、市场环境、政策法规等因素。
在项目达到退出条件时,及时启动退出流程,确保项目退出的顺利进行。
二、启动退出流程确定退出原因后,下一步是启动退出流程。
退出流程包括退出决策、退出计划、退出执行和退出评估四个阶段。
1. 退出决策退出决策是项目退出流程的第一步,也是最关键的一步。
在决定退出前,需要召开相关方会议,明确退出的目的、原因、时间表和责任分工。
在决策过程中需要考虑项目各方的利益和风险,确保一致性。
2. 退出计划在退出决策确定后,需要制定退出计划。
退出计划包括退出目标、退出方式、退出时间、退出费用等内容。
退出计划应当具体明确,合理可行。
3. 退出执行退出执行是项目退出的关键环节。
在执行退出计划时,需要协调各方的工作,确保项目退出的顺利进行。
在退出执行中需要注意风险管理,及时解决可能出现的问题。
4. 退出评估项目退出后,需要进行退出评估。
退出评估包括项目成果评价、项目效益评估、项目风险评估等内容。
在退出评估中需要总结项目经验,完善项目管理机制,提高项目管理水平。
三、加快项目退出的关键措施为了加快项目退出的流程,需要采取一系列关键措施,包括提高决策效率、加强沟通协调、优化项目管理等。
1. 提高决策效率在项目退出过程中,决策效率至关重要。
需要建立健全的决策机制,明确各方的职责和权利,确保决策能够迅速高效地落实。
2. 加强沟通协调项目退出需要各方的共同努力。
加强沟通协调,建立相互信任的合作关系,有利于项目退出的顺利进行。
3. 优化项目管理项目管理是项目退出的关键环节。
需要健全项目管理体系,提高管理水平,确保项目退出的质量和效益。

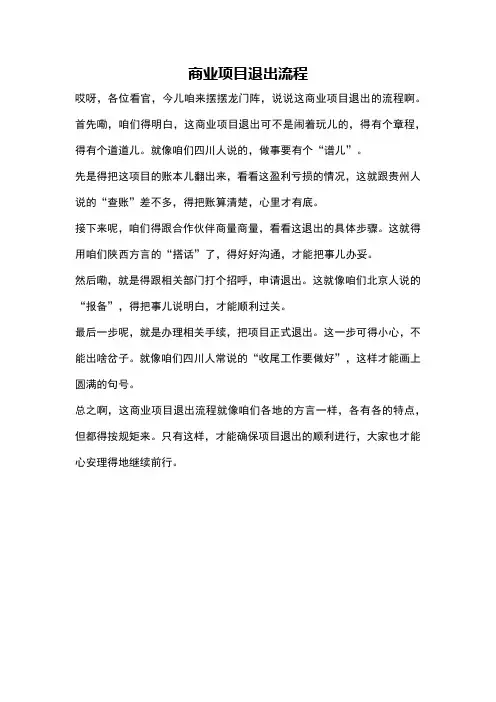

商业项目退出流程
哎呀,各位看官,今儿咱来摆摆龙门阵,说说这商业项目退出的流程啊。
首先嘞,咱们得明白,这商业项目退出可不是闹着玩儿的,得有个章程,得有个道道儿。
就像咱们四川人说的,做事要有个“谱儿”。
先是得把这项目的账本儿翻出来,看看这盈利亏损的情况,这就跟贵州人说的“查账”差不多,得把账算清楚,心里才有底。
接下来呢,咱们得跟合作伙伴商量商量,看看这退出的具体步骤。
这就得用咱们陕西方言的“搭话”了,得好好沟通,才能把事儿办妥。
然后嘞,就是得跟相关部门打个招呼,申请退出。
这就像咱们北京人说的“报备”,得把事儿说明白,才能顺利过关。
最后一步呢,就是办理相关手续,把项目正式退出。
这一步可得小心,不能出啥岔子。
就像咱们四川人常说的“收尾工作要做好”,这样才能画上圆满的句号。
总之啊,这商业项目退出流程就像咱们各地的方言一样,各有各的特点,但都得按规矩来。
只有这样,才能确保项目退出的顺利进行,大家也才能心安理得地继续前行。
退出市场调研项目的流程1. 确认退出决策在决定退出市场调研项目之前,需经过与项目团队成员和相关部门的沟通和协商,确保决策的合理性和可行性。
2. 审查合同和法律责任退出市场调研项目可能涉及合同和法律责任的问题,需要仔细审查已签署的合同及相关法律条款,确保对退出项目的法律后果和责任有清晰的了解。
3. 编制退出计划为了确保顺利退出市场调研项目,需要制定详尽的退出计划。
该计划应包括以下内容:- 停止进一步投入资源和资金的时间点;- 通知相关利益相关方的时间点和方式;- 完成和处理现有调研数据和结果的时间点和方法;- 安排项目团队的撤离和资源重分配等。
4. 与利益相关方沟通正式通知与市场调研项目相关的利益相关方,包括客户、合作伙伴和项目团队成员等。
在沟通中,要说明退出决策的原因,并解释相关的决策过程和背景信息。
5. 处理现有调研数据和结果在退出市场调研项目之前,需要对现有的调研数据和结果进行处理。
这包括整理和汇总数据、生成报告和分析结果,并确定如何保存和归档这些信息。
6. 评估和总结经验教训退出市场调研项目后,需要评估项目的整体表现和结果,并总结经验教训。
这有助于改进未来类似项目的执行和管理,并提供有价值的反馈给相关利益相关方。
7. 更新项目文档和信息在退出市场调研项目后,需要及时更新相关的项目文档和信息,包括报告、数据、合同和其他相关文件,以确保项目资料的准确性和完整性。
8. 关闭项目最后,要确认所有退出流程已经完成,项目已经正式关闭。
关闭项目时,要与相关利益相关方进行最后的沟通,并处理项目相关的后续事宜,例如结算账务和资源清退等。
以上是退出市场调研项目的流程。
在实施过程中,应根据具体情况和公司要求进行调整和细化。
运维项目退出流程
运维项目结束不再服务的过程,就好比搬家公司帮客户搬家完毕后收拾行李离开,这里大概给您说说这个“收拾行李”的流程:
算总账:
先评估一下当前的运维项目,看任务完成了没,服务质量达标不,是继续干还是撤退,心里得有个谱。
制定退场计划:
如果确实要结束运维,那就得像个导演一样,编个详细的退场剧本,比如剩下的设备怎么处理,跟客户怎么交接,运维手册、资料得给谁,新接手的咋办。
和客户好好聊聊:
得跟客户好好解释为啥运维项目要结束,什么时候走,走了以后咋办,要让客户明明白白,心服口服。
清点家当,办理交接:
把项目用过的设备、软件啥的,该回收的回收,该退订的退订,就像搬家前打包行李,一件都不能落下,合法合规地处理好。
传授秘诀,留下宝典:
运维过程中的独门绝技、心得经验、操作手册等,都要整理好,手把手教给客户或新的运维团队,让他们接手后也能游刃有余。
数据备份,安全转移:
类似于搬家时贵重物品要小心对待,所有的关键数据都得备份好,按照合约或客户要求,安全稳妥地转移到指定地方。
正式告别,验收成果:
工作都做完后,正式宣布运维服务结束,让客户检查验收,双方签字画押,表示一切都妥妥哒。
撤离后的后续服务:
搬家后可能还得帮忙打扫几天,运维项目也一样,可能需要按照合同约定提供一段时间的过渡支持,对于退出后可能出现的问题,也要随时待命处理。
回顾总结,吸取经验:
运维项目结束后,像做工作总结一样,看看这次有哪些做得好的地方,哪些不足,总结经验教训,给下次“搬家”提供参考。
以上就是运维项目退出时的大致流程,具体怎么操作,还要根据实际情况和合同约定来灵活调整。

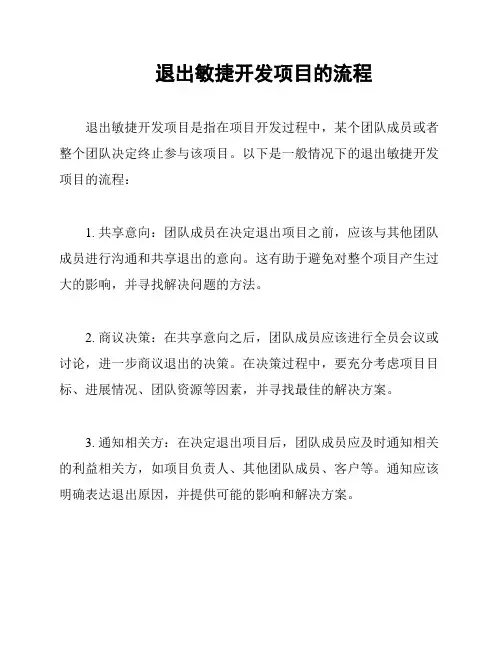

退出敏捷开发项目的流程
退出敏捷开发项目是指在项目开发过程中,某个团队成员或者整个团队决定终止参与该项目。
以下是一般情况下的退出敏捷开发项目的流程:
1. 共享意向:团队成员在决定退出项目之前,应该与其他团队成员进行沟通和共享退出的意向。
这有助于避免对整个项目产生过大的影响,并寻找解决问题的方法。
2. 商议决策:在共享意向之后,团队成员应该进行全员会议或讨论,进一步商议退出的决策。
在决策过程中,要充分考虑项目目标、进展情况、团队资源等因素,并寻找最佳的解决方案。
3. 通知相关方:在决定退出项目后,团队成员应及时通知相关的利益相关方,如项目负责人、其他团队成员、客户等。
通知应该明确表达退出原因,并提供可能的影响和解决方案。
4. 确认责任划分:在项目退出过程中,团队成员应该明确自己的责任划分。
这包括交接工作、整理项目文档、解释项目成果等。
责任划分应该明确清晰,以确保项目的顺利进行。
5. 跟进事务:退出项目后,团队成员需要跟进相关的事务,如对接新团队成员、完成个人工作总结、向管理层提供反馈等。
这有助于项目的平稳过渡和后续改进。
需要注意的是,退出敏捷开发项目应该遵循项目管理的原则和公司规定。
团队成员在决策退出时,应充分考虑团队的整体利益,并与其他成员进行充分沟通和协商。

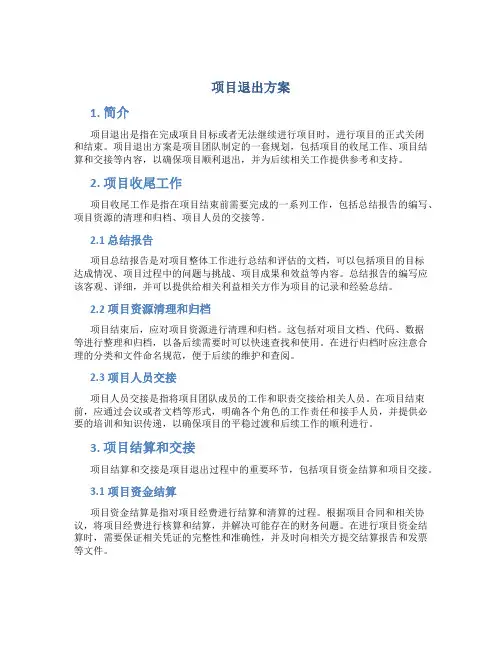

项目退出方案1. 简介项目退出是指在完成项目目标或者无法继续进行项目时,进行项目的正式关闭和结束。
项目退出方案是项目团队制定的一套规划,包括项目的收尾工作、项目结算和交接等内容,以确保项目顺利退出,并为后续相关工作提供参考和支持。
2. 项目收尾工作项目收尾工作是指在项目结束前需要完成的一系列工作,包括总结报告的编写、项目资源的清理和归档、项目人员的交接等。
2.1 总结报告项目总结报告是对项目整体工作进行总结和评估的文档,可以包括项目的目标达成情况、项目过程中的问题与挑战、项目成果和效益等内容。
总结报告的编写应该客观、详细,并可以提供给相关利益相关方作为项目的记录和经验总结。
2.2 项目资源清理和归档项目结束后,应对项目资源进行清理和归档。
这包括对项目文档、代码、数据等进行整理和归档,以备后续需要时可以快速查找和使用。
在进行归档时应注意合理的分类和文件命名规范,便于后续的维护和查阅。
2.3 项目人员交接项目人员交接是指将项目团队成员的工作和职责交接给相关人员。
在项目结束前,应通过会议或者文档等形式,明确各个角色的工作责任和接手人员,并提供必要的培训和知识传递,以确保项目的平稳过渡和后续工作的顺利进行。
3. 项目结算和交接项目结算和交接是项目退出过程中的重要环节,包括项目资金结算和项目交接。
3.1 项目资金结算项目资金结算是指对项目经费进行结算和清算的过程。
根据项目合同和相关协议,将项目经费进行核算和结算,并解决可能存在的财务问题。
在进行项目资金结算时,需要保证相关凭证的完整性和准确性,并及时向相关方提交结算报告和发票等文件。
3.2 项目交接项目交接是指将项目的交付物和工作成果交接给相关方或者下一阶段的负责人。
在进行项目交接时,应确保项目交付物的完整性和准确性,并与接收方共同核对确认。
同时,应提供必要的培训和文档,以确保接收方能够顺利接手项目并继续后续工作。
4. 结语项目退出方案是项目团队在项目结束前制定的一套规划,包括项目的收尾工作、项目结算和交接等内容。

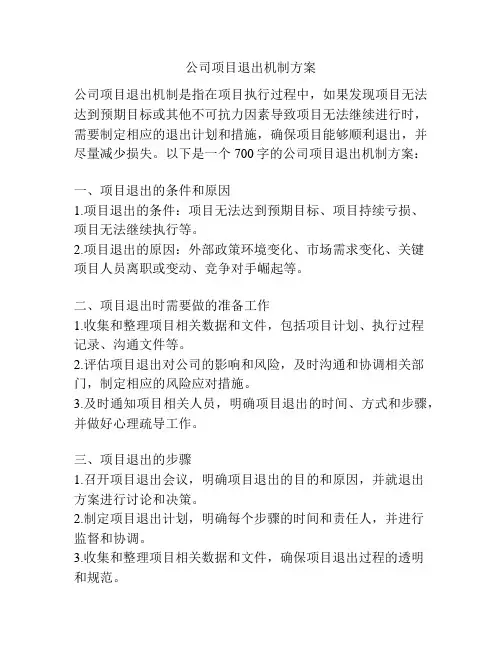

公司项目退出机制方案公司项目退出机制是指在项目执行过程中,如果发现项目无法达到预期目标或其他不可抗力因素导致项目无法继续进行时,需要制定相应的退出计划和措施,确保项目能够顺利退出,并尽量减少损失。
以下是一个700字的公司项目退出机制方案:一、项目退出的条件和原因1.项目退出的条件:项目无法达到预期目标、项目持续亏损、项目无法继续执行等。
2.项目退出的原因:外部政策环境变化、市场需求变化、关键项目人员离职或变动、竞争对手崛起等。
二、项目退出时需要做的准备工作1.收集和整理项目相关数据和文件,包括项目计划、执行过程记录、沟通文件等。
2.评估项目退出对公司的影响和风险,及时沟通和协调相关部门,制定相应的风险应对措施。
3.及时通知项目相关人员,明确项目退出的时间、方式和步骤,并做好心理疏导工作。
三、项目退出的步骤1.召开项目退出会议,明确项目退出的目的和原因,并就退出方案进行讨论和决策。
2.制定项目退出计划,明确每个步骤的时间和责任人,并进行监督和协调。
3.收集和整理项目相关数据和文件,确保项目退出过程的透明和规范。
4.与项目外部合作方进行沟通,解决未尽事宜并制定退出协议。
5.与项目相关人员进行交接,确保项目退出过程的顺利进行。
四、项目退出后的工作1.评估项目退出的经验和教训,总结成功和失败的原因,并进行经验积累。
2.与合作方进行结算,并进行资金和资源的交接。
3.指定退出项目的负责人负责项目后期维护和跟踪工作,确保项目退出后的关系管理。
4.及时报告项目退出的相关情况和结果,以便公司及时调整战略和相应措施。
五、项目退出的风险应对措施1.及时评估和分析项目退出的风险,制定相应的风险应对措施。
2.与项目外部合作方积极沟通,寻求妥善解决方案,减少损失。
3.与项目相关人员进行有效沟通和协调,减少人员流失和影响。
综上所述,公司项目退出机制的制定对于项目的顺利退出及公司的稳定发展具有重要意义。
通过明确退出条件和原因、做好准备工作、制定退出计划、确保项目退出过程的透明和规范,公司能够合理、有序地进行项目退出,减少损失,并及时总结经验教训,为公司今后的项目决策提供参考依据。
项目退出运作的“四步曲”贺民摘要:本文从风险投资从业人员的角度,介绍国有的风险投资公司在通过股权转让方式实现项目退出过程中的一些具体操作程序和要点。
项目退出运作的“四步曲”是寻找买家,国有产权转让,股权过户,回收股权转让款。
其中每一步的操作细节都会对最终结果产生影响。
关键词:风险投资;项目退出运作;股权转让;国有产权转让一、文献综述风险投资项目运作的全过程通常包括三个主要阶段:项目投资,项目后续管理和项目退出运作。
风险投资项目退出是指风险投资家依据所持有的风险企业的股权增值状况,选择适当的时机和方式将其所持有的风险企业股权套现或转换为可流通证券的行为。
风险投资项目退出是风险投资微观运作过程中必不可少的环节。
(程静,2003)在对风险投资项目退出运作的众多研究文献中,不少学者重点研究了项目退出运作的方式。
(余和平,2001;程静,2003;万俊毅和罗明忠,2004;高朕,2004;江宇红,2005;邱丽芳,2005)余和平认为,风险投资项目的退出渠道有四种,包括股东间约定股权收购的方式;由上市公司收购所投资企业的股权,或收购其部分资产、业务;向其它投资者或企业协议转让股权;在国内或国外上市。
万俊毅等认为,通常的风险投资项目退出方式有五种,包括首次公开发行(IPO);企业兼并与收购(M&A);出售;回购和注销。
高朕在总结我国的风险投资退出方式时,特别将股权转让列为一种退出方式。
笔者认为,项目退出方式中,除了首次公开发行(IPO)和清算注销外,都可以归为产权转让方式(包括股权转让和资产转让)。
清科(2004)的研究报告显示:从退出项目数量看,2003年中国创业资本首选退出方式为股权转让。
因此,研究以股权转让方式实现风险投资项目退出的具体操作方法,具有较大的实践指导意义。
笔者认为,寻找买家,国有产权转让程序,股权过户,回收股权转让款是以股权转让方式实现项目退出运作的“四步曲”。
二、寻找买家寻找买家是项目退出运作的第一阶段。
寻找买家的工作应该在从项目投资的一开始就着手准备,而不需要等到企业培育到一定阶段才开展。
例如,在风险投资协议中,风险投资家与创业者签订退股权和购回权条款,就是锁定了创业者为未来的买家。
风险投资的项目退出运作与项目后续管理是并行的,项目后续管理的目的是为了使项目退出更加顺利,投资收益更高。
万俊毅等将退出方式归纳为企业并购,出售和回购三种方式。
这三种退出方式的区别表现在买家的类型不同。
业内人士通常将风险企业被产业投资者兼并称为“企业并购”,产业投资者并购风险企业的目的在于行业整合,而不是为了在将来以更高的价格出售。
如果买家收购风险企业的目的是为了在将来以更高的价格出售,这种退出方式就被称为“出售”。
风险企业或创业者以现金或可流通证券的形式向风险投资家回购本公司全部股权的交易行为被称为“回购”。
区分并购、出售和回购方式的意义在于,认识创业者的偏好对退出方式的影响。
创业者是风险项目退出的另一方当事人。
出于自身利益的考虑,创业者对风险投资项目的退出方式的偏好与风险投资家的偏好并非完全一致。
(程静,2003)创业者对于风险企业的控制权落入不熟悉的其它投资者手中普遍怀有恐惧和抗拒心理。
特别是,当风险投资家计划以出售方式退出风险企业时,创业者的抗拒表现得最强烈。
创业者往往认为,风险投资家惟利是图,将风险企业和创业者作为赚钱的工具进行买卖。
创业者的不配合是以出售方式退出的主要障碍。
对于并购和回购方式,创业者的态度会根据不同情况表现出积极或消极的心态。
在退出运作的第一阶段,风险投资家首先要向创业者说明,为什么风险投资要在现阶段退出。
作为企业经营者,创业者往往具有强烈的“圈钱意识”,希望新股东以增资扩股方式投资于风险企业,而不是购买风险投资家的持股,让风险资本退出。
创业者也不愿意用风险企业和自身的宝贵的现金帮助风险资本退出。
要克服这种障碍,风险投资家必须做好二个方面的工作,一是在风险投资协议中设定好退出相关条款。
在风险投资协议中设定股权回购条款,以及对公司经营业绩目标进行约定都有助于风险投资及时退出。
二是选准投资对象并与创业者充分沟通。
风险投资的投资对象应该是诚信的,能够理解、支持和积极配合风险投资运作的创业者。
同时,风险投资家不要让创业者产生“风险资本一定要通过上市退出”的错觉。
如果从企业外部寻找买家,风险投资家的工作精力不应全部放在搜索潜在买家上,而应着力做好创业者与潜在买家的沟通工作。
风险投资家应就项目退出的设想与创业者沟通,认真听取创业者的意见和建议,让创业者参与寻找潜在买家和对潜在买家的甄选工作。
创业者如果能够主动配合风险投资家向买家介绍企业状况,发展前景,并向潜在买家表示继续经营好风险企业的决心和信心,将大大增加买家的信心,提高风险投资的收益。
很多学者认为,回购方式可以促成创业者与风险投资家的双赢。
笔者认为,回购退出方式是风险投资家与创业者之间的艰难博弈过程。
回购方式不会为风险企业引入新的资源,反而要抽走风险企业或创业者的资金。
风险企业一般是由创业者继续经营的,回购方式也没有改变企业的实际控制人。
因此,回购退出基本上是一个零和博弈,很难产生双赢结果。
风险投资家与创业者围绕股权回购展开的博弈是一个信息相对对称,但信息不完备的博弈。
由于风险投资家对风险企业进行了监管,相对于外部人,企业现状的信息对博弈双方是基本对称的,但企业未来发展的信息是不完备的(未来是不确定的)。
因此,风险投资家往往对风险企业未来发展作出乐观的预期,并以此制定较高的回购价格。
在创业者对回购表现消极的情况下,即便是风险投资家依据风险投资协议的约定,风险投资前期投入等因素,对创业者施加一定压力,创业者也会采取拖延,制造障碍,阻挠风险投资家对风险企业监管等方法阻挠风险投资项目的退出运作。
因此,回购退出方式是一个艰难,长时间的过程。
由于创业者是项目退出运作的重要参与者,风险投资家必须与创业者保持良好的合作关系,多交朋友,与人为善,真诚地帮助风险企业解决实际问题。
在通过回购方式退出时,风险投资家应与创业者充分沟通,制定合理的回购价格,并协助创业者解决回购资金问题,必要时还应提供融资服务。
同时,风险投资家也要认真对待股权转让程序中的工作细节。
例如,合同等法律文件的错漏,也会为创业者拖延项目退出运作创造机会。
三、国有产权转让程序一般而言,在确定买家后,风险投资家与买家签订股权转让合同,办理相关法律手续后,即可完成项目退出运作。
本文所描述的国有产权转让程序,是特指在国资委、财政部联合颁发了《企业国有产权转让管理暂行方法》(以下称“新规定”)后,国有风险投资公司在项目退出运作中必须经历的一个阶段。
根据新规定,企业国有产权转让的程序包括:企业可行性研究和内部决策,清产核资和审计,资产评估,通过信息披露征集受让方,组织实施产权交易,按合同预定支付转让价款,办理相关产权登记手续等。
(政策瞭望,2004)国有产权转让规定对国有风险投资公司项目退出运作的影响主要表现在以下几个方面:1.增加了寻找买家的难度。
资本运作不同于普通的商品买卖,它的买卖标的是企业的股权或企业的盈利能力,是非物质的和变化的。
交易双方在风险和收益之间进行权衡,而风险就是不确定性。
国有产权转让的相关规定(如资产评估、国资主管机构审批、公开竞拍等)增加了交易的不确定性,可能会降低出让方的收益。
一些潜在买家会因为公开交易所产生的不确定性而退出交易。
2.新规定提高了对风险企业审计和清产核资的要求,延长了项目退出运作的时间。
新规定传递了按照净资产确定转让价格的信息,因而可能会对按照市盈率法定价产生一定的抑制作用。
对于经营不善的风险企业,以低于账面净资产价格转让退出可能比清算注销退出对风险投资家更有利,然而,新规定将削弱国有风险投资公司实施这种退出的动力。
3.产权交易机构的选择和作用。
产权交易机构的作用在于为参与交易各方提供一个公平的交易场所,而不在于信息发布。
尽管很多产权交易机构会协助寻找买家,但它们的影响还没有得到充分发挥。
产权交易机构在项目退出运作中发挥的另一重要作用是促进收款。
在产权交易机构通过拍卖或者招投标方式组织实施产权交易时,每位进场交易的买家必须缴纳一定数量的保证金。
这笔保证金为风险投资家顺利回收股权转让款提供了实质性的保证。
因此,选择产权交易机构重点看资质和收费情况。
如果预计会出现多个买家竞价的情况,风险投资家要选择在拍卖业务上有良好声誉的交易机构。
拍卖师高水平的操作可能会为风险投资家带来超额的收益。
4.新规定对于买家付款方式有比较详细的规定,风险投资家应尽量按照该规定与买家达成付款条款。
在实践中,买家往往不能按照约定付款条件付款,风险投资家应积极采取一切可行手段追款,不能拘泥于原条款,毕竟完成交易比遵守条款更重要。
四、股权过户风险公司的工商变更登记是通过股权转让实现风险项目退出运作的重要环节。
只有将风险投资家持有的股权过户给了买家,才算是风险投资的真正退出。
买家往往也会在股权过户后,才会付清全部的股权转让款。
因此,股权过户工作与收款工作是紧密联系的。
股权过户阶段的操作要点是准备充分,工作细致。
股权过户工作的对象是相应的工商行政管理机关。
风险企业股权过户的工商变更文件必须符合相应的工商行政管理机关的要求。
在准备相关文件时,项目人员要与律师密切配合,但不要过于依赖律师,因为律师也不一定完全了解审批机关的要求。
在准备相关文件时,项目人员应尽量采用工商局提供的格式文件,需要补充修改时,应以补充协议方式修订,以免在办理过户手续时遇到障碍。
股权转让是涉及多方的工作。
参与方包括出让方,受让方,风险企业的经营团队,风险企业的其它股东,各参与方对股权转让的态度都可能发生变化。
其中一个人拒签文件,都会对整个股权过户产生较大影响。
因此,项目人员要提前作好全部股权过户文件准备,不只是股权转让合同,还应包括股东会决议、公司章程修正案、董事会监事会人员调整的文件、工商变更登记书等法律文件。
项目人员要趁各方意见一致时,完成所有文件的签字盖章程序。
同时,要注意工商行政管理机关对于相关文件的形式、文本格式、签署时间等方面的要求。
项目人员要适当地利用中介机构。
专业从事工商变更登记咨询的中介机构可以给予许多专业意见,并帮助缩短股权过户的办理时间。
五、收款收款是整个项目退出运作的核心和终结。
在没有收到股权转让款之前,围绕项目退出运作所作的全部工作都有可能白费。
由于中国目前的国情和诚信状况,停留在纸上的转让合同协议对买方的约束力是非常有限的。
收款工作常常会转变为一场考验交易双方耐力和意志的拉锯战。
要顺利实现收款,风险投资项目人员必须在项目退出运作的一开始就为收款作好准备,简单的说,就是要找到真正有支付能力的买家。
项目人员在寻找买家的过程中,可能会遇到有实力,但出价低的潜在买家,和出价高,但支付能力可疑的潜在买家。
