XXXXXXXXXXXXXXXXXXXXXXXXXXXX项目XXXX10KV高配室送电方案编制:日期:审核:日期:审批:日期:中国第四冶金建设供热改造工程项目经理部目录一、工程概况 (1)二、编制依据 (1)三、送电前准备工作 (1)四、受送电步骤: (3)五、安全技术措施 (5)六、仪器设备一览表 (6)七、人员组织架构 (6)一、工程概况中国长城铝业供热改造项目能源站高低压配电间设2个计量柜、2个进线柜、2个PT柜、1个隔离柜、1个母联柜、6个馈电柜及10KV配电装置母线分为ⅠⅡ两段,馈线柜下设2台变压器。
本次受电电源引自08配0811、0814馈线柜(见图)。
在受电有关的电气设备安装、调试结束后,为了考验一次系统能否正常投入运行,以及检查二次部分的测量、控制、保护、信号装置的正确性,实现10KV配电室受电的控制目标,为分部试运转创造必要的条件,特编制本方案。
二、编制依据本方案的编写是以设计提供的施工图纸和国家的有关标准、规、安全法规等为依据编写的。
中国新时代国际工程公司设计的施工图纸和系统图。
有关规程及交接验收规:2.1:《电气装置安装工程盘、柜二次回路接线施工及验收规》GB 50171-20122.2:《电气装置安装工程高压电器施工及验收规》GB 50147-20102.3:《电气装置安装工程低压电气施工及验收规》GB20254-20142.4: 《建筑电气工程施工质量验收规》GB50303-20152.5: 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规》GB 50148-20102.6: 《电气装置安装工程电气设备交接验收标准》GB50150-20163、设备厂家所附带的技术文件资料。
4、有关的电气试验,运行安全操作规程。
三、送电前准备工作1:电气试验1.1:2500V-5000V高压绝缘电阻测试仪,交流耐压试验设备,直流高压试验器,继电器综合测试仪,放电棒,标准电压表,使用经过试验合格的高压绝缘鞋,高压绝缘手套,防护眼镜。
南京水务集团有限公司新办公用地改造搬迁信息中心供配电工程电气工程送(受)电方案南京力诺建设有限公司2016年5月23日编制依据:本方案依据南京水务集团有限公司新办公用地改造搬迁信息中心供配电工程施工合同、电气施工图纸及相关现行国家规范标准编制。
相关国家规范标准如下:《电气装置安装工程电缆线路施工及验收规范》 GB50168-2006《建筑电气工程施工质量验收规范》 GB50303-2002《电气装置安装工程电气设备交接试验标准》 GB50150-2006《电气装置安装工程盘、柜及二次回路结线施工及验收规范》 GB50171-92目的:为了工程施工顺利进行,及各相关专业配合调试,达到更好的工程质量要求,编制本方案,使工程顺利竣工。
一、电气概况:本工程供电电源采用6kV高压电源供电,以电缆穿管埋地引入箱变进线柜。
本工程有2台箱变,1#箱变由城北水厂6kVⅠ段高压柜1#箱变间隔供电;2#箱变由城北水厂6kVⅡ段高压柜2#箱变间隔供。
二、组织机构总指挥:王袭江副总指挥:王飞技术监督:赵明系统负责人:齐生军三、人员组织及工具、机具配置人员组织安排送电和配合用工电工: 3人相关专业人员:4人工具和机具四、送电措施主干线回路及配电箱绝缘测试1)按系统图进行校对线路,检查接线的正确性、安全性。
2)进行绝缘值的测试并做好测试记录。
3)送电,采用万用表进行电压测试,检查相位,挂好警告牌4)配电箱内全部电器安装完毕后,用500兆欧表对线路进行绝缘电阻测试。
绝缘电阻测试包括相线与相线、相线与地线、相线与零线所有导线之间绝缘电阻。
绝缘电阻应>Ω。
普通电缆绝缘电阻应>20MΩ密集型母线槽绝缘电阻应>Ω箱变及配电箱柜检查1)查看箱变内是否还有遗留物,是否已经打扫干净,主变高低压侧螺丝是否已坚固牢靠;高压柜接地刀是否已经分开;进线开关及所有负荷开关是否已在分位;2)接地(接零)保护措施:接地排位于配电箱下部,位置正确;并且部件齐全,箱体开孔合适,切口整齐。
I1OkVXX变电站IOkVXX丙线启动方案(供电局审批)批准:变电管理所审核:配电部审核:营业部审核:调度审核:编写:HOkVXX变电站IOkVXX丙线启动方案(施工单位审批)监理审核:施工单位批准:施工单位审核:编写:2016年9月28日I1OkVXX变电站IOkVXX丙线启动方案HOkVXX变电站IOkVXX丙线属于XXXX2016年第四批20千伏及以下项目(标段一)XXXXXX站新出XX3线满足负荷需求工程(工程编号:031254WN20150169)工程从I1okVXX变电站新出XX3线,架设JK1GYJ-240导线3X4153米至原XX线o#52塔,站内敷设YJV22-3*300电缆60米至#1塔,在#1塔安装户外隔离工关1组(命名为IOkVXX丙线ITO1刀闸)、高压避雷器1组;在#3塔、#40塔新装XX3线线路自动化开关共2套(分别命名为:1OkVXX丙线3T1开关、IOkVXX丙线3T11刀闸、IokVXX丙线3T12刀闸;IOkVXX丙线40T1开关、IOkVXX丙线40T11刀闸、IOkVXX丙线40T12刀闸),在#59塔新装XX3线与XX2线联络开关1套(命名为:1OkVXX乙丙线联络59T1开关、IOkVXX乙丙线联络59TI1刀闸、IOkVXX乙丙线联络59T12刀闸)。
线路、电缆在2016年9月28日施工完毕,验收、试验合格,具备送电条件,经批准投入运行,特编写本启动方案。
一、启动工作小组组长:XX现场指挥:XX现场调度:XX县调当值调度员工作组成员:XX、XX、XX、XX、XX现场人员:(-)变电管理所:由变电管理所安排(-)XX供电局:运行维护班人员、地豆供电所(三)施工单位:由施工单位安排启动操作人员:(一)I1okVXX变电站:I1OkVXX站巡检中心值班人员(二)线路、设备现场:施工单位安排二、启动时间:2016年9月28日下午三、启动设备I1OkVXX变电站IokVXX丙线出线。
目录第一章编制依据 (1)第二章工程概况 (1)第三章施工部署 (1)3.1 工程管理目标 (1)3.2 施工任务安排 (2)3.3 施工准备 (2)第四章施工方法及技术要求 (5)4.1 镀锌钢管敷设 (5)4.2 电缆敷设 (8)4.3 照明安装 (10)4.4 配电箱柜盘安装 (12)4.5 防雷接地安装 (16)4.6 封闭母线的安装 (18)4.7 绝缘子与穿墙套管安装 (18)4.8 变压器本体吊装就位 (19)4.9 调试 (20)第五章工期保证措施 (21)5.1 进度计划的编制及落实 (21)5.2 保证工期的技术措施 (22)第六章质量保证措施 (22)第七章安全生产及消防措施 (23)第八章工程技术资料管理 (27)1. 编制依据《电气装置安装工程电缆线路施工及验收规范》《建筑照明设计规范》《电气装置安装工程高压电气施工及验收规范》《电气装置安装工程母线装置施工及验收规范》《电气装置安装工程接地装置施工及验收规范》《电气装置安装工程盘柜及二次回路接线施工及验收规范》《电气装置安装工程蓄电池施工及验收规范》《电气装置安装工程电缆线路施工及验收规范》《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》《电气装置安装工程电气设备交接试验标准施工及验收规范》《继电保护及安全自动装置技术规程》2.工程概况刚果(金)卡莫亚铜钴矿一期工程,是一个采、选联合工程,设计规模为采选矿石量3000T/D,达产年产硫化铜钴精矿5.09万吨,氧化铜钴精矿2.61万吨。
本站为10KV 高压配电室和低压配电室,2台2000KVA三相油浸电力变压器,高压开关柜有20台,直流屏(铅酸蓄电池)1套,磨机液阻柜2台,高压变频柜2台,抽屉式低压开关柜26台。
本站采用单母分段供电方式。
3 .施工部署3.1 工程管理目标3.1.1质量目标按照建设单位质量要求,质量目标为合格,建立健全质量保证体系、制定质量保证措施,确保达到质量目标。

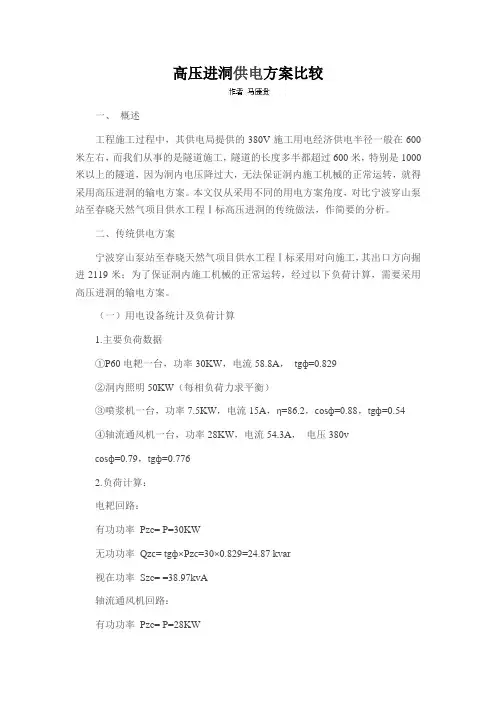

高压进洞供电方案比较一、概述工程施工过程中,其供电局提供的380V施工用电经济供电半径一般在600米左右,而我们从事的是隧道施工,隧道的长度多半都超过600米,特别是1000米以上的隧道,因为洞内电压降过大,无法保证洞内施工机械的正常运转,就得采用高压进洞的输电方案。
本文仅从采用不同的用电方案角度,对比宁波穿山泵站至春晓天然气项目供水工程Ⅰ标高压进洞的传统做法,作简要的分析。
二、传统供电方案宁波穿山泵站至春晓天然气项目供水工程Ⅰ标采用对向施工,其出口方向掘进2119米;为了保证洞内施工机械的正常运转,经过以下负荷计算,需要采用高压进洞的输电方案。
(一)用电设备统计及负荷计算1.主要负荷数据①P60电耙一台,功率30KW,电流58.8A,tgф=0.829②洞内照明50KW(每相负荷力求平衡)③喷浆机一台,功率7.5KW,电流15A,η=86.2,cosф=0.88,tgф=0.54④轴流通风机一台,功率28KW,电流54.3A,电压380vcosф=0.79,tgф=0.7762.负荷计算:电耙回路:有功功率Pzc= P=30KW无功功率Qzc= tgф×Pzc=30×0.829=24.87 kvar视在功率Szc= =38.97kvA轴流通风机回路:有功功率Pzc= P=28KW无功功率Qzc= tgф×Pzc=28×0.776=21.728 kvar视在功率Szc= =35.44kvA喷浆机回路:有功功率Pzc= P=7.5KW无功功率Qzc= tgф×Pzc=7.5×0.54=4.05 kvar视在功率Szc= =8.52kvA照明回路:有功功率Pzc= P=50KW取同时系数Kx=0.8Pzc总=Kx(30+28+7.5+50)=92.4KWQzc总=Kx(24.87+21.728+4.05)=40.52 kvar总视在功率Szc总= = 100.89 kvA计算电流IZC= Pzc总/(=92.4/()=156.6A(二)电压损失计算(三)变压器容量,电线、电缆开关选择1.现有的变压器容量:160 kvA;通过计算出的负荷为:100.89 kvA因为160KVA > 100.89KVA所以选用S7-160/10型10/0.4---0.23KV级,连接组别为Y,yn0 变压器可以满足用电需求2.高低压侧电缆开关选择高压开关选用:XGN13(HK)-12型组合柜低压开关选用:DZ20-330型自动开关高压输电选用YJV22型3 × 25mm2铜芯铠装电缆.3.低压电缆选择施工现场有3×120mm2+1×75mm2铝芯电缆,其长期允许持续载流量191A。
供电方案模板1.总体方案描述(1) 概述:本供电方案主要适用于某工程项目的建设,实现该项目的正常运行与供电需要。
供电方案涉及电源、电缆敷设、变电站建设、配电室设置等核心内容。
(2) 地理位置:该工程项目位于XX市XX区,占地面积约XXXX平方米。
(3) 总体方案:根据该工程项目用电负荷预测分析,本供电方案将采取外部引进220kV额定电压的直流输电方式为该工程建设提供电力;引进电源接入在距离工程区域约15km处的XX变电所,并建设220kV双回/三回输电线路,输电线路长度约XXkm-XXkm;引入电力后通过电缆敷设,连接至配电室高低压开关柜接头并提供供电;变电站采用室内箱式变电站设计,变压器外部配置高压隔离开关,低压柜采用QSMW-12F型脱扣式开关柜。
2.配电系统方案设计(1) 供电工程的高低压配电室建设:设计建设高压、低压配电室,为工程提供电力。
(2) 配电室布局设计:配电室内按照变电站一侧进出线方式布局,进线依次经过2个断路器、单电压电流互感器、母线隔离缺口以及母线组合,之后依次进入其它柜体。
其中,每个断路器应按照原材料质量标准出厂,电流互感器应符合JJG3-1994标准的要求。
(3) 高压单列母线分段方案:高压配电室的母线分为两列,每列母线分别选用一只二次电流具有封锁功能的电流互感器,根据编号分类串联到对应的高压断路器上,高压断路器外配隔离开关,务必保证稳定运行。
(4) 配电室内设置的低压开关柜:低压开关柜采用QSMW-12F型脱扣式开关柜,自带转移功能,用于方便电缆进出、设备通电与更换。
3.电缆敷设方案设计(1) 敷设方式:该工程将采用地下开挖方式敷设电缆。
(2) 敷设路线:电缆敷设路线应选择通行道路尽量平直、设施较少、松土易于敷设的区域,避免道路施工、养护、管理等费用过高带来的额外支出,同时要充分考虑市政需求。
(3) 电缆规格:根据工程设计负荷量对电缆的规格需求,本方案经过议论,最终决定采用电缆规格为XXKV/XXXX,XXX/XXXKW。
供电方案模板高压电力客户供电方案答复书等级》(GB20052-2020)中1级、2级能效标准。
2、无功补偿标准:在用电高峰期间功率因数不得低于0.95。
(功率因数要求:10OkVA及以上高压供电的电力客户,在高峰负荷时的功率因数不宜低于0.95;其他电力客户和大、中型电力排灌站、是购转售电企业,功率因数不宜低于0.90;农业用电功率因数不宜低于0.85。
)3、电气主接线方式:单母线/单母线分段/双母线4、运行方式:正常/同时运行、一回进线主供,另一回路热/冷备用、两回进线同时运行,互为备用。
5、应急电源及保安措施配置:重要电力客户应配备自备应急电源及非电性质的保安措施,满足保安负荷应急供电需要。
6、谐波治理:公共电网连接点的谐波电压限值及谐波电流允许值应符合《电能质量公用电网谐波》(GB/T14549-1993)国家标准的限值。
7、继电保护:电力设备和线路,应装设反应短路故障和异常运行的继电保护和安全自动装置,满足可靠性、选择性、灵敏性和速动性的要求。
电力设备和线路的继电保护应有主保护、后备保护和异常运行保护,必要时可增设辅助保护。
10千伏及以上变电所(配电室、箱式变)宜采用数字式继电保护装置。
8、调度通信要求:根据电压等级选择和用电容量选择,其他删除。
35千伏及以下供电、用电容量不足8000千伏安且有调度关系的客户:利用用电信息采集系统采集客户端的电流、电压及负荷等相关信息,配置专用通讯市话与调度部门进行联络。
35千伏供电、用电容量在8000千伏安及以上或110千伏及以上的客户:宜采用专用光纤通道或其他通信方式,通过远动设备上传客户端的遥测、遥信信息,同时应配置专用通讯市话或系统调度电话与调度部门进行联络。
其他客户应配置专用通讯市话与当地供电公司进行联络。
9、电力负荷管理要求:受电设施分支开关应具备远程跳闸功能,预留安装负荷管理装置的位置,具备接入新型负荷管理系统条件。
优先接入末端低压负荷380伏出线开关,对同类负荷可控制10千伏及以上高压开关,原则上至少两路及以上回路接入负荷管理系统,除保安负荷外的非生产、辅助生产、主要生产、其他全部负荷分轮次规范接入。
xxxx10kV供电工程施工方案一、工程简况1、施工地点:XX市XX。
2、施工范围及主要工程量:设计新建10kV高低压配电室一座,采用双电源供电,内置800kVA变压器两台,10kV铠装移开式交流金属封闭开关柜10台。
二、施工方案1、施工前做的准备工作:1.1主要施工工器具1.2仪器仪表1.3、主要施工机械1.4.疫情防护用品配置情况2、工程施工工期及工程分项进度计划安排:工程计划施工从 年 月日开始,至 年 月 日结束。
3、 工程施工工序、作业流程: 3.1施工工序每日开工前,进行班前会,现场工作负责人必须确定每位施工人员掌握当天工作内容。
3.1.1、开关柜安装施工时按照图纸或盘柜规格安装基础槽钢,安装位置必须符合图纸要求,水平度,垂直度符合规程标准。
不直度水平度要小于5毫米。
3.1.2新建接地网阻值须符合要求。
盘柜基础必须与接地网可靠连接,必须保证接地扁钢截面满足设计要求,并做好防腐处理。
3.1.3盘柜设备运至现场后检查设备应完好无损,不能有掉漆变形现象,盘内元件间的连接牢靠,元件型号、规格应符合设计要求,防止误操作的五防装置齐全,并动作灵活可靠,附件、备件及产品的技术文件应齐全。
妥善保管好设备资料及工器具。
3.1.4设备安装前,预埋件及预留孔符合设计要求,预埋件应牢固。
3.1.5复测设备安装基础型钢,水平度要应符合规程要求。
3.1.6按照图纸要求的安装位置和数据严格进行安装3.1.7屏柜就位完成后,再用拉线垂球角尺复侧一遍,合格后方可与基础型钢焊接,保证设备安装的水平度、垂直度符合规程要求,设备与基础应固定可靠。
设备外壳与基础应可靠接地。
3.1.8盘柜安装工作结束后应进行全面的清扫检查,做好安装记录。
3.1.9电气设备接线与检查。
保护及控制回路接线,按图纸确保接线正确。
芯线终端要焊接或压接且接线牢固,盘内导线不能有接头。
电缆芯线号头要表明回路号、编号、端子号字迹清晰且不宜脱色。
配线整齐美观且绝缘良好。
10KV变电站送电方案1. 简述1.1本方案为工程项目中,由我方负责施工的变电所进行受电工作所编制。
本次方案涉及到的变电所为:1#变电所、2#变电所。
本方案根据供电系统的要求,并参考国家现行的相关行业标准规范《电气装置安装工程电气设备交接试验标准GB50150—2016》以及设备厂家提供的产品技术文件编制而成。
1.2送电范围:1#变电所:10KV高压柜20台、2000kva 10KV干变8台、低压柜125台。
2#变电所:10KV高压柜18台、2000kva 10KV干变6台、低压柜121台。
1.3编制依据1、《电气装置安装工程电气设备交接试验标准》GB 50150-20162、《继电保护及电网安全自动装置检验规程》DL/T 995-20063、《国家电网公司电力安全工作规程(变电部分) 》GB26860-20134、《电气装置安装工程高压电器施工及验收规范》GB50147-2010;5、《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-20106、《电气装置安装工程母线装置施工及验收规范》GB50149-2010;7、《石油化工电气工程施工质量验收规范》SH 3552-2013;8、设计技术信息及要求;9、供货方随机技术文件;10、业主提供的电气设备设定参数及其技术质量要求.2. 受电前的检查及准备工作2.1 设备试验合格,并有试验报告。
2.2 高压各设备试验合格并有试验报告。
2.3 高压进线柜保护定值已按设计定值输入及设备试验合格并有试验报告。
2.4 高压进线柜、开关柜小车处在实验位置,0.4kV低压配电柜所有抽屉分支断路器均在断开位置。
2.5 检查PT保险是否完好,合闸电源是否完好。
2.6 检查直流屏合闸小母线、控制小母线电压,应保证正常。
2.7 送电前对线路电缆,高压母线、低压母线、变压器进行绝缘测试,高压电阻测试不得低于500兆欧,低压不得低于0.5兆欧,相序检查并合格。
宝华煤矿10KV供电方案一、大胜井10KV供电概况:大胜井10KV供电线路为:从亨元顺架空线路至大胜井地面变电所上方的架线杆,线径为:LG-3*240,从架线杆至地面10KV进线总柜,连接线使用电缆为:MYJV22-3*150聚氯乙烯铠装电缆,所带负荷为:大胜井地面、井下,后沟井地面、井下,回风立井风机。
大胜井地面负荷为:地面2台1000KV A变压器地面供电系统,2台500KV A变压器(副井绞车房),2台10KV A强排水泵400KW。
大胜井下供电负荷为:中央变电所1台315KV A变压器,2台200KV A变压器(水泵),2台100KV A变压器(风机专用);1台800KV A 于1台500KV变压器(综采工作面),2台500KV A变压器(2个掘进头)。
后沟地面供电负荷为:2台315KV A变压器。
后沟井下供电负荷为:2台200KV A变压器(采区排水泵),2台100KV A变压器(风机专用)回风立井地面负荷为:2台400KV A风机专用变压器。
根据统计:1、大胜井进线电缆,每趟电缆所带负荷最大为:5830KV A;2、后沟井进线电缆,每趟电缆所承载负荷最大为:1015KV A;未考虑以后采区供电。
3、回风立井进线电缆,每趟电缆所承载负荷最大为:400KV A二、目前宝华煤矿10KV线路架设连接引线情况:1、从亨元顺至大胜井双回路线路架设完成,并且两路引线已引致高压进线柜,引线电缆为:MYJV22-3*150交联聚乙烯铠装电缆。
2、从大胜井至后沟井两路架空线路已完成,只有一路已做引线,引线电缆为:MYJV22-3*150交联聚乙烯铠装电缆,因此还缺一路至后沟井引线,长度约为:120m。
3、后沟架空线路引至高压配电室的两路引线已完成一路,线电缆为:MYJV22-3*150交联聚乙烯铠装电缆;另一路引线可以使用现在从农网电供到后沟400变压器的引线,电缆型号为:MYJV22-3*95交联聚乙烯铠装电缆。
XXXXXXXXXXXXXXX送电方案送电方案建设单位:XXXXXXXXX监理单位:XXXXXXX施工单位:XXXXXXXX2016年1月11日一、工程概况为确保供电系统投运工作顺利进行,保证人身及设备安全,保障电网安全稳定运行,特编制本措施。
XXXXXX站的建设容量为2x25000KVA有载调压升压变压器,电源分别引自电厂配电室1号机煤矿10KV段2号柜和2号机煤矿10KV段2号柜,通过18根ZRC-YJV23-8。
7/10 3*185电力电缆分别引至升压站#1机煤矿升压站10KV进线柜(1GM3)和#2机煤矿升压站10KV进线柜(2GM3),升压站#1机煤矿升压站10KV进线柜(1GM3)及#2机煤矿升压站10KV进线柜(2GM3)通过母线桥分别连接至1#、2#有载调压升压变压器,1#、2#有载调压升压变压器出线端分别通过钢芯铝绞线、穿墙套管及母线桥引至35KV1#主变压器进线柜(1G4)、2#主变压器进线柜(2G4),35KV高压出线柜二矿出线1柜(1G3)、二矿出线2柜(2G3)通过电缆引至室外架空线路,引至XXXX降压站三层35KV高压配电柜35KV1#进线柜(1GP1)、35KV2#进线柜(2GP1),再通过3*1*120电力电缆分别连接至35KV变电所1#、2#有载变压器,1#、2#有载变压器分别通过母线桥连接至10KVⅠ、Ⅱ段进线柜。
10KVⅠ、Ⅱ段进线柜与母联柜之间均做电气闭锁。
升压站内包含10KV配电柜共16套、35KV配电柜共9套、交流屏2套、直流电池屏1套、直流充电屏1套、1#2#主变保护屏各1套、综合测控屏1套、操作台一套;35KV 变电站包含35KV配电柜共9套。
1、升压站配电柜编号及名称:(系统图见附件1)1GM6——--1#主变出线柜;1GM5---—1#所用变柜;1GM4———-1#PT柜;1 GM3---—1#进线柜;1 GM2--——1#机组煤矿变10KV电缆柜;1 GM1-———母联柜;2 GM1—---联络柜;2GM2—---2#机组煤矿变10KV电缆柜;2GM3——--2#进线柜;2GM4——-—2#PT柜;2GM5——--2#主变出线柜;2 GM6-———一矿出线2柜;2GM7---—2#所用变柜;2GM8和1GM8为备用柜;35KV 配电柜编号及名称:1G4-—--1#主变压器进线柜;1G3—-—-二矿出线1柜;1G2-—--Ⅰ段PT柜;1G1--——母联柜;2G1—---联络柜;2G2——--Ⅱ段PT柜;2G3—---二矿出线2柜;2G4---—2#主变压器进线柜;2G5——-—备用柜;交流屏2套、直流电池屏1套、直流充电屏1套、1#2#主变保护屏各1套、综合测控屏1套。
有套表的高压双电源供电方案随着科技的发展,人们对电力供应的要求也越来越高。
在一些特殊场合或关键设备中,对电源的可靠性和稳定性要求尤为严格。
为了满足这些需求,高压双电源供电方案应运而生。
本文将介绍一种基于有套表的高压双电源供电方案。
高压双电源供电方案是一种将两个独立的电源系统并联供电的解决方案。
其中,有套表是指将两个电源系统的电流、电压和功率进行监控和控制的仪表。
这种方案可以提高电源的可靠性和稳定性,一旦一个电源系统出现故障,另一个电源系统可以立即接管供电,确保设备的持续运行。
该方案的关键在于有套表的设计和配置。
有套表通常包括两个电源输入、一个电源输出和一个监控系统。
电源输入可以是两个独立的电网供电,也可以是一个电网供电和一个备用发电机组供电。
电源输出则连接到待供电设备,如关键设备或重要系统。
监控系统负责监测两个电源系统的状态,并及时切换至备用电源。
有套表还可以记录电源系统的供电情况,提供数据分析和故障诊断功能。
在实际应用中,有套表的高压双电源供电方案可以广泛应用于各种领域。
例如,对于医疗设备来说,保证电源的稳定性和可靠性至关重要。
在手术中,一旦电源出现故障,可能导致设备停止工作,给患者的生命带来风险。
而采用高压双电源供电方案,可以确保设备在电源故障时刻自动切换至备用电源,保证手术的顺利进行。
高压双电源供电方案也适用于工业生产中的关键设备。
在生产线上,一旦电源中断,可能导致设备停机,造成生产损失。
而采用高压双电源供电方案,可以在电源故障时刻无缝切换至备用电源,保证生产的连续进行。
在设计和配置有套表的高压双电源供电方案时,需要考虑以下几点:首先,两个电源系统应具备独立的供电能力,以确保在一个电源故障时,备用电源可以正常工作。
其次,有套表应具备实时监测和切换功能,保证电源的稳定供电。
此外,有套表还需要具备故障诊断和自动报警功能,以便及时处理故障并通知相关人员。
有套表的高压双电源供电方案是一种能够提高电源可靠性和稳定性的解决方案。
