某花园项目安全文明施工专项施工方案一、施工前准备1. 确保所有参与施工的人员具有相关资质证书,熟悉施工工艺和操作规程。
2. 按照相关法律法规要求,进行工地作业人员的实名登记,严格控制进出工地的人员。
3. 制定并发布施工安全管理制度,明确责任分工和违规处理措施。
二、安全管理1. 建立完善的工地安全制度,加强对施工现场的巡查和监督。
2. 设置安全警示标志,并提醒施工人员遵守安全操作规程,确保工程施工期间无事故发生。
3. 配备并定期检查使用安全防护设备,确保施工人员的人身安全。
4. 加强对施工机械设备的维护和检修,确保设备运行安全可靠。
三、环境保护1. 严格控制施工噪音、扬尘等污染排放,确保周边居民的正常生活和工作环境不受影响。
2. 合理规划施工工艺,避免对周边环境造成破坏或污染。
3. 垃圾、废弃物等实行分类处理,并委托专业机构进行处理,确保环境卫生。
四、文明施工1. 加强对施工工地的管理,保持工地整洁,避免施工废弃物随意丢弃。
2. 严禁施工人员在工地吸烟、吸毒、酗酒等行为,确保施工现场的安全和文明。
3. 加强对施工人员的培训和教育,提高他们的文明意识和职业道德。
五、危险源管理1. 对施工现场潜在的危险源进行清查和管理,确保工程施工过程中的安全。
2. 加强对危险化学品、高空作业等特殊工种的管理,并制定相应操作规程和措施。
3. 定期进行安全隐患排查和整改,消除安全隐患,确保施工期间的安全。
六、应急预案1. 制定完善的施工安全应急预案,明确各类事故的处理流程和职责分工。
2. 配备并定期进行应急演练,提高施工人员的应急处置能力,确保能快速有效地应对突发事件。
七、其他1. 加强与施工相关的部门和单位的协调,形成合力,共同维护工地安全和周边环境的和谐。
2. 对施工中出现的问题及时进行整改,确保施工过程中的安全和文明。
本项目安全文明施工专项施工方案严格执行,确保工程施工过程中安全、环保、文明,保障施工人员和周边环境的安全与和谐。
花园砖施工方案模板一、项目概述工程名称:[具体工程名称]工程地点:[具体工程地点]工程规模:[如:铺设面积、使用砖型、颜色等]工程目标:确保花园砖铺设质量,提升整体美观度,增强使用寿命。
二、施工前准备现场勘查:对施工现场进行详细勘查,了解地形、地貌及地下管线分布。
图纸会审:根据设计图纸,结合现场情况,进行图纸会审,确保施工符合设计要求。
技术交底:对施工人员进行技术交底,明确施工要点、难点及质量要求。
材料准备:按照设计要求,准备足够数量的花园砖及其他辅助材料。
三、材料选择与检验材料选择:选用符合国家标准的花园砖,颜色、尺寸、质量应符合设计要求。
材料检验:对进场的花园砖进行检验,确保无破损、无裂纹、无色差等缺陷。
四、花园砖铺设工艺基层处理:清理基层,确保无杂物、无积水,确保基层平整、坚固。
砂浆制备:按照设计要求,制备适量的砂浆,确保砂浆质量稳定。
砖块铺设:按照设计图纸,依次铺设花园砖,确保砖块平整、无空鼓。
砖块调整:铺设过程中,对砖块进行适时调整,确保整体效果美观。
五、砖缝处理与美化砖缝控制:保持砖缝均匀一致,符合设计要求。
砖缝美化:采用专用砖缝剂进行砖缝美化处理,提升整体美观度。
六、质量控制与验收过程控制:施工过程中,加强对各项技术指标的控制,确保施工质量。
验收标准:按照国家相关规范及设计要求进行验收,确保各项指标合格。
七、安全文明施工要求现场安全:设置明显的安全警示标志,确保施工人员及过往行人安全。
文明施工:保持施工现场整洁有序,减少施工噪音、扬尘等对周边环境的影响。
八、施工进度与安排施工进度计划:根据工程规模、现场条件等因素,制定详细的施工进度计划。
进度控制:按照施工进度计划进行施工,确保工程按时完成。
以上即为本次花园砖施工方案的主要内容,希望在实际施工中能得到有效的执行,确保工程质量与安全。
福和家园三期土方施工方案一、项目背景福和家园三期是位于城市中心的一个大型住宅小区,为满足市场需求,开发商决定进行土方工程,以便后续建设更高的楼层和配套设施。
二、施工范围1.地点:福和家园三期项目施工范围为整个三期住宅区域。
2.分区:按照规划分区,施工将分为南区、中区和北区三个部分进行。
3.土方工程内容包括:清理现场、开挖、填方、压实等工程。
三、施工步骤1. 清理现场1.1 移除现场障碍物,确保施工区域清晰。
1.2 清理垃圾、杂草等,保持施工环境整洁。
2. 开挖2.1 根据设计方案,确定开挖深度和范围。
2.2 使用挖掘机等工具进行土方开挖,保证施工精确度和效率。
3. 填方3.1 将符合规范的填土运入开挖区域。
3.2 按照设计要求进行填方,保证土方均匀。
4. 压实4.1 使用压路机对填土进行压实处理,提高土地承载能力。
4.2 根据现场情况,适时进行二次压实,确保土方工程质量。
四、工程质量管理1.设立专门负责土方工程的监督组,定期检查施工进度和质量。
2.执行严格的工程验收标准,保证土方工程符合相关规定。
3.在施工过程中,及时发现问题并采取有效措施解决,以确保工程进度和质量。
五、安全生产管理1.安排专业工作人员进行安全生产交底及培训,确保施工人员了解安全操作规程。
2.安装明显的安全警示标志,提醒施工人员注意安全事项。
3.对施工现场进行定期检查,预防事故发生。
六、环保措施1.使用符合环保要求的填土,避免对环境造成污染。
2.做好施工期间的垃圾处理工作,保持施工区域整洁。
七、总结福和家园三期土方施工方案的实施将为后续建设奠定坚实基础,同时保证施工过程中的质量、安全和环保,以确保整个项目的顺利进行。
花园工程施工组织设计施工目标和要求:施工方案:1.施工队伍组织:本项目需要设立三个施工队伍,分别为土建队、园艺队和绿化队。
每个队伍包括一名队长和若干名工人。
队长负责协调和管理施工队伍,工人负责具体施工。
2.施工流程:(1)清理现场:首先需要清理现场,包括清理杂草、移除废弃物等。
(2)土建工程施工:按照设计图纸进行土建施工,包括建造花池、亭子、假山等。
(3)园艺工程施工:在土建施工完成后,进行园艺工程施工,包括栽植花草、种植草坪等。
(4)绿化工程施工:最后进行绿化工程施工,包括修剪花草、修整草坪、铺设绿化景观砖等。
(5)维护养护:工程竣工后,需要进行定期维护养护,包括浇水、修剪等。
3.材料和设备:根据施工流程的需要,准备好以下材料和设备:(1)土方机械:包括挖掘机、铲车等,用于土方开挖和土建施工。
(2)园林工具:包括剪刀、铁锨、种植工具等,用于园艺施工。
(3)绿化工具:包括修剪剪刀、喷水器等,用于绿化施工。
(4)建筑材料:包括砖石、水泥、木材等,用于土建施工。
(5)植物和土壤:根据设计图纸的要求准备相应的花草植物和土壤。
4.施工安全措施:施工过程中需要严格按照相关安全规范进行操作,包括佩戴防护用具、设置安全警示标志、做好现场防护等。
施工队伍应定期组织安全培训,提高工人的安全意识。
5.质量控制:为了保证工程质量,施工过程中需要按照设计图纸施工,确保各项指标符合要求。
施工队伍应有专人负责质量检查,及时发现和解决施工中的质量问题。
6.环保措施:施工过程中需要遵守环境保护法律法规,确保不破坏周边环境。
施工队伍应合理安排施工进度,减少噪音和粉尘污染。
同时,应加强对工地的清洁和垃圾处理,确保施工现场的整洁。
以上是一个花园工程施工组织设计的简要范例,具体情况还需要根据实际工程的要求进行具体设计。
花园工程施工组织设计的关键在于合理安排施工流程和质量控制,以及注意施工安全和环境保护。
只有做好这些方面的工作,才能确保工程的顺利进行和高质量完成。
花园住宅楼基础工程施工方案一、工程概况本文所述项目为一栋花园住宅楼,建筑面积为10000平方米,地下一层,地上十层,设计使用寿命为50年。
本文主要阐述花园住宅楼基础工程施工方案。
二、施工组织1.施工人员组织施工人员由总监理督导,施工队伍由总包负责组织,按照分块施工位自由组建施工队伍,班组长从专业技术人员中选举产生,配备技术、安全、预算等管理人员,实施三级安全责任制。
2.施工机械组织施工机械由总包统一选购、统一安排,所有机械设备经技术部门验收合格后方可进场使用,每日保养一次,配备专职机械保养员,维护保养记录齐全。
3.施工物资组织施工物资由总包及时安排、提供,施工过程中按需及时补充,物资配送与收发中心实行专人专配、专人专收、专人专签、专人专用,保证实时准确。
三、材料准备1.混凝土材料(1)水泥按GB175-2007 Ⅰ级普通硅酸盐水泥选品。
(2)骨料采用规格为Φ5-Φ20毫米的条形砂石,按GB/T14684-2011骨料品位选择。
2.钢筋材料根据设计图纸及规范,选择精轧圆钢筋,厂家出厂证明书及质保书、试验报告须齐全,保证钢筋符合标准要求。
3.水泥制品材料按GB/T6957-2000规定选配规格为400×200×200毫米的实心砖,加工处理时严格按有关要求进行。
四、基础工程施工工艺1.场地组织(1)按设计要求张贴施工许可证,施工现场显著位置设置工地安全隔离带,工艺规程、警示标志清楚明显。
(2)设立施工场地,按图纸控制任意两点在平面上的垂直度不大于1/1000,施工现场设置符合工程要求的排水设施,确保施工场地排水畅通。
2.钻孔施工(1)按设计情况确定需进行钻孔基础处理的位置及相应的钻孔参数。
(2)钻孔深度不小于设计值,孔径大小根据设计图纸和现场情况进行合理调整,保证钻孔圆桶式尺寸精度和几何相符。
(3)进行钻孔前应把石子和泥浆清理干净并清晰记录。
3.基础与地下室结构施工(1)在确定好各项参数的情况下,按设计图纸和施工方案进行基础支撑结构的施工(2)如有地下室结构,则应在结构梁柱、板柱到地下室层之间进行构造符合上述标准的钢筋混凝土墙体,混凝土本体均须符合设计要求。

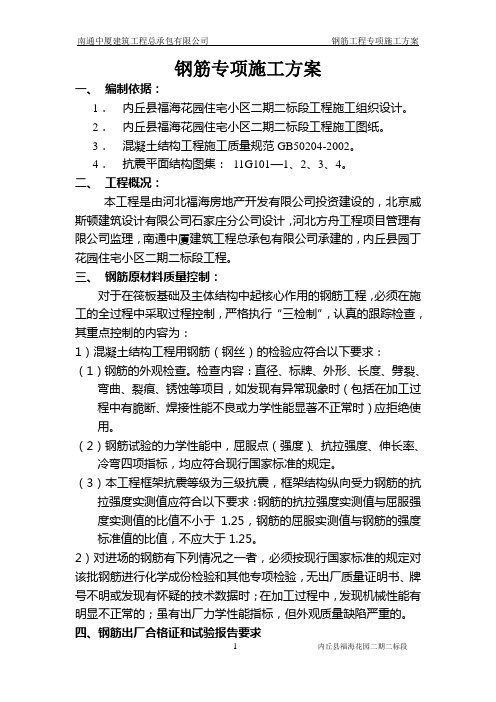

钢筋专项施工方案一、编制依据:1.内丘县福海花园住宅小区二期二标段工程施工组织设计。
2.内丘县福海花园住宅小区二期二标段工程施工图纸。
3.混凝土结构工程施工质量规范GB50204-2002。
4.抗震平面结构图集:11G101—1、2、3、4。
二、工程概况:本工程是由河北福海房地产开发有限公司投资建设的,北京威斯顿建筑设计有限公司石家庄分公司设计,河北方舟工程项目管理有限公司监理,南通中厦建筑工程总承包有限公司承建的,内丘县园丁花园住宅小区二期二标段工程。
三、钢筋原材料质量控制:对于在筏板基础及主体结构中起核心作用的钢筋工程,必须在施工的全过程中采取过程控制,严格执行“三检制”,认真的跟踪检查,其重点控制的内容为:1)混凝土结构工程用钢筋(钢丝)的检验应符合以下要求:(1)钢筋的外观检查。
检查内容:直径、标牌、外形、长度、劈裂、弯曲、裂痕、锈蚀等项目,如发现有异常现象时(包括在加工过程中有脆断、焊接性能不良或力学性能显著不正常时)应拒绝使用。
(2)钢筋试验的力学性能中,屈服点(强度)、抗拉强度、伸长率、冷弯四项指标,均应符合现行国家标准的规定。
(3)本工程框架抗震等级为三级抗震,框架结构纵向受力钢筋的抗拉强度实测值应符合以下要求:钢筋的抗拉强度实测值与屈服强度实测值的比值不小于 1.25,钢筋的屈服实测值与钢筋的强度标准值的比值,不应大于1.25。
2)对进场的钢筋有下列情况之一者,必须按现行国家标准的规定对该批钢筋进行化学成份检验和其他专项检验,无出厂质量证明书、牌号不明或发现有怀疑的技术数据时;在加工过程中,发现机械性能有明显不正常的;虽有出厂力学性能指标,但外观质量缺陷严重的。
四、钢筋出厂合格证和试验报告要求(1)出厂合格证应由钢厂质检部门提供或供销部门转抄。
合格证内容:生产厂家名称、炉罐号(或批号)、钢种、强度、级别、规格、重量及件数、生产日期、出厂批号;力学性能检验数据及结论;化学成份检验数据及结论;并有钢厂质量检验部门印章及标准编号。
目录
一、工程概况 (3)
(一)工程范围 (3)
(二)安全设施 (3)
二、安全生产管理依据 (3)
三、控制目标 (4)
四、组织结构 (4)
五、安全事故应急救援物资 (4)
六、现场安全防护 (5)
(一)安全防护用品 (5)
(二)洞口、临边的防护 (6)
七、现场施工作业安全管理标准 (9)
(一)模板 (9)
(二)高处作业 (10)
八、施工用电和设备 (12)
(一)施工用电 (12)
(二)施工机具 (16)
(三)垂直运输机械 (19)
九、安全规章生产制度 (22)
(一)安全交底制度 (22)
(二)安全教育制度 (22)
(三)安全检查制度 (23)
(四)验收制度 (23)
(五)事故管理制度 (24)
(六)项目安全管理制度 (25)
(七)奖惩制度 (26)
(八)施工现场出入制度 (27)
(九)安全生产资金保障制度 (27)
(十)生产安全事故应急救援预案制度及演练计划 (28)
(十一)卫生防疫管理制度 (29)
(十二)消防、防爆管理制度 (30)
(十三)班前安全活动制度 (31)
(十四)设备运行、维修、保养管理制度 (31)
(十五)工地生活区管理制度 (34)
(十六)安全生产操作规程 (35)
(十七)责任制度考核规定和办法 (37)
(十八)安全教育和安全检查制度的落实 (37)
(十九)治安保卫制度 (38)
十、施工现场重大危险源 (38)。
福海工地工程施工方案一、工程概况福海工地位于福建省福州市,占地面积约500亩,是一处基础设施建设工程,主要包括道路建设、排水系统建设、绿化工程等。
本工程的开工日期为2022年4月1日,竣工日期为2023年12月31日,总工期为21个月。
二、总体施工方案1. 建设标准本工程的建设标准参照国家规定的相关标准,确保工程的安全、稳定和可持续性。
2. 施工组织为了保障工程的质量和进度,工程部将会组建一支高效的施工团队。
施工团队由具有丰富经验的专业施工人员和管理人员组成,确保施工过程中的统一指挥和协调管理。
3. 安全管理工程部将会严格执行国家的安全生产法律法规,制定详细的安全生产管理制度,确保施工现场的安全生产。
4. 环保措施本工程将会严格执行国家的环保法律法规,采用环保材料,合理利用资源,减少对环境的污染,保护生态环境。
5. 质量管理本工程将会依据相关标准进行质量检测,确保工程质量符合国家规定的标准,保证工程的安全可靠。
三、具体施工方案1. 道路建设道路建设是本工程的重点建设项目之一,主要包括道路基础、路基、路面等。
道路建设将会采用先进的工程设备和技术,确保道路的平整、通畅和安全。
施工期间,将会采取防尘、降噪等措施,减少对周边环境的影响。
2. 排水系统建设排水系统建设是本工程的另一核心项目,主要包括雨水管网、污水管网等。
排水系统的施工将会遵循相关标准,确保排水系统的畅通和稳定。
在施工过程中,将会采取保护水源的措施,减少对环境的破坏。
3. 绿化工程绿化工程是本工程的重要环节,将会采取合理的植被配置,使得整个工地充满生机和活力。
在绿化施工中,将会采用低碳、节能的绿化材料,减少对环境的负面影响。
四、安全管理措施1. 安全生产教育培训在施工开始之前,将会对施工人员进行全面的安全生产教育培训,提高施工人员的安全意识和能力。
2. 安全技术交底在施工过程中,将会对施工人员进行安全技术交底,确保施工人员掌握安全操作技能和方法。
第1篇一、项目背景随着人们生活水平的提高,越来越多的人注重家庭环境的改善,后院花园成为许多家庭追求美好生活的重要场所。
本方案旨在为某住宅后院打造一个具有观赏性、实用性、生态性的花园,满足业主休闲、娱乐、观赏的需求。
二、项目目标1. 打造一个具有独特风格的花园,满足业主审美需求;2. 确保花园功能齐全,满足业主日常生活需求;3. 营造良好的生态环境,提高居住品质;4. 施工过程安全、环保、高效。
三、花园设计原则1. 空间布局合理:充分考虑花园的功能分区,确保各区域相互独立,互不干扰;2. 风格独特:结合业主喜好,打造具有个性化特色的花园;3. 生态环保:选用环保材料,注重花园的生态平衡;4. 经济实用:在满足功能需求的前提下,降低成本,提高性价比。
四、花园设计方案1. 花园整体布局(1)入口区:设置一个宽敞的入口,方便业主进出,同时起到美观作用;(2)休闲区:设置休闲座椅、亭子等设施,供业主休闲娱乐;(3)观赏区:种植各类花卉、树木,打造一个美丽的花海;(4)儿童游乐区:设置儿童游乐设施,满足儿童娱乐需求;(5)健身区:设置健身器材,方便业主锻炼身体;(6)草坪区:铺设草坪,供业主散步、休闲;(7)水景区:设置喷泉、小溪等水景,增加花园的灵动性。
2. 各区域设计方案(1)入口区:采用古典风格,设置石柱、门楼等元素,营造庄重、大气的感觉;(2)休闲区:设置木质休闲座椅、亭子,搭配藤蔓植物,打造一个温馨、舒适的休闲空间;(3)观赏区:采用多种花卉、树木搭配,形成层次分明、色彩丰富的花海;(4)儿童游乐区:设置滑梯、秋千等儿童游乐设施,确保儿童安全;(5)健身区:设置跑步机、哑铃等健身器材,方便业主锻炼;(6)草坪区:采用优质草坪,保证草坪的绿色、美观;(7)水景区:设置喷泉、小溪等水景,结合灯光效果,打造一个梦幻般的夜晚花园。
五、施工方案1. 施工准备(1)组织施工队伍,确保施工人员具备相关资质;(2)采购施工材料,确保材料质量符合要求;(3)制定施工计划,明确施工进度、质量、安全等要求。
一、项目背景随着我国城市化进程的加快,人们对居住环境的要求越来越高,花园作为提升居住品质的重要元素,越来越受到人们的关注。
为了确保花园施工质量,制定一套科学、合理的花园基础工程施工方案至关重要。
二、工程概况1. 项目名称:某花园基础工程2. 项目地点:XX市XX区3. 施工工期:60天4. 施工内容:花园基础工程包括土方平整、基础垫层、基础结构等。
三、施工方案1. 施工准备(1)人员组织:成立项目施工小组,明确各岗位职责,确保施工顺利进行。
(2)材料设备:提前准备所需材料,如砂石、水泥、钢筋、模板等,并检查设备完好情况。
(3)施工图纸:熟悉施工图纸,明确设计要求,确保施工质量。
2. 施工步骤(1)土方平整1)对场地进行测量,确定平整范围和标高。
2)采用推土机、挖掘机等设备进行土方挖运,确保场地平整度。
3)对平整后的场地进行压实,确保基础施工质量。
(2)基础垫层1)根据设计要求,铺设砂石垫层,厚度为100mm。
2)用平板振动器对垫层进行振动密实,确保垫层平整、密实。
(3)基础结构1)按照设计图纸,绑扎钢筋,确保钢筋位置准确。
2)安装模板,确保模板牢固、平整。
3)浇筑混凝土,控制浇筑速度,防止出现蜂窝、麻面等质量问题。
4)混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 施工质量控制(1)严格按照设计要求和质量标准进行施工,确保施工质量。
(2)加强施工过程中的检查,发现问题及时整改。
(3)加强原材料、设备的管理,确保施工质量。
4. 施工安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)加强施工现场的安全巡查,确保施工安全。
(3)对施工人员进行安全教育培训,提高安全意识。
四、施工进度安排1. 第1-5天:完成场地平整、基础垫层铺设。
2. 第6-10天:完成基础结构钢筋绑扎、模板安装。
3. 第11-15天:完成混凝土浇筑。
4. 第16-20天:进行混凝土养护。
5. 第21-25天:进行质量检查。
第一章、编制依据第一节、编制依据1.1、包头市东河区2017老旧小区综合整治工程-道路及排水改造工程图纸。
1.2、国家现行市政工程施工与验收规范及质量检验评定标准。
第二节、编制原则2.1、在充分理解设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济合理、切实可行的施工方案。
2.2、采用合理及先进的施工技术、施工工艺流程,选择高效施工设备,组织严密,严格管理,确保工程质量目标。
2.3、施工进度安排高效、合理,施工区段划分科学,符合施工现场实际情况。
第二章、工程概况第一节、工程简介本工程主要包括道路工程、污水工程、人行道硬化、绿化等工程。
第二节、主要工程项目及工程量一、道路工程本工程为包头市东河区福海花园、南海小区、机场宿舍楼、公务段楼、站三街、站四街小区内排水管网、道路等改造。
根据现场实际情况,道路结构形式按以下几种方案进行改造:结构形式一:将原有场地或道路拆除后,重新施做20cm厚C30混凝土面层、20cm厚天然砂砾基层、素土夯实、总厚度40厘米。
结构形式二:在原有混凝土道路上铺土工格栅或土工布,喷洒透层油后施做2cm应力吸层后,最后铺装5cm厚细粒式沥青混凝土面层。
二、污水工程污水工程以疏通为主(主要包括:吸污车吸污水、高压水枪冲洗管道、人工捞渣等)、改造为辅(新建管线与旧管线保持平行,施工时将沿途原有现状污水支管接入新建管路中,并将原有管线拆除。
土方回填全部采用砂砾进行回填,主管路采用HDPE双壁D300mm或D400mm波纹管(S2),支管采用HDPE双壁D200mm波纹管(S2),接口采用橡胶圈柔性接口,管道基础采用1800砂基础,主管路与现有市政管路相接)三、人行道绿化硬化工程将原有硬化场地拆除后,采用水泥环保砖进行硬化,铺装宽度有建筑的铺至建筑物底,没有的铺至道路红线。
人行道结构自上而下依次为:60厚水泥环保砖,细沙扫缝,30厚1:3水泥砂浆结合层,10cm 厚C15混凝土垫层,10cm厚砂砾,素土夯实,总厚度19厘米。
第三节、工程特点3.1、工程地质概况根据建设提供的地质资料显示:地下水位线在现状路面下1.0~5.0m,从勘探结果看,除表面普遍分布有1.9~2.0m素填土,素填土以下为粉砂,天然状态呈饱和。
3.2、本工程工期要求本工程计划2017年6月28日开工,2017年7月28日竣工。
施工总工期为30日历天。
工程施工正值雨季施工期间,为保证工程质量和工期,工程动工前,必须制定有效的雨季施工和防汛措施。
3.3、本工程质量要求本工程质量标准为:合格。
第三章、主要施工方法及施工工艺包头东河区福海花园、南海小区、机场宿舍楼、公务段楼、站三街、站四街小区始建设年代较早,初建时没有统一的规划,地下管网走向无图纸可寻,据我公司技术人员现场勘查及走访小区内住户,了解到部分小区污水流通不畅,有的已经堵塞,个别严重楼栋造成污水管网溢水,其他管线如燃气、热力、给水管线与其相互交叉,为了保证地下管线的安全,我公司在施工前在现有道路边线与人行道边线的位置采用人工开挖探坑,深度为1.5m,宽度为0.8m,探明管路走向及埋设深度后才可施工。
一、污水工程施工1.1、污水工程施工1.1.1 拆旧换新施工做法首先采用吸污车将污水检查井、化粪池、管路内的污水吸除,用管路疏通器探寻管路的走向,然后自下游向上游方向逐段采用人工开挖,新建管线与旧管线保持平行,施工时将沿途原有现状污水支管接入新建管路中,并将原有管线拆除。
土方回填全部采用砂砾进行回填。
主管路采用HDPE双壁D400mm-D500mm波纹管(S2),支管采用HDPE 双壁D300mm~D400mm波纹管(S2),接口采用橡胶圈柔性接口,管道基础采用1800砂基础,主管路与现有市政管路相接。
1.1.2 疏通为主的施工做法第一阶段主要采用吸污车吸污水为一步工作奠定基础第二阶段采用高压水枪冲洗管道第三阶段待上诉工作完成后,人工清捞沉淀在检查井中的垃圾。
1、2污水施工工艺流程污水工程施工工艺:开槽→拆除原有管道→平基砂垫层→下管→安管→管道支撑角夯填→检查井砌筑→闭水→回填土。
1.3 沟槽开挖1)、视实际土质情况和开槽深度,采取标准坡度1:1.5对沟槽放坡。
开槽方式为人工开挖。
挖出土方沟槽全部外弃,并运至建设单位指定的弃土场,运距约25km。
2)、开槽过程中,测量人员应随时检测沟槽中心和标高,严格控制沟槽断面尺寸、中心标高及边坡,严禁超挖。
首段土方挖至设计标高后,应及时通知设计、监理、建设单位以及质量监督部门共同验槽,验收合格后方可进行下道工序。
其余各段沟槽,开挖至设计高程时,均应请监理验收并进行隐蔽工程签认。
1.4 原有管道拆除自下游向上游方向逐段采用人工开挖,新建管线与旧管线保持平行,施工时将沿途原有现状污水支管接入新建管路中,并采用人工拆除的方法将原有管线及检查井一同拆除。
1.5、砂基础铺装沟槽基础验收合格后,即施作管道垫层基础。
本工程污水管设计采用砂基础厚度40cm,施工图示按照市政排水图集中相应做法进行,每隔10m吊挂中心线,高程控制为每10m~15m测设高程桩并挂高程线,平基施工严格按照设计中心与高程进行,施工时平基高程适当低于设计10~20mm,以利安管。
砂基础表面平整,压实度满足设计要求。
1.6、下管、安管1)、下管前,应检查管体是否符合设计要求,合格者方可使用。
采用人工法下管,严禁将管子扔入沟内。
2)、安管时,严格控制高程及中心线,管道按照高程和中心调整好后,两侧用石块或预制混凝土块卡牢,在顺序完成一工作段的管道安装后,及时符合高程和中心,并在管道两侧同时回填有效支撑角的土方,并回填至管道中心线位置,防止管道偏移。
1.7、检查井砌筑1)、砌筑所用材料应符合设计要求,砖强度达到规定等级,砂采用中砂、粗砂。
井型、井径尺寸及踏步尺寸必须符合设计要求。
2)、砌筑所用砂浆采用设计规定的标号并保证具有良好的流动性、保水性、拌和均匀性;3)、砂浆配合比采用重量比,砂中含泥量不得超过3%;4)、砂浆采用机械拌和,流动性控制在7~10cm;5)、检查井砌筑必须保证位置准确,灰浆饱满,灰缝平整,不得有通缝、瞎缝,抹面应压光,不得空鼓、裂缝。
1.8、回填土1)、必须在隐蔽工程验收后进行,回填土前要清除槽内杂物,要严格控制回填土质量。
跟据地质资料及开挖探坑表明,土壤含水率过高且地下水位较浅,导致挖土不能用于回填全部外运,填土只能采用天然级配砂砾进行回填。
回填时砂砾中不得含大于10厘米硬块。
2)、检查井周围还土要严格分层夯实,为确保检查井周围不沉降,采用升井法施工,随回填随涨井,为确保道路工程质量,检查井周围0.5米范围内路面结构层以下加拌水泥回填。
3)、胸腔回填应注意保护好管道的安全,管道两侧回填土应同时进行,其高差不大于30cm。
回填夯实应分层进行:电夯夯实时,每层厚度不超过20cm。
管顶以上50cm范围内回填土,严禁使用压路机碾压。
分段回填时,相邻段的回填土接茬应做成阶梯形台阶,台阶宽度为高度的2倍以上。
回填土由监理工程师层层验收,不合格的必须返工或补压,直至密实度达到设计及规范要求1.8、污水管闭水试验1.8.1、污水闭水试验需满足的条件:1)、污水管道与检查井检验合格,具备了闭水条件后进行闭水,闭水试验管段应按井距分割,带井试验,闭水段不大于200米。
2)、首先在闭水试验段的两端砌筑砖堵,并抹上水泥砂浆,不得漏水。
3)、向管道内注水,水位为试验段上游管顶以上2米。
注水过程同时检查管堵、管身、井身,确保无漏水和严重渗水现象,再浸泡管以及检查井24h后再进行闭水试验。
4)、试验开始时,在规定水位开始记录,观测期间内不断向试验管内补水,保持试验水头恒定,在30min内的渗水量小于允许渗水量即为合格。
5)、实测渗水量按下式计算:q=[W/(TxL)]x1440――――――①式中:q―――实测渗水量(m3/24h*km);W―――补水量(l);T―――实测渗水量观测时间(min);L―――试验管段长度(m)。
1.8.2、污水闭水标准及要求污水管道及检查井闭水试验应在沟槽填土前进行,试验水位为试验上游管道内顶以上2m,满水经过24小时后进行经验,测定渗水量的时间不少于30分钟。
根据本工程实际情况,污水闭水可以按照分段进行,下游检查井高度为计算基础,推出闭水段上游检查井水位高度,按此闭水高度折算允许渗水量,当实际渗水量小于允许渗水量时为闭水合格。
二、道路工程施工2.1、道路工程施工工艺流程本标段道路工程施工工艺流程如下:路床施工→砂砾基层施工→水泥面层混凝土施工→附属工程施工(路缘石安砌)2.2、路床施工2.2.1、测量放线及前期土工试验工程施工时全段每隔20~25m设置一组中心桩,曲线段需做好起、中、终点的桩点控制,曲线中间点按5~10m间隔做好加密桩;每100m设置一临时水准点,按顺序编号;各流水作业段每20m设一组边桩,并按设计道路断面放出围边坡角线。
施工过程中发现桩点错位或丢失应及时校正或补桩。
现场进行土工试验,为土方及路床施工提供各项试验数据。
2.2.2、试验路段路基开工前,在监理工程师旁站下结合路段选择有代表性的路段作为试验路段,进行压实试验;并将试验结果报告监理工程师批准。
试验时,记录设备的类型、最佳人机组合方式、碾压遍数、碾压速度及每层材料的松铺厚度和含水量等。
并根据试验数据制定施工措施以指导路基施工。
施工中如发现土质与设计文件不符而路床不能施工时,施工单位应及时与甲方及设计单位联系,以制定切实可行的处理措施。
2.2.3、路床平整路床施工以机械为主,人工为辅(施工前应先清除路床范围内垃圾、树根、建筑物基础等),对树坑、沟道等采用回填砂石或9%灰土处理,并按市政工程施工技术规程的要求,分层回填至路床以下。
路床整形施工采用平地机刮平,经压路机初压后,挂线或用水准仪逐个断面进行核测路床中线高程及路拱成型情况,并及时检查处理层厚度、路床平整度,直至每个断面的纵、横坡符合设计要求。
2.2.4、路床压实整平的填土层,使用自行振动压路机进行碾压。
碾压速度在3~4km/h。
含水量保持在最佳含水量。
路床以压路机碾压无明显轮迹经测试密实度达到90%以上标准时,经监理工程师验收方可进行下道工序。
路床压实标准:A、填方路床:填土时分层压实,由道路路床算起80cm范围内密实度达到90%,80~150cm密实度达到87%;B.、挖方路床:30cm以内达到90%(重型击实标准),或94%(轻型击实标准),以防路基沉陷。
2.3、砂砾基层施工2.3.1、施工条件及步骤路床经验收合格后,即可进行砂砾层施工。
设计砂砾厚度20cm,采用人机混合摊铺。
混合料进场前需要作好质量检查,不合格者严禁使用。
2.3.2、摊铺要点砂砾应掌握随运送随摊铺、碾压成活。
